跨境电商进阶课:围绕平台规则完善海外仓管理
海外仓里的库存并不只是“货在境外”,它同时也是平台履约承诺、订单可售状态、商品合规和资金周转的交汇点。许多卖家以为,只要仓库按时发货,平台表现就不会出问题;但真正容易造成损失的,往往是仓库已经出库、平台却没有及时收到有效追踪信息,或者库存账面可售、现场却找不到货。我的核心判断是:海外仓管理不能从“仓库怎么操作”开始,而要从“平台要求我们证明什么”开始,再把要求翻译成仓库和运营团队都能执行、能留痕、能复核的动作。
我会把海外仓的管理目标拆成四个结果:库存真实、订单按承诺发出、物流信息可追踪、异常有证据可回溯。这四个结果分别对应库存准确性、订单履约时效、追踪信息有效性和争议处理能力。它们不是彼此独立的指标:库存不准会导致缺货取消;出库扫描延迟会影响发货时效判定;物流单号回传错误则会让已经交运的订单看起来像没有履约。
因此,运营团队不能只问“仓库今天发了多少单”,还要问“这些订单何时进入待处理、何时拣货、何时完成交接、何时产生有效扫描、何时回传平台”。当平台对发货时效、追踪信息或库存状态有具体要求时,应以卖家后台当前适用的规则和官方说明为准,并将相关要求映射到这些时间节点。不同平台、站点、配送方案的规则可能不同,不能用一张通用的时效表代替逐站点核对。
我的判断原则是:任何无法追溯到具体订单、具体库存批次和具体责任人的履约承诺,都还没有真正落地。“仓库会尽快处理”不是控制点;“订单在截单前完成波次、库位扫描和交接扫描,失败订单进入异常队列并在规定时限内升级”才是可执行的控制点。
一条平台规则要转化为仓内流程,至少要回答四个问题:谁负责、什么时候完成、留下什么证据、失败后谁接手。比如“及时上传追踪信息”不能只写进SOP,还要明确系统创建运单、仓库打印面单、包裹交接、承运商首次扫描和平台回传分别由谁负责。否则出现延迟时,运营、仓库和物流商都可能认为问题发生在对方环节。
我建议用“规则,风险,动作,证据,复核”五列建立控制矩阵。每一行只管理一个可以验证的要求,不把平台政策、仓库动作和经营目标混写成一句口号。这样既便于新员工培训,也方便在旺季、换仓或承运商切换后做差异检查。
| 管理对象 | 需要核实的要求 | 仓内动作 | 应保留的证据 | 复核方式 |
|---|---|---|---|---|
| 订单履约 | 适用站点的发货承诺、截单时间和例外条件 | 按订单优先级进入波次,超时订单自动或人工升级 | 订单创建、分配、拣货、包装、交接时间 | 按站点、仓库、承运商拆分超时订单 |
| 追踪信息 | 平台接受的追踪字段、承运商及更新方式 | 核对面单、订单号、承运商代码和包裹条码 | 运单创建记录、交接记录、首次扫描记录、回传日志 | 抽查单号有效性及状态更新延迟 |
| 库存可售 | 平台库存与实际可拣库存的同步要求 | 收货、上架、锁定、退货和盘点均记录原因码 | ASN、收货差异、库位变更、盘点调整记录 | 对账面差异和负库存做根因分类 |
| 退货处理 | 退货地址、退款流程及商品状态处置要求 | 退件隔离、质检、分级、重新上架或报废 | 退货照片、质检结果、处置人与处置时间 | 复核退货状态与可售库存是否一致 |
平台规则会因站点、商品类别、履约方式、账户状态和政策更新时间而不同。外部文章可以帮助发现风险,却不应成为最终依据。我通常建议将规则来源分为三层:平台当前官方政策与卖家后台通知、平台对具体订单或绩效的反馈、企业内部流程与仓库合同。发现三者有冲突时,先确认官方要求和适用范围,再更新内部流程,不要用旧版培训材料压过最新通知。
规则清单至少要记录政策名称、适用站点、适用商品或订单类型、核验日期、责任人、相关操作步骤和下一次复查时间。涉及承诺时效、追踪要求、退货处理、产品安全或税务责任的事项,应标出“必须确认”的字段,不宜只保存网页截图而不记录适用条件。

海外仓订单至少同时运行着几只“时钟”:平台承诺的履约时钟、仓库内部处理时钟、承运商揽收与扫描时钟、运营团队的异常响应时钟。它们的起点未必相同,统计口径也未必一致。仓库说当天处理,不一定等于当天完成承运商交接;承运商已经收件,也不一定立刻产生平台可识别的首次扫描。

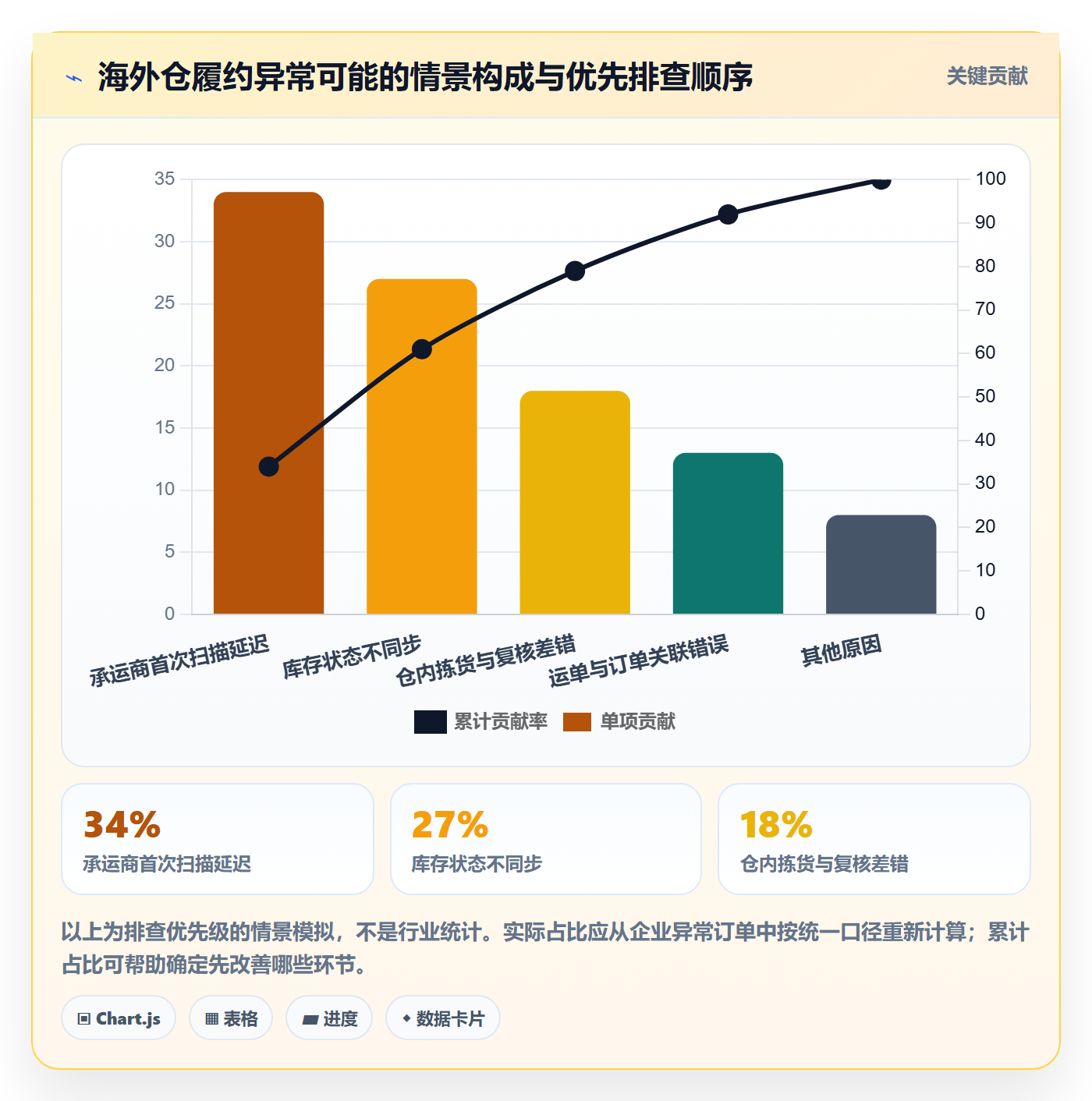

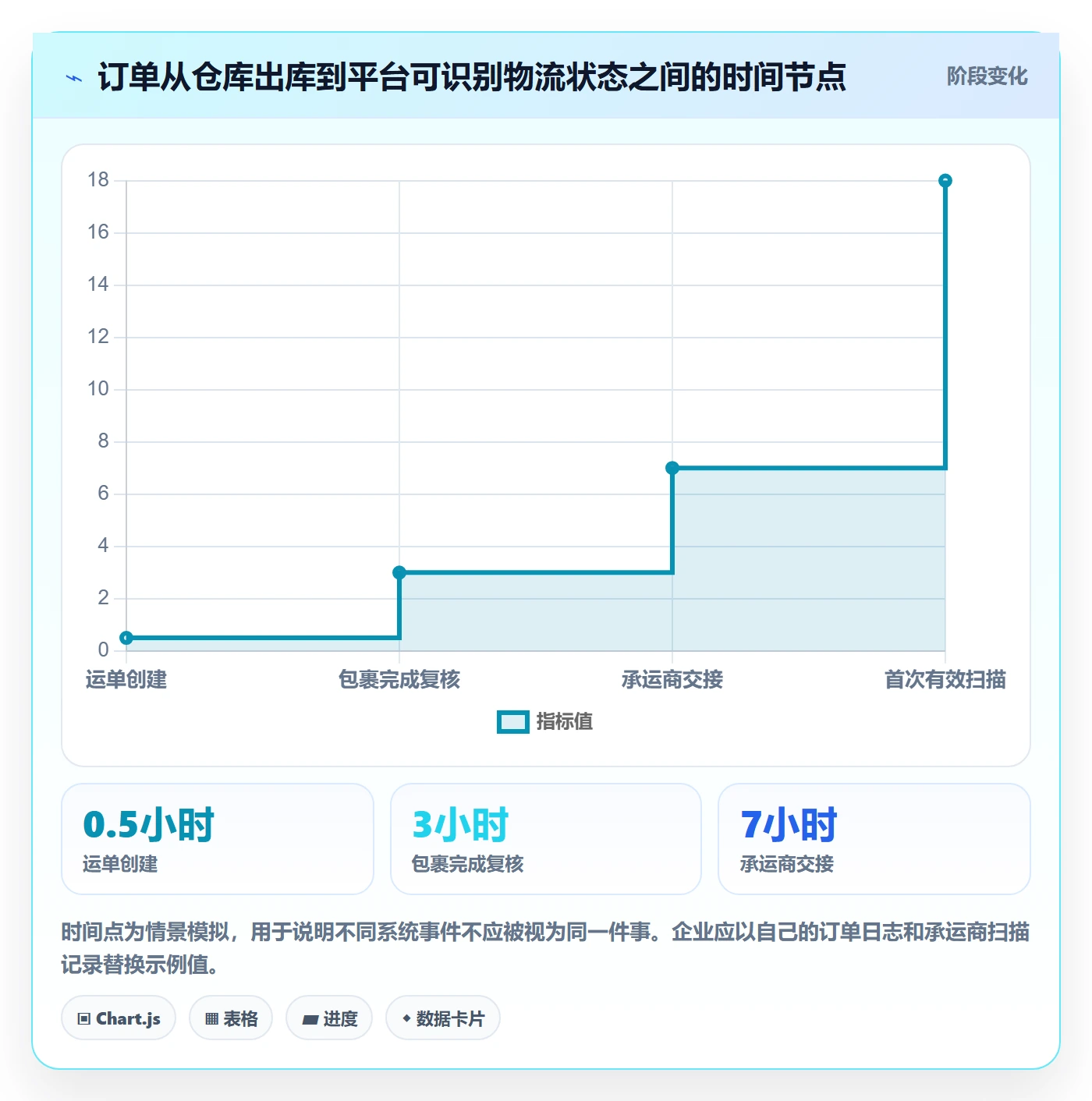

因此,单看“出库时间”很容易误判问题。假如仓库系统在下午生成运单,晚间完成打包,但承运商次日才揽收,企业内部可能认为订单已处理,平台却可能仍没有足够的物流事件证明包裹进入运输网络。排查时应把时间戳放在同一条订单链上,而不是分别从仓库报表和平台后台截取两个孤立数字。
日均订单较少时,几笔超时订单就可能明显影响短周期比例;订单量很大时,平均值又可能掩盖某个仓库、某个承运商或某个商品组的持续异常。一个总体平均值看起来平稳,并不能证明每个环节都可靠。更有用的切法是把订单按站点、仓库、承运商、截单时段、商品尺寸和异常类型分层。
例如,同一仓库如果只有晚间截单订单的首次扫描延迟明显,就应该检查承运商末班揽收、交接笼车和扫描设备,而不是简单增加全仓人手。若延迟集中在多件订单,则可能是合单、拆单或包裹标签关联出了问题。把问题按可操作的分组切开,才可能找到真正的控制点。
海外仓的“可售库存”经常被误解成“货架上能立即拣到的库存”。实际操作中,库存可能处于待质检、已分配、损坏待判、退货待复核、库位冻结或系统同步中的状态。若平台库存更新没有及时扣除这些数量,订单就可能被接收,但仓库无法按时履约。
我会把库存至少拆成在途、待收货、待检、可拣、已分配、冻结、退货待检和不可售等状态。企业是否需要逐项建立状态,取决于商品复杂度和系统能力;但至少要将“实际可拣数量”与“账面总量”区分开。对高价值、易损或退货率高的商品,状态拆分通常比追求一个看起来整齐的总库存数字更有用。
旺季前常见做法是按日均单量增加临时人员,但订单处理能力不只取决于人数。收货区容量、货架空间、拣货路径、包装台数量、打印与扫描设备、承运商揽收频次,都会影响峰值吞吐。人手增加后如果拥堵集中在复核台或装车口,新增员工不仅不能按比例提高产能,还可能增加错发和漏扫。
我更愿意先拆解瓶颈:每小时订单进入量是多少,拣货、复核、打包和交接各环节的可处理能力是多少,排队最长的节点在哪里。对旺季而言,预测误差也要纳入计划。如果预测订单量翻倍,但只有包装台扩容、没有增加揽收窗口,系统里显示的处理能力并不会自动变成真实履约能力。

截图能证明某一时点看到过某项规则,却不能证明仓库人员知道何时执行,也不能说明异常时由谁处理。最常见的失效方式是运营保存了政策页面,仓库却只收到一份旧版SOP;或者SOP描述了“当日发货”,却没有定义时区、周末、节假日、截单时间和异常订单的处理方式。
改进方法不是把截图堆得更多,而是建立政策版本记录和变更通知流程。每次规则变更,都要核对受影响的站点、商品、履约方式和仓库动作,再明确谁负责更新培训材料、谁确认执行、如何抽查变更后的订单。没有完成这些步骤,政策变更就仍然停留在运营电脑里。
当天出库率是有用指标,但它只覆盖履约链的一部分。若订单在仓库系统里完成出库,却没有发生实际交接或物流扫描,企业仍可能面对平台反馈、买家咨询和客服工单。相反,承运商临时延迟扫描,也未必完全由仓库造成,因此需要把仓库可控环节和外部物流环节分开观察。
更合理的指标组包括订单释放到拣货完成的时长、拣货完成到交接的时长、交接到首次有效扫描的时长、追踪信息匹配率和异常订单解决时长。拆分之后,团队才能判断要调整波次、仓库截单、揽收频次还是物流信息回传。
总体库存准确率很容易被大量低风险商品稀释。若一个仓库有几万件低周转配件,少数爆款出现明显账实差异,总体准确率依然可能看起来不错,但这几款商品更可能导致取消订单和销售损失。库存管理应同时看整体水平、关键商品误差、库位差异和库存状态错配。
我建议按销售贡献、缺货影响、补货周期、商品价值和易错程度建立风险分层。高影响SKU提高循环盘点频率;长尾低价值SKU采用风险抽查;近期发生调整、退货集中或库位迁移的商品,临时提高盘点优先级。盘点资源不应平均分配,而要投向潜在损失最大的库存。
库存过少会缺货,库存过多则会增加资金占用、仓储费用、滞销风险和清货压力。海外仓补货还受到生产周期、海运或空运时效、清关、预约入仓和仓库接收能力影响,所以“多备一点”不是完整的安全库存策略。更重要的是分清补货提前期里的不同风险来源,并为不同SKU设定不同的补货逻辑。
安全库存可以是有用的管理参数,但不宜直接按一个固定天数套用所有商品。销量波动大、供应周期长且缺货代价高的商品,可能需要更高缓冲;季节性强、变体多、生命周期短的商品,过度备货的代价可能更大。库存策略应以现金、仓储容量和服务水平共同约束。
合同有助于厘清服务边界,但并不能替代日常数据核验。发生延迟后,企业需要知道货物是否被准时交接、承运商是否完成揽收扫描、运单信息是否匹配、异常是否及时通知。若双方只在月末对账,问题可能已经影响大量订单,且现场证据难以补齐。
选择物流商时除了价格和覆盖范围,也要检查扫描节点、异常通知、旺季容量、丢损赔付条件、退件处理和数据接口稳定性。合同条款应与仓库现场记录方式匹配;如果条款要求提供交接证明,而仓库没有对应的笼车清单或签收记录,发生争议时就很难兑现合同约定。

并非每一项仓库操作都需要同样强度的控制。判断优先级时,我会看四个维度:发生概率、影响范围、发现难度和恢复成本。偶尔发生、容易发现且可快速补救的标签打印偏差,与可能造成批量订单超时、库存误售或商品合规风险的问题,不应分配同样的审核资源。
可以用风险分级而非复杂打分模型先建立管理顺序。高风险事项采用系统校验、双人复核或每日监控;中风险事项采用抽样复核和周度分析;低风险事项通过月度盘点和异常触发检查管理。分级的目的不是制造更多表格,而是让团队把有限的复核精力投入到可能造成最大损失的环节。
例如库存同步中断、承运商交接缺少记录、商品批次或标签要求不清。此类风险应有明确的告警阈值、责任人和升级时间,不能等到月度复盘才处理。
例如特定库位拣货差错、部分尺寸商品包装返工、退货质检积压。可以用异常原因码、班次数据和周期性抽查控制,重点观察问题是否集中发生。
例如个别非关键字段录入不一致,若不会影响订单匹配、库存或平台要求,可以通过校验规则和常规抽样处理,但仍应保留纠正记录,避免重复出现后演变成系统性问题。
结果指标告诉我们发生了什么,过程指标帮助我们解释为什么发生。订单超时率、库存准确率、取消率、退货积压量属于结果观察;订单释放至拣货完成时长、交接等待时长、首次扫描延迟、盘点差异关闭时间则更接近过程控制。只看结果,团队容易在事后争论责任;只看过程,又可能在流程看起来正常时忽略最终体验和成本。
我建议为每个关键结果指标配至少一个能够提前发现偏差的过程指标。例如,追踪信息有效性不应只看月底比例,还可以日常观察“已交接但超过设定窗口仍无有效扫描的订单数”。对异常订单设置分层预警,比对所有订单发出同一类提醒更容易减少告警疲劳。
| 风险目标 | 结果指标 | 前置过程指标 | 适合的复核频率 |
|---|---|---|---|
| 降低履约超时 | 按适用口径统计的逾期订单率 | 待处理订单年龄、拣货排队时长、交接等待时长 | 高峰期每日,平稳期每周 |
| 提升库存可信度 | 关键SKU账实一致率、库存调整率 | 收货差异关闭时间、库位变更未确认数量 | 高风险SKU每日或按波次,其他SKU循环盘点 |
| 改善物流可追踪性 | 有效追踪匹配率、物流状态缺失订单率 | 交接至首次扫描时长、回传失败次数 | 每日监控异常,月度复核供应商 |
| 控制退货积压 | 退货待处理天数、可重新销售率 | 签收至质检时长、待判状态数量 | 每周复核,促销后增加频次 |
同一个“发货及时率”,不同团队可能分别以订单创建、标签生成、仓库出库或承运商首次扫描作为完成时间。口径不统一,报表越精致,争议可能越多。每项指标都要定义分子、分母、统计周期、时区、订单排除条件、数据来源和刷新频率,并为口径变更保留版本记录。
在建立指标前,我会选取一批真实订单逐单对照平台记录、仓库系统日志和承运商轨迹,先确认时间戳是否能够对应。若三套系统的订单号格式不同,应先建立可靠的关联键;若存在跨时区或夏令时影响,则需要统一转换规则。否则,团队讨论的可能不是履约问题,而是报表计算差异。

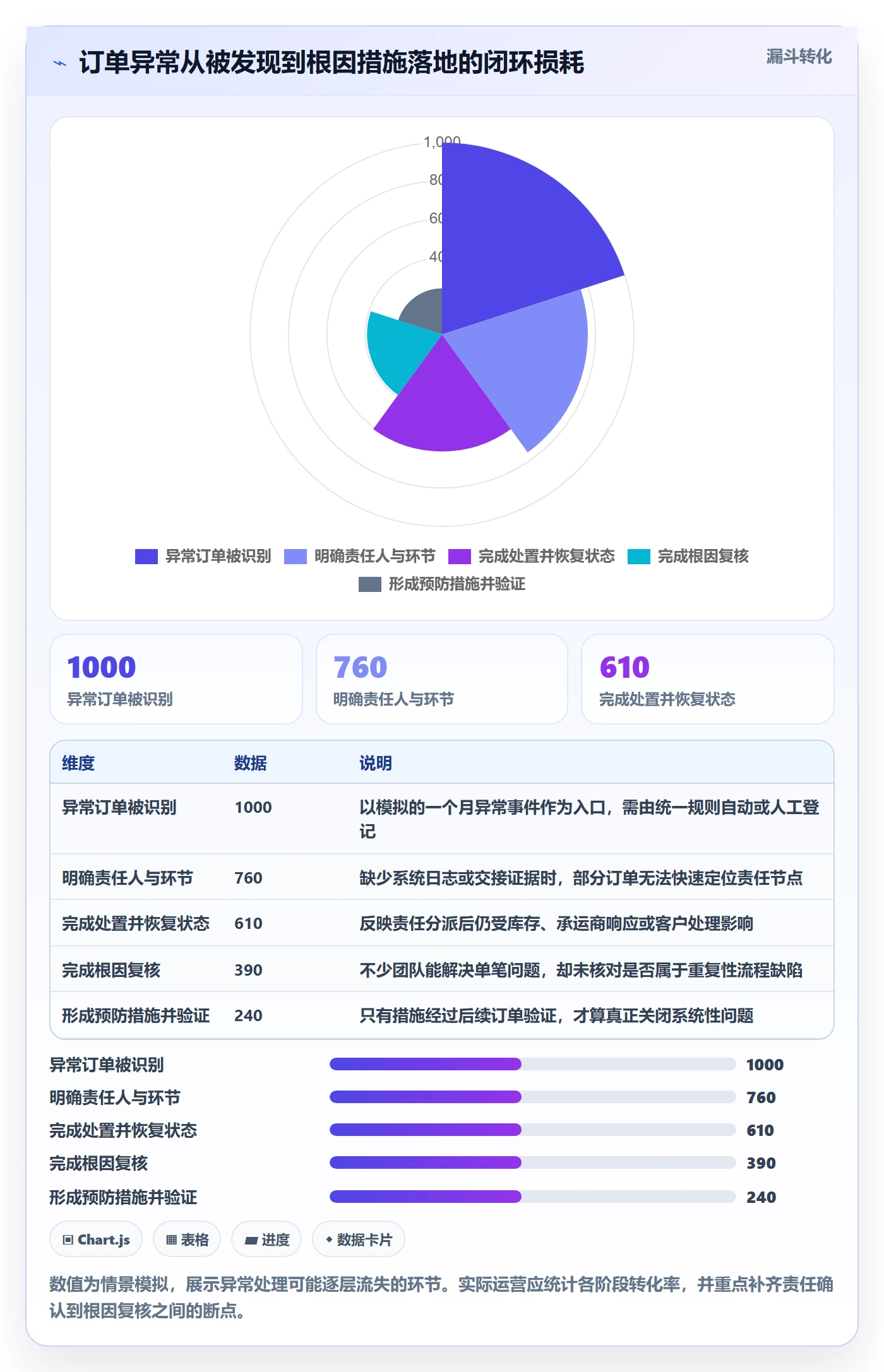

完整闭环至少包括发现、分派、处理、验证和预防。异常被标记后,要有责任人、优先级、处理时限和原因类别;解决后应验证订单或库存状态是否真的恢复;若同类问题反复出现,则要调整系统校验、仓库流程或供应商协作方式,而不是每次重新发提醒。
建议保留“暂时无法归因”这一类别,并要求在复盘中补充调查结果。强行把所有异常塞进少数几个原因标签,会制造虚假的根因结论。原因码应便于统计,也要允许追加解释;每月查看高频异常之外,还应检查处理时间长、影响订单多和重复发生的少数事件。

为了说明方法,我用一个匿名跨境卖家的典型场景作推演:该卖家在单一海外仓销售多个商品组,日常订单由平台订单系统同步到仓库系统,承运商每日固定揽收。案例中的数据仅用于展示诊断思路,不代表特定企业的真实经营结果,也不应被当成外部行业基准。企业落地时必须用自己的订单级记录替换。
卖家团队最初发现某站点的履约表现变差,第一反应是要求仓库加人,并将所有订单提前一小时截单。但进一步按订单节点拆分后,问题并非普遍发生在拣货:异常集中在晚间订单、部分大件商品和周末前的承运商交接。整体出库率变化不大,真正拉长的是交接至首次扫描的等待时间。
第一步,按订单释放时间分桶,比较上午、下午和临近截单时段的处理情况。第二步,按商品尺寸、包裹类型和是否多件订单分组,寻找拣货与包装的差异。第三步,按承运商、星期和揽收班次核对交接清单与首次扫描。第四步,把每笔订单的仓库记录、运单回传日志和物流轨迹关联起来,排除单纯的数据回传故障。
推演显示,增加全仓人员并不能直接解决瓶颈。相较之下,优化末班交接清单、把未扫描包裹按运单批次单独核验、设定超时升级责任人,能更直接地针对问题节点。团队同时发现少数包裹存在重打面单后旧单号仍回传的情形,因此还增加了运单号与订单号的自动匹配校验。

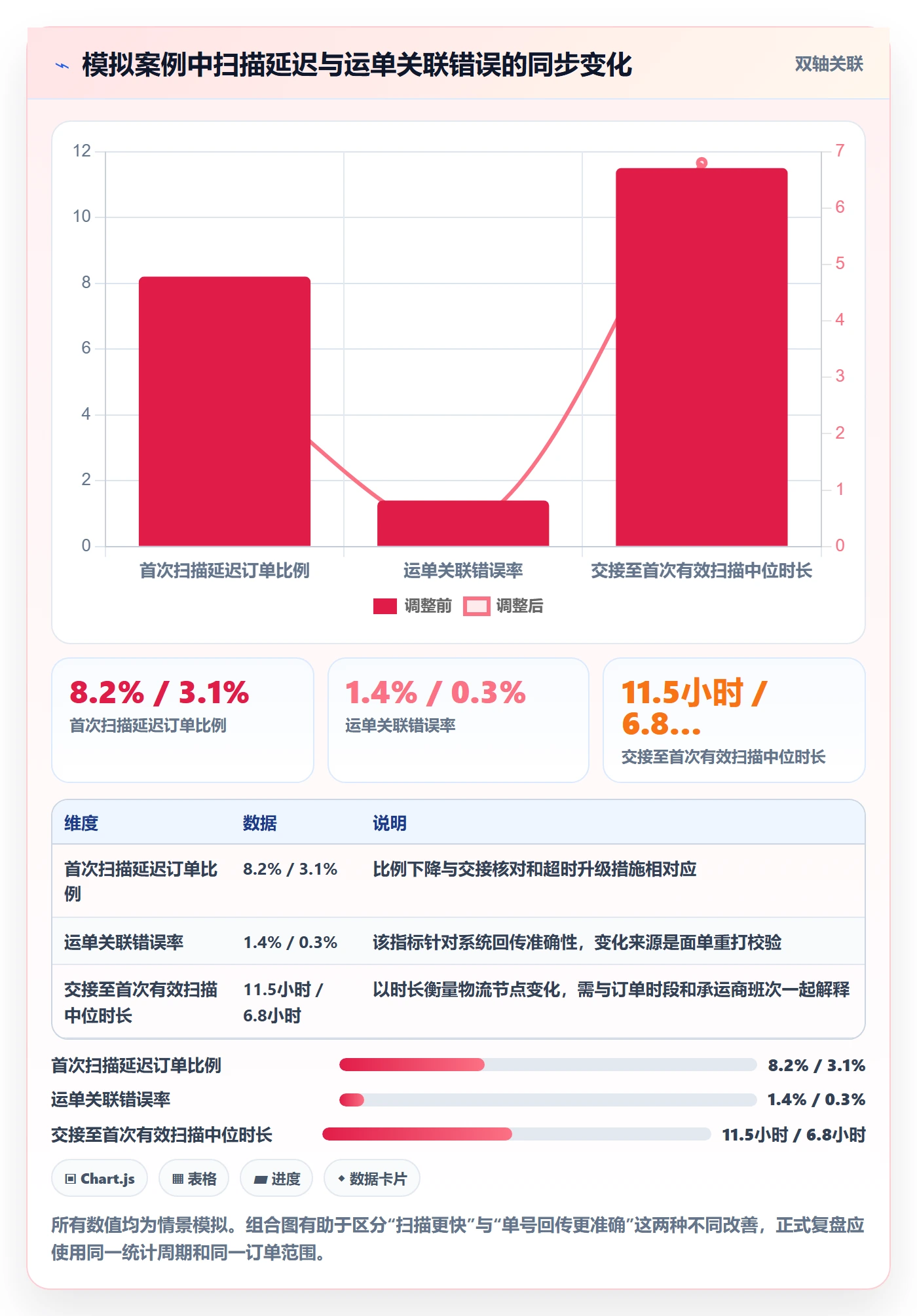

下表是为说明复盘方法设定的模拟样本。它展示了如何比较调整前后的过程节点:延迟订单比例下降并不自动证明流程改善,仍需同时检查订单量、截单结构、异常口径和承运商班次是否发生变化。
| 观察指标 | 调整前模拟值 | 调整后模拟值 | 解释 |
|---|---|---|---|
| 交接完成至首次有效扫描的中位时长 | 11.5 小时 | 6.8 小时 | 改善集中在交接记录与末班揽收核对后 |
| 超过内部预警窗口仍无扫描的订单比例 | 8.2% | 3.1% | 预警窗口为企业自定诊断口径,不等同于平台政策门槛 |
| 运单号与订单关联错误率 | 1.4% | 0.3% | 通过重打面单校验和回传前检查下降 |
| 临近截单订单的仓内处理时长 | 3.7 小时 | 3.5 小时 | 变化有限,说明主要瓶颈不是拣货速度 |
| 异常订单平均关闭时间 | 28 小时 | 14 小时 | 责任人和升级时限明确后,定位效率提升 |
企业不应把模拟案例中的“6.8小时”直接定为目标。它既没有考虑具体地区、承运商服务、仓库班次,也没有反映平台对不同履约方式的要求。真正可以复制的是把时间拆开、按场景分层、从证据中确定瓶颈,再对瓶颈采取小范围措施并验证效果。
如果企业的数据分散在订单后台、仓库系统、物流商门户和电子表格中,可以先用统一订单标识、统一时间格式和异常原因码完成基础关联,再决定是否需要建设更自动化的数据看板。以数跨境这类数据分析平台为例,企业可评估其是否适合汇总不同业务来源的数据、构建运营报表;但具体是否适用,应根据连接器覆盖、字段治理、权限管理、更新频率和总成本验证,不能把工具上线本身当成履约改善。

新建海外仓阶段最容易出现系统和现场各自为政。建议先建立商品编码、条码、库位、库存状态和订单关联规则,再扩展复杂报表。入仓前确认商品资料与实物标签一致,首批收货做数量差异核验;上架后用小批量订单测试从订单释放到承运商扫描的完整流程。
在这个阶段,我不会优先追求复杂的预测模型或全自动告警。基础数据不一致时,自动化只会更快地传播错误。先确保每个订单和库存状态都能追溯,再逐步增加预警和自动处理能力。
订单增长后,日均值会掩盖峰值。管理团队需要按小时或订单波次观察进入量和处理量,检查拣货、复核、包装、打印、交接各环节的队列。若每个环节的平均处理时间接近,仍要观察峰值时段和人员交接时段,因为瓶颈经常不是整天都存在,而是集中在截单前或承运商到场前。
多仓能够缩短部分订单的运输距离,却会增加库存分散、跨仓调拨、库存重复和规则差异。若前端可售库存只显示总量,消费者下单后才发现该仓没有可拣货,企业可能面临改仓、拆单、延迟甚至取消。多仓管理要区分商品总库存与每个仓的实际可履约库存,并将调拨时间纳入补货决策。
退货不仅是客服和退款问题,也是库存状态的重新判定。退件签收后若迟迟没有质检,商品可能占用库位,却不能再次销售;若未经检查就重新上架,可能把损坏或缺件商品重新发给下一位买家。退货应按商品风险和可复售条件建立分级流程,而不是只统计退货数量。
如果当前还没有完整的数据仓库,仍可以先建立一张订单级证据表。至少包括订单号、站点、SKU、仓库、订单释放时间、拣货完成时间、包装完成时间、交接时间、首次扫描时间、追踪单号、异常类型和关闭时间。字段不用一开始就追求完美,但必须有明确来源和定义。
建议先选取一个仓库、一个站点和有限商品范围试运行两到四周,检查数据是否可复算、异常能否定位、措施能否验证。若人工整理耗时高、数据来源增加或问题跨团队,可以再评估自动化连接和看板工具。选择工具时要看它能否减少重复核对,而不是只看图表数量或界面演示效果。
仓库在峰值期提高速度,可能压缩复核时间;加强逐件检查,又会减慢处理速度。取舍不是在“快”和“准”中选一个,而是对不同商品设置不同控制强度。高价值、易碎、变体相似或历史错发率高的商品可以提高复核比例;稳定、低价值且条码可靠的商品可采用风险抽检和系统校验。
如果库存准确性本身不可靠,不宜仅靠提速来追求当天处理量。错发、缺货和取消产生的返工成本可能抵消仓内提速收益。管理者应把漏发、错发、取消、客服处理和二次配送的综合成本纳入比较,而不只比较每小时处理单量。
高安全库存提高可售稳定性,却会增加现金占用和仓储费用。对于销量稳定、补货周期长、缺货损失高的商品,库存缓冲可能值得;对于季节性明显、生命周期短、变体众多或清货折价大的商品,库存越多未必越安全。决策时应把需求波动、供应周期、仓储收费方式、补货最低量和滞销处理成本放在同一张表里。
企业可以将商品划分为稳定畅销、波动畅销、季节性和长尾等类别,并为每类设定不同复核周期。安全库存参数应定期回看,促销结束、供应商交期变化或退货率显著上升后,都可能需要重新计算。不要让去年旺季的经验值自动沿用到今年。

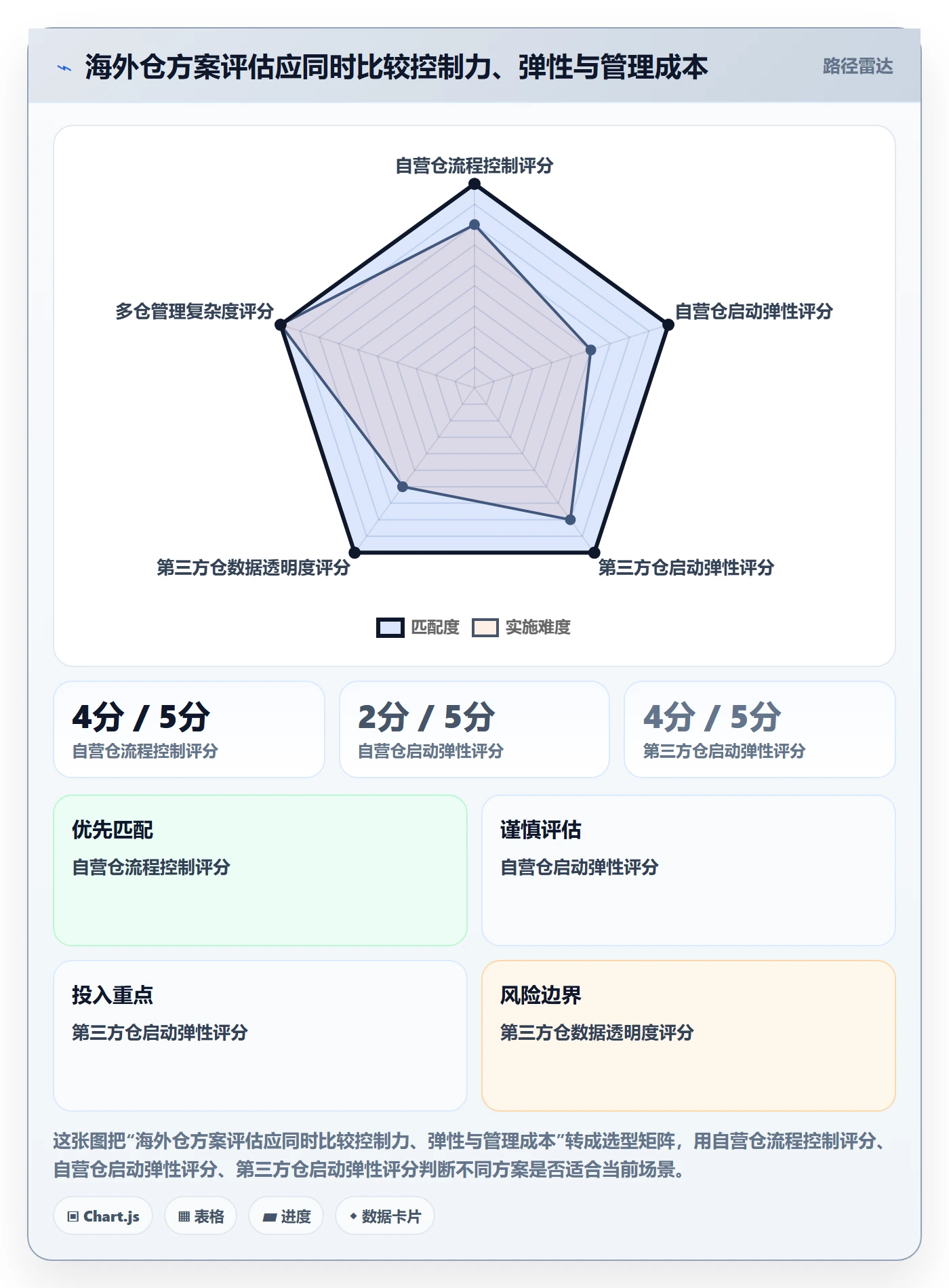

| 方案 | 可能优势 | 主要代价或风险 | 更适合的判断条件 |
|---|---|---|---|
| 自营海外仓 | 流程和数据控制更直接,便于定制作业规则 | 固定投入、管理复杂度和本地合规责任较高 | 订单规模稳定、团队具备本地运营能力,且控制需求高 |
| 第三方海外仓 | 可借用现有仓储和作业能力,启动相对灵活 | 数据透明度、服务边界和旺季资源需持续验证 | 需要快速进入市场,或短期内不适合承担固定仓储投入 |
| 多仓组合 | 可按区域或商品特征配置服务,提升部分订单覆盖 | 库存分散、接口复杂、调拨与对账成本增加 | 订单分布、商品结构和预测能力足以支持分仓决策 |
表格中的优势和代价不是固定结论。第三方仓不一定天然更便宜,自营仓也不一定天然更可控;实际差异取决于订单密度、仓库合同、服务水平、库存所有权、数据接口和企业管理能力。评估时要计算完整成本,包括入仓、存储、拣配、包装、退货、调拨、滞销和管理投入。
自动化可以缩短重复操作、减少人工抄录,也可能把错误规则批量执行。若SKU映射不稳定、异常原因没有定义、库存状态经常人工调整,过早自动化会让错误更难发现。更稳妥的顺序是先统一字段和流程,再对重复、高频、规则明确的动作自动化,最后再建设跨系统监控。
系统采购前要明确需要解决的具体问题,例如减少订单与运单关联错误、缩短库存对账时间或提高异常发现速度。设定上线前基线和目标验证口径,做小范围试点,并将数据权限、错误处理、接口中断和供应商退出方案纳入评估。任何工具都应有“失效时如何继续运营”的备用流程。
规则要求是底线,但不同业务场景可能需要不同内部控制强度。企业可以在不违反适用要求的前提下,按照商品风险、仓库能力和服务模式设计差异流程;但差异必须经过审批、明确适用范围并保留变更记录。临时口头豁免容易形成隐性流程,最终让一线人员无法判断哪个版本有效。
对平台政策、承运商服务或仓库合同的变化,设置变更评估流程:确认影响对象、调整系统配置、更新SOP、培训相关人员、抽查订单并记录验证结果。变更完成不等于变更有效,只有新流程在真实订单中稳定运行,才可以关闭变更事项。

先确定涉及的站点、商品、履约方式和仓库范围,整理当前适用的官方规则、平台通知、仓库SOP与物流合同。同步列出订单、库存、追踪、退货和异常数据所在系统,确认字段口径和责任人。此阶段的目标是看清现状,不是立刻追求所有数据自动化。
从异常订单、关键SKU差异或退货积压中选一个影响最大、证据相对充分的问题。不要同时开展十几个改善项目,否则很难分清效果来自哪里。定义一项结果指标和两到三个过程指标,固定统计周期、样本范围和计算方法,形成改善前基线。
例如要处理首次扫描延迟,就同时观察交接时间、首次扫描时间、承运商班次和回传结果;若要处理库存误售,就同时观察系统可售量、实际可拣量、库存状态和订单取消原因。数据不完整时先把缺口记下来,不要用猜测补齐。
将措施限制在单一仓库、单一班次或一组高风险SKU中,明确操作人、复核人、时限和失败升级路径。可选措施包括增加交接清单、设置异常订单队列、调整高风险SKU盘点频次、在回传前校验运单关联,或为退货设置隔离区。
试行期间要记录例外情况。若一项规则需要大量人工绕过,可能是流程设计不适合现场;若指标改善但工作量大幅增加,则要计算改善收益是否覆盖额外成本。不要只记录成功订单,也要保存被退回、被跳过和人工处理的案例。
比较基线和试行期时,应检查订单量、商品结构、星期分布、承运商班次和促销活动是否发生明显变化。若样本量较小,不应把短期波动包装成确定结论。必要时延长观察周期,或者对照相似仓库、班次或商品组进行比较。
复核结论只有三类:效果明确且成本可接受,扩大执行;方向正确但执行阻力较大,修改流程后继续;效果不明显或风险转移,停止措施并重新诊断。最后更新SOP、培训记录和指标口径,把验证结果留在可追溯的变更记录中。
海外仓管理看板不需要把所有可获得数据都放进去。对管理层而言,重要的是及时看到风险是否上升、问题集中在哪个节点、谁正在处理、是否超过内部响应时限。对仓库主管而言,则需要看到待处理队列、异常订单和当班容量。两种看板服务不同决策,不必强行使用同一套视图。
我建议先保留少量指标:逾期订单数及比例、交接至首次扫描时长、关键SKU账实差异、可售与可拣库存差额、退货待处理时长、异常关闭时间。每个指标都要能下钻到订单或库存记录;若无法定位明细,它更适合做背景参考,不适合直接触发责任判断。

仓库正常运转时,许多问题看不出来;真正检验管理质量的,是订单延迟、库存不符、物流扫描缺失或退货状态争议发生后,团队能否快速回答:问题在哪个节点、影响多少订单、谁负责处理、依据是什么、如何防止复发。若只能依靠聊天记录和人工回忆,流程就还没有形成可靠的证据链。
平台规则不是仓库之外的约束,而是对商品、库存、订单和物流信息提出的经营要求。把规则逐条映射到岗位动作和数据证据,海外仓才能从“把货发出去”升级为“稳定兑现平台与消费者可感知的承诺”。这也是我认为最值得投入的管理能力:不是把所有指标做得更复杂,而是让关键承诺可执行、可追溯、可验证。
如果团队现在只能做一件事,我建议先抽取一笔有异常的订单,从订单释放开始,逐一核对库存状态、拣货记录、复核记录、面单、交接证明、承运商首次扫描和平台显示状态。然后选出链路中最模糊、最难举证的一个节点,设定负责人、操作时限、留存证据和复核方式。
当一笔订单可以被完整解释,再把方法扩展到一个班次、一组关键SKU和一个仓库。先把链路跑通,再追求规模化;先让数据可核验,再谈自动化;先解决最可能造成损失的节点,再逐步完善其余流程。这比一次性购买更多系统、制定更多口号,更可能真正改善海外仓履约。
我负责的店铺同时在多个站点销售,平台规则更新后,运营、仓库和客服经常各自理解一套,最后才发现库存状态或发货承诺没同步。我想知道,遇到规则变化时,应该先改系统、流程还是仓库操作?
先判断规则影响的是商品资格、库存状态、订单履约还是退货处置,再按影响范围调整流程;不要一看到公告就直接改仓库操作。实操中可以把每条规则拆成“触发条件,责任人,系统字段,仓库动作,完成证据”五项。
例如,规则要求订单在规定时限内交运,流程就要同时明确截单时间、波次优先级、承运商揽收截止点,以及未揽收订单由谁升级处理。可用一张变更清单逐站点登记规则链接、生效日期、适用商品和复核人,并在生效前用少量订单走一遍全链路。这样做的判断依据是:平台处罚往往落在可验证的结果上,而不是团队是否“看过公告”。
规则原文和店铺后台提示应作为最终依据,内部摘要不能替代它们。
我发现按过去一个月销量平均值补货,促销时容易断货,平销期又会积压。我想知道海外仓安全库存有没有一个适用于不同商品的固定公式,还是必须按商品分别计算?
不要用一个固定天数覆盖所有商品。可以先用“日均需求 × 补货周期 + 波动缓冲”做初始估算,再按商品的销量波动、入仓周期和缺货损失分层。
举例来说,以下只是演算样例:某 SKU 日均销量 12 件,补货从下单到可售需 28 天,期间需求波动缓冲按 7 天计算,则参考补货点约为 12 ×(28+7)=420 件;如果旺季入仓周期拉长到 40 天,原来的库存线就明显偏低。
每周更新实际销量和可售库存,并把在途、待质检、冻结库存分开看,避免把尚不能履约的货算进可售量。高波动或断货损失大的商品应缩短复核周期;滞销品则设置补货暂停线。公式提供的是预警,不是自动下单指令,最终还要结合仓租、资金占用和供应商交期判断。
我遇到过仓库说有货,店铺却显示缺货;也遇到平台接单后仓库找不到对应库存。我想知道这类差异通常是同步延迟造成的,还是盘点和出入库流程本身出了问题?
先区分“数据延迟”和“实物差异”,不要一律归因于系统同步。建议把库存状态至少拆为可售、已分配、待上架、质检冻结、退货待判定和残损,并为每次收货、拣货、退货和调整保留时间戳与操作记录。可以用一个简单的日常核对:按 SKU 比较仓库可售数、已分配数和平台可售数;
差异超过设定阈值时,先暂停该 SKU 的自动补货或销售承诺,再查最近一次状态变更及订单占用记录。比如某 SKU 实物 50 件,其中 8 件已分配、3 件待质检,平台可售数就不应仍按 50 件计算。高周转 SKU 可提高抽盘频率,低周转 SKU 也应定期循环盘点。
若差异反复集中在某个操作节点,优先修流程和状态映射,而不是只做一次手工调账;调账会暂时消除数字差异,却可能掩盖持续发生的原因。
我担心退货商品重新上架后引发商品状态或客户投诉问题,也担心残损货和滞销货一直占仓租。我想知道,应该按多长时间处理一次,哪些库存必须隔离,哪些可以重新销售?
不要把退货默认视为可售库存。入仓后先按商品状态、包装完整性、配件和序列号等要求检查,并设置“待检”状态;只有通过检查且符合平台及当地销售要求的商品,才转为可售。
具体期限要以对应站点、品类和仓储服务约定为准,可以在内部设立更短的处理时限,例如每周清理一次待判定退货,并对超过内部时限的批次自动提醒责任人。残损、疑似仿冒或需要合规复核的商品应隔离,记录照片、批次、数量和处理决定,不能为了提高库存周转而直接重新上架。
滞销库存则按库龄分段复核,例如结合 60 天、90 天和 120 天库龄观察销量、仓储成本及退仓费用,再比较继续存放、促销清货、退回或弃置的总成本。这里的天数只是管理示例,不是平台统一规定;平台政策、当地法规和仓库合同优先。


读者评论
我们去年换了承运商后,也遇到仓库显示已出库、平台迟迟没有物流更新的情况。后来把交接时间和首次扫描时间分开统计,才发现主要卡在晚班揽收。想问下这种情况一般先和仓库约定交接留档,还是直接要求承运商增加扫描节点?
库存状态拆分确实有帮助,但小团队未必有系统支持那么多状态。我们目前先把可拣、已分配和退货待检分开,盘点时也优先查高销量商品,工作量比全量频繁盘点可控一些。
文中提到按站点核对规则很重要。实际操作里规则更新通知有时不够醒目,旧流程容易继续沿用。我们现在会给SOP标注核验日期和负责人,不过想知道旺季临时调整时,怎样确认仓库一线也同步收到了变更。
