跨境电商实践指南:跨境物流的绩效考核怎样更有效
跨境物流准时率从92%升到96%,月末却发现退款和客服工单都没降,仓库还多付了一笔加急费,这类“指标变好、经营没变好”的情况并不少见。物流绩效考核真正要回答的不是承运商有没有达标,而是延误、破损、丢件和额外成本发生在哪个环节,谁能影响它们,以及改善之后是否真的让订单更稳、利润更可控。
我做物流指标梳理时,最常见的起点是把准时率、物流成本、丢件率列成一张表,按承运商排序。这张表可以用于筛选,但不足以指导改善:它告诉我们谁的结果不好,却无法解释是揽收晚、清关慢、末端派送失败,还是追踪信息没有及时回传。
有效的绩效考核必须同时回答三个问题:结果偏差有多大,偏差发生在哪一段,责任方是否有能力控制这个偏差。如果只考最终妥投时效,物流商可能会把难送的偏远地址、促销高峰和海关查验都归入不可控因素;如果只考低价,采购可能把运费降下来,却把成本转移到重发、退款和客服处理上。
因此,我建议把考核拆成三层:经营结果、过程控制和数据质量。经营结果看订单是否按承诺送达、每票物流总成本是否合理;过程控制看揽收、干线、清关和末端节点;数据质量看轨迹是否完整、异常是否及时申报、账单是否准确。三层指标相互校验,才不容易出现“报表达标、客户仍然投诉”。
| 考核层 | 要回答的问题 | 典型指标 | 常见责任人 |
|---|---|---|---|
| 经营结果 | 客户体验和经营损失是否改善 | 承诺时效达成率、物流退款率、单票总成本 | 物流负责人、运营负责人 |
| 过程控制 | 问题发生在哪个节点,是否可提前干预 | 揽收及时率、清关异常处理时长、末端首次派送成功率 | 仓库、货代、承运商、客服 |
| 数据质量 | 判断依据是否完整可信 | 轨迹完整率、异常上报及时率、账单差异率 | 物流商、数据团队、财务 |
如果企业当前只能维护少量指标,我宁可先保留“承诺时效达成率、单票总成本、异常闭环时长、轨迹完整率”四项,也不建议一次铺开几十个看似精细的指标。指标越多,定义、责任和复核成本越高;没有人持续处理的指标,只是增加报表负担。
“准时率”听起来简单,但至少有几种算法:承运商承诺时效内妥投的订单占比、卖家页面承诺时效内妥投的订单占比,或者按出库日起算的妥投占比。起算点、结束点和排除条件不同,结果可能完全不同。考核前必须把分母、分子、时间戳来源和特殊订单处理方式写进指标字典。
例如,订单“发货时间”究竟是仓库创建面单、包裹交接扫描,还是承运商首次揽收?若仓库提前生成面单,却隔两天才交货,按面单时间计算会把仓库延迟掩盖掉。类似地,妥投时间应使用有效妥投事件,而不是物流商后台的预计送达时间。
没有口径一致性,目标值越精确,争议反而越大。先用一个周期对历史订单重算,检查不同系统的时间戳差异,再设定目标;否则每次月度复盘都可能变成对数字的辩论,而不是对异常的处理。
最终妥投时效是滞后指标。它适合评估结果,却往往在问题已经影响客户之后才暴露。过程预警指标则用于争取处理时间,例如订单出库后24小时仍无首条有效轨迹、清关资料缺失超过规定时长、末端网点连续两次派送失败。
这两类指标不能互相替代。预警指标异常,不一定最终妥投失败;最终准时率暂时稳定,也不代表过程没有变坏。比较合理的做法是:用结果指标决定复盘优先级,用过程指标触发干预,用风险等级决定是否通知客户或切换渠道。

跨境包裹通常经过订单审核、仓库拣配、包装交接、首程运输、出口处理、国际干线、进口清关、末端派送和签收确认。看起来是一条物流链,实际由卖家、仓库、货代、航空或海运承运方、报关服务方、目的国配送网络等多个参与方拼接而成。
如果订单在仓库待了两天才交运,国际运输本身再快,也无法弥补前段延迟;如果出口资料不准确,清关时间变长,货代可能把问题归为申报方责任;如果当地地址格式不符合要求,末端配送失败又可能被计入“收件人原因”。绩效考核若只看最后一个合作方,责任分配必然失真。
我会先把链路拆成可观测的时间节点,而不是先选指标名称。至少要分清订单释放、仓库交接、首次扫描、离境、到达目的国、清关放行、末端接收、首次派送和妥投。不同运输模式可以增减节点,但每个节点都要有事件定义和数据来源。
平日表现不能代表大促表现。促销期订单集中释放,仓库波次、航班舱位、清关处理能力和末端派送能力同时承压。此时,月均时效可能看起来只增加一天,但延误集中在少数日期和特定目的地,造成的客服压力与退款风险却可能远大于平均数所显示的程度。
因此,至少要按发货日或交运批次分组,观察时效分布、尾部订单比例和异常集中区间。把整月所有订单混在一起,会让月初的正常批次稀释月底高峰的恶化;单看平均时效,也可能掩盖最慢的那一成订单已经超出承诺很多天。
拆分时还要控制订单结构。不同国家、邮编区域、商品品类、重量段、物流产品和清关模式的时效差异可能很大。若某承运商本月接收了更多偏远地区订单,直接与接收城市订单较少的承运商比较,容易把订单结构差异误判为服务能力差异。
用户未必知道包裹在出口仓还是清关口岸,但会看到轨迹长时间不更新。此时,即使实际运输没有明显延误,缺少可信状态也会增加咨询与投诉。物流绩效不能只把“包裹移动速度”当作服务质量,还要衡量异常是否及时可见、客服是否能获得可解释的信息。
有些渠道的实体运输表现尚可,但轨迹回传晚、状态码映射错误,导致系统连续显示“运输中”。从运营视角看,这不仅是接口问题,也是一项服务风险:客服不能判断是否需要催查,消费者也无法知道下一步会发生什么。轨迹完整率和异常通知及时率因此应进入数据质量层。

成熟的考核不一定一开始就有完美的数据仓库。可以先抽取一批订单,把订单号、国家、渠道、重量、订单释放时间、交仓时间、关键轨迹、妥投时间、异常原因和费用放在同一张明细表里。重点不是表格多复杂,而是让每票订单可以从结果追溯到节点。
抽样复核时,我会特别关注三类订单:超出承诺的订单、账单费用明显偏离预估的订单,以及出现“无轨迹但已妥投”或“显示妥投但客户未收到”的订单。它们不一定占大多数,却更容易暴露口径缺陷、接口漏数和责任划分错误。
平均时效适合观察整体方向,但对尾部风险并不敏感。假设一批订单多数在承诺内送达,少数订单延误很多天,平均值可能仍然看起来可以接受;然而这些尾部订单更容易引发退款、差评和重复咨询。对客户体验而言,极慢订单的损害往往不是“平均一天”的概念。
建议同时查看中位数、较高分位时效和承诺时效达成率。中位数告诉我们典型订单的表现,较高分位数帮助识别尾部,达成率则直接反映承诺兑现。不同国家的订单应分组观察,并说明样本量;只有少量订单时,一个极端事件就可能让比例剧烈波动。
另一个容易忽略的问题是删单规则。若超时订单被取消、退款或从承运商报表中剔除,剩余订单的平均时效自然会变好。考核时应保留订单状态变更记录,并明确取消、拒收、地址错误和海关扣留分别如何计入,不能让“异常处理方式”改变分母。
报价单上的每公斤价格不是单票真实成本。偏远附加费、燃油费、旺季费、超尺寸费、退件费、清关服务费、重派费用,以及因延误产生的客服和补偿成本,都可能在后续账单或经营损失中出现。单纯比价,容易奖励低报价、惩罚费用透明但综合表现更稳的渠道。
我建议用“单票总成本”作为决策口径,并把成本拆成可归因部分:基础运费、附加费、异常处理费、退件或重发成本、可估算的退款补偿及人工处理成本。人工成本不必精确到每分钟,但可以通过工单数量和平均处理时长估算,至少不要假设它为零。
这并不意味着所有体验损失都要折算成货币。对于高客单价、时效敏感或平台考核严格的商品,时效风险可能比每票节省少量运费更重要。成本指标应服务于业务决策,而不是让“最低报价”成为唯一采购理由。
收件人地址错误、商品资料不全、申报价值错误、仓库晚交、承运商漏扫和目的国派送失败,责任来源不同。若不做原因编码,物流商会质疑卖家数据,卖家则会认为物流商推责,最后双方围绕单票异常争论,却没有减少下一批异常。
我通常把原因分为可控责任、共同影响、外部不可控和待核实四类。分类不是为了给任何一方免责,而是为了决定后续动作:可控责任进入绩效扣分或整改;共同影响要求双方补齐流程;外部事件单独记录并用于风险复盘;待核实事件设定举证时限,避免无限期挂账。
特别要注意,“不可控”不能成为长期不复盘的垃圾桶。天气、海关抽查、航班取消等因素可能确实无法由单一合作方控制,但团队仍可考察备用渠道准备、信息通知速度和恢复方案执行情况。不可控的是事件本身,不一定包括应对过程。
有些团队设置准时率低于某个数值即停止合作,规则简单,却未考虑样本量、国家结构、运输模式、旺季影响和异常严重程度。一家渠道在单一国家表现波动,可能值得限量观察;另一家渠道在多个核心市场持续恶化,才更可能需要替换。
我更倾向于设“触发复核线”而非直接淘汰线。触发后先校验数据,再分析订单结构和原因,最后决定限量、整改、分流或退出。除非发生严重合规、货物安全或持续失联问题,不宜仅凭一次月度排名做不可逆决定。
指标过多会导致团队花大量时间解释定义、维护数据和处理例外。如果每个指标都没有固定负责人、触发动作和复盘节奏,它们就只是看板装饰。指标设计的好坏,不取决于数量,而取决于能否改变行动。
每新增一项指标,我都会追问:指标异常时,谁在多长时间内采取什么动作?如果回答不出来,这项指标应该暂缓。先建立少而可靠的核心指标,再根据实际损失逐步增加诊断指标,通常比一次性设计庞大考核表更容易落地。

先明确企业当前最想解决的经营问题。是降低退款和补发,稳定核心市场时效,减少物流费用超支,还是降低客服追踪工单?问题不同,指标组合也不同。系统里恰好有的数据,不一定是对经营最有解释力的数据;为了填满看板而使用方便字段,常导致团队优化了“容易统计的事”,却没有改善真正的损失。
我会先把目标写成可验证的结果。例如,“旺季改善物流服务”太宽泛;“在主要市场不扩大退款率的前提下,提高承诺时效达成率,并控制单票总成本”更容易导出指标和取舍。随后再确定统计范围、比较周期和分层维度。
目标应区分底线与改善目标。底线用于避免不可接受的风险,例如轨迹长期缺失、严重丢件或费用差异失控;改善目标用于推动趋势,例如减少某段等待时间。把所有指标都设成越高越好,会诱发不合理行为,特别是当指标之间存在冲突时。
一项可以用于考核的指标,至少要有名称、业务目的、计算公式、数据来源、排除规则和责任人。若是时间类指标,还要写明时区、起止事件、自然日或工作日,以及跨月订单归属。若是比例类指标,要说明分子分母和最小样本量。
| 定义项 | 需要明确的内容 | 示例:承诺时效达成率 |
|---|---|---|
| 业务目的 | 该指标用来改善什么经营问题 | 判断订单是否在面向消费者的承诺窗口内送达 |
| 计算公式 | 分子、分母、统计周期 | 承诺窗口内有效妥投订单数÷纳入统计的有效交运订单数 |
| 事件定义 | 起点和终点使用哪个系统事件 | 起点为承运商首次有效揽收,终点为有效妥投扫描 |
| 数据来源 | 业务系统、承运商轨迹或账单 | 订单系统与标准化轨迹明细交叉校验 |
| 排除规则 | 取消、拒收、地址错误等如何处理 | 保留分类记录,不可静默剔除;按双方约定单独呈现 |
| 责任人 | 谁维护口径,谁处理异常 | 物流运营维护,数据团队校验,承运商提供举证 |
“有效妥投”尤其值得单独定义。门口投递、代收点签收、邻居代收和系统提前标记妥投,客户感受不同。如果企业有客户投诉记录,应抽样检查妥投事件与实际签收反馈是否一致。否则,达成率看起来漂亮,消费者却仍然反馈未收到。
最基本的分层维度包括国家或地区、服务产品、重量体积段、商品类型、订单发货批次和旺季状态。业务成熟后,可增加偏远区域、清关模式、仓库来源和首次派送结果等维度。分层的目的不是让报表变复杂,而是减少错误归因。
如果订单量足够,可以在相同国家、相近重量段和相同服务等级内比较承运商;如果样本不足,不要为了排名强行得出结论。此时可以标注“观察中”,结合更长周期或同类订单合并判断。样本量不够时,诚实地说无法判断,比给出一个看似精确的名次更专业。
还可以按“高风险订单”和“普通订单”分别管理。高风险可能指高客单价、强时效承诺、历史易延误目的地或特定商品限制。两类订单不一定要使用不同考核公式,但应当有不同的监控频率、预警门槛和备用方案。
基线是过去一段时间的真实表现;目标是业务希望达到的水平;预警线则是在最终结果变坏之前启动干预的阈值。三者不要混为一谈。基线不等于应该接受的水平,目标也不应凭管理层直觉设定,预警线则应留出足够的处理时间。
设目标时,先看历史数据的分布和季节性,再结合渠道承诺、竞争要求、毛利空间与供应商能力。若历史样本跨越旺季与淡季,应分开看;若渠道刚上线,不能直接把成熟渠道的最好表现当作承诺。目标需要可解释,也需要定期复核。
对异常率、延误率这类低频指标,可使用较长观察窗口,避免单月偶发事件造成剧烈波动。对于高频过程事件,例如首次扫描延迟,则可以按天或批次预警。频率应匹配问题发生速度:太慢来不及干预,太快容易被噪声牵着走。
责任归属并非“发生在哪家合作方手里,就算谁的”。例如,包裹进入清关后停留,可能源于申报资料错误,也可能是随机查验;仓库错贴标签造成末端无法派送,问题虽在运输途中暴露,控制权却在出库环节。归因必须回到可核实的事件和责任边界。
推荐建立标准异常代码,并要求每个代码对应证据要求和动作时限。比如“未按约定时间揽收”需核对交接记录与首次扫描;“清关资料缺失”需保存补件通知和提交时间;“末端派送失败”需记录失败原因及后续安排。编码越具体,后续改善越可执行。
同时保留“共同责任”和“待核实”类别。若信息不足,不要强行分配责任;设定补证期限,到期仍无法确认时,按合同约定处理,并把缺证率纳入数据质量复盘。争议并不可怕,长期没有证据链才会让考核失去公信力。
任何单项指标都有被“做漂亮”的可能。为了提高准时率,团队可能放宽承诺窗口;为了降低异常率,可能把异常订单排除;为了降低运费,可能减少必要的追踪服务;为了缩短处理时间,客服可能过早关闭工单。设计考核时,应同步观察可能被牺牲的反向指标。
例如,承诺时效达成率需要与退款率、客户投诉和承诺窗口变化一起看;物流成本需要与重发率、异常处理费和服务覆盖一起看;异常关闭时长需要与重复打开率和客户确认结果一起看。主指标告诉我们是否改善,护栏指标用来确认改善不是通过转移损失换来的。

下面用一组情景模拟订单演示考核逻辑。假设一家跨境零售商在一个月内向三个主要市场发出约一万票订单,比较两条可替代渠道。所有数值都是为了展示计算和判断方法的模拟数据,不代表任何真实企业、真实承运商的经营结果,也不应作为行业平均水平引用。
渠道甲报价较低,渠道乙单票基础运费略高。若只按运费排名,甲会胜出;但把超时、重发、客服工时和额外费用纳入后,结论可能发生变化。这个案例要说明的不是哪种渠道更好,而是在相同订单结构下,先比较综合结果,再决定渠道适用边界。

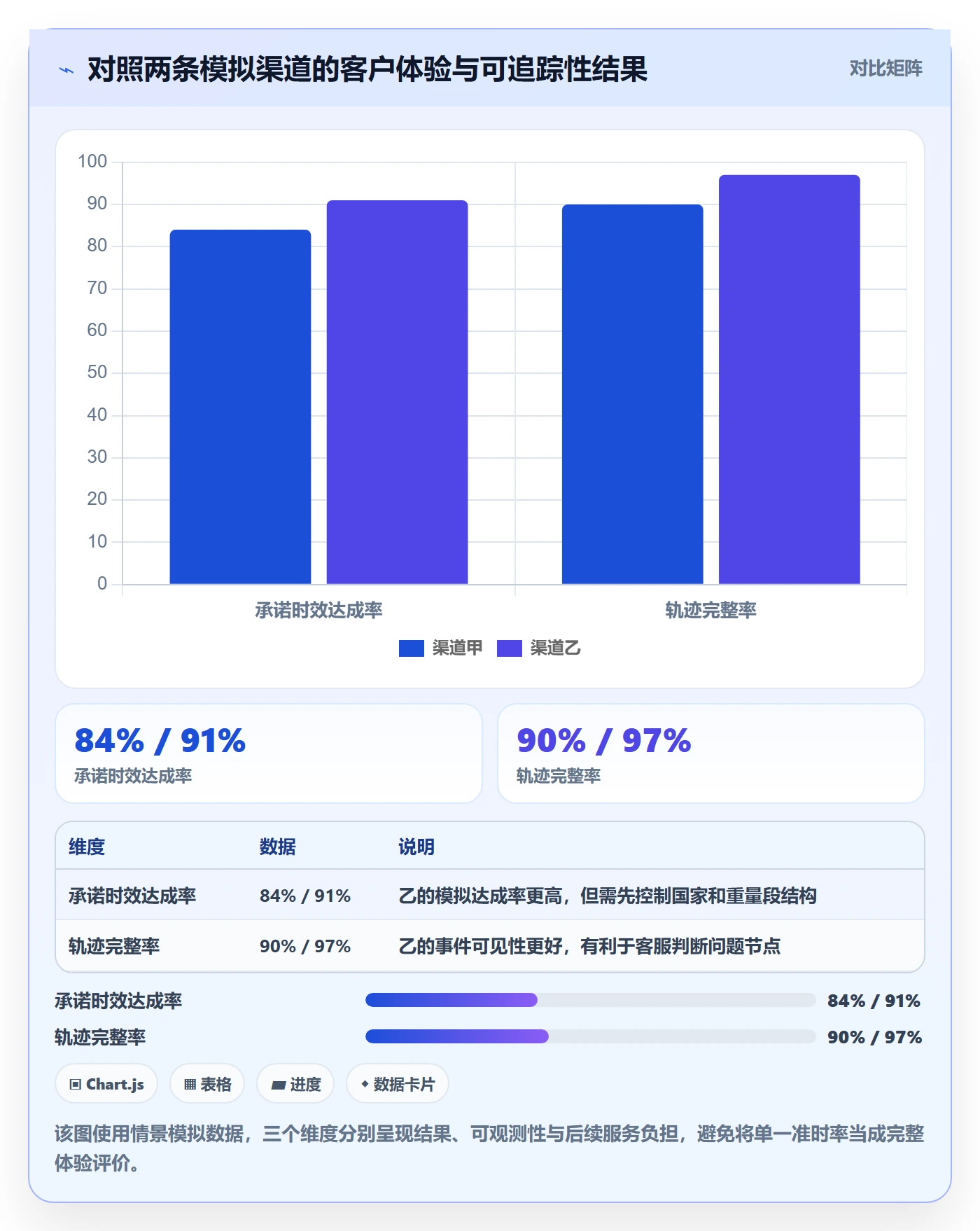

| 情景模拟指标 | 渠道甲 | 渠道乙 | 解读 |
|---|---|---|---|
| 基础运费 | 8.20美元/票 | 9.00美元/票 | 甲的报价低0.80美元,但不包含所有异常成本 |
| 承诺时效达成率 | 84% | 91% | 乙在模拟中更常按承诺送达,需按目的地进一步拆分 |
| 轨迹完整率 | 90% | 97% | 乙更容易支持主动预警和客服查件 |
| 重发及退件成本 | 0.95美元/票 | 0.48美元/票 | 甲的异常成本较高,可能抵消基础运费优势 |
| 客服物流工单 | 每千票76单 | 每千票49单 | 乙的轨迹与异常沟通表现对应较少咨询 |
| 综合成本估算 | 10.50美元/票 | 10.20美元/票 | 加入可归因成本后,报价排序发生变化 |
实际项目中,不能把客服工单都归因于物流渠道。工单可能来自商品、支付、配送地址或消费者习惯,因此需要抽样查看原因标签,确认其中真正与物流相关的比例。模拟表中的“综合成本”也应当拆开计算并标明估算假设,不能把未核实的经营损失包装成精确账目。
假设两条渠道服务相同国家、重量段接近、发货日期可比,且承诺窗口相同。此时,甲的84%和乙的91%才有讨论价值。若甲接收的订单更多来自偏远邮编区,或者乙的大部分订单来自大城市,把这两个比例直接相减仍然不公平。
正确做法是先分层,分别看主要市场、偏远区域、产品类型和促销批次,再决定是否汇总。若业务需要一个总览数字,可以按实际订单结构加权,但同时保留分层结果。总值是经营视角,分层值是诊断视角,不能只展示前者。
样本量也要一起呈现。某个区域只有几十票订单时,比例可能被少数延误显著影响;若把它与几千票市场混在一起,短板又会被掩盖。报表至少要同时显示订单数、比例和观察窗口,避免百分比脱离分母。

如果乙的达成率更高、轨迹更完整、工单更少,但成本仍高,就要估算这份差异对业务有没有价值。可先看差额:乙基础运费每票高0.80美元,而异常成本和人工投入的模拟差异可能覆盖这部分溢价。之后再把客单价、退款概率和平台承诺要求纳入敏感性分析。
不是所有订单都需要选乙。高客单价商品、活动承诺紧、退款损失高的订单,可以优先使用服务更稳且轨迹更完整的渠道;低客单价、时效弹性较大的订单,则可以把成本放在更高权重。需要设置分流规则和容量上限,避免“优质渠道”被所有订单挤满,反而失去稳定性。
我会把分流结果做成可验证实验:选取相近订单,按目的地和重量分组,固定观察窗口,比较时效、总成本、异常率和客服工单。若订单无法随机分配,至少要记录分配规则,避免把更容易配送的订单集中给某个渠道,再误以为它表现更好。
月度复盘不应止于排名和扣分。对每个显著偏差,按“现象、影响订单、发生节点、原因证据、责任边界、整改动作、复测周期”形成闭环。比如,发现某市场首程轨迹缺失增加,下一步不是笼统要求承运商改善,而是核查仓库交接时间、首扫回传接口和批次面单匹配情况。
整改动作要有负责人和完成日期,也要设定复测条件。接口修复后,要观察新批次轨迹完整率是否恢复;仓库调整交接班次后,要检查交接等待时间是否下降;更换末端服务商后,要对比首次派送成功率和退件原因。只有复测通过,才算真正关闭问题。

供应商评分是管理工具,渠道分配是经营决策,两者相关但并非同一件事。评分低不必然意味着立刻停止合作:如果该渠道在某个国家、某个重量段仍有成本优势,可以限量保留;评分高也不代表所有订单都要交给它,容量、风险分散和旺季稳定性仍然重要。
例如,某渠道在常态时效表现突出,但旺季舱位不稳定,可以将其用于平日订单,同时保留经过验证的备用方案。另一渠道综合评分一般,却能覆盖特定偏远地区,也可能具有补位价值。考核结果的用途,是让分配更有依据,而不是把复杂业务压缩成一条排行榜。
如果订单数据分散在电商平台、仓库系统、物流商后台和财务账单中,不建议先追求自动化大屏。先统一一份订单明细,选主要市场和两三条核心渠道,至少记录订单号、交运时间、妥投时间、运费、异常类型和轨迹状态。
第一个周期的目标是找出数据缺口,而不是马上扣分。核对订单是否重复、物流单号是否关联正确、跨月订单如何归属、取消订单是否误入分母。数据准确性没有把握时,应把结果标为“观察值”,避免误用来谈判或调整供应商。
随后选择少量核心指标:承诺时效达成率、单票实际费用、物流相关异常率和轨迹完整率。每项指标都指定负责人和复盘动作。等连续数个周期能够稳定产出、异常有责任人后,再补充节点耗时、异常处理时长和分市场表现。
多仓团队常见难题不是缺指标,而是不同仓库对“出库完成”、不同承运商对“妥投”、不同财务人员对“实际费用”采用不同口径。此时先建立统一指标字典和标准事件映射,比立刻增加评分维度更重要。
其次,按订单结构建立可比组。不同仓库服务的市场、SKU、重量段和促销比例可能不同。若简单比较仓库整体时效,结果会混入区域与品类差异。可以分别对同市场、同服务、相近重量订单做比较,再观察整体经营结果。
若不同团队使用不同系统,先确定主键关联规则和数据更新时间。物流单号改派、合单拆单、补寄订单都可能让一票订单对应多个运单。规则不清时,追踪明细与财务账单无法准确匹配,考核看似完整,实际存在重复计费或漏计异常的风险。
大促前的考核重点不应是追溯上月平均表现,而要确认关键资源是否落实:预计订单量是否有明确舱位或揽收安排,目的国末端容量是否有保障,异常升级联系人是否明确,备用渠道切换条件是否可以执行。
对旺季设置独立观察窗口,按日或批次监控仓库交接等待、首条轨迹出现时间、清关异常和末端妥投。预警门槛应早于客户承诺的失守点,给团队留出转单、补资料、主动通知和客服安排时间。等月末看到准时率下降才处理,往往只剩补偿和解释。
提前定义切换机制:哪些国家或重量段可以分流,切换后费用上限是多少,谁批准,怎样防止重复打单。备用方案不只是名单,还包括价格、服务范围、申报要求、接口状态和启动时长。没有演练过的备用渠道,临时启用时未必真能承接。
高客单价商品发生丢件或长时间失联,潜在损失通常更高。此类订单可以提高轨迹完整性、签收证明和异常通知的权重,也可以设置更严格的高分位时效观察。若包裹超过某节点时限无更新,应触发人工核查,而不是等客户主动催问。
但并非一味选择最贵渠道。需要比较保险范围、索赔材料、免赔条款、追踪能力和实际理赔周期。若保险仅覆盖特定货值、特定包装或特定异常类型,账面上的保障未必等于可回收损失。采购前应核对条款,并对历史索赔过程做小样本复盘。
低客单价商品的物流选择更需要看单票贡献毛利。若为了缩短少量时效而支付明显溢价,可能让利润结构失衡;但若低价服务的轨迹质量差、重发率高,也可能造成隐性损失。建议按订单利润和履约风险制定分流规则,而不是全店只用一条渠道。
可以先设定可接受的单票综合成本上限,再验证不同渠道的异常成本和退款影响。订单量较少时,保持弹性比过度精算更重要;一旦观察到尾部风险稳定集中在特定国家或服务商,再逐步收紧该部分规则。
若物流账单出现重量差异、附加费突增,或轨迹显示妥投但订单系统仍在运输,不能直接把异常归为承运商服务差。先检查单位转换、体积重规则、面单改派、重复运单和接口延迟,再决定是否进入绩效扣分。
稽核可以按金额和风险排序:先查高金额附加费、重复计费和大批量漏扫,再抽查普通订单。对账时保留原始账单、称重记录、物流轨迹和补充证明,避免只在汇总表上修改数字。数据争议得到处理后,再计算渠道表现,评分才更能被双方接受。

便宜渠道并非天然不好,高价渠道也不必然更可靠。关键是判断一次延误、丢件或轨迹缺失会造成多大损失。若订单毛利较低、用户对时效预期宽松,成本权重可以更高;若商品客单价高、活动承诺明确或客户投诉代价大,稳定性和可追踪性更重要。
可以用分层规则表达这种取舍:对高风险订单优先保障服务稳定,对普通订单在费用上限内选择综合表现合格的渠道。这样比给所有订单一个统一权重更贴合业务。分层规则要能被系统执行,也要定期复核,避免过去有效的策略在市场或费用变化后继续沿用。
更快并不总是唯一解。某些市场的运输时长波动较大,给出过于激进的承诺,可能导致大量订单“只差一天也算违约”。相反,基于真实分布设置更稳健的承诺窗口,并及时展示轨迹,可能比不稳定地追求最快运输更能减少争议。
这不等于通过延长承诺窗口掩盖服务变差。若调整承诺范围,应同步检查转化、取消、退款和客服咨询,确认用户是否接受。承诺策略要以真实交付能力为基础,同时避免把页面文案修改当作物流改善。
数据成熟度高的团队可以分析更细的节点耗时、异常类型和市场差异;数据基础薄弱的团队则应先保障核心事件准确。指标铺得很细,却需要人工每月整理、又没有实时动作支持,可能比一张简洁、可信的看板更低效。
判断是否新增指标,可以看三个条件:是否对应明确损失,是否有可靠数据,是否有人可以采取动作。三个条件都满足时,再纳入考核;否则先放在探索性分析中,不直接用于奖惩。把探索指标和考核指标分开,能降低数据不成熟带来的误伤。
集中订单可能换来更好的价格和更统一的管理,但会提高单一服务商出现容量不足、系统故障或政策变化时的影响范围。多渠道能降低单点风险,却会增加合同管理、数据对账、客服培训和操作复杂度。
订单规模、目的国分布和旺季波动决定了合理的分散程度。若某市场订单稳定且服务商能力经过验证,集中可能更经济;若该市场对单一渠道依赖过高,且替代渠道没有演练,应该逐步保留可用备份。重点不是平均分单,而是确保关键订单在必要时有可执行的替代路径。
考核结果用于合作谈判时,合同条款、证据要求和数据口径必须先对齐。没有明确约定服务范围、例外事项和申诉时限,月末再用一套内部公式要求赔付,通常只会加剧争议。相反,如果双方认可口径,扣罚、返还或整改才有可操作性。
对持续性问题,整改计划有时比单次罚款更能改善服务。比如明确补扫机制、异常通知时限、旺季容量沟通和账单复核流程,并按月验证。如果同一问题反复发生、整改承诺未兑现,且影响超过业务底线,再启动限量或退出决策更有依据。
选出当前最影响经营的一到两个问题,例如旺季超时、物流工单过多或费用偏差。确定订单范围、核心市场、运输模式和比较周期,再给每项指标写清公式、数据源、排除规则和责任人。避免同时解决所有问题,以免数据采集和复盘能力被摊薄。
从超时、异常收费、妥投争议和无轨迹订单中抽样,核验订单、运单、节点和账单是否能关联。记录缺失事件、口径冲突和无法归因的原因,不要为了赶进度把未知项强行归类。数据质量问题本身就是考核体系的第一批发现。
按市场、渠道、重量段和发货批次观察表现,先建立历史基线,再设置暂行目标和预警线。预警线需要绑定处理动作,例如查仓库交接、向承运商追踪、补齐申报资料或通知客服。没有动作的预警,只会制造更多提醒,却不能减少损失。
复盘时,不只看谁排第一,还要回答:差异是否来自可比订单?是否能由证据解释?对应经营影响是什么?下一周期要改变什么?若数据仍不可靠,就继续观察并修正采集;若问题可归因且可控,则制定整改;若渠道只在部分场景有价值,则按订单类型分流。
物流考核真正产生价值的标志,不是报表越来越漂亮,而是重复问题减少、异常更早暴露、总成本更接近真实、供应商和内部团队能够围绕同一证据协作。每个周期至少留下一个可以复测的动作,哪怕只是修正一个时间戳口径或缩短一次异常响应,也比增加一页没有人使用的评分表有效。
跨境物流绩效考核的关键,不是找出一个看起来最合理的总分,而是把结果、过程、责任和经营影响连成证据链。先统一口径,再做可比分析;先找到可控节点,再讨论奖惩;先用小范围验证,再扩大到全链路。下一步可以从最近一个月的超时订单和异常账单开始,抽出一批能够追溯的样本,按节点复盘一次。能说清问题从哪里发生、谁能改善、改善后怎样验证,考核才真正开始有效。
我在整理物流团队指标时,发现时效、成本、妥投率几乎每家都会看,但不同部门对这些数字的解释不一样。我想知道,怎样选指标才能既覆盖履约质量,又避免员工为了某个数字牺牲整体体验?
建议把指标分成结果、过程和风险三层,而不是把所有数据堆进一张考核表。结果层看承诺时效达成率、妥投率和单票物流成本;过程层看出库及时率、首扫及时率、轨迹更新完整率;风险层看丢损率、异常订单闭环时长和退件率。不同业务的权重应按目标调整,例如促销期可以提高时效与异常处理权重,利润承压时再提高成本权重。
用一组示例订单说明:某线路妥投率为96%,看起来不错,但如果其中12%的订单轨迹超过48小时没有更新,消费者仍可能集中催单。此时只考核妥投率,会漏掉体验风险。每个指标都要写明分子、分母、数据来源、统计周期和剔除规则,避免同名指标因口径不同而无法比较。
我担心把物流商延误直接算到内部团队头上,会让考核失去公平性。我也不确定遇到清关、天气或目的国派送异常时,应该怎样区分可控责任和外部因素。
按责任边界拆解履约链路,比简单按最终签收时间追责更公平。可以把订单拆成仓库出库、承运商揽收、干线运输、清关和末端派送几个节点,并记录每个节点的计划时间、实际时间与异常原因;仓库团队主要承担出库及时率,物流采购或运营团队承担线路选择、服务商管理和异常升级,承运商延误则进入供应商评分。
天气、政策临时变化等不可控事件可以单独标记,但不能仅凭人工备注就自动免责,应要求有承运商通知、清关记录等证据,并定期抽查。判断是否误伤的一个实用方法,是分别查看“全链路时效”和“内部可控节点时效”:如果全链路变差而内部节点稳定,优先调查外部线路;如果出库或异常升级也同步变慢,才有依据调整内部考核。
我发现平均妥投天数很容易被少数特别快的订单拉低,但客户投诉往往集中在拖得最久的那一批。我想知道该看哪个数字,才能更接近买家的真实等待体验?
平均值可以用于观察总体趋势,但不适合作为唯一的时效考核指标。建议同时看承诺时效达成率和分位数,例如P50、P90妥投时长:P50代表一半订单在该时间内送达,P90则能揭示较慢订单的尾部体验。比如一条线路的平均时效是8天、P90是16天,说明多数订单可能尚可,但慢件长尾明显;
若只看平均值,团队容易低估投诉风险。比较线路时还要按目的国、运输产品、旺季与淡季分组,并以买家下单时展示的承诺日期作为准时判断基准,而非事后修改过的内部目标。月度考核之外,建议每周查看超时订单清单,区分“尚未妥投但轨迹正常”和“轨迹停滞待处理”,因为前者反映线路表现,后者更能检验异常管理能力。
我曾经看到单票运费下降后,退件和客服催单却变多了,最后未必真的省钱。我想知道考核时该怎样把运费、时效和异常损失放到同一套判断里?
不要只考核报价或单票运费,应比较同一业务条件下的履约总成本。可把运费、燃油附加费、偏远地区附加费、退件或补寄支出、可归因的异常处理成本放进核算,同时对比妥投率和承诺时效达成率。举例来说,线路甲单票费用为5美元、妥投率为97%;线路乙为4.5美元、妥投率为92%。
如果每次未妥投平均造成8美元补寄与处理成本,乙线路的低报价可能被额外异常支出抵消。实际测算时应使用同一国家、重量段、商品类型和时间窗口的数据,且把退款、补寄等损失按可验证原因归属,避免将产品质量或地址错误造成的损失全算给物流。
考核上可以设服务底线:只有达到规定的妥投率和时效门槛,成本改善才计入正向得分;低于底线时,不能仅凭运费下降获得高评价。


读者评论
我们之前也遇到过面单生成时间和实际交仓时间混用,准时率看着不错,仓库延迟却没被发现。把起算点写清楚确实比先定一个漂亮目标更重要。
单票总成本的思路有用,不过退款和客服工时怎么归因,实际操作里容易有争议。人工成本如果只是估算,最好也注明算法,不然渠道之间还是不太好比较。
按大促批次和目的地拆分很必要,但小样本下比例会跳得很厉害。除了看达成率,我觉得还应一起展示订单量和异常件数,避免一次偶发问题就影响判断。
