temu建设路线:从全托管模式到数据复盘分几步
做 Temu,全托管能帮商家减少一部分前台运营工作,却不会替商家解决选品、成本、供货稳定性和经营复盘的问题。真正的建设路线,不是先把商品铺上去再等订单,而是先算清一款商品能不能承受平台价格与履约要求,再搭建小批量验证、供货协同、数据诊断和迭代退出机制。本文把这条路拆成六步,并用一组明确标注为情景模拟的经营数据,说明怎样从“交了货、出了单”走到“知道为什么增长、下一步该改什么”。
我判断一家商家是否真正准备好做 Temu,不看它是否完成注册,也不先看上架了多少款,而看它能不能回答四个问题:商品的真实可变成本是多少;平台价格变化时毛利还有多少缓冲;补货周期能否跟上需求;销量下降时能否定位到商品、流量、价格或履约环节。
全托管的价值,是平台承担或协助处理部分销售、履约等环节,具体分工要以商家当前的合作协议、后台规则和站点要求为准。它并不意味着商家不需要做经营决策。商品是否有竞争力、供应链能否持续交付、报价是否覆盖成本、同款之间如何分配资源,仍然是商家要承担的经营责任。
所以我更愿意把“建设路线”理解为一套逐步收紧风险的系统:先建立商品与成本底账,再验证需求;先让小批量商品跑通链路,再扩大备货;最后才把数据复盘变成固定经营动作。不是每个阶段都追求销量,前期更重要的是让关键假设变得可验证。
这六步不是一次性项目。商品进入稳定销售后,仍会因为价格、平台规则、季节、供应商和竞品变化重新回到验证环节。经营系统的意义,正是让商家能快速识别“哪一个假设已经失效”,而不是等到库存积压或现金紧张时才发现。
| 阶段 | 要回答的问题 | 阶段产出 | 暂缓扩张的信号 |
|---|---|---|---|
| 供给筛选 | 这款商品能否稳定生产和交付 | 商品资料、供应商能力、质量标准 | 规格不统一、产能承诺无法核实 |
| 成本核算 | 最低可接受经营条件是什么 | 成本表、报价底线、敏感性测算 | 利润依赖尚未确认的费用或补贴 |
| 小批量试跑 | 市场反馈和履约过程是否成立 | 订单、交付、质量及问题记录 | 订单有增长,但投诉、返工或缺货同步恶化 |
| 稳定运营 | 增长能否复现并形成正向现金流 | 分层补货、经营看板、复盘结论 | 无法解释销量变化,库存和现金占用持续扩大 |
传统跨境经营中,商家可能需要自行承担更多店铺运营、营销、履约协调和客户服务工作。全托管模式把一部分环节交由平台处理或协作,商家的日常任务看起来可能更集中在供货、商品资料、报价、备货和质量配合上。但“环节减少”不等于“经营复杂度消失”,复杂度往往转移到了成本控制和供应链响应。
一个常见场景是:工厂原本按国内批发节奏生产,接到跨境订单后发现平台要求的交付时间、包装标准或批次稳定性,与原流程并不兼容。前几批订单可以靠老板盯现场、临时调货完成,订单规模增加后,临时协调就会变成延期、错发、质量波动与现金占用。问题不是团队不努力,而是流程没有从“熟人协作”升级为“可复制的交付机制”。
另一个场景是,商品点击或订单看起来不错,商家便以为商业模式已被验证,随即增加备货。但若没有拆解价格、平台相关费用、包装、质检、损耗、资金占用和退货等成本,销量可能只证明商品有人买,不证明每增加一单都能贡献利润。
我会优先考察“可控性”,而不是只看工厂报价低不低。规格稳定、质量可检验、供应周期短、包装方式明确的商品,更适合早期试跑。相反,尺寸公差复杂、易碎、颜色批次差异大、需要多供应商配套,或者旺季产能容易被其他客户挤占的商品,即使成本有吸引力,也需要更严格的验证。
商品筛选时至少要把产品本身和交付能力分开评估。商品有市场需求,不代表供应商能按要求稳定交付;供应商能快速生产,也不代表市场对当前规格、价格和页面表达有足够反馈。只有这两条链路都通过验证,才适合讨论扩量。
我建议团队在试运营开始前,先写下三条边界:单款最多能承受多少试错费用;从下单到回款之间可以占用多少现金;出现哪些质量、交期或利润信号就暂停补货。边界不是悲观,而是为了防止团队把“已经投入很多”误当成继续投入的理由。
特别是生产型商家,收入与现金流不是同一件事。备料、生产、验货、发货和平台结算之间有时间差,账面上有销售额,不代表账上有足够现金支持下一轮生产。把现金周转纳入选品和补货决策,通常比单看毛利率更能避免扩张失速。
全托管确实可能减少商家直接处理的一部分前台事务,但商家仍要持续关注商品资料准确性、供货计划、质量要求、价格变化、缺货风险和后台规则。不同站点、类目和合作方式的操作要求可能调整,不能把一篇经验文章中的流程当成固定政策。
更实际的做法是把职责划分为两类:平台侧由平台规则与商家后台明确的事项;商家侧必须自己保证的商品、成本、库存和供应链事项。凡是涉及时效、费用、结算、商品要求和履约责任的细节,应以当前后台通知和书面合作条款为准,并记录规则更新时间。
单品核算至少要区分采购或制造成本、包装与内配、质检、国内运输、损耗、退货或返工、平台相关费用、资金成本和汇率影响。某些费用会随订单变化,某些则在前期就已发生;如果把固定投入与单件变量成本混在一起,容易错误判断商品的盈亏点。
建议维护三种口径:报价毛利用于快速筛选,贡献利润用于判断多卖一件是否有意义,现金流口径用于判断企业能否撑过生产和结算周期。三种口径不能互相替代,尤其不能用“报价减工厂成本”直接推导可持续利润。
短期订单上涨可能来自价格变化、平台展示波动、季节性需求、活动节点或偶发流量。若只看几天的数据就提高备货,容易把偶然波动写进长期生产计划。判断需求时,至少要对比不同时间段、不同批次和不同商品条件,并记录同期发生的价格、库存和页面变化。
我会把“是否扩量”拆成两个问题:销量能否在相近条件下复现;供应链是否能在扩量后维持同等质量和交付。前者成立而后者不成立,扩量只会把问题放大;后者成立而前者不成立,则备货可能变成库存风险。
刚上线、稳定销售、利润贡献高、库存周转慢和质量问题频发的商品,所处阶段不同,适合的动作也不同。把所有商品按同一频率补货、同一阈值调价或同一标准评估,会让团队把精力平均分配给价值差异很大的商品。
可以先用四个维度给商品分层:需求反馈、贡献利润、履约稳定性、库存风险。分层的目的不是造复杂标签,而是让团队明确哪些商品需要加速验证,哪些商品值得持续补货,哪些商品应先解决质量或成本问题,哪些商品应停止投入。
看板可以展示结果,却不会自动解释原因。订单下降可能与缺货、价格、商品曝光、页面信息、季节变化或平台规则有关。若团队只把销售额、订单数和库存放在一个表格里,数据再完整,也可能因为缺少变化记录而无法定位原因。
每次关键操作都应留下时间戳和背景:何时改价、何时换包装、何时更换供应商、何时发生缺货、何时调整商品资料。没有这些上下文,复盘往往只能猜测;有了变更记录,团队才有机会把结果和动作建立相对可靠的联系。
需求判断不能只来自“这个品在国内卖得好”或“同行都在做”。这些信息可以作为选品线索,不能作为结论。商家需要先定义假设,例如目标用户、使用场景、规格差异、价格接受范围和可能的购买替代品,再通过小批量上架与实际经营反馈逐步验证。
早期验证要避免一次改太多因素。如果同一时间换了价格、主图、规格和供货批次,订单变化后就很难判断是哪项调整产生影响。小规模实验的价值,是让一个判断有机会被证伪,而不是让数据看起来更漂亮。
成本表不应只有一个“预计利润”数字。至少要模拟基准、偏弱和压力三种情景:基准情景使用当前报价与预期损耗;偏弱情景假设售价或需求不如预期;压力情景进一步纳入质量返工、交期延长、库存周转变慢等可能性。每个情景都要说明数据来自实际报价、历史记录还是内部估算。
如果商品只有在最乐观情景下才有正向贡献,且供应链没有明显效率优势,我不会把它列为优先扩量款。反过来,如果商品在保守情景下仍能承受一定损耗,而且供货周期可控,它可能更适合作为稳定经营的基础款。
交付能力不是“老板说可以做”,而是要能回答产能上限、关键原料来源、质检方法、批次容差、包装要求、异常补救时间和旺季排产优先级。早期订单量小,人工盯单可能掩盖流程问题;因此要观察交付过程是否依赖某一个人、某一家临时供应商或一次性加班。
我会把交付记录按批次保存,至少包括计划数量、实际合格数量、出货时间、质量异常、返工处理和责任环节。若订单增加后,交付准时率下降或返工上升,问题不应简单归因于“团队不够努力”,而要继续追查产能、工序、供应商和检验方法。
每项核心指标都要有对应动作。库存天数升高,触发补货节奏和采购量复核;质量异常增加,触发批次隔离和供应商调查;贡献利润下降,触发报价、包装和成本项检查;订单增长但交付恶化,触发暂停扩量。没有动作阈值的指标只是报表装饰。
阈值不必一开始就设得很精确,可以先以企业自己的历史记录为基线,逐步校准。不要把别人的百分比照搬到自家商品上,因为类目、交付方式、批次规模和成本结构不同。同一指标的预警线应该服务于自己的现金承受能力和履约能力。
| 判断闸门 | 主要证据 | 可采取动作 | 暂不通过时的处理 |
|---|---|---|---|
| 需求 | 分阶段订单、商品反馈、价格与页面变更记录 | 继续小批验证或优化一个变量 | 停止扩大备货,重新检查商品假设 |
| 利润 | 完全成本、贡献利润、压力情景测算 | 调整报价、成本结构或商品组合 | 设定试错上限,不以销量掩盖亏损 |
| 交付 | 批次准时率、合格率、返工与缺货记录 | 逐步提高备货量并复核产能 | 先解决质量或排产瓶颈 |
| 复盘 | 操作日志、异常记录、指标变化 | 保留有效动作并形成流程 | 补齐数据口径,不急于归因 |

每款商品先建立唯一编码,并记录规格、材质、颜色、包装方式、供应商、生产周期、质检标准、历史报价和版本变更。名称相似但规格不同的商品,不能依赖人工记忆区分;否则后续订单、成本和质量记录容易错配。
供应商资料也要有可追溯字段,例如联系人、关键工序、产能说明、备用供应来源、旺季排产约束和异常响应时长。不是每家供应商都必须做复杂评分,但至少要把“谁能做、能做多少、什么条件下交付”写清楚。
这一步的完成标准,不是表格看起来整齐,而是任意一笔订单都能找到对应的商品版本、供货来源、报价和检验要求。资料不完整时,应先补齐关键字段,再扩大商品数量。
成本表以每个可销售单位为口径,避免把整批成本和单件成本混用。建议拆为制造或采购成本、包装辅料、检验、国内运输、损耗与返工、平台相关成本、资金占用和其他可归属费用。平台侧费用及扣费规则应按当前商家后台和合作条款核对,不要使用过时的网络截图作为唯一依据。
对尚未确认的费用,明确标记“待核实”,不要为了让模型好看而填入假设值。报价底线也不是一成不变的数字:供应商报价、汇率、包装要求、生产批量和履约方式改变后,成本表需要更新版本,并保留生效日期。
一份能用的成本表,应该能回答三个问题:订单量增加时单件成本会不会下降;售价下调多少会触及贡献利润底线;若损耗或返工上升,现金流还能否承受。答案模糊,就先不要用单一利润率做扩量依据。
试跑不是简单上架,而是用尽可能低的风险观察完整链路。商家需要记录商品资料准备、报价确认、备货、质检、交付、订单反馈、库存变化和异常处理时间。每个节点都要有负责人,避免出现“大家都知道但没人负责更新”的空档。
试跑期间一次只调整少数关键变量,并写清调整原因、时间和预期。例如,若怀疑规格描述影响转化,应先修正规格信息并观察,而不是同时调价、换图、改包装和更换供应商。否则即使结果改善,也无法判断哪项改动值得保留。
小批量不等于数量永远很小,而是让备货规模与证据成熟度匹配。需求证据弱、交付过程未跑通时,用更小的试错成本换取信息;需求稳定且履约可靠后,再分档提高备货量。
补货量要同时看销量速度、供应周期、现有可用库存、在途数量、质量风险和现金承受能力。简单用“上周卖了多少,就补多少”容易忽略季节变化和生产周期;只按工厂最小起订量备货,则容易把供应商的效率要求转成自己的库存风险。
可以为不同商品建立不同补货规则:稳定款根据销售节奏和交付周期滚动补货;测试款设置小批量上限,先等待反馈;高风险款在问题关闭前暂停加单;季节款提前测算销售窗口与生产截止日。规则不必复杂,但必须明确什么情况下触发补货、谁批准、谁更新数据。
经营资源有限,不能对所有商品平均投入。可先按“成长、稳定、观察、退出”四类管理:成长款重点验证需求和交付上限;稳定款关注利润与补货效率;观察款设定时间或费用上限;退出款停止新投入并处理剩余库存和供应商约定。
分类不是永久标签。商品应根据连续周期内的订单、利润、库存和履约表现调整层级。尤其要防止“历史爆款”享有无限资源:过去的销售表现只能作为先验,不能替代当前的需求和成本证据。
建议至少设三个复盘节奏。日常看异常,如缺货、延迟、质量问题和库存偏差;每周看商品变化,如订单速度、页面或价格调整后的反馈;每月看经营结构,如利润贡献、现金占用、商品层级与供应商表现。团队规模较小时,复盘可以短,但结论必须留下记录。
复盘会议不要以“最近怎么样”开场,而要对照上次结论逐项检查:动作是否执行,目标是否达到,指标是否变化,变化是否可归因,下一步是保留、调整还是撤回。没有执行结果的复盘,通常只是信息汇报,不是经营管理。

为了避免把推演写成商家实测数据,下面采用一个明确的情景模拟案例:一家中小型家居用品供应商,筛选12款规格相对稳定的商品,先挑4款进入小批量验证。所有订单、成本、库存与周期数字均为示意数据,用于演示分析方法,不代表 Temu 平台平均表现,也不代表任何单一商家的真实结果。
案例的目的不是证明某个商品类目必然有效,而是展示一个常见判断:如果只看订单,团队可能会继续加单;如果把贡献利润、交付异常和库存周转放在一起看,最终选择会更谨慎。
在工具选择上,可以把数跨境作为经营数据整理与分析的示例。官方介绍页面为 数跨境官网。实际使用前,应结合当前产品说明确认数据接入范围、字段口径和功能适用性;本文不把任何未经核实的功能描述当作产品承诺。无论采用数跨境、电子表格还是企业内部系统,核心要求都是数据来源清楚、字段口径一致、结论可以追溯。
情景中的4款试跑商品,在首个观察周期共获得240笔订单,收入合计为示意的1.2万元。团队最初准备依据订单表现扩大下一批备货。进一步拆分后发现,其中2款贡献利润为正,1款接近盈亏平衡,另1款虽然订单相对突出,但因包装返工和批次损耗,贡献利润转负。
这组信息让“订单最多的商品就是主推款”这一判断失效。团队若只追销售额,可能会继续给返工率高的商品增加生产压力;如果把利润、质量和库存同时纳入,决策就会变成先解决包装缺陷,再判断是否值得保留。

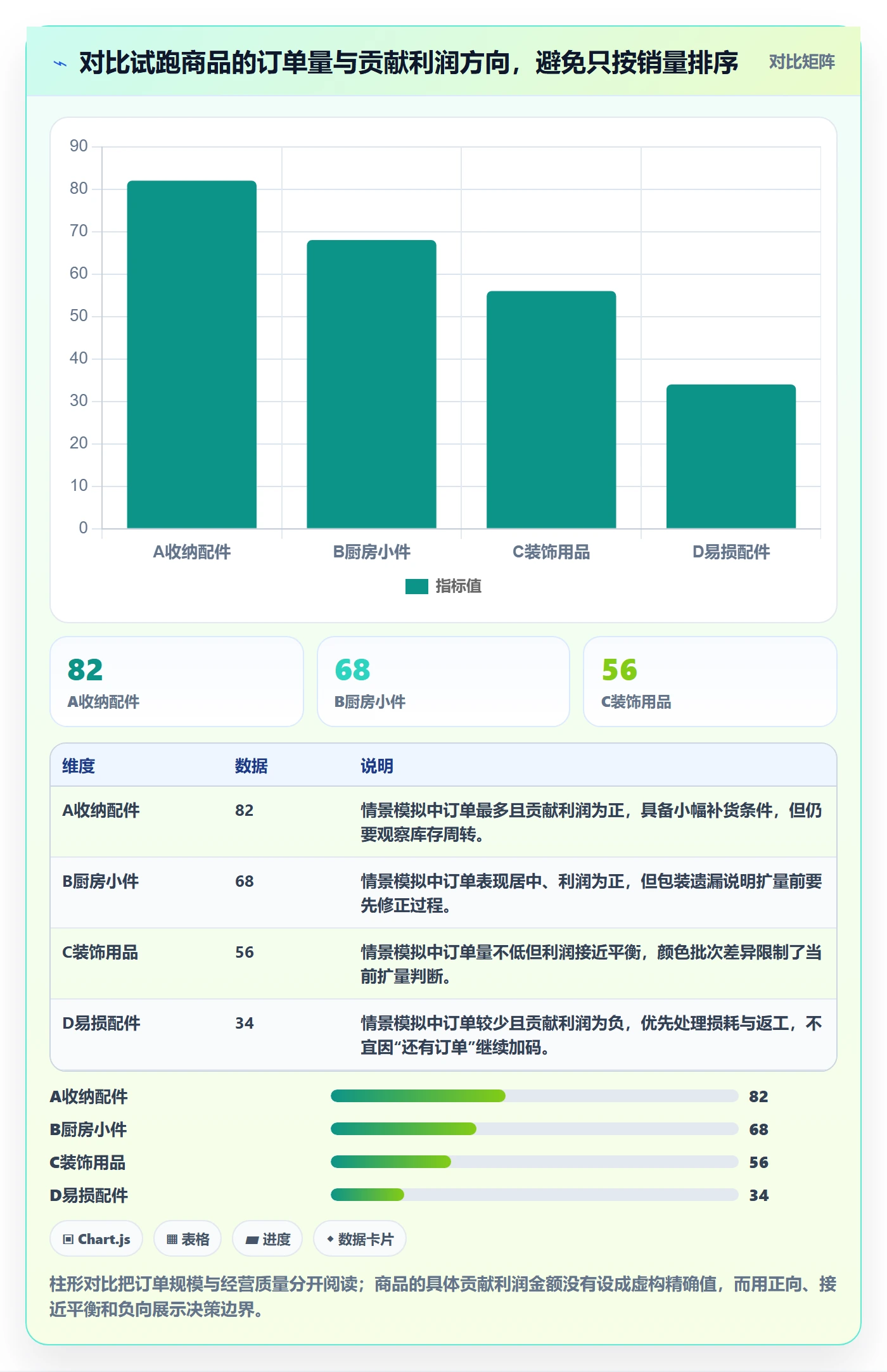

| 商品 | 情景模拟订单数 | 贡献利润 | 履约观察 | 建议动作 |
|---|---|---|---|---|
| A:收纳配件 | 82单 | 正向,约占该批次收入的14% | 规格稳定,交付未出现集中异常 | 小幅增加补货,继续观察周转 |
| B:厨房小件 | 68单 | 正向,约占该批次收入的11% | 包装工序偶有遗漏 | 先修正包装检查,再复测 |
| C:装饰用品 | 56单 | 接近盈亏平衡 | 颜色批次差异需要进一步核验 | 限制备货,补齐批次质检记录 |
| D:易损配件 | 34单 | 负向,示意损耗与返工吞噬利润 | 包装返工较多 | 暂停扩量,先确认改造成本 |
这些数字是模型数据,不宜拿来与其他商家直接比较。它们的用处在于演示“数据拆分后,决策如何变化”:A可以谨慎增加补货,B要先修流程,C要控制资金投入,D则需要设定明确的修复期限,超过期限仍未改善就退出。

案例团队随后把D款的异常拆为三层:商品结构本身是否易损,包装材料能否提供足够保护,检验环节是否按批次抽检。复盘后发现,问题集中在包装防护,而不是产品结构。团队先做小规模包装改造,再用新的批次核验破损、返工和单位成本,避免因为一次失败就误判需求,也避免未经验证便继续量产。
B款的问题则不同。它的主要风险是操作遗漏,而不是材料失效。因此处理方式不是简单增加包装成本,而是把封装步骤写进作业卡,并对抽检结果留痕。两个商品都出现了履约问题,但原因不同,不能用同一个“加强质检”的笼统结论带过。
这里体现出数据工具的实际价值:当订单、商品、批次、供应商、异常和成本字段能够对应时,团队更容易识别问题发生在哪一段。使用数跨境或其他分析工具时,应重点确认字段能否覆盖自己的经营流程、不同来源数据是否可对齐,以及异常记录能否与商品和批次关联;不能仅凭仪表盘数量或自动化宣传判断工具适用性。
在经营数据建设中,我会先整理一份字段字典:订单日期用哪个时区和日期口径;商品编码如何对应不同规格;库存数是可售库存、仓内库存还是包含在途;销售额是否扣除退款;利润字段采用估算值还是结算值。口径不统一时,同一张图可能同时混入不同定义,结果看起来精确,实际无法用于决策。
若团队考虑使用数跨境,可以先拿一个小范围数据做验证,而不是一开始就要求全量系统接入。用一到两个周期检查商品编码映射、日期筛选、金额口径、异常字段和导出能力,再判断是否适合当前团队。具体功能、数据源支持、权限与费用应以官方最新产品资料和服务沟通为准。
若暂时没有合适工具,电子表格也能完成早期复盘,但要做到文件版本固定、字段定义统一、责任人明确、异常有记录。工具解决的是数据整理与分析效率,无法替代商家对成本、质量和供应链原因的判断。
早期经营看板建议控制在少量关键指标内:订单或销量用于观察需求,贡献利润用于判断单位经营质量,库存与在途用于识别资金和缺货风险,准时交付与质量异常用于观察供给能力,异常处理时长用于衡量组织响应速度。若某个指标连续几周没有触发任何决策,可以考虑移出核心看板,放入分析层。
指标要能钻取到商品和批次。总库存上升并不说明所有商品都危险;总利润变化也可能被少数高销量款掩盖。复盘时要从总览下钻到具体商品,再进一步查看价格、供应商、批次、页面和时间节点,避免用平均数遮住局部风险。

工厂型商家通常掌握成本和生产,但容易低估小批次、多规格、跨境包装及临时插单带来的管理成本。建议先选工艺成熟、规格少、质检方法明确的商品,确认交付周期和可持续产能,再逐步尝试更复杂的款式。
当订单变动较大时,不要仅靠延长工时应对。应检查关键工序瓶颈、原料供给、排产优先级和质检能力。若某款必须依赖大量临时加班才能按期交付,当前产能可能并未真正具备扩量条件。
贸易型商家需要特别留意报价有效期、供应商稳定性、批次一致性和缺货替代方案。即便供应商报出低价,若交期不能承诺、质量标准不清或临时调价频繁,实际经营成本也可能高于报价表上的数字。
建议为重点商品准备备选供应商,但不要只在表格里记录一个名字。要通过小批次验证备用来源的规格、质量、交期和包装能力,确保需要切换时不是第一次合作。多供应商方案也会增加对账和质量管理成本,是否值得取决于商品的重要程度与断供风险。
没有跨境经营经验的团队,容易把“多上款”当成增加机会的唯一方法。实际问题是,商品数量越多,资料维护、库存、成本核算和供应商沟通负担越大。初期宜选择少量商品,让一个团队能在同一周期内看清商品表现与交付过程。
新团队应先建立最基础的商品、成本、批次和异常台账,再考虑复杂报表。若成员尚不能准确解释销售额、贡献利润与现金流的区别,优先做经营口径培训,比先购买更复杂的分析工具更重要。
已有订单并不自动意味着可以扩张。若瓶颈在产能,就先谈供应商或工序;若瓶颈在利润,就拆报价、损耗和成本;若瓶颈在库存,就检查补货周期与需求预测;若瓶颈在复盘,则先统一数据口径和责任人。把钱投到错误的瓶颈上,可能只会增加管理复杂度。
稳定团队可以把复盘结果按月纳入经营会议:本月新增了什么商品,哪些商品进入稳定层,哪些商品触发风险,库存中有多少资金处于低周转状态,供应商异常是否有关闭记录。动作必须落到负责人和完成日期,不能只留下“持续关注”。
资金有限时,最重要的不是把每款商品都备足,而是避免用现金替代验证。可以缩小测试范围、争取分批生产、与供应商协商更灵活的批次安排,或优先做规格单一、补货更快的商品。具体方案要结合供应商条件,不能把分批交付当成必然可得的权利。
同时要为异常预留现金空间。若所有资金都投入备货,遇到退款、返工、交期延迟或临时补料时,团队可能没有能力处理。库存周转、应收回款和生产预付款应一起看,不能只看仓库里还有多少货。
| 团队情况 | 优先建设项 | 建议动作 | 暂缓事项 |
|---|---|---|---|
| 工厂型商家 | 产能、质检、批次与排产 | 先用成熟工艺商品验证交付能力 | 未经验证就接入大量复杂规格 |
| 贸易型商家 | 供应商稳定性与替代来源 | 建立报价有效期与批次验收记录 | 只按最低报价决定长期合作 |
| 新入场团队 | 成本口径与小闭环复盘 | 少量商品、明确责任、缩短验证周期 | 一开始搭建过重的系统和商品池 |
| 稳定经营团队 | 瓶颈识别与分层管理 | 按利润、交付和周转决定资源倾斜 | 用销售额单一指标批准扩张 |

如果团队有现金、产能和稳定供应商,且商品在多个周期内表现一致,可以接受更积极的扩量;如果销量只在短期波动中上升,或交付尚依赖人工救火,就应接受增长慢一些。快增长的代价通常包括更多库存、更高的质量压力和更大的现金占用。
我的取舍原则是:先证明订单增长能够被供应链承接,再证明扩大后的单位经济性仍然成立。只证明“有人买”,不足以支持大量备货;只证明“工厂能做”,也不足以证明备货有回报。
最低采购价不一定等于最低总成本。报价略低但批次差异大、交期不稳的供应商,可能引发返工、延迟和额外库存。反过来,报价更高的供应商也不一定值得选择,如果质量、交付和响应没有相应改善,成本溢价就缺乏依据。
可以把供应商选择拆为“价格、质量、交期、响应、替代性”几项,先明确业务最在意的风险,再比较报价。不同商品的权重不应完全相同:易损商品更看重包装与质量控制,季节商品更看重交期,利润空间薄的商品则对价格变化更敏感。
更多商品可以扩展需求覆盖,但也增加资料维护、库存分散、供应商协调和复盘成本。团队还没有能力追踪商品级成本与批次质量时,继续扩充商品池,可能只会让问题更难定位。
如果团队的目标是先建立稳定模型,应优先把少量商品的成本、质量和补货逻辑做透;如果已有成熟流程和分工,再逐步扩展商品范围。商品数量不是经营能力的替代品,管理复杂度超过组织承载能力时,扩品反而会降低整体效率。
数据系统能减少重复整理、提高查看效率,但如果商品编码不统一、成本字段定义混乱、异常记录缺失,自动化只会更快地汇总错误。小团队不必一开始就追求复杂工具,可以先用统一模板跑通数据流程,再判断哪些工作值得自动化。
当人工整理时间已经明显挤压选品、供应链沟通和问题解决,且数据口径趋于稳定时,再评估数跨境或其他数据分析工具是否适配。评估标准不应只是“能不能做图”,还要看数据能否可靠对齐、权限是否符合团队要求、维护成本是否可控,以及业务人员能否据此采取动作。

会议前先确定统计周期、商品编码、订单与退款口径、库存定义和利润计算方式。若团队成员拿着不同口径的表格开会,讨论会停留在“哪个数字正确”,而不是“下一步做什么”。建议指定一个数据负责人维护字段字典和数据更新时间。
对尚未结算或尚未确认的金额,要显式标记为估算,不要与最终结算数混在一起。情景分析有价值,但必须把“已确认事实”和“预测假设”区分开;否则团队会把模型结果误认为已发生的经营结果。
一场有效复盘可以围绕三个问题展开:哪些商品表现偏离预期;偏离发生在哪个环节;下个周期要做什么验证。每个问题都要落到具体商品、批次和责任人。销售、供应链和财务人员可以提供不同证据,但结论要明确到可执行动作。
如果商品表现下降,不要立刻要求“优化运营”。先列出可能原因并检查数据:是否缺货、报价是否变化、商品资料是否调整、供应商是否换批次、质量异常是否增加、需求是否存在季节性。一个有纪律的排查顺序,比一串未经验证的猜测更有用。
行动日志至少记录问题、证据、假设、动作、负责人、完成日期和复核结果。例如,“某款订单下降”不是完整结论;“在价格未变化的观察期内,某批次出现规格差异,先冻结该批库存并复检,复检完成后再判断是否恢复补货”才是可执行记录。
每项动作到期后都要回看。若动作未执行,记录原因并重新安排;若执行后没有变化,考虑假设是否错误;若指标改善但伴随其他风险,也要记录代价。这样积累下来的,才是团队自己的经营知识,而不是一份不断变长、无人检索的会议纪要。
退出并不代表选品失败。经营资源有限,某款商品若长期无法达到最低贡献利润、质量问题无法修复、供应商不能稳定交付,及时止损可能比继续投入更有价值。退出前要核对现有库存、在途订单、供应商承诺和平台相关要求,按实际规则处理,不要只在内部表格上把商品标成“停做”。
对仍有潜力但暂时表现不佳的商品,可以设置限时整改:明确要解决的问题、允许投入的费用、复测批次和判断日期。没有期限的“再观察一下”,容易成为持续追加资源的理由;有期限的复测才能让团队做出明确去留判断。
先选出少量代表性商品,统一商品编码和规格资料,整理供应商、生产周期、成本项目及已知质量问题。把不确定数据标注出来,优先核实会显著改变报价底线和现金需求的项目。第一周不需要做漂亮看板,先让团队使用同一套基础事实。
从候选商品中挑选供给稳定、规格清楚、成本可核算的少数商品,写明试跑目标、备货上限、观察周期、异常停止条件和负责人。目标应是验证假设,而不是承诺某个无法保证的销量。对关键费用、平台规则和操作条件,回到商家后台和书面材料核实。
每个订单和异常都尽量关联到商品与批次,记录计划与实际交付、质检、返工、补货和库存变化。若数据暂时来自不同系统,先明确谁负责合并,避免同一个数字被多个版本重复维护。可以先用电子表格,也可以评估数跨境等工具是否匹配当前数据量和团队流程。
把每款商品分为继续验证、优化后复测、稳定补货或暂停投入,并说明理由。复盘不要求每款商品都成功,要求每款商品都有清晰的下一步。若团队仍无法解释结果,说明数据记录或实验设计需要改进,不应急于扩大商品池。
一个月后,商家应至少拥有四项可复用资产:商品与供应商底账、成本口径、批次履约记录、带有负责人和复核日期的行动日志。它们比一次短期销量峰值更有价值,因为能够帮助团队在下一个商品上少犯同一种错误。
从全托管模式走向数据复盘,真正的变化不是多装一个工具,也不是把商品数量翻倍,而是把经营从“看到订单就加货”改成“每次投入都对应一条待验证的假设”。先核算成本,再验证需求;先让交付可复制,再扩大库存;先统一数据口径,再讨论自动化。
如果你现在准备启动 Temu 业务,下一步可以从三件事开始:挑出少量规格稳定的候选商品;为每款商品核算完全成本并写出试错上限;建立商品、批次、库存、质量和异常的记录表。跑完一个小周期后,再决定是否扩量、换供应商或调整商品结构。
我最看重的不是某款商品有没有突然爆单,而是团队能否解释订单为什么发生、利润为什么留下、风险如何被控制。能把这三件事说清楚,商家才真正从“参与平台销售”走向“建设可复用的经营系统”。
我准备尝试全托管模式,但不确定应该先备货还是先研究平台规则。我担心一开始铺太多环节,后面发现商品或资料不符合要求,返工成本会很高。
可以按五步推进:先确认平台当前的入驻与类目要求,再筛选少量候选商品并核算成本;随后完成商品资料、报价和样品准备;根据平台审核与供货安排小批量启动;最后按周复盘曝光、转化、退款和库存表现。每一步完成后再进入下一步,具体资质、报价和履约要求以卖家后台当期说明为准。
我手上有几款商品,销量和利润表现差异很大,不知道该优先推哪一款。我也担心只看采购价低,就忽略了质量、包装和稳定供货带来的风险。
先用表格比较候选商品的供货成本、质量稳定性、包装体积、补货周期和可持续供货量,再淘汰质量波动大或成本口径不清的商品。首批宜选少量、容易标准化且能稳定补货的款式,用小批量验证需求;不要仅凭历史销量决定备货,也要把平台核定价格、退货损耗和实际履约成本纳入利润测算。
我过去做电商时习惯按销量预测备货,但全托管的交货要求和流程可能不同。我想知道怎样减少缺货、超量备货以及因交付不及时产生的问题。
先逐项确认卖家后台显示的供货、标签、包装、交货地点和时限要求,并指定负责人记录每个商品的可售库存、在途数量和补货周期。按实际消耗和补货周期设定预警线,低于预警线就复核补货计划;初期分批供货,避免用未经验证的预测一次性压入大量库存。
我能看到商品的曝光、订单和售后数据,但不确定问题出在流量、商品竞争力还是履约环节。我希望复盘后能明确下一步动作,而不是只整理一份报表。
建议每周按商品复盘曝光、点击率、下单转化率、订单量、退款或退货情况、缺货记录及实际毛利,并与上一周和同类商品对比。曝光低时先检查商品状态与流量变化,点击低时检查主图和价格竞争力,点击正常但转化低时排查商品信息、价格与评价反馈;同时核对成本和售后损耗,决定继续测试、调整供货还是暂停。


读者评论
我们做小家居类时也遇到过订单起来、补货却跟不上的情况。文章提到按批次记录交付问题很实用,尤其要把临时加班和临时换料也记下来,否则很难判断稳定产能。
成本表里把现金占用单独看这点容易被忽略。我们有款产品账面毛利还行,但回款周期加上备料时间后,补货压力明显大了。想请教小团队怎么估算资金成本比较合适?
我觉得小批量试跑的难点不只是拿到订单,还要确认数据能不能代表常态。促销、缺货恢复或季节因素都会影响短期销量,复盘时最好把这些背景和改价记录一起留存。
