做 Temu 全托管规划时,最容易被忽略的不是选品表里少了几个字段,而是同一件商品在“内部准备好”“平台审核通过”“仓库可以接收”这三种状态之间,常常没有一条可追溯的交接链。结果是运营以为商品已进入供货阶段,采购还在等确认,仓库却已经按旧包装备货。全托管把许多面向消费者的环节交给平台处理,却没有替商家消除内部协同成本;规划的关键,是把平台环节和企业自己的商品、供应链、财务与数据系统接起来。
我判断一家企业是否真正理解全托管,不看它是否把广告、客服或末端履约从自己的岗位表里删掉,而看它能否回答三个问题:什么由平台决定,什么仍由企业负责,哪些动作必须在两者之间交接。全托管通常意味着平台承担更多面向消费者的销售、履约或售后环节,但具体责任仍以商家后台当前规则和类目要求为准。
企业仍要处理商品信息、供货成本、备货计划、质量一致性、包装合规、交期、库存和结算核对。平台接手终端流程,不等于企业可以放弃商品经营;相反,商品选择与供应链稳定性会更直接地影响供货效率、库存风险和利润空间。
我的核心判断是:全托管规划的主线,不是先搭一套“大而全”的系统,而是先建立一条以商品为中心、以状态为节点、以责任人为落点的交接链。系统只是把这条链变得可执行、可记录、可复盘。
多数企业一讨论系统,就从软件选型或功能清单开始。但如果货号、规格、包装版本、供货价和平台商品标识还没有统一,系统只会更快地复制混乱。我会先看哪些信息一旦错了就会引发返工、错发、超量备货或对账差异,再决定自动化顺序。
通常应先打通商品主数据和供货变更,再管理样品、审核、备货、入仓和结算等状态。看板、自动提醒和经营分析可以随后建设;它们有价值,但不能替代基础数据的一致性。
| 规划对象 | 核心问题 | 优先建立的能力 | 暂缓事项 |
|---|---|---|---|
| 商品 | 同一商品是否只有一个可识别版本 | 统一货号、规格、包装版本和状态 | 过早建设复杂商品评分模型 |
| 供应链 | 需求变化能否及时传到采购与仓库 | 供货周期、可供量、备货与异常记录 | 未验证流程就追求全自动排产 |
| 财务 | 供货、平台记录与结算能否逐项核对 | 按商品和批次留存对账依据 | 只看销售额、不核算可变成本 |
| 经营 | 哪些商品值得继续供货或停止扩量 | 利润、退货、质量与库存联合复盘 | 只用销量排名作为决策依据 |
这张表不是通用软件采购清单,而是资源有限时的优先级判断:凡是会影响供货准确性和库存风险的基础能力,应先于展示型报表。企业可以在现有表格或系统里先跑通流程,再判断是否需要扩大系统范围。

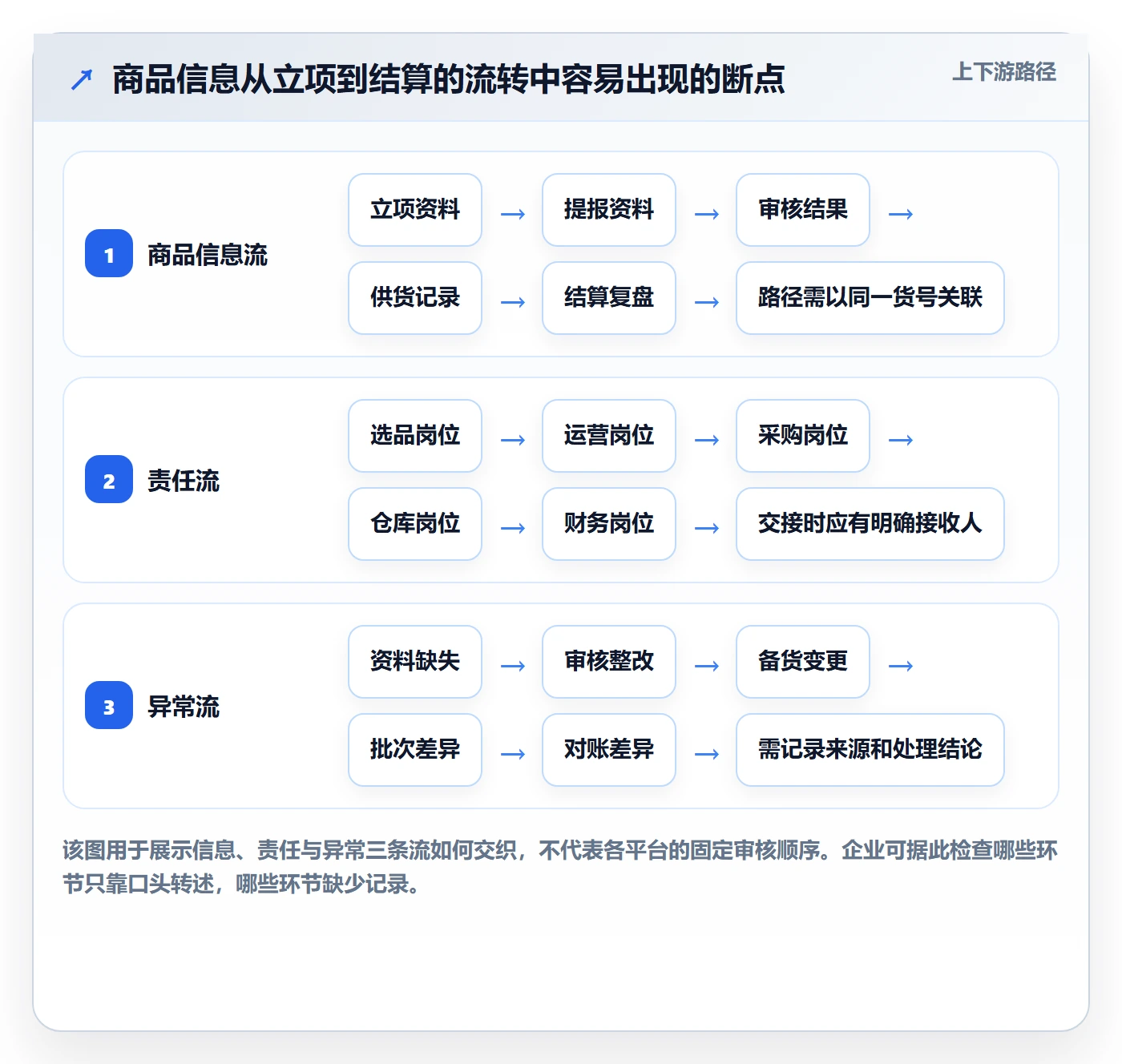

我不建议用一个“已上架”字段代表整个生命周期。一个商品可能已完成资料录入,却仍在等待样品确认;也可能审核通过了,但包装还没完成变更确认。把这些状态合并,跨部门交接时就只能靠聊天记录判断。
可先设计一组足够简单的状态:待立项、资料待齐、待提报、审核中、待整改、可备货、备货中、待交接、已交接、暂停供货、待复盘。每个状态要配上进入条件、责任岗位和下一步动作。不要先追求状态数量多,先确保每个状态都能回答“谁负责、凭什么进入、下一步做什么”。
商家经常把“托管”误读成“交出去就不用管”。但企业仍需决定供什么商品、以什么成本供、能否稳定生产、怎样保证不同批次一致,以及是否能接受平台侧的节奏和结算口径。即使某些前台环节由平台承担,企业后台也仍有大量判断和执行工作。
更准确的说法是:平台和商家之间形成了新的分工,而不是某一方接管整个经营系统。商家若把商品资料、供货承诺和库存计划留在个人表格里,就会形成一条平台看不到、团队也难以审计的隐形链路。
以一款收纳用品为例,外观基本一致,但供应商更换了内包装,装箱数量也由原规格调整。运营人员只看到商品名称没变,采购按新包装下单,仓库按旧版标签准备,提报资料里还保留着上一个版本。表面看是三个小差异,合在一起却可能造成信息不一致、重新贴标、延迟交接或库存无法按原计划使用。
我会把这类问题归为“版本失联”,而不是简单归为“员工粗心”。如果商品资料没有版本号,如果采购变更没有生效日期,如果批次记录没有关联包装版本,单靠提醒大家认真核对并不能稳定避免复发。
这些断点的共同特征是信息跨岗位移动,却没有明确的“交接凭证”。我会优先为每个断点补一个可核验字段或动作,而不是一上来就让团队增加会议频率。

小团队往往觉得人少,沟通可以靠当面说。但人少也意味着关键岗位可能由同一个人兼任,一旦休假、离职或临时处理多个任务,很多隐性知识就会一起中断。系统未必一开始就要上,但规则不能等到人员增加后再补。
从规划角度看,最小闭环不是“所有岗位都数字化”,而是让另一位同事在不找原经办人的情况下,能根据货号、状态、责任人和记录知道商品现在在哪里、为什么卡住、下一步该做什么。
平台代办部分消费者侧工作,不意味着企业可以不管理商品和供应链数据。若平台商品标识、内部货号、供应商款号和仓库编码彼此没有映射,企业就难以把结算表现、退货原因和批次质量问题归回正确商品。
这类错误初期未必显眼,因为少量商品可以靠人脑辨认;但商品数、变体数和批次数增加后,错误会从“找资料麻烦”变成“无法确定该停哪一批”。
销量是经营结果的一部分,不是完整的供货决策。判断扩量至少还要看供货成本、包装和质检成本、可变物流或处理成本、退货与质量损失、备货资金占用,以及结算记录是否完整。具体成本项目要按企业合同与实际业务口径确认,不能把不同店铺或不同批次简单混算。
如果一个商品卖得快,但利润口径不完整、质量异常没有追到批次,扩量不是增长决策,而是把未知风险放大。我的建议是先建立最小利润表和异常台账,再讨论扩大供货。
截图适合留档,不适合承担完整的数据治理。它无法稳定支持批量比对、版本追溯或自动关联,也很难判断数据是哪个时间点导出的。更稳妥的做法是保留平台原始记录,同时在企业侧维护商品主数据、状态变更和批次凭证,并记录来源与更新时间。
平台后台是经营记录的重要来源,但不能代替企业自己的成本、采购、质检和库存记录。尤其当不同岗位分别导出表格时,必须明确字段含义、日期口径和更新责任,否则“数据都在”仍不等于“数据能核对”。
如果企业还没有统一货号、状态定义和审批边界,就先按软件默认流程上线,团队可能会为了填字段而填字段。短期看有记录,实际决策仍回到私聊和个人表格,形成“两套账”。
我会先通过低成本方式跑出一个商品闭环,再把稳定重复的动作配置到系统里。若某个流程每周都在变化,优先查清变化来自平台规则、内部责任模糊,还是业务本身尚未验证;不应急着把不稳定流程自动化。
自动同步能减少重复录入,却不能保证源数据正确。错误的商品编码自动传到采购、仓库和财务,损失可能比手工错误扩散得更快。自动化前应先明确字段所有者、更新条件、异常校验和人工兜底方式。
建议把自动化分成三层:第一层是减少重复抄录,第二层是状态变更触发提醒,第三层才是基于规则自动生成计划。第一层要确保字段映射准确,第二层要确认通知有人处理,第三层则需用历史记录验证规则,而不是因为系统“能做”就直接启用。

我会先把平台、企业和供应商各自负责的事项列出来。平台侧依据商家后台的当前规则确认;企业侧列出商品决策、供货、质量、成本、库存和内部审批;供应商侧列出打样、生产、包装、交期和批次追溯。责任边界不清时,系统里增加一个审批节点,往往只是把争议电子化。
每项工作至少写明四个内容:触发条件、执行岗位、完成证据、超时或异常的升级路径。例如“包装变更”不能只写“采购确认”,还要明确变更谁提出、谁核对资料、哪个版本何时生效,以及旧包装库存怎样处理。

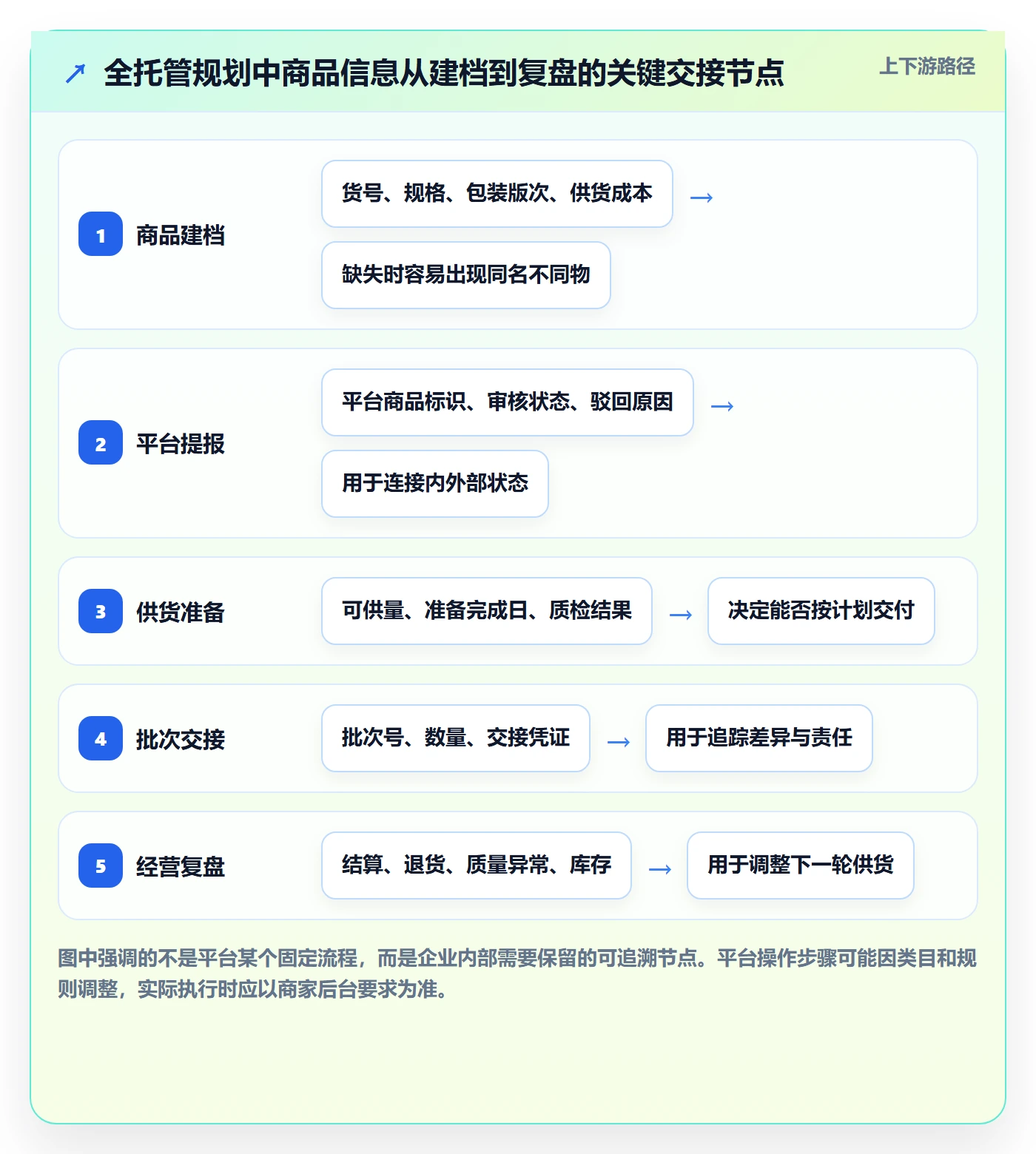

商品主数据不是一张把所有字段塞进去的大表,而是一组有责任来源的基础记录。最小范围可包括内部货号、平台商品标识、规格与变体、供应商、供货成本、包装版本、计量单位、商品状态和资料更新时间。
不同企业的字段可能不同,但需要处理好“一对多”和“多对一”关系:一个内部商品可能对应多个变体;同一个供应商款号也可能被不同企业货号引用。只用商品名称关联,遇到同名、改名或多规格时就会失效。
系统菜单按部门划分很常见,但真实异常往往跨部门。例如审核资料不符可能需要运营修订图片、产品人员确认规格、采购核实供应商包装。若系统只显示“运营任务”,后续责任容易被压缩成一个人的待办。
状态设计应尽量体现业务事实,而不是组织架构。比如“待确认包装版本”比“采购处理中”更清楚,因为它告诉接手人问题是什么;责任人仍可以单独维护。状态数不宜过多,重点是识别等待、整改、可执行、已交接和暂停等关键节点。
正常流程能走通,只说明流程设计完成了一半。规划时还要设想数据缺失、供应商延迟、平台资料驳回、库存差异和结算不符时,谁接收异常、多久响应、什么情况需要升级、如何关闭问题。
关闭异常不能只把状态改成“完成”。应保留原因、处理动作、影响商品或批次、是否影响后续计划,以及能否避免复发。这样复盘才可能识别系统性问题,而不是每次都以“已处理”结束。
我通常用两个维度评估自动化:一是重复频率,二是错误造成的业务影响。高频且影响明显的重复录入、状态提醒和对账匹配,适合优先评估;判断规则尚不清楚的选品、供货扩量和异常归因,则更适合先由人做决定、系统提供证据。
这个逻辑能避免两种极端:一端是所有事情都靠人工,另一端是把需要判断的经营决策也交给自动规则。成熟系统不是“没人参与”,而是把人的时间从重复搬运转到风险判断。

下面以一个经营家居小商品的团队作为模拟案例。团队有两名运营、一名采购、一名仓库协调人员和一名财务,维护约120个在供商品,供应商数量约18家。这里的商品数、岗位数、周期和改善幅度均为情景模拟,用于说明规划方法,不代表 Temu 平台统计,也不代表任何企业公开业绩。
我选择这种规模,是因为它处在“人脑还能记住一部分,但跨岗协同已经开始失真”的阶段。团队尚未必需要大型系统,却需要稳定的货号、状态、批次和成本记录。这个规模适合用小范围试点判断系统建设价值。
模拟团队最初用多张表维护商品资料、备货和结算。每周大约新增或调整15条商品信息,人员需要重复抄录平台标识、供应商货号和包装说明。假设每条录入及核对平均耗时8分钟,仅重复维护就需要约2小时;这还没有计算查找旧版本和追问责任人的时间。
更值得关注的是变更:若每月有12次供货或包装信息变化,其中四分之一未在当天同步到所有相关记录,团队就可能出现3次需要额外确认的变化。这个推演并不意味着每次都会产生损失,却说明风险的上游原因是信息分散,而不是单纯人手不足。

我不会建议模拟团队一次性把120个商品、全部历史记录和所有岗位流程同时迁移。这样一旦出现字段问题,很难判断是主数据设计、人员培训还是旧数据清理导致。更可控的做法是选20个商品作为首批试点,覆盖不同供应商、不同规格复杂度和不同供货频率。
试点数据最少包括内部货号、平台商品标识、供应商款号、供货成本、包装版本、在供状态、责任人、最近更新时间、批次记录和异常记录。首轮只解决建档、变更、备货交接和结算回看,不强行把所有审批都搬入系统。
模拟团队可以设定一组建议基准:商品关键字段完整率、变更同步及时率、批次关联率、结算差异可解释率、异常平均关闭时间和重复录入工时。基准不应直接照抄别人的数字,而应先测自己的初始值,再为试点设定合理的改善目标。
例如,团队可以把“关键字段完整率从试点基线提高至少15个百分点”作为阶段目标,同时要求“结算差异不能因为无法关联商品而悬而未决”。前者衡量资料质量,后者衡量数据链是否真的接到经营复盘。只看录入速度,会忽略系统是否产生了更好的决策依据。

如果团队正在评估数据工具,可以把数跨境纳入候选调研,先从其公开介绍和实际演示中核对是否符合自己的数据来源、连接方式、权限管理与报表需求。官网信息可从数跨境官方网站开始查看。这里把它作为数据管理与分析工具的评估示例,不代表它能够自动完成 Temu 全托管的全部业务流程,也不替代对具体功能、接口和费用的核实。
在选型演示中,我会要求供应商或内部实施人员用真实业务问题走一遍,而不是只看报表样式:能否把企业商品货号与平台侧标识关联?能否说明数据更新时间和来源?能否把供货、批次、结算或质量记录按企业实际字段汇总?权限能否按岗位隔离?遇到源数据缺失时,系统会提示问题还是生成看似完整的结果?
如果团队的核心问题是表格口径不一,可以先评估数据连接、口径管理和经营报表能力;如果核心问题是商品审核、任务流转、仓库交接,则还要确认工具是否支持对应的业务流程,或者需与现有系统配合。不要把“能做分析”误当成“能承接全部运营流程”。
若试点后关键字段完整率提高、变更同步更及时、批次和结算更容易关联,就说明主数据和交接规则正在发挥作用。若只有看板上线了,但采购仍维护另一份商品清单,财务仍靠人工找截图,团队只是把旧问题包装成了新页面。
我会把“异常是否更早暴露”看得和“工时是否下降”一样重要。试点初期,异常数量甚至可能上升,因为过去没有记录的问题开始被看见。只要问题能归类、定位并逐步关闭,这不一定是流程变差,而可能是透明度提高。
刚起步的团队最需要避免的是过度建设。先用一套受控的商品主表、一张状态看板和一份异常记录,保证货号、平台标识、供应商、成本、包装版本和当前责任人能够互相对应。表格也可以作为起点,但要限制字段随意改名,并保留更新记录。
每周做一次短复盘,集中回答三个问题:本周哪些商品状态变化了?哪些商品卡在等待或整改?哪些变化可能影响供货、质量或成本?如果团队能稳定回答,再逐步增加自动提醒和批次追踪。
当商品数量增长,重复录入和名称相似会使错误更难发现。此时应先统一编码规则、字段释义和版本管理,设定商品建档准入条件,不让资料不全的商品悄悄进入备货环节。
供应商增加后,还要维护供应商款号、交期、最小订购条件、包装与质检要求等企业实际需要的信息。采购口头确认的变化要形成可追溯记录,避免供货计划建立在过期承诺上。
当运营、采购、仓库、质量和财务由不同人员负责时,重点从“信息有没有”转向“谁接、何时接、接收后做什么”。每个关键状态要有责任人和超时提示;有些事项需要双人确认,例如供货成本变更或包装版本切换,可以按风险而不是按习惯决定审批强度。
应避免让所有异常都进入同一个群或同一个人的待办。按类型分流可以提高处理效率,例如资料缺失交给商品负责人,交期变化交给采购,批次差异交给供应链和质量共同确认,对账差异交给财务与业务核对。
如果企业已有进销存、财务软件或数据分析平台,新增工具前先画一张数据来源图:商品主档在哪维护,采购数量从哪里来,库存以哪个系统为准,结算记录如何归档,报表更新时间是什么。系统多不代表数据治理成熟,字段口径不一致时,连接起来只会更快地生成矛盾结果。
优先统一货号、日期、数量单位、币种、批次和状态含义,再建立数据映射。能通过标准导入导出的先验证导入导出,确有稳定接口和明确维护责任后再做深度集成。
库存压力较大时,系统规划不应只追求更快备货,而要让决策看到可供量、在途量、滞销风险、供货周期和资金占用。备货预测需要区分平台需求信号、企业可供能力和安全库存假设,不能把历史销量直接当作未来订单承诺。
如果商品的退货、质量或结算数据尚不完整,先减少一次性大幅扩量,采用小批量验证、阶段复核和明确止损条件。减少库存风险的首要手段可能是调整供货决策,而不是购买更复杂的预测模块。
预算有限时,优先顺序通常是:统一商品身份、记录关键变更、追踪状态与责任、关联批次和结算、最后才是复杂预测或自动决策。这样做不够炫,却更容易让团队在发生差异时知道从哪里查起。
可以给每个候选功能提出一个反事实问题:“没有这个功能,团队会增加多少重复工作或承担什么具体风险?”如果回答只有“看起来更先进”,先缓一缓;如果能指向明确的人工耗时、错漏概率或资金风险,再进入试点。

表格成本低、上手快,适合验证字段和流程,但在多人同时维护、版本追溯和权限控制方面需要额外管理。流程工具适合处理任务、审批和提醒,却不一定擅长复杂商品数据与经营分析。业务系统能承接更完整的库存、采购或财务流程,但实施与维护成本更高,错误的流程设计也会被固化。
我不会按“系统越多越成熟”来选,而会看当前瓶颈。团队缺的是商品信息一致性,就先解决主数据;缺的是跨岗位接力,就先解决流程责任;缺的是经营判断,就先验证数据质量和分析口径。工具边界不同,不能只比较页面和功能数量。
| 方案 | 适合情况 | 主要优势 | 主要代价与边界 |
|---|---|---|---|
| 受控表格 | 商品较少、流程仍在验证 | 启动快、调整灵活、投入低 | 多人协作和追溯依赖纪律 |
| 流程与协作工具 | 交接和待办是主要瓶颈 | 责任、提醒和处理记录较清晰 | 需确认能否承载商品主数据与分析 |
| 业务管理系统 | 采购、库存、财务流程稳定且复杂 | 流程与业务记录可形成较完整链路 | 实施、维护和流程调整成本更高 |
| 数据分析工具 | 数据分散、经营复盘困难 | 便于整合数据并建立分析视图 | 依赖源数据质量,不必然管理执行动作 |
资料搬运、重复校验和状态提醒,通常适合自动化;商品是否扩量、供应商风险是否可接受、异常是否构成停供条件,则需要业务判断。把判断标准写成明确、稳定且经验证的规则后,可以逐步自动化一部分,但仍要保留人工复核入口。
可采用“机器先筛、人工定案”的方式:系统把字段缺失、交期变化、成本异常或结算差异标出,负责人确认影响并留下处理理由。它兼顾效率与责任,也能积累未来优化规则所需的案例。
企业需要统一货号规则、字段命名、状态含义和异常记录方式,但不必让所有类目共用完全相同的业务细节。不同商品可能有不同的包装要求、质检项目或供应周期,强行统一会让团队在系统外补表。
更实用的做法是统一“数据结构和管理原则”,允许部分字段按类目扩展。核心字段保持一致,类目特有的质量和合规信息单独定义,并明确谁维护、在哪个节点必填。
一次性清理全部历史数据容易拖慢上线,但带着大量重复、失效或编码不明的数据直接迁移,又会污染新流程。应区分“当前在供商品”“近期仍需追踪的历史批次”和“仅需留档的旧记录”,按经营风险设置迁移范围。
对历史数据不必追求完美,而要可识别地标注缺失、推定和待核实。尤其不能把人工猜测补成看似确定的成本、批次或商品映射;不确定性应显式保留,方便后续核对。
自动接口减少重复导入,但也带来接口维护、字段变化和同步失败的管理成本。对低频且高风险的数据,人工核验可能仍然合理;对高频且规则稳定的数据,深度集成的收益通常更明确。
可以把系统集成分阶段处理:先用固定模板导入并记录核对结果,再观察字段稳定性和数据量,最后决定是否建设接口。每一步都应能回退,避免接口失败时整个供货流程停摆。
如果其中有一半以上仍无法回答,先补规则和责任定义,比先做复杂系统实施更稳妥。这不是要求所有答案一开始就完美,而是要求企业知道哪些环节尚未确定,并避免把未确定事项伪装成系统功能。
第一周,清点商品与字段。选一小组代表性商品,确认货号、平台标识、供应商款号、包装和成本的来源。发现重复或不一致时先标记,不要在没有依据的情况下直接覆盖。
第二周,运行状态与责任交接。记录商品从资料准备到供货交接的状态变化,观察等待时间和退回原因。凡是依赖聊天记录才能说明的动作,优先补充记录字段或交接凭证。
第三周,关联批次和成本。抽取一次真实备货记录,核对计划量、实际量、批次和成本。若结算数据尚未到齐,就记录缺口和预计补齐时间,不要提前把试点宣称为完成闭环。
第四周,复盘指标与异常。比较试点前后的资料完整、变更同步、批次关联、人工处理时间和差异可解释情况。指标改善时扩大商品范围;若指标没有变化,先找出是流程设计不合适、责任不清还是数据来源不可用。
一个有效系统不只是让管理者看到更多图表,还要让一线人员减少重复确认,让新接手的人能接续工作,让财务可以追溯差异,让负责人在扩量前看见关键风险。衡量系统价值时,应看这些变化是否真实发生,而不是只看账号开通数量或功能上线数量。
我建议把系统成熟度分成三个阶段:先做到“找得到”,即商品、状态和记录可查;再做到“对得上”,即平台信息、供货批次和结算能够关联;最后做到“用得上”,即能据此调整商品、供应商和备货决策。顺序颠倒,报表很可能只是更漂亮的旧表格。
Temu 全托管模式与系统搭建的衔接点,不在于把平台页面复制进企业系统,而在于把平台动作转成企业内部可负责、可追踪、可复盘的业务状态。全托管改变了工作分工,却没有消除商品、供应链、财务和数据之间的依赖。
我的独特建议是,先选一个真实商品,完整追踪它从立项、资料、审核、备货、交接到结算复盘的全过程。每遇到一个必须靠口头解释的节点,就补一个责任、字段或凭证;每遇到一项稳定重复的动作,再判断是否自动化。下一步先做小范围试点,测出自己的基线,再决定需要表格、流程工具、业务系统还是数据分析工具。系统不是规划的起点,清晰的交接链才是。
我在考虑做全托管时,最担心的是平台负责运营之后,内部就不知道该管什么了。尤其是选品、备货和商品资料分散在不同表格里时,很难判断系统要先解决哪些问题。
先把平台与商家的责任边界画清:平台侧关注商品审核、定价协同、销售表现和履约要求,商家侧重点管理选品决策、供货能力、成本、库存与资料准确性。再按“选品评估,资料准备,供货计划,库存跟踪,经营复盘”梳理流程,把每一步的负责人、输入数据和完成标准写清楚;
系统优先承接重复录入、状态追踪和异常提醒,不要一开始就追求覆盖所有环节。
我遇到过同一款商品在选品表、仓库表和平台后台使用不同名称的情况,最后对账时才发现数量和规格对不上。想知道搭系统时,哪些字段必须先统一,才能减少后续返工。
先建立唯一商品编码,并统一规格、颜色、包装单位、供货价、可供数量、备货周期和商品状态等字段;平台商品标识与内部编码通过映射关系关联,不要直接用名称匹配。库存口径也要明确是实物库存、可供平台库存还是预留库存,并记录更新时间和数据来源。
上线前抽取一批在售商品做逐项核对,商品编码、规格和库存三项一致后再扩大范围。
我不想为了“数字化”先买一套复杂系统,最后团队仍然靠聊天记录和表格协作。业务刚启动或商品数量还不多时,我该用什么标准判断哪些功能值得优先建设?
按问题频率、业务影响和人工耗时排序:若主要问题是资料反复填写,先统一商品资料库;若经常缺货或备货失准,先做库存与供货计划跟踪;若异常没人及时处理,再增加责任人、截止时间和提醒机制。可以用每周人工处理时长、缺货或延迟次数、资料错误率作为基线,试运行一个月后比较变化;
暂时没有稳定流程、数据口径也未统一的环节,不宜急着自动化。
我担心只看销售额会误判商品表现:有些商品卖得不错,却可能备货压力大、利润空间不足或供货不稳定。实际复盘时,怎样把经营判断和系统里的数据连起来?
按周看商品状态、供货进度、库存变化和异常处理,按月复盘销售表现、供货稳定性与成本收益。至少统一统计周期、商品范围和指标定义,例如销售额按平台可核实口径记录,库存按约定的可供数量计算,异常按发生时间与关闭时间统计。发现指标变化后,要追溯到商品、批次、供货或资料环节,再调整备货和选品计划;
不要仅凭单周波动大幅改动长期策略。


读者评论
我们也是小团队,先用共享表格跑商品状态确实够用,但包装变更最好单独留生效日期和旧库存处理方式,不然光有版本号,仓库还是可能拿错。
对账这块想补充一点:平台导出记录之外,最好把导出日期和结算周期也记下来。我遇到过同一份商品数据因下载时间不同,后续核对时口径对不上的情况。
状态设得太细也容易没人维护。我们试过把每个部门动作都做成一个节点,最后大家只更新关键状态。可能先从待审核、可备货、已交接和异常几类开始更实际。
