temu落地清单:商品发布相关的供应链协同事项
目录

temu落地清单:商品发布相关的供应链协同事项 | 九数云-E数通

eshutong 发表于2026年10月2日

temu落地清单:商品发布相关的供应链协同事项

一款商品在发布前看起来只差几张图片和一个价格,真正卡住上架的却常常是另一组问题:包装尺寸尚未定版、库存口径对不上、标签信息还在确认,供应商也不知道首批订单到底按哪个版本生产。我的判断是,商品发布不是运营单点动作,而是供应链对“卖什么、交什么、什么时候交、出问题由谁处理”的一次联合确认;其中任何一项未闭环,页面按时上线也不代表商品已经具备稳定履约能力。

一、先讲核心结论:发布清单的重点是锁定承诺,而不是填满字段

1. 把商品发布看成一条承诺链

我会把发布过程拆成五个承诺:商品信息承诺、供货承诺、履约承诺、合规承诺和售后承诺。商品信息承诺回答页面卖的是什么;供货承诺回答有多少可卖、多久能补;履约承诺回答包装、拣货和交接能否按要求完成;合规承诺回答目标市场及平台要求是否满足;售后承诺回答瑕疵、错发和退货由谁判断、谁承担成本。

这五项不是五份互不相关的表格。比如页面写明“含收纳袋”,采购清单就必须把收纳袋列入物料,仓库装箱指引必须标明放置位置,抽检标准也要检查配件是否齐全。只要上下游其中一处仍沿用旧信息,页面描述与实际到货就可能不一致。

我的核心判断是:只有当“页面承诺、采购版本、仓库实物、出库记录”能指向同一商品版本时,发布才算完成。如果团队只完成了商品资料录入,却没有完成版本、库存和异常责任确认,实际完成的只是页面操作,不是供应链准备。

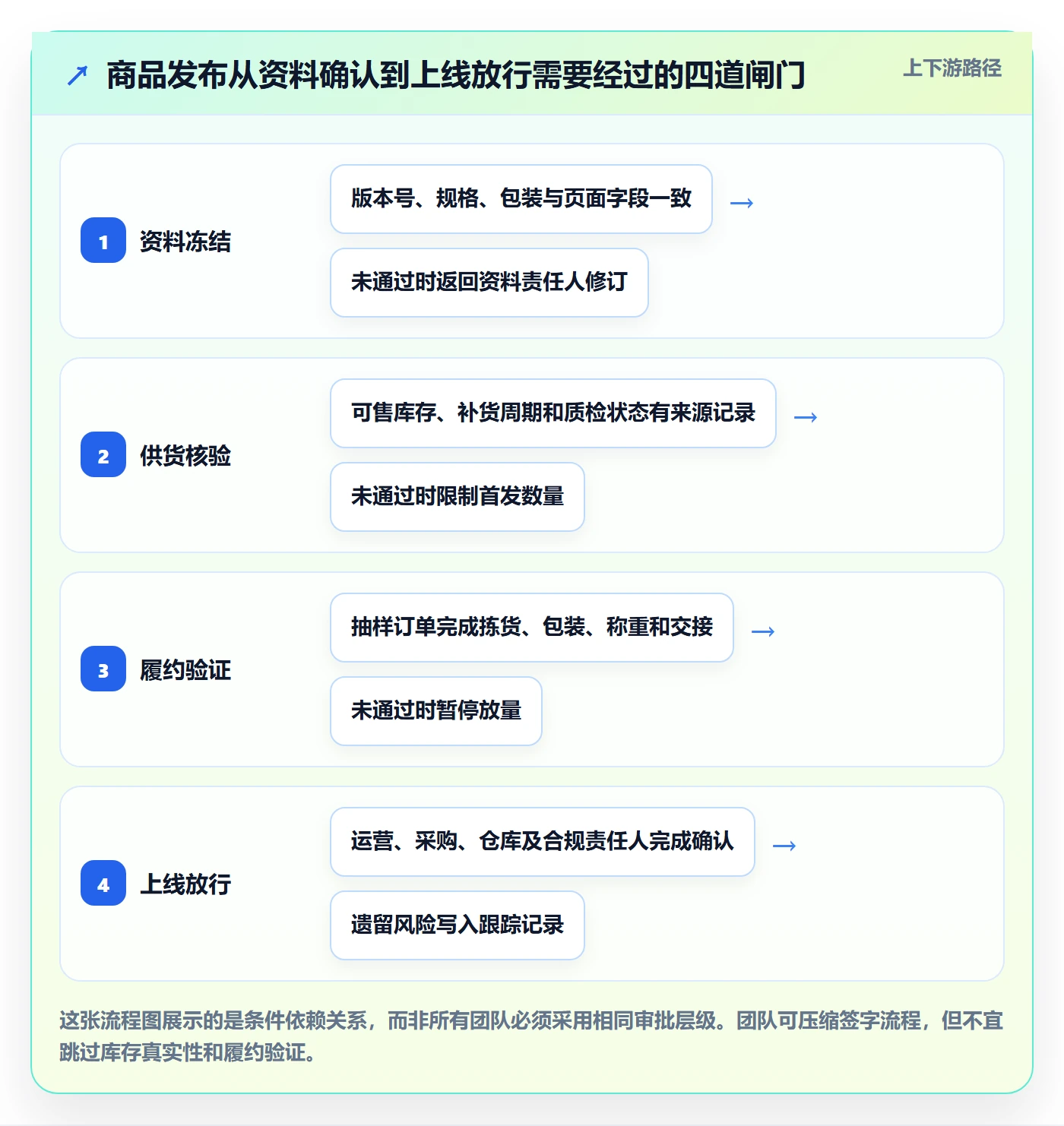

2. 用四道发布闸门代替“大家都说准备好了”

为了减少口头确认,我建议把商品发布设置为四道闸门:资料冻结、供货核验、履约验证、上线放行。每道闸门都要留下负责人、证据和结论,避免“我以为对方已经检查过”成为上线后的解释。

  • 资料冻结:主图、标题、规格、颜色、套装组成、包装尺寸和标签内容采用同一版本号。
  • 供货核验:可售数量扣除占用、质检待判和不可销售库存后仍然可信,补货周期有供应商确认依据。
  • 履约验证:商品能按预定包装方式完成拣货、复核、称重、贴标和交接,异常流程有人负责。
  • 上线放行:价格、库存、页面描述、物流和售后口径由对应责任人确认,未解决风险有明确处理方式。

四道闸门的价值不在于增加审批,而在于让团队把“准备好了”转成可复核的证据。小团队可以让一个人兼任多个角色,但不应省略证据本身;角色可以合并,核对动作不能靠记忆替代。

temu落地清单:商品发布相关的供应链协同事项

3. 先统一商品主档中的关键字段

我建议每个待发布商品至少有一个唯一内部编码,并且把颜色、尺码、套装、包装版本等差异落实到可识别的子编码或清晰的变体字段。只有商品名称而没有稳定编码,采购单、入库单、库存表和页面变体很容易出现同名不同物,最后只能靠图片和人工记忆判断。

商品主档至少应包括内部编码、平台商品标识、变体属性、条码或识别方式、供应商、生产地信息、包装规格、装箱数量、关键配件、标签语言、质检标准、目标市场及版本日期。实际需要的字段会因品类和平台规则而变,团队应把卖家后台及目标市场的最新要求作为最终依据。

字段不需要越多越好。我的做法是区分“发布必填”“发货必填”和“售后追溯必填”。比如页面短卖点不能替代材质信息,采购备注也不能替代包装尺寸;字段应服务于具体决策,否则主档越长,维护人员越容易绕过它。

二、为什么商品发布会牵动整条供应链:从一个变体到一次真实发货

1. 一个页面字段,可能对应多个执行动作

商品页面看上去只是文字和图片,但页面中的每一项承诺,通常都能映射到供应链动作。颜色变体对应分拣标识,套装数量对应物料配置,尺寸信息影响包装和物流判断,材质或功能表述则可能关联检测文件、标签说明和售后判责。

我会要求运营把页面内容拆成“顾客会据此作出购买决定的事实”,再交由相应岗位验证。图片中展示的赠品是否随货、规格表中的尺寸是产品尺寸还是外包装尺寸、套装里的配件是否每批固定,这些看似编辑细节的问题,都需要供应商或仓库给出可执行答案。

对于容易产生歧义的描述,最好在发布前做一次“反向验货”:不看页面文案,只拿一件实际样品和包装清单,让未参与编辑的人判断顾客最终会收到什么。如果回答与页面承诺不一致,问题不是顾客理解能力不足,而是发布资料没有把实物说清楚。

2. 新品首发、补货和变体扩展是三种不同协同场景

新品首发的主要风险是未知:需求还未验证,供应商交期、包装耗时、破损情况及仓库处理方式都可能与预估不同。因此首发更适合验证关键假设,控制首批可售量,并确保异常有回收路径。

稳定补货的重点则不同。此时要核查预测、采购周期、在途库存、质检损耗和补货批次,避免把“工厂说已完成”误当成“仓库可销售”。稳定商品不代表没有风险,反而容易因沿用旧版资料而忽略包材、标签或供应商工艺变化。

扩展颜色、尺寸或套装时,最容易发生的是“旧资料复制后只改了页面”。如果变体使用不同包材、条码、配件或生产线,就要按独立履约单元重新核查。共享父级页面,并不意味着采购和仓库可以共享全部操作信息。

场景主要未知项发布前重点适合的放量方式
新品首发真实需求、生产节拍、包装与破损表现样品确认、首批可售数、补货触发点、异常责任先小批验证,再按履约和退货表现扩量
稳定补货批次差异、在途时间、库存占用和供应波动库存口径、采购周期、批次追溯、质检放行结合销售节奏和补货提前期分批采购
变体扩展变体识别、配件差异、错发和条码混淆子编码、实物标记、页面选项与拣货位映射先验证高混淆变体,再逐步开放更多组合

3. 把协同对象放进同一张责任图

发布协同至少涉及运营、采购或供应商管理、供应商、仓库或履约团队、质检、客服和合规支持。团队规模不同,岗位可以由同一人承担,但任务交接必须清楚:谁提供信息、谁核实、谁批准、谁在发生异常时作决定。

我不建议把所有事项都标成“运营负责”。运营负责把页面承诺说清楚,不等于运营能确认供应商产能、库存实物或产品合规;同理,供应商确认交期,也不能替代仓库判断商品是否可以按计划收货和出库。职责边界越模糊,越容易在临近上线时发现每个人都以为别人已确认。

temu落地清单:商品发布相关的供应链协同事项

三、最常见的误区:页面上线了,不等于商品可以稳定卖

1. 把样品通过当成量产批次通过

样品能说明某一件实物在某一时点符合预期,却不能自动证明量产批次、替代物料或不同工厂生产的货都一致。样品可能经过人工挑选,批量生产时却使用不同模具、供应商或包装方式;因此,样品确认之后还要约定量产抽检点和批次异常处理方法。

我会把确认样品与量产标准分别留档:样品照片标明日期、颜色、规格和版本;质量标准写清哪些差异不可接受,哪些属于允许范围;首批入库再按约定抽查关键项目。若样品仅靠聊天记录确认,后续出现争议时很难判断双方当时确认的究竟是哪一版。

2. 把账面库存当成可售库存

库存系统里的总数不一定等于能立即销售的数量。待质检、已预留、破损、待返工、样品占用以及运输途中,都可能被混在一个数字里。若运营直接把账面总库存录入可售库存,页面表现出的供货能力可能超过仓库实际可发能力。

建议统一至少四个口径:账面库存、可售库存、在途库存和已占用库存。可售库存应以团队明确的规则计算,例如从可用实物中扣除已分配订单、安全缓冲和不可销售品;具体公式应结合平台库存同步机制和仓库操作实际,不宜照搬别的店铺数字。

发布审核时我更关心“数字从哪里来、更新频率多快、超卖由谁处理”,而不是某一刻的库存数字看起来是否充足。如果库存只能靠人工每天抄一次,首发量就应保守设定,并安排监测和停售预案。

3. 把供应商口头交期当成确定交期

“通常七天能出货”不是针对本批订单的交付承诺。生产排期、原料到货、包材确认、质检返工和节假日,都可能改变实际周期。采购单上最好写清交付数量、交货地点、计划日期、质量标准、包装要求以及发生延误时的通知方式。

交期也不应只看生产结束日。对商品发布来说,真正有用的是从下单到“可被销售或履约使用”的完整周期。若商品还需国内运输、入仓预约、清点和质检,单看工厂完工日会低估补货提前期,导致页面仍在销售而库存已经无法及时补上。

4. 把上传成功当成合规通过

平台接受资料上传,不必然代表商品在所有目标市场都满足适用法规,也不代表所有描述和标签都已经充分验证。产品类别、销售国家、材质、用途和受众不同,可能对应不同的标签、测试、警示和文件要求。

我建议把合规核对拆为三类:平台当前发布要求、目标市场法律法规要求、商品自身的质量与安全证明。先向平台卖家后台核实最新类目和资料要求,再由具备相应能力的专业人员确认目标市场适用规则;无法确认时,应暂停相关声称或销售计划,而不是根据同类商品页面猜测。

5. 把“先上架再补材料”当成默认策略

先发布再补齐资料,只有在缺失字段不影响交易、履约、安全及平台审核,且团队能够追踪补齐时间时才可能有讨论空间。若缺失的是规格、包装内容、材质、标签或关键质量证据,先上架会把内部不确定性转化为顾客误解、订单取消或合规风险。

我通常把未完成事项分为“阻断发布”“限制首发”“上线后跟踪”三类。阻断项未闭环就不发布;限制项必须写明数量、期限和退出条件;跟踪项必须有负责人和复盘日期。这样既不会把所有小问题都无限放大,也不会让重大风险混进“后续再说”。

temu落地清单:商品发布相关的供应链协同事项

四、我的专业判断逻辑:用风险、证据和可逆性决定是否放行

1. 先判断风险等级,再决定确认深度

并非每个字段都要做同等强度的审核。颜色命名不一致,可能主要造成错发或页面理解问题;电气参数、适用年龄、接触材质或安全警示不确定,则可能带来更严重的消费者与法规风险。审核资源应优先投向“发生概率、影响严重度、发现难度”都较高的事项。

我会用一个简单的风险评分辅助排优先级:发生概率、影响严重度、发布后发现难度,各按一至五分评分后相乘。分数不代表绝对安全等级,也不能替代专业法规判断,它的用途只是让团队知道先处理什么;高分项要明确证据和放行人,低分项也要留有追踪记录。

风险维度低风险信号高风险信号建议动作
发生概率已有稳定批次记录,供应商和工艺未变首次合作、临时换料、排产尚未锁定加密首批确认,保守设置首发量
影响严重度主要影响页面辨识或轻微操作体验可能影响安全、法规、关键功能或大量退货交由相应专业角色确认,必要时暂停发布
发现难度收货时可通过简单目视或扫码检查需要测试、批次追溯或售后才会暴露在生产或入库环节设置前置检查点

2. 给每条关键承诺配一份“证据”

证据不必复杂,但要能回答三个问题:确认的是什么,确认依据是什么,谁在什么时候确认。样品照片、供应商规格书、量产检验记录、仓库称重单、标签稿及平台后台要求截图,都可能成为证据;文件应关联商品编码和版本,避免保存了资料却找不到它对应哪个变体。

对口头信息,我会要求把结论复述成可执行文字,再请责任人确认。例如不要只写“供应商说没问题”,而应记录“供应商确认该批次使用某版包装,计划某日期交付多少件;若物料延误,将在约定时间前通知采购”。这不是形式主义,而是把模糊表态转成后续能检查的交付项。

3. 让发布决定与商品可逆性匹配

如果错误可以快速纠正、影响范围有限,团队可以采用小批量验证和上线后监控;如果错误会造成大量不可逆采购、严重安全后果或难以回收的顾客承诺,就应在上线前完成更高标准的验证。决策的关键不是追求零风险,而是确保风险可识别、影响可控制、回退可执行。

我的放行逻辑可以概括为:关键资料有证据、关键数量可追溯、履约动作已试走、风险项有责任人、暂停或回滚有触发条件。五个条件中只要有一项不成立,就要明确是延期、缩量、收窄页面描述,还是采用其他风险控制,而不是只在群里发一句“先上了再看”。

4. 定义发布后要观察的指标

发布不是闭环的终点。首发后至少要观察商品页面与实际订单的匹配情况、库存同步偏差、缺货或超卖、错发漏发、包装异常、取消和退货原因。不同品类应选择不同指标,不必把所有经营数字都塞进同一张周报。

指标要有明确分子、分母和观察周期。例如错发率可以按错发订单数除以已发订单数计算;包装破损率应区分运输造成和入库前已存在的异常;补货准时率则需要明确“准时”依据的是工厂完工、仓库签收还是质检放行。口径不一致,部门之间看似在讨论同一问题,实际可能在统计不同事件。

temu落地清单:商品发布相关的供应链协同事项

五、具体案例与数据观察:用一款多变体新品做发布推演

1. 案例边界:以下是情景模拟,不冒充真实客户数据

为便于落地,我用一款包含三种颜色、两种规格的收纳类商品做推演。以下时间、数量和比例均为情景模拟数据,用于说明如何设计协同流程,并非任何平台统计、行业平均值或数跨境客户真实经营结果。真实团队应以自身订单、供应商记录和仓库数据重新计算。

假设该商品有六个变体,首批采购计划为900件,供应商预计生产周期为12个自然日,境内运输和收货检查另需5个自然日。运营团队准备分批开放可售库存,而不是首日把全部计划量投入销售。这个设定的目的,是让首发销量用于验证需求和执行能力,不把预测当成已经发生的订单。

样品评审时发现,页面计划展示一个配件,但供应商的首版装箱清单没有列入;同时,小规格外箱尺寸在采购记录和包装样本上存在差异。两个问题都不需要复杂技术就能发现,却会分别影响顾客收到的内容和后续包装成本。这类问题往往比营销文案更值得优先解决。

2. 把模拟数据转成可执行的发布决定

团队先暂停页面定稿,让供应商确认配件是否包含在本次订单中,并更新物料清单和装箱照片。随后由仓库对六个变体各抽取实物,核对颜色标识、规格、条码或内部识别标签与货位映射;再对代表性变体完成包装、复称和出库模拟。

假设首批900件中,计划上线前只有620件已经完成收货与质检放行,另外280件仍在运输或待检。发布团队不能把900件全部作为可售库存,而应基于620件已放行库存扣除已占用量和缓冲量,再决定首发数;待检商品需要经过放行后再进入可售口径。

推演的重点并不是最后要设置多少件,而是每个数字都能够追溯。如果某变体只有少量实物,团队可以先开放其他变体,或限制该变体销售;如果库存系统无法精细区分变体,优先补齐编码与仓库标识,不能寄希望于客服事后解释错发。

推演发现若不处理的后果上线前动作放行证据
页面展示配件未列入装箱清单顾客收到商品后认为缺件,客服难以区分漏装与页面误导确认本批次实际配置,更新页面和物料清单并抽查装箱定版清单、样品照片和首批抽检记录
两处记录中的包装尺寸不同仓库备料和物流估算采用不同口径,成本判断不可靠明确产品尺寸与外包装尺寸,重新测量并标注单位实测记录、包装版本号和责任人确认
待检数量被计入计划可售数量库存看似充足,实际订单可能无法及时发出区分账面、待检、已放行和占用库存库存状态明细及放行规则
相近颜色缺少外箱识别标记拣货依赖人工辨色,增加错发概率增加清晰标识并安排变体拣货测试货位照片、扫码或复核测试记录

3. 用过程数据找出真正的耗时点

情景模拟中,团队记录从资料冻结到首批放行的工时:页面与主档核对约4小时,供应商信息确认约6小时,仓库实物和包装测试约5小时,资料补改及复核约4小时,总计约19小时。数字不代表标准作业时间,只用来说明发布延误可能来自多次返工,而非某一个岗位动作太慢。

假设两轮返工分别由配件描述和包装尺寸不一致引起,每轮需要运营、采购和仓库重复核对。若这些字段在样品确认时就被放进统一表格,部分返工本可提前消除。我的经验性判断是,准备阶段的短时核对往往比临上线后跨部门追回信息更便宜;但是否节省工时,必须用团队自己的记录验证。

4. 用数跨境观察经营数据,但不要把数据工具当作实物验货

在经营分析环节,可以把数跨境作为一个数据观察示例,官网为 数跨境。团队可根据自身可用数据,观察商品销售、库存和经营表现之间的变化,并尝试将商品、变体和供应链内部编码对齐。是否支持某个具体平台、字段或连接方式,应以其官网当前说明及实际账户能力为准。

我更重视的是数据怎样进入决策,而不是工具名称。销售数据可以帮助团队识别需求变化、比较变体表现和检查补货节奏;但它不能证明仓库里某批商品已经完成质检,也不能代替供应商交期确认、标签核对或产品测试。数据工具解决“看见变化”,供应链证据解决“确认实物”,两者需要互相补充,不能相互替代。

如果分析结果显示某变体销量上升,采购不能只按销量曲线直接加单。还要同时核对在途数量、生产周期、起订条件、毛利空间、缺货成本和变体替代关系。若销售变化来自促销或短期流量,而供应商需要较长周期备料,就应设计分批补货和退出规则,避免短期信号变成长期库存压力。

temu落地清单:商品发布相关的供应链协同事项

5. 把观察结果沉淀成下一批次的规则

首批结束后,团队应把偏差写回商品主档和供应商协同规则,而不只是做一次复盘会议。例如,实际包装比样品测量大、某颜色标识容易混淆、某类问题集中出现在一个生产批次,都要对应调整尺寸字段、外箱标识、抽检内容或补货时间估算。

若销量与预期差异明显,也不能只归因于“商品不行”或“流量不足”。先核查页面描述与实物是否一致,再看不同变体的库存可用性、上线时间、价格和履约表现;只有将产品、页面、库存和订单过程放在同一时间线上,才有机会判断是需求偏差还是供应执行影响了销售结果。

六、不同情况下怎么行动:把清单变成有顺序的工作

1. 新品第一次发布:先验证不可逆的假设

新品首发前,我建议先选出最可能造成返工或损失的三至五个假设,而不是从头到尾平均检查。例如商品是否包含页面展示的附件、目标市场是否需要特定标签、包装是否能保护商品、变体是否能被仓库准确识别、补货周期是否得到供应商确认。

  1. 建立商品主档和版本号,锁定基础规格、变体、配件及包装信息。
  2. 由供应商确认本批次物料、数量、生产安排和异常通知方式。
  3. 对样品与量产标准分别留档,明确首批抽检项目与不合格处理方式。
  4. 安排仓库模拟收货、上架、拣货、复核、包装和交接。
  5. 根据已放行库存和补货提前期设置首发可售上限,写明停售或限量触发条件。
  6. 上线后按约定周期检查订单、缺货、取消、错发、退货与包装异常。

新品首发不必追求所有经营结果都预判准确,重点是把未知变成可观测问题。首批数量越大、定制程度越高、补货周期越长,前置验证价值越高;如果商品高度通用、补货快、库存可调,团队则可把部分验证安排在有限规模的实际销售中。

2. 稳定商品补货:核实变化,而不是重新抄一遍旧清单

补货最容易发生“上次没问题,所以这次也没问题”的惯性。每一批补货都应核对供应商、原料、工艺、包装、标签、装箱数量和交期是否变化;若发生变更,要判断是否影响页面承诺、质检标准或仓库操作,不能仅因为商品编码没变就默认版本相同。

采购计划应结合可售库存、在途库存、已占用数量、近期销售速度、供应周期和波动缓冲。销售速度建议使用多个时间窗口观察,并注明促销、断货和新变体上线等事件;单一短周期的高销量可能是活动脉冲,单一低销量也可能是库存不可售或页面尚未稳定。

如果数据分析工具能汇总多个渠道或经营维度,应先确认商品编码、日期范围、退货口径和库存字段能否对齐。数据口径没统一时,模型或报表给出的精确数字并不会自动变得可靠。

3. 多变体或套装商品:把防错设计放在拣货之前

多变体商品应优先检查相似度高、外包装相近、名称相似或共用货位的组合。为这些组合配置清晰的内部标识、货位隔离或扫码复核,比事后要求客服“仔细确认”更有效。套装商品则要有配件清单、装箱顺序和缺件检查点,不能只依靠主商品条码识别整套内容。

若仓库系统无法细分所有变体,团队应评估是否先减少同时开放的变体、使用独立外箱标签,或改为能追溯到子变体的库存方式。选择哪种方案取决于订单量、错发代价、仓库能力和系统改造成本,不存在对所有团队都最优的一种做法。

4. 供应商更换或临时换料:按照新版本处理

供应商变化、生产地点变化或原料替换,都不应被当成单纯的采购后台调整。团队需要重新评估样品、规格、质量证明、包装、交期和追溯方式;如果更换会改变页面可验证的事实或产品安全属性,应先暂停相关描述或销售,直到得到足够证据。

我建议使用变更记录说明旧版与新版差异、变更原因、影响范围、验证项目、批准人和生效批次。这样发生顾客反馈时,团队能定位到批次,而不是只知道同一个商品编码下曾经换过供应商,却无法判断哪批商品对应哪一版要求。

5. 时间紧但风险未完全消除:缩小范围,不要假装问题消失

如果上线窗口固定而资料仍有一般性疑问,可以考虑缩小首发范围:只开放已完成验证的变体、降低可售数量、暂缓高风险功能描述,或先上已经具备完整资料的款式。这个选择应确保平台允许相应操作,且不会使页面对商品构成误导。

若未完成的是法规、安全、关键规格或实物配置确认,我的建议是不要以倒计时为由强行放行。延期的损失通常可以估算,错误承诺和安全问题的影响却可能扩大并持续更久。对于无法确定性质的风险,先找相应专业人员核验,比根据经验猜测更稳妥。

七、不同情况下的取舍:效率、库存和风险没有一刀切答案

1. 快速上线与完整验证之间,按风险后果分层

快速上线有价值,尤其是在竞争节奏快、商品可快速补货且错误容易修正的场景。但“快”应来自减少重复录入和并行推进,而不是省略必要确认。团队可以让页面制作、包装测量、供应商排产和仓库预演并行,前提是关键规格版本一致,最终放行前有一次交叉检查。

高风险商品则应把验证前置。例如商品宣称涉及关键功能、目标市场要求复杂、供应商刚更换或质量问题难以在发货前发现,就应投入更多测试与文件核对。节省的审核时间如果换来更高的召回、退货或合规风险,并不是真正的效率提升。

2. 首发库存与超卖风险之间,要看补货速度和需求不确定性

首发可售量设得高,可以减少因为库存不足造成的销售机会损失;但若需求预测偏高或商品仍有未验证问题,过量库存会增加资金占用和后续处理成本。可售量设得低,能够缩小异常影响,却可能频繁缺货并影响销售连续性。

我会结合两个变量做决策:补货周期越长,越需要提前准备缓冲;需求不确定性越高,越要分批开放和及时复核。若供应商能小批快速补货,首批可以偏保守;若起订量大、生产周期长,就需要更扎实的需求证据和供应商交付确认,而不是简单把可售库存一次性拉满。

temu落地清单:商品发布相关的供应链协同事项

3. 单人负责与跨部门签核之间,要看错误能否被独立发现

小团队由一人维护主档、跟进供应商并安排发布,沟通成本低,适合商品数量少、流程简单的早期阶段。风险是同一个人创建和检查自己的资料,容易把初始误差带到所有下游表格。可采用关键字段二人复核,而不是要求每个小事项都经过多层审批。

商品数量、供应商数量和国家市场增多后,明确角色通常更有价值。可以指定商品资料责任人、供货责任人、履约责任人和发布批准人;对于高风险字段,批准人应能查看源证据,而不只是看到一个“已完成”状态。流程复杂度应随业务风险增长,而不是单纯追求表单完整。

4. 自动化与人工核对之间,要看数据能否稳定匹配

库存同步、商品主档管理和异常提醒适合逐步自动化,前提是编码稳定、字段定义清楚、更新频率满足业务需要。若商品编码经常变化、同一字段在不同系统中含义不同,自动化只会更快地传播错误;先统一数据口径,再决定接入和同步范围。

人工核对不该承担所有日常数据搬运,但仍适合处理低频、高影响或需要判断的事项。例如新供应商首批样品、材料替换、疑似安全风险和重大页面描述变化,都需要人判断证据是否足够。较好的设计是机器处理重复比对,人负责例外和放行。

方案效率收益主要成本或风险较适合的情况
单人闭环沟通路径短,启动快自我复核不足,知识容易集中在个人商品少、风险低、流程仍在验证期
关键字段双人复核保留速度并降低高影响录入错误需要明确哪些字段属于关键字段变体、包装、库存及合规信息较重要
跨部门放行责任边界清楚,证据可追溯协同成本增加,审批等待可能变长多市场、多供应商或风险较高的商品
系统自动校验与同步减少重复录入和更新延迟前期口径治理成本高,错误可能快速扩散编码稳定、数据来源明确、业务规模较大

八、结尾:把商品发布做成可验证的供应链协同,而不是一次性上架动作

1. 最值得带走的判断

我最看重的不是清单有多少行,而是每一个影响顾客承诺和实际履约的关键事实,是否有明确来源、责任人和版本。页面写了什么、供应商做了什么、仓库拿到什么、顾客最终收到什么,必须能够连起来;如果无法连起来,流程表再完整也只是看上去完整。

商品发布的非同质化能力,往往藏在团队如何处理“不确定性”:普通流程只记录完成与否,成熟流程还会标明证据、风险等级、适用批次和回退条件。前者回答“做没做”,后者能回答“为什么能放行、出了问题如何定位、下一批如何改进”。

2. 下一步可以从一款商品开始

不必先建设庞大的供应链系统。选一款近期要发布或补货的商品,用一页主档列出页面关键事实、变体编码、库存口径、包装信息、交期依据、质检要求和异常责任;再按资料冻结、供货核验、履约验证、上线放行逐项确认。

发布后记录首次偏差和处理耗时,区分页面信息问题、供应商交付问题、仓库操作问题与需求判断问题。下一批只优先改最常导致返工或影响顾客体验的环节。当团队能用一份清晰记录解释商品为何可卖、可卖多少、何时补货以及异常由谁处理,供应链协同才真正进入商品发布流程。

常见问题解答(FAQ)

1. 商品发布前,供应链需要先确认哪些商品信息?

我准备在平台发布新品时,发现商品标题、规格和仓库资料分别由不同同事维护,担心页面信息和实际发货不一致。尤其是颜色、尺寸或套装数量较多的商品,我该先核对什么?

先建立一份以 SKU 为单位的发布清单,至少核对商品名称、规格属性、尺寸与重量、套装数量、条码、包装方式、供货价和可售库存,并指定唯一的数据负责人。发布前用实物样品逐项对照商品资料;若页面属性无法准确描述实物,先补齐资料再上架,避免错发、退货和库存账实不符。

2. 新品上架时,如何判断备货量和补货时间是否合理?

我担心备货太少会断货,备得太多又会占用资金;新商品还没有稳定销量,单靠感觉很难估算。供应商交期、生产排期和跨境运输时间也经常不在同一张表里。

先把可售库存、日均销量预测、生产交期、运输时间和安全库存放在同一口径下计算。可用“预计覆盖天数=可售库存÷预计日均销量”做初筛,再将补货周期与覆盖天数比较;新品销量不确定时,采用小批量试销并设置补货触发点,同时让供应商确认产能、最晚下单日和交期变动时的通知机制。

3. 商品发布前要怎样确认包装和合规要求?

我遇到过商品本身没问题,但包装尺寸、标签或随附配件和页面承诺对不上,导致后续处理很被动。多款商品共用包装时,我也不确定是否需要分别检查。

按销售 SKU 建立包装与合规核对项,确认外箱和单品包装尺寸、重量、标签内容、语言要求、警示信息、配件清单及运输限制,并依据商品类别和目标市场核实适用规则。共用包装也要逐款验证装箱后的尺寸、重量和标识;留存包装样品、标签稿及确认记录,页面描述与实物、包装清单保持一致。

4. 商品信息或订单需求变更后,怎样避免采购、仓库和页面各自使用不同版本?

我在多人协作发布商品时,常遇到规格已经改了,但采购单、仓库拣货资料或页面图片仍是旧版本的情况。临近上架或促销时,怎样减少这种信息错位?

为每个 SKU 设定统一资料表和版本号,记录变更内容、生效时间、负责人及受影响环节;涉及规格、包装、成本或交期的变更,先通知采购、仓库和商品运营确认,再更新页面与作业资料。上架前用一张发布核对表确认各方使用同一版本,并把未确认事项设为阻塞项,不要用口头通知代替留痕。

读者评论

邱
邱梦琪

我们之前也把仓库账面数直接同步到页面,后来发现待检货占了一部分。现在会先按库存状态拆开,再决定首发量,数字没那么好看,但超卖少了。

孔
孔星宇

四道闸门对小团队有用,不过负责人常常一人兼几项。我更关心每项证据放在哪里、谁来更新,否则清单容易变成上线前勾完就没人再看的表。

袁
袁思妍

合规这块确实不能只看资料上传成功。不同市场要求可能变动,文章提到以最新规则为准很重要;实际操作中,专业人员确认的周期和成本也值得提前排进计划。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
temu基础课:活动流量相关的年度规划一次讲透

temu基础课:活动流量相关的年度规划一次讲透

Temu活动流量年度规划,最容易犯的错不是少报了一场活动,而是把“报名成功”当成“生意增长”。我会先问三个问题 […]
temu执行标准:平台入驻环节如何体现年度规划

temu执行标准:平台入驻环节如何体现年度规划

《temu执行标准:平台入驻环节如何体现年度规划》真正要回答的,不是“资料怎样一次交齐”,而是企业能否在申请入 […]
temu管理模板:围绕选品定价开展年度规划

temu管理模板:围绕选品定价开展年度规划

做 Temu 年度规划时,最容易让经营者误判的,不是某个商品能不能卖,而是把“今年卖得动”直接推演成“明年值得 […]
temu落地清单:商品发布相关的年度规划事项

temu落地清单:商品发布相关的年度规划事项

temu落地清单:商品发布相关的年度规划事项 商品发布最容易被误判成一项“上架任务”:图片、标题、价格和库存填 […]
temu方案设计:全托管模式场景的年度规划怎么做

temu方案设计:全托管模式场景的年度规划怎么做

Temu全托管年度规划最容易犯的错,不是销量目标定得太高,而是先拍下一个增长数字,再倒推备货、开发和现金流,最 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
