去年 11 月中旬,我帮一个做户外储能配件的跨境团队做旺季复盘。他们的黑五备货表我看了三遍,数字本身没有问题:销量预测、海运周期、入仓时效、安全库存天数,每一项都算得很认真。问题出在时间戳上,这张表是 9 月 8 日锁定的,而采购在 9 月 12 日因为供应商涨价,把其中两个主推 SKU 的采购量砍了 30%。这个改动只出现在一封邮件里,没有回到表上。
结果就是:运营按原计划投广告,广告打爆了,货只到了一半;采购以为运营知道砍量,运营以为采购按原计划走。11 月 22 日主推款断货,广告已经烧掉 40 多万,客服每天收到 200 多条催发货的工单。
这个案例最值得警惕的地方在于:它不是执行力问题,而是团队的库存状态不一致。所有人都在用正确的方法,处理不同版本的同一个数字。库存计划在跨境电商里之所以难,从来不是因为公式太难,而是因为它是一个横跨七个部门的决策接口,而绝大多数团队把它当成运营一个人的 Excel 作业。
我先把结论摆在最前面,后面所有的分析都是为它做论证:跨境电商团队协同的真正抓手,不是周会、不是 OKR、也不是某个协作软件,而是库存计划。库存计划是唯一一个同时横跨选品、采购、物流、仓储、运营、广告、财务的决策节点。
换句话说,如果你的团队协同出了问题,先别急着开对齐会。去看一眼:你们的库存计划有多少个版本?谁有权改?改完之后多久能被所有人看见?大多数时候,答案会直接指向病根。
很多老板把库存计划理解成”别断货”,这是把结果当成了全部。库存计划一旦偏差,代价是沿着多条线同时扩散的,而且每条线上的损失口径都不一样。
低估需求带来的连锁反应最直观:运营端断货、Listing 权重掉、广告 ACOS 被迫拉高去抢剩余流量;采购端被迫走空运或快船,成本翻三到五倍;财务端现金流被打乱,因为提前付款的采购单集中到期;客服端缺货咨询暴涨,差评率跟着上去。
高估需求带来的连锁反应更隐蔽,但更难救:库龄超期、仓储长期费用累积、资金被压在仓里、季末清库存打折拉低毛利。我在多个团队里做过统计,滞销带来的隐性损失往往比断货更高,只是它不出现在”缺货”这种刺眼的告警里。

我在做团队诊断时,会问一个问题:现在,此时此刻,你们公司有几个人能说出同一款主推 SKU 的”可用库存 + 在途 + 在产”这个数字?如果答案少于两个人,或者超过两个人但答案不一样,那问题就不在沟通频率上。
沟通解决的是信息传递,但库存协同需要的是信息一致性。开会两小时能让所有人知道一个数字,但会后第三天,采购改了采购量、货代改了口岸、运营改了促销力度,这个数字又裂开了。靠会议同步的状态,生命周期大约只有 48 小时。
所以我一直强调:库存协同的目标不是”大家都知道”,而是”大家看的是同一份,而且改动能被追踪”。前者靠沟通,后者靠结构和规则。
协同契约这个词听起来抽象,落到操作上其实只有三条。第一条是单一事实源:库存、在途、在产、已锁定销量这些数字,只能有一个被所有人承认的版本,其他版本一律视为过期。
第二条是变更可见:谁在什么时候把哪个 SKU 的采购量从 5000 改成 3500,原因是什么,这个改动影响了哪些下游动作(广告预算、促销排期、头程订舱)。没有这一条,单一事实源会在三天内退化成截图和邮件的拼凑。
第三条是责任映射:每个数字背后要有一个具体的人和一个具体的承诺时间。库存计划里最危险的字段不是数量,而是”承诺到仓日期”,因为它牵涉采购、供应商、货代、清关、海外仓五个环节,任何一个环节没人认领,这个日期就是假的。
国内电商的库存协同已经很成熟了:下单、发货、补货、回款,整个反馈回路通常在 7 到 15 天,运营今天看到的偏差,下周就能调整。跨境电商完全不是这个节奏。
我做过一个粗略测算,把各环节的时延加总,跨境团队从”决定补一批货”到”看到这批货的真实销售反馈并收回现金”,完整反馈回路通常在 100 到 150 天之间。这意味着你今天做的库存决策,要到四个月后才知道对错,而中间不能反悔。
这四段时延分别是生产时延、头程时延、入仓时延、销售与回款时延。它们不是简单相加的关系,而是互相耦合:生产晚了三天,可能刚好错过一周一班的船期,头程就多出七天;头程晚了七天,可能刚好撞上平台仓库的入库排期高峰,入仓又多出五天。
我在一个家居品类项目里记录过实际数据:承诺 25 天出厂,实际用了 31 天;因为错过船期,头程从 35 天变成 44 天;赶上旺季仓容紧张,入仓从 5 天变成 12 天。累计偏差 22 天,而整个链路的基础提前期是 70 天,偏差率超过 30%。

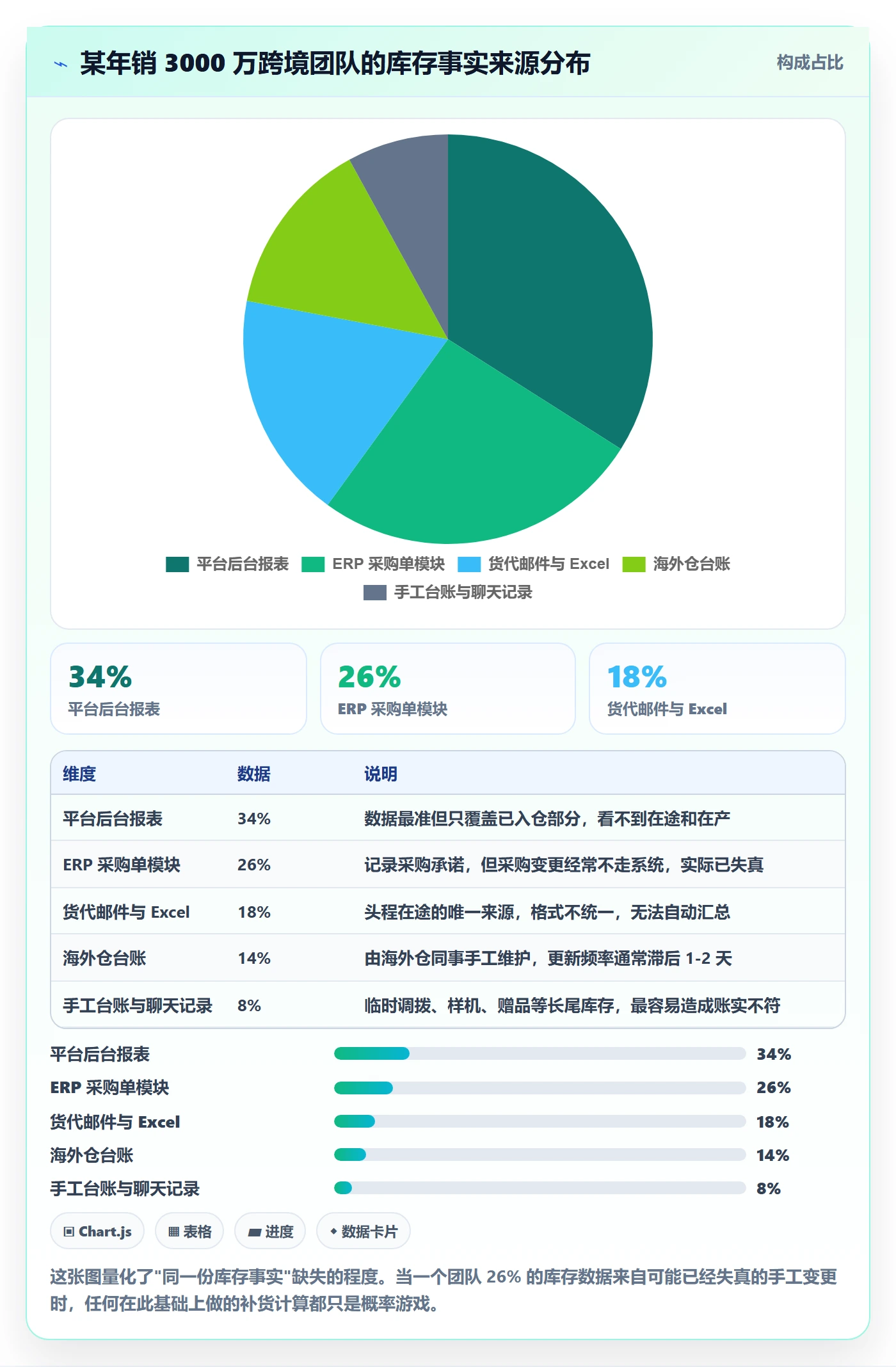

我在一个年销 3000 万左右的团队里做过一次”库存事实考古”,把他们所有和库存相关的数据源列出来,结果是这样的:平台的库存报表在五个店铺账号里,采购在途在 ERP 的采购单模块里,头程在途在货代的邮件和 Excel 里,海外仓库存在一份共享台账里,还有一部分临时调拨记录在微信群聊天记录里。
这意味着,任何一个人想回答”这款 SKU 的真实可用库存是多少”,平均需要通过 3 个系统、2 封邮件、1 次微信确认。这个动作的单次耗时在 15 到 40 分钟之间,而它每天要被问 5 到 10 次。

平销期的库存偏差,通常能被时间消化。旺季不行。旺季的三个特征叠加起来,会让偏差放大:需求在四周内翻两到三倍、物流资源被挤兑、平台仓容有限。
我见过最典型的情形是,某个 SKU 在 9 月按平销期日均销量的 2.5 倍备货,看起来已经很激进,但实际旺季峰值是日均的 6 倍,而且因为竞品断货,流量又向他们倾斜了一部分。结果是备货量在 12 天内卖完,剩下 30 天无货可卖。
这类事故的复盘结论往往被写成”预测不准”,但真正的结论应该是:旺季的库存计划不能只做点估计,必须做区间估计,并且为区间的上沿准备一个”可执行但不一定触发”的备用方案。
下面这五个误区,是我在至少二十个跨境团队里反复见到的。它们单独看都不致命,但组合起来会让整个团队的协同能力归零。
最常见的组织安排是:运营负责预测销量,采购根据预测下单,库存计划藏在运营的 Excel 里。这种安排最大的问题是,运营对预测的准确性负责,却对提前期和资金没有控制权。
运营无法决定工厂的排产优先级,无法决定走哪条航线,无法决定财务什么时候能付汇。但这些都直接影响补货能否按时到仓。让一个没有控制权的人承担最终责任,结果必然是每次出问题都在”预测不准”和”物流太慢”之间互相甩锅。
月度更新的库存计划表,在平销期也许够用,在旺季几乎等于没有。原因很简单:表里的数字在刷新那一刻就已经开始过期,而所有下游动作都在按这个过期的数字执行。
我在一个团队里做过对比,他们的月度备货表在月中平均有 18% 的字段与实际情况不符,其中”在途数量”和”承诺到仓日期”两个字段的不符率最高,分别达到 31% 和 44%。这两个字段恰恰是补货决策最依赖的。
断货是显性事故,会立刻引来质问;滞销是隐性事故,通常要等到季末清仓时才被发现,而那时已经无法挽回。这种不对称的反馈,导致团队的注意力结构性地偏向断货。
但真正吃掉利润的往往是库龄。一个 SKU 从 90 天库龄走到 180 天库龄,仓储长期费用会明显抬升,同时因为占用了资金和仓容,会挤掉本可以补货的畅销品。滞销的代价不仅是被滞销品本身,还有它挤占的机会成本。
预测准确率是一个很容易被误用的指标。它的根本问题是:预测永远是错的,问题不是让它不错,而是让错误变得不致命。
一个团队如果把预测准确率从 45% 提升到 60%,听起来进步很大,但如果安全库存设置得过低、提前期缓冲区为零,那么 40% 的偏差依然会直接变成断货。反过来,一个预测准确率只有 50% 但安全库存分层合理、有备用方案、有滞销退出机制的团队,实际断货率可能低得多。
所以我更建议看的指标组合是:断货率、库龄结构(90 天以上占比)、库存周转天数、缺货损失销售额、滞销减值金额。预测准确率只是一个输入指标,不是结果指标。
周会是有价值的,但它解决的是”共识”和”取舍”问题,不是”状态同步”问题。用周会同步状态,等于用两天一次的心跳去驱动一个需要实时响应的系统。
我见过团队把库存预警做成”周会上过一遍超期库龄清单”。问题是,一个 SKU 可能在周三就已经跌破安全库存,而周会要到下周一才讨论。这中间的五天,运营就在无货状态下继续投放广告。

理解了问题,接下来是我实际使用的解决框架。它不复杂,但每一层都必须建完才能往上走,跳层是失败的常见原因。
事实层的目标只有一个:让”可用库存 + 在途 + 在产 – 已锁定”这个数字,在任意时刻只有一个版本。注意这里的关键不是”准确”,而是”唯一”。在事实层还没统一之前追求精确到个位,是没有意义的。
事实层需要覆盖的字段其实不多,但要每天都对:库存可用量、在途量(分头程海运/空运/铁路)、在产量(含工厂承诺出厂日)、已锁定销量(含未发货订单和预留促销量)、承诺到仓日期。这五个字段构成了后续所有计算的基础。
在实操上,我会用数据集成的方式把平台、ERP、货代、海外仓的数据汇聚到同一个视图。我在户外储能品类项目里用数跨境做过这件事:把五个店铺、两个海外仓、三段头程在途整合成一张”库存事实看板”,按 SKU 维度展示可用、在途、在产和到仓日期的四行视图。
统一之后最直接的变化不是数据变准了,而是大家不再讨论”你的数和我的数为什么不一样”,而开始讨论”那我们该怎么办”。这个转变看起来是话术变化,实际上是协同效率的质变。
事实统一之后,第二个问题是:补货决策依据什么规则?这里最常见的失败是参数存在于人的脑子里。”这款货一般备两个月的量”,这句话没有写下来,就意味着它随时可以被解读成 45 天或 75 天。
规则层要书面化的核心参数有四组:安全库存天数(按品类和生命周期分层)、服务水平目标(即允许多高的缺货概率)、提前期及其标准差、再订货点。下面这段计算是我实际用过的再订货点模型简化版。
import math
服务水平 95% 对应的 z 值
z = 1.65
d = 45 # 日均销量(件)
sigma_d = 12 # 日销量标准差(件)
LT = 70 # 总提前期:生产 + 头程 + 入仓(天)
sigma_LT = 12 # 提前期标准差(天)
安全库存同时考虑需求波动和提前期波动
safety_stock = z * math.sqrt(LT * sigma_d2 + d2 * sigma_LT**2)
reorder_point = d * LT + safety_stock
print("安全库存:", round(safety_stock), "件")
print("再订货点:", round(reorder_point), "件")
安全库存: 906 件
再订货点: 4056 件
这个模型最有价值的不是它算出来的数字,而是它迫使团队去量化 sigma_LT,也就是提前期的波动。我合作过的团队里,超过七成从来没有计算过提前期标准差,所有人都只用”平均 70 天”这一个数字,然后每次被波动打到的时候都说”这次是意外”。
规则层还需要明确一件事:谁有权修改参数,修改需要谁确认,修改历史在哪里查。没有这一条,规则会在压力下被悄悄绕过,旺季来临,运营”临时”把安全库存调低以释放资金,然后就忘了调回来。
事实和规则都齐了,还需要人的承诺。承诺层的写法很简单,就是一张表:每个关键节点有具名责任人、承诺时间、以及”如果做不到,提前多久预警”。
我通常要求的承诺项包括:采购方承诺供应商出厂日、物流方承诺订舱与开船日、清关方承诺放行日、海外仓承诺上架日、运营方承诺促销排期与广告预算上线日。关键点在于每条承诺都带一个”预警提前量”。
比如采购承诺出厂日的同时,必须承诺”如果预计延迟超过 5 天,会在预计出厂日前 10 天预警”。这个预警提前量比承诺本身更重要,因为它把”事后追责”变成了”事中调整”。有了这 10 天,运营可以提前调整广告节奏,物流可以改配空运救急,财务可以重排付款节奏。
最后一层是最容易被忽略的:每次偏差发生后,要回到规则层去更新参数,而不是只处理这一单。我把它叫做”参数回收”。
具体做法是:每次断货或滞销事件后,回答三个问题,这次偏差主要来自需求侧还是提前期侧?对应的参数(sigma_d 或 sigma_LT)应该调整多少?调整后,同类 SKU 的补货策略要不要一起改?没有参数回收,团队会年复一年地在同一个坑里跌倒。

下面这个案例我参与得比较深,从诊断到落地跟了 12 个月。团队做家居收纳品类,年销 3000 万左右,亚马逊为主,同时有独立站和两个区域平台。我尽量把可验证的部分写清楚,涉及商业敏感的地方做了区间化处理。
他们找到我时的问题是”旺季总是断货”。我先花了两天做数据考古,得到的结论是:他们的断货不是旺季才有,而是全年断货率 8.1%,只是旺季因为销量放大,断货的绝对损失更刺眼。
同时,90 天以上的库龄占比是 22.4%,也就是说,他们一边在断货,一边有超过五分之一的库存在慢慢变死。这两个数字同时存在,说明问题不在”备多备少”,而在备货结构完全错了:好卖的没备够,不好卖的备太多。
更深一层的原因是库存数据分散。运营看平台后台,采购看 ERP,头程在货代邮件里,海外仓有独立台账,样机和调拨在微信记录里。每次补货决策要三个人对半天数,对完之后还可能因为某个改动没同步而前功尽弃。
我们做的第一件事是把库存事实拉到一个视图里。这个动作听起来技术性强,实际上核心工作量在数据口径对齐,而不是技术对接。
我们花了大概三周确定口径:什么算”可用”(是减去预留还是减去未发货订单)、在途怎么分段(按已开船和未开船)、在产量怎么处理工厂的”预估出厂日”(统一按 ±7 天区间录入而不是单点日期)。口径定完之后,接入反而很快。
这里我用数跨境把多店铺库存、采购在途、海外仓台账整合成了一张可按 SKU 下钻的库存事实看板。选它的主要原因是它能把不同来源的数据在同一个模型里做汇总,而不需要先导出成 Excel 再人工拼。对一个没有专职数据岗位的团队来说,”减少一次手工搬运”就等于”少一个数据失真点”。
看板上线后第一个月,最直观的变化是补货决策会议从平均 90 分钟压缩到 25 分钟。省下的 65 分钟不是因为讨论变少了,而是因为不再需要花时间统一数字口径。
事实统一只是基础,真正降低断货率的是分层补货策略。我们按销量稳定性和毛利率两个维度,把 SKU 分成三层。
第一层是”高毛利 + 销量稳定”的核心款,占销售额约 62%,SKU 数只占 18%。这一层用高服务水平(约 97%)、较长安全库存(60-75 天)、月度滚动审查的方式管理,宁可多压一点资金,也不能断。
第二层是”中毛利 + 中等波动”的腰部款,占销售额约 29%。这一层用 55 天左右的提前期缓冲,服务水平 93%,采取双周审查,并根据广告投放节奏动态调整。
第三层是”低毛利或高波动”的长尾款,占销售额约 9%,但 SKU 数占 51%。这一层我们做了反直觉的决定:主动降低服务水平到 85%,允许更高的缺货率,因为对这部分 SKU 来说,断货的损失小于压货的损失。
这个分层最关键的效果是释放了资金。之前所有 SKU 用同一套参数,等于把最贵的资金匀给了最不值得的 SKU。分层之后,长尾款释放出的资金被转投到核心款的安全库存上,核心款断货率从 9.3% 降到 1.8%。
第三件事是预警机制。我们建了三级:黄色是”可用库存覆盖天数低于安全库存 + 15 天”,触发补货建议生成;橙色是”低于安全库存”,触发采购确认与订舱;红色是”低于安全库存的 50%”,触发跨部门应急,包括广告降速和替代款引流。
这里有个细节值得说:预警的接收人不是一个人,而是按层级分发。黄色只发运营和采购,橙色增加物流和财务,红色拉上负责人。这样做的好处是避免两个极端,要么所有预警都发给所有人导致告警疲劳,要么只发给一个人导致他休假时全线失守。

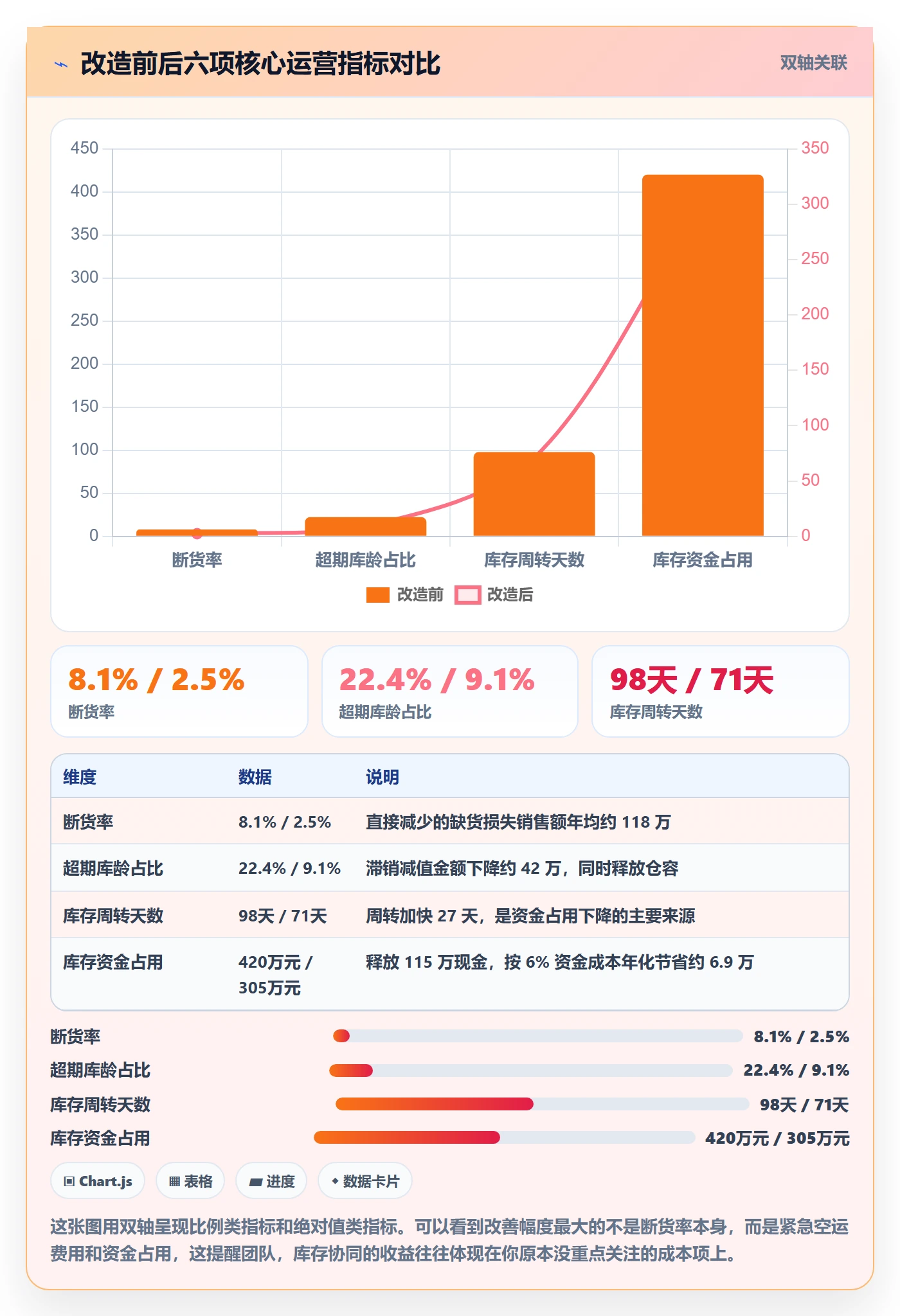

12 个月后,他们的断货率从 8.1% 降到 2.5%,超期库龄占比从 22.4% 降到 9.1%,库存周转天数从 98 天降到 71 天,库存资金占用从约 420 万降到约 305 万。
同时,因为不再频繁走空运救急,紧急空运费用从每季约 18 万降到 4.2 万。缺货损失销售额估算从年均约 156 万降到 38 万。而计划相关的人工处理耗时,从每月约 26 小时降到约 6 小时。
我特别想强调人工耗时这一项。很多团队把库存计划当成”多花点时间就能做好”的事,实际上它的问题是时间花在了错误的地方,花在找数、对数、核数上,而不是花在判断上。当事实层统一后,这些时间被释放出来,才有可能去做分层策略、参数回收这些真正有价值的工作。

上面这个案例属于中等规模、有一定数据基础的团队。但我不建议所有团队照着做,因为投入产出比在不同规模下差别很大。库存协同的改造顺序,应该由你的瓶颈在哪决定,而不是由方法论决定的。
这个阶段的团队通常只有 2 到 5 个人,SKU 数量在 30 到 80 个之间。此时最大的风险不是策略不精,而是数据完全在人的脑子里,一旦核心成员请假或离职,库存判断立刻断档。
所以这个阶段唯一的任务是把事实层建起来:一个能每天更新的表或者看板,包含可用库存、在途、在产、到仓日期四个字段,所有 SKU 一张表,一个人维护,全团队可见。不要去做复杂的安全库存模型,先做”随时能查”。
这个阶段我也建议不要过早引入复杂的系统,因为你的数据源本身还不稳定,SKU 结构还在大幅调整。事实层的目标从”精确”降到”连续”,每天都有人更新,比数字精确到个位更重要。
这个阶段团队通常有 8 到 20 人,SKU 在 100 到 300 个之间,开始出现”运营说采购慢、采购说运营预测不准”的内耗。此时瓶颈在规则缺失,所有人凭经验各说各话。
重点任务是把补货参数书面化:每个品类或者每条产品线的安全库存天数、服务水平目标、提前期及其标准差、再订货点公式。文档不需要长,一页就够,但需要有版本号和修改记录。
这个阶段要克制的一件事是不要追求全自动化。我在多个团队看到过早做自动补货建议,结果因为参数没调准,系统给出大量荒谬建议,最后大家全部忽略系统回到手工,反而更糟。先让规则被人理解和信任,再让系统执行它。
这个阶段的团队已经有分工,采购、物流、运营各司其职,但恰恰因为分工,跨部门的责任真空最明显。瓶颈在承诺层。
重点任务有三件:建立关键节点的具名承诺清单并配套预警提前量;建立跨部门的库存协同例会(注意是讨论取舍,不是对数);建立季度参数回收机制,把过去一个季度的偏差转化为参数调整。
这个阶段也是最值得引入数据集成工具的。因为数据源已经足够多(多平台、多海外仓、多物流商),手工整合的成本已经超过工具成本。我在这个规模段见到的最典型收益是:计划相关的人工处理耗时下降 60% 以上,而这部分时间被重新分配到品类策略上。
这个阶段库存决策的本质已经变成资金决策。库存计划要和现金流预测、采购付款节奏、仓储成本预算打通,因为占用在库存里的每一块钱都有明确的资金成本。
重点任务是把库存周转天数、库存资金占用、滞销减值这三项纳入财务口径的月度经营分析,并且和买手或品类的绩效挂钩。同时,这个阶段需要建立”库存健康度”的综合评分,而不是看单一指标。
这里最容易犯的错误是用统一的库存周转目标去要求所有品类。高毛利标品和低毛利长尾款的合理周转天数可能相差两倍以上。用统一目标考核,只会逼着团队把好卖的品类的库存压到危险水平。

库存协同本质上是一连串取舍。我给建议时最怕听到的一句话是”我们想全都做好”,因为那通常意味着没有取舍,也就没有策略。
断货和滞销不是对称的。断货损失的是当期销售额和排名权重,滞销损失的是资金和仓储成本,且会随时间持续恶化。两者谁更贵,取决于品类毛利和生命周期。
高毛利、长生命周期的品类,比如家居收纳、户外工具,断货代价更高,因为排名权重恢复慢,且客户不会等。这类品类应该偏向”宁可压货不断货”,安全库存可以给到 60-75 天。
低毛利、短生命周期的品类,比如应季服饰、节日装饰,滞销代价更高,因为过季之后残值极低。这类品类应该偏向”宁可断货不压货”,安全库存压到 25-40 天,并提前设定清仓触发点。

补货频率提高能降低单次决策的风险,但会增加订舱、报关、入库的固定成本。我在测算时通常用一个简单标准:把一次补货的固定操作成本,除以因为降低安全库存而节省的资金成本,看多长时间能回本。
举例来说,如果一次补货的固定操作成本是 3000 元,通过提高频率能把平均安全库存降低 15 万元,按 6% 资金成本计算年化节省 9000 元,那么每年补货超过 3 次就不划算。这个算法很粗,但它能阻止”高频补货一定更好”的直觉。
我在很多团队看到的一个陷阱是:花三个月把库存数据做到了 99% 准确,但在这三个月里,补货决策一直在凭感觉做。这个顺序反了。
我的建议是先让数据达到”足够做决策”的准确度(通常 85% 到 90% 就够),把决策速度提上来,再逐步提高精度。因为库存决策的价值有时间窗口,错过窗口的精确数据没有价值,而粗糙但及时的数据能避免大部分重大失误。
所有 SKU 都走集中审批,会导致效率崩塌;所有 SKU 都授权,会导致参数被随意突破。我的做法是按价值分层:占销售额前 20% 的核心 SKU 集中决策并需要跨部门确认,长尾 SKU 授权给品类负责人,只做月度事后审查。
这条规则在旺季尤其重要。旺季是决策密度最高的时期,如果所有 SKU 都要跨部门确认,审批队列会变成新的瓶颈。提前把授权边界划清楚,比旺季时临时讨论”这个要不要报备”高效得多。
如果你现在就想动手,我给一个按 90 天拆分的落地节奏。这个节奏我在几个团队验证过,关键是每一步都有可交付物,避免变成”一直在优化”。
第一步是盘点数据源。把所有和库存相关的数据来源列出来,标注每个来源的更新频率、负责人、以及它覆盖的字段范围。这个盘点通常会产生意想不到的发现,比如某个被大家依赖的数据源,其实已经两个月没更新了。
第二步是确定口径。重点确定三个:可用库存是否减去预留、在途是否按已开船分段、在产是否用区间而非单点日期。这三个口径不统一,后面的所有计算都会互相矛盾。
第三步是建立单一事实视图。工具可以简单,关键是每天更新、全员可见、能按 SKU 下钻。这里我不建议追求一步到位,先覆盖核心 50 个 SKU,跑通流程再扩展。
30 天后的验收标准是:团队里任何人都能在 3 分钟内说出一款核心 SKU 的可用库存、在途数量、到仓日期。如果做不到,说明事实层还没建成,不要往下走。
第二步是把补货参数书面化。先做核心 SKU,算出它们的安全库存天数、提前期和标准差、再订货点。这里不要追求模型复杂,用我在第四节给的那个简化公式就够了。
同时开始分层。按销售额贡献和波动性把 SKU 分成三层,每层给不同的服务水平目标。分层之后你会立刻看到资源错配在哪里,通常会发现大量低价值 SKU 占用了过高的安全库存。
第三步是建立预警机制,先做两级(黄和红),跑两周看告警数量是否合理。如果每周告警超过 20 条,说明阈值设得太敏感,需要上调。
第三步是建立跨部门承诺清单。列出从采购到上架的关键节点,每个节点落一个具名负责人和承诺时间,并配套预警提前量。这张表一开始可以纸面维护,但必须每周更新状态。
同时启动第一次参数回收:回顾过去 90 天所有断货和滞销事件,归因到需求侧还是提前期侧,调整对应参数。这个动作看起来工作量不大,但它是把前 60 天的投入转化为长期能力的关键一步。
90 天结束时,你应该能看到断货率有实质性下降(通常能降 30% 到 50%),以及团队讨论的焦点从”数字对不对”转向”策略怎么调”。后面这个变化比数字本身更能说明改造成功。

不需要。三个人的团队最大的优势就是沟通成本极低,把四层模型全部建起来反而是浪费。你只需要做一件事:把库存事实放在一张所有人都能看到、每天都更新的表上,并且规定只有一个人有权修改。
规则层可以做最简版本,写三行文字说明安全库存大概多少天、谁决定补货、谁决定压货,贴在群里置顶就够了。小团队的协同靠的是减少口径分歧,不是增加流程。
可以,而且我建议尽快开始。库存决策对数据的敏感度是不均匀的:判断”现在要不要补货”只需要大致准确的可用库存和在途量,而判断”补多少”才需要更精确的数据。
我的经验是,85% 的准确率足以支撑”补不补”的判断,足以避免重大断货。剩下 15% 的不准确主要影响的是补货量的微调,这个可以用安全库存缓冲来吸收。追求 99% 准确率再开始决策,往往意味着错过好几个决策周期。
甩锅的根源通常是责任边界没有量化。我的做法是把责任拆成两段:运营对需求侧参数负责(销量预测和 sigma_d),采购和物流对提前期侧参数负责(LT 和 sigma_LT)。
这个拆分的好处是每次偏差都能被归因到具体的参数上,而不是笼统的”预测不准”。如果销售波动确实超出历史 sigma_d,那是需求侧的问题;如果工厂延迟导致 LT 超出历史范围,那是提前期侧的问题。归因清楚之后,讨论就从”谁的错”变成”参数该怎么调”。
不应该。这是我看到的最容易被忽略的一个细节。旺季的需求波动性(sigma_d)通常是淡季的两到三倍,提前期波动也更高,所以按同一套参数运行,要么旺季断货,要么淡季压货。
我的建议是分季节设参数,提前一个半月切换。切换时间点很重要,因为补货有 70 天以上的提前期,如果你在旺季来临时才调整参数,那时候要补的货已经在路上了,参数已经不起作用。
工具解决的是事实层和部分规则层,它替代不了的是判断。我总结下来,人工必须保留的判断有三类:一是参数本身的设定,尤其是服务水平目标和分层标准;二是异常情况的解读,比如某款销量突然翻倍,是自然增长还是竞品断货带来的暂时红利;三是取舍决策,比如资金紧张时该保哪个品类。
这三类判断的共同点是它们都涉及对未来的判断和对资源的分配,而不是对已知事实的计算。工具把计算自动化之后,团队真正的价值恰恰体现在这三类判断上。
写到这里,我想把最核心的几个观点收拢一下。
第一,库存计划在跨境电商里的本质不是一个计算问题,而是一个状态一致性问题。公式谁都会写,难的是让七个部门在同一时刻看到同一个数字,并且在数字变化时同步改变动作。绝大多数断货事故,追到底都是版本不一致,而不是算法不够精。
第二,协同的抓手是结构,不是频率。把周会从一次加到两次,只能让不一致的状态被更频繁地暴露,不能让它消失。真正有效的动作是把库存事实收敛到一处、把参数写下来、把承诺带名字、把偏差回收成参数。
第三,投入的顺序比投入的总量更重要。我见过太多团队在规则层和系统集成上砸了大量资源,但事实层还是靠手工台账,结果所有上层建筑都建在流沙上。顺序错了,投入越多浪费越大。
第四,库存协同的收益往往体现在你原本没盯的成本项上。这个案例里改善幅度最大的是紧急空运费用和资金占用,而不是断货率。这提醒我们,评估库存改造的价值时,视野要覆盖到物流、财务、仓储、客服,而不只是运营指标。
如果你现在准备动手,我建议下一步只做三件事,按顺序来:
这三件事都不需要预算,也不需要新系统,但它们能消除掉大部分协同摩擦。等你把这三件事做顺,再考虑引入数据工具提高效率,那时候工具的价值才能真正被释放出来。
库存计划的最终形态,不是一张越来越复杂的表格,而是团队共享的一个状态:所有人都知道现在处在什么位置,下一步该谁动,动完之后谁需要知道。能做到这一点,断货率的下降只是顺带的结果。
我之前带过一个亚马逊加独立站团队,旺季前运营说供应链备货太保守,供应链说运营预测拍脑袋,结果A款断货两周、B款压了8000件。后来我明白,库存计划不是单部门的事,而是要把谁给输入、谁做决策、谁承担结果写清楚。
我的做法是把库存计划设为供应链计划岗主导,但运营、采购、物流、财务必须按固定输入参与。运营每周一上午给未来13周SKU级需求预测,至少包含渠道、国家、日均销量、活动系数;采购给在途、供应商交期、MOQ;物流给海运空运、清关、上架时效;财务给现金和库容约束。
计划岗合并成补货建议,按ABC分层:A类SKU占销量约70%,每周过;B类双周;C类月度。输出一张责任表,需求预测准确率运营背,在途准时率采购背,库存周转和缺货率计划背,资金占用财务一起背。判断依据不是谁声音大,而是看预测偏差、缺货天数、周转天数。
某项目管理平台里建一个库存协同看板,每个SKU一张任务卡,字段包括建议补货量、负责人、截止时间、状态,超过补货点未处理自动亮红。这样分工后,扯皮会少很多,因为每个数字都有责任人和时间戳。
我做多店铺时最头疼的是亚马逊FBA、独立站海外仓和国内仓各有一套表,运营看可售,采购看采购单,物流看往途,开会时同一个SKU能报出三个库存数。后来我强制大家先用同一个口径,再谈预测和补货。
先定义统一库存口径:可售库存等于平台可售加本地仓可发,在途库存等于已付款未到仓加已发货未上架,总可用等于可售加在途减已锁订单。每天固定时间从平台后台、ERP、物流商拉一次数据,字段至少包括SKU、仓库、渠道、可售、在途、日均销量、预计到货日、安全库存、补货点。
不要让人手填可售数,只让采购和物流更新在途节点。多平台共享库存时,设一个分配优先级:断货风险高的渠道优先,利润高的渠道其次,清库存渠道最后。协同上用某项目管理工具建周滚动看板,红黄绿标识:可售天数小于总提前期加14天为红,小于总提前期加30天为黄。
争议处理规则也要写清:以系统快照为准,差异超过5%才人工核查。这样团队不用每次从零对数,能把精力放在补货决策上。
我以前拍脑袋定安全库存,结果海运一堵港就断货,后来又把安全库存拉得特别高,滞销库存占比冲到35%。我试过几轮后,发现不需要复杂模型,但必须把提前期和波动拆开算。
可以用一个够用的公式:补货点等于日均销量乘以总提前期加安全库存。总提前期包括供应商生产、国内头程、海运或空运、清关、到仓上架,很多跨境SKU实际是30到60天,不要只算海运那一段。安全库存等于日均销量乘以提前期波动天数再乘波动系数。波动系数按品类定:稳定老品1.2,新品1.5,季节品或大促品2.0。
日均销量不要用最近7天,用最近28天加权,最近7天占60%,前21天占40%,避免活动后虚高。补货量等于目标覆盖天数减当前可用减在途,再按MOQ和整柜向上取整。数据口径建议每周更新一次,A类SKU每周两次。判断是否合理,看两个数:缺货率是否低于3%到5%,滞销库存占比是否低于15%。
如果缺货高但滞销也高,通常是分层和预测没做好,而不是安全库存公式本身的问题。
我们经历过一次港口罢工,原定35天到仓变成60天,运营还在按平时节奏投广告,采购觉得已经下单就不管了。那次之后我固定了异常场景下的滚动机制,不靠临时拉群救火。
把库存计划改成周滚动,固定每周三下午开45分钟协同会,只看未来13周。输入三张表:运营给活动日历和销量调整系数,物流给最新在途和预计到仓偏差,采购给供应商产能和可插单空间。会上只做四类决策:加单、减单、调拨、清库存。
大促前8周锁定首批备货,前4周用空运或海外仓补短板,前2周只做调拨和促销,不再指望新海运到仓。海运延误时,按影响金额排序,A类SKU优先空运或调拨,B类改渠道促销,C类暂停补货。
执行层面在某项目管理平台建异常任务卡,每张卡必须有负责人、截止时间、影响SKU、损失预估、下一步动作,完成后更新实际到货和销量。判断机制是否有效,看异常响应时长:从发现到第一项动作不超过24小时,A类SKU断货天数环比下降超过30%。
这样做的好处是,团队不是等库存出问题才协同,而是围绕同一张滚动计划提前做取舍。


读者评论
单一事实源这条我认同,但落到十几个人的小团队,真没人养得起专职的库存计划岗。我们的土办法是运营和采购共用一张在线表,改任何数字必须留一行备注:谁改的、什么时候、为什么。执行了三个月,数据准没准是其次,吵架明显少了,因为能查到是哪个环节什么时候动的。这比买工具便宜。
库龄比断货更吃利润这点有体会,但难管的原因文章没展开:断货当天就有客服工单和老板追问,滞销是慢慢发生的,等到季末清仓才暴露,中间没有任何人难受。我们后来把90天以上库龄占比和周转天数跟断货率并排放进月度看板,不然注意力永远只在断货那头。
把预测准确率换成断货率加库龄结构,方向我是认可的,但真改之后碰到一个尴尬问题:滞销减值的口径财务和运营算的不是一回事,一个按采购成本,一个按可回款金额,两边报出来的数字差一截,指标反而更吵。这类指标落地前得先把口径钉死,不然换了还不如不换。
