我见过一家做家居品类的跨境卖家,2023 年旺季前三个月决定上 ERP,老板在选型会上问的第一句话是“这套系统多少钱”,第二句话是“多久能上线”。结果项目推进到第 11 周,软件订阅费只花了不到 4 万,但内部数据清洗、流程返工、临时加接口、外部实施顾问返场,加起来已经烧掉 27 万,而且订单,库存,财务的对账闭环还没跑通。这不是个案。跨境电商 ERP 从 0 到 1 最容易失控的不是软件报价,而是范围、数据、验收节奏和止损机制这四件甲方自己该管的事。
这篇文章不讲“ERP 是什么”,也不做厂商软文对比。我以一个实施过多个跨境项目、也踩过坑的甲方视角,把一张 12 个月的总成本账本、每一阶段的验收标准、每天每周的具体操作动作,以及什么情况下必须停下来重估,完整拆给你看。读完你至少能做到三件事:知道钱花在哪、知道谁该负责、知道什么时候不该继续投。
先把最重要的一句话放在最前面:跨境电商 ERP 实施超预算,80% 以上不是因为软件买贵了,而是因为需求边界没有冻结,导致实施范围无限膨胀。
软件订阅费是你能在合同上看到的数字,它是整个项目里最透明、最容易被压价、也最不重要的部分。真正吃掉预算的,是那些合同里写不进去、但每一天都在发生的东西:SKU 编码规则反复改、仓库映射关系对不上、财务口径和业务口径打架、平台接口字段变更、老板临时加一个“能不能顺便看看库存预测”。
因此我给所有准备上 ERP 的团队一个判断框架:把 ERP 实施当成一个 12 个月、有多个验收门、有明确止损线的工程项目来管,而不是当成一次软件采购。前者你会先算总账、定范围、设关卡;后者你只会比价,然后在上线阶段被反复追加费用。

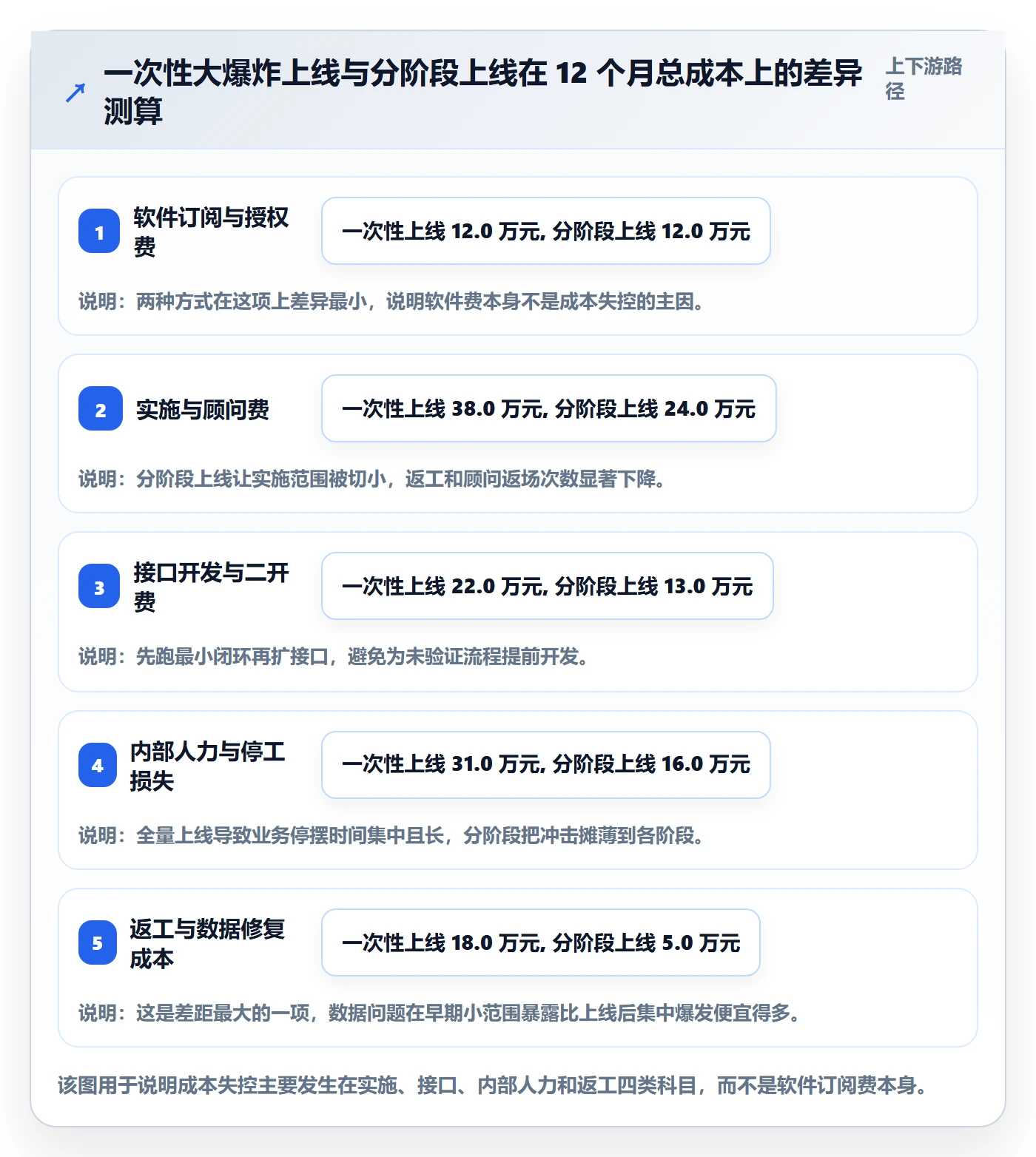

下面这张图,是同一套业务复杂度下,两种管理方式在总成本上的差异测算。数据来自我在几个项目中对成本科目的归类还原,属于情景模拟,用于说明趋势而非绝对结论。

很多人误以为跨境 ERP 和国内电商 ERP 差不多,只是多了一个“海外”标签。实际复杂度差了一个量级。这个量级差,就是实施成本失控的物理基础。
一个年 GMV 三千万的卖家,通常同时运营亚马逊、eBay、Shopee、TikTok Shop、独立站,每个平台下面可能有三到八个店铺。每个平台的订单状态字段、退款逻辑、结算周期、费用扣减方式都不一样。
亚马逊的结算周期是 14 天,Shopee 钱包按周结算,独立站通过支付网关 T+2 到账。这意味着财务在 ERP 里看到的“应收”,在三个渠道里是三套时间逻辑。如果 ERP 只按一套口径建模,财务对账永远对不平。

如果你做的是美区、欧区、东南亚三地市场,就意味着至少三种本位币、多种汇率换算规则。如果还用了海外仓和 FBA,库存就分布在多个物理位置,同一个 SKU 在不同仓的可用量、在途量、锁定量的计算逻辑完全不同。
物流轨迹更复杂。FBA 头程、海运、空运、海外仓发货、平台自发货,每一种的轨迹字段和时效承诺都不一样。ERP 要把这些轨迹统一到一个订单履约状态机上,本身就是实施工作量的重头。
VAT、GST、销售税、发票要求、数据跨境传输规则,每一项都可能在实施中触发额外配置甚至额外开发。这里我必须明确:税务和数据合规属于强监管领域,任何 ERP 厂商都不能替代本地专业税务顾问,具体规则请以当地官方文件和持牌顾问意见为准。ERP 能做的是按顾问确认的规则去配置,而不是替你判断合规。
这是最普遍的路径。老板先看了几家厂商的演示,被某个界面打动,签了合同,然后才开始梳理业务流程。这时候流程里发现的问题,只能通过二开来解决,而二开是按人天计费的。
正确顺序应该是:先定义订单到收款、采购到入库、库存到财务三条主流程,再选能匹配这些流程的系统。流程是甲方自己的资产,系统只是承载工具。顺序反了,二开费就是学费。
很多厂商的首年报价很漂亮,第二年开始涨价,或者按订单量阶梯收费。如果你年订单量从 30 万单涨到 80 万单,按量计费的部分可能翻倍。
还有一些低价甚至免费 ERP,通过交易额抽成、模块加购、API 调用限流、店铺数上限来回收成本。这些条款通常在合同附件里,不在报价单上。具体费率和条款必须以厂商正式合同为准,我这里只提醒你把这些科目列进测算表。

我见过一个项目,IT 负责人非常认真,把所有需求整理成一份 60 页文档。但上线后发现,运营团队根本不按系统流程走,因为流程里没有考虑他们日常的“临时改单”“手动补发”这些真实场景。
结果是系统上线了,业务还在 Excel 里跑。ERP 变成了一个昂贵的数据仓库。责任人必须是业务 owner,IT 是支持角色,财务是验收方。这个三角关系定不下来,项目一定会拖。
很多团队觉得自己的业务特殊,一上来就要定制。但跨境电商的订单、库存、采购主流程,行业里已经非常标准化。真正需要定制的是少数场景,比如特殊的组合品拆分逻辑、特殊的利润分摊口径。
正确的做法是:先用标准功能跑通 80% 的流程,把这 20% 的特殊需求记录成清单,等系统稳定后再评估是否值得开发。反过来做,你会把大量预算花在验证标准功能的替代品上。
我判断一个 ERP 项目是否可控,不看它用了什么技术,只看它有没有清晰的阶段门。每个阶段门必须有四样东西:目标、参与人、交付物、验收标准。缺一个,这个门就是虚的。
这个阶段不碰系统,只做一件事:把主数据定下来。包括 SKU 编码规则、店铺编码、仓库编码、物流商编码、税率表、币种与汇率来源。

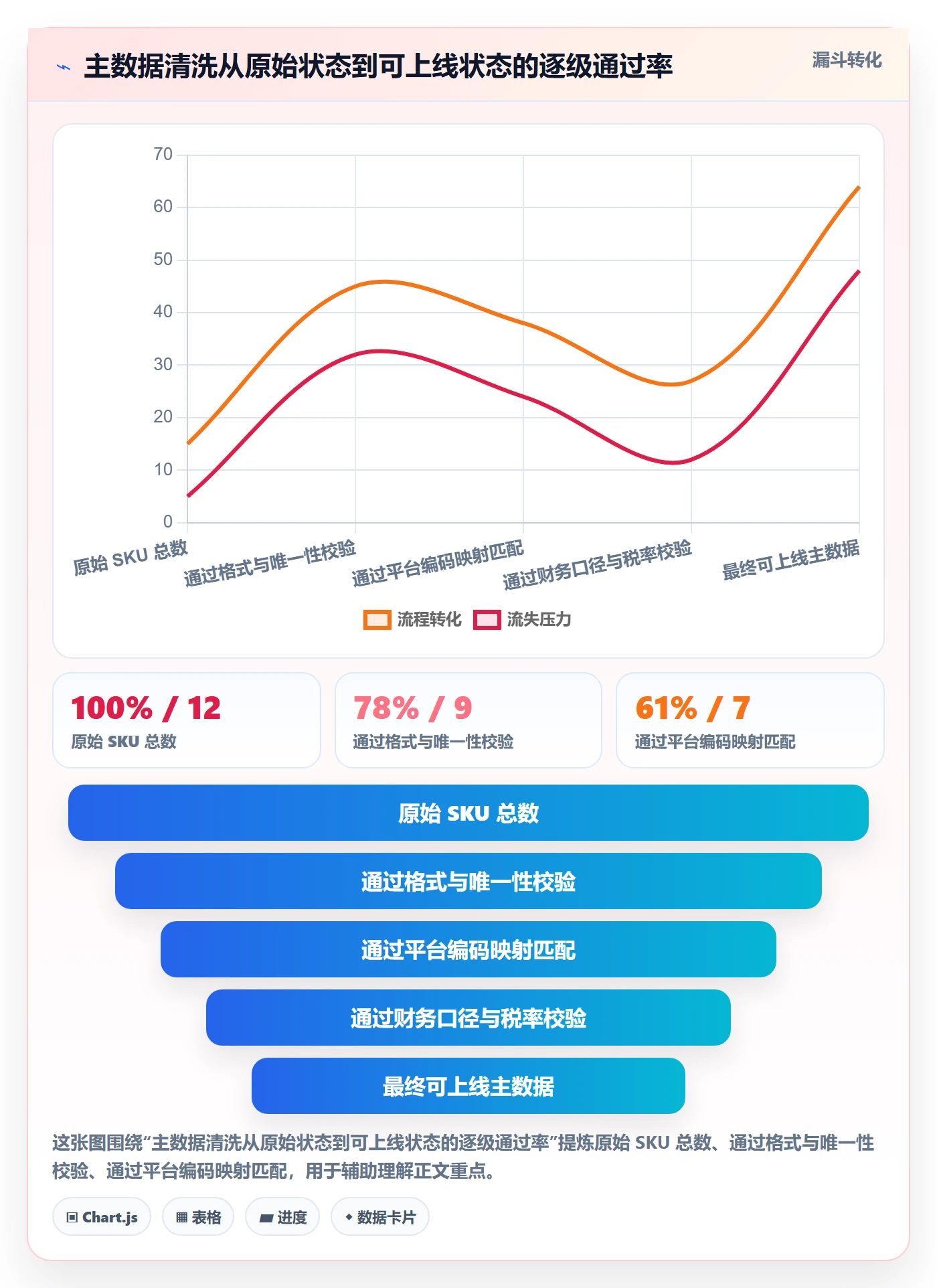

SKU 编码是重灾区。很多团队的 SKU 是运营随手起的,同一个产品在不同平台有不同编码,颜色尺码混在名称里。上 ERP 前必须建立一套内部唯一编码,并建立与各平台编码的映射表。
这个阶段没有捷径,省下的每一天,都会在上线后以三倍的返工时间还回来。

这是第一个真正上系统的阶段。目标很窄:让订单能从平台同步进来,扣减库存,生成发货单,回传物流单号。就这四步,不要加别的。

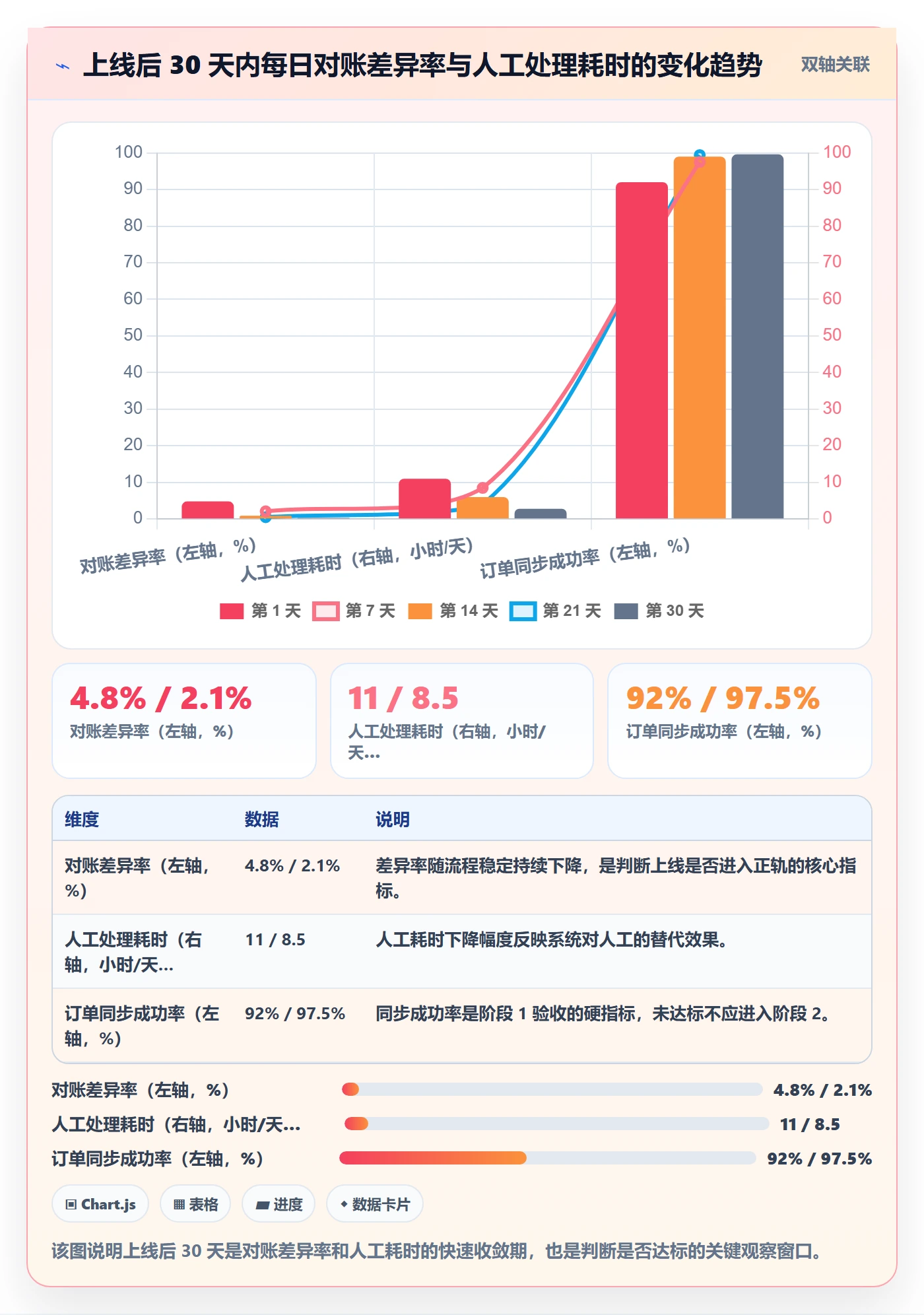

验收标准要可量化:连续 7 天,订单同步成功率不低于 99%,库存扣减与实物出库差异为零,物流单号回传成功率不低于 98%。达不到,就不要进入下一阶段。
这个阶段才引入财务。目标是让订单,收款,结算,库存四条线的数据能对上。这里要建立对账差异率的监控指标,比如每日平台结算金额与 ERP 记录金额的差异率控制在 0.5% 以内。
采购和多仓可以并行推进,但建议先做采购,因为采购入库是库存准确性的源头。多仓的逻辑更复杂,放在采购跑顺之后。
只有当前三个阶段稳定运行至少 4 到 8 周,才建议进入这个阶段。这时候你才有足够的数据来判断,哪些定制是真需求,哪些是伪需求。
很多项目的失败,是把阶段 3 的工作提前到阶段 1,结果基础没打牢,高级功能全部返工。

上面讲的都是我作为甲方视角的判断框架。接下来讲一个我在实际项目里评估过的方案,用来说明这套框架怎么落地。这里以数跨境为例,官网是 https://shukuajing.jiushuyun.com/?utm_source=seo&utm;_plan=est&utm;_unit=gys,它的产品定位和功能组织方式,比较适合用来说明“按阶段推进、按科目控成本”的思路。
数跨境面向的是跨境电商多平台、多店铺的经营场景,把订单、库存、采购、财务、物流这些模块做了相对标准化的组织。对实施来说,这一点很关键:标准模块越完整,需要二开的地方就越少,接口开发与二开费这个科目就越可控。
我在评估时特别关注它的对账与财务模块。因为跨境电商 ERP 的实施成本,很大一块花在订单,收款,结算这条链路的打通上。如果产品本身对多平台结算逻辑有内置支持,阶段 2 的工作量会明显下降。
平台 API 对接是接口开发费的主要来源。每接一个平台、一个物流商、一个支付渠道,都是一个工作量包。如果产品已经预置了主流平台和物流商的对接,这部分就可以从“开发”降级为“配置”。
配置和开发在成本上差一个量级。开发要写代码、要联调、要回归测试,配置只是填参数、映射字段、验证数据。这是我在项目里反复强调的一点。

培训成本经常被忽略,但它在 TCO 里是真实存在的。一个需要大量培训才能上手的系统,会拖长阶段 1 和阶段 2 的周期,而周期本身就是成本。
我的判断标准很朴素:让一个熟练的运营在半天内完成订单处理、库存查询、发货操作三个核心动作,不需要看文档。如果做不到,培训成本就要单独列入预算。
需要说明的是,任何工具都不能替你完成数据治理和流程定义,也不能替你设定止损线。数跨境这类产品能降低的是“接口开发与二开费”和部分“培训与变革成本”,但“内部人力与停工损失”“返工与数据修复”这两项最大的成本,依然取决于甲方自己的项目管理能力。
所以我在项目里的做法是:用产品的标准化程度去压缩可控科目,同时把节省下来的预算和时间,投入到数据治理和业务参与这两个真正决定成败的地方。
成本控制最终要落到具体动作上。下面这份清单是我在项目里实际使用的版本,按时间轴组织,你可以直接对照使用。

成本控制不是一个动作,而是一组可操作的杠杆。下面这 7 条,是我在项目里反复使用、并验证过有效的。
在阶段 0 结束时冻结需求范围,之后新增需求一律进入待评估清单,不进入当前阶段。这一条能挡住大部分超支。
任何需求先问一句:标准功能能不能满足 80%?能,就用标准功能加人工补足;不能,再评估开发。顺序不能反。
把付款节点和阶段门绑定,阶段验收不通过就不付下一笔。这是甲方手里最实在的约束工具,务必写进合同。
数据治理不外包。外部顾问可以教方法,但编码规则和业务口径必须由甲方自己定,否则后期没人能维护。
建立固定的沟通节奏和问题升级路径。响应不及时、交付物不达标的情况,要有书面记录,作为后续谈判依据。
每两周一次复盘,每阶段一次阶段门评审。复盘不是追责,是把问题变成下一阶段的输入。
这是最容易被忽略、但最重要的一条。止损线要在项目开始前设定,而不是出问题后才讨论。下面这张表给出可以参考的判断维度。
| 止损信号 | 观察指标 | 建议动作 |
|---|---|---|
| 上线时间严重延期 | 阶段 1 延期超过预设窗口的 50% | 立即重估范围,砍掉非核心需求,重新排期 |
| 对账差异长期不收敛 | 连续 14 天差异率高于 2% | 暂停进入阶段 2,回查数据治理和映射关系 |
| 人工替代未达预期 | 对账耗时连续 30 天未下降 30% | 复盘流程设计,判断是系统问题还是执行问题 |
| 隐藏费用超预算 | 实际支出超出预算科目 20% | 暂停新增开发,重新核对合同与服务范围 |
| 业务团队持续抵触 | 关键岗位连续两周不使用系统 | 暂停推进,先解决流程合理性和激励问题 |
止损不是失败,是把资源从错误方向撤出来。我参与过一个项目,在阶段 1 就发现平台订单同步始终无法稳定,排查后确认是内部 SKU 映射规则有根本性错误。当时项目组很犹豫,因为已经投入了不少。最终我们选择回到阶段 0 重新治理数据,延期了三周,但避免了上线后更大规模的返工。
三周的延期成本,远低于上线失败后推倒重来的成本。这就是止损线的价值。

前面拆了误区,这里把每一条对应到正确动作,方便你直接对照团队现状。
| 常见误区 | 正确动作 |
|---|---|
| 先定软件,再想流程 | 先定义三条主流程,再选系统 |
| 只看首年报价 | 做 12 个月和 36 个月两版 TCO 测算 |
| 让 IT 单独推动 | 业务 owner 主导,IT 支持,财务验收 |
| 先定制后标准化 | 先用标准功能跑通 80%,特殊需求进清单 |
| 忽视财务口径与库存口径 | 阶段 0 就把两个口径定义清楚并书面确认 |
| 一次性全量上线 | 按阶段推进,每阶段设验收门和止损线 |
| 没有止损机制 | 项目开始前设定止损线,写进项目管理文档 |

这个阶段的团队,我的建议是先不要上重 ERP。用轻量工具加规范化的 Excel 模板,把订单和库存流程跑顺,同时开始建立 SKU 编码规则。
重点投入应该放在数据治理上,因为它是最便宜、也最有长期价值的工作。等 SKU 超过两千、平台超过两个、仓库超过一个,再考虑系统化。
这是最典型的需要 ERP 的阶段。建议按本文的阶段门推进,先做订单,库存,发货最小闭环,再做财务对账和采购。预算上预留 10% 到 15% 的缓冲,用于应对数据治理和接口联调的超预期。
这个阶段的关键岗位是业务 owner,必须由熟悉一线运营的人担任,不能只挂名。
这个阶段的实施复杂度最高,建议引入外部实施顾问,但同时要建立内部的项目管理能力,避免完全依赖外部。
重点放在财务对账和合规配置上。税务和数据跨境规则必须由专业顾问确认,ERP 只负责执行配置。这个阶段的止损线要设得更严,因为单次返工的成本更高。

取舍原则很清晰:影响核心流程的,用标准功能;只影响个别场景的,先记录下来,等系统稳定后再评估。定制越多,后期平台政策变化时维护成本越高,这是一笔长期账。
两者不一定矛盾。分阶段上线本身就是兼顾速度和质量的方案:每个阶段快速上线一小块,快速验证,快速修正。真正矛盾的是“一次性全量上线”和“上线质量”,这种情况下建议永远选质量。
数据治理和流程定义必须自建,这部分能力不能外包,否则系统上线后没有人能维护。接口开发、系统配置、报表开发可以外包,但要有内部人对接和验收。
低于市场价的方案,要在其他科目上找回来。我的建议是:价格可以谈,但验收标准、数据归属、退出机制和涨价上限不能省。这几条款项的价值,远超谈判省下的那点费用。

回到最开始那个问题:上 ERP 要花多少钱、多久能上线。我的答案是:这不取决于你选哪家软件,而取决于你能不能控住范围、数据、验收和节奏这四件事。
一个成功的 ERP 从 0 到 1,不是功能最全、上线最快,而是达到四个标准:流程在线、数据可信、成本可测、可迭代。流程在线意味着业务真的在系统里跑;数据可信意味着对账差异率长期稳定在低位;成本可测意味着你能说清每一笔钱花在哪;可迭代意味着系统能跟着业务一起成长。
下一步你可以做三件具体的事。第一,用本文的 TCO 科目表,把你自己项目的每一项成本填一遍,看看最大的三项是什么。第二,把阶段门和验收标准写成文档,和团队、供应商各确认一次。第三,在项目启动前就设好止损线,写清楚什么情况下暂停、什么情况下重估范围。
这三件事做完,你对这个项目的掌控力,会比只看一份报价单高出很多。
我去年刚从 Excel 切到 ERP,销售一直说首年订阅费才几万,但老板让我做个完整预算,我心里没底。身边朋友说实际花的是报价的两三倍,我既怕预算做少了被追责,也怕做多了项目直接黄掉。
别只盯订阅费,按 TCO 建 12 个月账本,至少分六类:软件费(订阅/买断、用户数、店铺数、订单量阶梯)、实施费(调研、配置、数据迁移、培训)、接口与二开费(平台 API、物流、支付、海外仓对接,按接口个数和复杂度计)、运维费(年服务费通常按软件费一定比例、环境费、升级费)、内部人力成本(业务、财务、IT 投入的工时折算)、隐性成本(主数据整理、上线期双轨运行、错发漏发与对账差异)。
做法是让每家候选供应商按同一张科目表报价,把一次性费用和年度经常性费用分列,再算 24 个月总账。判断依据:如果两家报价差异超过 30%,大概率不是价格差,而是范围不同,此时先对齐范围再比价,不要直接砍价。
我们上次签软件合同只写了个总价和上线时间,结果实施中途各种加钱,老板问我为什么当初没写清楚。这次重新选型,我想把该锁的条款一次性想全,但不知道重点该盯哪几条。
重点锁七条:一是范围清单,把模块、接口、报表、用户数、店铺数、订单量上限全部写成附件;二是验收标准,每个阶段要有可量化的交付物和签字确认流程,不接受“上线即验收”;三是变更机制,新增需求必须走书面变更单,明确工时单价和工期顺延规则;
四是付款节奏,建议按阶段验收付款,尾款比例不低于 20%,留到稳定运行后支付;五是涨价上限,约定续费年涨幅上限,避免第二年被动;六是数据归属与退出机制,明确数据可完整导出、格式、费用和配合义务;七是 SLA,写清响应时间、恢复时间、服务时段和违约处理。
这些条款建议交由法务或专业顾问审核后再签,不要直接套用网上下载的模板。
我们团队十几个人,多平台多店铺,老板希望一次上线全部功能,说这样省事。但我担心一次性铺开,数据和流程都没理顺,上线当天就崩。我想知道分阶段是不是真的更省钱,还是只是拖时间。
从甲方成本视角,分阶段通常更可控,但要算清两笔账。分阶段的好处是风险敞口小:第一阶段只做订单,库存,发货最小闭环,用一到两条店铺或一个仓库灰度验证,跑通对账再扩量,能避免全量失败导致业务停摆。代价是集成和协调成本增加,接口可能要改两次,内部培训要重复做,项目周期拉长也会推高内部人力成本。
判断口径:如果你们 SKU 数量大、多平台多仓多币种、财务口径还没统一,优先分阶段;如果业务单一、SKU 少、团队已有成熟 SOP,一次性上线的额外成本可能更低。无论哪种,阶段 0 都必须先做主数据清洗和编码规则统一,否则上得越快,返工越贵。
我们项目已经延期两次,对账差异还是靠人工补,供应商每次都说明天就好。老板开始问要不要停,我自己也纠结,停了前面的钱就打水漂,不停又看不到头。我想知道有没有相对客观的判断标准。
设三条止损线,写进立项文件并每周复盘。第一条是时间线:连续两个阶段门延期超过约定窗口,且原因是供应商侧资源不足或方案反复,而不是甲方数据未就绪。第二条是数据线:上线稳定运行一个完整结算周期后,订单,收款,结算,库存的对账差异率仍需要大量人工干预,说明核心闭环没跑通。
第三条是收益线:用上线前的基线数据对比,人工工时节省、错发漏发率、库存周转、财务结账周期这些指标没有出现可验证的改善。三条中命中两条,就该启动止损评估,具体动作是先冻结新增需求、暂停后续付款、要求供应商提交整改方案和时间表,同时启动备选方案评估,包括换供应商、退回半自动流程或缩小使用范围。
止损不是全盘否定,而是把沉没成本和未来投入分开算,避免为了已经花掉的钱继续追加。


读者评论
文章把ERP实施中最容易被忽视的成本项,内部人力和返工,拆得很清楚。很多老板只盯软件报价,结果实施费和停工损失才是大头。阶段门和验收标准的思路值得借鉴,尤其适合准备上ERP的中型跨境卖家。
数据治理那部分太真实了。SKU编码混乱、平台映射对不上、财务口径不一致,这些问题在没上系统前就存在,上ERP只是把它们集中暴露出来。阶段0必须留足时间,省不得。
分阶段上线和一次性大爆炸的对比很有说服力。返工成本从18万降到5万,差距最大的就是这一项。先跑最小闭环再扩展,这个节奏对业务冲击也小,比一上来全量上线稳妥得多。
文章定位很明确,不是厂商软文而是甲方视角的实操总结。用阶段门控制节奏、设止损线、明确业务和IT的责任三角,这些管理动作比选哪家软件更重要。适合作为立项前的内部参考。
