去年 11 月,我帮一家做家居品类的跨境卖家复盘他们的 ERP 上线事故。他们在 6 月一次性上了订单、库存、采购、财务四个模块,老板拍板"三个月全打通"。结果到 9 月,财务发现平台结算单和 ERP 里的应收账款差了 47 万元,运营发现海外仓有 3 个 SKU 长期挂着"有货"但实际早就断货,采购发现同一个供应商在系统里建了 5 个重复档案。最后他们把上线范围砍回到"订单同步 + 库存同步 + 平台对账"三件事,又花了两个月才跑顺。

这个案例几乎浓缩了我这几年在跨境电商 ERP 建设上看到的所有典型问题。大多数人把 ERP 当成"买一个系统",但真正决定成败的是"按什么顺序建设"。标题里的问题,从订单同步到成本控制分几步,看起来是在问步骤数量,实际上是在问:每一步要沉淀什么数据、由谁负责、用什么指标验收、什么条件下才能进入下一步。

我先给结论:按我的实操经验,跨境电商 ERP 建设通常可以拆成 6 个阶段。业务简单的铺货型卖家可以压到 5 步,多平台多仓多主体的精品型卖家和品牌卖家,实际会拆到 7 步甚至 8 步。分几步不是重点,每一步能不能验收、能不能接上下一环才是重点。下面我会把这 6 步的边界、验收指标、常见坑、以及不同规模卖家该怎么裁剪,全部讲清楚。

一、先给结论:6 个阶段,以及为什么是这个顺序

我见过太多团队的 ERP 建设路线图是"按模块清单排的",先上订单、再上刊登、再上采购、再上财务。这种排法的问题是:它假设每个模块是独立的,实际上 ERP 的模块之间有强依赖关系。正确的排法不是按模块排,而是按"数据成熟度"排。

1. 六个阶段的完整定义

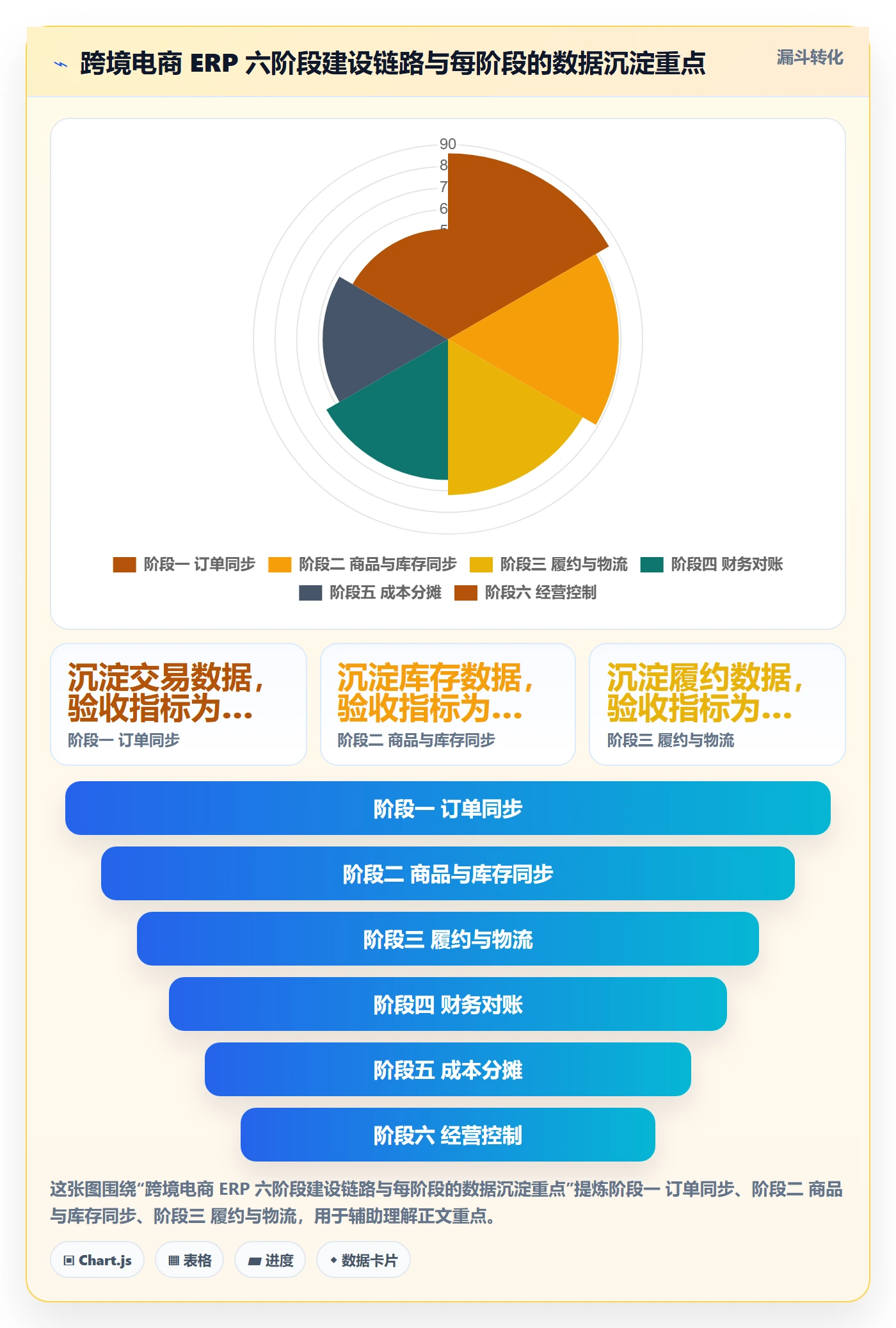

我把跨境电商 ERP 建设拆成下面 6 个阶段。注意,这里的"阶段"不等于"模块",一个阶段可能涉及多个模块,一个模块也可能跨多个阶段。

  1. 阶段一:订单同步。把 Amazon、Shopee、TikTok Shop、Temu、独立站等渠道的订单,统一拉进一个系统,形成可处理的订单池。
  2. 阶段二:商品与库存同步。建立 SKU 主数据,打通国内仓、海外仓、FBA、在途库存,让订单能被正确分配和扣减。
  3. 阶段三:履约与物流。从订单到出库、面单、轨迹、妥投、退货的完整链路,产出可追踪的履约数据。
  4. 阶段四:财务对账。把平台结算单、佣金、广告费、物流费、退款、汇率与订单匹配,算清"钱到底对不对得上"。
  5. 阶段五:成本分摊。把采购、头程、关税、仓储、尾程、平台费、广告等费用归集到订单、SKU、店铺、站点,算出真实毛利和净利。
  6. 阶段六:经营控制。用前面沉淀的数据反哺定价、补货、广告投放、预算和现金流管理。

这 6 步的核心逻辑是:先有"交易数据",再有"库存数据",再有"履约数据",再有"资金数据",再有"成本数据",最后才有"决策数据"。跳过任何一环,后面都会失真。

erp跨境电商建设路线:从订单同步到成本控制分几步

2. 为什么成本控制不能放到最后才做

很多人看到这个顺序会产生一个误解:既然成本分摊是第五步,那是不是前四步可以不管成本?恰恰相反,成本控制的数据基础必须从第一步就开始埋。

举个具体例子。同样是"订单同步"这件事,如果只同步订单号、金额、收货地址,那到了第五步做成本分摊时,你会发现没有任何字段能帮你把"这一单从哪个仓发的、用了哪条物流线路、走的是哪批头程"关联起来。你只能按平均值去摊,摊出来的毛利是假的。

所以正确的做法是:订单同步时就要同步"仓库代码、物流渠道代码、平台费用明细"。库存同步时就要记录"批次号和入库成本"。履约时就要抓取"实际计费重量和尾程运费"。成本可控的前提是数据可追溯,而数据可追溯取决于你在每一步是否留了钩子。

3. 五个阶段和六个阶段的差别在哪里

有些团队问,能不能压缩成 5 步?可以,但要看你的业务复杂度。压缩的方式通常有两种:一是把"商品与库存"合并进"订单同步",适合 SKU 少、单仓发货的铺货型卖家;二是把"财务对账"和"成本分摊"合并,适合平台少、结算规则简单的卖家。

但我要提醒一句:合并阶段可以,跳过阶段不行。我见过一些卖家为了快速上线,直接上"成本分摊",结果因为订单和库存数据不干净,分摊出来的成本比 Excel 手算还离谱。

二、真实场景:为什么大多数卖家走到第三步就卡住

讲完结论,我需要解释一下为什么这个顺序在实践中经常被打乱。因为现实中的 ERP 建设不是一张干净的甘特图,而是一边跑业务、一边补数据的动态过程。

1. 我观察到的三类典型卡点

过去两年我接触过几十家从 Excel 或轻量工具升级 ERP 的跨境卖家,卡点高度集中在三个地方。

  • 卡点一:订单能拉下来,但状态回传不了。典型表现是 ERP 里订单显示"已发货",但平台后台还是"待发货",或者物流轨迹更新了但 ERP 没同步。根因通常是 API 调用频率受限、状态字段映射错误、或者多店铺 token 管理混乱。
  • 卡点二:库存能同步,但对不上。典型表现是 ERP 显示某 SKU 还有 200 件,实际海外仓只剩 30 件。根因通常是多仓库存没有合并逻辑、在途库存没纳入计算、或者 FBA 库存和第三方仓库存口径不一致。
  • 卡点三:财务能对账,但差异查不出来。典型表现是对账差异率长期在 3%-8%,财务只能挂账。根因通常是平台结算单的收费项目没有逐项拆分,或者退款和佣金退回没有关联到原订单。

这三个卡点的共同点是:它们不是技术问题,是数据治理问题。单纯换一个 ERP 供应商解决不了。

erp跨境电商建设路线:从订单同步到成本控制分几步

2. 一个真实的对账事故复盘

回到开头那家家居卖家。他们的 47 万元差异到底是怎么来的?我们后来逐单查了,主要来自三块:一是平台促销活动的补贴没有单独记录,被混在订单金额里;二是退款订单的佣金退回延迟到账,跨月了没做暂估;三是部分广告费是按店铺周期扣的,没有按订单分摊。

这三块问题,本质上都不是"财务算错了",而是前面的订单同步和履约环节没有把费用明细抓全。如果他们在一开始就把"促销补贴""佣金退回""广告周期扣费"这些字段纳入同步范围,后面的对账会轻松很多。

这个案例给我的判断是:ERP 建设路线的第一步不是选系统,是定义数据清单。在动手之前,先把"每一阶段要沉淀哪些字段"列清楚。

三、常见误区:把 ERP 建设当成产品采购

我见过最有杀伤力的误区,是老板把 ERP 建设理解成"买一套软件装上就行"。这种认知会导致三个连锁反应:预算给到软件费、不给数据治理费;时间给到上线、不给磨合;人力给到 IT、不给运营和财务。

1. 误区一:以为选对系统就成功了

很多卖家在选型阶段花 3 个月对比功能表,上线后花 3 周就出问题。原因在于 ERP 的成功率不只取决于系统能力,更取决于你的主数据质量和流程标准化程度。

我做过一个粗略观察:在跨境 ERP 上线失败或延期超过 3 个月的案例里,真正因为系统功能不满足的不到两成,剩下八成都是数据不干净、流程没定义、或者没人负责。

2. 误区二:想一次上线所有模块

这是最普遍也最昂贵的误区。"大而全"上线的诱惑在于,看起来一次搞定,实际是把风险集中爆发。订单、库存、履约、财务、成本同时上线,一旦某个环节出错,你根本无法定位问题在哪。

我的建议是:宁可分两期上线,也不要做一次性全模块切换。第一期跑通订单 + 库存 + 履约主链路,第二期再上财务和成本。两期之间至少留 4-6 周观察期。

erp跨境电商建设路线:从订单同步到成本控制分几步

3. 误区三:把财务和运营排除在项目组之外

几乎所有对账和成本分摊失败的案例,都有一个共同特征:项目组里只有 IT 和运营,财务提到第五步才参与。

但财务恰恰是定义"成本怎么算、费用怎么归集、对账差异多大算可接受"的人。如果财务不参与前四步的数据定义,后面的成本分摊一定是返工的。

4. 误区四:认为开源 ERP 省成本

偶尔有卖家问我,能不能用开源 ERP 自建。我的判断是:开源 ERP 省的是软件许可费,花的是二开和维护成本。跨境电商的业务规则变化快,平台 API 变、结算规则变、税务政策变,这些都需要持续开发。如果没有稳定的技术团队,开源方案的隐性成本通常高于 SaaS。

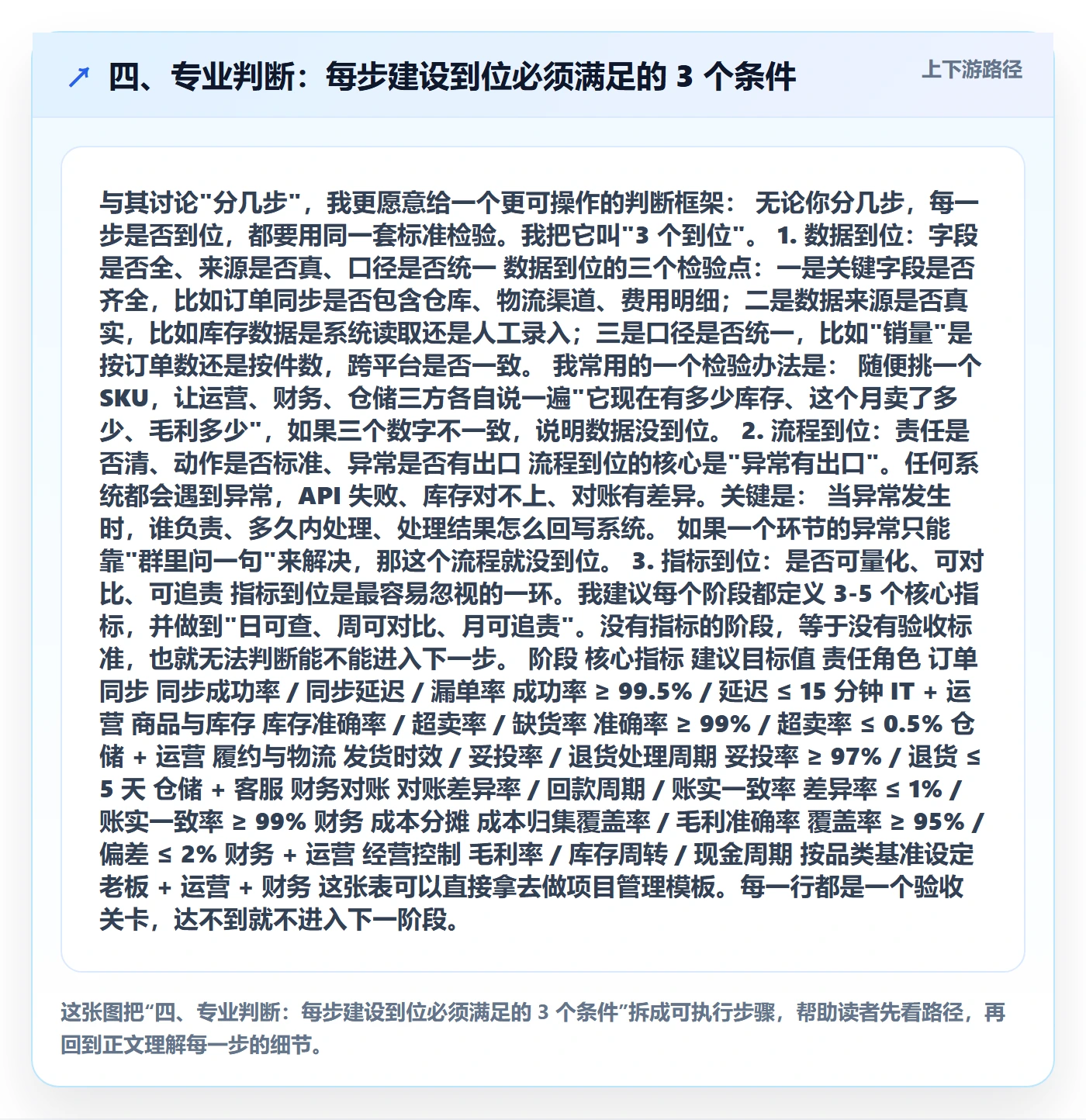

四、专业判断:每步建设到位必须满足的 3 个条件

与其讨论"分几步",我更愿意给一个更可操作的判断框架:无论你分几步,每一步是否到位,都要用同一套标准检验。我把它叫"3 个到位"。

1. 数据到位:字段是否全、来源是否真、口径是否统一

数据到位的三个检验点:一是关键字段是否齐全,比如订单同步是否包含仓库、物流渠道、费用明细;二是数据来源是否真实,比如库存数据是系统读取还是人工录入;三是口径是否统一,比如"销量"是按订单数还是按件数,跨平台是否一致。

我常用的一个检验办法是:随便挑一个 SKU,让运营、财务、仓储三方各自说一遍"它现在有多少库存、这个月卖了多少、毛利多少",如果三个数字不一致,说明数据没到位。

2. 流程到位:责任是否清、动作是否标准、异常是否有出口

流程到位的核心是"异常有出口"。任何系统都会遇到异常,API 失败、库存对不上、对账有差异。关键是:当异常发生时,谁负责、多久内处理、处理结果怎么回写系统。

如果一个环节的异常只能靠"群里问一句"来解决,那这个流程就没到位。

3. 指标到位:是否可量化、可对比、可追责

指标到位是最容易忽视的一环。我建议每个阶段都定义 3-5 个核心指标,并做到"日可查、周可对比、月可追责"。没有指标的阶段,等于没有验收标准,也就无法判断能不能进入下一步。

阶段核心指标建议目标值责任角色
订单同步同步成功率 / 同步延迟 / 漏单率成功率 ≥ 99.5% / 延迟 ≤ 15 分钟IT + 运营
商品与库存库存准确率 / 超卖率 / 缺货率准确率 ≥ 99% / 超卖率 ≤ 0.5%仓储 + 运营
履约与物流发货时效 / 妥投率 / 退货处理周期妥投率 ≥ 97% / 退货 ≤ 5 天仓储 + 客服
财务对账对账差异率 / 回款周期 / 账实一致率差异率 ≤ 1% / 账实一致率 ≥ 99%财务
成本分摊成本归集覆盖率 / 毛利准确率覆盖率 ≥ 95% / 偏差 ≤ 2%财务 + 运营
经营控制毛利率 / 库存周转 / 现金周期按品类基准设定老板 + 运营 + 财务

这张表可以直接拿去做项目管理模板。每一行都是一个验收关卡,达不到就不进入下一阶段。

四、专业判断:每步建设到位必须满足的 3 个条件

五、案例观察:以数跨境为例看 ERP 建设的落地路径

讲完判断框架,我拿一个具体平台来对照说明。这里以数跨境(官网:https://shukuajing.jiushuyun.com/?utm_source=seo&utm;_plan=est&utm;_unit=gys)为例,讲它在订单同步到成本控制这条链路上的能力特点和我观察到的落地路径。

1. 从订单同步切入的能力结构

数跨境的定位是面向跨境电商的多平台数据与经营管理工具,核心能力覆盖多平台订单采集、库存管理、财务对账和经营分析。从建设路线的角度看,它把"订单同步"作为起点,然后沿着数据链路往后延伸到对账和成本分析,这个顺序和我前面讲的六阶段路线是一致的。

我在实际使用和观察中比较关注三个点:一是多平台多店铺的订单采集是否支持状态回传;二是库存是否可以跨仓、跨平台合并;三是对账模块能否把平台费用逐项拆分。这三点分别对应我前面说的阶段一、阶段二、阶段四的关键验收点。

2. 从对账到成本分摊的衔接

成本控制最难的地方,是把平台费用、物流费用、采购成本、头程、关税这些散落的数据归集到一起。数跨境的做法是先把平台结算数据拉进来,再做费用分类和对账,然后基于对账结果做毛利分析。

这个路径的价值在于:它把"对账"和"成本分摊"之间的数据钩子留在了系统里,而不是让你导到 Excel 再手工拼。我在前面反复强调"成本控制要从第一步埋钩子",这里就是一个具体例子。

erp跨境电商建设路线:从订单同步到成本控制分几步

3. 我观察到的一个典型落地节奏

我跟踪过一家使用类似方案的中型卖家,他们的落地节奏是这样的:第一周只做订单采集,验证同步成功率和延迟;第二到第四周做库存打通,重点是海外仓和 FBA 的口径统一;第五到第八周做对账,先把差异率从 6% 压到 2%;第九周之后才做成本分摊和毛利分析。

整个过程大约两个月,比他们原本计划的"一个月全上线"慢了一倍,但没有返工,也没有出现数据事故。这个节奏我认为是健康的。

六、行动建议:不同规模卖家分别怎么走

路线图不能一刀切。下面我按三种典型规模给出具体建议,你可以对照自己的情况选择。

1. 铺货型 / 小卖家:5 步走,重点在订单和库存

如果你的 SKU 数量大但单 SKU 销量低、主要走平台发货、没有复杂海外仓,那你的建设重点是前两步。

  1. 先打通订单采集,确保多平台订单能统一进来。
  2. 做基础 SKU 映射,保证同一商品在不同平台能被识别为同一个。
  3. 接入平台仓或第三方仓的库存数据,防止超卖。
  4. 做平台结算对账,先把"钱对不对"搞清楚。
  5. 做粗粒度毛利分析即可,不需要精细到订单级成本分摊。

这个规模下不要追求订单级成本分摊,投入产出比不划算。把精力放在订单准确和库存准确上,收益更高。

2. 精品型 / 中型卖家:6 步走,财务必须深度参与

如果你有多平台多店铺、有海外仓或 FBA、开始关注单品毛利,那你要按标准 6 步走。关键变化是财务要在第三步就进场,参与定义费用项和对账规则。

这个阶段的重点是把成本分摊做起来。你需要把采购、头程、关税、仓储、尾程、平台费、广告都归集到 SKU 维度,才能知道哪个产品真的赚钱。

3. 品牌型 / 多主体卖家:7-8 步,增加主体和合规维度

如果你有多个经营主体、多个国家站点、涉及 VAT 和转移定价,那标准 6 步不够用。你需要在成本分摊之后,增加"多主体账务合并"和"税务合规核算"两个环节。

这两个环节的技术难度不高,但对财务专业度要求高。建议在这个阶段引入熟悉跨境税务的财务顾问,而不是单纯依赖 ERP 系统。

erp跨境电商建设路线:从订单同步到成本控制分几步

七、取舍清单:哪些情况必须慢,哪些可以快

最后讲取舍。ERP 建设最容易犯的错是"该快的地方慢了,该慢的地方快了"。我总结了几条判断原则。

1. 必须慢的三种情况

  • 主数据清洗必须慢。SKU、店铺、仓库、供应商、成本科目这些基础数据,一定要在上线前清洗干净。带着脏数据上线,后面每一天都在还债。
  • 财务对账规则必须慢。平台费用项、退款逻辑、汇率处理,必须和财务逐条对齐。这里省的时间,后面要用几倍的时间补。
  • 切换节奏必须慢。上 ERP 不要搞"一刀切切",先选 1-2 个店铺试点,跑通后再灰度扩展,期间保持双轨运行。

2. 可以快的三种情况

  • 报表和分析可以快。只要底层数据干净,报表怎么改都快,不用一开始就设计完美看板。
  • 非核心平台的接入可以快。主平台先打通,长尾平台可以后续补。
  • 自动化规则可以快。拣货策略、补货规则这些可以先用简单版本,跑起来再优化。

3. 一张取舍决策表

环节建议节奏判断依据
主数据清洗慢,占项目周期 25%-35%脏数据是所有下游问题的源头
订单同步接入快,2-4 周完成主平台技术成熟,主要风险在 token 和状态映射
库存打通中,3-6 周多仓口径统一需要反复校验
履约物流中,2-4 周面单和轨迹对接标准化程度较高
财务对账慢,4-8 周费用项和退款逻辑需要财务逐条确认
成本分摊慢,持续迭代分摊规则会随业务变化调整
经营分析快,数据到位后 1-2 周报表基于已有数据即可生成

这张表的核心判断是:越靠近数据源头、越影响财务准确性的环节,越要慢;越靠近展示和自动化的环节,越可以快。

erp跨境电商建设路线:从订单同步到成本控制分几步

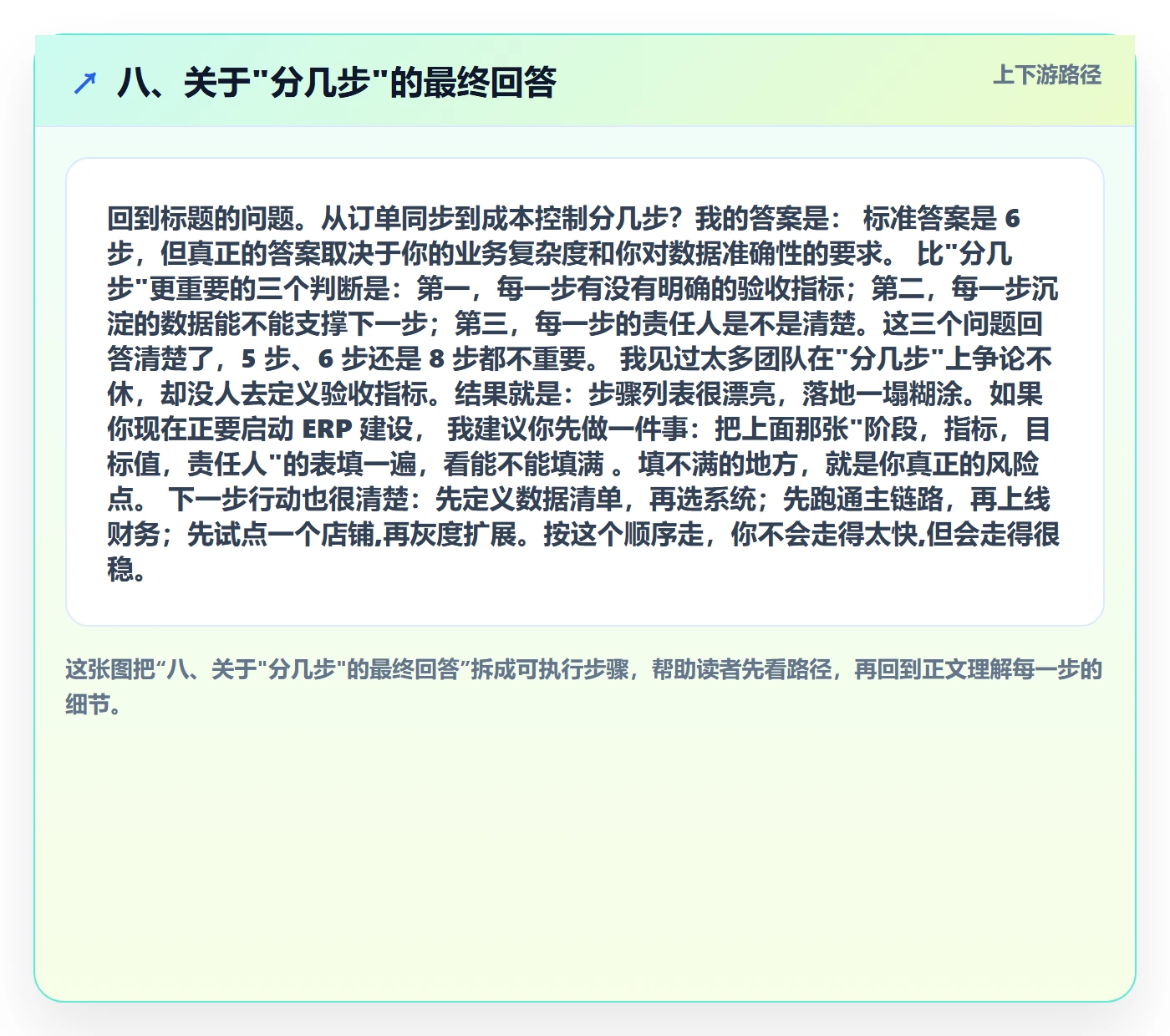

八、关于"分几步"的最终回答

回到标题的问题。从订单同步到成本控制分几步?我的答案是:标准答案是 6 步,但真正的答案取决于你的业务复杂度和你对数据准确性的要求。

比"分几步"更重要的三个判断是:第一,每一步有没有明确的验收指标;第二,每一步沉淀的数据能不能支撑下一步;第三,每一步的责任人是不是清楚。这三个问题回答清楚了,5 步、6 步还是 8 步都不重要。

我见过太多团队在"分几步"上争论不休,却没人去定义验收指标。结果就是:步骤列表很漂亮,落地一塌糊涂。如果你现在正要启动 ERP 建设,我建议你先做一件事:把上面那张"阶段,指标,目标值,责任人"的表填一遍,看能不能填满。填不满的地方,就是你真正的风险点。

下一步行动也很清楚:先定义数据清单,再选系统;先跑通主链路,再上线财务;先试点一个店铺,再灰度扩展。按这个顺序走,你不会走得太快,但会走得很稳。

八、关于"分几步"的最终回答

常见问题解答(FAQ)

1. 跨境电商 ERP 建设从订单同步到成本控制,到底分几步比较合理?

我这边做的是多平台多店铺,订单量上来以后 Excel 已经完全扛不住了,想看 ERP 但一搜全是厂商的功能清单,没人告诉我到底该按什么节奏推进。我也担心一次上太多模块,团队接不住反而把现有业务搞乱。

如果按可验收的落地节点来切,通常拆成 6 步:订单同步、商品与库存、履约物流、财务对账、成本分摊、经营控制。团队人数少、只做一个平台一个仓的,可以把履约和物流并进库存那一步,压缩成 5 步;多平台、多海外仓、有多币种结算的,反而要在财务对账和成本分摊之间再拆出一步汇率与税务处理。

判断依据不是步数多少,而是每一步有没有明确的输入数据、责任人和验收指标,跑不通就不进入下一步。

2. 第一步订单同步最容易踩的坑是什么?怎么判断同步做得好不好?

我们刚开始对接平台的时候,运营天天说后台有单但 ERP 里查不到,或者同一单出现两次,客服和仓库互相甩锅。我一开始以为是软件不行,后来发现光是拉单这一个动作就有一堆规则要定,完全不知道从哪儿查起。

订单同步的核心不是“能拉到单”,而是拉单规则先定清楚:接入哪些平台、店铺、站点、币种,哪些订单类型要同步,取消单和退款单怎么处理,拆单合并按什么逻辑。技术上最常见的坑是 API 限流导致的漏单、重复拉取导致的重复单、状态回传不及时导致平台侧显示未发货。

验收看四个口径:同步成功率、同步延迟(一般要求分钟级)、漏单率、人工干预率。建议上线前用一周历史订单做回放比对,把 ERP 订单数和平台后台订单数逐日对平,差异全部归零再往下走。

3. 成本控制是不是等前面都做完了再考虑?

我们之前一直觉得先把订单和库存跑顺,成本核算以后再说,结果财务月底做利润表的时候发现毛利对不上,广告费和头程运费根本没法归到具体 SKU 上。现在想补,发现历史数据缺了一大块,很被动。

成本控制不能放到最后,它决定的是前面每一步要沉淀什么数据。第一步同步订单时就要保留下单时间、站点、币种、订单号这些成本归集的维度;第二步管库存时要记录批次和在途,否则头程和关税没法分摊;第四步对账时要把平台佣金、广告、物流、退款、汇兑这些费用识别清楚。

等这些都齐了,第五步才是按规则把费用分摊到订单、SKU、店铺、站点。判断标准是成本归集覆盖率,如果某类费用有超过 10% 找不到归属对象,说明前面的数据口径有缺口,要回头补,而不是在财务端硬摊。

4. 中小卖家预算和人力都有限,哪些步骤可以先不做或者简化?

我就是夫妻店起步,两个人管三个店铺,看别人讲 ERP 要对接十几个系统,感觉离自己很远。但又确实遇到了超卖和算不清利润的问题,想知道有没有一个低配版的最小可用路线。

可以按“主链路优先”来裁剪。最小可用版本是三步:订单同步 + 库存同步 + 基础财务对账,先把多平台订单统一、防超卖、平台结算对得上这三件事解决掉,履约物流如果走平台官方仓或第三方仓,可以先不深度集成。

成本分摊先做粗颗粒,只分摊采购成本和平台佣金到 SKU,头程和广告按店铺级平均分摊,等单量稳定、SKU 数超过几百个再细化。经营控制阶段先手工做,用 ERP 导出的订单和毛利数据在表格里做定价和补货决策。

判断能不能简化的标准是:这一步缺失会不会直接导致资金损失或客户投诉,会就必须做,不会就可以往后排。上线策略建议先拿一个店铺试点,双轨运行一到一个完整结算周期,数据对得上再切其他店。

核心关键词

读者评论

何
何一凡

分阶段上线这点很认同。订单、库存、对账没跑顺就上财务和成本,问题会集中爆发。订单状态回传和库存口径不统一,后面客服、履约、财务都要反复救火。

段
段佳宁

财务视角看,47万差异很典型:促销补贴、佣金退回跨月、广告费周期扣费没拆开,都会让对账挂账。财务必须前置参与字段定义,不能等成本分摊时才进场。

侯
侯若宁

作为实施过ERP的人,API限频、token管理和字段映射确实是常见卡点,但文章说根因是数据治理和流程责任,这点更准确。只换系统解决不了状态回传和账实不符。

龚
龚嘉禾

最受启发的是成本控制不能放最后。订单同步阶段就要埋仓库、物流渠道、费用明细,否则毛利只能按平均摊,数字好看但不可信。分两期上线留观察期比一次性全模块稳。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
erp跨境电商进阶课:围绕权限管理完善市场调研

erp跨境电商进阶课:围绕权限管理完善市场调研

去年下半年我陪一家做亚马逊加独立站的卖家做 ERP 选型。第一轮调研我列了 47 个功能项,从刊登、订单、库存 […]
erp跨境电商改造重点:从订单同步推进市场调研

erp跨境电商改造重点:从订单同步推进市场调研

我见过一家年 GMV 大概 3000 万人民币的跨境卖家,团队二十多人。运营每天早上九点的第一件事不是看广告, […]
erp跨境电商基础课:财务核算相关的市场调研一次讲透

erp跨境电商基础课:财务核算相关的市场调研一次讲透

去年11月,我陪一家深圳跨境卖家做ERP选型的最终复盘。这家公司年GMV约3.2亿元人民币,在亚马逊、TikT […]
erp跨境电商决策指南:用市场调研判断物流对接方案

erp跨境电商决策指南:用市场调研判断物流对接方案

去年下半年我帮一家做家居收纳的跨境卖家做 ERP 复盘,他们的 ERP 已经上线了七个月,物流对接改了四轮,客 […]
erp跨境电商运营框架:把物流对接纳入市场调研

erp跨境电商运营框架:把物流对接纳入市场调研

2023年第二季度,我做过一个后来被团队反复拿出来复盘的决定:一款单价39欧元的厨房小家电,德国市场的选品、竞 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
