我复盘过一个很典型的项目:一家做家居收纳的跨境卖家,2023 年 11 月上线 ERP,六个平台店铺全部接完,采购、库存、财务模块一次性开齐。三个月后我去做诊断,仓库还在用 Excel 手动打单,财务用 ERP 导出的数据再拿回 Excel 做对账,运营干脆绕开系统直接登后台改库存。系统装了、培训做了、钱也付了,效率没提上去,反而多了一层双系统并行的负担。
这不是个案。我做跨境电商系统实施和复盘咨询这些年,见过太多团队把 ERP 当成"装上就见效"的软件,却忽略了它本质上是一次流程重排加主数据治理的工程。ERP 提效不是加法,而是乘法:主数据准确率 × 流程顺序正确率 × 自动化阈值合理性 × 验收闭环率,任何一项接近零,整体收益就接近零。
这篇清单不讲"ERP 是什么",也不做选型排名,只解决一个问题:跨境 ERP 从签订合同到真正跑出效率,中间那几十件必须做对的事,顺序是什么、谁负责、怎么验收、哪些坑不要踩。
很多老板判断 ERP 的 ROI,用的是"上系统能省几个人"的加法逻辑。这个逻辑在跨境场景下几乎必然落空,因为跨境 ERP 的价值链是串联的:数据接不进来,订单就进不了系统;订单进不了系统,库存就没法同步;库存不准,采购补货就是瞎猜;采购不准,财务对账就是一笔糊涂账。任何一环断掉,后面所有环节的自动化都变成摆设。
我把跨境 ERP 的实际提效拆成四个乘数,每个乘数都是 0 到 1 之间的一个系数。主数据准确率指的是 SKU、店铺、仓库、物流渠道、币种这些基础字段的一致程度;流程顺序正确率指的是你有没有在正确的阶段做正确的事;自动化阈值合理性指的是触发规则设得是不是贴合真实业务节奏;验收闭环率指的是上线后有没有人拿数据回头检查。
这四个系数不是相加关系。主数据 90% 准确、流程顺序 90% 正确、自动化阈值 90% 合理、验收闭环 90% 完成,看起来每项都不错,乘起来只有 65.6%。这就是为什么很多团队每个环节都"做了",整体效果却只有六成,缺失的部分会在链条末端被放大。

我判断一个跨境 ERP 项目会不会失败,通常不看上线进度,而是看三个行为信号。第一个信号是"员工绕开系统":运营直接登平台后台改价格、改库存,仓库用 Excel 打单,采购用微信找供应商下单。第二个信号是"双系统并行超过 30 天":ERP 和 Excel 同时维护同一份数据,且没有任何一方宣布停用时间。第三个信号是"报表没人信":老板问库存,运营说"系统里的数不准,我另外给你导一份"。
这三个信号一旦同时出现两个,基本可以判定项目进入了"僵尸状态",系统还在付费,但业务已经把它当成一个需要额外维护的负担,而不是效率工具。
反过来说,也不是所有团队都适合现在就上。我一般建议月订单量低于 1000 单、平台不超过 2 个、团队不到 5 人、SKU 少于 200 个的阶段,先用表格加轻量工具把流程跑顺,比直接上 ERP 更划算。这个阶段的真正瓶颈是"没搞清楚自己的流程",而不是"缺一套系统"。
ERP 解决的是"已经跑通的流程批量化和自动化"问题,它不解决"流程本身还没想清楚"的问题。把一个混乱的流程搬进 ERP,只会得到一个更贵的混乱。
我把过去几年接触过的跨境 ERP 项目做了脱敏梳理,大致能分成三类场景。这三类场景的失败原因完全不同,对应解法也完全不同,但很多团队用同一套方法去应对,结果就是钱花了、时间耗了、问题还在。
典型特征是店铺从 2 个扩到 6 个以上,平台覆盖亚马逊、Shopee、TikTok Shop、独立站等。运营每天早上要登 6 个后台手动导单,再拼成一张 Excel 交给仓库。旺季订单一涨,导单和拼表就成了瓶颈,错发漏发开始出现。
这类团队的问题其实很聚焦:订单聚合和库存同步是刚需,其他模块可以先缓。但很多实施方为了合同金额,会把采购、财务、BI 一起打包上线,直接把项目复杂度拉高两三个量级。
这类团队通常已经用了 ERP,但库存数据长期对不上。表现是多平台超卖、海外仓库存和系统显示差几百件、补货全靠运营的经验拍脑袋。根因往往不在 ERP 功能,而在于主数据从第一天就没有统一:同一个商品在亚马逊是一个 SKU,在独立站是另一个编码,在海外仓又是第三套编号。
我见过的极端案例里,一个 SKU 在系统内对应了 7 条不同的物料记录,库存自然永远算不对。这种情况下换 ERP 是没用的,不先做 SKU 主数据治理,换任何系统都会重演同一个问题。
这类团队系统用得"挺顺",订单能进、库存能看、报表能导。但老板做决策时依然靠感觉,因为报表的口径没人能解释清楚。毛利率到底是含头程还是不含?平台佣金是按结算日还是按下单日归集?汇率用的是哪一天的?这些口径不统一,报表数字就没法用来做判断。

我在做内容调研时观察到,围绕跨境 ERP 的搜索词大致分三层:最外层是"跨境 ERP 是什么意思""免费 ERP",属于认知层;中间层是"erp 电商系统多少钱""跨境要不要用 ERP",属于决策层;最内层是"跨境 ERP 实施""落地清单""数据采集",属于执行层。
执行层的搜索量最小,但需求最刚性,因为搜索这些词的人往往已经在项目里了,正在被具体问题卡住。这也解释了为什么这个话题下真正有深度的落地内容很少,愿意写的人不多,因为写清楚就必须暴露真实细节。
下面这八个误区,是我在项目复盘里反复见到的。它们共同的特点是:看起来都是"小事",但每一个都能让项目延期一到两个月,或者让最终效果打对折。
这是最普遍、也最致命的一个。团队往往觉得"先把订单接进来最重要",于是先做平台授权、先把订单拉进来,SKU 映射关系边跑边补。结果是订单进来了,但对不上内部物料,只能挂在"待匹配"状态,运营每天花两小时手工匹配。
正确顺序是反过来的:先定义内部 SKU 编码规则,再建立平台 SKU 与内部 SKU 的映射表,最后才做平台接入。映射表不需要一次做全,但规则必须先定死。
我见过一个团队把三年的历史订单全部导进新系统,导入花了六周,导入后系统响应明显变慢,而且这些历史数据此后再也没有被查询过。历史数据全量导入的真实价值,通常远低于它的实施成本。
更实用的做法是分层处理:近 3 个月订单全量导入用于对账衔接;3 到 12 个月订单只导入汇总和未结清部分;12 个月以上数据保留在原系统或归档,需要时按需导出。
订单、库存、采购、物流、售后、财务、报表,七个模块同时上线,听起来效率最高,实际是风险最高的做法。因为每个模块都有独立的主数据和配置依赖,同时上线意味着任何一处出错都会牵连全局,排查成本呈指数上升。
有些团队上 ERP 的真实目的,是想解决"老板看不到经营数据"的问题。但 ERP 的核心是流程执行系统,它的报表能力建立在流程数据准确的前提上。流程没跑通就先做报表,得到的是"看起来很漂亮但没人敢用"的数字。
这是我一直强调的一点。上线前没有量化基线,上线后就永远无法证明提效。"感觉快了不少"在预算会上说服不了任何人,也无法帮你判断哪一步做对了、哪一步做错了。
ERP 的价值有一部分来自它内置的流程约束。但如果团队只是把原来的手工流程原样搬进系统,系统的约束能力就发挥不出来。比如原来运营可以随意改库存,上了 ERP 之后如果依然给所有人开修改权限,那库存准确性不会有任何改善。
财务往往是最后一个被通知的部门,结果就是订单、库存都跑通了,到财务环节发现科目体系、汇率口径、平台费分摊方式全都不匹配,只能回头改前面的配置。财务应该在立项阶段就参与,因为它决定了很多上游字段的定义。
"能下单、能发货、能对账"是功能验收,不是效果验收。功能验收通过不代表效率提升,很多项目的真实状况是,系统什么都能做,但没人愿意做。

讲完误区,说一下我的判断逻辑。这套逻辑不是从软件功能出发的,而是从数据依赖关系出发的。任何一个下游环节的准确性,都取决于它上游数据的准确性。所以上线顺序本质上应该由依赖关系决定,而不是由合同金额或部门话语权决定。
主数据是所有数据的字典,包括 SKU、店铺、仓库、物流渠道、供应商、币种、税则。订单依赖 SKU 和店铺;库存依赖 SKU 和仓库;采购依赖 SKU、供应商和库存;财务依赖前四项的全部。这个依赖链条是刚性的,不能跳过。
流程层面还有一个更简单的规律:先让系统能执行(下单、发货、收货),再让系统能记录(库存变动、成本归集),最后才谈分析(报表、预测、看板)。很多项目失败在做分析这一步上,因为它被提前了。
自动化规则最容易犯的错误是"一上线就全自动"。我的建议是分三步走:第一步,先让人工处理,同时系统记录每一次人工决策的实际参数;第二步,用这些实际参数统计出合理区间,作为规则初值;第三步,先开"建议模式",系统给建议、人工确认,稳定运行两周后再切全自动。
以自动补货为例,一开始不要设定"库存低于 X 就自动下单",而是先跑一段"库存低于 X 时系统提示,采购确认后再下单",观察提示被采纳的比例和修改幅度,再逐步收紧。
权限设计常常被放到最后,但它是库存准确性的前置条件。我的建议是:库存修改权限只给仓管,且所有修改必须留痕;价格修改权限只给运营负责人;主数据字段(SKU、店铺、仓库)的修改权限只给指定主数据管理员。
| 角色 | 核心职责 | 关键权限 | 常犯问题 |
|---|---|---|---|
| 运营负责人 | 订单规则、价格策略、活动配置 | 价格修改、订单审核规则 | 越权直接改库存 |
| 仓管 | 出入库、盘点、库存调整 | 库存修改(需留痕) | 盘点结果不录入系统 |
| 采购 | 供应商管理、补货、到货质检 | 采购单创建、供应商主数据 | 用微信下单绕过系统 |
| 财务 | 对账、费用归集、汇率口径 | 科目、汇率、费用分摊配置 | 最后才介入导致返工 |
| IT/主数据管理员 | SKU 映射、字段标准、接口维护 | 主数据字段修改 | 只管技术不管业务口径 |

我用数跨境做过一轮功能层面的对照观察,选择它作为样本的原因是它在跨境 ERP 里有一个比较明确的特点:把数据接入和分析能力放在了比较靠前的位置。这恰好对应我在前面强调的"数据采集是地基"这个判断。

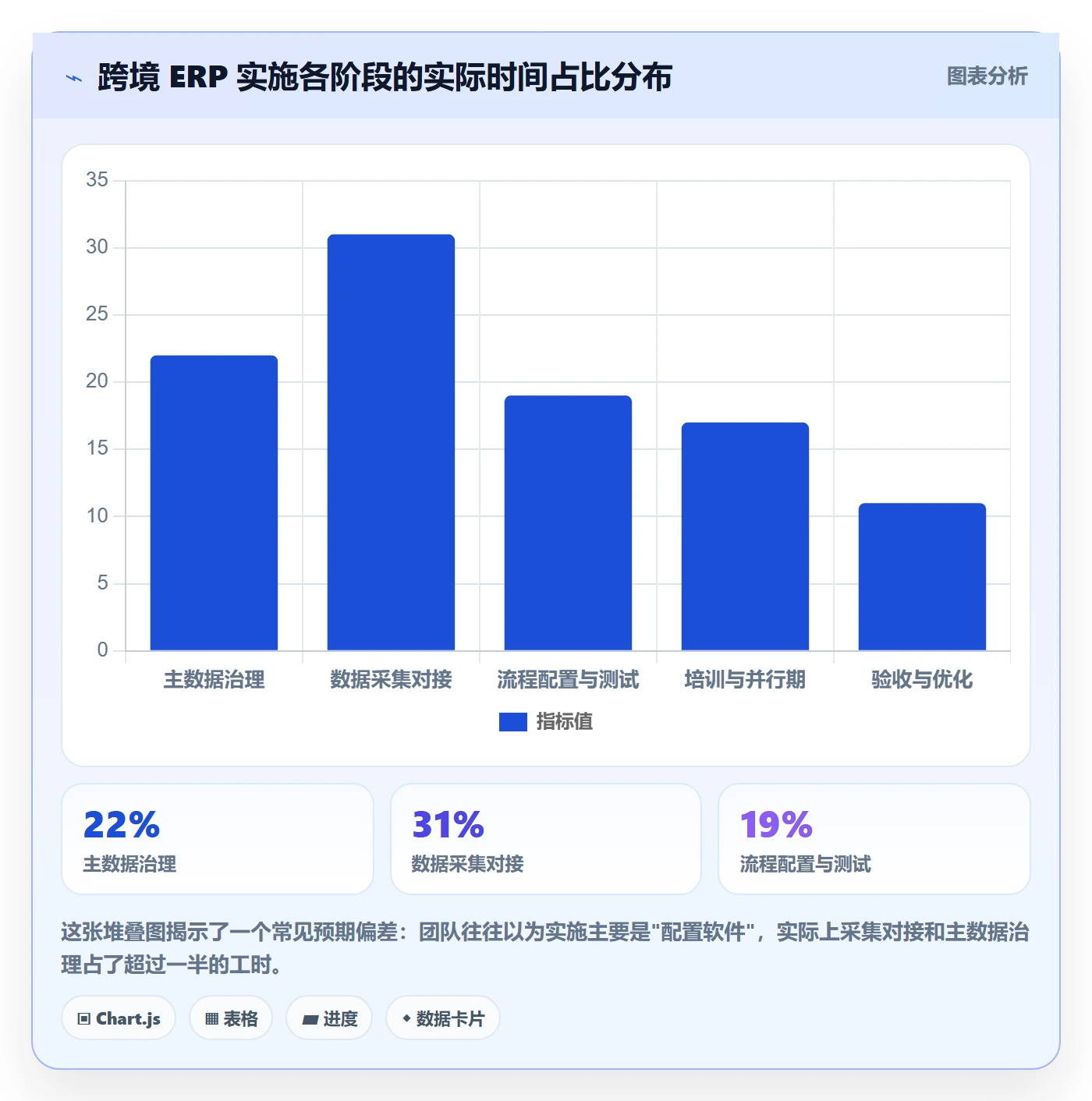

实施阶段最容易低估的就是采集层。团队通常认为"接个平台"是一天的事,但实际上平台授权、字段映射、增量同步、异常重试这些环节加起来,往往占据整个实施周期的三到四成。采集层没做扎实,后面所有环节都在流沙上盖楼。

在数据采集层的对照观察中,我重点关注三个环节:订单抓取时效、库存同步时效、异常订单的可见性。订单抓取时效决定运营能不能及时看到新单;库存同步时效决定会不会超卖;异常订单的可见性决定问题能不能被及时处理。
从观察结果看,接入层做得比较完整的系统,在这三项上会明显减少人工介入。订单抓取以分钟级而非小时级同步的,运营不需要定时手动刷新;库存同步接近实时的,多平台超卖率会明显下降;提供异常订单队列的,问题订单不会沉在列表底部没人管。
另一个观察点是报表。很多系统的报表数量很多,但真正能用的少,原因是口径不统一。我评估报表能力的标准很朴素:毛利率、库存周转、平台费用占比这三个指标,能不能在同一套口径下跨平台对比。如果同一个"毛利率"在亚马逊和独立站用了两种算法,那这张报表就没法用来做决策。
主数据字典不需要复杂,但要包含关键字段和映射关系。下面是我常用的一版结构,可以直接作为起点修改。
sku_master:
internal_sku: "HOME-STORAGE-001" # 内部唯一编码,永不变更
product_name: "折叠收纳箱 60L 灰色"
category: "家居收纳/收纳箱"
brand: "自有品牌A"
specs:
size: "60L"
color: "灰色"
weight_g: 1250
platform_mapping:
platform: "amazon"
shop_id: "US-001"
platform_sku: "B0XXXXXXXX"
asin: "B0XXXXXXXX"
platform: "shopee"
shop_id: "SG-002"
platform_sku: "HS-001-GRAY"
platform: "tiktok_shop"
shop_id: "UK-003"
platform_sku: "HS001GY"
warehouse_mapping:
warehouse_code: "US-WEST-01"
bin: "A-03-12"
procurement:
supplier_code: "SUP-018"
lead_time_days: 18
moq: 200
safety_stock: 150
finance:
cost_currency: "CNY"
sale_currency: ["USD", "SGD", "GBP"]
tariff_code: "3924.90"
这份字典里,internal_sku 是唯一的锚点,所有平台编码、仓库编码、供应商信息、财务信息都挂在它下面。只要这个锚点不乱,后面加多少平台、多少仓库都不会失控。

基于上面的观察,我一般会给出一版 30/60/90 天路线图。核心原则是每个阶段只解决一类问题,不贪多。
同一套方案套不到所有团队身上。下面按四种典型情况给出行动建议,重点说清楚"先做什么、暂时不做什么"。
这类团队最该克制的是"一步到位"的冲动。建议只上订单聚合、库存同步、发货打单三个能力,采购和财务先用系统导出数据在表格里处理。
这个阶段的关键动作是两件:一是把 SKU 编码规则定死,二是建立基线指标表。前者决定未来扩张时会不会推倒重来,后者决定你将来能不能证明这次投入是值得的。
这是跨境 ERP 最典型的适用区间。建议按"订单,库存,采购,财务"的顺序推进,订单和库存必须做到无人工干预,采购从"建议模式"起步,财务在第 60 天后接入。
这个阶段最容易出问题的地方是权限。多团队协作下,如果库存修改权限开得太广,前两个月建立起来的准确性会在一个月内崩塌。
这种情况不需要换系统,需要的是做一次诊断。诊断顺序建议是:先查数据准确率(库存、订单、主数据),再查使用率(各角色的系统内操作占比),再查口径(报表能不能跨平台对比),最后查权限。
诊断完通常会发现,问题集中在两三个点上,而不是"系统不行"。换系统是最后的手段,不是第一反应。
这类团队的复杂度主要来自两处:库存归属和成本归集。库存上,要明确每个海外仓的库存是不是独立核算、调拨怎么记账;成本上,要明确头程运费按什么规则分摊到 SKU。
这两件事必须在实施早期就定下来,因为它们的口径会影响主数据字段设计。事后调整往往意味着重建整套成本数据。

实施过程中最难的不是"做什么",而是"放弃什么"。下面四组取舍,是我在项目里被问得最多的。
自研的吸引力在于完全贴合业务,但真实成本常被低估:不只是开发人力,还有持续维护、平台接口变更跟进、人员流失后的知识断层。跨境平台接口变更频繁,这一点尤其致命。
我的建议是:订单聚合、库存同步、财务对账这类高度标准化且接口变更频繁的部分,优先用成熟产品;真正构成竞争差异的部分(比如自有的选品模型、特殊的组合装逻辑、定制化供应链协同),再考虑自研或二次开发。
| 维度 | 成熟产品 | 自研 | 组合方案 |
|---|---|---|---|
| 上线速度 | 快,通常 1,3 个月 | 慢,通常 6 个月以上 | 中等,核心模块外采 |
| 平台接口维护 | 厂商负责,跟得上变更 | 自己承担,容易被拖垮 | 大部分由厂商承担 |
| 贴合度 | 需要适配 | 完全贴合 | 标准化外采+差异自建 |
| 长期成本 | 订阅或授权费 | 研发+维护持续投入 | 两者叠加但可控 |
| 适用团队 | 绝大多数跨境卖家 | 有稳定研发团队且业务极特殊 | 成长期且有明确差异化需求 |
全模块上线看起来省事,实际是把风险集中到同一时间点。最小可用的代价是要分多次上线,每次都要做一轮培训和切换,管理成本更高。
我的判断标准是:如果团队没有专职项目经理,坚决选最小可用;如果有专员且业务复杂度高,可以考虑分批但连贯的推进。
激进自动化能在短期看到效率提升,但一旦规则设置错误,错误会以系统速度放大。保守自动化安全,但员工会抱怨"上了系统也没轻松多少",影响信心。
我的经验是分模块区别对待:订单抓取、库存同步这类"错了容易回滚"的环节可以激进;自动补货、自动定价、自动审核这类"错了有真实资金损失"的环节必须保守。
外部实施商的优势是有方法论和跨项目经验,劣势是不懂你的业务细节,且项目结束后知识带不走。内部主导的优势是知识沉淀在团队里,劣势是容易踩别人踩过的坑。
比较稳的组合是:外部实施商负责方法论、配置和培训,内部指定一个"业务+系统"双背景的人做对接人,全程参与,项目结束后由他接手运维。这个对接人的质量,往往比实施商的品牌更决定项目成败。

验收是整个项目里最容易被走过场的环节。我见过太多项目验收会的全部内容是"功能演示 + 签字",没有人拿数据说话。这里给出一套可执行的验收方法。
指标不在多,在于口径明确、可重复测量。下面七个是我建议的必测项。
| 指标 | 计算口径 | 测量频率 | 建议目标 |
|---|---|---|---|
| 订单处理时长 | 从平台出单到系统生成发货单的平均耗时(分钟) | 每日 | 较上线前下降 50% 以上 |
| 库存数据准确率 | 抽盘一致 SKU 数 / 抽盘总 SKU 数 | 每月 | ≥ 95% |
| 缺货率 | 因缺货取消或延迟订单数 / 总订单数 | 每周 | 较上线前下降 30% 以上 |
| 对账时长 | 完成一个平台月度对账所需人时 | 每月 | 较上线前下降 60% 以上 |
| 采购到货及时率 | 按约定日期到货采购单 / 总采购单 | 每月 | ≥ 90% |
| 人工录入次数 | 各角色每日手工录入系统次数合计 | 每周 | 第 90 天降至上线前 30% 以内 |
| 异常订单占比 | 需人工干预订单 / 总订单数 | 每周 | ≤ 3% |
我一般把验收分成三层。第一层是功能验收,确认配置符合需求;第二层是数据验收,确认关键指标达到目标值;第三层是行为验收,确认员工真的在用系统,而不是绕开。
第三层最难,也最重要。判断方法很简单:随机抽三天,看系统日志里各角色的操作记录,对比他们实际完成的工作量。如果操作记录远少于实际工作量,说明有人在绕开系统。

即使做了充分准备,项目仍可能进入停滞。我的建议是设定明确的止损检查点:如果第 60 天时系统内订单占比仍低于 70%,或者库存准确率仍低于 85%,就需要立即停下来做诊断,而不是继续按原计划推进下一步。
继续推进只会把问题埋得更深,后期修复成本更高。在错误的基础上扩大范围,是跨境 ERP 项目里最昂贵的错误。
ERP 不是一次性项目,而是持续运营。我建议建立两个固定机制:每月一次的库存抽盘与数据准确率复盘,每季度一次的流程回顾会,检查有哪些环节又退回到人工操作、哪些自动化规则已经不符合当前业务节奏。
回到开头那个家居收纳卖家的案例。我们后来做的不是换系统,而是倒回去补了三件事:重建 SKU 映射表、收紧库存修改权限、设定七个基线指标并每月复核。第六十天,系统内订单占比从 41% 回到 92%,仓库不再用 Excel 打单。
所以我的核心观点是:ERP 不是买回来就提效,而是把主数据、流程顺序、角色分工和验收指标做对之后,才开始提效。功能清单谁都能列,真正的差距在执行顺序和执行质量上。
如果你正准备启动或正在推进跨境 ERP 项目,我建议从三个动作开始,本周就能做:
这三件事都不需要额外采购,也不需要厂商配合,但它们决定了你后面花出去的钱,最终会变成效率还是变成教训。下一步,就是拿着基线表去和你现有的系统或候选供应商对话,你会发现,当你能说清楚自己的口径和指标时,讨论的质量会完全不一样。
我们公司做亚马逊加独立站,一共三个平台六个店,去年买了ERP,销售说一周就能跑起来,结果实施拖了两个多月,订单还在Excel里流转。现在这事落到我头上,我特别怕一上来范围铺太大,最后又是一地鸡毛。
第一周不要铺全量,先做四件事:一是填一张范围表,把平台、店铺、仓库、SKU数量、币种、税号、物流渠道、供应商逐项列出来并标注上线批次,先圈定1个店、1个仓作为试点;二是拉一份主数据字典,明确SKU编码规则、店铺编码、仓库编码、物流渠道编码由谁维护、在哪维护;
三是测一张基线表,把订单处理时长、库存准确率、对账时长、人工录入次数等现状数据用连续两周的真实数据测出来,取中位数并剔除大促日;四是定RACI,老板、运营、IT、财务、仓管、服务商各自对哪些交付物负责。
判断依据很简单:ERP上线失败绝大多数不是功能不够,而是主数据和流程顺序错了,试点跑通再扩面,成本最低,回滚也容易。最不该做的是三件事:历史数据全量导入、所有店铺同时切换、在第一周就追求自动化规则。
我们同时做亚马逊、独立站和TikTok Shop,库存经常这边扣了那边没扣,客服一天要手工改几十单,财务月底对账又要重新拉一遍平台报表。我现在的疑惑是,到底该先把哪个数据接进来,先接订单还是先接商品,出了问题以谁为准。
建议的接入顺序是:商品主数据(SKU、条码、重量、成本)→ 订单 → 库存 → 采购与物流 → 财务。最常见的错误是先接订单再补商品,结果订单进来了但SKU匹配不上,变成一堆异常单挂着,后面所有环节都在救火。
采集方式按优先级排:能走API的优先走API,其次是平台后台批量报表导入,人工补录只保留给异常场景,并且所有人工补录都要进异常队列留痕,而不是直接改数。口径必须在实施前书面定死三条:一是库存以ERP为唯一账本,平台库存由ERP单向推送,禁止双向覆盖;
二是订单以平台原始单据为准,ERP只做承接和状态同步;三是财务对账以平台结算报表为准,ERP负责拆分平台费、物流费和汇率差异。判断依据是异常率:试点期内SKU匹配失败率如果超过1%,就先停下来把商品主数据洗完,别急着扩平台,否则错误会被放大到所有店铺。
老板问我上了ERP能省几个人、能快多少,我答不上来,只能说流程会更规范,他明显不满意。我也知道光靠感觉不行,但真让我拿数据,又不知道测哪些指标、怎么测才算公平。
基线要在上线前测,最好连续测两周,取中位数而不是平均值,并剔除大促、盘点、系统故障这类异常日,否则上线后对比会被质疑。
建议固定七类指标:订单处理时长(从订单生成到打单出库的小时数)、库存准确率(抽盘SKU实际数与系统数一致的占比)、缺货率、月度对账时长(人天)、采购到货及时率、单订单人工录入次数、异常订单占比。
每项指标都要写清测量口径、采样范围、数据来源和责任人,比如库存准确率要写明是随机抽200个SKU还是全盘,缺货率是按SKU算还是按订单行算。上线后按同样的口径再测一次,形成上线前后对比表,这张表才是向老板和财务证明ROI的依据。
判断标准建议设成可验证的目标而不是漂亮的百分比,比如订单处理时长下降30%、对账人天减少一半,只要基线口径一致、数据可追溯,这个结论就站得住;如果基线没测,后面无论系统多好用,提效这件事都只能靠说。
系统上线三个月了,仓库还是用Excel做发货,理由是系统卡、字段多、不如表格顺手;运营那边也偷偷维护自己的订单表。我夹在中间很难受,继续加培训像是无底洞,直接停掉又怕前面的投入全废。
先把症状分成三类再决定停还是推。第一类是配置问题,比如打单慢、字段冗余、批量操作缺失,这类是产品侧可修的,收集一周的操作日志和员工反馈,列出高频卡点清单交给服务商做配置优化就好,不用停项目。
第二类是流程问题,比如审批链太长、系统要求填的信息线下根本拿不到,这类要改流程而不是改系统,先砍掉非必要必填项,把最小可用流程跑顺。
第三类是习惯问题,表现为系统数据正确但员工仍另存一份Excel,处理方式是定死切换节点:先宣布某个日期后Excel只读、不再作为发货依据,同时用周度稽核抽查系统数据与实物一致性,把结果挂到班组绩效上,前三周每周公开一次准确率排名。
判断依据是数据可信度:如果ERP里的库存准确率能连续两周保持在98%以上、订单处理时长不高于原来的Excel流程,那就可以强推单一系统;如果连80%都到不了,说明是配置或主数据问题,此时强推只会逼出更多影子表格,应该先解决数据和配置,再谈停用Excel。


读者评论
文章提到员工绕开系统,我深有同感。我们上线后运营仍登平台后台改库存,因为ERP同步有延迟且数据对不上。结果ERP和后台两套数据并行,仓库打单反而更慢。后来先统一SKU映射和同步频率,再收回后台修改权限,情况才好转。所以别急着全模块上线,先把库存这条主链跑准。
提效乘法公式很实在,但落地时最难的是验收闭环。很多团队上线后没人按月复核数据,报表口径也没人统一,最后老板还是靠感觉决策。建议把库存准确率、订单自动匹配率写进验收指标,并指定业务负责人长期跟进,否则系统会慢慢退回到能用但不准的状态。
财务最后介入这个坑太真实。我们就是订单和库存跑通后,才发现平台佣金、汇率和头程分摊口径全不匹配,只能回头改配置,返工成本很高。财务应该在立项阶段就参与,提前定义科目、币种和费用归集规则,不然后面效率提升都被返工吃掉,ROI也很难证明。
