2024 年黑五后的第一个工作日,我接到一个跨境卖家的电话:平台后台显示当天 8600 多单,ERP 里只有 8100 多单,差了 400 多单。运营说"系统坏了",技术说"接口没问题",客服说"客户催发货催到爆",财务说"这个月的结算数对不上"。四个部门,四套说法,没有一个人能说清到底漏了多少、漏在哪、什么时候开始漏的。这个场景几乎是我做跨境电商 ERP 实施这些年里最常见的一幕,不是订单同步没做,而是订单同步没有可度量的验收标准。

订单同步指标体系的本质,是把"接口接通了"这种模糊结论,替换成一组能被追溯、被复盘、被追责的数字。它要回答的不是"同步功能有没有",而是"漏单率多少、延迟中位数多少、状态映射错误率多少、对账差异多少、这些数字恶化时谁在几点几分该收到告警"。这篇文章会按实施路径拆开讲:先给核心结论,再讲真实场景和常见误区,然后给出口径卡、机制设计、组织分工和验收清单。文章里的具体数字部分来自我自己参与过的项目复盘,会标注口径来源;

涉及平台规则、法规的部分我会明确提醒你以官方文档为准。

一、核心结论:订单同步的成败由指标体系决定,不由接口数量决定

我先把结论摆在最前面,因为大部分 ERP 实施项目的失败不是技术失败,而是度量失败。项目上线时大家都说"对接了 7 个平台、23 个店铺",但没人能回答:昨天这 23 个店铺里,哪一个的同步延迟超过了 30 分钟?上周的漏单集中在哪个平台?上个月的退款状态同步有没有反向影响到库存扣减?如果这些问题答不上来,指标体系就没建起来。

我的核心判断有四条,后面所有章节都是围绕它们展开的。

第一条:订单同步是一致性工程,不是接口工程。接口只解决"数据能不能传",一致性解决"数据传完之后,平台、ERP、WMS、财务四方看到的是不是同一件事"。跨境的复杂度在于这四方常常分布在不同的时区、币种、税制下,一个订单在平台侧是"已支付待发货",在 ERP 侧可能被拆成两个子单发往两个海外仓,在 WMS 侧是两条拣货任务,在财务侧是两笔分币种结算记录。这四份记录必须能通过一个稳定的键串起来。

第二条:指标体系必须分层,不能只有"同步成功率"。我见过太多项目把"同步成功率 99.9%"当成唯一 KPI,结果 99.9% 的成功率背后藏着 0.1% 全部集中在某个大店铺、某个支付方式、某个取消场景上。分层的意思是:接入层、同步层、数据质量层、状态一致性层、业务履约层、财务结算层、运营成本层,每一层都有自己的指标和责任人。

第三条:每个指标必须有口径卡。没有口径卡的指标等于没有指标。"漏单率"三个字,分子是平台订单数减 ERP 订单数,还是平台有效订单数减 ERP 有效订单数?测试单、刷单、取消单、重复推单算不算?统计窗口是按店铺当地时间还是按 UTC?这些问题不写清楚,看板上的数字每个人解读都不一样。

第四条:指标的目标值必须从基线来,不能从愿望来。"漏单率要控制在 0.1% 以内"这种话,如果没有历史基线,就是拍脑袋。基线怎么来?先跑两周只观测不告警,拿到真实分布,再根据业务容忍度设定阈值。大促期间和日常的阈值也应该分开设。

erp跨境电商实施路径:订单同步如何完成指标体系

二、背景和真实场景:为什么跨境电商的订单同步比国内电商难一个量级

国内电商的订单同步相对"规整":一个平台一套 API,币种统一,时区统一,税制统一,物流体系相对集中。跨境电商把这四个"统一"全部打破。我在实施项目里最常遇到的场景是:一个卖家同时做亚马逊、Shopee、TikTok Shop、Temu 和独立站,五个渠道的订单模型、状态枚举、结算周期、退货规则完全不同。

1. 多平台订单模型的异构程度

亚马逊的订单有 Marketplace 维度,同一个 Seller 在不同站点是独立的 Marketplace ID;Shopee 的订单有 region 维度,同一个店铺号在不同区域站点订单结构有差异;独立站(Shopify、WooCommerce 等)的订单模型又和平台电商差异很大,尤其是自定义字段和第三方支付回调。

这些差异直接导致一个问题:你不能用一套字段映射打天下。SKU 映射是最典型的例子。同一个商品,在亚马逊是 ASIN + Seller SKU,在 Shopee 是 item_id + model_id,在 TikTok Shop 是 product_id + sku_id,在你自己的 ERP 里是你定义的内部 SKU。这四套编码必须有一张映射表,而且这张表会随着上新、改版、换供应商不断变化。

2. 状态机的语义漂移

订单状态是订单同步里最难驯服的部分。表面上看大家都有"待支付、已支付、已发货、已完成、已取消、退款中、已退款"这些状态,但每个平台的枚举值、触发时机、可逆性都不一样。

举个我踩过的坑:某个平台在买家发起退款申请时会先进入"退款审核中",这个状态下订单的履约是否应该暂停?我最初的设计是暂停,结果发现该平台大量退款申请最终被驳回,暂停导致发货延迟,履约时效指标恶化。后来改成"退款审核中不暂停,退款达成才回滚",但这就要求财务侧能接受"已发货但退款达成"的差异单。这个决策不是技术决策,是业务决策,而如果没有状态一致率这个指标,你根本不会发现自己在做决策。

erp跨境电商实施路径:订单同步如何完成指标体系

3. 时区、币种、税制的三重叠加

时区问题看起来简单,实操中非常容易出错。一个订单在平台侧记录的是卖家中心时区,在你的 ERP 里如果统一存 UTC,在报表里如果又按运营所在地时区展示,同一个订单在三个地方显示三个不同的日期。日切统计时,"昨天的订单数"取决于你用哪个时区的昨天。

币种和税制更麻烦。跨境订单里,商品价、运费、平台佣金、税费、促销折扣常常是不同币种结算的,ERP 里如果不记录"原币金额 + 汇率 + 本位币金额 + 汇率来源 + 汇率时间",财务对账时会陷入无休止的争议。

4. 大促流量脉冲

大促当天的订单量可能是日常的 10 到 50 倍。这个脉冲会同时冲击三个地方:API 限流、消息队列积压、数据库写入。我经历过一次大促,订单拉取任务因为 API 限流排队,积压峰值到了 40 万条,虽然最终一条没丢,但端到端延迟从平时的 30 秒涨到 4 个多小时,客服在 2 小时内接到了 300 多个"为什么不发货"的咨询。这个损失不是"漏单"造成的,是"延迟"造成的,而如果只监控漏单率,这次事故在指标上根本不成立。

三、常见误区:为什么很多 ERP 实施项目的指标体系建不起来

下面这些误区是我在项目复盘中反复看到的。它们不是技术能力问题,大多是定义问题和协作问题。

1. 误区一:把"接口接通"当成项目里程碑

接口接通只能证明"能传一条数据",不能证明"能稳定传完所有数据"。我用一个对比说明差别。

验收维度接口接通验收指标体系验收
验证方式手工下 1-3 单,看能否进入 ERP连续观测 14 天全量订单,统计漏单、重单、延迟分布
覆盖场景正常下单、正常发货含取消、退款、部分发货、换货、拆单、合单
异常处理失败重跑一次重试策略、补偿对账、死信队列、人工兜底
责任人研发研发 + 运营 + 财务 + 客服,各有指标
可回溯性几乎不可回溯每单有链路 ID,可查到接入、映射、落库、下发各节点时间

我的判断:接口接通应该定义为项目 30% 的进度,剩下 70% 是机制建设、指标验收和灰度运营。很多项目在 30% 就宣布上线,然后在第一个大促被打回原形。

2. 误区二:指标只看"成功率",不看分布和尾部

同步成功率 99.9% 是一个平均数,平均数会掩盖所有问题。真正需要看的是:失败是否集中在某类订单、某个时间段、某个平台。我习惯把失败按"平台 × 订单类型 × 小时"三个维度交叉看,通常会发现失败高度集中,比如 80% 的失败都发生在某个平台的"部分取消"场景。这时候修一个点,成功率就能从 99.9% 提到 99.99%,比泛泛地做"同步优化"有效得多。

erp跨境电商实施路径:订单同步如何完成指标体系

3. 误区三:没有口径卡,看板数字打架

我遇到过最离谱的一次是:运营、财务、技术三个部门在周会上各自报出三个漏单率,0.3%、1.2%、4.8%。争议了一个小时才发现,三个数字的口径完全不同:运营用的是"平台下单数减 ERP 入库数",财务用的是"平台结算单数减 ERP 出库数",技术用的是"接口返回成功但落库失败的数量占比"。三个数字都没错,但放在同一张会议桌上是灾难。

4. 误区四:只做正向同步,不做反向对账

正向同步是"平台推我拉",反向对账是"我主动去平台核对"。只做正向同步的系统,一旦发生丢事件(网络抖动、消费失败、死信堆积未处理),就是一个沉默的漏单,可能要等客户投诉或者财务报表异常才被发现。反向对账是兜底机制,它不解决实时性,但解决"最终不漏"。

5. 误区五:过早上全实时,成本失控

不是所有订单都需要秒级同步。我建议按业务价值分层:现货即发、时效敏感的自营渠道走实时或准实时(秒级到分钟级);长预售、定制类、非时效敏感的渠道走批量(每 5-15 分钟一次)。全实时意味着更高的 API 调用频率、更大的消息队列容量、更复杂的重试逻辑,成本可能翻倍,而收益只有一部分订单体会到。

四、专业判断逻辑:指标体系怎么设计才站得住

我把指标设计拆成四个步骤:定边界、分层次、写口径、设阈值。这四步做完,指标才具备可执行性。

1. 第一步:定义订单同步的边界

边界不清,指标一定乱。我建议在项目启动文档里明确写出以下五条,并且让业务方签字确认。

  1. 同步对象范围:订单主数据、订单状态事件、退款单、售后单、结算流水,哪些在范围内,哪些明确排除。
  2. 平台与店铺范围:具体到 Marketplace ID 和店铺 ID,避免"我们对接了亚马逊"这种模糊表述(亚马逊有十几个站点)。
  3. 订单类型范围:普通单、预售单、换货单、补发单、测试单分别如何处理。
  4. 时间范围:从哪个时间点开始同步,历史订单是否需要补录,补录范围多大。
  5. SLA 范围:什么等级的业务场景对应什么级别的同步时效,这个必须在指标设定前确定。

2. 第二步:按七个层次搭建指标树

下面这张表是我在多个项目里沉淀下来的指标框架,每一层都可以按需裁剪,但我不建议把层数压缩到三层以内,否则一定会漏掉财务或运营维度。

层级核心指标主要责任方典型观测频率
接入层授权健康度、API 调用成功率、限流触发率研发/平台对接每小时
同步层同步成功率、端到端延迟 P50/P95/P99、积压量、重试次数研发每 5-15 分钟
数据质量层漏单率、重单率、字段完整率、映射成功率、金额税一致率研发 + 数据每日
状态一致性层状态映射准确率、取消/退款同步时效、库存扣减一致率研发 + 运营每小时
业务履约层订单履约周期、异常订单占比、人工干预率运营 + 客服每日
财务结算层对账差异率、结算金额差异、币种汇率差异财务每结算周期
运营成本层告警响应时长、工单闭环时长、变更回滚率、同步成本运维 + 项目管理每周

erp跨境电商实施路径:订单同步如何完成指标体系

3. 第三步:给每个指标写口径卡

口径卡是这篇文章里我认为最有复用价值的部分。一张口径卡至少包含七个字段:指标名称、业务定义、分子、分母、统计周期、数据来源、责任方。下面给出我实际项目里使用的八张核心口径卡。

4. 第四步:用基线定阈值,分日常和大促两套

阈值的设定方法我推荐三步走:先观测两周拿基线,再按业务容忍度定红线,最后大促前单独设一套放大阈值。比如日常漏单率基线是 0.05%,红线可以设 0.2%;大促期间允许临时放宽到 0.5%,但必须在 24 小时内回落,否则触发复盘。

五、关键指标口径卡:八个必须定义清楚的指标

下面八张卡是我在项目里使用频率最高的。每张卡的写法都是"定义,分子分母,统计周期,责任方,异常处理",你可以直接拿去改成自己公司的模板。

1. 同步成功率

业务定义:在统计周期内,成功完成从平台到 ERP 落库的订单事件占应同步订单事件的比例。

分子:成功落库并返回业务确认的订单事件数。分母:平台侧在该周期内产生的订单事件总数(含新增、状态变更、取消、退款)。

统计周期:每 15 分钟滚动,每日汇总。责任方:研发。

异常处理:低于阈值时先按平台拆分定位,再按事件类型拆分,避免全局告警噪音。

2. 漏单率

业务定义:统计周期内,平台侧存在但 ERP 侧不存在的有效订单(去重后)占比。

分子:平台订单号集合减去 ERP 订单号集合的差集数量。分母:平台侧有效订单号集合数量(剔除测试单、刷单、明确取消且无需入库的单)。

统计周期:每日 T+1。责任方:研发 + 数据。

异常处理:发现漏单后先补录,再追查丢事件环节,最后更新对账频率。

3. 重单率

业务定义:同一幂等键(平台 + 店铺 + 订单号 + 事件类型)在 ERP 中被重复写入的比例。

分子:被幂等机制拦截或事后发现重复的记录数。分母:同期总写入记录数。

统计周期:每日。责任方:研发。

异常处理:重单分两种,被拦截的说明幂等机制在工作,属于良性;写入后才发现重复的说明幂等键设计有漏洞,需要立刻修。

4. 端到端同步延迟

业务定义:从平台侧事件时间戳到 ERP 内订单可被下游系统(WMS、客服工作台)读取的时间差。

统计口径:同时给出 P50、P95、P99 三个分位,只看平均数会骗人。分位切片维度建议为平台、店铺、订单类型。

统计周期:每分钟采集,每 15 分钟汇总。责任方:研发 + 运维。

异常处理:P99 突增通常是积压,先看队列深度再决定扩容还是降级。

5. 字段完整率

业务定义:订单关键字段(收货人、地址、SKU、数量、金额、币种、税、时间戳)在落库记录中非空且格式合法的比例。

统计周期:每日。责任方:研发 + 数据。

异常处理:按字段维度切片,找出是哪个平台的哪个字段最容易缺失。

6. 映射成功率

业务定义:SKU、仓库、物流方式、店铺的映射关系在同步过程中被成功匹配的比例。这三个映射是整个同步链路最容易出问题的地方,SKU 上新、物流渠道切换、仓库调拨都会导致映射失效。

统计周期:每日。责任方:运营 + 数据。

异常处理:映射失败要有兜底策略,是挂起等人工处理,还是按默认规则落库并标记,这个需要在实施前定义。

7. 状态一致率

业务定义:ERP 中的订单状态与平台侧订单状态在语义映射上一致的比例。

统计周期:每小时。责任方:研发 + 运营。

异常处理:状态不一致往往不是技术 bug,而是状态映射表本身有歧义,需要业务方介入重定义。

8. 对账差异率

业务定义:在结算周期内,ERP 侧订单金额(含退款、佣金、税费)与平台结算单金额的差异比例。

统计周期:每个结算周期。责任方:财务。

异常处理:差异按类型分账,时间性差异、汇率差异、费用项差异、真实错账,前两类可以通过口径对齐消除,后两类要追到具体订单。

erp跨境电商实施路径:订单同步如何完成指标体系

六、技术机制如何支撑指标达标

指标定义了目标,机制决定能不能达到目标。这一段我按"机制,对应指标,设计要点"的逻辑展开。

1. 幂等机制

支撑指标:重单率、字段一致率。

幂等键的设计我推荐"平台 + 店铺 ID + 平台订单号 + 事件类型 + 事件时间戳"五段拼接。只用订单号做幂等键是不够的,因为同一个订单会产生多个状态事件,只用订单号会导致后续状态变更被误判为重复。

幂等键示例(概念示意,非具体实现代码):
idempotency_key = hash(platform + store_id + platform_order_id + event_type + event_time)

写入前先查 Redis 或唯一索引,命中即丢弃并记录一次"良性重单"

2. 重试与退避策略

支撑指标:同步成功率、端到端延迟。

我的经验是分层重试:网络抖动类错误(超时、连接重置)快速重试 3 次,间隔 1s/3s/9s;限流类错误(429)走指数退避并降低并发;业务类错误(400、字段校验失败)不重试,直接进死信队列。把业务错误当成临时错误反复重试,是很多系统压垮自己的原因。

3. 补偿与反向对账

支撑指标:漏单率、对账差异率。

反向对账的机制我建议做成两个频率:高频轻量(每 15 分钟拉一次近期订单号列表,和 ERP 做差集)和低频全量(每天凌晨拉一次,覆盖过去 48 小时)。高频保证时效,低频兜底。

4. 死信队列与人工兜底

支撑指标:异常订单占比、人工干预率。

死信队列不是垃圾桶,它必须配套三件事:可查询、可重放、可归因。我见过的成熟做法是给每条死信打上错误分类标签,运营在后台按标签批量处理,处理完一键重放。没有这套东西,死信只会越积越多。

5. 可观测性建设

支撑指标:所有层次的指标。

最低要求是每一条订单同步链路有唯一的 trace ID,可以查到它在接入、映射、落库、下发各节点的进入时间和耗时。没有链路追踪,你只能知道"漏了",不能知道"漏在哪一环"。

erp跨境电商实施路径:订单同步如何完成指标体系

七、具体案例与数据观察:用数跨境这类工具如何落地指标体系

讲到这里,一定会有人问:这套指标体系是自建的还是可以借助现成工具?我的答案是,指标口径必须你自己定,工具的价值在于把口径变成能自动跑起来的看板和对账流程。这部分我以数跨境为例说明落地路径,你可以对照自己的工具选型做判断。

1. 为什么用它举例

我在给几个中小跨境团队做 ERP 实施陪跑时发现,他们最缺的不是功能,而是把"订单同步"从黑盒变成白盒的可视化能力。自建一套完整的指标采集、看板、告警、对账系统,对 20 人以下的团队来说成本太高。数跨境这类数据聚合与分析工具的价值在于,它可以把多个渠道的订单、结算、库存数据汇聚起来,让运营和财务有一个统一的观测面。

这里我要强调一个判断:数据聚合工具能解决"看得见",不能替代"管得住"。指标口径、幂等机制、状态映射表、对账规则,这些仍然是你的责任。工具帮你把数据拉齐、把看板做出来,但口径错了,看板只会更自信地骗你。

2. 用工具落地指标体系的四步

第一步是数据接入与对齐。把各平台的店铺授权接入后,先不要急着看指标,先花 2-3 天做数据对齐,平台侧的订单总数、ERP 侧的订单总数、工具侧的订单总数,三者是否一致。不一致就说明接入粒度或去重逻辑有问题。

第二步是口径确认。把前面第五节的八张口径卡拿出来,逐条确认工具里的字段能不能支撑这个口径。比如"漏单率"需要平台订单号集合和 ERP 订单号集合能做差集,如果工具只能给到聚合后的数量,这个指标就做不出来。

第三步是看板与告警配置。建议先配三张看板:实时同步状态看板(延迟、积压、失败率)、每日质量看板(漏单、重单、字段完整、映射)、结算对账看板(差异率、差异分类)。告警阈值按第四节的基线方法来定。

第四步是运营闭环。看板上出现的异常必须有归口人,每天或每周有固定的复盘节奏。我在项目里最常看到的失败是,看板做得很漂亮,但没人看,或者看了没人负责。

3. 一个可量化的对比观察

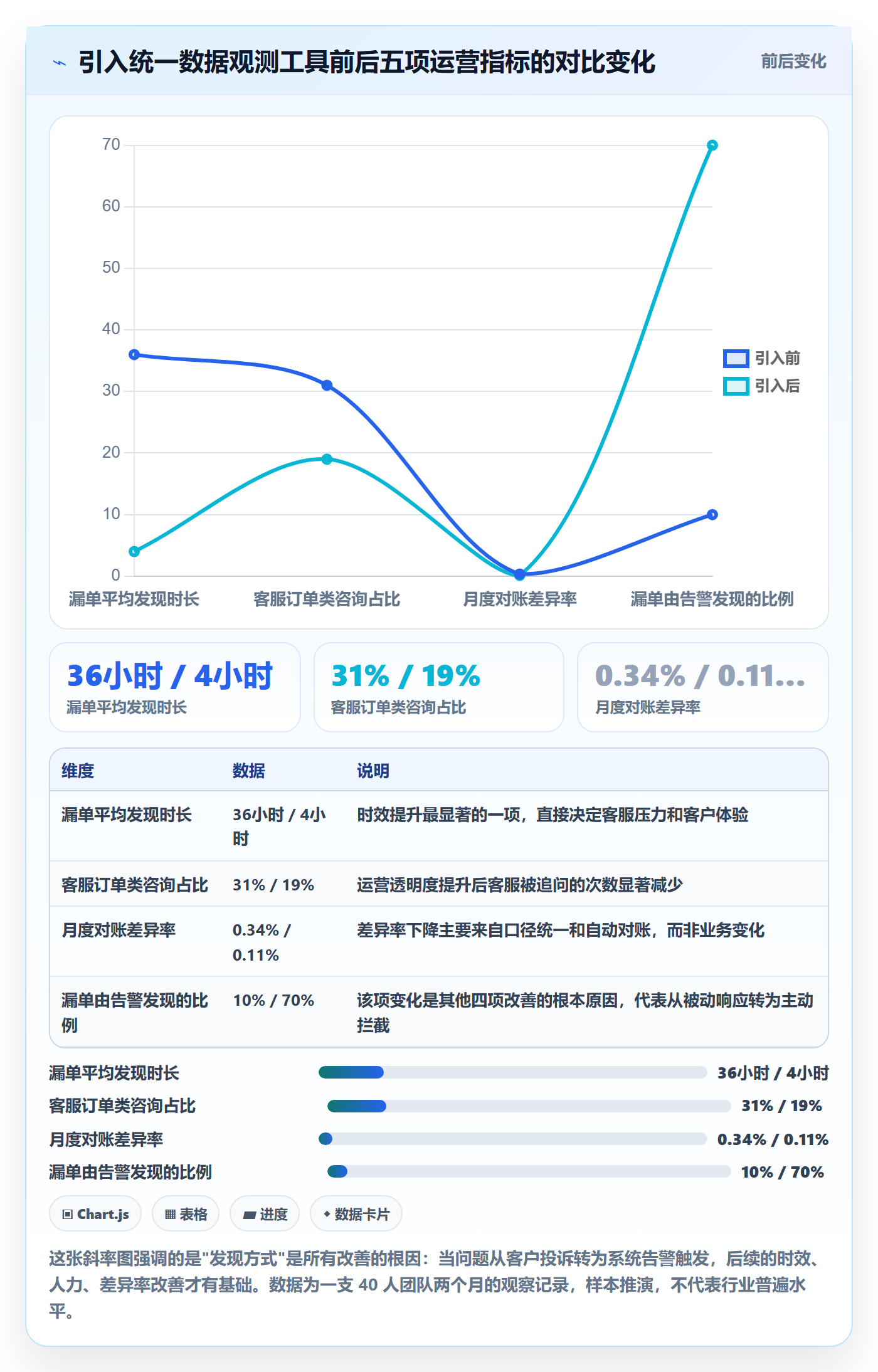

我跟踪过一个约 40 人规模的跨境团队,在引入统一数据观测工具前后各观察了两个月。团队规模、订单量级、平台结构基本可比。下面这组数字是观察记录,不是平台官方数据,仅供你建立量级感。

观测指标引入前(月均)引入后(月均)变化
漏单被发现的方式90% 由客户投诉触发约 70% 由对账告警触发从被动转主动
平均漏单发现时长约 36 小时约 4 小时缩短约 89%
财务对账人工耗时约 26 人时/月约 9 人时/月下降约 65%
客服订单类咨询占比约 31%约 19%下降约 12 个百分点
月度对账差异率约 0.34%约 0.11%下降约 68%

这组数字里我认为最值得关注的不是对账差异率的下降,而是"发现方式"的转变。从依赖客户投诉变成依赖系统告警,本质上是从"事后救火"变成"事中拦截",这才是指标体系真正的价值。

erp跨境电商实施路径:订单同步如何完成指标体系

4. 工具落地的边界与注意事项

需要说清楚的边界有三条。第一,工具不能替你定义业务状态映射,这部分仍需业务方深度参与。第二,工具的数据延迟取决于它自身的拉取频率,不要用工具的实时性去反推你的 SLA。第三,涉及跨境数据传输和个人信息合规的部分,工具的合规资质、数据存储位置、授权范围都需要你自己核实,不要只看功能列表。

八、不同情况下的行动建议

同样的指标体系,不同规模的团队推进方式完全不同。我按四种典型情况分别给建议。

1. 情况一:日均 1000 单以下的初创团队

你不需要自建复杂的指标体系。我的建议是:先用工具把"漏单率、重单率、端到端延迟 P95"三个指标观测起来,每周看一次。三个指标里,漏单率最重要,因为它直接关系到客户体验和财务准确性。技术机制上优先做幂等和每日反向对账,重试和死信可以先用最简单的方式兜底。

这个阶段的常见错误是过早追求实时。1000 单以下的规模,15 分钟批量同步完全够用,把精力花在映射表维护和状态定义上回报更高。

2. 情况二:日均 1000-10000 单的成长型团队

这个阶段需要上完整的八项核心指标,并且开始分层责任。我建议配一个兼职的数据负责人(可以是运营转岗),负责维护口径卡和每日质量看板。技术上需要补齐链路追踪和死信队列,否则问题定位会非常痛苦。

状态一致率在这个阶段会变成主要矛盾,因为你的平台数量通常从 2-3 个增加到 5 个以上,每个平台的取消、退款、换货规则都不一样。建议为每个平台维护一份独立的状态映射表,而不是试图用一张通用表覆盖所有平台。

3. 情况三:日均 10000 单以上的成熟团队

这个阶段指标体系的重点从"有没有"转向"准不准、快不快"。你需要建立指标本身的健康度监控,比如口径卡是否有时效性(平台规则变了,口径卡有没有同步更新)、看板是否有断点、告警是否存在疲劳(告警太多导致没人看)。

大促保障要单独设计。我建议提前 30 天做压测,用历史大促峰值的 1.5 倍流量跑一次全链路,重点看限流触发点和队列积压恢复时间。同时准备好降级预案:哪些渠道可以切批量、哪些告警级别可以临时降低。

4. 情况四:多品牌、多站点、多 ERP 的复杂组织

这种情况最大的问题不是技术,而是口径治理。多个品牌可能有不同的财务口径,多个 ERP 可能有不同的订单模型。我的建议是建立一个跨部门的口径委员会,由数据负责人牵头,业务、财务、IT 各出一人,每月评审一次口径变更。任何口径变更都要有版本号和生效日期,避免历史数据被追溯性地"改口径"。

erp跨境电商实施路径:订单同步如何完成指标体系

九、不同情况下的取舍

实施路径上最难的从来不是"做什么",而是"不做什么"。下面是我在项目中反复权衡的几组取舍。

1. 取舍一:实时性 vs 成本

实时同步的边际成本远高于准实时。从 15 分钟批量提到 1 分钟准实时,成本可能只增加 30%;但从 1 分钟提到秒级实时,可能增加 2-3 倍(更高的调用频率、更复杂的并发控制、更强的容灾)。我的建议是按订单价值分层:时效敏感渠道走准实时,长预售、定制类走批量。不要为了"技术先进"给所有订单上秒级。

2. 取舍二:自建 vs 采购工具

自建的优势是口径完全可控、数据不出域;劣势是开发和维护成本高、迭代慢。采购工具的优势是快、有现成的看板和告警;劣势是口径受限于工具能力、数据在第三方。我的判断标准是:如果你的团队有稳定的数据开发资源且业务逻辑高度定制化,自建更合适;如果你需要快速建立观测能力,先用工具跑起来,等指标稳定后再考虑自建关键环节。

3. 取舍三:严格对账 vs 运营效率

对账越严格,需要人工介入的差异会越多,运营效率会下降。这里的关键是定义差异容忍度。我的做法是把差异分三级:金额差异小于阈值的直接自动平账,中等差异进入待处理池,大额差异立即告警。这样既能保证重大差异不失控,又不会让运营被大量小额差异淹没。

4. 取舍四:指标数量 vs 可执行性

指标不是越多越好。我见过一张有 80 多个指标的看板,结果是没人看。我的经验是:日常必看指标控制在 8-12 个,其余作为下钻维度存在。看板的价值不在于信息全,而在于让异常一眼可见。

5. 取舍五:快速上线 vs 完整验收

业务压力往往要求快速上线,但完整验收需要时间。我的建议是分两批上线:第一批上核心同步链路和三项最重要指标(漏单率、延迟、映射成功率),快速满足业务需求;第二批在 4-8 周内补齐其余指标和机制。关键是分批上线要有明确的补齐时间表,否则"临时方案"会变成"永久方案"。

十、组织分工与验收清单

指标体系最后一定要落到人和流程上,否则就是一份漂亮的文档。

1. 角色与责任划分

我把订单同步的角色分成六类:业务方(定义优先级和容忍度)、产品(定义口径和流程)、研发(实现机制和埋点)、实施(映射维护和数据对齐)、客服(异常反馈)、财务(对账与差异归因)。每一类都要对应到具体指标上,做到"每个指标有且只有一个第一责任人"。

2. 验收清单

下面这份清单是我在项目验收时实际使用的,按五个维度分组。建议你在验收会上逐条打钩,未通过项要有明确的补齐日期和责任人。

  1. 功能验收:正常下单、取消、退款、部分发货、换货、拆合单,六个场景全部跑通。
  2. 数据验收:连续 14 天全量订单的漏单率、重单率、字段完整率、映射成功率全部达标。
  3. 机制验收:幂等、重试、补偿、死信、告警、链路追踪六项机制全部可用并经过故障演练。
  4. 指标验收:八项核心指标的口径卡全部签署,看板可查,告警可触达。
  5. 运营验收:异常订单有明确归口人,有日报或周报机制,有至少一次的完整复盘。

3. 持续运营的三个节奏

日节奏:每天上午看一次质量看板,处理前一天的漏单和映射失败。周节奏:每周复盘一次告警响应时长和人工干预率,找出可以自动化的部分。月节奏:每月评审一次口径卡的时效性,以及平台规则变更带来的影响。

十一、常见坑与规避清单

最后这部分是我踩过和见过的坑,按严重程度排序。

1. 只接 API 不做对账

这是最致命的坑。正向同步只能保证"推过来的都处理了",不能保证"该推的都推过来了"。没有反向对账,丢事件就是沉默的。规避方法:反向对账从第一天就做,频率可以是每日全量。

2. 状态定义不一致

平台状态和 ERP 状态之间如果没有明确的映射表和语义说明,会把业务逻辑错误当成技术 bug 修,越修越乱。规避方法是把状态映射表作为一等文档维护,每次平台规则变更都要评审。

3. 时区、币种、税处理错误

这类错误的隐蔽性极强,往往要到财务对账或税务申报时才暴露。规避方法是订单表必须同时记录原币、汇率、汇率来源、汇率时间、本位币金额,任何环节都不能只存一个金额。

4. 大促无预案

大促的问题几乎总是发生在限流和积压上,而不是数据正确性上。规避方法是提前 30 天压测,准备降级方案,并且明确大促期间的指标放宽范围和回落时限。

5. 指标无口径导致看板不可信

一旦看板数字被证明不可信,整个指标体系就会失去权威性,团队会退回到靠经验判断。规避方法是口径卡签署制,任何口径变更都要有版本记录。

6. 过度追求实时

成本和复杂度的上升往往不成比例。规避方法是按订单价值分层设计同步策略,不要一刀切。

7. 用厂商承诺代替实际验证

无论是 ERP 厂商还是数据工具厂商,承诺的 SLA 和实际表现之间往往有差距。规避方法是在验收阶段用自己的真实数据跑一遍,尤其是大促场景下的表现。

erp跨境电商实施路径:订单同步如何完成指标体系

十二、结语:订单同步的终点不是"接上了",而是"说得清"

回到文章开头那个少 400 多单的场景。后来我们做的第一件事不是改代码,而是把当天的平台订单号和 ERP 订单号拉出来做差集,按小时和订单类型切片。结果发现 400 多单里有 360 多单集中在某平台的"部分取消"场景,另有 40 多单是 SKU 映射缺失导致的落库失败。两个原因,一天之内修完,比之前三个部门吵一个月有效得多。

这就是指标体系最朴素的价值:它把模糊的"系统有问题"变成具体的"某个场景没处理"。订单同步从来不是一个技术能力问题,而是一个组织能不能把问题说清楚的问题。

如果你准备推进这件事,我建议的下一步动作是这三件:第一,先不自建系统,用一周时间把当前各平台的订单总数、ERP 订单总数、财务结算单数拉出来做一次三方对比,看看差异有多大、集中在哪。第二,把第五节的八张口径卡抄下来,逐条填入你们公司的定义,开一次业务、财务、IT 三方会议确认。第三,选一个店铺做试点,连续观测两周,拿到基线后再设阈值和告警。

如果你希望更快地建立观测能力,可以先了解数跨境这类能把多渠道订单和结算数据汇聚起来的工具(官网:https://shukuajing.jiushuyun.com/?utm_source=seo&utm;_plan=est&utm;_unit=gys),用它先把"看得见"这一步做起来,再逐步补"管得住"的机制。口径是你的事,工具只是把你的口径变成能每天自动跑出来的数字。

最后一句话送给你:一个订单同步系统是否可靠,不取决于它上线时说得多好,而取决于它出问题时你能不能在两小时内定位到具体环节。能被定位的系统,才是能被信任的系统。

常见问题解答(FAQ)

1. 订单同步的指标体系到底要分几层,最少要盯住哪几个核心指标?

我们公司刚上跨境电商 ERP,老板让我出一份订单同步的监控看板,我把同步成功率、订单量、延迟都放上去了,结果运营说看板挺好看但一出问题还是靠人肉查。我就很困惑,到底是指标不够,还是我搭的结构本身就不对?

建议按七层搭树:接入层、同步层、数据质量层、状态一致性层、业务履约层、财务结算层、运营成本层。但落地不用一次全上,先做“1+3”最小闭环,接入层放授权健康度和 API 调用成功率,同步层放同步成功率和端到端延迟,数据质量层放漏单率和重单率,这 6 个指标能覆盖八成故障。

判断依据很简单:任何一层缺位都会出现“看板好看但业务不认”,比如只监控 API 成功率,接口 200 但字段丢了照样漏单;只监控漏单率,又说不清是拉取失败还是状态映射错了。责任方也要提前钉死:接入层归 IT,同步层归实施或研发,数据质量层归订单运营,业务履约层归客服和仓储,财务结算层归对账岗。

目标值不要照抄同行,先跑两周基线拿到 P50 和 P95,再在此基础上设阈值,否则第一周就会因为误报把告警关掉。

2. 同步成功率和漏单率的口径到底怎么定,为什么财务、运营、IT 三边算出来的数字都不一样?

上个月大促后复盘,运营说漏了 300 单,IT 说同步成功率 99.6% 没问题,财务说对账差异只有几十单,三个数放一起开会直接吵起来了。我自己也说不清哪个才是真的,是不是我们从一开始就没定义好口径?

差异基本都出在分子分母上。同步成功率的分母必须是“应同步事件数”,不是“已发起的请求数”,否则请求没发出去的那部分会被隐藏掉;同时要按平台、店铺、订单类型、小时分桶,混在一起算没意义。

漏单率用(平台同一时间窗订单数 − ERP 入库订单数)÷ 平台订单数,关键是要留补偿窗口,比如 T+1 或两小时后再比对,把还在重试链路上的单子算成漏单会虚高。重单率用幂等键重复入库次数 ÷ 入库总次数,幂等键建议用平台加店铺加订单号加事件类型。

对账差异率则要拆成订单差异、退款差异、费用差异、结算差异四段,不能合成一个数。判断依据是:口径每变一次,指标波动可能比真实故障还大。所以每个指标都要写口径卡,至少写清平台范围、店铺范围、订单类型、时区(统一到 UTC 或业务时区)、币种汇率来源、是否剔除测试单、是否包含取消和退款单。

口径卡让业务、财务、IT 三方签字确认,比多买一套监控工具管用得多。

3. 平台订单状态和 ERP 状态对不上,状态映射到底怎么做才不容易出错?

我们做多平台铺货,亚马逊、独立站、还有两个东南亚平台的状态字段完全不一样,ERP 里只有“待发货、已发货、已完成”几个状态。现在经常出现平台已经退款了,ERP 还挂在待发货,客服被客户追着问。我很想知道状态映射有没有一套标准做法?

做法是建一张三段式映射表:平台原始状态枚举 → 中间态(标准化事件)→ ERP 落库状态。第一步先把每个平台的状态枚举值全量拉出来,别只看文档,要抽样真实订单核对,因为文档版本和线上行为经常不一致。

第二步把状态拆成“事件”和“状态”两个维度,正向事件是下单、支付、发货、签收,逆向事件是取消、退款、退货、换货;像“部分发货”“已签收未结算”这种多义状态不能硬塞进一个状态字段,要作为事件记录再推导状态。第三步对一对多的映射要写优先级,比如平台同时给出已退款和已关闭,谁覆盖谁必须提前定死。

判断依据可以量化:状态映射准确率用抽样核算,每天随机抽 100 到 200 单,比对平台与 ERP 的状态一致性,低于阈值就回溯映射表。另外退款和取消这类逆向事件必须做幂等,否则一次退款推两次,库存和优惠券会被重复回滚,财务那边马上就会炸。

映射表要版本化管理,平台改字段时能被追溯,而不是某个开发在代码里改一行没人知道。

4. 订单同步上线时怎么验收才算达标,灰度和大促压测要做哪些准备?

我们系统刚开发完,厂商说功能都通了可以上线,但我心里没底,毕竟大促一挂就是真金白银。我想知道验收到底看什么、灰度要跑多久、大促前有没有必须做的压测动作?

建议分三步验收。第一步单店铺灰度,跑一到两周,还要刻意覆盖全状态类型,也就是主动制造取消、部分退款、换货、地址修改这些非正常路径,只测下单发货等于没测。第二步全量店铺切换,观察期至少连续七到十四天,考核重点不是某一天成功率高,而是这段时间内有没有需要人工介入补单的情况。

第三步大促压测,按历史峰值的 1.5 到 2 倍打请求,重点验证限流触发后的退避、重试和补偿链路能不能自动收敛,而不是只看接口能不能扛住。验收清单建议固定五块:功能上覆盖下单、支付、取消、退款、发货、签收;数据上验字段完整率和映射成功率;指标上验同步成功率、漏单率、P95 端到端延迟;

异常上验死信队列可查、失败单可人工重推;对账上验日对账差异能归零或者每一笔都能解释清楚。判断依据是:能自动恢复的失败不算故障,需要人工捞单的才算。大促前还要准备降级预案,比如关掉非关键字段的实时同步改走批量、提高重试间隔保护平台侧限流、提前冻结映射表和数据字典的变更,避免大促期间改配置引入新风险。

核心关键词

读者评论

秦
秦欣然

作为实施顾问,最有共鸣的是“接口接通只算30%”。很多项目验收只测正常单,取消、退款、拆单没覆盖,大促就暴露。指标体系分层和口径卡确实是落地关键,否则看板数字没法追责。建议再补充多平台状态映射的维护责任。

杜
杜知夏

从技术角度,帕累托图很说明问题:状态枚举未映射和SKU映射缺失占大头,比盲目扩容有效。反向对账也必须有,正向同步丢了事件不会主动暴露。实际落地还要考虑死信队列告警和补偿幂等。

叶
叶思源

运营视角:延迟和漏单对客服影响完全不同。大促延迟4小时,哪怕一条没丢,也会引发大量催发货。只监控同步成功率不够,应按渠道、订单类型、小时看尾部,并设大促独立阈值。

冯
冯诗涵

财务角度:币种、汇率、税制不记录原币+汇率来源+时间,对账永远扯皮。结算周期不同也要求按渠道设计对账口径。文章提的口径卡很实用,最好把财务结算层指标和业务履约层明确分开。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
erp跨境电商选择标准:多平台刊登维度如何评估标准化管理

erp跨境电商选择标准:多平台刊登维度如何评估标准化管理

我做过一次让我印象很深的 ERP 选型复盘。团队前后评估了 6 家服务商,最后一轮演示时,每一家都能在 20 […]
erp跨境电商使用技巧:物流对接对应的标准化管理方法

erp跨境电商使用技巧:物流对接对应的标准化管理方法

去年 11 月,我帮一家做家居品类的跨境卖家做 ERP 物流模块诊断。他们有 4 个平台店铺、7 家物流商、2 […]
erp跨境电商场景解析:系统实施中的标准化管理怎么处理

erp跨境电商场景解析:系统实施中的标准化管理怎么处理

去年下半年我参与了一个跨境卖家的 ERP 实施复盘会,会议开到一半,运营负责人拍桌子说了一句话:"你 […]
erp跨境电商配置指南:订单同步需要哪些标准化管理设置

erp跨境电商配置指南:订单同步需要哪些标准化管理设置

去年双十一前一周,一位做家居跨境的运营总监把 ERP 后台的订单日志发给我看:同一个平台订单号在系统里生成了 […]
erp跨境电商检查方法:通过多平台刊登评估标准化管理质量

erp跨境电商检查方法:通过多平台刊登评估标准化管理质量

去年 Q4,我陪一家做家居园艺的卖家做 ERP 巡检。他们的运营总监很自信:五个平台都能一键刊登,SKU 建一 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
