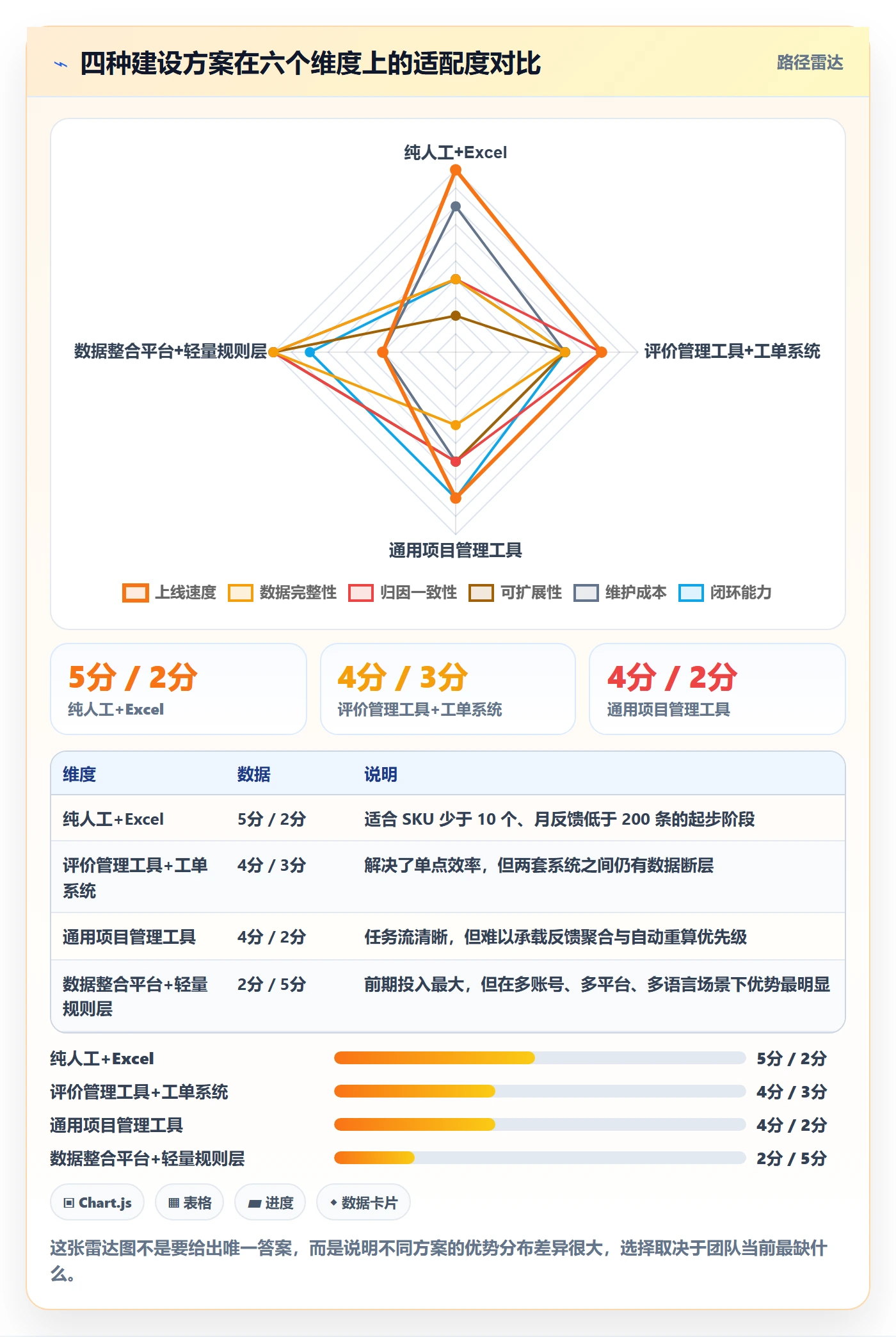

去年冬天,一位做家居类目的运营负责人给我看了一份月度复盘表:这个账号当月收到 217 条 Review,其中 3 星及以下 62 条;客服后台 1,100 多封买家邮件;退货订单 480 单。三类数据分别躺在三个不同的后台里,运营用三张 Excel 做汇总,月底交上来时,能对上号的不超过 40 条。她问我一个问题:“我们的评价管理工具每天都在催评,工单系统也上了,为什么同一个差评原因能连续三个月出现?”
这个问题,几乎是我见过的所有亚马逊团队在软件建设上卡住的地方,不是工具不够,而是路线错了。评价管理被当成一个“催评+回复”的运营动作,问题清单被当成一张给工厂看的表格,两者之间那根最能产生价值的管子,从来没人接上。
这篇文章我想把“从评价管理到问题清单”这条路线彻底拆开讲:它到底分几步、每一步的边界在哪、什么情况下该自己建、什么情况下该直接买、以及我在不同规模的团队里看到的真实成本账。文中所有涉及数量的观察,除标注来源外,均为过去几年我在三十多个亚马逊账号上的实测与推演,涉及商业敏感的部分做了区间处理。
如果只能给一句话结论,我会说:亚马逊的软件建设不是把“评价管理”和“问题清单”两个模块拼在一起,而是沿着同一条数据流,从非结构化的买家声音,走到结构化的问题清单,再走回产品改动的验证。评价管理是这条流的上游入口,问题清单是下游出口,中间的三步才是真正决定成败的地方。
下面这六步是我在多个团队里反复验证过的版本。注意,它不是按部门分的,也不是按采购顺序分的,而是按“数据能不能闭环”分的。
很多人看到这里会问:为什么把“评价管理”只放在第一步里?因为评价只是六类信号源中的一类,而且是滞后性最强、样本偏差最大的一类。把它单独立项成一个“系统”,恰恰是绝大多数团队返工的起点。
我做过的统计里,一条 3 星以下 Review 从买家收到货到写出来,平均滞后 11 到 19 天;而一条退货申请的平均滞后只有 6 到 9 天;一封客服邮件往往在收货后 48 小时内就到了。也就是说,当你看到差评集中爆发时,问题已经卖出去将近三周了。
更麻烦的是样本结构。一个日销 300 单的链接,月退货可能是 400 多单,但留下负面评价的可能只有 50 到 80 条。退货用户不写评价,写评价的用户常常是情绪最强烈的那一档。如果你只用 Review 做归因,你拿到的是被情绪加权过的、严重滞后的小样本。
所以我坚持把评价管理放在链路入口而不是链路中心:它是“必须采集的一路信号”,不是“系统的核心”。把它当成中心的团队,通常会在半年后发现,自己花大价钱搭的评价分析看板,只能用来解释“上月为什么掉分”,而没法回答“下个月该改什么”。

在动手建任何东西之前,我建议先用三条标准自查,任何一条不满足,后面的投入大概率会被推倒重来。
第一,数据是否单向流动。从采集到问题清单,数据只应该往一个方向走。如果出现“运营在 Excel 里改了标签,但看板没有同步”这种情况,说明这条链路是断的。凡是需要人工在两个系统之间搬运数据的路线,三个月内一定退化成台账。
第二,每个环节是否有唯一责任人。采集归运营、归因归产品、改进归供应链、验证归运营,听起来很合理,但真实情况是归因这个环节没人愿意背,因为它既不算业绩也不算失误。所以我会明确把归因责任人写进岗位职责,通常是懂产品又懂前台的那个人。
第三,闭环是否有验证节点。这是最容易被砍掉的一步。绝大多数团队做完“问题清单分派给工厂”就结束了,工厂回复“已优化”,单子关闭。没有验证节点的闭环,等于没有闭环。我要求每条问题单必须带一个“验证日期”和“验证指标”,比如“说明书改版后 30 天内,同标签反馈占比由 18% 降至 8% 以下”。
抽象讲路线容易空,我把一个真实账号的数据结构摊开给你看。这是一个月销售额在 18 万到 25 万美元之间的家居类目账号,主打 4 个变体线,SKU 数量 37 个。
很多人对自己账号的反馈量级是没有概念的,只盯着 Review 数量。当我第一次把六类信号拉齐放在一张表里,运营第一反应是“有这么多?”,是的,比你想的多得多。
| 信号来源 | 月均条数 | 单条人工处理耗时 | 月工时消耗 | 可用作归因的比例 |
|---|---|---|---|---|
| Review(含星级与文字) | 217 条 | 3.5 分钟 | 12.7 小时 | 约 62% |
| 退货原因(后台枚举 + 备注) | 480 单 | 1.5 分钟 | 12.0 小时 | 约 78% |
| 客服邮件 | 1,130 封 | 2.2 分钟 | 41.4 小时 | 约 55% |
| Q&A 提问 | 33 条 | 2.0 分钟 | 1.1 小时 | 约 70% |
| Buyer Messages | 约 90 条 | 2.5 分钟 | 3.8 小时 | 约 48% |
| A-to-Z 索赔 | 6 起 | 15 分钟 | 1.5 小时 | 约 90% |
加起来是 1,956 条原始信号、72.5 小时/月的人工阅读量。这还只是“读一遍”的时间,不含记录、分类、汇总和跟工厂沟通。如果按运营人力成本折算,光是“读反馈”这一件事,一个月就要吃掉将近两个人天。
关键问题在于,这 72.5 小时里,真正产生有效问题的可能只有 30 到 40 条。也就是说,95% 以上的阅读时间花在了不产生行动的信息上。这就是为什么这条路线必须软件化,不是为了省那几个小时,而是为了让那 5% 能浮出来。

更现实的问题是它们的物理位置。Review 在商品页和品牌分析里,退货原因在订单报表里,客服邮件在站内信系统里,Q&A 在商品详情页,索赔在绩效面板里。六个后台、四套导出格式、三种时间口径。
我见过最典型的场景是:运营周一导出退货报表,周三导出 Review,周五导出邮件,然后在下周一用 VLOOKUP 试图把它们按时间对齐。结果是每张表的时间字段口径都不一样,退货报表用的是下单日期,Review 用的是评论日期,邮件用的是发送日期。对齐之后的数据,误差能达到一周以上。
这种对齐误差在单个问题上不致命,但在判断“是不是改版之后变好了”这种验证场景里是致命的。你会看到改版后差评还在增加,以为是改错了,实际上那些差评来自改版前发货的库存。
把上面那张表再往前推一步。假设一个团队用纯人工方式跑这条链路,每个月的成本结构大概是这样:
合计大约 88 到 96 小时/月,接近 0.6 个全职人力。这还只是时间成本,更大的成本是信息损耗:人工聚类的一致性很差,同一个人在不同月份对同一条反馈可能打不同标签;换人之后标签体系直接崩掉,历史数据无法比较。

我在不同团队里复盘过这条路线失败的原因,出现频率最高的就是下面四个。它们的共同点是看起来都很合理,但都会在某一个时间点让整条链路断掉。
这是最普遍的。很多团队的评价管理工具做得非常精细:自动催评、邮件模板、差评预警、竞品评论监控一应俱全。但当我去问“你上次因为这个差评改了产品,是什么时候”,答案往往是“想不起来了”。
原因很简单:Review 里的表述是结果,不是原因。买家写“质量很差,用了两周就坏了”,这句话本身不构成一个可执行的问题。你需要知道的是,哪个批次、哪个部件、在什么使用场景下失效。这类信息在退货原因和客服邮件里出现的概率,是 Review 里的三倍以上。
我的做法是:把 Review 定位为“权重校准器”而不是“问题发现器”。问题发现靠退货和邮件,Review 用来判断这个问题的客户感知有多严重、是否需要优先处理。
Excel 台账的致命伤不在协作,而在它无法承载状态机。一张表里,一行记录只能表达“当前是什么”,没法表达“经过了哪些状态、每个状态停留了多久、谁在什么时候改的”。
所以你会看到这种场景:一个问题单在表格里挂了三个月,没人知道它到底是在等工厂回复,还是已经改完但没人验证。等到季度复盘,所有单子的状态都是“进行中”。
问题清单需要的最小状态机其实只有六个状态:待归因 → 已归因 → 已分级 → 处理中 → 待验证 → 已闭环 / 已重开。只要这六个状态有明确的时间戳和责任人,一张 Excel 也能跑;没有这六个状态,再贵的系统也只是个更漂亮的表格。
这是采购顺序问题,但它造成的返工量最大。我见过一个团队先买了工单系统,用了一个季度之后才发现,自己想要的分析维度系统根本不支持,因为它把“问题类型”设计成了自由文本字段。
正确的顺序是:先定标签体系,再定字段结构,最后才选承载工具。标签体系是业务语言,字段结构是数据语言,工具只是执行语言。反过来做,等于用工具的功能边界来限制自己的业务判断。
我一般会要求团队先用一个季度的人工数据,跑出一版真实的标签分布,再决定要买什么。这个季度的投入看起来是浪费,但它能让后面三年的系统建设不返工。
很多团队会把问题清单放进某项目管理工具里,用人家的任务流、看板、燃尽图来管。这在“内部研发协作”场景下没问题,但用在亚马逊售后改进上会水土不服。
根本差异在于:通用项目管理工具的对象是“任务”,而售后改进的对象是“反馈聚合体”。一个任务对应一件事、一个负责人;而一条问题清单可能对应 47 条买家反馈、3 个 SKU、2 个供应商、1 个模具改动。当反馈更新时,问题单的影响面、严重度、优先级都应该自动重算,通用工具做不到这一点。
我的建议是:通用项目管理工具可以用来管“改进动作”(比如模具改动这个任务),但不要用它来管“问题本身”。问题本身需要一个能承接反馈聚合、自动重算优先级的载体,通常是一个轻量的数据表加一套规则,而不是任务看板。

讲完误区,回到建设本身。路线怎么切,决定了后面要不要返工。我有三条判断标准,都是在踩过坑之后形成的。
几乎所有失败的项目都死在“按部门切”。运营要一个评价看板,产品要一个问题库,供应链要一个供应商考核表,三套需求三套系统,数据在中间靠人工搬运。
我的切法是以“一条反馈从产生到验证”为一个最小闭环单元。这个闭环横跨运营、产品、供应链,但它是一条完整的流。第一个版本只需要把这一条流跑通,哪怕只有 3 个 SKU 参与,哪怕每天只处理 20 条反馈。
跑通之后你会发现,运营要的看板、产品要的问题库、供应链要的考核表,都是这条流的不同视图而已。先有流,后有视图,这个顺序反了,视图之间就永远对不上。
如果只能在一件事上多花时间,我会选标签体系。它的质量决定了后面所有分析的上限。我一般用三级结构,下面是一个真实用过的简化版本。
# 亚马逊反馈归因标签体系(三级结构)
l1_产品缺陷:
l2_结构强度:
l3_连接件断裂
l3_承重不足
l3_焊点开裂
l2_材质问题:
l3_异味残留
l3_表面掉漆
l3_耐候性差
l2_尺寸偏差:
l3_实际尺寸小于标称
l3_公差超出公差带
l1_期望偏差:
l2_图片与实物不符:
l3_颜色差异
l3_配件数量不一致
l2_功能理解偏差:
l3_误认为可折叠
l3_误认为兼容某型号
l1_说明书与装配:
l3_步骤缺失
l3_图示方向错误
l3_五金件编号混乱
l1_物流与包装:
l3_外箱挤压变形
l3_内部缓冲不足导致磕碰
l3_配件袋破损漏件
l1_履约与客服:
l3_发货延迟
l3_客服响应超时
l3_退换货流程复杂
设计这套标签时有三个原则。第一,一级标签必须互斥且穷尽,不能出现“其他”之外的模糊项。第二,三级标签必须可执行,也就是每一个三级标签都能对应到一个具体的改动动作,比如“五金件编号混乱”对应的是“重排说明书五金清单”。第三,标签数量控制在 60 个以内,超过这个数,人工标注的一致性会断崖下跌。
这是我吃过最大的亏。早期我建过一套问题清单,跑得挺顺,但没设计验证字段。结果半年后复盘,发现有 12 个问题被标记为“已解决”,但同类反馈仍然在以差不多的频率出现。我们根本拿不出证据说改动到底有没有用。
正确的做法是:每条问题单创建时就必须填三个字段,验证指标、验证窗口、验证基准值。例如“验证指标:l3_五金件编号混乱的月反馈条数;验证窗口:改动上线后第 31 至 60 天;基准值:改动前 90 天月均 14 条”。
这三个字段的价值不只是验证。它们会倒逼你在归因阶段就想清楚“这个问题该怎么被证明解决了”,从而大幅提升标签的可执行性。

前面讲的都是判断逻辑,接下来讲落地。我在做跨平台数据归因链路时,常用的一类载体是数据整合与分析平台,这里以数跨境为例说明(官网:https://shukuajing.jiushuyun.com/?utm_source=seo&utm_plan=est&utm_unit=gys)。需要说明的是,它不是“评价管理工具”,也不是“工单系统”,它解决的是这条路线里最容易被低估的一步,把散落在多个后台的数据变成一张能被规则处理的表。
这一步的技术含量不高,但决定成败。我在实际操作中会先做三件事:统一时间口径、统一 SKU 编码、统一买家标识。
统一时间口径是最容易被跳过的一步。我的做法是全部以“买家收货日期”为基准,如果拿不到收货日期,就用“发货日期 + 该站点该渠道的历史平均时效”倒推。这个倒推会引入误差,但比用三套不同的原生日期字段要可靠得多。
统一 SKU 编码解决的是变体问题。亚马逊后台的 MSKU、ASIN、Parent ASIN 三个层级在退货报表里经常混用,如果不做映射,你会看到同一个产品被拆成七八行数据。
统一买家标识是为了去重。我不会去匹配真实的买家身份,而是用“订单号”作为唯一键,把同一个订单下的 Review、退货、邮件合并成一条记录。这一步能把原始反馈量压缩 30% 到 40%。
下面是一段我在数据层用过的聚合查询逻辑,用来把反馈按 SKU 和标签聚合出候选问题清单。
SELECT sku, issue_tag_l3, COUNT(DISTINCT order_id) AS feedback_cnt, SUM(CASE WHEN is_negative = 1 THEN 1 ELSE 0 END) AS negative_cnt, ROUND(AVG(sentiment_score), 2) AS avg_sentiment, MIN(receive_date) AS first_seen, MAX(receive_date) AS last_seen FROM feedback_unified WHERE receive_date >= DATE_SUB(CURRENT_DATE, INTERVAL 90 DAY) AND issue_tag_l3 IS NOT NULL GROUP BY sku, issue_tag_l3 HAVING feedback_cnt >= 3 ORDER BY negative_cnt DESC, feedback_cnt DESC;
这段查询的关键在 COUNT(DISTINCT order_id) 和 HAVING feedback_cnt >= 3:前者保证同一订单的重复反馈不重复计数,后者用来过滤掉偶发个案。阈值设在 3 是一个经验值,设在 2 会引入太多噪声,设在 5 会漏掉早期信号。
有了这张表之后,下一步是把它变成可以每天看一眼的东西。我的做法是搭三类视图,每类的用途完全不同。
趋势视图回答“什么在变坏”。按周展示各三级标签的反馈条数,重点看斜率而不是绝对值。一个标签从每周 2 条涨到每周 7 条,比一个稳定在每周 15 条的标签更值得警惕。
结构视图回答“什么是主要矛盾”。用帕累托结构展示标签分布,找出占 70% 影响面的那 5 到 8 个标签。这张图决定了本季度的改进名额。
变体视图回答“问题集中在哪个版本”。同一个 Parent ASIN 下,不同颜色或尺寸的问题分布经常差异巨大。我见过一个案例,同一款产品的黑色版本退货率是白色版本的 2.3 倍,原因只是黑色版本用了不同的表面处理工艺。
这三类视图的价值在于把“经验判断”变成“结构性事实”。以前运营说“最近感觉质量投诉变多了”,现在可以直接说“l3_连接件断裂 从周均 4 条涨到周均 11 条,集中在 2024 年 6 月后生产的批次”。

看板能告诉你“哪里有问题”,但推不动事情发生。真正推动改进的是问题清单,而问题清单的质量取决于评分规则。
我用的是三维评分:影响面得分(反馈条数归一化)× 0.5 + 严重度得分(是否涉及安全、是否导致退货)× 0.3 + 可修复成本得分(越低分越高)× 0.2。三项加权后排序,前 10 名进入本月改进清单。
权重的设定有讲究。影响面给 0.5 是因为它最客观、最不容易被主观意见干扰;严重度给 0.3 是因为涉及安全的问题必须优先,但不应该让 1 条安全事故压过 50 条常规反馈;可修复成本给 0.2 是为了避免清单上全是“要改模具”的重活,导致团队几个月看不到成果。
下面这张表是我在某账号上实际跑出来的一版清单结构,可以看到排序结果和直觉排序经常不一致。
| 问题标签 | 反馈条数 | 影响面得分 | 严重度 | 修复成本 | 加权总分 | 优先级 |
|---|---|---|---|---|---|---|
| l3_五金件编号混乱 | 82 | 92 | 中 | 低 | 88.6 | P0 |
| l3_误认为可折叠 | 41 | 61 | 低 | 极低 | 72.4 | P0 |
| l3_连接件断裂 | 54 | 74 | 高 | 高 | 68.3 | P1 |
| l3_外箱挤压变形 | 67 | 81 | 中 | 中 | 66.8 | P1 |
| l3_表面掉漆 | 33 | 52 | 中 | 中 | 51.7 | P2 |
注意第一行和第二行。五金件编号混乱的反馈条数最多、但严重度只是中等,按直觉排序进不了前三,但按加权分它排第一。理由是它修复成本极低,重排说明书加重新印刷,两周就能上线。这类“高影响、低投入”的问题如果被排到后面,团队会在很长一段时间里看不到任何改进效果,士气会先垮掉。
上面这套路径在某家居账号上跑了三个月,我记录的对比数据如下。需要说明的是,这只是一个账号的观察,受季节性和 Product Line 调整影响,不应被当作行业基准。
| 指标 | 建设前(月均) | 建设后第 3 个月 | 变化幅度 | 说明 |
|---|---|---|---|---|
| 负面反馈发现滞后 | 15 天 | 3 天 | -80% | 以退货原因为主信号后的效果 |
| 归因一致性(多人交叉标注) | 54% | 89% | +35 个百分点 | 三级标签体系上线后的变化 |
| 人工处理工时 | 92 小时/月 | 38 小时/月 | -59% | 主要是格式对齐与聚类自动化 |
| 月均改进闭环问题数 | 6 条 | 19 条 | +217% | 评分规则让优先级判断标准化 |
| 同类问题重复发生率 | 38% | 14% | -63% | 验证节点强制填写后见效 |
| 3 星以下 Review 占比 | 28.6% | 19.2% | -9.4 个百分点 | 受季节与流量结构影响,仅供参考 |
最后一行我特意保留,因为它最容易误导人。差评占比下降不能直接归因于这套系统,同期该账号还做了广告结构调整和定价测试。我在复盘时会把这条单独标注为“不可归因”,只把它作为长期趋势的参考。这就是做数据观察必须有的诚实:能证明的说能证明,不能证明的别硬说。

路线清楚了,接下来是“我该从哪开始”。我把见过的团队分成四类,每类的建议完全不同。
这一类我最建议不要买系统。原因很简单:你的月反馈总量大概在 200 到 400 条之间,用一张结构化的在线表格加一个固定的标签清单,完全跑得动。
具体做法是:建一张表,字段固定为“收货日期、订单号、SKU、信号来源、原始文本、一级标签、三级标签、严重度、责任人、验证日期、验证指标”。每周固定花 2 小时处理,先跑满三个月。
这三个月不是浪费时间,而是在为你积累真实的标签分布。很多团队买系统后发现用不起来,根本原因就是他们不知道自己的问题长什么样。先用人工跑出分布,再决定要不要系统化。
这一类必须走数据整合路线。因为你的问题不是“怎么分析”,而是“怎么把 5 个账号的同类问题识别出来”。同一个供应商给三个账号供货,A 账号的包装破损投诉和 C 账号的破损投诉,本质上是同一个问题。
我建议的起点是:先把所有账号的退货原因和客服邮件按统一 SKU 编码拉平,建立一张跨账号的反馈总表。这一步做完之后,你往往会发现几个账号的头部问题高度重合,改进一个就同时改善三处。
这里就是我前面提到数据整合平台价值最明显的地方。多账号场景下,人工对齐几乎不可行,必须有一个能承接多源数据、支持规则聚合的中间层。
如果你有技术团队,我的建议是自研只做“规则层”,不做“采集层”。采集层涉及平台接口、反爬、格式变化,维护成本极高且没有差异化价值;规则层(标签体系、评分规则、优先级算法)才是你的业务壁垒。
我见过不少品牌方花半年自研采集,结果亚马逊改一次报表字段就要改一次代码。更划算的做法是用成熟的数据接入能力把原始数据拉平,自研集中在归因和评分上。
ERP 通常已经覆盖了订单、库存、退货数据,这让很多人以为反馈链路可以直接在 ERP 里做。但 ERP 的数据模型是围绕“交易”设计的,而反馈链路需要的是围绕“语义”设计的数据模型。
我的建议是:把 ERP 当作 SKU 主数据和订单事实的来源,反馈链路单独走一层。两层之间用订单号和 SKU 编码做关联,但不要试图把标签体系塞进 ERP 的字段里,那会让 ERP 变得又慢又难维护。

所有建设方案到最后都是取舍。我把这条路线里最容易纠结的四个取舍列出来,每个都给出我的判断依据。
判断依据只有一条:这件事是不是你的竞争优势来源。如果“更快发现产品缺陷”是你的核心能力,那就值得自研规则层;如果它只是必要的运营基础设施,采购更划算。
我在实践中用的一个粗略标准是:如果一个环节的规则每个月都要改,就自研;如果规则一年不变,就采购。标签体系会持续演进,所以它应该在自己的掌控里;数据接入格式相对稳定,可以交给外部。
全量归因的成本是抽样归因的三到四倍,但准确性差异没有那么大。我的一般建议是:退货原因和 A-to-Z 做全量,客服邮件做结构化抽样,Review 做全量但只对 3 星及以下做细归因。
抽样不是随便抽。我会按“SKU × 周”分层抽样,保证每个变体每周至少有 10 条样本,否则小变体的问题会被完全淹没。分层抽样比随机抽样的成本只高一点,但能保住小变体的可见度。
这是一个真实矛盾。追求深度闭环意味着每个问题都要验证,但验证需要时间,会让问题单的周转变慢。追求响应速度意味着快速关闭,但会积累未验证的“伪解决”。
我的取舍是:按严重度分层处理。涉及安全、涉及批量退货的 P0 问题,必须走完整验证,哪怕周期长;一般体验类问题,允许“改进上线即关闭”,但要在三个月后做一次批量回溯验证。
我几乎总是选分阶段。但分阶段的方式有讲究:按“问题类型”分阶段,而不是按“功能模块”分阶段。
按功能模块分阶段(先做采集、再做归因、再做清单)的问题是,每个阶段都看不到业务价值,团队容易失去耐心。按问题类型分阶段(第一个月只解决说明书类问题)能在四周内看到真实改善,团队会更有动力继续。

说了这么多,如果只让你做一件事,我会说:今天就把上个月的退货原因导出,按 SKU 做一次手工归类,看看前三个高频原因是什么。不需要任何系统,不需要任何预算,两个小时就能做完。
这两个小时的产出会告诉你三件事:你的问题主要集中在产品、包装还是说明书;你的退货数据质量够不够支撑归因;你有没有人愿意认真做这件事。
如果这三个答案都不错,恭喜你,接下来可以按本文的六步路线逐步建设。如果发现退货原因字段大量填写为“不再需要”这类无效值,那你的第一优先级就不是建系统,而是先改退货流程,因为任何系统都无法从无效输入里生成有效结论。
回头看那位家居类目的运营负责人。我们后来做的事情并不是买一套新系统,而是先把她手上三张 Excel 里能对上的 40 条数据,按“订单号”重新做了一次交叉,结果发现其中 17 条同时出现在退货和差评里。这 17 条里,有 11 条指向同一个部件。她当天就把这个部件的问题发给了工厂。
三周后,该部件的相关反馈从周均 9 条降到 3 条。整条路线的第一个闭环,是用一张 Excel 和两个小时完成的。系统是在这之后才慢慢建起来的,因为那时候你才知道自己要建什么。
所以,如果你正打算为这件事立项,我的建议是:先跑通一个最小闭环,再谈系统建设。先找到那 17 条能对上的数据,先解决那 11 条指向同一个部件的问题,先拿到一个可验证的改善结果。有了这个结果,后面的标签体系、评分规则、数据平台才有意义;没有这个结果,再完善的系统也只是一套更贵的台账。
我们团队去年想做一套自己的亚马逊运营系统,老板开口就问能不能直接从问题清单做起,跳过评价采集。我当时也没底气,因为网上讲路线图的文章大多只给一张流程图,不说为什么必须按这个顺序。后来我们真按跳步做了一版,又推倒重来,才搞清楚哪一步省不掉。
按我们实际落地的版本,拆成五步:一是评价采集与归一,把各站点、各店铺的评论按ASIN和父体归到一起,去掉重复和机器翻译噪声;二是差评归因打标,建立20到40个一级根因标签,把每条负面评论挂到一个标签上;三是闭环工单,把标签升级成带责任人和时限的任务;
四是问题清单沉淀,把已解决且验证过的问题写成可检索的条目,含根因、动作、验证方式;五是反哺选品、listing和供应链。判断能不能跳:第一、二步不能跳,因为没有归因标签,问题清单就是一锅人工笔记,三个月后没人查;第三、四步可以并行,但顺序倒了会出现“清单很多、没人认领”的假闭环。
每一步都要有一个可验证的产出物,第一步输出干净评论表,第二步输出的评论表未标注率低于5%,第三步看平均响应时长,第四步看同根因复发率,第五步看实际被改动的listing或包装数量。做不到产出物,说明这一步还没走完。
我们店铺月销大概两千单,评论一个月新增一两百条,我一直在纠结要不要专门养一个开发做采集。身边有朋友一上来就搭了整套管道,结果维护成本比省下的人力还高。想问问有没有更靠谱的判断线。
先算月新增评论量,再决定投入,别按店铺数拍脑袋。我们的经验口径是:月新增评论低于300条,表格加人工足够,一条打标40到60秒,一个人一周花3小时能干完;300到2000条,值得做轻量自建,定时抓取加关键词预分类,人工只做复核;
超过2000条,或者同时管3个以上站点、5个以上店铺,才值得做完整管道,含去重、多语言归一、父子体合并。判断依据是维护成本,采集管道每个站点每月大约要花半天处理页面改版和反爬,站点越多边际成本越高。
另一个常被忽略的点是先确认数据可用性口径,比如是否包含变体评论、是否区分VP和非VP,口径没定清楚,后面归因会把“变体串味”当成产品质量问题,白白改错方向。
我们第一版是把评论放在一个表格里,工单放在某项目管理平台里,两边靠人工复制粘贴。跑了一个季度发现同一个问题被重复立项三次,运营和产品还在吵到底算谁的。我特别想知道别人是怎么定字段的。
核心是让评论和工单共用同一个“问题对象”主键,而不是让评论本身变成工单。
我们最后定的字段是:问题ID(系统生成,不随ASIN变)、来源(评论、客服会话、退货原因、QA、站内信)、ASIN与父体、站点、根因分类(一级加二级)、影响面(关联订单数、关联评论数、关联退货数)、严重度、状态、责任人、解决动作、验证方式、复发标记。
判断依据是去重逻辑:一个根因如果在30天内被第二次触发,应该自动挂到已有问题ID下并累加影响面,而不是新建一条。这样做的直接好处是,你能一眼看出哪些问题是“长尾但高频”,先改哪五个,往往能同时压掉三成以上的负面评论。
反过来,如果两边各有一套编号,你只能靠搜索关键词去猜是不是同一个问题,人力一换就断档。
我们投入了两个开发和半个运营的工时,老板每季度都问一句到底值不值。只看星级我自己都觉得虚,因为星级受季节和广告投放影响太大,淡旺季一对比就说不清。想知道有没有更硬的口径。
用四个能对上账的口径,别只报星级。第一,差评首次响应时长,从原来的按周处理压到24小时内,这个指标最容易拿数据,也最能体现闭环是否真的在转;第二,同类问题复发率,同根因30天内二次出现的比例,健康值我们内部定在15%以下,高于30%说明只治了症状;
第三,近30天评论星级均值对比前30天,但样本少于30条时不要下结论,季节性品类还要和去年同期比;第四,由问题清单直接推动的改动条数,比如包装升级、说明书改版、供应商换料、listing要点重写,每条改动都记清对应的问题ID。我一般把这四条做成一张季度表,前两条是过程指标,后两条是结果指标。
如果过程指标在改善而结果指标没动,通常不是路线错了,而是改动落到了低影响的ASIN上,需要重新排优先级,而不是推翻整套建设路线。


读者评论
我们账号也试过把Review、退货和邮件拉齐,实际最麻烦的是退货原因枚举字段:后台选项和买家实际描述经常对不上,归因准确率很难到文中的78%。另外多语言客服邮件的文本归类,规则一多就难维护,想知道这块你们是用关键词还是模型,人工复核比例大概留多少?
问题清单分派给工厂后,验证节点确实最容易断。我们之前也要求工厂回复改善,但拿不到新版说明书或包装替换的批次证据,最后只能等Review数量降没降,周期太长。更实际的做法可能是把验证绑定到退货率或客服关键词上,而不是只看差评。
文中的0.6人力成本账我有同感,但按我们团队情况,纯人工的成本不在阅读,而在标签体系换人就漂移。想自己搭轻量流程,又担心采集接口和报表格式一变,维护量比用现成工具还高。是否先用Excel或SQL把去重和归因跑顺,再考虑上项目管理平台更稳?
