我见过最典型的一次ERP翻车,发生在去年三月。一个做家居品类的卖家,年GMV大概六千万,团队二十来人,主营Amazon美国站加Wayfair,旺季前上线了一套号称"全渠道打通"的ERP。上线第三周,运营总监给我看后台:订单同步延迟平均47分钟,大促当天峰值延迟到3小时20分,客服每天要手动从平台后台导出300多单核对,仓库那边因为库存没扣减,出现了12次超卖。

他说了一句话我记到现在,"规划文档写得漂亮,落地案例也看了不少,但没人告诉我,订单同步这一环到底怎么才能接上。"

这不是个例,而是跨境电商ERP项目里最普遍的结构性断层。绝大多数团队做ERP规划时,画的是一张功能架构图:采购、库存、订单、财务、物流,五个方块,箭头连起来,看起来闭环了。但真正决定这套ERP能不能跑起来的,是订单同步这个"数据入口"在规划阶段有没有被拆解到可验证的颗粒度。而落地案例之所以常常"看起来很美、用起来不灵",根本原因是案例本身没有被当成验证工具,而被当成了选型背书。

下面我把这件事拆开讲。我会先给结论,再讲我实际参与过的项目和观察到的问题,然后讲清楚不同单量、不同平台组合、不同技术能力下,订单同步到底该怎么选、怎么规划、怎么用案例验证。

一、先说核心结论:订单同步是ERP规划与落地案例之间的"验证接口"

我的核心判断只有一句:跨境电商ERP规划的质量,不由功能清单的长度决定,而由订单同步这条链路的可验证程度决定。

为什么这么说?因为订单是整个ERP系统的数据源头。订单一进来,才触发库存扣减、采购建议、财务应收、物流面单、售后工单。订单同步如果错了、慢了、丢了,后面所有模块都是建立在错误数据上的放大错误。库存虚高导致超卖,财务对账差几万块,物流面单贴错,这些"下游事故"追根溯源,90%都能追到订单同步这一环。

而落地案例的真正价值,不是告诉你"这家ERP服务过大卖家",而是让你能拿着自己的规划去逐条比对:他的平台组合跟我一样吗?他的日均单量在哪个区间?他大促峰值多少?他异常订单怎么处理的?他的订单同步到仓库发货之间隔了几道人工?

案例不是用来"看"的,是用来"验证"的。这句话如果你只记住一点,就记住这个。

erp跨境电商规划方法:订单同步与落地案例如何衔接

二、真实场景:我参与过的三个ERP项目,订单同步分别死在哪一步

抽象讲道理没意义,我讲三个我自己跟进过的项目,都是脱敏处理过的,但关键细节保留。

1. 项目A:三平台并行,卡在字段映射

这个团队做服饰配件,Amazon、Shopee、TikTok Shop三个平台,日均单量400单左右,团队八个人,没有专职IT。他们上线ERP之前,订单靠平台后台导出Excel,然后手工合并到一张表里发货。

问题出在字段映射上。Amazon的订单状态有十几种,Shopee的状态机只有七八种,TikTok Shop又是一套逻辑。ERP服务商在规划阶段给的映射表只对齐了"已付款/已发货/已取消"三个状态,中间的"部分发货""待揽收""退货审核中"这些状态全部归到了"其他"。

结果就是,客服在ERP里看到的订单状态和平台后台对不上,客户来问"我的包裹到哪了",客服得切三个后台去查。规划阶段省掉的字段映射工作,上线后要用客服每天两小时的人工去补。

2. 项目B:单平台高单量,卡在峰值压测

这个团队只做Amazon美国站,日均1500单,Prime Day峰值能到单日12000单。技术负责人是从互联网公司出来的,对API对接有概念,选了API直连方案。

日常跑得很稳,同步延迟在30秒以内。但Prime Day当天上午9点开始,订单同步队列积压,延迟从30秒涨到40分钟,仓库那边上午的波次拣货计划全乱了。事后复盘发现,问题不在API本身,而在于他们从来没有做过峰值压测,ERP服务商也没有提供订单洪峰下的队列处理策略说明。

他们的规划文档里写着"支持大促场景",但没有一条写"峰值QPS多少、队列积压后如何处理、是否支持优先级分流"。这就是典型的规划与落地断裂。

3. 项目C:多平台多店铺,卡在库存联动

这个团队做3C配件,Amazon两个店铺、eBay一个店铺、独立站一个,共用一批库存。他们最头疼的是独立站和Amazon之间的库存同步,独立站卖出一单,Amazon那边的可售库存有时候要过十几分钟才扣减,导致同一件货被卖两次。

根源在于,独立站用的是自建系统,通过中间件和ERP对接,而Amazon是通过ERP的官方API对接,两条链路的同步频率不一样。独立站是实时推送,Amazon是5分钟轮询一次。规划阶段如果没有把"库存扣减优先级"和"超卖保护机制"写进订单同步方案,上线后必然打架。

erp跨境电商规划方法:订单同步与落地案例如何衔接

三、拆解四个常见误区:为什么你的ERP规划总是接不上落地

1. 误区一:把订单同步当成"一个功能",而不是"一条链路"

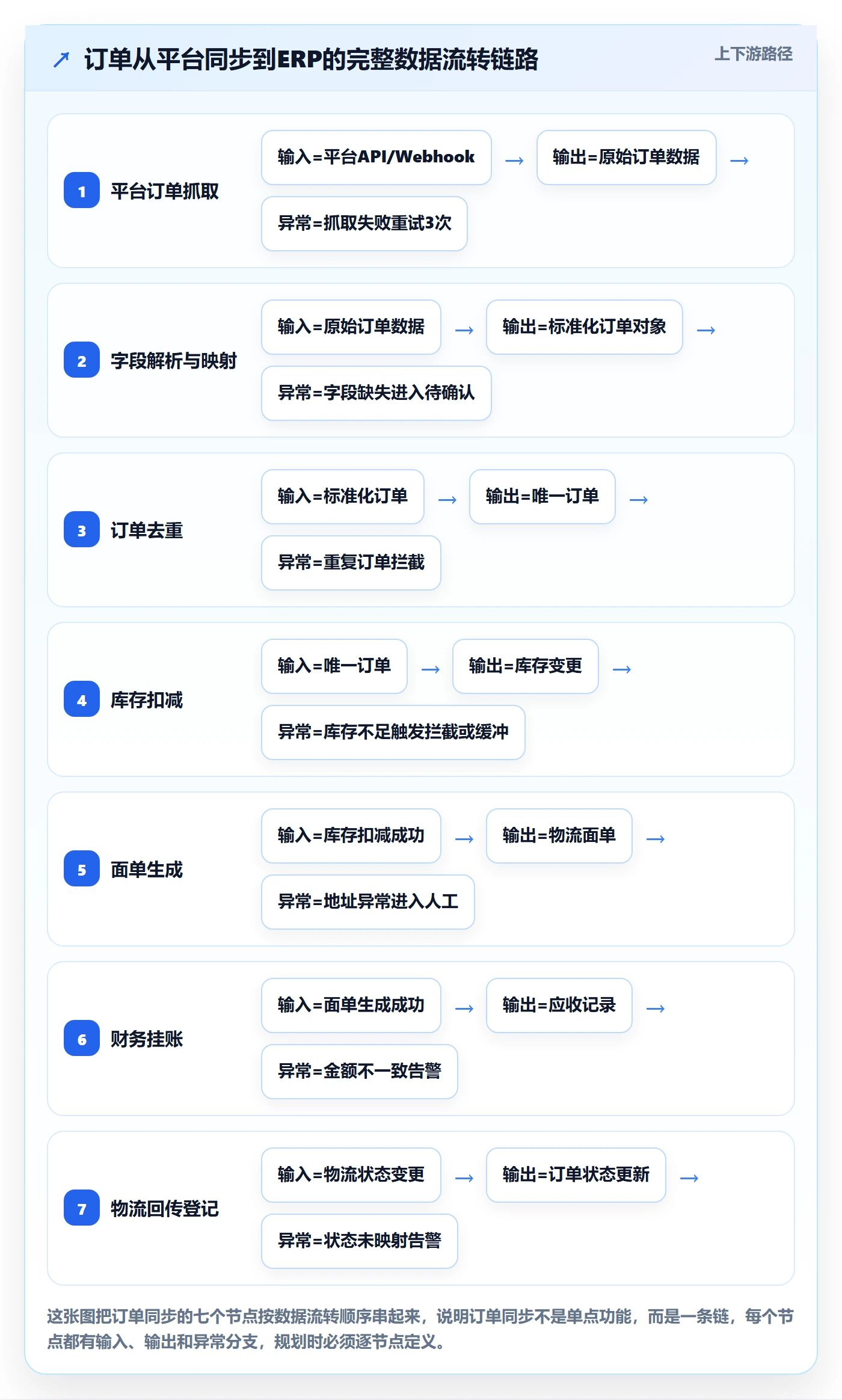

这是最普遍的问题。在规划文档里,"订单同步"往往只占一个方块或一行需求,写的是"支持多平台订单自动同步"。但订单同步实际是一条包含抓取、解析、映射、去重、状态更新、异常处理、回传、监控的完整链路,任何一环缺失都会导致整体失效。

我建议规划时把订单同步拆成至少八个节点,每个节点单独定义输入、输出、异常处理方式和监控指标。比如"去重"这一环,多平台同订单号重复抓取怎么办?平台API重复推送怎么办?这些不写清楚,上线后就会出重复发货。

2. 误区二:把落地案例当成选型背书,而不是验证工具

很多卖家选ERP时看案例,看的是"这家服务商服务过XX大卖",然后觉得"大卖都用,应该没问题"。但这里有个致命逻辑漏洞:大卖的业务结构、技术团队、单量级、平台组合,和你很可能完全不同。

一个日均5万单的卖家,有能力养一个技术团队自己写中间件,他的ERP用法和你日均800单、没有IT的用法,完全是两回事。案例的价值在于提取可迁移的部分,而不是照搬结论。

3. 误区三:先规划架构,最后才想订单怎么流

这是流程顺序上的错误。很多团队做ERP规划,先画模块架构,先定功能范围,先谈价格,最后才讨论"订单从平台到仓库具体怎么走"。这个顺序会导致一个结果:架构很完整,但订单流转的每个节点都没被真正设计过。

正确的顺序应该是反过来的:先画订单流转图,从平台下单开始,一直到仓库发货、物流回传、财务入账,把每个节点标出来,再决定哪些节点需要ERP介入、需要什么功能。订单流转图画不出来,说明你对业务本身的理解还不够,这时候选ERP是盲选。

4. 误区四:忽略异常场景,只规划正常流程

规划文档里最常见的一句话是"订单同步成功后,触发库存扣减"。但真正吃掉团队人力的是异常场景:同步失败怎么办?订单在平台侧被取消但ERP没收到通知怎么办?客户改地址、改数量怎么办?退款但货已发怎么办?

我的经验是,一个成熟的订单同步规划,异常处理的设计篇幅应该占到整个方案的40%以上。如果你的规划里异常处理只有几行字,那这份规划在上线后一定会被现实打脸。

erp跨境电商规划方法:订单同步与落地案例如何衔接

四、专业判断逻辑:订单同步规划的六个必须回答的问题

讲完误区,讲方法。我总结出一套判断逻辑,核心是六个问题。规划阶段如果你能把六个问题都回答清楚,订单同步这一环基本不会出大问题。

1. 问题一:你的平台组合是什么,API能力分别到什么程度

不同平台的API能力差异巨大。有的平台订单接口支持增量拉取、支持Webhook推送、支持批量查询;有的平台只支持全量拉取、频率限制严格、字段有限。规划第一步,是把每个平台的API文档拉出来,逐条确认:订单获取方式、频率限制、字段完整度、状态机定义、异常返回格式。

我通常会做一张表,把每个平台的API能力列出来横向对比。平台API能力决定了订单同步方案的可行边界,这一步不能跳过。

2. 问题二:你的日均单量和峰值倍数是多少

日均单量决定架构复杂度,峰值倍数决定队列和限流设计。日均500单和日均5000单,对同步机制的要求完全不同。峰值倍数更关键,很多团队只看日常,不看大促,结果Prime Day、黑五、双十一就崩。

我的建议是:按"日均单量×峰值倍数×1.5安全系数"来设计同步容量。如果你的日均是1000单,峰值倍数是8倍,那容量设计至少要能扛住12000单/天的冲击,而不是1000单。

3. 问题三:多平台/多店铺的库存怎么共享和扣减

库存联动是订单同步里最容易出问题的地方。核心要回答三个子问题:库存以谁为准?扣减的优先级是什么?超卖保护怎么设计?

我的实践经验是,对于多平台共享库存的场景,建议设置"安全库存缓冲",并明确一条主链路作为库存基准。比如以ERP为主库存中心,各平台同步周期尽量对齐,无法对齐的平台用缓冲库存兜底。缓冲比例根据各平台同步延迟的历史数据来定,通常3%到8%。

4. 问题四:订单状态机怎么对齐

前面项目A就是死在这里。每个平台的订单状态定义不同,有的细分到"待揽收""已揽收""运输中""派送中""已签收",有的只有"已发货""已完成"。ERP内部的订单状态机,必须能承接所有平台的状态,并且有明确的映射规则。

我的做法是建立一张三列表:平台状态、ERP内部状态、后续触发动作。所有平台的所有状态都要在这张表里有对应项,不能有"其他"这种兜底项,因为兜底项最终一定会变成人工处理。

5. 问题五:异常订单的处理路径是什么

异常订单包括:同步失败、字段缺失、库存不足、地址异常、支付异常、平台侧取消、重复订单。每一类都要有明确的处理路径:是自动重试、进入人工队列、还是直接拦截?重试几次?间隔多久?人工队列由谁处理?多长时间内必须处理完?

我见过最靠谱的设计是"三级处理":一级自动重试(最多3次,间隔递增),二级进入待处理队列(客服可见,30分钟内处理),三级升级告警(超过1小时未处理,直接通知负责人)。

6. 问题六:同步质量的监控指标是什么

规划阶段就要定义清楚监控指标,否则上线后你不知道系统到底跑得好不好。我的核心监控指标清单如下:

  • 同步成功率:目标≥99.5%,低于99%必须告警
  • 同步延迟P95:日常目标≤60秒,大促目标≤10分钟
  • 状态映射覆盖率:目标100%,任何未映射状态都要告警
  • 人工干预单量占比:目标≤2%,超过5%说明同步机制有问题
  • 订单丢失率:目标0,任何一笔丢失都要有日志可追溯
  • 库存扣减准确率:目标≥99.8%,超卖笔数作为反向指标

erp跨境电商规划方法:订单同步与落地案例如何衔接

五、具体案例与数据观察:以数跨境的落地衔接方式为例

前面讲的是通用方法论。这一节我想结合一个具体的产品去看,订单同步规划怎么做才能真正落地。我最近比较系统地看过"数跨境"(官网地址:https://shukuajing.jiushuyun.com/?utm_source=seo&utm;_plan=est&utm;_unit=gys)的产品设计思路,它在"规划与落地衔接"这件事上有几个值得参考的点。

1. 它把订单同步的处理流程做了显性化设计

很多ERP在订单同步这块是个黑盒:订单一进来,你不知道系统做了什么,出了问题也不知道卡在哪。数跨境比较有意思的一点是,它把同步链路拆成了可见的节点,从平台抓取、字段解析、状态映射到库存扣减,每一环都有对应的状态展示。

这个设计对规划的价值在于:你可以拿它的流程节点,直接对照自己的规划文档,看哪些环节你自己漏了。这比看功能介绍页有用得多,因为功能介绍页只告诉你"支持多平台订单同步",不告诉你同步过程中有哪些环节需要配置。

2. 它对异常订单的处理路径做了分层

我在实际项目里最头疼的就是异常订单。数跨境在异常处理上做了分层:可自动修复的(比如字段缺失但能推断的)自动处理,需要人工确认的进入工作台,需要上游介入的(比如平台侧异常)触发通知。

这个分层逻辑和我在项目里总结的"三级处理"思路基本一致。差别在于,它是产品层面就固化好的,不需要你从零设计。对于没有专职IT的团队,这种"内置异常处理逻辑"的价值远大于"功能数量多"。

3. 它把订单同步和库存、物流、财务的联动关系做在了同一条数据链上

这一点是我比较认可的。订单同步不是一个孤立环节,它要触发的下游动作很多。数跨境的设计逻辑是,订单同步完成后,库存扣减、面单生成、财务应收挂账、物流回传登记,都在同一条数据链上流转,而不是各模块单独对接。

从规划角度看,这意味着你在规划阶段只需要定义清楚订单流转规则,下游模块的联动是自动跟随的,不需要每个模块单独做对接规划。这能大幅降低规划的复杂度和上线后的联调成本。

erp跨境电商规划方法:订单同步与落地案例如何衔接

六、不同情况下的行动建议

方法讲完,落到行动。不同规模、不同技术能力、不同平台组合的团队,行动路径差别很大。我按四类情况给建议。

1. 情况一:日均单量500以下,单平台或双平台,无专职IT

这个阶段最忌讳的是追求"全功能ERP"。你的核心诉求是把订单从平台弄进来,扣减库存,生成面单,别的都可以后置。

行动建议:优先选择订单同步功能内置、异常处理自动化程度高的产品,不要自己搭中间件。重点验证三件事:平台订单能不能稳定抓取、状态映射能不能覆盖你的实际场景、异常订单有没有可视化的处理入口。这三件事验证通过,其余功能可以慢慢加。

2. 情况二:日均单量500到3000,三到五个平台,有兼职IT或运营负责系统

这个阶段是问题最集中的区间。单量上来了,人工兜底开始撑不住;平台多了,字段映射和库存联动开始打架;但还没到能养专职技术团队的程度。

行动建议:先画订单流转图,再选方案。把每个平台的订单从产生到发货的完整路径画出来,标出所有需要人工介入的点,这些点就是你要重点解决的。选产品时,优先验证"多平台库存共享"和"异常订单分层处理"这两个能力,因为它们直接决定你的人工成本。

3. 情况三:日均单量3000到10000,多平台多店铺,有技术团队

这个阶段团队有能力做技术对接,选择面更宽。可以考虑API直连加自建中间件的方案,提高同步频率和可控性。

行动建议:把重点放在峰值压测和监控体系上。日常跑得好不代表大促跑得好,必须在上线前做压测,模拟峰值订单量,验证队列积压后的处理策略。同时建立完整的监控告警体系,同步成功率、延迟P95、人工干预占比这三个指标必须实时可见。

4. 情况四:日均单量10000以上,全渠道,有完整技术团队

这个阶段通常是自研加采购结合。核心诉求是可控性和扩展性。

行动建议:订单同步链路尽量自建核心部分,但异常处理、监控告警、日志回溯这些"脏活累活"可以考虑用成熟产品的能力。重点是把订单同步的边界定义清楚:哪些环节自研、哪些环节用产品、两者之间的接口协议是什么。这个边界如果定义不清,后续维护成本会非常高。

erp跨境电商规划方法:订单同步与落地案例如何衔接

七、不同情况下的取舍:没有完美方案,只有匹配方案

做ERP规划最难的不是知道有哪些选项,而是知道在不同约束下该舍什么。我把主要的取舍点列出来。

1. 取舍一:同步时效 vs 系统稳定性

同步频率越高,时效越好,但对平台API的压力越大,被限流的风险越高。如果你追求秒级同步,就要接受更高的限流风险和更复杂的重试机制。如果你接受分钟级同步,稳定性会好很多,但库存扣减会滞后。

我的判断是:除了独立站和自建渠道,绝大多数第三方平台不需要追求秒级同步,分钟级完全够用。与其追求极致时效,不如把重试机制和异常处理做扎实。

2. 取舍二:功能全面 vs 落地简单

功能越全面的ERP,配置项越多,落地复杂度越高。对于没有专职IT的团队,功能全面反而是负担,因为很多功能你根本用不上,但配置成本要你来承担。

我的判断是:优先选落地简单的,功能可以后加,但落地复杂度降不下来。一个能跑通的简单方案,价值远大于一个跑不通的完美方案。

3. 取舍三:自研可控 vs 采购省事

自研的好处是可控性高、可定制、长期成本可能更低;坏处是初期投入大、维护成本高、对技术团队依赖强。采购的好处是上线快、维护省事;坏处是定制能力有限、长期可能被绑定。

我的判断是:日均单量5000以下,除非你的业务模式非常特殊,否则不建议自研订单同步核心链路。把技术资源投入到业务侧,回报率更高。日均单量10000以上,且业务有特殊需求,才值得考虑自研。

4. 取舍四:案例参考 vs 自身验证

案例参考能帮你缩小选择范围,但不能替代自身验证。每个团队的业务结构、平台组合、单量分布都不同,案例能给你的只是方向,不是答案。

我的判断是:案例用来排除明显不合适的选项,最终决策必须基于自己的验证。验证方式包括:试用期的实际订单测试、异常场景模拟、峰值压测。这三项做完,你才真正知道这套方案适不适合你。

erp跨境电商规划方法:订单同步与落地案例如何衔接

八、订单同步规划落地的检查清单

最后给一份可以直接用的检查清单。我把它分成上线前、上线中、上线后三个阶段,每个阶段的关键项都列出来。这份清单是我从多个项目里提炼出来的,踩过的坑基本都覆盖了。

1. 上线前:规划与配置阶段

  1. 平台对接清单:列出所有需要对接的平台,标注API类型、频率限制、字段完整度
  2. 字段映射表:建立平台状态到ERP状态的完整映射,不允许有"其他"兜底项
  3. 库存联动规则:明确库存基准、扣减优先级、超卖保护机制和缓冲比例
  4. 异常处理预案:列出所有异常类型及其处理路径、重试策略、人工介入条件
  5. 峰值容量设计:按"日均×峰值倍数×1.5"设计同步容量,并写入方案
  6. 监控指标定义:明确同步成功率、延迟P95、人工干预占比等指标的目标值和警戒线
  7. 回滚方案:定义上线失败时的回滚条件和操作步骤

2. 上线中:灰度与验证阶段

  1. 灰度验证:先接一个平台或一个店铺,跑通后再逐步扩大范围
  2. 数据比对:ERP同步的订单与平台后台订单逐笔比对,验证准确性
  3. 峰值压测:模拟峰值订单量,验证队列处理和限流策略
  4. 异常模拟:主动制造同步失败、字段缺失、库存不足等场景,验证处理路径
  5. 人工兜底预案:在系统不稳定期间,明确人工处理流程和责任人

3. 上线后:监控与优化阶段

  1. 实时监控:同步成功率、延迟P95、人工干预占比三项指标实时可见
  2. 失败告警:任何同步失败都要有告警,不能静默失败
  3. 日志回溯:所有同步操作要有日志,支持按订单号、时间、平台多维查询
  4. 定期复盘:每周复盘同步质量数据,识别趋势性问题和优化点
  5. 案例沉淀:把实际遇到的问题和处理方式沉淀成内部案例,用于后续优化

erp跨境电商规划方法:订单同步与落地案例如何衔接

九、一个可参考的衔接框架:规划,试点,验证,推广

把前面所有内容收拢成一个框架。这个框架我在多个项目里用过,核心逻辑是让规划和落地案例之间形成闭环。

1. 第一步:规划

画订单流转图,回答六个核心问题,输出订单同步规划文档。这个文档的核心不是功能清单,而是订单在每个节点的流转规则、异常处理方式和验证指标。

规划的质量标准是:任何一个工程师拿着这份文档,都能清楚知道订单从哪里来、经过哪些处理、在什么情况下会出问题、出了问题怎么处理。

2. 第二步:试点

选一个平台或一个店铺作为试点,小范围跑通订单同步链路。试点阶段的目标不是追求效率,而是暴露问题。所有异常场景都要在这个阶段被触发和验证。

试点阶段我建议至少跑两周,覆盖一个完整的小促节点,这样才能看到峰值场景下的真实表现。

3. 第三步:验证

用试点阶段的实际数据,对照规划文档逐项验证。重点验证三件事:同步成功率是否达到目标、异常处理路径是否有效、人工干预占比是否在可接受范围。

验证不通过的部分要回到规划阶段重新设计,而不是硬着头皮推广。很多项目失败就是因为试点阶段发现了问题,但为了赶进度强行推广,最后问题被放大。

4. 第四步:推广

试点验证通过后,逐步推广到其他平台和店铺。推广过程中保持监控,任何一个平台出现异常都要能快速定位和回滚。

推广完成后,把实际运行数据和遇到的问题沉淀成内部案例,这些案例就是你下次做ERP规划或优化时最真实的参考。

erp跨境电商规划方法:订单同步与落地案例如何衔接

十、结语:先画订单流转图,再选ERP

回到开头那个卖家的故事。后来他们做的事情很简单:把所有平台的订单流转路径重新画了一遍,标出了17个需要人工介入的点,然后拿着这张图去找ERP服务商逐条确认。三个月后,人工干预从每天300多单降到20单以内,大促期间没有再出现超卖。

这件事给我的最大启发是:ERP规划的核心不是选哪个产品,而是想清楚订单怎么流。产品可以换,业务逻辑想不清楚,换多少产品都一样。

所以我的建议非常具体:

  • 如果你正准备上ERP,先别急着看产品,花两天时间把你的订单流转图画出来
  • 如果你已经上了ERP但订单同步有问题,把现在的同步链路和规划文档做个对照,找出断点
  • 如果你正在评估多个方案,用本文的检查清单逐项验证,而不是只看案例数量
  • 如果你要参考落地案例,重点看平台组合、单量级、异常处理方式,而不是看服务了哪些大卖

订单同步规划做对了,落地案例才不是别人的故事,而是你自己的验证依据。下一步,从画那张订单流转图开始。

常见问题解答(FAQ)

1. ERP跨境电商规划时,订单同步到底该用API直连、中间件还是RPA抓取?

我们做亚马逊加独立站,日均三千多单,技术只有两个后端。之前图省事用插件抓单,大促当天延迟了四个多小时,客服被追问到崩。现在要重新规划ERP,我实在拿不准这三种方式该怎么选、按什么标准选。

先按三个口径给自己打分再选:平台数量、日均单量、技术人力。平台少于三个、技术团队能自己维护回调服务,选API直连,时效最好但每个平台都要单独处理限流和重试;平台在五个以上、单量在五千到五万单区间,选中间件同步,让服务商统一处理各平台字段差异和状态映射,代价是字段扩展受服务商排期约束;

起步阶段预算有限、单量低于一千单,可以先用RPA或插件抓取过渡,但必须明确它是过渡方案,抓取靠页面结构,平台一改版就会断。判断依据建议用订单同步时效(从平台生成到ERP可用)和失败率两个指标,直连通常可做到分钟级,抓取往往在十几分钟到小时级,大促期间差距会放得更大。

选型前先算清三到五年后的平台数量和单量,避免一年内二次迁移。

2. 落地案例里说的同步效率提升,我能不能直接套到自己的业务上?

看了好几家服务商的案例,都是效率提升百分之多少、时效缩短多少,看着很心动。但我们做的是中东市场,COD订单占比高,退货率也高,案例里的平台和市场跟我差得很远,我不确定这些数字对我有没有参考价值。

案例能不能套,看四个匹配度:平台组合、目标市场、日均单量和峰值倍数、订单类型(预付还是COD)。这四个里有两个以上不匹配,案例里的数字基本只能当参考上限,不能当预期。查看案例时重点问三件事:一是同步时效是怎么测的,是平均值还是大促峰值;二是异常单怎么处理,失败重试几次、有没有人工兜底入口;

三是订单同步之后触发了哪些动作,比如扣库存、推物流、生成财务凭证,这些衔接点才决定你上线后返工量。如果服务商只给百分比不给口径,就要求给出测量方法和样本区间,拿不到就按最保守值估算。

3. ERP规划阶段没把订单同步的异常场景写进去,上线后一般会出什么问题?

我们上线ERP时规划文档里只写了正常流程,异常处理那部分写了句待补充。结果上线第一个月就遇到平台接口超时、订单状态回传丢失、重复下单,运营和IT互相甩锅,我才意识到规划阶段漏的东西后面要用几倍成本补。

规划阶段至少要预埋五类异常:接口超时和限流、订单状态回传丢失、重复订单与拆合单、退款退货与订单状态冲突、汇率和币种换算偏差。每一类都要写清三件事:触发条件、系统自动动作、人工介入的入口和责任人。

落地时把灰度验证做成必选步骤,先接一个平台一个店铺跑两周,对比ERP订单数和平台后台订单数,差异率控制在千分之一以内再扩量。上线后固定看三个监控指标:同步延迟的P95值、失败订单数、需人工干预的订单占比,其中人工干预占比超过百分之二就说明异常处理没设计好,要回头改流程而不是靠人扛。

4. 订单同步规划好了,但它和库存、财务、物流这些模块的衔接该怎么验证?

我发现单独把订单同步做通不难,真正麻烦的是同步进来之后,库存没扣对、财务对不上账、物流单号回传不到平台。我担心规划时只盯着同步本身,上线后才发现后面每个模块都要返工。

验证衔接最有效的办法是拿一笔真实订单走全链路,不只看它有没有进ERP。具体做法:挑一笔订单,从平台下单开始,逐节点核对,ERP是否生成销售订单、库存是否按仓库和SKU准确扣减、是否生成对应的应收账款、物流单号是否回传到平台且状态能回写。

每个节点都记录时间戳,形成一张订单全链路时序表,哪个节点断了、延迟多少一目了然。判断标准是整条链路的端到端时效和各节点数据一致性,建议先跑二十笔覆盖不同场景的订单,包括正常单、拆单、退货单、部分退款单,全部对平再放开单量。

规划文档里也要把这张时序表列成验收项,这样落地案例才有验证依据,而不是只停留在方案描述。

核心关键词

读者评论

邱
邱晓彤

订单同步延迟47分钟、大促峰值3小时20分,客服每天手动导300多单,还出现12次超卖,这案例太真实了。案例不该只当选型背书,得拿来逐条验证平台组合、单量、峰值和异常处理,不然规划再漂亮也接不上落地。

冯
冯浩然

项目B的问题很多技术团队都会踩:API直连日常30秒很稳,Prime Day却积压到40分钟,规划只写“支持大促场景”,没写峰值QPS、队列策略和限流方案。没有压测和容量安全系数,技术选型就是盲选。

马
马宁

订单同步真不是“一个功能”,而是抓取、解析、映射、去重、状态更新、异常处理、回传、监控的链路。字段映射尤其不能留“其他”兜底,否则全变人工。异常处理占方案40%以上这个判断,很实用。

董
董若溪

多平台共享库存那块说到痛点了。独立站实时推送、Amazon五分钟轮询,链路频率不一致就导致十几分钟延迟和超卖。库存以谁为准、扣减优先级、缓冲比例和超卖保护,规划阶段必须写死,不然上线后一定打架。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
erp跨境电商实施路径:库存管理如何完成日常管理

erp跨境电商实施路径:库存管理如何完成日常管理

去年我陪一个做亚马逊美国站、TikTok Shop 和独立站的团队做复盘。他们上线 ERP 已经四个月,系统里 […]
erp跨境电商基础课:权限管理相关的日常管理一次讲透

erp跨境电商基础课:权限管理相关的日常管理一次讲透

去年年底帮一个做亚马逊加独立站的朋友做账号盘点,我发现一个让我后背发凉的事实:他们 ERP 里有个运营三个月前 […]
erp跨境电商能力清单:日常管理需要覆盖哪些订单同步事项

erp跨境电商能力清单:日常管理需要覆盖哪些订单同步事项

去年黑五当天凌晨两点,一个做家居品类的老客户给我发消息:ERP后台显示"订单同步成功",可 […]
erp跨境电商规划方法:物流对接与日常管理如何衔接

erp跨境电商规划方法:物流对接与日常管理如何衔接

上周三早上九点,我打开后台看到 47 个订单卡在“已付款”状态:库存显示充足,但仓库实际已经缺货三天;客服在群 […]
erp跨境电商管理要点:财务核算的日常管理如何设计

erp跨境电商管理要点:财务核算的日常管理如何设计

去年11月,我帮一家做亚马逊美国站加独立站的家居卖家做月度复盘。财务负责人打开一个Excel文件,37个标签页 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
