很多做跨境电商的老板,买 ERP 的那一刻觉得自己终于要“规范化”了,结果三个月后,系统里躺着半年前的库存快照,订单还是靠人肉从后台导出,客服群里最常出现的一句话仍然是“帮我查一下这个 SKU 到底还有没有货”。问题不出在软件本身,而在于绝大多数中小商家把 ERP 当成了一次性采购,而不是一段实施过程。ERP 不是买来的,是实施出来的。这篇文章不谈“哪家 ERP 免费”“跨境 ERP 多少钱”,而是把我在实际陪跑中小卖家做系统落地时反复验证过的一套方法拆开讲清楚:先诊断流程,再翻译需求,再选型,再分阶段上线,最后用制度和数据把系统变成日常经营能力。

我见过太多团队在选型阶段花了两个月,比价格、比功能、比对接平台数量,最后签了一家功能看起来最全的服务商,上线却卡在第 14 天。原因高度一致:他们买的是“功能清单”,但没有准备“实施条件”。
功能清单是服务商给的,实施条件是商家自己攒的。这两件事完全不在一个维度上。
判断一:ERP 的价值不来自功能数量,而来自数据一致性和流程刚性。一个能对接 30 个平台的 ERP,如果订单状态、库存数量、成本口径在三个地方对不上,它带来的混乱会比 Excel 更大,因为它让错误看起来更“正式”。
判断二:中小商家不要一次性上全模块。1 到 20 人的团队,最稀缺的不是钱,是能扛项目的人。一次性上线订单、库存、采购、财务、售后五个模块,等于同时开五个施工现场,最后大概率每个都半成品。
判断三:选型只是起点,实施周期和复盘机制才决定成败。行业里比较常见的情况是,系统上线后的前 30 天决定了这套 ERP 未来一年是被用起来还是被供起来。
我把中小商家 ERP 失败的原因做过一次归类,发现在所有失败案例中,真正因为“软件功能不行”而放弃的其实很少,大部分倒在了实施环节。
这张图想说明一个反常识的结论:选错软件的代价,通常小于实施不当的代价。换一套 ERP 的成本是几万块和两个月,而一次失败实施浪费的是团队半年的信心。
简单说,实施要做四件事,缺一件都不算闭环。
这四件事里,前三件是项目工作,第四件是管理动作。很多老板只愿做前三件,第四件交给“大家慢慢适应”,结果就是慢慢没适应。

我接触过的中小跨境团队,团队规模普遍在 3 到 20 人之间,同时在 2 到 5 个平台开店,日均订单从几十单到几千单不等。他们找到我时,描述的问题几乎不重样,但根因高度相似。
如果你中了两条以上,说明不是“要不要上 ERP”的问题,而是“再不上就要出事”的问题。
这是被问最多的问题。我的判断标准很简单,看你要解决的是“动作”还是“决策”。
| 工具类型 | 擅长解决 | 不擅长解决 | 适用阶段 |
|---|---|---|---|
| Excel / 表格 | 临时统计、个人分析、小批量记录 | 多人协作、实时同步、权限控制、审计追溯 | 日单量 < 50,单平台,1 到 2 人 |
| 打单工具 | 面单打印、订单合并、物流渠道选择 | 库存核算、采购补货、财务利润、多仓管理 | 日单量 50 到 300,以发货效率为瓶颈 |
| 跨境电商 ERP | 订单归集、库存同步、采购补货、财务对账、权限审批 | 选品决策、广告投放、品牌建设 | 日单量 100 以上,多平台多店铺 |
注意这张表里的边界:ERP 管的是“经营链条上的数据流”,不是“所有经营问题”。很多老板指望上了 ERP 就能提升销量,这是把工具当成了战略。
2024 年我陪跑过一个做家居品类的团队,5 个人,Amazon 加 Shopee 加 TikTok Shop 三个平台,日均 400 单左右。他们的日常是这样的:客服小妹每天早上从三个后台分别导出订单,合并到一个 Excel,去掉重复的,再人工核对地址,然后打印面单。库存表由另一个人维护,每周更新一次。
问题在旺季集中爆发:某款抱枕套在三个平台同时卖出,库存表还显示有货,实际海外仓已经空了。等发现时已经有 60 多单需要取消,其中一个平台因为取消率上升导致了账号指标警告。
他们后来上线了 ERP,但真正的转折点不是“买了软件”,而是花了两周把 SKU 编码规则统一、把三个平台的库存同步打通、把补货触发点写成了明确的规则。软件只是最后那一步。

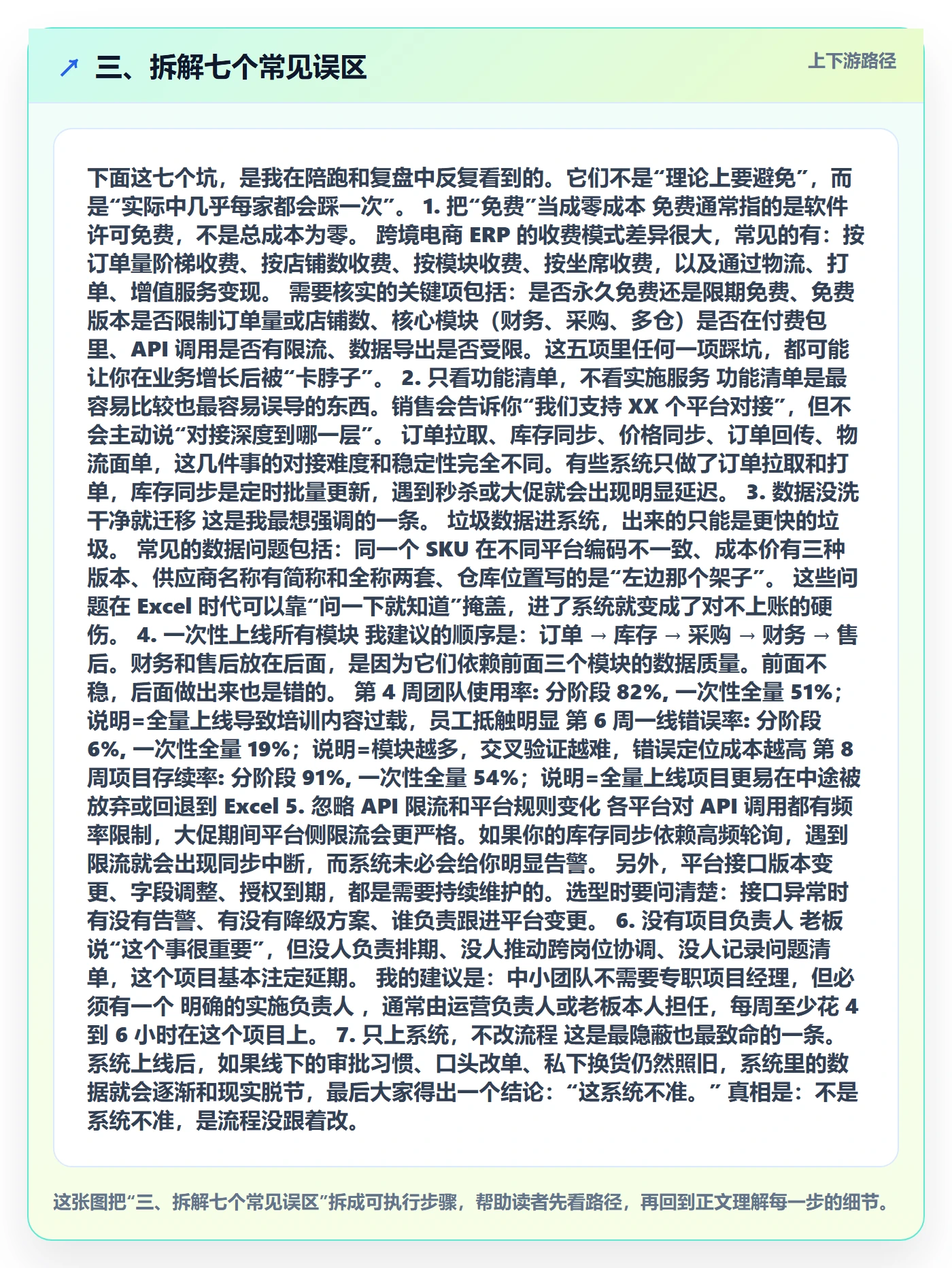

下面这七个坑,是我在陪跑和复盘中反复看到的。它们不是“理论上要避免”,而是“实际中几乎每家都会踩一次”。
免费通常指的是软件许可免费,不是总成本为零。跨境电商 ERP 的收费模式差异很大,常见的有:按订单量阶梯收费、按店铺数收费、按模块收费、按坐席收费,以及通过物流、打单、增值服务变现。
需要核实的关键项包括:是否永久免费还是限期免费、免费版本是否限制订单量或店铺数、核心模块(财务、采购、多仓)是否在付费包里、API 调用是否有限流、数据导出是否受限。这五项里任何一项踩坑,都可能让你在业务增长后被“卡脖子”。
功能清单是最容易比较也最容易误导的东西。销售会告诉你“我们支持 XX 个平台对接”,但不会主动说“对接深度到哪一层”。
订单拉取、库存同步、价格同步、订单回传、物流面单,这几件事的对接难度和稳定性完全不同。有些系统只做了订单拉取和打单,库存同步是定时批量更新,遇到秒杀或大促就会出现明显延迟。
这是我最想强调的一条。垃圾数据进系统,出来的只能是更快的垃圾。常见的数据问题包括:同一个 SKU 在不同平台编码不一致、成本价有三种版本、供应商名称有简称和全称两套、仓库位置写的是“左边那个架子”。
这些问题在 Excel 时代可以靠“问一下就知道”掩盖,进了系统就变成了对不上账的硬伤。
我建议的顺序是:订单 → 库存 → 采购 → 财务 → 售后。财务和售后放在后面,是因为它们依赖前面三个模块的数据质量。前面不稳,后面做出来也是错的。
各平台对 API 调用都有频率限制,大促期间平台侧限流会更严格。如果你的库存同步依赖高频轮询,遇到限流就会出现同步中断,而系统未必会给你明显告警。
另外,平台接口版本变更、字段调整、授权到期,都是需要持续维护的。选型时要问清楚:接口异常时有没有告警、有没有降级方案、谁负责跟进平台变更。
老板说“这个事很重要”,但没人负责排期、没人推动跨岗位协调、没人记录问题清单,这个项目基本注定延期。
我的建议是:中小团队不需要专职项目经理,但必须有一个明确的实施负责人,通常由运营负责人或老板本人担任,每周至少花 4 到 6 小时在这个项目上。
这是最隐蔽也最致命的一条。系统上线后,如果线下的审批习惯、口头改单、私下换货仍然照旧,系统里的数据就会逐渐和现实脱节,最后大家得出一个结论:“这系统不准。”
真相是:不是系统不准,是流程没跟着改。

选型之所以难,是因为大多数商家拿着“功能清单”去对照,而正确做法是拿着“管理问题”去翻译成“系统需求”。这两条路径的效率差异非常大。
第一步,描述现象。不要写“需要库存管理”,而要写“上个月因为三个平台库存不同步,超卖了 47 单,被平台警告”。
第二步,定位根因。是数据不同步,还是同步了但规则不对,还是规则对但没人看告警?
第三步,写成需求。把根因翻译成可验证的系统能力,比如“支持多平台库存实时同步,同步延迟不超过 5 分钟,异常时推送到企业微信”。
我建议每个商家都做一张这样的表,把需求分档,避免选型时被“全都要”拖死预算和精力。
| 业务域 | 必须(不上就出事) | 最好(显著提效) | 暂缓(等业务量上来) |
|---|---|---|---|
| 订单 | 多平台订单归集、自动审核规则、批量打单 | 异常订单自动标记、客服备注同步 | 智能审单、AI 地址纠错 |
| 库存 | 多平台库存同步、多仓管理、库存流水 | 安全库存预警、批次效期管理 | 智能调拨建议 |
| 采购 | 采购单管理、到货入库、供应商档案 | 补货建议、在途库存可视 | 供应商比价、账期管理 |
| 财务 | 平台账单导入、利润核算、费用分摊 | 多币种汇率处理、应收账款跟踪 | 资金预测、税务辅助 |
| 售后 | 退换货登记、退款状态跟踪 | 售后原因分类统计 | 售后质量分析看板 |
我给中小商家用的是一张 100 分制的评分表,重点是把“看不见的成本”提前摆到桌面上。
| 维度 | 权重 | 关键核实问题 |
|---|---|---|
| 平台对接深度 | 20 | 订单、库存、价格、面单分别支持到哪一层?同步频率多少? |
| 库存与多仓 | 15 | 是否支持海外仓、第三方仓、在途库存?盘点流程如何? |
| 财务与利润 | 15 | 能否分摊头程、佣金、广告、退货?多币种怎么处理? |
| 权限与审批 | 10 | 能否按角色、按店铺、按仓库细分权限?操作日志是否可追溯? |
| 实施与培训 | 20 | 是否提供实施服务?周期多长?是否含数据迁移? |
| 成本模型 | 10 | 订阅 + 按单 + 按店 + 模块 + 实施 + 接口,总成本是多少? |
| 数据安全与导出 | 10 | 数据归属谁?能否完整导出?退出时怎么迁移? |
这张表里我把“实施与培训”给了 20 分,和“平台对接深度”并列最高。原因很直接:对接决定了系统能不能用,实施决定了系统会不会被用。

讲方法容易空,我用一个具体平台来把前面的框架落地。以数跨境(官网:https://shukuajing.jiushuyun.com/?utm_source=seo&utm;_plan=est&utm;_unit=gys)为例,说明在实际实施中应该关注哪些节点。下面提到它的具体能力时,都以“可验证的对接和配置项”为准,不做能力外推。
选它做示例的原因不是“它最好”,而是它覆盖了中小跨境商家的典型场景:多平台订单归集、库存同步、采购补货、财务核算,并且提供了实施路径上的可操作接口。这类平台的价值,恰好在于能把前面讲的需求分档落成具体配置。
需要说明的是,任何 ERP 的能力都会随版本和对接平台变化,实际选型时应以官方最新说明和试用验证为准。
实施前必须先写清楚三件事:这次上线要解决的核心问题是什么、成功的标准是什么、谁负责。
我通常建议写成一句话,例如:“8 周内实现三个平台订单统一归集、库存实时同步,超卖事件从每月 15 次降到 2 次以内,由运营负责人张 X 担任实施负责人,每周投入不少于 5 小时。”
这句话里的每个数字都是可验证的。没有可验证的标准,项目就没有终点。
这一步最枯燥,也最关键。要处理的对象包括:SKU 编码、条码、商品名称、成本价、供应商、仓库、物流渠道、平台店铺账号。
我在实际项目中用的是一个“三遍法”:
这三遍做完,通常要花 3 到 5 个工作日,视 SKU 数量而定。
这个阶段要做的是把平台账号接入系统,并设置规则。重点不是“接上了”,而是“接得稳不稳”。
这里有一个很实际的提醒:库存同步的冲突规则一定要在上线前定好。比如同一 SKU 在海外仓和国内仓都有货,某平台下单后从哪个仓发,这个规则没定清楚,后面就会出现“账上有货发不出”。
系统是给人用的,所以必须同步定义“谁在什么时候做什么”。这个阶段的核心产出是 SOP 文档和权限矩阵。
| 角色 | 核心动作 | 建议权限范围 |
|---|---|---|
| 运营 | 订单审核、异常处理、库存查看 | 订单读写、库存只读、不可改成本价 |
| 仓库 | 打单、拣货、发货、盘点 | 订单只读、库存操作、不可见利润数据 |
| 采购 | 采购下单、到货入库、供应商维护 | 采购读写、库存只读、供应商读写 |
| 财务 | 账单核对、费用录入、利润查看 | 财务读写、订单只读、不可改订单状态 |
| 负责人 | 审批、看板查看、规则调整 | 全局只读 + 审批权限 |
这张表的价值在于:权限不是限制人,而是保护数据。一个人能改成本价,利润报表就永远不可信。
我强烈建议不要“一刀切切换”,而是先并行跑一到两周:系统照常走,原来的 Excel 也保留,但每天比对关键指标。
要比对的核心指标包括:订单总数是否一致、库存数量是否一致、发货单号是否同步、财务流水是否对得上。任何一项差异超过 1%,都要找到原因再继续。
培训要按角色分开做,不要开一场全员大会。运营关心审单规则,仓库关心打单流程,财务关心对账口径,混在一起讲谁都记不住。
切换的关键是定一个明确的截止时间,之后旧表格只读不再写入。复盘则要回答三个问题:目标达成了吗、哪些环节卡住了、下个月要改什么。

ERP 上线后,真正决定日常体验的是几个高频场景。下面这五个场景,我建议每个都写成明确的 SOP,贴在相应岗位的工位上。
目标是让所有订单在一个地方出现,并且状态可追溯。
防超卖的核心不是“同步快”,而是“规则清楚”。
补货的难点在于数据来源多:国内仓库存、海外仓库存、在途、平台销量、补货周期。ERP 的价值是把这些数据放在一张表里。
我的建议是设置三级触发:低于安全库存预警、低于补货点生成建议、低于最低库存强制提醒。人工保留最终决策权,但决策依据来自系统。
这是最容易被低估的模块。很多商家上 ERP 只为了打单,结果发现利润还是算不清。
利润核算要解决的是费用归属问题:头程运费按什么分摊、平台佣金按订单还是按结算、广告费按 SKU 还是按店铺、退货成本算在哪个周期。这些口径必须在系统配置阶段就定下来,否则每个月的报表口径都不一样,无法横向比较。
售后单要能和原订单关联,退款要能回写财务,退货入库要能更新库存。这三件事打通了,售后才不会变成一个独立的数据孤岛。

没有一套方案适合所有人,所以下面按团队规模和业务阶段给分层建议。
这个阶段我不建议急着上完整 ERP。优先解决的是订单和发货效率,可以用轻量打单工具。但有两件事现在就要做:统一 SKU 编码规则、记录真实的商品成本价。
这两件事现在做,成本最低;等日单量上来了再补,代价是几周的返工。
这是最典型的 ERP 上线窗口期。建议从订单和库存两个模块起步,4 到 6 周完成,先解决超卖和错发这两个最痛的问题。
这个阶段最容易犯的错误是贪多。我的建议是:第一个版本只解决两个问题,解决到 90 分,再去碰第三个。
这个阶段需要考虑的是流程刚性和权限边界。多仓、多店铺、多角色协作,必须靠制度和系统共同约束。
此时选型的重点会从“能不能用”转向“权限够不够细、审计够不够全、扩展性够不够好”。实施周期通常需要 6 到 10 周。

取舍比建议更难,因为每个选择都有代价。下面这几组取舍,是我在项目里反复帮客户权衡的。
免费版本的真正价值在于验证流程是否跑得通。如果免费版本能覆盖订单和打单,先用它跑两周,验证团队是否愿意用系统,这比直接买贵的更理性。
但如果你的核心痛点是库存同步和利润核算,而这两项恰好不在免费包里,那就不要为了省订阅费去手工补,人工补数据的隐性成本远高于订阅费。
功能越全,配置越复杂,实施周期越长。对中小商家来说,早两个月用起来,比多 20 个暂时用不上的功能更有价值。
判断标准是:这个功能是否影响你未来 3 个月的核心指标。不影响,就放后面。
定制化的诱惑很大,但代价常被低估:开发周期、后续升级冲突、维护成本、更换服务商时的迁移难度。
我的建议是:除非是核心竞争差异(比如特殊的组合商品逻辑),否则优先用标准化功能 + 流程适配,而不是定制开发。
自建适合有技术团队、业务模式高度特殊、数据敏感度极高的公司。对绝大多数中小跨境商家来说,采购成熟系统 + 做好实施,是投入产出比更高的选择。
一次性切换快,但风险集中;并行过渡稳,但有两套数据要维护。对于订单和发货这类高频动作,我倾向并行过渡一到两周;对于财务这种月结动作,可以直接按新口径开始。

上线不等于成功,被用起来才算。我一般建议用 30 天作为一个观察窗口,看五个指标。
| 指标 | 计算口径 | 健康值参考 |
|---|---|---|
| 系统订单覆盖率 | 系统内订单数 ÷ 平台实际订单数 | ≥ 99% |
| 库存准确率 | 1 − 盘点差异量 ÷ 账面库存量 | ≥ 95% |
| 订单处理时长 | 订单产生到发货完成的平均耗时 | 较上线前下降 50% 以上 |
| 月度对账耗时 | 财务完成月结所需人工小时 | 较上线前下降 60% 以上 |
| 系统日活占比 | 每日登录系统的业务人员 ÷ 应使用人数 | ≥ 90% |
最后一个指标最容易被忽略,但也最真实。如果一线员工每天登录系统的比例低于 80%,说明系统没有真正进入工作流。这时候要查的不是软件,而是流程和培训。
回到标题的问题:ERP 跨境电商怎么管?我的答案可以压缩成三条原则。
第一,先流程后系统。线下的规则没说清楚,系统只会把混乱放大。
第二,先核心后扩展。订单和库存先做到 90 分,再碰采购、财务、售后。
第三,先数据后自动化。主数据不干净,自动化只会让错误跑得更快。
至于下一步怎么做,我建议不要从“选哪家 ERP”开始,而是先花两个小时做一次现状盘点:列出你现在最痛的三个管理问题、对应的数据现状、以及谁最受影响。
然后拿这三个问题去问服务商,看对方是先讲功能,还是先问你的流程。这个细节,往往比报价单更能判断一家服务商是否适合你。
如果你正处在选型阶段,可以先带着这张自检表去试用:核心模块能不能在两周内跑通、数据能不能完整导出、实施有没有明确排期、培训是不是按角色做。这四条过了,再谈价格。
我们团队现在8个人,做着Shopee和Amazon三个店,一天三四百单,用的还是Excel加一个免费打单工具,老板觉得还能撑,可我每天光对库存和导订单就要花两三个小时,还经常出现超卖被平台罚。我就很纠结,是不是我们这种规模根本不到上ERP的时候,花了钱反而更乱?
判断标准不是团队人数或订单量,而是看三个信号有没有同时出现:一是订单来源超过两个平台且需要人工汇总;二是库存靠人工记忆或滞后表格更新,已经产生超卖、断货或压货;三是财务算不清单个店铺、单个SKU的真实利润。三个里中两个,就该上ERP;只中一个,可以先优化流程或换打单工具。
8人团队日单三四百,如果确实已经跨两个以上平台并出现超卖处罚,属于典型该上的阶段。建议不要一次买全模块,先上订单归集加库存同步这两个核心模块,跑通一到两个月再考虑采购和财务。至于Excel,不必完全丢掉,可以留作导出后的二次分析,但不要再让它承担主数据和库存账的职责。
我在搜索里看到很多写着免费跨境电商ERP的服务商,心里挺动心的,毕竟我们刚起步,能省一点是一点。但我又怕用了以后各种功能都要另外付费,或者数据被卡在里面出不来,到时候换系统更麻烦。想问问真实情况到底是怎么算的?
免费通常不是全免费,而是免费额度加增值收费的结构,常见收费点有六类:一是订单量或店铺数超过免费上限后按单或按店计费;二是打单、电子面单、物流对接等环节的耗材或服务费;三是海外仓、采购、财务等高级模块单独开通;四是API调用次数或接口数量限制后的加购;五是数据导出、定制报表、二次开发的服务费;
六是实施培训、专人对接等人工服务费。判断时要问清楚三件事:免费版能不能导出全部订单和商品数据、超限后的单价是多少、停用后数据保留多久。建议的做法是先用免费版跑一个月的真实业务,把所有导出功能试一遍,同时用一张表记录免费额度用到多少,这样在真正付费前你就能算出自己的实际成本,而不是被免费两个字牵着走。
我们去年买过一套ERP,销售说得挺好,结果数据导了一半就没人管了,员工嫌麻烦又回到Excel,钱等于白花。这次想重新上一套,我特别怕又走一遍老路。想请教一下,中小商家做实施到底该怎么安排,周期大概多久才算正常?
中小商家的实施周期一般在4到8周比较合理,业务特别复杂的会更长,但如果销售承诺一周上线,基本可以判断为只装软件不做实施。可按周拆解:第0周定目标和项目负责人,必须由老板或运营负责人担任而不是甩给某个员工;第1周做商品、SKU、供应商、仓库等主数据清洗,这一步最容易被跳过也最致命;
第2到3周完成平台授权、订单规则、物流和打单配置;第4周梳理SOP和权限,明确谁录单、谁改单、谁审批;第5到6周做测试和培训,用历史订单跑一遍全流程;第7到8周正式切换并复盘异常单。防半途而废的关键有两个:一是每周有明确的输出物和检查点,比如主数据表、权限表、测试单清单;
二是切换期不要立刻停掉旧流程,允许双轨运行一到两周,用错发率、库存准确率、订单处理时长这三个指标验证后再彻底切换。
我们系统刚上线两个月,流程是跑起来了,但我发现自己反而更忙,天天在群里救火,员工说系统太麻烦,财务又说数据对不上。我不太确定问题出在哪,是系统不好用,还是我们用错了。想问问上ERP之后到底该怎么管,老板应该重点看什么?
上线后还乱,多数不是系统问题,而是职责和数据口径没定下来。先明确三类角色的分工:运营负责订单规则和异常单处理,仓库负责入库、拣货、盘点并保证库存账实一致,财务负责对账和利润核算,任何一方都不能既操作又改数据。再定死三个口径:库存以系统账为准,盘点差异必须走审批单而不是直接改数;
订单状态以系统流转为准,微信群里的口头改单无效;利润按店铺和SKU两个维度算,扣除平台佣金、物流费、广告费和退货损失。老板不需要天天看明细,建议固定每周看四个指标:订单处理时长、错发漏发率、库存准确率、财务对账耗时,再每月看一次分店铺和分SKU的利润贡献。
如果这几项指标连续一个月没有改善,要回头检查是流程没执行还是系统配置有问题,而不是急着换系统。


读者评论
文章把ERP失败归因于实施而非功能,这个角度很实在。我们公司去年上系统就是主数据没清洗,结果SKU对不上,一线直接弃用。建议再展开讲讲数据清洗的具体步骤。
分阶段上线的建议很有共鸣。我们小团队一次上了五个模块,结果每个都半成品,员工培训都来不及。后来退回Excel反而更顺手。如果早点看到这个顺序,能少走很多弯路。
作者说'ERP不是买来的,是实施出来的',这话刺耳但真实。我们老板就是只比功能比价格,签完合同就撒手,现在系统里数据全是错的,只能当摆设。实施负责人太关键了。
需求分档表很实用,把必须和暂缓分开能省不少预算。不过中小商家往往分不清'必须'和'最好',容易被销售带偏。能否再给个判断必须项的具体标准?比如日单量门槛。
