2024年秋天,一个年GMV约8000万的跨境卖家找我复盘他们的ERP项目:18个月内换了两次系统,累计投入超过190万元,但库存差异率仍然维持在3.5%以上,财务对账依旧靠Excel手工拼表。翻完他们的项目文档我发现,问题不在系统本身,两次选型的功能对比表都做得极其漂亮,SKU、订单、采购、财务模块逐条打勾,真正缺失的是调研阶段对系统实施事项的覆盖:没有数据迁移方案、没有SLA条款、没有灰度上线计划、没有退出机制。
这篇文章我想把这份"缺失的清单"补上。
先把结论摆在最前面,因为它决定后面所有内容的理解方式:跨境电商ERP的选型调研,本质上不是在做功能盘点,而是在做风险定价。你在调研阶段问的每一个问题,最终都会换算成上线后的某一笔成本,要么是时间,要么是钱,要么是业务中断带来的订单损失。

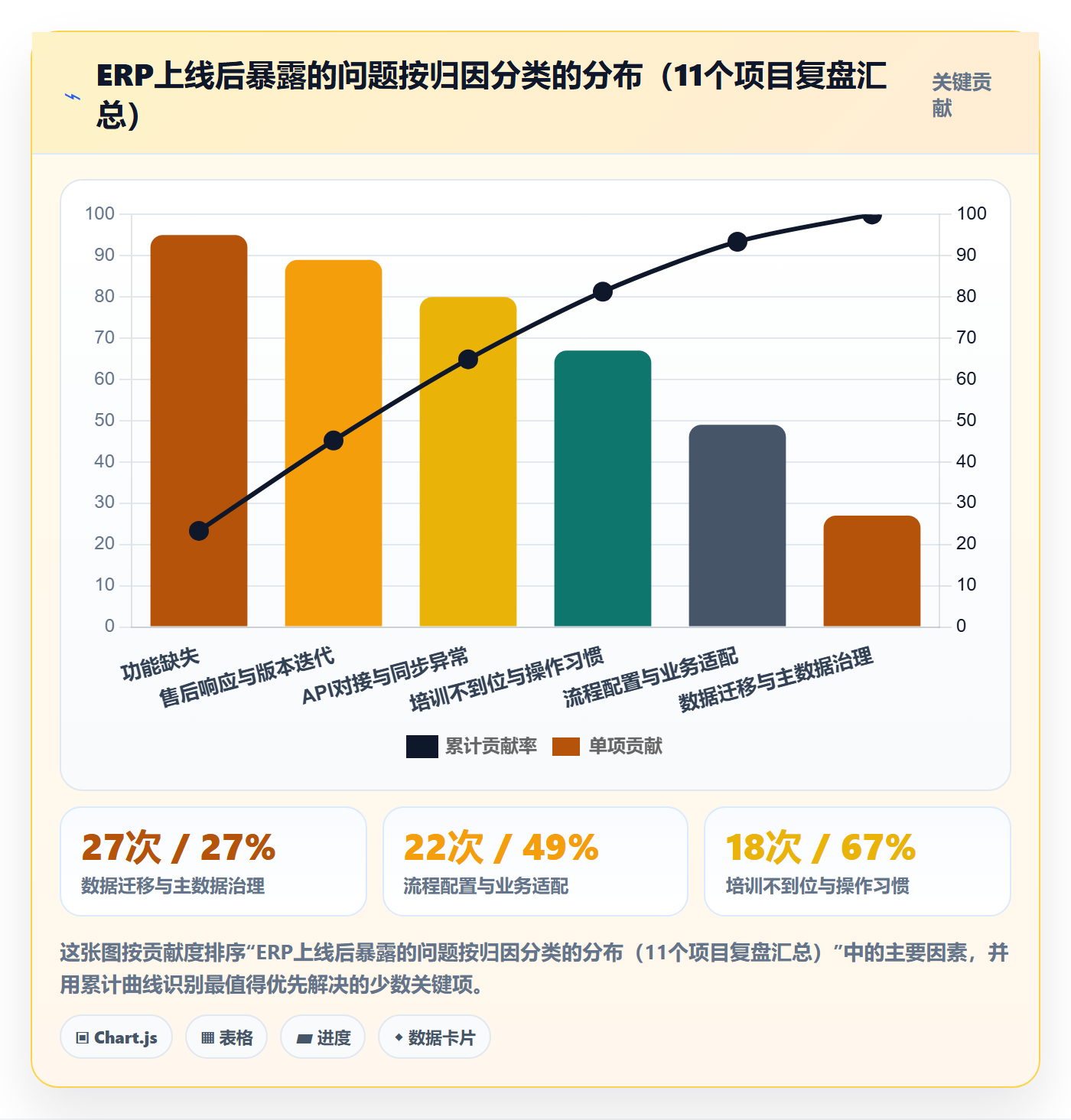

判断一:功能覆盖率超过85%之后,继续比拼功能已经没有边际收益。我复盘过自己参与的11个跨境ERP实施项目(2022,2025年,样本量小,属于经验口径而非行业统计),最终导致项目延期或返工的原因里,功能缺失只占很小一部分,绝大多数是数据迁移、流程配置、人员培训这三类"实施事项"没在调研阶段谈清楚。
判断二:最贵的不是 license,是调研阶段没问出口的那几个问题。一个SKU主数据编码规则没提前定义清楚,迁移时可能要多花2,3周的人工清洗;一个多平台库存同步的颗粒度没确认,上线后可能出现超卖。这些成本在合同里看不见,但在账单上一定会出现。
判断三:"先上线再优化"在ERP场景里是高危策略。轻量SaaS工具可以边用边改,ERP不行。ERP的改动成本随数据量和使用人数呈非线性增长,上线三个月后再改一个字段的映射逻辑,可能牵动历史订单、库存流水和财务凭证三条链路。
下面这张表是我用来做项目初筛的框架。左边是调研阶段要问的,右边是对应的实施风险。它的作用不是让你记住答案,而是让你记住该问什么。
| 调研阶段要确认的事 | 对应的实施事项 | 没确认会有什么后果 |
|---|---|---|
| 谁在用、用什么权限 | 角色权限体系配置 | 上线后越权操作、数据泄露、审批链路断裂 |
| 历史数据有多少、多脏 | 数据清洗与迁移 | 迁移延期2,6周,或迁移后数据不可用 |
| 多平台订单如何流转 | API对接与订单路由 | 订单漏抓、重复发货、库存不同步 |
| 税务与合规谁来负责 | 本地化规则配置 | VAT申报口径错误、被平台或税局问询 |
| 流程能不能改、谁来改 | 流程配置灵活度 | 要么削足适履迁就系统,要么无止境定制 |
| 出问题多久有人响应 | SLA与售后机制 | 旺季故障无人处理,损失全部自己承担 |
这张表的价值在于:它把"调研"从一个模糊的动作,变成了六个可以逐项打勾、逐项追责的检查点。没有检查点的调研,最后都会变成一场感觉良好的演示会。

为了让后面的判断有落点,我先把那个8000万GMV的案例讲完整。这家公司做亚马逊北美站、欧洲站加一个Shopify独立站,团队约40人,运营20人、供应链8人、财务5人。
第一次选型发生在2023年3月,动机是"订单多了,Excel管不过来"。决策周期只有11天,管理层看了三家系统的演示,主要比较的是"能不能抓亚马逊订单""能不能出利润报表"。上线时间是2023年5月,采用直接切换,没有并行期。
结果在2023年7月旺季暴露:亚马逊欧洲站的VAT税率配置只做了默认值,财务在季度申报时才发现部分订单的税额口径不对;同时因为SKU编码在迁移时做了自动映射,导致37个变体商品的库存挂错父SKU,出现超卖。
第二次选型在2024年1月,这次做了三个月的调研,但调研的对象依然是系统功能,而不是实施事项。上线采用灰度切换,过程平稳,但成本是第一次的两倍多,且老系统的历史数据只迁移了24个月,更早的数据被截断,导致长周期产品的毛利分析做不出来。
我把这家客户两次上线前后的核心运营指标做了对比。需要说明的是,这些数字来自客户内部的月度经营报表,属于单案例观察,不具备普适统计意义,但能说明实施质量对运营效率的影响方向。

这家客户还有一个隐藏问题:2023年到2024年,他们的SKU数量从1.2万涨到3.4万,站点从3个增加到6个,但系统配置的迭代速度完全跟不上。跨境卖家的业务变化速度,通常快于ERP服务商的版本迭代速度。这意味着你在调研阶段必须确认一件事:当我的业务模式变了,系统多久能跟上?
这个问题在调研阶段问,对方会给一个承诺;在上线后再问,你就只能接受现实。这就是为什么我把"版本迭代频率"和"配置灵活度"放在实施事项清单里,而不是放在售后条款里。
我见过太多调研做得"很认真但没抓到重点"的案例。认真体现在会议室坐了三个小时、问题清单列了两页;没抓到重点体现在问的全是功能,没问实施。下面这六个误区,是我在项目复盘中反复看到的。
功能清单回答的是"系统有没有这个按钮",能力清单回答的是"这个按钮在我的业务场景里能不能跑通、跑通要多久、谁来配置"。举例:几乎所有跨境ERP都声称支持"多平台库存同步",但同步的颗粒度差别巨大,有的是SKU级别,有的是MSKU级别,有的支持按仓库加平台加店铺三级维度。
调研时如果只问"支不支持",你拿到的永远是"支持"。正确的问法是:"我的亚马逊FBA、第三方海外仓和国内仓,库存同步的刷新频率是多少?出现接口超时怎么办?"
这是最高频也最致命的误区。管理层关心的是报表好不好看、决策支不支持;一线运营关心的是打单快不快、改价方不方便、异常订单能不能一键处理。这两套需求经常是冲突的。
我的做法是:调研阶段必须安排至少一场只有一线操作人员参加的会议,而且要求他们展示当前的工作流程,最好直接打开现在用的Excel或旧系统现场演示。管理层描述的是理想流程,一线人员展示的才是真实流程,而ERP要适配的是后者。
我做过一个粗略的经验归纳:在一个典型的跨境ERP项目中,软件订阅费通常只占总投入的一部分,剩下的分布在实施费、数据迁移费、定制开发费、培训差旅费、以及内部人力投入上。很多卖家在比价阶段只比了订阅费,结果在实施阶段发现预算被撕开了一个口子。
平台API对接是跨境电商ERP最容易被低估的工程。它不是一个开关,而是一条需要持续维护的链路:平台接口版本会升级、字段会调整、限流策略会变化、授权会过期。调研阶段应该问清楚的是:你们有多少个平台的对接是自研维护的?上次平台接口变更时,你们多久完成适配?
数据迁移的核心难点不是技术,是业务规则。哪些SKU需要合并、哪些历史订单不需要迁移、库存的期初值以哪个时点为准、客户信息的去重规则是什么,这些全部是业务决策,IT部门无权也无力拍板。
我建议在调研阶段就指定一个"数据Owner",由业务侧出人,负责在迁移过程中做规则判定。没有业务Owner的数据迁移,最后一定会变成IT部门按技术逻辑自动映射,然后在业务侧炸掉。
系统上线失败最常见的形态不是报错,是没人用。老员工继续用Excel记账,新员工照着老员工的做,ERP慢慢变成一个只用来导数据的空壳。调研阶段就要评估:一线人员对新系统的抵触来自哪里?是操作变复杂了,还是绩效算法变了?

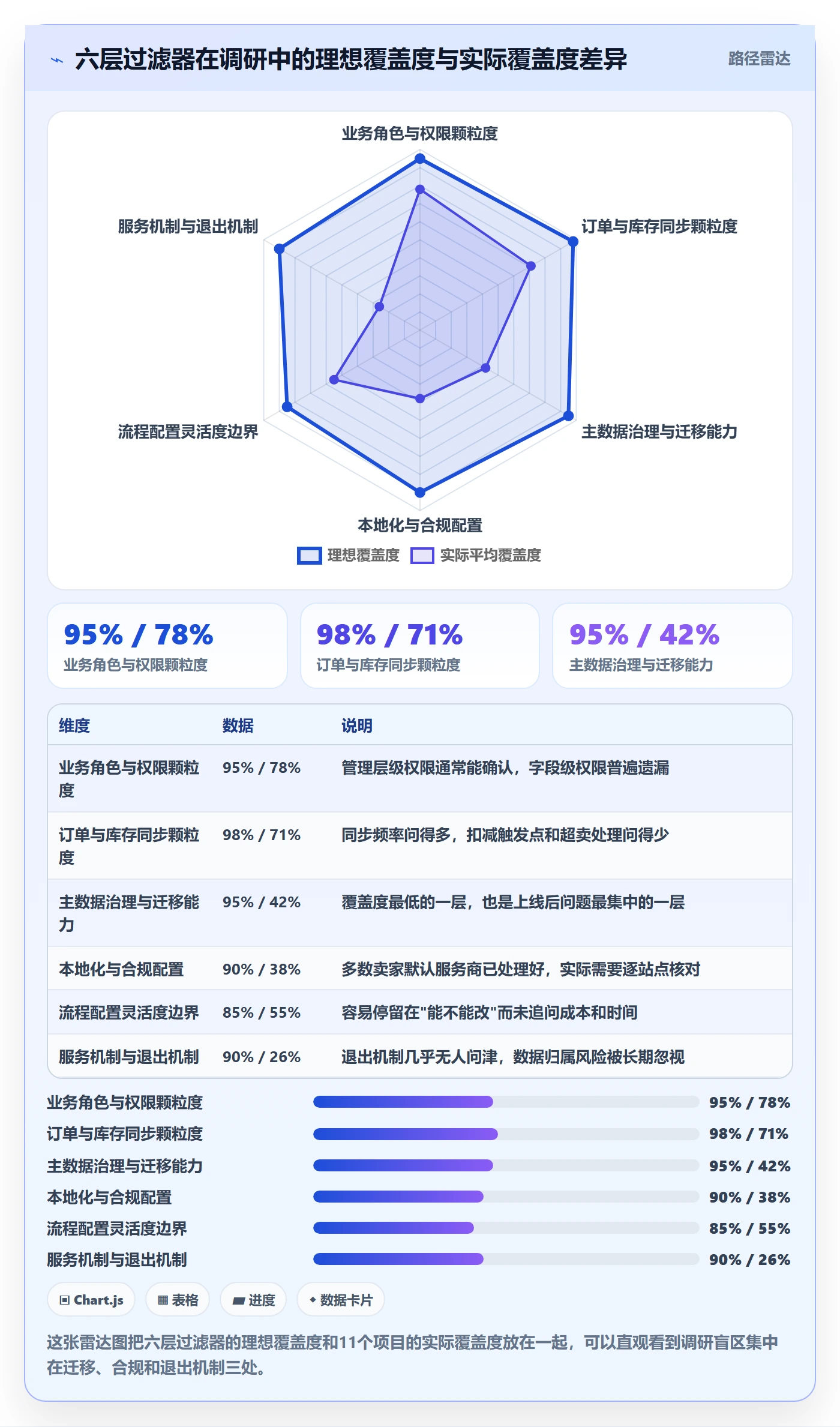

讲完误区,我需要给出一套可以复用的判断逻辑。我把它叫做"六层过滤器":从最容易在调研阶段被问到的问题,逐层深入到最容易被忽略的问题。每过一层,都会筛掉一部分不合适的系统。
调研问题:我们有多少种角色?每个角色能看到哪些数据、能改哪些字段?运营能不能改价,供应链能不能改交期,财务能不能看到成本价?
判断标准:如果对方的回答是"我们的权限很灵活,都能配",这通常是危险信号,因为意味着没有标准方案。合格回答应该能给出默认的角色模板,以及配置一个自定义角色的工作量预估。
调研问题:多平台订单的抓取频率是多少?库存扣减的触发点在哪里,是下单即扣,还是出库才扣?超卖发生后系统如何处理?
判断标准:能明确说出"下单锁库存、出库扣库存"这类具体机制的,通常是真正做过跨境场景的团队。同时要确认多平台多店铺是否支持独立的库存策略,因为FBA和海外仓的补货逻辑完全不同。
调研问题:历史数据的迁移由谁执行?迁移前有没有数据清洗环节?迁移失败的止损方案是什么?
判断标准:合格的服务商会在调研阶段就要你的数据样本,而不是等签约后再要。要样本这个动作本身,就说明他们知道迁移的难点在哪里。
调研问题:VAT税率、EPR、关税、平台代扣代缴这些规则,系统里是预置的还是需要配置?规则变化时谁负责更新?
判断标准:必须要求对方明确"以官方最新政策文档为准"的处理流程。任何声称"规则全覆盖、不用管"的说法都不可信,因为各国税务规则本身在变。
调研问题:哪些字段可以自定义?工作流能不能改?改一个审批节点需要多长时间、需不需要额外付费?
判断标准:要区分"参数配置"和"代码改造"。参数配置通常免费且快,代码改造通常收费且慢。调研阶段就要问清楚二者的分界线在哪里。
调研问题:故障响应时间是多久?有没有旺季保障条款?如果三年后我要换系统,历史数据能不能完整导出、以什么格式导出?
判断标准:能不能痛快地谈退出机制,是判断服务商自信程度的试金石。用数据绑架客户的服务商,通常不愿意在合同里写明数据导出条款。

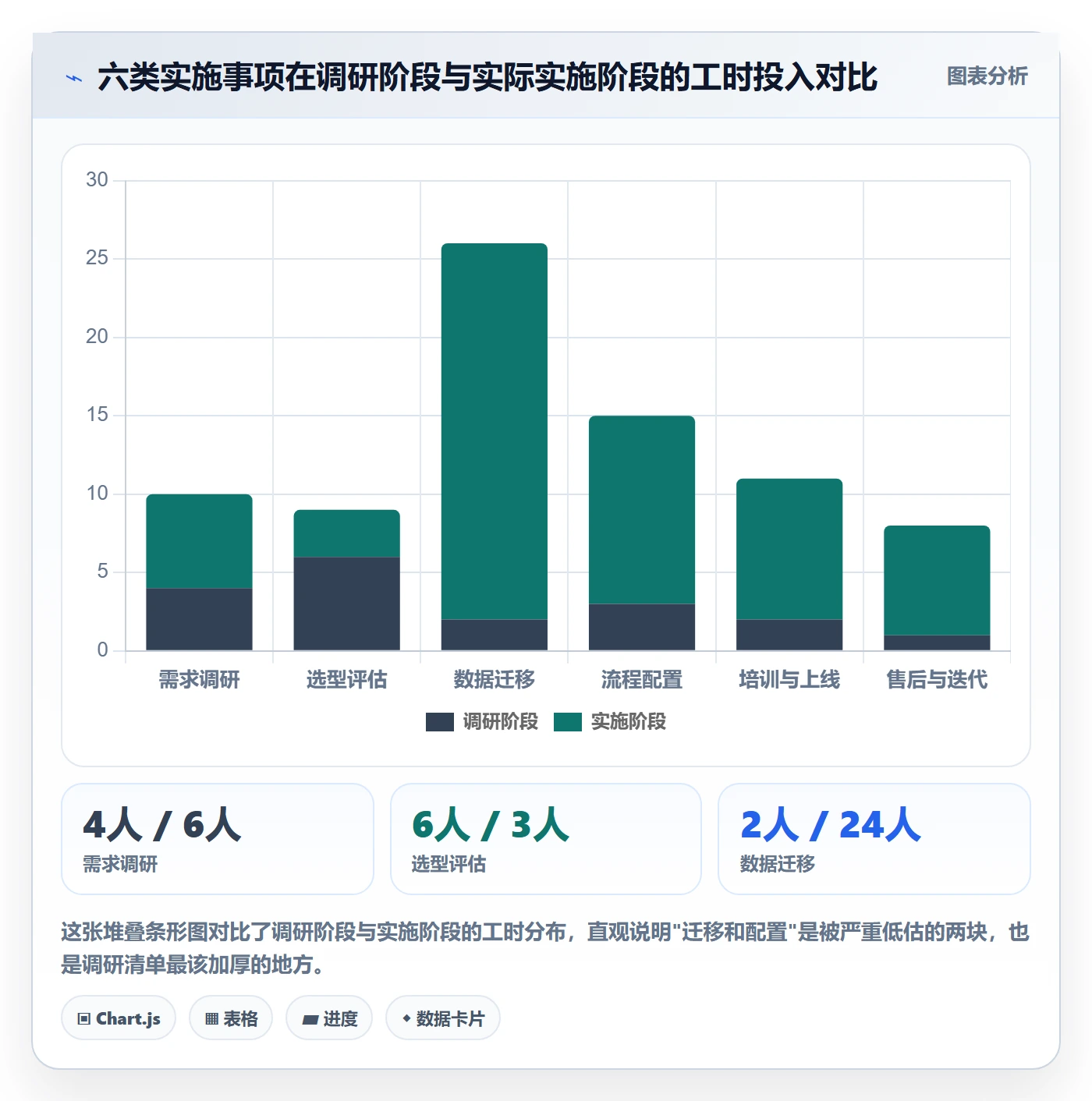

前面讲的是判断逻辑,这一节给的是可以直接拿去用的清单。我按六个实施阶段归类,每一类都列出"必须问的问题"和"合格信号"。建议打印出来,在调研会上逐条打勾。
这类事项的目标是搞清"谁在用、怎么用"。核心交付物应该是一份角色-场景-操作清单,而不是一份功能愿望列表。我要强调的是:需求调研的产出必须包含操作场景,而不是只有模块名称。"需要采购管理"是模块名称,"采购员每天要处理来自3个店铺的补货建议并生成PO"才是操作场景。
这类事项要回答的是"这个系统在我们的业务复杂度下能不能落地"。评估维度包括数据迁移能力、API对接广度与稳定性、本地化配置能力、可扩展性、服务商实施方法论。注意最后一项容易被忽略,服务商有没有成文的实施方法论,直接决定项目有没有节奏。
需要确认:迁移范围(迁移多久的历史数据)、迁移方式(全量还是分批)、清洗规则(重复SKU如何处理)、校验方法(迁移后如何验证准确性)、回滚方案(迁移失败怎么办)。
需要确认:流程配置的责任人是谁、配置环境与生产环境如何隔离、配置变更是否需要走测试流程、配置文档由谁维护。第三点特别重要,我见过太多"直接在生产环境改配置"导致的数据事故。
需要确认:培训分几批、覆盖哪些角色、有没有沙箱环境供练习、上线切换采用并行还是灰度还是直接切换、切换窗口选在什么时间(务必避开大促)。
需要确认:SLA响应等级、版本迭代频率、历史版本兼容策略、数据归属与导出条款、退出时的配合义务。这一类在实际调研中覆盖率最低,但对长期成本的影响最大。
下面这张表是我实际在用的调研清单精简版,把六类事项拆成可提问、可判断的形式。
| 实施事项类别 | 调研必问问题 | 合格信号 | 危险信号 | 建议投入(人天) |
|---|---|---|---|---|
| 需求调研 | 一线操作人员每天的实际动作是什么? | 愿意开一线专场会并索取流程截图 | 只跟管理层谈需求 | 3,5 |
| 选型评估 | 你们上一次平台接口变更多久完成适配? | 能给出具体平台的适配时间记录 | 回答"我们都能支持" | 5,8 |
| 数据迁移 | 能否先给我一份数据清洗试跑报告? | 签约前就要数据样本 | 签约后才评估数据量 | 8,15 |
| 流程配置 | 参数配置和代码改造的分界线在哪里? | 能明确列出可配置项清单 | 含糊承诺"都能改" | 5,10 |
| 培训与上线 | 有没有独立的沙箱环境?切换窗口怎么定? | 提供培训计划与验收标准 | 上线时间由服务商单方决定 | 4,8 |
| 售后与迭代 | 历史数据能完整导出吗?格式是什么? | 合同里写明数据导出条款 | 回避退出机制话题 | 2,3 |

讲完清单,我想用一个具体产品来做落地演示。选择数跨境(官网:https://shukuajing.jiushuyun.com/?utm_source=seo&utm;_plan=est&utm;_unit=gys)作为参照,是因为它的产品定位本身就偏向跨境经营数据的整合与分析,正好可以拿来对照"数据迁移与多平台对账"这两类最容易出事的实施事项。
需要先说清楚:我并不认为存在"最好的跨境ERP",只存在"适合特定业务结构的系统"。选数跨境作为示例,是因为它把跨境经营数据的接入、对账、分析作为核心能力主张,这与本文强调的"调研要看数据链路、而不是看功能按钮"的判断方向一致。
另外它的产品形态偏向数据中台与经营看板的组合,这让我可以用它来说明一个关键区别:交易型系统和分析型系统在实施事项上的侧重点完全不同。前者重流程配置,后者重数据接入和口径统一。
跨境卖家的数据难点不在于订单量,而在于"同一个业务事实在不同平台上有不同的表达"。亚马逊的结算报告、Shopify的订单流水、第三方海外仓的库存报表,时间口径、金额口径、SKU编码口径都不一致。
在数跨境这类以数据整合为核心的产品上,实施的第一件事往往不是配置业务流程,而是建立统一的数据口径字典:把各平台的字段映射到一套内部标准字段上,明确每个字段的取数逻辑和更新频率。这件事如果不在调研阶段确认,实施阶段就会无限期拖下去。
数据口径字典(示例结构,实际以项目为准)
数据域 标准字段 来源平台 取数逻辑 更新频率
订单域 订单金额 亚马逊 结算报告中的商品销售额 每日 T+1
订单域 订单金额 Shopify 订单流水中的 subtotal 每小时
库存域 可用库存 FBA 可售数量减预留数量 每日 T+1
库存域 可用库存 第三方海外仓 仓库API返回的 available 每 4 小时
财务域 平台费用 全平台 佣金+仓储费+FBA费分项 每日 T+1
商品域 标准SKU 全平台 内部SKU主数据映射 主数据变更时
这张映射表看起来平淡,但它是整个实施项目的地基。我的经验是:凡是调研阶段没有产出这张表的项目,实施阶段必然要在数据对账上多花两到三倍的时间。

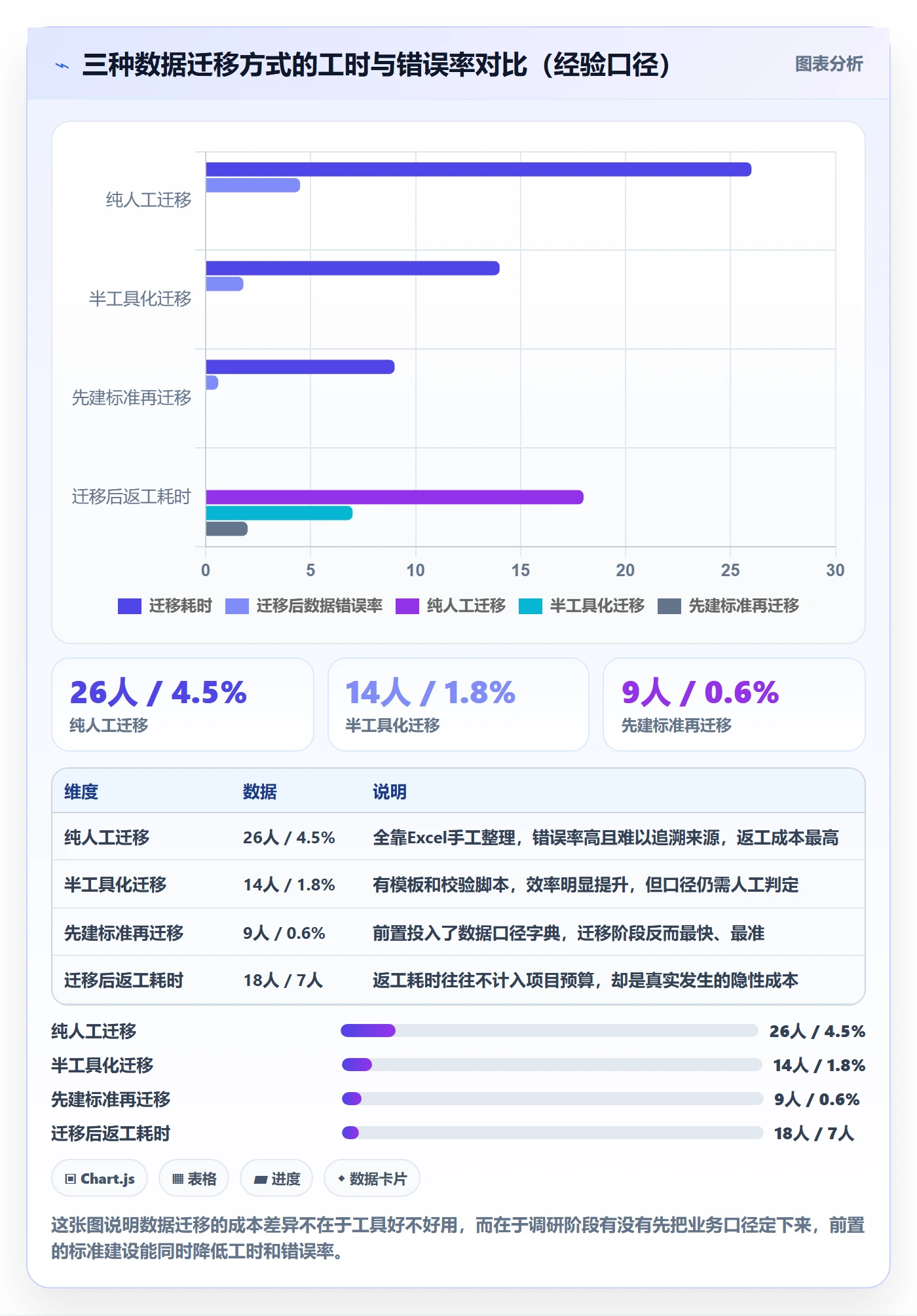

我把自己参与的项目按迁移方式分成三类做了粗略归类:纯人工迁移、半工具化迁移(有模板和清洗脚本)、以及先建数据标准再迁移。三类方式在工时上的差别很大。

经常有人问我"ERP实施要多久"。这个问题没有统一答案,因为周期取决于SKU数量、平台数量、历史数据年限和定制程度。下面这组数据是我从项目记录中整理的区间值,属于经验口径,不是行业统计,仅用于帮你建立量级感。

清单和逻辑讲完了,接下来是操作层面的建议。我把卖家按业务复杂度分四档,每档给一个不同的行动重点。这里没有放之四海皆准的方案,只有匹配当前阶段的方案。
这个阶段的团队通常没有专职IT,决策往往由创始人或运营负责人一个人拍板。我的建议是:不要在功能上纠结,把90%的调研精力放在数据迁移方案上。具体动作包括:要求服务商在签约前先看你的Excel样本,确认SKU编码是否规范,把库存期初值的取数时点写进合同。
同时,这个阶段不建议做定制开发。标准功能加上合理的流程妥协,通常比定制更快上线,成本也更可控。
这个阶段通常已经同时运营3个以上平台,最大的痛点是"同一个订单在不同系统里的数据对不上"。行动重点是:在调研阶段就把数据口径字典做出来,明确每个平台每个字段的取数逻辑和更新频率。
如果团队没有数据治理经验,可以考虑引入以数据整合为核心能力的产品作为补充,比如前面提到的数跨境这类偏经营数据分析的系统,用它来做跨平台对账和经营看板,而不是把所有需求都压给ERP去做。这种"交易归ERP、分析归数据平台"的分工,在实践中往往比"一套系统解决所有问题"更稳。
这个阶段的核心风险不是选型错误,而是切换过程中的业务中断。行动重点是:把上线拆成至少两批,第一批选择业务影响面小的店铺或品类,跑通后再扩展。同时必须设定明确的回退条件,比如库存差异率超过某个阈值就回退,而不是靠感觉判断。
这个阶段还应该开始考虑退出机制。不是因为你打算换,而是因为在合同里写明数据导出条款,会让服务商在整个合作周期内都更认真地对待你的数据。
这个量级的调研重点会发生转移。多币种结算、多法人主体、转移定价、各地税务合规,这些事项的复杂度远超功能层面。行动建议是:组建由财务、法务、IT、运营共同参与的项目组,调研清单里必须有财务和法务的签字确认项,不能只由运营部门主导。

调研做到最后,一定会遇到"两个都不完美"的选择。这一节我列出四组最常见的取舍,以及我在实际项目中倾向的判断。
取舍逻辑:定制开发的真实成本不是开发费,而是后续每一次版本升级时的兼容成本。我的经验阈值是:如果某个需求影响的岗位少于3个、发生频率低于每周一次,优先改流程而不是改系统。反过来,如果它影响核心结算逻辑且每天发生,定制才值得。
取舍逻辑:SaaS的优势是迭代快、上线快、前期投入低;劣势是数据在别人手里、配置灵活度受限。本地部署相反。跨境电商业务变化快,我对多数卖家的建议是SaaS优先,但前提是合同里要有明确的数据导出条款和SLA。
取舍逻辑:并行运行看起来安全,但成本极高,因为团队要同时维护两套数据和两套流程,通常在两周后就会因为人力不够而放弃并行。折中方案是"灰度切换":按店铺或品类分批切换,每批跑通后再切下一批。
| 切换策略 | 业务中断风险 | 人力投入 | 适用场景 |
|---|---|---|---|
| 直接切换 | 高 | 低 | 团队小、SKU少、非旺季窗口 |
| 灰度切换 | 中 | 中 | 多平台多店铺,业务复杂度中等 |
| 并行运行 | 低 | 高 | 财务结算强依赖、不允许任何差错的场景 |
取舍逻辑:这个取舍的本质是"你把风险留给自己还是转移给服务商"。低价方案通常意味着标准化配置、有限的实施支持、较弱的SLA;高价方案通常意味着定制化实施、专属顾问、更明确的保障条款。
我的判断标准是:看你的业务能不能承受一次为期一周的系统故障。能承受,可以选低价快速上线;不能承受,就应该为实施服务和SLA付费。旺季前三个月的故障,损失可能超过整个项目的投入。

下面是浓缩版问卷。我的建议是:在调研会前发给候选服务商,要求书面回复,而不是在会上口头问答。书面回复的价值在于,它会变成后续合同条款的谈判基础。
跨境ERP调研问卷(实施事项版)
【A. 需求与角色】
A1 系统默认提供哪些角色模板?新增一个自定义角色需要多久?
A2 字段级权限是否可配置?成本价字段能否对运营隐藏?
A3 审批流最多支持几级?修改审批链是否需要开发介入?
【B. 订单与库存】
B1 多平台订单的抓取频率分别是多少?接口超时如何补偿?
B2 库存扣减的触发点是下单还是出库?超卖如何处理?
B3 FBA、海外仓、国内仓是否支持独立的库存策略?
B4 支持多少种物流方式的对接?新增物流商需要多久?
【C. 数据迁移】
C1 是否可以在签约前获取我们的数据样本做试跑?
C2 历史订单建议迁移多长时间?更早的数据如何归档?
C3 SKU编码冲突时的合并规则由谁定义?
C4 迁移失败的回滚方案是什么?回滚窗口有多长?
【D. 本地化与合规】
D1 VAT、EPR、关税等规则是预置还是配置?谁负责更新?
D2 支持哪些币种的结算与汇率换算?汇率来源是什么?
D3 多法人主体能否在同一套系统内独立核算?
【E. 流程配置】
E1 参数配置与代码改造的分界线在哪里?请给清单。
E2 配置变更是否有测试环境?变更记录如何留痕?
【F. 培训与上线】
F1 培训分几批?是否提供沙箱练习环境?
F2 上线切换支持并行、灰度还是直接切换?
F3 切换窗口如何确定?旺季是否有冻结期?
【G. 售后与退出】
G1 故障响应时间分级标准是什么?旺季是否加码?
G2 版本迭代频率是多少?历史版本兼容多久?
G3 合作终止时,历史数据能否完整导出?格式是什么?
G4 数据导出的费用如何计算?有无时间限制?
这份问卷总共30个问题,看起来多,但真正开一次调研会就能答完。关键是要求书面回复,口头答案会消失,书面答案会变成证据。
看业务复杂度,但有一个下限:我建议调研周期不低于三周。三周里至少包含一次一线操作人员专场、一次数据样本试跑、一次财务与法务的口径确认。低于三周的调研,通常只能覆盖功能层面,实施事项会被系统性遗漏。
可以,但要区分问题类型。界面习惯、报表格式、审批节点顺序这类问题,上线后优化成本很低;而数据口径、SKU编码规则、库存扣减逻辑这类问题,上线后优化的成本会随数据量迅速上升。我的建议是:凡是涉及数据结构和核算口径的,必须在上线前定死。
不可信,但不必因此否定对方。更好的处理方式是把它转化成具体问题:请举一个你最近做过的、和我们业务结构类似的项目,说明当时遇到的最大障碍是什么。能讲出具体障碍的服务商,比只会说"都能支持"的更靠谱。
常见做法是迁移24个月。理由是大多数跨境卖家的产品生命周期和财务追溯需求集中在这个区间内,更早的数据可以归档为只读文件,不进入业务系统。但如果你的业务涉及长周期产品或者历史订单仍在产生退货,就需要把窗口拉长。
把"数据Owner"这个角色交给业务侧,而不是硬找一个技术人员。业务Owner负责判定规则,技术问题交给服务商。同时建议在合同里增加一个关键条款:迁移完成后必须提供数据校验报告,由业务Owner签字确认后才进入上线阶段。
不一定重复,取决于分工方式。ERP擅长交易处理和流程管控,数据分析类产品擅长跨平台口径统一和经营看板。如果ERP本身的分析能力已经覆盖你的需求,就不需要额外引入;如果你的痛点是"同一个指标在不同平台算出来不一样",那用数据平台做对账和口径统一,往往比在ERP里堆报表更有效。
回到开头那家客户。他们两次换系统真正的问题,不是选错了产品,而是把本该在调研阶段谈清楚的风险,全部推迟到了上线后才面对。第二次他们之所以平稳,不是因为选到了更好的系统,而是因为这次调研终于覆盖了数据迁移、流程配置、培训计划和售后条款。
所以我把这篇文章的核心观点再收敛一次:跨境电商ERP的调研,不是列一张功能清单去和服务商逐条核对,而是列一张风险清单去逐项定价。每一项风险,你要么在调研阶段用时间问清楚,要么在上线之后用钱和业务损失承担。
下一步可以这样做:把第十节的30个问题复制出来,要求候选服务商书面回复;在回复基础上,重点对比数据迁移方案、SLA条款和数据导出条款这三项;然后用第九节的六个实施事项分类,做一份属于你自己业务的覆盖度自检表。做完这三件事,你大概率能避开大多数卖家用真金白银换来的那些教训。
我们团队去年换过一次ERP,选型时基本只看功能演示,结果上线后才发现实施环节一堆事没人提前问,我自己也被老板追问过“当初为什么没调研这个”。所以现在再做调研,我特别想知道一份完整的实施事项清单应该包含哪几块。
把调研清单按“上线后会出问题的地方”倒推来列,通常覆盖七类:一是业务角色与权限,谁下单、谁审单、谁改价、谁看成本,一线操作岗必须进调研会,不能只问管理层;二是订单与库存流程,包括多平台订单拉取频率、拆合单规则、超卖阈值、多仓优先级;
三是数据迁移,包括历史SKU数、订单保留年限、客户与供应商档案字段、编码映射关系;四是本地化与合规,各站点税号、VAT、EPR、关税在系统里是内置规则还是手工维护;五是集成与扩展,对接平台清单、接口失败的重试与告警机制、二次开发计价方式;
六是培训与上线切换,并行还是直接切换、培训覆盖岗位与课时、切换窗口选在什么时段;七是售后与退出,SLA响应时效、版本迭代频率、数据导出格式与归属。判断标准很简单:每一条都要落到“调研时问谁、要什么书面材料、验收口径是什么”,问不出验收口径的条目,就说明还没调研清楚,继续追。
我们之前上线新系统,服务商说“数据迁移很简单,提供模板你们填就行”,结果真做的时候发现历史SKU编码和平台SKU完全对不上,光映射表就返工三轮。我现在特别想知道,在还没签合同的时候,怎么把迁移这块的工作量和成本估个八九不离十。
迁移工作量不取决于数据总量,而取决于“需要建立映射关系的字段数量”和“脏数据比例”。调研阶段先做三件事:第一,拉一份真实数据体检报告,统计活跃SKU数、近12个月订单量、需要保留的历史年限、客户与供应商档案条数,注意口径是“活跃”和“需要保留”,不是数据库里所有行;
第二,抽样200到500条SKU,人工核对平台SKU、内部SKU、条码、组合装与多属性商品之间的对应关系,算出需要对码的比例,这个比例超过20%就说明编码体系要先治理再迁移;第三,明确字段映射表由谁出初版、谁签字确认,服务商出初版、业务方出终版是常见分工。
成本口径上别问“迁移多少钱”,要问“包含几轮数据清洗、几次试迁、试迁环境由谁提供、超出轮次如何计价”。同时约定迁移后的核对方式,比如按SKU抽样比对库存数量、按订单号比对金额合计,对不上多少条算迁移不通过,写进验收条件里。
我们同时做亚马逊、Shopee和TikTok Shop,演示的时候服务商各种“无缝对接”说得很好,上线后才发现某个平台掉单要人工补,库存同步延迟十几分钟导致超卖。我现在再调研系统,最想搞清楚的就是怎么在签约前把这块验出来。
演示环境永远是理想状态,验证要抓住四件事。第一,要一份真实的平台对接清单,写清每个平台是官方API、服务商自研通道还是第三方中间件,并标注接口覆盖范围,订单拉取、库存回传、发货回传、结算数据是否都在内,口头承诺不算数。
第二,要历史对接事故记录,问过去12个月每个平台发生过几次掉单或同步中断、平均恢复时长多久、有没有主动告警机制,愿意给这个数据的服务商通常运维能力也靠谱。
第三,做一次带真实数据的试跑,用你自己的店铺或沙箱跑72小时,重点看三点:订单拉取延迟的峰值、库存回传是否支持按仓按平台分层、接口报错时是静默失败还是有告警和重试。第四,明确责任边界,接口问题到底是平台方、服务商还是你自身网络导致,出问题时谁在多久内响应。
可以设一条硬线:核心平台订单拉取延迟在正常网络下应稳定在分钟级,库存同步必须支持并发扣减和超卖保护,做不到就在合同里写明补偿或退出条款。
我们第一份ERP合同只看了许可价格,觉得挺便宜,结果实施费、定制费、培训费、每年维护费加起来比许可费贵好几倍,还有一次想换系统,发现数据导不全。所以我现在特别想知道,调研阶段就要把哪些费用和条款谈死。
把总拥有成本拆成六块逐项问价并写进合同:软件许可或订阅费,按账号、按单量还是按GMV阶梯计价;实施与配置费,包含几轮流程配置、几次需求变更;数据迁移费,轮次和超量计价方式;定制开发费,按人天单价加需求冻结机制;培训费,课时、人数、是否含后续新人培训;年度维护与升级费,占许可费的比例、是否强制购买。
除了钱,三条条款必须在调研阶段谈清楚:一是SLA,包括故障分级定义、各级响应与恢复时限、未达标的补偿方式;二是迭代与兼容,明确版本更新频率、更新是否影响已配置流程、老版本支持多久;三是退出机制,约定数据以什么格式、多久内、免费导出几次,以及终止合作后的数据保留期限。
判断依据是:任何一项费用如果对方说“到时候再看”,就按最坏情况估一个数放进预算,同时要求写入合同附件,否则这笔钱在实施过程中大概率会以变更单的形式回来找你。


读者评论
文章把调研重心从功能拉到实施风险上,这点很实在。我们去年选ERP时也只看功能对比表,结果数据迁移拖了四周,SKU编码一团乱,库存差异率反而涨了。如果早点看到这份清单,至少会提前确认谁来清洗历史数据、迁移失败怎么止损。
功能覆盖率超过85%后没有边际收益”这个判断有共鸣。跨境ERP的API对接和税务规则更新才是长期成本,调研时只问“支不支持”根本不够。SLA和退出机制最容易被忽略,等旺季出故障或想换系统时才发现合同里什么都没写。
只调研管理层不调研一线操作人员,这个误区太常见了。我们当初就是老板拍板,运营用起来才发现改价、打单、异常订单处理都比旧Excel还麻烦。后来安排一线现场演示旧流程,才把订单路由和库存扣减规则理清楚,系统才真正用起来。
案例里首次上线后订单处理时效变慢、库存差异率升到3.5%,这跟我经历的很像。ERP上线短期指标恶化不一定是系统差,而是迁移映射和流程配置没做好。调研阶段指定数据Owner、确认库存期初值,比多比几家功能更重要。
业务增速快于ERP版本迭代速度,这个变量很少被讨论。我们SKU一年翻两倍,系统配置跟不上,最后只能手工补。调研时确实该问清楚自定义字段、审批流改动的工作量和费用,最好把迭代频率写进合同,否则上线后只能被动接受。
