erp跨境电商管理要点:系统实施的海外仓管理如何设计
目录

erp跨境电商管理要点:系统实施的海外仓管理如何设计 | 九数云-E数通

eshutong 发表于2026年10月5日

我第一次真正意识到“海外仓管理设计”是个独立命题,是在一个年 GMV 约 4000 万的跨境卖家项目上。ERP 上线三个月,库存账实差异率还在 6%~9% 之间波动,财务每月要花 11 个人天手工核对尾程费用,运营每天早上第一件事是在三个系统里比对可用库存。复盘时我们发现,问题不在系统功能少,而在于实施阶段从来没有人把“库存口径、订单路由、费用归集、对账口径”这四件事定义清楚。

海外仓管理不是一个 WMS 模块,而是一组跨越交易、库存、履约、物流、财务的设计决策。这篇文章我会按实施顺序,讲清楚这些决策该怎么定、按什么顺序定、哪些必须前置、哪些可以后置,以及上线后用什么指标验收。

一、先给结论:海外仓管理设计的成败,80% 在蓝图阶段决定

如果你只记一句话:海外仓 ERP 项目的失败,绝大多数不是因为技术实现不出来,而是因为业务口径在蓝图阶段没有被逼着定义清楚。我做过和参与过的跨境电商 ERP 项目里,上线后被反复返工的问题总是集中在四类:库存可用性口径、多仓订单路由规则、海外仓服务商费用项映射、财务对账的差异处理机制。这四类问题的共同点是,它们都不是“开发问题”,而是“定义问题”。

很多团队会把精力放在“选哪家 ERP”“要不要自研”“要不要接某海外仓”上,这些当然重要,但真正决定项目是否可控的,是下面这三个判断。

1. 先定口径,再定流程,最后定功能

实施顺序错了,后面所有讨论都会变成扯皮。我见过最典型的一种会议:业务说“我要看到真实可用库存”,IT 说“你说的是哪个仓的哪个状态”,财务说“在途算不算”,三方在两个小时的会上各说各的,最后做了一个“库存状态字段全部放开、谁都能改”的方案。上线后库存彻底失去可信度。

正确的顺序应该是:先定义库存口径(什么叫可用、什么叫锁定、在途归属谁),再定义流程(哪些动作会改变状态),最后才讨论功能(页面上怎么展示、谁有权限改)。口径是根,流程是干,功能是叶。跳过前两步直接做功能,等于在流沙上盖楼。

2. 海外仓不是一种仓,而是四类对象

把“海外仓”当成一个统一概念,是实施中最容易埋雷的地方。实操中至少要区分四类:自营海外仓、第三方海外仓(3PL)、平台仓(如亚马逊 FBA)、虚拟仓/中转仓。它们的库存所有权、可操作性、数据获取方式、费用结构完全不同。

自营仓你能控制库位和上架逻辑;第三方海外仓你只能通过对方 API 读取库存、下发作业指令,库存的“真相”在对方系统里;平台仓你几乎是只读的,只能看平台给的库存快照;虚拟仓则根本没有实体库存,它表达的是一种可售关系。用同一套库存模型去套这四类对象,必然出现“账上有、仓里没有”或“仓里有、系统不认”的经典问题。

3. 财务口径必须前置,不能后补

我最反对的一种项目节奏是:业务先上线跑订单,财务模块二期再上。原因很简单,费用归集规则和成本核算口径一旦后置,前面几个月的数据就是不可追溯的。头程运费怎么分摊到 SKU、仓储费按体积还是按托、操作费按票还是按件、尾程运费按订单还是按包裹,这些规则如果不在蓝图阶段定,后面只能靠人工倒推,且永远对不平。

erp跨境电商管理要点:系统实施的海外仓管理如何设计

二、背景与真实场景:为什么海外仓管理总在上线后暴露

我在多个项目里观察到同一个规律:海外仓相关的问题不会在 UAT 阶段暴露,而是在第一个完整月度结账周期集中爆发。因为 UAT 测的是单条流程能不能跑通,而结账考验的是全量数据的收敛能力。

1. 场景一:库存三个版本,没人知道信谁

一个做家居品类的卖家,同时在美国第三方海外仓、英国第三方海外仓和亚马逊 FBA 铺货。ERP 上线后出现三个库存数字:ERP 显示可用 1200 件,海外仓服务商后台显示 980 件,平台后台显示 1050 件。运营不敢补货,怕压库存;也不敢不补,怕断货。

根因不是数据同步慢,而是三套库存的定义不同。ERP 的 1200 里包含已下发给海外仓但对方还未接收的在途调拨;服务商的 980 里扣除了已分配但未出库的订单;平台的 1050 是上一个快照且未扣除待发货。三个数字都对,也都没用。

2. 场景二:订单路由靠人肉,规则写在心里

另一个项目,卖家在北美有两个海外仓,一个在东海岸、一个在西海岸。上线前靠运营经验分仓:东海岸订单走东仓,西海岸订单走西仓,库存不足时手工改。上线后系统按“库存优先”自动路由,结果大量加州订单被分到了东仓,尾程运费直接上升。运营的第一个反应是“系统不如人”,第二个反应是要求开发加一堆 if-else 规则。

真正的问题在于:路由规则是一套可配置的策略,不是一段写死的代码。它至少要考虑收货地址分区、各仓库存水位、尾程时效承诺、单仓成本、包裹重量段。这些参数会随季节、仓租、承运商价格变化,写死的规则下个月就失效。

3. 场景三:尾程费用对不上,差异没人认领

这是最普遍、也最耗人的问题。海外仓或物流商给的账单和 ERP 里记录的费用总有 3%~8% 的差异。差异来源五花八门:抛重计算方式不同、偏远地区附加费、超尺寸附加费、退件重派、地址更正费。如果没有在系统里设计费用差异挂账与归因流程,这些差异最后会变成财务的“待处理事项”,一个月拖一个月。

erp跨境电商管理要点:系统实施的海外仓管理如何设计

三、拆解常见误区:七个让我反复踩到的坑

下面这些误区,我几乎在每个项目里都会遇到至少三四个。写出来不是为了让谁认错,而是让正在做实施的人提前避让。

1. 把海外仓管理等同于 WMS 功能

这是最根本的误区。“入库、出库、盘点、库位”只是 WMS 层面的作业能力。跨境电商语境下,海外仓管理的核心是跨系统的状态一致性和财务可核算性。你可以没有库位管理,但不能没有库存状态机和费用归集规则。

2. 库存只做一个数字

只维护一个“库存数量”字段的系统,在单仓单渠道场景下能跑,在多仓多渠道场景下必然崩溃。至少要拆成:在途、待上架、可用、已锁定、质检中、不良、冻结。每个状态对应不同的可售性和不同的财务归属。

3. 订单路由写死在代码里

路由规则是业务策略,应该可配置、可回溯、可灰度。写死的代码意味着每次调策略都要发版,而跨境业务的策略调整频率远高于发版频率。

4. 接口当成“连上就行”

接口设计的难点从来不在成功路径,而在失败路径。超时怎么办、重复推送怎么办、对方返回了但你没收到怎么办、对账时两边的单号对不上怎么办。没有幂等、重试、异常池和人工补偿机制,接口就是一颗定时炸弹。

5. 费用规则后置

上线前不定费用分摊规则,等于上线后放弃成本核算。这个问题我在前面已经说过,但它值得重复,因为它造成的损失最难追回。

6. 退货流程被简化成“入库即可”

跨境电商的退货远比国内复杂:退回海外仓后要质检、判断可二次销售还是报废、判断是否需要翻新、判断是否可以调拨到其他仓。如果系统只有“退货入库”一个动作,这些货就会长期躺在“待处理”状态,既不参与可售,也不进成本。

7. 验收只看流程跑通,不看指标

“流程能跑通”是及格线,不是验收标准。真正的验收标准应该是可量化的:库存准确率、接口成功率、对账差异率、异常订单闭环率、结账周期。

误区典型表现真实代价正确做法
等同于 WMS只做入出存功能跨系统状态不一致建立库存状态机与费用归集
单一库存数字一个可用库存字段超卖或错失销售拆分多状态库存
路由写死代码加 if-else 堆规则策略调整需发版可配置策略引擎
接口只做成功路径失败无补偿单据丢失不可追幂等+重试+异常池
费用规则后置二期再定分摊历史数据不可核算蓝图阶段冻结规则
退货简化为入库退货长期挂账库存与成本双失真退货状态全流程闭环
验收无指标流程跑通即验收问题延后爆发设定量化验收指标
三、拆解常见误区:七个让我反复踩到的坑

四、专业判断逻辑:六个必须自己拍板的设计决策

下面六个决策,我建议由业务负责人而不是实施方来拍板,因为它们是业务口径问题,不是技术选型问题。实施方可以提供选项和代价,但不应该替业务做决定。

1. 库存所有权与可用性的边界怎么划

第一问:哪些库存算“我的”,哪些算“可卖的”。这两者不是一回事。已采购未入仓的、寄存在第三方仓的、在平台仓的、客户退货在途的,所有权归属各不相同。可用性则更严格,只有满足“在正确仓库、状态正常、未被锁定、可被订单消费”的库存才算可用。

我的建议是把库存维度拆成两个正交轴:所有权轴(自有/在途/代管)与可用性轴(可用/锁定/不可用)。任何库存记录都是这两个轴的组合,而不是一个扁平的状态列表。

2. 订单路由的优先级顺序是什么

路由规则不是“哪个仓有货发哪个仓”。我一般建议按这个优先级排:时效承诺优先 → 库存满足度 → 尾程成本 → 仓库负载均衡。为什么时效优先?因为跨境订单的取消率和差评率对时效极其敏感,省下的运费通常抵不过一次差评的损失。

但优先级也不是绝对的。如果是低价标品、客户对时效不敏感,成本优先就更合理。这个判断只能由业务方根据自身品类结构来定。

3. 服务商费用项如何映射到自己的科目体系

不同海外仓的服务商账单结构差异巨大。有的按托收仓储费,有的按立方英尺,有的按件;操作费有的按订单,有的按件,有的按箱。设计时要建立一张“外部费用项 → 内部成本科目”的映射表,并且这张表要能按服务商、按仓库、按时间版本化。

这里的关键判断是:不要试图把服务商的账单结构搬到自己的系统里,而要把服务商账单归一化到自己的成本体系。否则换一家服务商,整套成本报表就要重做。

4. 对账差异的容忍阈值和处理路径

差异不可能为零。我建议设置分级阈值:单笔差异在阈值内自动核销,超过阈值进入人工复核队列,超过更大阈值触发服务商争议流程。阈值大小取决于业务毛利水平和财务人力。

这个决策的反常识之处在于:阈值设得太低,人工成本反而更高。我见过一个团队把阈值设成 0.5 美元,结果每个月产生上千条待复核记录,财务彻底放弃复核,等于没有阈值。

5. 数据主权在谁手上

第三方海外仓的数据在对方系统里,你只有读取权。这个现实意味着你的 ERP 里存的库存本质上是“快照”,不是“真相”。设计时必须承认这一点,并建立以对方系统为准、以快照为准、还是双源比对的明确定位。

我的经验是:作业类数据以服务商系统为准,财务类数据以自己的系统为准,库存可售性以双源比对后取保守值为准。

6. 自研、采购还是混合

这不是一个非此即彼的问题。实践中更常见的是混合:订单与库存中心自建或采购成熟 ERP,海外仓对接层自研,财务报表用现成 BI。判断依据是“这项能力是否构成你的差异化竞争力”。如果是,值得投入;如果不是,采购更划算。

erp跨境电商管理要点:系统实施的海外仓管理如何设计

五、具体案例与数据观察:从对不上账到月度 3 天结账

说一个我可以完整复盘的项目。这是一家做户外用品的跨境卖家,年 GMV 约 6000 万,使用北美两个第三方海外仓、欧洲一个第三方海外仓,同时有天猫国际和独立站渠道。项目背景是:原系统无法支撑多仓库存,尾程费用长期对不平,财务每月结账要 9 天。

1. 改造前的问题盘点

我们进场时做了两周的诊断,发现问题的结构非常清晰:

  • 库存层面:三个海外仓的库存快照每天凌晨同步一次,白天发生的出库不反映,导致白天超卖和错失补货时机并存。
  • 订单层面:分仓规则写在一段 400 多行的代码里,每次调整要发版,最近一次发版引入了分仓错误。
  • 费用层面:服务商账单以 PDF 形式发来,财务手工录入 Excel,再和 ERP 数据比对,差异靠肉眼找。
  • 退货层面:退货入库后没有质检状态,退回的商品长期挂在“待处理库”,既不进可售也不进成本。

2. 我给出的设计路径

方案分四层推进,顺序不能乱。第一层是库存口径重构:把库存拆成在途、待上架、可用、锁定、质检、不良六个状态,明确每个状态的归属和转换条件,并规定“可用库存”的权威来源是服务商系统,ERP 侧的可用库存采用保守值(两边取小)。

第二层是路由策略配置化:把分仓规则从代码搬到配置层,定义四个可调参数,时效承诺、库存满足度阈值、成本权重、负载阈值。运营可以按旺季淡季调整权重,不再需要发版。这一层上线后,分仓相关的工单减少了约七成。

第三层是费用归一化与自动对账:建立服务商费用项映射表,把三家海外仓的账单结构统一映射到自有的九类成本科目。账单通过接口或结构化文件接入,系统自动比对,差异按金额分级:低于 2 美元自动核销,2 到 50 美元进入复核队列,超过 50 美元触发争议流程。

第四层是退货闭环:退货入仓后强制走质检状态,质检结果直接决定后续动作,可售则回可用库存,需翻新则进翻新流程,不可售则直接进报废或清仓通道,并同步触发成本处理。

3. 关于工具的观察:以数跨境为例

在这类项目里,选工具和做设计是两件事,但工具的能力边界会影响设计的可行性。我在做方案时会把候选工具按“库存状态模型、多仓路由配置能力、费用映射与对账能力、海外仓接口生态”四个维度去评估。

以数跨境(官网:https://shukuajing.jiushuyun.com/?utm_source=seo&utm;_plan=est&utm;_unit=gys)为例,它属于跨境电商数字化服务方向的产品,在评估时我会重点看它是否支持多状态库存拆分、是否允许路由策略在配置层调整、费用项是否能自定义映射、以及对接海外仓与平台时的接口覆盖和异常处理机制。这四点的判断标准不是“功能列表上有”,而是能不能在配置层改、能不能回溯、能不能对账。

这里我要给出一个明确的判断:任何工具都无法替你完成口径定义。工具提供的是承载口径的容器。如果库存口径没定,再强的工具也只能把混乱原样装进去。所以在评估任何系统之前,先把自己的口径写成一页文档,再去对照工具能不能装下它。

4. 改造后的数据观察

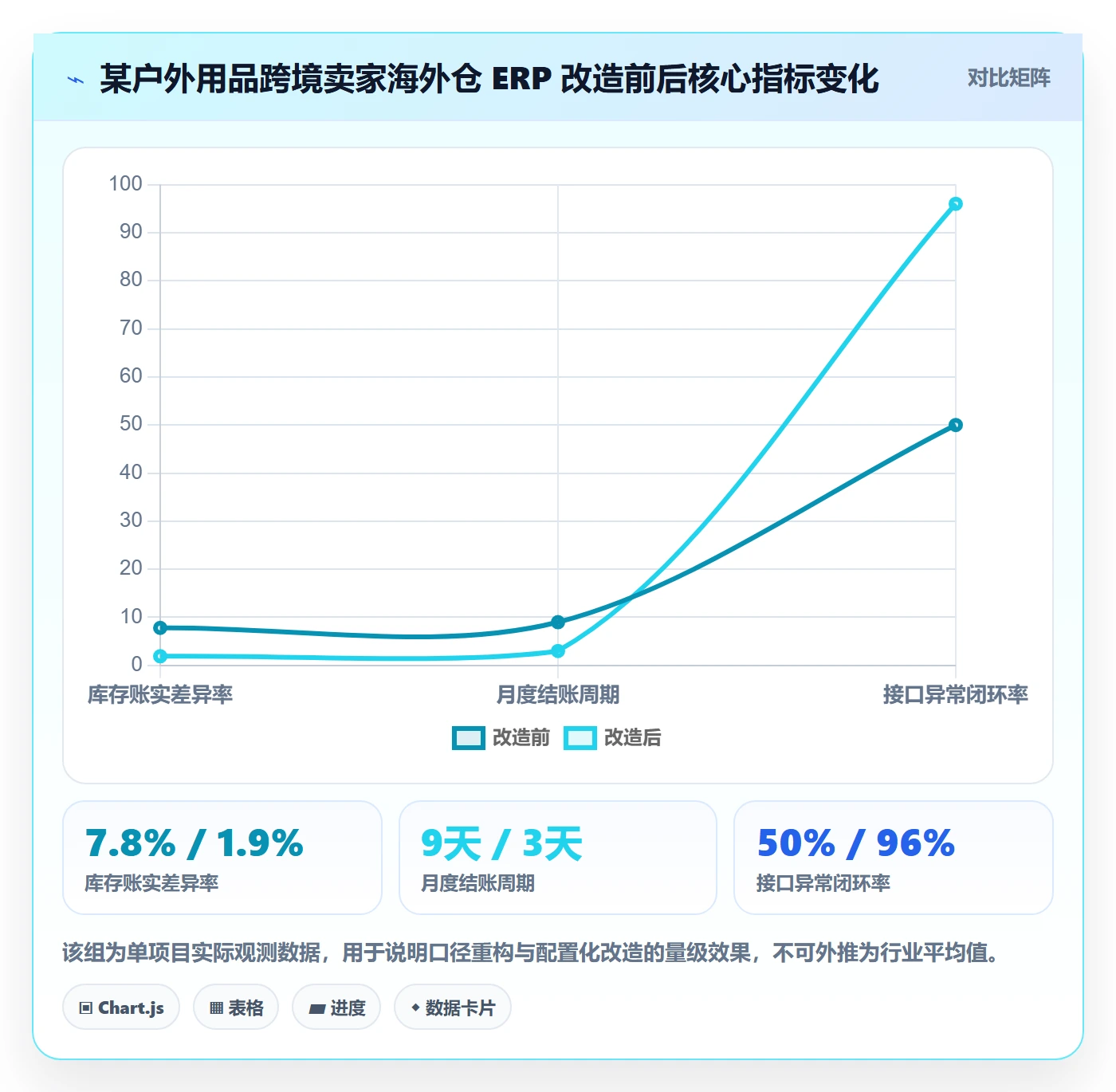

项目上线三个月后的观察数据如下(这是该项目的实际观测,样本为单项目,不代表普遍水平):库存账实差异率从 7.8% 降到 1.9%;财务月度对账人工耗时从 11 人天降到 2.5 人天;月度结账周期从 9 天缩短到 3 天;分仓相关工单从每月平均 60 余件降到 18 件左右;接口异常单据的闭环率从不足 50% 提升到 95% 以上。

erp跨境电商管理要点:系统实施的海外仓管理如何设计

5. 一次对账争议的完整处理过程

举一个具体例子说明对账流程该怎么设计。某月服务商账单中有一笔 1,280 美元的费用,ERP 侧记录为 860 美元,差异 420 美元。系统自动比对后触发争议流程,生成争议单,包含原始单号、服务商费用项、ERP 费用项、差异金额、可能原因。

原因排查发现是抛重(体积重)计算方式差异:服务商按实际体积重计算,而 ERP 侧按预设的固定体积重计算。解决方式是在商品主数据里补齐准确的包装尺寸和重量,并调整该服务商的计费规则映射。整笔争议在 4 个工作日内闭环,同时修正了后续 200 多笔同类订单的计算基准。

这个案例说明的核心设计原则是:对账系统的价值不在于算出差异,而在于把差异归因并反哺主数据。如果只算差异不归因,同样的差异会每个月重复出现。

六、不同情况下的行动建议

下面按几种常见的企业阶段给出建议。请注意,这些建议的前提是“先定口径”,只是口径的颗粒度随阶段不同。

1. 年 GMV 1000 万以下、单仓单渠道

这个阶段不建议上复杂的海外仓管理设计。重点做三件事:把库存状态至少拆成在途/可用/锁定三个;把服务商账单结构整理成一张固定映射表;把退货状态纳入库存。订单路由用一个简单规则(就近发货)就够了,不需要策略引擎。

这个阶段的常见错误是照抄大卖的方案,上了一堆用不上的功能,结果实施周期拖长、上线后没人用。

2. 年 GMV 1000 万到 5000 万、多仓多渠道

这是最需要认真做设计的区间。建议:库存状态拆到六态;路由策略必须配置化;费用项映射必须版本化;对账要有分级阈值和争议流程;退货必须闭环。这个阶段的团队通常已经有人力做专职实施,建议指定一名既懂业务又懂系统的人做设计负责人。

3. 年 GMV 5000 万以上、多国多仓

这个阶段的设计重点转向治理和可扩展性。需要建立主数据治理机制(谁来维护、变更走什么流程)、多币种与多税区处理、跨仓调拨的成本归属、以及跨服务商的对账平台化。自研与采购的边界也要在这个阶段明确下来,因为业务量和复杂度已经到了需要定制能力的程度。

4. 准备更换现有 ERP 的团队

换系统的风险远高于首次上线,因为你要做数据迁移和历史口径转换。建议顺序是:先把现有系统的口径梳理清楚,再定义新系统口径,然后建立两套口径的映射关系,最后才谈迁移。跳过映射直接迁数据,历史数据会永久失去可比性。

企业阶段库存状态颗粒度路由方式对账方式优先级
GMV 1000 万以下3 态(在途/可用/锁定)固定规则Excel 映射比对口径统一
1000 万,5000 万6 态配置化策略系统自动对账+分级阈值配置化与闭环
5000 万以上6 态+批次/效期多参数策略引擎对账平台化+争议流程治理与扩展
更换 ERP新旧口径映射沿用+逐步优化双系统并行比对口径映射与迁移
六、不同情况下的行动建议

七、不同情况下的取舍

设计就是取舍。下面四组取舍是我在项目中反复面对的,每组都没有标准答案,但有判断依据。

1. 库存准确性 vs 系统响应速度

实时同步所有海外仓库存会带来巨大的接口压力和成本。我的取舍建议是:把库存分成“可售库存”和“作业库存”两条线。可售库存高频同步(例如每 15 分钟或事件触发),保证不超卖;作业库存低频同步(例如每小时),用于对账和报表。这样既能保证销售侧准确,又不至于压垮接口。

2. 自动化程度 vs 异常处理成本

自动化程度越高,异常路径的复杂度越高。一个全自动的分仓系统,如果某个仓的接口挂了,可能整批订单都卡住。我的取舍是:核心路径自动化,但必须保留人工干预入口和降级方案。降级方案比如“接口异常时自动切到备用仓”或“进入人工分仓队列”,这些必须在设计阶段就写清楚。

3. 定制化 vs 标准化

跨境电商的业务差异很大,完全标准化往往不够用。但过度定制的代价是升级困难和维护成本高。我的判断依据是:如果这项定制是业务模式的核心差异,值得做;如果只是流程便利性差异,优先改变流程去适配标准。我见过太多项目为了一个报表格式或一个审批流做了定制,最后变成技术债。

4. 一次性投入 vs 持续优化

海外仓管理不是一次性项目,而是持续演进的能力。我的建议是把预算分成两块:一块用于首期建设(口径、流程、接口、报表),一块用于上线后的迭代(策略调优、新仓接入、费用规则更新)。如果预算全部压在首期,上线后没有优化资源,系统很快会与实际业务脱节。

erp跨境电商管理要点:系统实施的海外仓管理如何设计

八、上线验收:用指标而不是流程来判断是否成功

最后讲验收。我建议在蓝图阶段就把验收指标写进项目文档,而不是上线前才想。这些指标的作用是,当有人问“系统到底行不行”时,你有客观答案。

1. 五个核心验收指标

  • 库存账实差异率:ERP 库存与海外仓实盘库存的差异占总量比。建议目标控制在 2% 以内,超过 5% 说明口径或同步机制有问题。
  • 接口成功率与闭环率:接口成功率高不代表没问题,还要看异常单据是否闭环。目标是异常闭环率 95% 以上。
  • 对账差异率与争议闭环时长:月度差异金额占比建议控制在 1% 以内,争议单平均闭环时长建议在 5 个工作日以内。
  • 异常订单闭环率:包括缺货、地址异常、超尺寸、退货异常等,目标 95% 以上。
  • 结账周期:从月末到完成海外仓成本归集的时间,目标 5 天以内,成熟后可压缩到 3 天。

2. UAT 场景该怎么设计

UAT 不能只测happy path。我建议至少覆盖这几类场景:正常订单全流程、库存不足时的分仓降级、接口超时后的重试与补偿、退货质检后的分支处理、服务商账单差异的自动核销与升级、跨币种结算。

3. 并行运行该跑多久

至少覆盖一个完整月度结账周期。因为很多问题只有在月度对账时才会暴露。如果只用一周的并行数据就切换,很可能会在第一次结账时发现问题,而那时旧系统已经停用,回退成本极高。

4. 上线后前 90 天的观察重点

前 30 天重点看库存准确率和接口异常;30 到 60 天重点看对账差异结构和分仓成本变化;60 到 90 天重点看结账周期和主数据质量。这三个阶段观察重点不同,不能用同一套报表。

erp跨境电商管理要点:系统实施的海外仓管理如何设计

九、上线前自检清单

下面这份清单是我自己在项目上线前一定会过的,可以当作最后一道关卡。

  1. 库存的所有状态是否都有明确定义、归属和转换条件?
  2. 可用库存的权威来源是否明确,冲突时采用哪一方的值?
  3. 不同仓库类型(自营/第三方/平台/虚拟)的管控深度是否分别定义?
  4. 订单路由规则是否可配置,调整是否需要发版?
  5. 路由策略的优先级顺序是否由业务方确认?
  6. 服务商费用项到内部成本科目的映射表是否完整、是否版本化?
  7. 对账差异的分级阈值是否设定,争议流程是否明确?
  8. 所有接口是否有幂等、重试、超时、异常池和人工补偿?
  9. 退货流程是否包含质检、翻新、二次上架、报废的完整闭环?
  10. 多币种汇率来源、成本核算口径是否在蓝图阶段冻结?
  11. 验收指标是否在蓝图阶段写入项目文档?
  12. 是否有降级方案,接口或服务商异常时业务能否继续?
  13. 上线后是否有持续优化预算和责任人?

还有一个容易被忽视的点:把这些口径写成文档,而不是留在会上的口头共识里。我见过太多项目,讨论时大家都说清楚了,三个月后换了个人接手,所有口径都要重新吵一遍。文档不是形式主义,它是系统的一部分。

十、FAQ:实施中高频被问到的问题

1. 海外仓库存以谁为准?

作业类数据以海外仓服务商系统为准,财务类数据以自己的系统为准,可售性采用双源比对取保守值。这个定位必须在蓝图阶段明确,否则运营和财务会长期各执一词。

2. 订单分仓规则到底该谁定?

业务方定优先级,技术方提供配置能力。技术方不应该替业务决定“时效优先还是成本优先”,但必须保证这个优先级可以在配置层调整而不需要发版。

3. 对账差异多少算正常?

差异不可能为零。关键在于差异是否有结构、是否可归因、是否在收敛。我建议先设定可接受的金额占比阈值(例如 1%),再对超过阈值的部分建立归因流程,而不是追求零差异。

4. 要不要上实时库存同步?

取决于渠道对超卖的敏感度和接口承载能力。我的建议是分级同步:可售库存高频、作业库存低频。全实时同步的成本往往被低估。

5. 海外仓管理需要自研吗?

看它是否构成你的差异化竞争力。如果只是订单与库存的标准化流转,采购成熟系统更划算;如果涉及独特的仓网结构或多服务商协同逻辑,对接层值得自研。

6. 上线后库存不准,应该先查什么?

按这个顺序查:先确认口径是否一致(是不是在比较同一个东西),再确认同步时点和状态定义,最后才查接口和代码。多数情况下问题在前两步。

7. 多国多仓的成本核算难在哪里?

难在费用项的归一化和跨币种的时间点一致性。不同服务商的计费口径不同,汇率取值时点不同,如果不做归一化和统一时点,成本报表会永远对不平。

回到最开始那个问题:ERP 跨境电商管理要点里,系统实施的海外仓管理到底该怎么设计。我的答案是,它不是一个功能设计问题,而是一个口径设计问题。先把库存所有权与可用性、订单路由优先级、费用项映射、对账阈值、验收指标这五件事定义清楚,工具和开发才有明确的目标。下一步你可以做的,是把这篇文章里的自检清单打印出来,拉上业务、财务、IT 三方逐条过一遍,把有争议的条目当场定下来并落到文档里。这一步做完,你的项目就已经比大多数同类项目更可控了。

常见问题解答(FAQ)

1. 海外仓ERP系统实施第一步应该先做什么?

我们公司准备上ERP的海外仓模块,但团队里有人说先梳理流程,有人说先选服务商,还有人说先把主数据整清楚,我作为项目负责人有点拿不准。毕竟一旦方向错了,后面返工成本很高,我想知道有没有一个相对稳妥的起手顺序。

先定库存口径和业务边界,再谈功能和接口。具体做法是:第一步拉齐SKU、箱规、条码、库位、服务商、费用项这六类主数据的唯一键和编码规则;第二步明确哪些仓库类型纳入系统管理,自营仓、第三方海外仓、平台仓、FBA、虚拟仓的管控深度分别是什么;

第三步确认库存所有权和可用性定义,把在途、可用、锁定、质检、不良、冻结这些状态的口径写进蓝图文档并签字确认。判断依据很简单:如果这两件事没定,后面订单路由、费用分摊、对账都会反复推翻。实操上建议用两周时间出一份主数据字典和库存状态机文档,作为后续所有接口和验收的基准。

2. 多平台多海外仓的库存同步总是对不上,问题一般出在哪?

我们同时做亚马逊、独立站和几个区域平台,海外仓也有三家,ERP上线后运营经常说前台显示有货但仓库发不出,或者仓库明明有货前台却是零。我查过接口日志也没看出明显报错,就很困惑到底是系统问题还是流程问题。

多数不是接口断了,而是库存口径没统一。排查顺序建议这样走:先确认各平台和海外仓对“可用库存”的定义是否一致,比如是否扣除了锁定单、质检中、不良品和在途未上架;再检查同步频率和幂等机制,是实时推送还是定时拉取,超时后是否有补偿队列;最后核对分仓策略,订单是否被路由到了实际无货的仓库。

可执行的做法是建一张库存对账表,按SKU加仓库维度,每天比对ERP库存、海外仓WMS库存、平台前台可售库存三个数,差异超过设定阈值就自动进异常池。判断依据是:如果三个数长期有固定偏差,通常是口径问题;如果偏差随机跳动,多半是同步时序或并发问题。

3. 海外仓的尾程费用和仓储费在ERP里怎么归集才清楚?

我们财务每个月对海外仓账单都很头疼,仓储费、操作费、尾程派送费混在一起,分到具体SKU和订单上经常对不上。老板又要求看到每个产品的真实毛利,我就在想ERP里到底应该怎么设计费用归集,才能既满足财务核算又不至于实施太复杂。

费用归集要在蓝图阶段就把规则定死,不能等上线后补。具体做法分三层:第一层是费用项标准化,把头程、仓储、操作、尾程、退货处理、耗材等拆成独立费用项,每个费用项绑定计费单位,比如按件、按重量、按体积、按托盘天;

第二层是分摊规则,能直接归属到订单的费用直接挂订单,不能直接归属的按预设规则分摊到SKU,比如仓储费按库龄和体积分摊;第三层是对账机制,每月用服务商账单和ERP归集结果做差异比对,差异率作为验收指标之一。

判断依据是:如果某个费用项连续两个月差异率超过约定阈值,说明分摊规则或主数据有问题,需要回头修正而不是手工调账。实操上建议先选一个仓一个费用项做试点跑通,再复制到其他仓。

4. 海外仓ERP上线验收应该看哪些指标,怎么判断可以正式切换?

我们ERP项目快上线了,供应商说功能都测过了可以切换,但我心里没底,因为之前用过一套系统就是上线后才发现各种问题。我想知道有没有一套相对客观的验收指标,能帮我判断到底能不能正式切,而不是靠感觉。

验收不要只看功能清单打勾,要看运行指标。建议至少盯五个数:库存准确率,用循环盘点或抽盘结果比对,试点期建议达到设定目标值以上;订单履约时效,从订单下达到海外仓出库的时间是否稳定;接口成功率,平台订单、库存同步、面单获取、轨迹回传各自的成功率和不重不丢情况;

对账差异率,ERP归集费用与服务商账单的差异是否在约定范围内;异常处理效率,异常单从产生到闭环的平均时长。判断依据是:这些指标要连续稳定运行至少一个完整对账周期,而不是某一天好看。

实操上建议先试点一个仓并行运行,用真实订单跑一遍入库、出库、退货、对账全流程,指标达标后再逐步切换其他仓,避免一次性全量切换带来不可控风险。

核心关键词

读者评论

潘
潘越

作为实施顾问,最认同“先口径再流程再功能”。很多项目一上来就聊页面和接口,结果库存可用、在途、锁定没定义,上线后账实差异反复。蓝图阶段冻结库存状态机和费用映射,比后期加字段有效得多。

龙
龙沐阳

跨境运营视角,订单路由写死是高频坑。按库存优先看似合理,但美国东西海岸分仓时尾程成本会失控。路由应把时效承诺、区域、成本、库存水位做成可配置策略,并能按季节调整。

程
程文博

财务侧感触深,尾程费用对账差异不可能为零。阈值设太低会产生大量待复核,最后没人看;分级阈值加差异归因和挂账流程,才能把月度对账从11人天降下来。

黎
黎晓彤

ERP实施技术角度,接口失败路径和退货闭环最容易被忽略。超时、重复推送、对方已收我方未收,没有幂等重试异常池就是隐患。验收也不能只看流程跑通,要看库存准确率、对账差异率和结账周期。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
erp跨境电商实践指南:库存管理的趋势观察怎样更有效

erp跨境电商实践指南:库存管理的趋势观察怎样更有效

去年11月,一个做亚马逊美国站加 TikTok Shop 的卖家找我做库存复盘。大促前他的 ERP 首页显示海 […]
erp跨境电商选择标准:订单同步维度如何评估趋势观察

erp跨境电商选择标准:订单同步维度如何评估趋势观察

去年9月大促前夜,一个同时经营 TikTok Shop、Shopify 和亚马逊的卖家给我打电话:ERP 里显 […]
erp跨境电商数据方法:用财务核算支撑趋势观察判断

erp跨境电商数据方法:用财务核算支撑趋势观察判断

我在过去几年里帮几十家跨境卖家做过月度复盘,最常听到的一句话是:“ERP 里明明是赚的,怎么财务一结账就变成亏 […]
erp跨境电商管理模板:围绕物流对接开展趋势观察

erp跨境电商管理模板:围绕物流对接开展趋势观察

2023年双十一前两周,我帮一个同时做亚马逊美国站、Shopee马来站和独立站的三平台卖家做ERP物流对接复盘 […]
erp跨境电商配置指南:系统实施需要哪些趋势观察设置

erp跨境电商配置指南:系统实施需要哪些趋势观察设置

去年第四季度,我参与复盘一家同时做亚马逊美国站、Shopee 马来站和 TikTok Shop 英国站的卖家的 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
