先说结论:跨境ERP实施的成败,八成不在软件功能
我把结论放在最前面,是因为绝大多数人把因果搞反了。选型阶段大家比的是功能清单,上线阶段出问题的却是流程和人的迁移。功能清单长得像菜单,可菜单再长,也不能替你把厨房重新装修一遍。
这听起来反常识,但我见过太多次了。一个团队从基础版换到“全功能旗舰版”,SKU多了、模块多了、要配置的规则也多了。原本只需要迁移一张订单表和一张库存表,现在要迁移采购、头程、海外仓、调拨、财务科目、平台费用映射六七类数据。
功能不是白来的,每一个功能背后都对应一条业务流程。你要用采购模块,就得先把采购流程从微信群里搬出来;你要用财务模块,就得先把平台结算单的费用科目对上。这些动作没人做,功能就只是躺在后台里吃灰。
所以我给客户的第一个建议通常是:第一年只上你真正会用的模块,把省下来的实施资源投到数据迁移和培训上。一个跑得通的订单+库存+对账闭环,比一个配置了二十个模块但没人用的系统有价值得多。
这是我这些年总结出来的框架,也是全文的骨架。任何一个ERP实施项目,本质上是三次迁移同时进行,任何一次没完成,项目就不算落地。
绝大多数项目复盘时会发现,功能问题占的比例很小,但三次迁移里总有至少一次是被跳过的。最常见的跳过项是“人的迁移”,因为它不产出任何可以截图的成果,最容易被压缩到上线前的两小时培训里。
我判断一个跨境ERP项目有没有真的上线成功,几乎不看系统后台的报表,而是看客服(或实施对接人)收到的工单结构。
如果一个团队上线一个月后,工单里“这个按钮在哪”“这步怎么操作”这类问题占比在下降,而“这个数据为什么和平台后台不一致”这类问题在上升,那说明系统已经被用起来了,团队进入了深水区。真正危险的状态是工单量骤降,那不是问题解决了,而是大家放弃了,绕开系统用回Excel了。

先说清楚背景。跨境ERP的实施难度,和国内电商ERP不是一个量级。不是软件更复杂,而是要对接的外部变量多了整整一层。这一层变量会在上线后被反复放大,最后以“技术故障”的形式暴露出来。
这是最高频的翻车场景。表现是:平台后台显示可售 120 件,ERP里显示可售 132 件,海外仓实际盘点 118 件。三个数字全不一样,而大促还有 6 小时开始。
很多人的第一反应是“系统同步有问题”。但拆开看,差异通常来自三处:一是历史库存导入时用了不同时点的快照;二是有在途库存被重复计入;三是人工在平台后台改过库存但没在ERP里登记。
这三处都不是技术问题,是数据迁移口径没有统一,以及没有约定“谁改库存必须在哪个系统登记”的规则问题。
跨境对账的麻烦在于,一笔订单的收入会被平台拆成商品款、运费、平台佣金、支付手续费、广告费、退款、汇兑损益好几项,而每一笔的入账时点还不一样。
我见过一个团队,ERP里跑出来的月度毛利,和财务手工算的差了 3.7%。查了两周,最后发现是某个站点的促销折扣科目在映射表里配错了一级,导致整月的折扣被计进了运费。
这类问题的本质是:对账口径没有在上线前被写下来,也没有被当成一个必须交付的产物。它不是软件不会算,是没人告诉软件该按什么规则算。
这是最隐蔽也最致命的。表面上系统在用,日报也能导出来,但你会发现某个运营的电脑里还留着一张“真实库存表.xlsx”,每天手动更新。
原因往往很朴素:他在系统里完成一个动作需要点 7 次,在Excel里只需要改一个单元格。他觉得系统是给老板看的,Excel才是自己干活用的。
这种情况一旦形成,系统里的数据就开始慢慢失真,而失真的数据又会强化“系统不准”的印象,形成负循环。打破这个循环唯一的办法,是让系统里的动作比Excel更快,或者让Excel里的动作被明确禁止并有人检查。前者靠优化配置和权限,后者靠管理动作,都不是技术活。

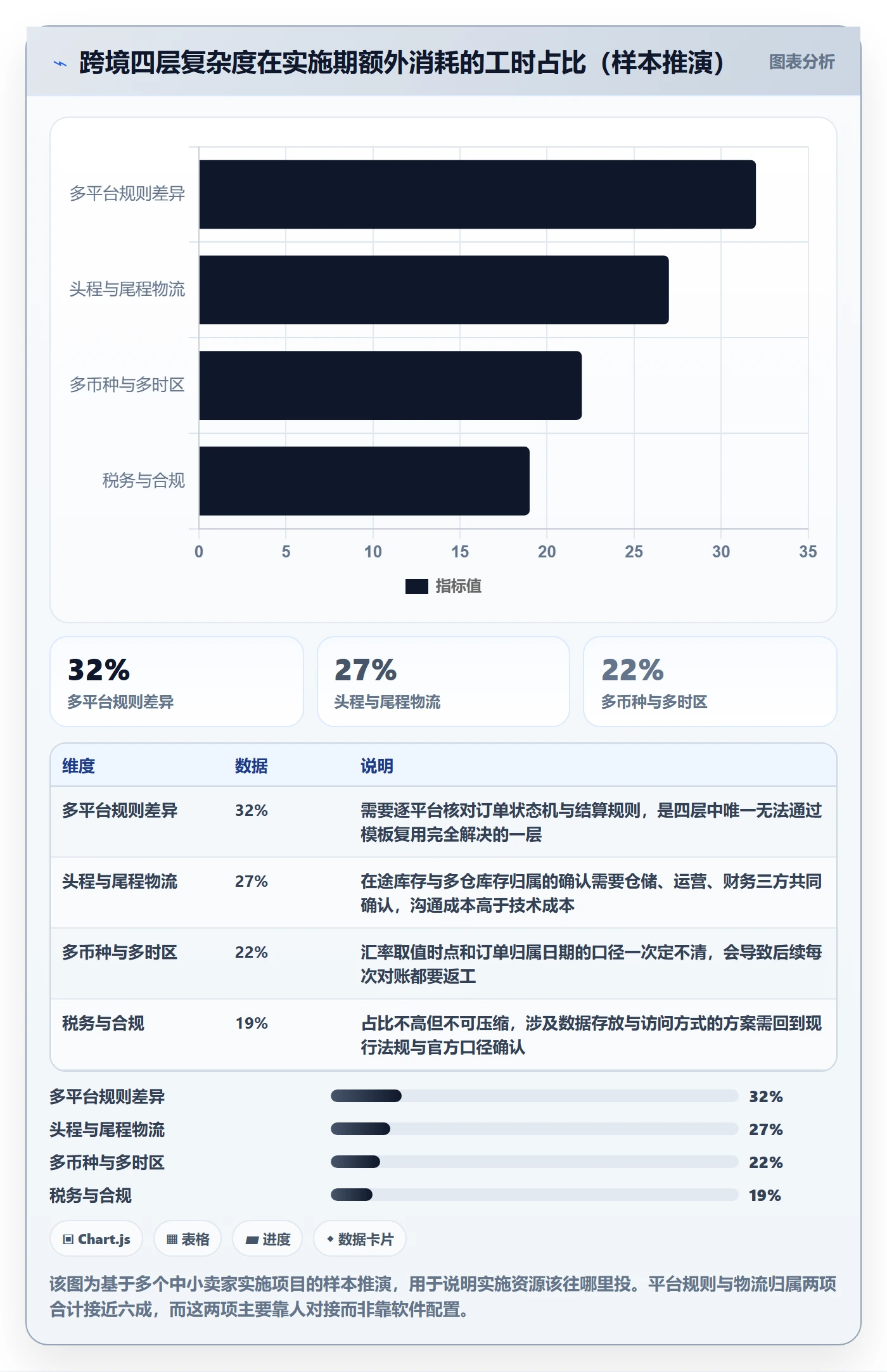

把上面的场景抽象一下,跨境场景比国内电商至少多出四层复杂度,每一层都会在实施期吃掉额外的时间。
| 复杂度层级 | 具体表现 | 实施期常见的额外工作量 |
|---|---|---|
| 多平台规则差异 | 各站点订单状态机、取消与退货窗口、结算周期天数不一致 | 每个平台单独配置状态映射与结算规则,做一次全量对账验证 |
| 多币种与多时区 | 订单时间跨日、汇率取值时点、结算币种与记账本位币不同 | 确定汇率来源与时点口径,明确“订单归属哪一天”的规则 |
| 头程与尾程物流 | 在途库存、海外仓、FBA、第三方仓的库存归属不同 | 定义在途库存是否计入可售,做一次三方库存对齐 |
| 税务与合规 | 不同站点的税务处理、数据存放与访问方式要求不同 | 确认数据存放方案,涉及跨境数据流动的需以现行法规和官方口径为准 |
我粗略统计过自己参与和旁观的十几个项目,从签约到“一线真正不再问基础操作问题”,中位数大约在 70 到 110 天之间,超过三个月是常态。这个数字因团队规模和品类差异很大,但它至少说明:把上线日定在签约后两周,基本等于给自己埋雷。

上面讲的三个现场,追根溯源都会落到几个反复出现的认知误区上。我把它们列出来,是因为这些误区几乎每一个我做过的项目里都至少中过一次。
这是最贵的一个误区。系统用不起来,第一反应是“这套不行,换一套”。换完发现还是不行,再换。一年换三套系统,团队被折腾到麻木,最后得出结论“跨境ERP都是骗人的”。
我的判断逻辑很简单:如果一个问题的表现是“数据不对”“流程走不通”“人不愿意用”,那么换系统能解决的概率不超过三成。因为这三类问题的根因在流程定义和数据口径上,而这两样东西是跟着团队走的,不跟着软件走。
真正该换系统的信号是另外几种:核心业务场景在系统里根本无处安放;接口稳定性长期不达标;厂商的服务响应已经无法支撑你的业务节奏。这三类才是产品问题。
“长痛不如短痛”这句话在ERP实施里是毒药。全量切换意味着某一天早上,全公司同时停掉旧的表格和群聊流程,全部走系统。一旦当天出现阻塞,整个业务就停摆。
我强烈建议灰度:先切一个平台或一个店铺,跑通两周,再切第二个。哪些环节先切也有讲究,优先切“错了不会造成资金损失”的环节,比如内部工单、采购申请;最后切“错了直接影响钱”的环节,比如库存扣减和财务入账。
很多团队的培训就是给老板和主管开一场两小时的演示会,然后期待他们回去传达。实际情况是,主管回去只记得三个功能点,一线连登录入口都要问。
培训必须分层,因为三类人看系统的方式完全不同:老板看的是报表和异常提醒,主管看的是流程节点和权限,一线看的是具体的操作路径和快捷键。把这三类人放在同一场培训里,等于三场培训都没做。
对账是最容易被推迟的环节,因为它不产生“系统跑起来了”的成就感。但它恰恰是最应该提前做的事。
我的习惯是:数据迁移完成后的第一件事,不是培训,而是拿一个完整自然月的历史数据做一次全量对账。跑通了,说明映射关系是对的;跑不通,这时候改还来得及。等上线三个月后再对账,你面对的是三个月的差异累积,排查成本是当时的十倍以上。
上线是一个时间点,落地是一个时间段。我观察到,绝大多数团队的问题不是在上线当天爆发的,而是在上线后的第 20 天到第 60 天。这段时间新鲜感过去了,问题开始显现,而外部支持力量往往已经撤了。
所以我一直主张把“30/60/90 天陪跑”写进实施计划里,而不是当成可选的增值服务。这不是行业标准,而是我见过的成功项目里几乎都有的共同做法。

到这里,问题的性质应该清楚了:跨境ERP的实施主要是一次组织与流程的迁移工程,而承担这次迁移工作的角色,在绝大多数中小跨境团队里,就是客服和实施对接人这一批人。所以与其说“用客户服务解决实施问题”,不如说客户服务本身就是实施的主干流程。
项目周报可以美化,上线状态可以标记为“已完成”,但工单不会说谎。工单是唯一记录了“谁在什么时间、卡在哪个具体动作上”的数据源。
我在做实施陪跑时,每周最重要的一项工作就是拉一次工单明细,按标签分类,看结构变化。这比看任何系统后台的统计报表都有用,因为统计报表只能告诉你系统里发生了什么,工单能告诉你人们想做什么但没做成。
要让工单变成仪表盘,第一步是给工单打标签。我一般建议分成四类,这个分类方法我用了很久,基本能覆盖跨境实施期的绝大多数问题。
四类标签的分工很明确:操作类归培训,数据类归实施与数据负责人,争议类归业务负责人,功能类归选型决策层。如果所有工单都堆在客服一个人身上,这四类问题就会互相淹没,最后谁也看不出真实症结。
这是我特别想强调的一点。在国内成熟企业里,ERP项目的售前顾问、实施顾问、售后支持往往是三拨人,各有各的KPI和交接文档。但在跨境团队里,尤其是年销几千万以下的团队,这三件事经常落在同一个人(或同一小组)身上。
这个现实有两面。坏处是断点全在一个人身上,他休假项目就停摆。好处是信息不需要跨部门交接,可以做到“服务前置”,因为他本来就知道客户后面会踩哪些坑。
所以我的建议是:既然是一个人,那就别按三个人来分工,而是按三个时间窗口来分工。售前阶段做需求体检和风险提示,实施阶段做流程对齐和数据迁移,售后阶段做陪跑和复盘,用同一套文档贯穿。这样做的好处是,客户从第一次沟通开始,听到的就是同一套方法论,而不是三套话术。
“服务前置”这个词容易被讲空,我把它拆成三个可以在签合同之前就做完的动作。
我见过效果最好的一次需求调研,顾问没有问客户“你们需要哪些模块”,而是让客户把上个月的一笔真实订单从头到尾走了一遍:订单怎么进系统、谁审核、库存怎么扣、物流单怎么出、财务什么时候入账。
走完一遍,客户自己就发现了三处靠人肉衔接的环节。这比任何功能清单都有效,因为它暴露的是流程,而不是愿望。
这张表不需要很正式,一张 Excel 就够,但必须有。它至少要包含:动作名称、触发条件、执行人、系统内还是系统外、超时怎么办、异常找谁。
动作名称,触发条件,执行人,是否在系统内,超时处理,异常升级对象
订单审核,平台订单拉取成功,运营助理,是,2小时未审转主管,运营主管
库存扣减,订单审核通过,系统自动,是,同步失败告警,实施对接人
缺货判定,可售库存 采购申请,缺货标记生成,采购专员,是,24小时未提交转主管,供应链主管
头程入库,物流商到仓签收,仓储对接人,是,签收数据缺失人工补录,物流主管
这张表会在实施过程中被反复修改,但它存在的意义不是“定下来就不变”,而是让每一个争议都有地方改,而不是在群里吵。
每个团队都必须有一个关键用户。他的特征不是职位高,而是一线遇到问题第一个会去问的那个人。很多团队的这个人其实已经存在了,只是没有被正式确认为项目角色。
确认他的意义在于:培训优先给他,权限优先给他,问题优先由他过滤。一个被正式授权的关键用户,能把实施对接人的工单量减少一半以上,因为他会拦掉大量重复的操作类问题。

框架讲完了,下面是我实际在用的五步法。每一步我都会说清楚四件事:谁做、什么时候做、做什么动作、产出什么交付物。没有交付物的步骤,等于没做。
这一步发生在签约前后,通常需要 3 到 5 个工作日。参与方包括业务负责人、运营主管、财务、客服/实施对接人。
动作是按真实订单走一遍全流程,把上文的流程对照表填出来。产出物是《流程与角色对照表》和《暂不迁移环节清单》。
第二份产出物经常被忽略,但我觉得它更重要。明确写下“哪些环节这次不动”,能防止项目范围无限膨胀。比如某些团队暂时保留手工报关,那就明确写下来,别等到上线时才发现系统做不到而临时改方案。
这一步是整个实施里最枯燥、也最容易出事的环节。我的做法是分层迁移,顺序不能乱。
迁移完成后,必须做一次整月对账。产出物是《首月对账差异明细表》,格式建议统一,方便后续持续追踪。
差异单号,站点,订单号,平台金额,系统金额,差异额,差异类型,归属层级,处理状态,责任人
D001,US,112-xxxx,128.40,131.10,-2.70,运费口径差异,财务映射层,已修正,财务主管
D002,US,113-xxxx,66.00,66.00,0.00,无差异,无,已核销,实施对接人
D003,DE,114-xxxx,45.20,38.90,6.30,退款未同步,历史订单层,处理中,运营主管
D004,JP,115-xxxx,210.00,210.00,0.00,无差异,无,已核销,实施对接人
D005,UK,116-xxxx,88.50,90.20,-1.70,汇率时点差异,财务映射层,已修正,财务主管
这里有个我踩过的坑:早期我会要求“差异为零才能上线”,结果拖了三周。后来改成“差异必须逐条归类并给出处理结论,允许存在已知且被接受的差异”,项目推进顺了很多。关键不是零差异,而是每一条差异都有人认领。
培训一定要分层、分场景,而且要以“完成一个真实任务”为目标,而不是讲功能。
| 层级 | 培训目标 | 典型时长 | 验收方式 |
|---|---|---|---|
| 决策层(老板/负责人) | 能看懂核心报表,能识别异常提醒 | 1 小时 | 独立说出三个关键指标的含义与来源 |
| 主管层(运营/财务/仓储主管) | 能配置流程节点、处理异常、调整权限 | 3 到 4 小时 | 独立完成一次异常单据的全流程处理 |
| 一线(运营助理/客服/仓管) | 能完成日常高频操作,知道卡住了找谁 | 2 小时 + 陪跑 | 独立完成当天全部实际作业,不看笔记 |
| 关键用户 | 能解答他人问题,能判断问题该找谁 | 额外 4 小时 | 一周内独立处理他人提问不少于 10 次 |
我特别建议培训后立刻安排一次“真实任务演练”:让一线用系统完成当天的真实工作,顾问在旁边只观察不插手,记录卡点。这比任何满意度问卷都有价值,因为它产出的是卡点清单,而不是评价。
灰度上线有两个维度可以切:按平台切,或按业务环节切。我的建议是两个维度结合:先在一个平台试全流程,再在其他平台按环节逐步放量。
双轨运行要设定明确的退出条件,否则会永久双轨,最后系统变成摆设。退出条件建议写成可量化的形式,比如“连续 10 个工作日,系统数据与手工数据差异率低于 0.5%,且无不一致未处理项”。
双轨期最需要警惕的是“手工数据被偷偷修正后用来掩盖系统问题”。所以双轨期的差异记录必须留痕,谁改的、为什么改、改了什么,都要写清楚。
这不是行业标准,是我在多次项目里总结出的做法。三个时间节点各有不同的检查重点,不能混着看。
产出一份《90 天复盘报告》,内容不需要长,但必须包含差异率趋势、工单结构变化、未解决问题清单和下一阶段计划。这份报告的价值不在于汇报,而在于它逼着团队把“感觉还行”变成“哪些指标还不行”。

上面讲的都是框架,容易显得抽象。我说一个我深度参与过的项目,团队是年销 3000 万左右的跨境卖家,主营家居品类,覆盖美国、德国、日本三个站点,SKU 约 1400 个,团队 18 人。
起因很具体:他们的客服一天要处理大量“我的订单到哪了”的咨询,而这些信息分散在三个平台后台、两个海外仓系统和一个物流商网站里。客服每回答一个问题平均要开 4 个页面。
同时,财务每个月的对账要花 5 到 6 个人天,而且经常在月中才发现上个月的差异。
他们的诉求不是“要一套ERP”,而是“客服能不能在一个地方看到全部信息”和“对账能不能自动化”。这个表述方式很关键,它描述的是问题,不是功能。
在选型阶段,我一般会先做流程梳理,再对照工具能力。这次梳理下来,我们发现核心需求集中在四块:多平台多店铺订单聚合、跨仓库存同步、平台费用到科目的映射对账、以及客服侧的订单信息查询入口。
在这个环节,我会把候选工具按“能覆盖到哪一层”来分类。数跨境(官网:https://shukuajing.jiushuyun.com/?utm_source=seo&utm;_plan=est&utm;_unit=gys)是我在这个项目里重点评估的一类产品,它的定位偏向跨境电商场景下的多平台订单、库存与数据聚合,把分散在各平台和各仓的数据收敛到一个视角里。
我做评估时不看宣传页,只看三件事:一是它能不能把三个站点的订单状态映射到同一套状态机;二是库存同步的触发逻辑和延迟是多少;三是费用科目映射能不能自定义且可导出。第三点最容易被忽略,但它决定了财务能不能真的把对账自动化。
这里必须有句提醒:任何工具的功能边界都会随版本变化,具体是否支持某个平台、某个字段、某种映射方式,务必回到官方文档或实机演示里确认,不要凭别人的截图做决定。我自己就吃过一次亏,按一年前的资料做判断,结果某个关键字段的口径已经变了。
这个项目我做了一个和以往不太一样的决定:所有实施期的问题,只能通过一个统一入口提交,不接受私聊提问。
原因很现实,之前的问题都散在微信群里,说过就沉了。同一个问题被问十遍,顾问回答十遍,第十一个人还是不知道。统一入口之后,每个问题都会被记录、被打标签、被沉淀成一条可查的记录。
执行两周后,效果很明显:重复问题从“再回答一遍”变成了“把上次那条记录发给他”。顾问的时间结构从“重复答疑”转向了“集中处理真问题”。
为了让这件事能跑起来,我建议做三件小事:一是给工单定四类标签;二是定一个响应承诺,比如“工作时间 2 小时内首次响应”;三是每周拉一次工单明细,按类别看结构变化。第三件事是整套机制里最重要的一件。
下面这些数字来自这个项目我自己的记录,口径是:统计周期为上线前 30 天到上线后 90 天,工单指通过统一入口提交的正式问题记录。

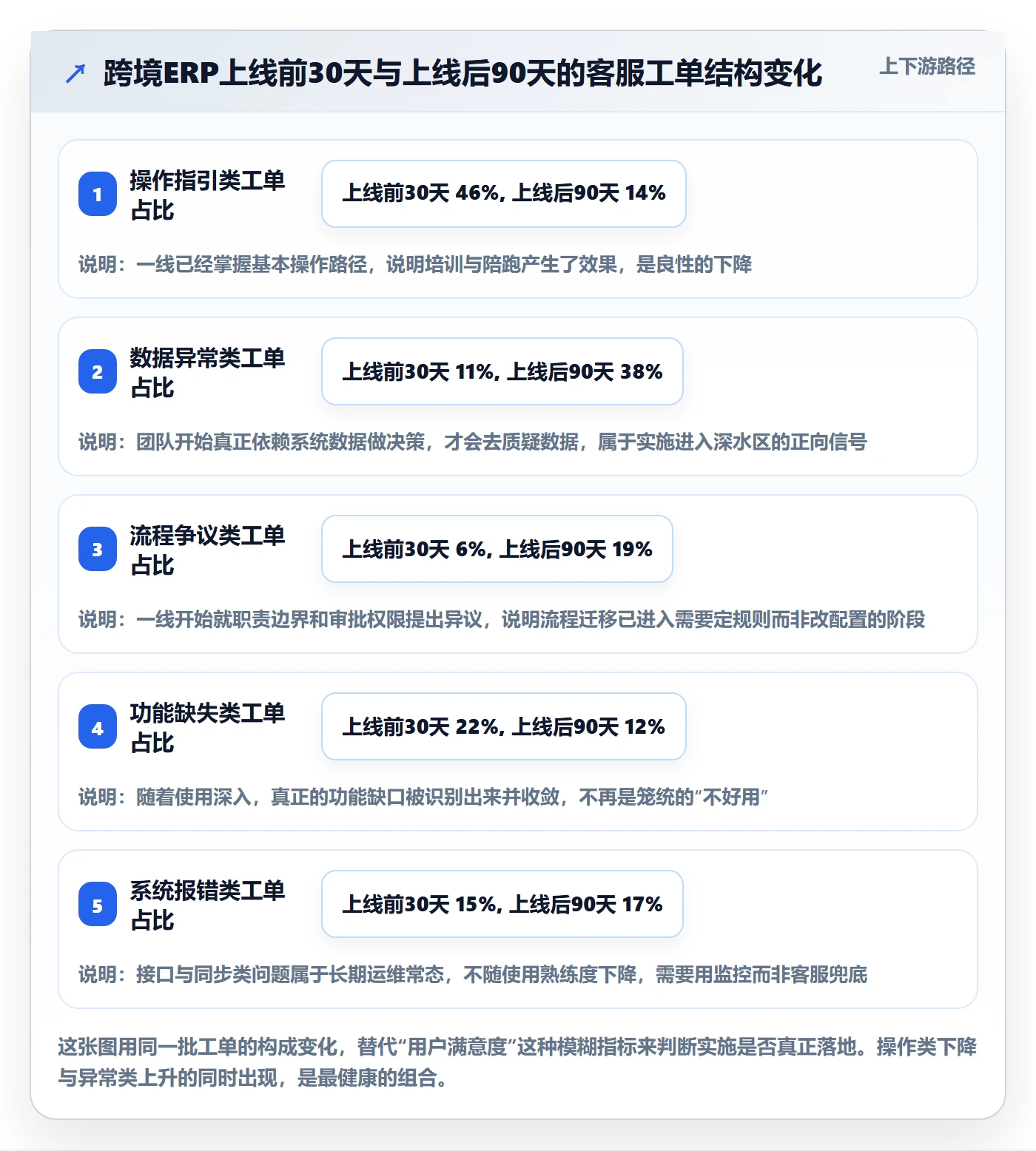

| 观察指标 | 上线前 30 天 | 上线后 30 天 | 上线后 90 天 | 口径说明 |
|---|---|---|---|---|
| 月均工单总量 | 186 件 | 224 件 | 97 件 | 统一入口提交的正式问题记录 |
| 操作指引类工单占比 | 48% | 41% | 13% | 问题内容为“怎么操作” |
| 数据异常类工单占比 | 9% | 23% | 37% | 涉及数据不一致、对账差异 |
| 财务对账人工耗时 | 约 5.5 人天/月 | 约 4 人天/月 | 约 1.5 人天/月 | 财务手工核对与差异排查合计 |
| 客服单次查询开页数 | 约 4 个 | 约 2 个 | 约 1 个 | 回答一次物流咨询所需打开的系统页面数 |
| 库存差异率 | 1.8% | 1.1% | 0.4% | 系统可售与实盘可售的差异占比 |

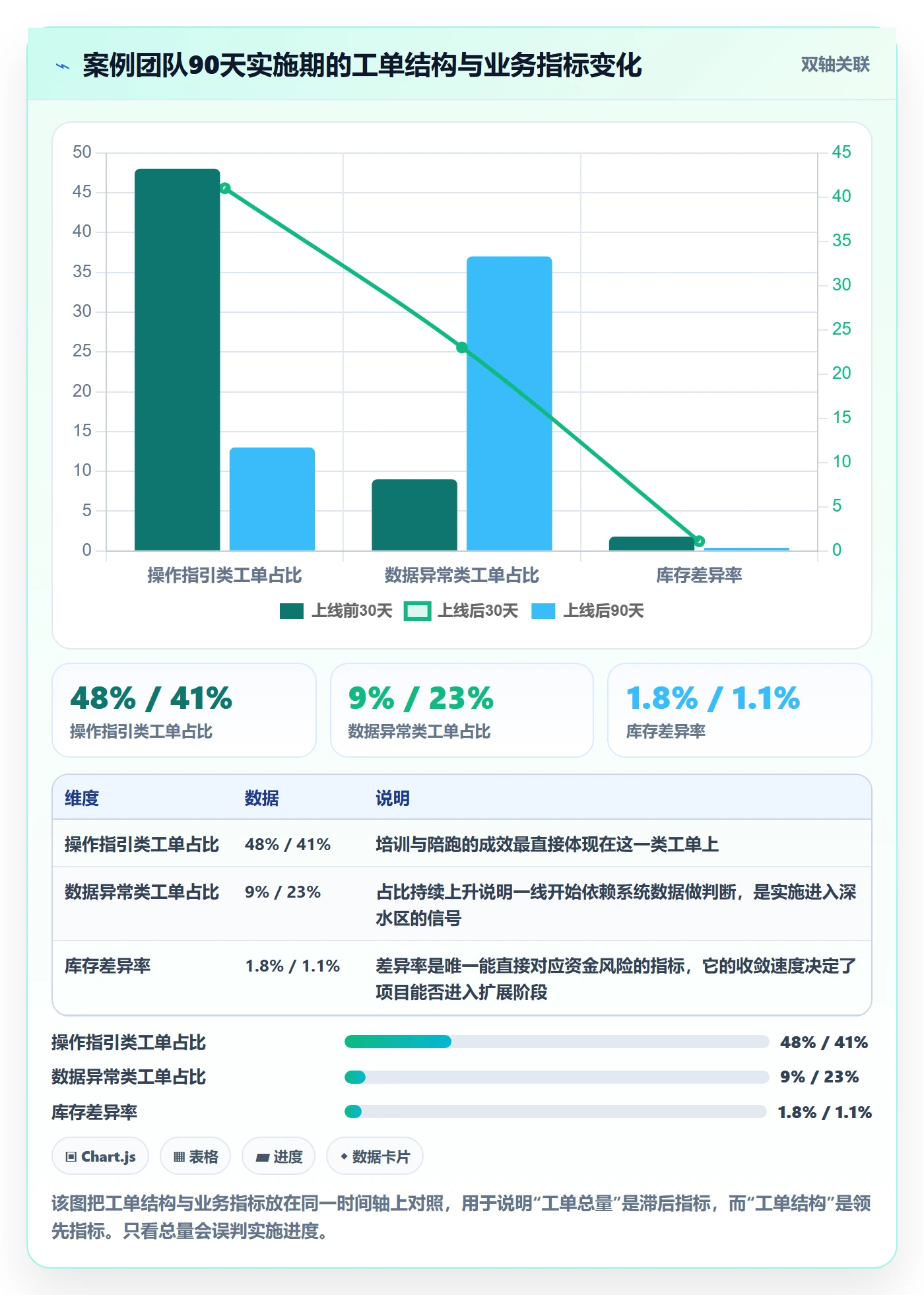

我想请读者注意第二行和第三行的组合。工单总量在上线后 30 天是上升的,从 186 涨到 224。这不是坏消息,这是正常现象,系统刚刚取代手工流程,所有原本被隐藏的问题都浮出水面了。
真正有信息量的是结构变化:操作类从 48% 降到 13%,数据类从 9% 升到 37%。这组数字说明团队已经从“不会用”进入了“用起来并在质疑数据”的阶段,这是实施真正落地的标志。
到 90 天,工单总量才降到 97,同时库存差异率降到 0.4%。如果只看总量,你会觉得上线后 30 天是灾难;但看结构,那恰恰是最关键的一段爬坡期。

上面给了一组具体数字,但不能指望每个团队都去数工单。我把判断标准提炼成四个可观测指标,任何一个团队都能自己算出来。
这是四个指标里最重要的一个,也是最容易被误读的。判断方法很简单:连续四周,每周拉一次工单明细并分类,看操作指引类占比是否在下降。
如果操作类占比连续三周下降,同时数据异常类占比在上升,说明团队在进步。如果操作类占比居高不下,问题在培训;如果所有类别的占比都没变,那更要警惕,可能根本没人提问题了。
这两个指标直接对应资金风险,口径必须提前定清楚。我的建议口径是:
这两个数字不要追求零。跨境业务本身存在时点差异,绝对零差异反而可能意味着有人在手工抹平数据。我的经验是,库存差异率如果能稳定在 0.5% 以内、对账差异单量能持续收敛并全部归类,就属于健康状态。
注意,是使用率,不是登录率。有人登录不等于有人在用。我的口径是:该模块的核心动作在当期被实际执行的次数,除以该动作理论上应该发生的次数。
比如采购模块,理论上每个采购周期会有 N 次采购申请,实际在系统里提交了 M 次,使用率就是 M/N。如果这个比例长期低于 60%,说明这个模块实际上没被采纳,多半是流程迁移没做完。
这个指标没有现成报表,但它是所有指标里最具预测性的。判断方式很简单:观察关键用户是否会主动向新同事解释系统怎么用,而不是把新同事直接推给实施对接人。
这个行为一旦出现,说明系统已经从他眼里的“外部工具”变成了“我们的工作方式”。我见过的最健康的一个团队,关键用户在第二个月自己录了一段内部操作视频发到群里,这比任何验收报告都有说服力。

框架是通用的,动作必须分情况。下面按团队规模和阶段给出建议,你可以直接对号入座。
这类团队最容易被复杂的实施方案劝退,也最容易买了一套用不起来的大系统。我的建议是把目标压到最低。
这个规模最忌讳的是“一步到位”。你的目标不是拥有一个完整的系统,而是让团队先接受“有一个系统”这件事。
这是最典型的“实施问题伪装成选型问题”的区间。行动建议的核心是先做体检再谈更换。
我特别想提醒第 4 点。换系统时最容易丢的就是“历史差异的口径”,结果新系统上线后又从零开始对一遍账,问题重复发生。
这个规模的问题通常不是单点,而是多点并发。建议采取“止血,归因,重建”三步。
这个规模的团队最容易犯的错是“多线并进”,同时改流程、换模块、调组织,最后哪条线都没收敛。先收敛一条线,其他线暂时冻结,是效率最高的选择。
如果你的角色是服务方,那这篇文章的逻辑可以反向用。建议做三件事。
这样做的价值在于:服务不再是顾问的个人能力,而是一套可以被复制、被交接、被度量的流程。这也是服务方和纯工具方拉开差距的地方。

建议是“做什么”,取舍是“放弃什么”。做跨境ERP实施,最难的不是选择做什么,而是接受有些事这一次就是不做。
全量迁移的好处是数据完整,历史可追溯;代价是迁移周期长、差异排查成本高。只迁增量的好处是快,代价是历史订单查询要留在旧系统或导出文件里。
我的判断标准是:如果历史订单中未完结订单占比低于 5%,就只迁未完结订单加最近一个月的数据。历史数据主要用于查询,不一定需要在系统里参与计算。
这两件事在资源有限时无法同时做到。我的建议是明确放弃“功能完整”,优先保证“核心闭环跑通”。
核心闭环只有三个:订单进得来、库存扣得准、钱算得清。这三件事跑通了,其他模块早晚可以补;这三件事跑不通,其他模块上得越多,数据越乱。
自己实施的优点是省钱、理解深;缺点是容易在数据迁移和流程定义上走弯路,而且没有人从外部指出问题。
我的判断是:如果团队里没有一个完整经历过至少一次ERP实施的人,建议至少买“陪跑型”服务,而不是买“全包型”服务。全包型会让团队失去对流程的掌控,一旦服务方撤出就停摆;陪跑型则是团队自己做、外部帮着看,能力会留在团队里。
如果多平台规则差异大,先上单平台几乎是唯一理性选择。虽然总周期会拉长两到四周,但风险分散得多。
唯一可以例外的情况是:你有一个平台占据绝大部分营收,另一平台只占很小的补充份额。这种情况下可以先把主平台跑通,小份额平台暂时保留手工,明确写进《暂不迁移环节清单》。
这是我前面提过的一点,但它值得单独作为取舍列出来。追求零差异会让项目无限期延后;完全不管理差异又会让系统数据失去可信度。
我的做法是:把差异分成“已归因已接受”和“未归因”两类,只要求未归因差异清零。已归因的差异要写清楚原因、金额量级和责任人,按月复检一次。这样既保证了系统可信,又不至于卡死进度。
| 取舍项 | 选择 A 的适用条件 | 选择 B 的适用条件 | 风险提示 |
|---|---|---|---|
| 全量迁移 vs 只迁增量 | 历史订单未完结占比高于 15%,或平台对历史数据有审计要求 | 历史订单未完结占比低于 5%,且主要用途是查询 | 只迁增量时必须保留旧系统只读权限,否则历史数据永久丢失 |
| 功能完整 vs 流程闭环 | 团队已有成熟流程,且有人专职负责模块推广 | 资源有限、首次上系统的团队 | 优先功能完整极易导致数据口径混乱,后续返工成本更高 |
| 自己实施 vs 买服务 | 团队内有完整经历过至少一次ERP实施的人 | 团队内没有实施经验,或跨多站点多仓 | 全包型服务撤出后团队容易失去掌控,建议选陪跑型 |
| 多平台同上 vs 先单平台 | 各平台规则高度一致,或共用同一套结算逻辑 | 平台规则差异大,或首次上系统 | 先单平台会拉长总周期 2 到 4 周,需提前对齐预期 |
| 零差异 vs 允许已归因差异 | 差异涉及金额占比高,或有合规审计要求 | 差异属于时点性、汇率性等结构性原因 | 允许差异必须配套归因记录与月度复检,否则会失控 |

最后给一份可以直接用的清单。它是非题形式,每条回答“是”得 1 分。我把它设计成 10 条,是因为条目再多就没人认真填了。
评分参考:8 分以上可以直接进入上线;5 到 7 分建议补齐缺失项再上线;4 分以下建议推迟上线两周,先把流程和数据两件事做完。这个门槛是我根据多次项目经验总结的,不是行业标准,但它确实能筛掉大部分会翻车的项目。
如果这篇内容你只记住三件事,我希望是这三件。
这些年做下来,我越来越确信一件事:跨境ERP实施的成功标准,不是系统跑起来了,而是客服工单里关于“这个操作怎么做”的问题变少了。
系统跑起来是一个技术结果,只要有预算,几乎都能实现。而一线愿不愿意用、数据准不准、流程清不清晰,这些才是决定这套系统能不能活过第一年的东西。它们不在功能清单里,也不在合同条款里,它们在每一次答疑、每一张工单、每一次复盘里。
所以与其把客服台看成售后救火队,不如把它当成实施的指挥中枢。工单是仪表盘,差异单是体检报告,关键用户是你的基层组织。把这三样东西管起来,跨境ERP这件事,其实没有想象中那么难。
如果你正在选型阶段,建议先把第十节的清单填一遍,再去对比各种工具的页面和演示,你会发现自己关注的问题完全不同了。如果你已经上线了但感觉不对,那就从今天开始记录工单结构,两周后你会得到一个远比“感觉”可靠的判断依据。


读者评论
从实施顾问角度看,用工单结构判断是否真正上线很实用,比满意度指标可信。但30/60/90天陪跑会显著增加成本,小团队签约前就要把它写进预算和服务范围,否则上线后没人接住,仍然会退回Excel。
跨境运营视角:灰度切换这条很关键。我们曾在大促前遇到平台、ERP、海外仓三个库存数都不一致,根因就是历史快照时点和人工改库存没登记,根本不是系统同步故障。先切非资金环节更稳妥。
财务视角:对账口径必须在上线前写清楚,平台费用映射错一级就可能让整月折扣计进运费,排查成本极高。文章建议迁移后先拿完整自然月历史数据做全量对账,这个顺序比先培训更实际。
管理者视角:最怕一线表面用系统、私下维护真实库存表。工单从操作指引转向数据异常和流程争议,说明实施进入深水区,但前提是有人处理这些工单。否则工单量骤降只是大家放弃了系统。
