2023年我介入过一个华南卖家的ERP重建项目。团队11个月里对接了23个物流渠道,上线当天却依然在用Excel导单发货,因为SKU主数据里同一个产品存在4种编码,仓库字段有3套命名,财务算不出真实毛利。复盘时我们发现,问题不在于技术选型,而在于路线顺序:他们把物流对接当成第一步,把主数据和核算放到最后。跨境电商ERP建设的真正难点从来不是"能不能调通接口",而是"调通之后这条链路能不能被信任"。
这篇文章我想把这条路线完整拆开,讲清楚每一步的验收标准、常见翻车点,以及不同单量阶段该做到什么深度。
先给结论。我参与和复盘的跨境电商ERP项目里,能在计划周期内上线、并且在三个月后仍被业务方主动使用的,路线基本收敛为六个里程碑。这不是教科书分类,而是从失败项目里倒推出来的顺序。
把物流对接放在第三步,是我踩过坑之后最坚持的一条。物流对接是一个"结果放大环节":它会把你主数据的错误、库存规则的模糊、成本口径的缺失,全部以最刺眼的方式暴露出来。面单打不出来、申报品名对不上、运费预估和账单差30%,这些都不是接口问题,而是上游数据问题。
很多团队把ERP建设理解成一个项目排期问题:谁先做、谁后做、什么时候上线。我的判断是,它更接近一个依赖关系图,而不是甘特图。主数据错了,订单去重就会错;订单去重错了,库存预占就会错;库存预占错了,超卖就会发生;超卖发生了,物流对接再多渠道也救不回客户体验。
所以"分几步"的本质是:每一步都必须为下一步提供可信输入。如果某一步的输出还需要人工修正才能被下一步使用,那就说明这一步没有真正完成,只是"看起来做完了"。
我给团队定的验收方式很土:不看功能清单,看抽检样本。每完成一个里程碑,随机抽100条真实业务数据,人工核对系统输出与业务事实是否一致,一致率低于99%就不算通过。
这个标准听起来严格,但它比"界面好不好用"更能预示项目成败。我在一个日单量3000的项目上见过,功能验收全过,抽检一致率只有82%,上线两周后客服工单量翻了三倍。

我经常被问到"跨境电商ERP和国内电商ERP差在哪"。最直观的答案是:国内电商的复杂度集中在流量和履约,跨境电商的复杂度集中在跨境这两个字上,跨时区、跨币种、跨法人、跨物流形态、跨监管口径。
这些"跨"不是抽象概念,它们会具体落到某张面单、某个字段、某笔账上。下面三个场景是我在过去几年里反复遇到的,几乎每个项目都会撞上其中至少两个。
有个做家居收纳的客户,上线首周就出现德国站订单无法出单。排查下来是申报信息问题:产品英文名在ERP里写的是"Storage Box Set",物流商要求不超过30字符且不能有空格分隔的品牌词,而报关用的HS编码在系统里对应的是另一套品名库。三个字段来源不同、维护人不同、更新频率不同。
这类问题的解决方式不是"改一下字段",而是建立主数据与渠道规则的映射层:同一件商品,面向不同渠道、不同国家、不同报关方式时,应该输出哪一套描述。这个映射层没做好,物流渠道接得越多,出错面越大。
我做过一个小样本统计:在同时经营平台仓、第三方海外仓、国内仓的卖家里,库存同步延迟(从实际扣减到各渠道可见)在15分钟以上的,超卖率明显高于同步延迟在2分钟以内的。这个结论不复杂,但很多团队直到被平台处罚才开始重视。
库存问题的根源往往不是技术,而是库存归属规则没定义清楚。同一个物理库存,是否能同时被Amazon和独立站售卖?预留库存给谁?在途库存算不算可售?这些规则不定,系统只能各写各的,最后必然对不上。

这是最容易被低估的环节。一个日单量2000的卖家,月末需要核对:平台结算报告、物流商账单、广告花费、头程费用、退款与赔付。如果这些数据分散在五个后台,三个财务要五天才能出一个粗略的月度毛利。
更麻烦的是,"粗略"意味着有水分。物流账单里的偏远附加费、超长超重附加、退件费,往往在ERP里根本没有对应科目,最后只能塞进"其他费用"。这个科目的金额一旦超过总成本的5%,月度毛利的决策价值就基本消失了。

下面四个误区,我在项目评审会上听到过无数次,而且每一个都有看似充分的理由。这也是它们危险的地方,它们不是明显的错误,而是在特定阶段成立的局部正确。
"我们有开发,接口文档给他们就行了。"这句话我听过太多次。物流对接确实是技术活,但它首先是一个业务规则协商过程。同样一个渠道,不同账号等级的计费方式不同;同样一张面单,不同国家有不同的申报要求;同样一笔运费,抛重和实重取大之后还要叠加燃油和偏远。
如果业务方不参与,开发只能按文档实现,结果是接口跑通、业务跑不通。我的做法是:每个物流渠道在对接前,业务负责人必须先填一张《渠道接入要素表》,包括计费规则、时效承诺、异常处理、退件流程、对账周期和结算方式,六项缺一不可。
这个误区在快速扩张的团队里特别常见,逻辑是"反正迟早都要接,一次做完省事"。但跨境场景下,渠道之间不是并列关系,而是有主次、有依赖、有冲突的。同时上线五个平台加八个物流渠道,出问题时你连定位方向都没有。
我建议的策略是"主干先行":先做贡献60%以上订单的主力平台和主力渠道,把全链路跑顺,再按季度扩展。扩展的成本远低于同时排错的成本。
共享库存池听起来很美,但它有个前提:所有渠道对"可售"的定义必须一致。现实中并非如此。平台仓有自己的在途口径,第三方海外仓的可用量可能有延迟,独立站需要给促销预留库存,批发渠道会锁定量。
真正可行的做法是分层:物理库存层统一,逻辑可售层按渠道拆分,中间加一层预占规则和缓冲池。这样虽然增加了配置复杂度,但把"不可控的超卖"变成了"可控的缓冲"。
把核算放到最后,是我见过代价最高的决策。因为核算需要的数据字段,往往在业务模块建设时就已经被决定是否采集。如果订单模块没有记录物流计费重、没有记录平台佣金明细、没有记录广告归因,那么后期做核算时只能重新补数据,而历史数据是补不回来的。
我的判断是:核算不是最后一步,而是从第一天就要参与定义字段的"约束方"。它不需要最先上线,但必须最早介入设计。

讲完误区,需要一个可操作的方法,否则"要重视"只是正确的废话。我判断一个团队该把ERP做到什么深度,主要看三个维度:订单波动性、渠道异构度、核算颗粒度要求。
订单波动性高,意味着系统必须能承受峰值而不失真,库存缓冲、队列、限流策略要提前设计。渠道异构度高,意味着主数据映射层和结算口径要足够灵活。核算颗粒度要求高,意味着订单层必须携带成本属性,而不是事后分摊。
这三个维度组合起来,会直接推导出你应该自研、采购还是混合。我见过太多团队跳过这一步,直接进入产品比价,结果买回来的系统在第二个维度上就不满足要求。
我给主数据定的最低标准是"三码合一":内部SKU编码、平台ASIN或商品ID、物流与报关品名库三者之间有稳定映射,且变更可追溯。做不到这一点,后面所有环节都在流沙上盖楼。
主数据治理没有捷径,但有个提高效率的做法:先治理销量前20%的SKU,它们通常贡献80%的订单量。剩余长尾SKU允许暂时不完整,但必须在系统里标记出来,避免它们污染统计口径。
接口联调成功只是开始。真正决定系统可信度的是两件事:幂等和对账。前者保证重复请求不会产生重复订单或重复取号,后者保证每一笔外部交互都能被验证。
下面是我在一个项目里用的取号幂等键设计,核心思路是用业务唯一键加渠道标识,避免网络重试造成重复面单。
幂等键设计示例(伪代码)
idempotency_key = sha256(
order_no + "|" +
channel_code + "|" +
warehouse_code + "|" +
service_level
)
请求前:
if cache.exists(idempotency_key):
return cache.get(idempotency_key) # 直接返回上次结果
请求后:
cache.set(idempotency_key, response, ttl=72h)
对账任务(每日):
比对 渠道账单行数 与 本地取号成功记录行数
差异行进入异常队列,人工或规则化处理
这段逻辑不复杂,但很多项目在上线初期没有做,导致大促期间出现重复面单,直接产生真实运费损失。这类损失通常无法追回,只能算作学费。
我的建议是:不要做"一键切换",做"按渠道灰度 + 按周双跑"。选取订单量占比10%到20%的渠道先切,新老流程并行两周,每天比对两边结果。差异率降到可接受范围后再扩大范围。
双跑会让人力成本上升,但它换来的是可回退。跨境业务的试错成本很高,一个错误的批量面单可能意味着几千个包裹的退件和重新发货。


前面讲的都是方法论,这一节我想讲一个更具体的落点:当主数据、订单、物流、核算都跑起来之后,数据怎么被真正用起来。这里我以我接触过的数跨境为例(官网:https://shukuajing.jiushuyun.com/?utm_source=seo&utm;_plan=est&utm;_unit=gys),说明数据层在跨境ERP体系里的位置。
我选择它作为例子,是因为它处理的问题正好是本文强调的第三到第五步之间的衔接:多平台、多店铺、多物流渠道的数据汇总与费用口径统一。在我的一个家具类目客户那里,业务单据分散在几个平台后台、两个海外仓系统和三家物流商账单里,单靠ERP的业务模块只能看到订单流,看不到完整的费用流。
需要说明的是,任何工具的能力边界都应以官方文档和实际试用为准,我下面描述的是我在具体项目里的使用观察,不代表产品的完整能力清单。
物流费用是我认为最难统一的一块。原因在于不同物流商账单的结构差异极大:有的按运单号一行一笔,有的按周汇总,有的把燃油附加单独列,有的含在单价里。如果不在数据层做标准化,ERP里的运费永远是估的。
我的做法是先在数据层定义一张《物流费用标准表》,字段包括运单号、计费重、实重、体积重、基础运费、燃油附加、偏远附加、操作费、退件费和币种。所有物流商账单都往这个结构上映射。
| 字段 | 来源 | 常见问题 | 处理方式 |
|---|---|---|---|
| 运单号 | 物流商账单 | 大小写、前缀不一致 | 统一大写去空格后匹配 |
| 计费重 | 物流商账单 | 部分渠道只给实重 | 按渠道规则反算并标记推算值 |
| 体积重 | ERP主数据 | 长宽高单位混乱(cm/inch) | 主数据阶段统一为cm并冻结 |
| 燃油附加 | 物流商账单 | 含在单价或单独列示 | 按渠道配置解析规则 |
| 偏远附加 | 物流商账单 | 按邮编区间触发 | 建立邮编区间对照表 |
| 退件费 | 物流商账单 | 滞后一到两个月出现 | 按运单号回溯挂账到原订单 |
这张表的字段看起来平平无奇,但我在三个项目里都发现,字段定义本身比工具选型更能决定对账效率。字段定义清楚,任何工具都能做出结果;字段定义含糊,再强的工具也只能输出一个大概。
回到那个家具客户。项目启动前,他们月度物流费用与ERP预估的差异率在12%左右,财务需要三个人花四到五天核对。我们做的事情并不神奇:先统一字段,再把物流商账单结构化导入,然后用运单号做匹配,把未匹配行单独列出。
第一轮跑完,未匹配率19%,主要是运单号格式和退件费挂账问题。第二轮修正匹配规则后降到6%。第三轮把偏远附加规则配置进去,降到1.8%。整个过程大约六周,其中前两周几乎全部花在字段口径对齐上,而不是工具操作上。
这个过程中的一个细节值得说:我们发现差异最大的来源不是运费的计费重,而是退货包裹的处理费。这部分在原流程里完全没有归集,一直被算作"其他费用"。单月金额不大,但按年累计接近六位数。
这也是我建议在产品选型时关注数据层能力的原因。在数跨境这一类面向跨境电商的数据分析产品上,我关注的不是它有多少张报表模板,而是它能否稳定承接多平台、多物流渠道的原始数据,并允许我按自己的口径重建费用结构。就这个项目而言,它承担的是把散落在各后台的数据收拢到统一口径的角色,而ERP承担的是业务单据的流转和执行。
下表是这个项目在数据层上线前后、三个月的对比。需要说明的是,这是单个项目的样本观察,不能直接外推到所有卖家,但它展示了数据层建设可以量化的收益方向。
| 指标 | 上线前 | 上线后3个月 | 变化说明 |
|---|---|---|---|
| 物流费用与ERP预估差异率 | 12.0% | 1.8% | 口径统一后差异大幅收敛 |
| 月度对账耗时 | 3人×5天 | 1人×1.5天 | 人工核对转为异常行处理 |
| 毛利可解释率 | 约83% | 约97% | 未归集费用被纳入科目体系 |
| 退件费归集完整度 | 接近0 | 约95% | 按运单号回溯挂账 |
| 异常订单定位耗时 | 平均40分钟 | 平均8分钟 | 从多后台翻查变为单点查询 |

方法论讲完,落到具体动作。我把卖家按日单量和渠道结构分成四类,分别给出我认为最现实的推进方式。这些建议的前提是先明确你要解决的核心问题,而不是先选工具。
这个阶段最大的风险是过度建设。我见过不少团队在这个阶段投入大量资源做定制开发,最后发现业务模式还没稳定,系统已经跟不上了。
这个区间是大多数卖家从"能跑"转向"要准"的阶段。核心动作是把主数据治理和物流费用口径同时启动,因为这两件事的返工成本最高。
到这个量级,人工核对已经不可行,费用口径的偏差会直接扭曲选品和定价决策。我的判断是这个阶段必须把核算和数据层作为一等公民,不能再当作附属功能。
多渠道加海外仓的结构,库存规则的复杂度会超过订单本身。我建议把库存规则单独立项,包含可售口径、预占规则、缓冲策略、跨仓调拨和超卖兜底五部分。
这个阶段的常见错误是把库存规则交给开发自由发挥。库存本质上是商务规则,必须由业务负责人拍板,开发只负责实现和验证。

所有ERP项目最终都会遇到取舍。我的经验是,把取舍显性化,比试图消灭取舍更能推进项目。下面四组取舍是我在评审会上最常需要拍板的。
判断标准不是"哪个更强",而是你的业务模式有多少是不可复制的。如果你的核心流程和同行基本一致,采购是更理性的选择,因为你在为行业共性付费。如果你的履约或结算模式确实特殊,自研或深度定制才有意义。
我见过一个反例:某卖家坚持自研,理由是"流程特殊"。梳理后发现真正特殊的只有两处审批和一个报表,其他80%都是通用流程。这种情况下自研的代价远大于收益。
我的建议是:业务差异用配置解决,行业共性用标准解决,只有竞争壁垒相关的部分才做定制。定制的成本不只在开发,更在后续每次版本升级时的回归测试和兼容维护。
上线快意味着容忍一部分功能不完整,上线稳意味着周期拉长。我倾向于"主干快、边界稳":订单、库存、发货主干尽量快速上线,核算、报表、异常处理可以分批完善。但有一个例外,数据字段的设计不能求快,因为字段一旦上线,历史数据就固定了。
| 取舍场景 | 选择A | 选择B | 我的建议 |
|---|---|---|---|
| 物流渠道接入数量 | 一次接入8个渠道 | 先接2个主力渠道 | 选B,先跑顺全链路再扩展 |
| 库存可售口径 | 所有渠道共享一个可售池 | 分层可售加缓冲池 | 选B,单量超过500后收益明显 |
| 核算模块上线时间 | 与订单模块同期 | 业务稳定后再做 | 字段设计同期,功能上线可后置 |
| 定制开发范围 | 按业务方全部需求定制 | 只定制竞争壁垒相关部分 | 选B,定制越多升级越难 |
| 数据层建设 | 等ERP全部上线后再做 | 与核算模块同步推进 | 选B,数据层能提前暴露口径问题 |
这张表里的每一行取舍,我都见过选错的案例。它们的共同点是:错的那一方在短期内看起来更省事。这也是为什么取舍需要被写下来,而不是留在会议纪要的模糊表述里。

我的判断标准是三条:连续30天没有因接口原因导致的重复面单或漏取号;月度账单对账差异率低于1%;异常件处理流程有明确责任人和时限。三条都满足,才算对接完成。只满足第一条,说明你只是把通道打通了。
不能跳过,但可以缩范围。以我的项目经验,日单量2000左右的卖家,治理销量前20%的SKU通常需要2到3周,主要时间花在确认重量体积和成本项上。剩余的可以标记为待完善,但必须在系统里可识别,避免混入统计口径。
取决于你的费用数据来自哪里。如果物流账单、平台结算报告、广告花费都需要从外部后台获取,而ERP只负责订单执行,那么数据层就有独立价值。它承担的是口径统一和跨源汇总,和ERP的业务流转是不同层面的工作。
我的建议是按体积为主、按货值为辅,且同一批货只能选一种口径。按重量分摊在轻抛货上会严重失真,按货值分摊在高价值小件上会过度集中。选定口径后要在系统里固定下来,不要按批次随意切换,否则月度数据不可比。
三个条件同时满足时我才建议自研:业务流程中确实有20%以上无法用配置实现;有稳定的内部研发团队且未来两年不会裁撤;单量足够支撑研发摊销。缺任何一条,自研的长期成本都会高于采购。
回到最初那个11个月没跑通的案例。他们最后做的事情其实很简单:停下来,把主数据补全,把库存规则写成文档,把物流费用字段固定,然后再回头接渠道。第二阶段的推进速度比第一阶段快了将近三倍。
所以我一直坚持一个观点:跨境电商ERP建设的分步,本质上是把不确定性逐层收敛的过程。物流对接不是起点,而是检验前面几步是否扎实的第一道大考。主数据、库存规则、费用口径这三件事做扎实,物流对接就是流程工作;做不扎实,它就会变成一场持续数月的排错拉锯。
如果你现在正准备启动或重启这件事,我的下一步建议是:先用一周时间,随机抽100笔历史订单,人工核对订单信息、库存扣减、物流计费、结算金额四项是否一致。这个动作不需要任何工具,但会非常直观地告诉你,你的六个里程碑应该从哪里开始补。
补完这一步,再去评估工具和数据层方案,包括像数跨境这类面向跨境电商的数据分析产品(https://shukuajing.jiushuyun.com/?utm_source=seo&utm;_plan=est&utm;_unit=gys),你会发现自己提出的需求会具体得多,被方案话术误导的概率也会低得多。
去年老板让我三个月把跨境ERP上线,我第一反应是先把物流API接上,结果面单能打、轨迹不回,客服天天来问包裹在哪。后来复盘才发现,问题不是技术,是我把顺序搞反了。所以我现在特别想知道,这类项目到底该怎么分段,才不会做到一半推倒重来。
建议分成5段,但它是并行推进的分层结构,不是瀑布式的5步。第一段是业务基线盘点与主数据治理,2到3周,把SKU编码、仓库、店铺、货代、币种、税率这六类主数据先统一,不然后面全是脏数据。第二段打交易链路,3到4周,平台订单拉取加库存在多平台间同步。
第三段做物流对接与履约闭环,4到6周,这是最容易被低估的一段。第四段是财务结算与对账,3到5周。第五段是BI看板和自动化,持续迭代。判断顺序对不对的标准只有一个:每个阶段的里程碑应该是数据能不能闭环,而不是功能有没有上线。
比如物流段的里程碑不是能打面单,而是从下单到妥投的轨迹状态能完整回传并映射成内部标准状态。我踩过的坑是主数据没治理就接物流,同一个货代在不同店铺下有三套编码,对账时差了两万多运费,只能停线返工。
我一开始真的以为物流对接就是把货代的接口接上、能打出面单就算完事。直到大促后客服群里全是买家问物流,我才发现轨迹根本没回传到我自己的系统里。我很想知道,一个完整的物流对接模块,到底该包含哪几块能力。

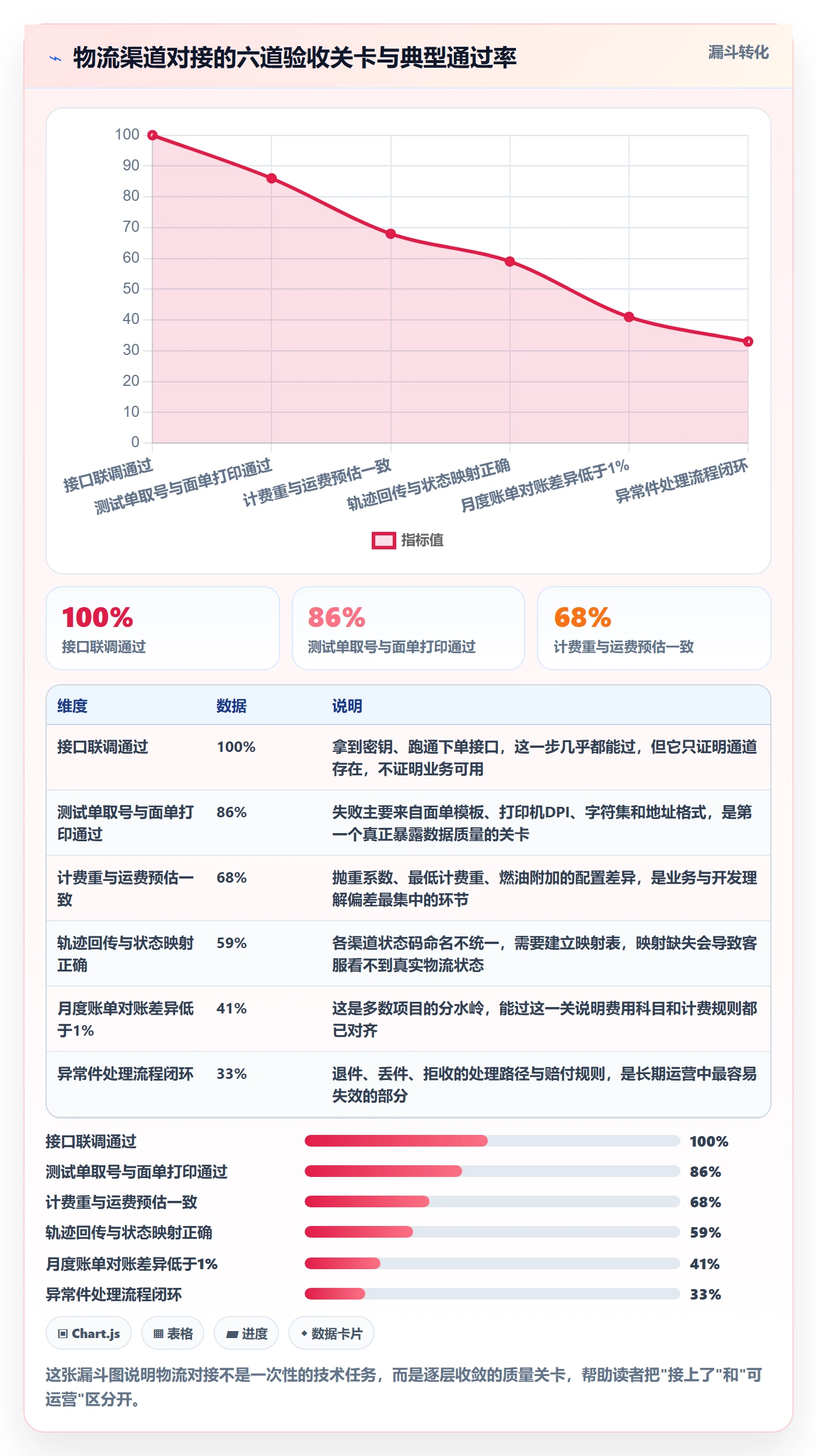

一个能上生产的物流对接模块,至少拆成六个子能力:渠道与报价管理、下单取号与面单生成、面单打印与分拣规则、轨迹回传与状态机、异常与退件处理、运费对账。
其中最关键也最容易被跳过的是状态机映射:货代返回的状态码五花八门,你必须定义一张映射表,把外部状态归一到内部标准状态,通常是已揽收、运输中、到达目的国、派送中、妥投、异常、退回这七类,不统一的话客服和BI全都没法用。
判断做得好不好,看三个可量化口径:轨迹首次回传时延的中位数、妥投率、轨迹缺失率,缺失率建议压到百分之二以内。落地策略我建议不要一上来接十家货代,先做一到两家主力加一家备用,用适配器模式把每家接口包一层,后续新增货代只写适配器,不动主流程。
另外面单这块一定要提前确认打印格式和分拣码规则,我见过因为分拣码没对齐,仓库多雇了两个人手工分件的。
我们同时跑亚马逊、TikTok Shop和独立站,平时还行,一到活动就超卖,或者有订单在后台但ERP里死活不显示。运营怪我系统烂,开发说平台接口限流,我在中间很难受。我想搞清楚,这种问题到底是架构问题还是接口问题,该怎么从根上解。
绝大多数情况是库存池模型的问题,不是接口问题。正确的做法是维护单一可售库存池,所有平台的可售量都从这个池子扣减,并且引入预占机制:订单进来先预占,支付超时或取消再释放,而不是等出库才扣。判断依据很简单,如果你的可售量是按平台分别维护的,那超卖只是时间问题。
订单漏单通常是拉单方式的问题,不要用全量轮询,改用基于时间水位线的增量拉取,并给每条订单设计幂等键,一般是平台订单号加子单号,重复拉取只会覆盖不会重插。削峰要靠消息队列,大促期间把下单和库存扣减解耦,本地先预占兜底,再异步同步给平台。
看三个指标就知道健不健康:库存同步延迟的P95值建议控制在60秒内、订单漏单率、每万单超卖订单数。我们后来把同步延迟从平均8分钟压到40秒,超卖投诉当月就降了九成。
供应商跟我说三个月保证上线,我心里没底,因为上一个项目说三个月结果做了一年。我更想知道的是,上线之后拿什么标准来判断这个ERP是真好用还是只是跑起来了。
给一个我实测过的基准:单平台单站点、对接3家货代、不自研WMS的MVP,8到12周可以上线;如果是多平台多站点、带海外仓和本地履约,16到24周比较现实,少于这个周期的承诺基本都藏着二期报价。至于成不成功,别看有没有上线,看五个指标:订单自动流转率要超过百分之95,也就是每百单里人工干预少于5单;
人工干预单占比低于百分之5;库存准确率高于百分之99;物流轨迹缺失率低于百分之2;月度对账差异率低于百分之0.5。这五个指标里,只要有一个不达标,说明链路某一段还是靠人在兜,规模一放大立刻崩。
交付方式我强烈建议分期,第一期只跑通一条最小闭环链路,也就是一个平台、一个仓库、一家货代、一笔能对平的账,把这条链路彻底跑稳之后再横向复制到其他平台和站点。这样做的好处是,即使后面供应商掉链子,你手里已经有一套能跑通的模板和真实数据口径,换团队也能接着做。


读者评论
日单量500以下那段我有点不同看法。3-4周做完订单库存闭环,前提是SKU主数据已经干净。我们实际光清理历史SKU编码和仓库命名就花了六周,还没算财务成本项。所以周期表更像理想值,老板立项时最好先评估数据债,不然排期一定爆。
抽检100条一致率99%听着科学,但抽检样本谁定、业务事实以谁为准很关键。我们之前抽订单库存,运营说系统扣减对,仓库说实际发货对,两边事实不一致,最后变成扯皮。建议验收前先把“业务事实”的单一来源定下来,否则指标容易变成走过场。
把物流对接放到第三步我认同,但现实中很多物流商接口文档和实际账单规则两张皮。我们对接时按文档做了运费预估,月底账单还是差8%,后来发现偏远附加和燃油费按账号等级浮动。文中《渠道接入要素表》有用,不过得让物流商书面确认计费规则,否则业务方填了也白填。
