去年第四季度,我陪一家做亚马逊北美站加独立站的卖家做年度规划。他们的运营负责人拿出一张对比表,十七个功能模块,三家 ERP 候选,打勾打得密密麻麻,结论是"三家都差不多,选便宜的"。我问了他一个问题:你们去年黑五期间日均订单峰值是多少,系统当时卡了几次,仓库拣货错了几单?他答不上来。这不是他的问题,大部分跨境电商团队在选 ERP 时,手上根本没有这些数据。功能清单是供应商给的,而实施风险只有自己知道。
这篇文章想解决的问题就是:把 ERP 选型从"比功能"拉回到"评实施",并且放进一整年的经营节奏里去排。
我把过去三年经手的十一个跨境电商 ERP 选型与实施项目做了复盘,得出一个不太讨喜的结论:选型阶段输在功能对比上的项目,最后大多还能勉强上线;输在实施维度上的项目,基本都在半年内烂尾或者被打回重来。

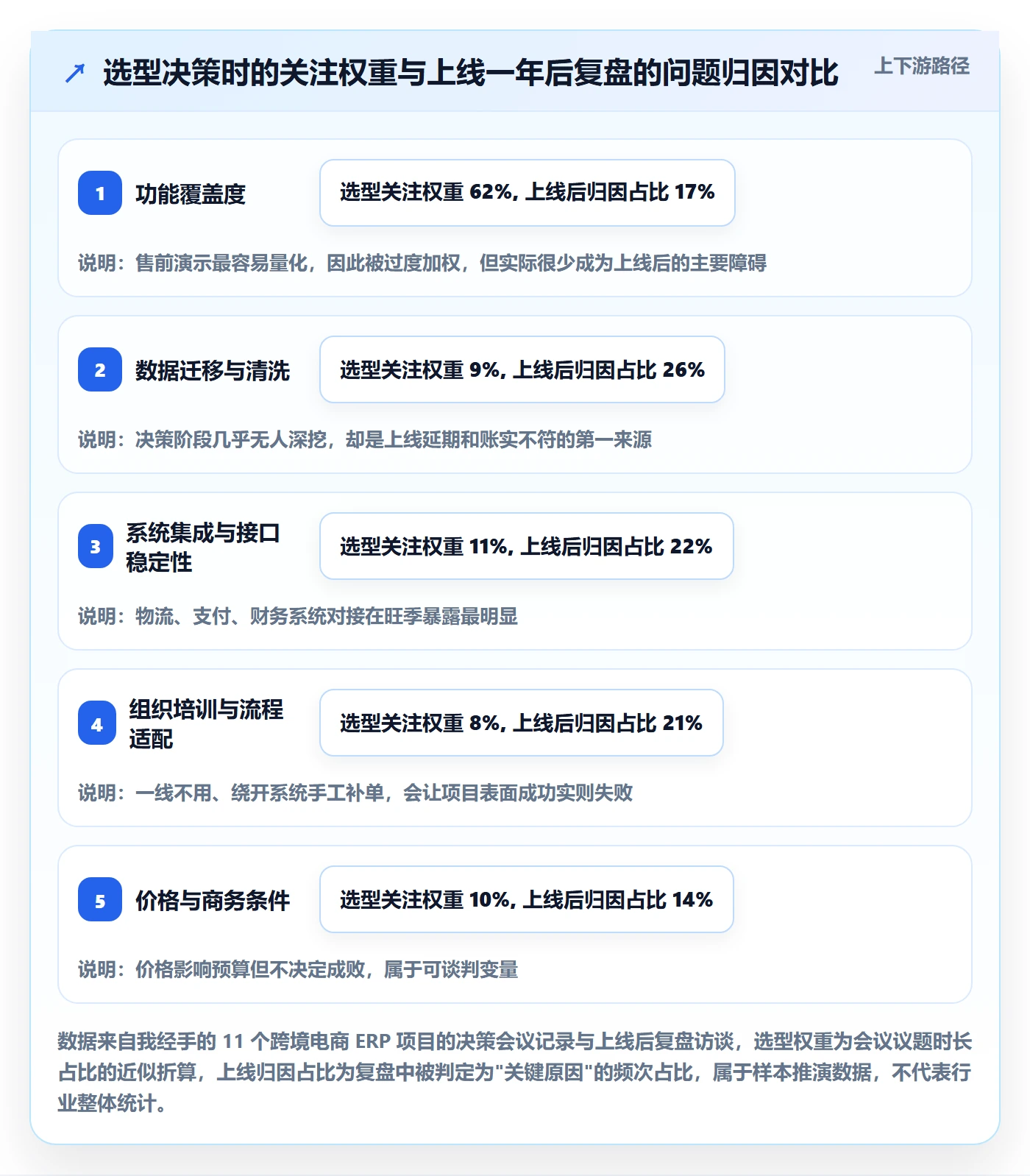

原因不复杂。跨境电商 ERP 的功能同质化程度远比想象中高,多平台订单归集、多店铺库存同步、物流轨迹回传、多币种结算,主流产品都能做。真正的分水岭在于:数据能不能干净地迁进来,接口能不能扛住旺季,财务口径能不能对上,团队愿不愿意用。这些全是实施问题。
第一个判断:功能满足度决定"能不能用",实施能力决定"用不用得起来"。前者在售前演示阶段就能验证,后者要三个月后才暴露。
第二个判断:ERP 不是一次性采购,而是一段跨年度的能力建设。把它塞进"这个季度必须上线"的时间盒子里,几乎注定失败。
第三个判断:年度规划的价值不在于排期表好看,而在于提前识别旺季与实施窗口的冲突。跨境电商的旺季在 Q4,而 Q4 恰恰是最不适合做系统切换的时间。

因为跨境电商的经营节奏本身就不是按季度均匀分布的。Q1 是淡季加复盘,Q2 开始备货,Q3 是生产与物流的爬坡期,Q4 是全年现金流的决战期。把系统实施的里程碑硬塞进这条曲线里,两个月就可能全盘打乱。
我见过最典型的失败排期,是把数据迁移安排在三季度中旬,结果备货一忙,IT 和运营抽不出人,数据清洗拖了六周,直接撞上十月旺季前的封版窗口,最后只能带着脏数据上线。
回到开头那家卖家。他们的业务结构是:亚马逊北美站加欧洲站共七个店铺,一个 Shopify 独立站,两个海外仓,国内一个中转仓,供应商一百二十多家,SKU 活跃数约三千四百个。团队规模运营十九人、财务六人、仓配十一人。
他们当时的痛点听上去很日常:月末结账要八天,库存账实差异率常年在百分之四左右,运营每天花两小时手工导表做跨平台销量汇总。这三个痛点没有一个会出现在 ERP 的售前演示里,因为演示用的都是干净数据。
我没有让他们去填需求问卷,而是让他们先把最近六个月的原始数据导出来,平台结算报表、仓库出入库明细、物流费用台账、采购付款记录。数据不齐没关系,缺什么本身就是信息。
整理过程中我用数跨境(官网地址:https://shukuajing.jiushuyun.com/?utm_source=seo&utm;_plan=est&utm;_unit=gys)做了一轮经营数据归集和交叉核对。它在这个环节的价值不在于替代 ERP,而在于在选型之前先把"我们到底有多少数据、数据质量怎么样、哪些口径对不上"这件事说清楚。
事实一:三千四百个活跃 SKU 里,真正贡献百分之八十销售额的只有约六百个,而库存占用金额里,动销周期超过一百二十天的 SKU 占了三成多。这意味着他们的库存准确率问题,本质是长尾 SKU 管理缺位,单纯换 ERP 解决不了。
事实二:三个平台对"销售额"的口径不一致,一个含税、一个扣税、一个把平台补贴单列。财务手工调整了半年,越调越乱。这是典型的结算口径治理问题,必须在 ERP 的财务模块设计阶段就定义清楚。
事实三:仓库出入库明细里,有大约百分之七的记录缺少完整的批次或库位信息,导致库存差异无法追溯到具体环节。这部分数据一旦迁移进新系统,会把历史错误一起带过去。

下面四个误区,我在十一个项目里至少见过八次,而且几乎都以同样的方式出现。
供应商的售前顾问最擅长的事,是用准备好的样例数据走一遍完美流程。而真正有价值的 POC,应该用你自己的脏数据去跑:拿一个真实店铺的三个月订单,拿一个真实仓库的盘库结果,看系统怎么处理异常单据、重复订单、超卖、部分收货。
我通常会要求供应商在 POC 里必须演示四个场景:一是同一订单被平台重复推送两次;二是客户下单后取消但仓库已出库;三是采购到货数量小于预期;四是跨币种退款引发的汇率差。

这是预算失控最常见的来源。很多卖家在立项时按"每店每月几十到几百元"的订阅价乘以店铺数算出年度预算,签字审批,等具体实施时才发现:接口开发、历史数据迁移、报表定制、培训、专用账号、环境部署,每一项都要单独报价。
我的经验是,把三年总拥有成本拆成七项来谈,谈判质量和预算准确度都会明显提升。这七项分别是:软件订阅、实施与配置、系统集成与接口、数据迁移与清洗、培训与组织变革、运维与技术支持、内部人力投入。最后一项最容易被忽略,但它往往占到总投入的两到三成。
没有验收人,等于没有人为"系统到底行不行"负责。我见过一个项目,上线三个月后运营说"不好用",财务说"对不上",仓配说"比以前慢",但没人能给出一个具体的不达标指标。项目就这样悬在半空,既不能推进也不能退回。
正确的做法是在立项时就定义三到五个硬指标,写进合同或内部立项书,明确数据和责任人。指标不需要多,但必须是可测量、可追溯、有基线值的。
数据在别人系统里,流程围着别人产品长,二次开发越多越难迁走。这不是危言耸听,是我见过至少两家卖家在第二年想换系统时发现:历史订单和库存流水导出格式不完整,迁移成本高于继续忍受。
所以在合同阶段就要谈清楚三件事:数据归属与导出格式、服务终止时的数据交付时限、二次开发成果的归属。这三条谈不下来,其他条件再优惠也要重新评估。
把上面的经验收敛成一套可复用的判断框架,分成"看什么"和"怎么走"两部分。
核心问题是:系统的默认流程和你的真实流程差多远。需要逐项确认平台与站点覆盖、店铺数量上限、海外仓与中转仓的库存逻辑、自发货与平台仓的履约区分、售后与退换货处理路径。差得越远,二次开发和流程改造的投入越大。
要问的不是"你们支持 API 吗",而是"哪些平台是官方接口,哪些是中间层,接口限流多少,失败重试机制是什么,多久同步一次库存"。还要确认与财务系统、BI 工具、物流商系统、支付通道的对接方式。接口的稳定性在旺季会被放大十倍。
多币种记账、汇率取值时点、平台结算单与系统流水的自动对账、发票与税务凭证的生成与留存、跨境数据出境的合规安排。这一维度出问题不会立刻显现,但会在审计或税务检查时集中爆发。
需要供应商给出可验证的数字:订单峰值的处理能力、库存同步延迟、批量作业的最长耗时、历史数据的查询响应、灾备与恢复时间目标。最好要求提供 SLA 条款而不是口头承诺。
角色权限怎么设计、审批流有几级、关键用户怎么选、SOP 什么时候定稿、培训怎么考核。我越来越倾向于把这一项权重提到与数据迁移同级,因为系统上线失败的头号原因是人不愿意用。
二次开发的边界、插件或应用市场的可用性、数据批量导出的完整度、迁移到其他系统的可行路径。这一维度在选型阶段几乎没人问,但在两年后会变得极其重要。

光有维度不够,还要有走法。下面六步是我固定使用的顺序,顺序本身很关键,前后调换会显著影响结果。

前面反复强调"先诊断再选型",但诊断需要工具。我在这类项目里习惯先用数据工具做一轮体检,再拿着体检报告去和供应商谈需求。这一步做过和没做过,谈判位置完全不同。
ERP 解决的是交易与流程的执行问题,它的强项是把订单、库存、采购、财务串成一条可执行的链路。但 ERP 本身不擅长回答"我过去半年的经营到底发生了什么",因为它的数据模型是为流程服务的,不是为分析服务的。
数跨境这类跨境电商数据平台的价值就在这里:它把多平台、多店铺、多渠道的数据归集起来做横向核对和经营分析,让你在选 ERP 之前先看清自己的业务结构和数据质量。我通常在项目启动的第一周就把它接上,用来跑三件事。
把销售额、毛利、库存占用三个口径叠在一起,很快能看出哪些 SKU 是真正赚钱的,哪些只是占着库存和注意力。这个结论直接决定 ERP 里需要什么样的库存预警和补货策略配置。
跨境电商最烦的就是平台结算单和内部账对不上。用数据平台先把差异按类型分类,是佣金、是仓储费、是退款、还是汇率折算,再决定 ERP 的财务模块需要哪些自动对账规则。不先分类,就会把所有差异都当成"系统问题",最后谁也说不清。
按国家、渠道、仓库分别统计妥投时效和单均履约成本,能直接识别出哪些渠道需要在下一年度调整。这部分数据会成为 ERP 物流模块配置和承运商管理的输入。
我在这类体检里写过一个很简单的对账差异分类逻辑,用来把杂乱的差异项归到可处理的桶里:
输入:平台结算明细(订单号、结算金额、费用类型、结算日期)
系统订单流水(订单号、应收金额、币种、记账日期)
步骤一:按订单号做全量匹配,标记三类结果
双方都有 → 进入金额比对
仅平台有 → 疑似漏记收入
仅系统有 → 疑似未结算或已退款
步骤二:对金额不一致的记录,按费用类型拆分差异
佣金 / 仓储费 / 广告费 / 退款 / 汇率折算 / 其他
步骤三:输出差异分类汇总表
订单号 | 差异金额 | 差异类型 | 责任环节 | 是否需人工介入
步骤四:把"需人工介入"的比例作为数据质量基线值
基线 > 5% 时,ERP 的自动对账模块必须列为必做项
基线
这段逻辑本身不复杂,但它把一个模糊的"我们的账很乱"变成了一个可量化的基线值。基线值决定了 ERP 财务模块的功能深度,也决定了实施预算的分配比例。

同一个团队,在数据体检前后各出了一版需求清单。前版有四十七项需求,后版压缩到二十九项,其中八项被判定为"优先级低"或"用配置和流程解决即可",另外有六项是新识别出来的、原清单里完全没有的需求。
被砍掉的需求里,有一半是"看别人有所以我也要"的功能。新增的需求里,最重要的是三类:平台结算差异的自动分类、长尾 SKU 的库存占用预警、并行运行期的双账套支持。这三项如果没有前期数据观察,基本不可能在需求会上被提出来。
顺带一个量化观察:这个团队在体检完成后重新评估了供应商方案,把原本准备采购的高级报表模块换成了基础版,转而把预算加到数据迁移和接口开发上。总预算没有增加,但上线时间比原计划提前了三周。
框架讲完,落到不同规模、不同阶段的卖家身上,动作差别很大。下面按三类典型情况给建议。
这个阶段的团队通常五到十五人,运营身兼数职,没有专职 IT。我的建议是不要急着上重型 ERP,先用轻量数据工具把订单、库存、结算三条线归集清楚,跑出两三个月的基线数据。
原因是这一年里你的业务结构可能还会大幅变化,过早把流程固化进系统,反而会限制调整空间。等到单量稳定、SKU 结构清晰、团队有明确分工之后,再启动选型,成功率会高得多。
这个区间是跨境电商 ERP 投入产出最合理的阶段。业务模式基本成型,痛点足够清晰,团队也有能力抽出关键用户参与项目。但也是失败率最高的区间,因为资源刚好够做,却不够做得从容。
具体建议:年度规划里预留至少六个月的实施周期,其中数据迁移和接口联调不少于十周;指定一名全职或半职的内部项目经理,不要由运营负责人兼任;把关键用户从日常业绩考核里部分豁免,否则他们没时间参与。
这个阶段的卖家通常已经有系统了,问题变成"旧系统撑不住"或"多套系统数据打不通"。此时的重点不是选哪个产品,而是设计迁移路径和并行期的双系统运行方案。
关键是三件事:一是历史数据的迁移边界在哪里(迁几年、迁哪些字段、历史报表怎么保留);二是并行期多长、双系统数据如何对账;三是切换窗口选在哪个时间点,必须避开旺季和大型促销。
| 企业阶段 | 年度规划重点 | 建议实施周期 | 最大风险点 |
|---|---|---|---|
| 年 GMV 3000 万以下 | 数据归集与基线建立,轻量工具优先 | 3,4 个月,可分段推进 | 流程过早固化,业务调整受限 |
| 年 GMV 3000 万,2 亿 | 完整 ERP 实施 + KPI 验收体系 | 6,9 个月,含并行期 | 内部人力不足,关键用户流失 |
| 年 GMV 2 亿以上 | 系统替换、数据治理、多系统打通 | 9,14 个月,分模块切换 | 并行期数据不一致,切换窗口撞旺季 |

选型本质上是一连串取舍,没有全能方案。下面是我在实际项目里最常让团队做的六组取舍判断,每一组都给出了明确的倾向条件。
如果团队没有专职 IT,取实施深度,选功能少但配置简单、顾问响应快的方案。如果业务模式复杂、多国多仓、有定制需求,取功能广度,但要接受更长的实施周期和更高的投入。
如果历史数据年限长、SKU 数量大、多套系统并存,迁移成本会超过订阅差价,此时应优先考虑迁移工具成熟、数据导出完整的产品。如果业务轻、SKU 少,订阅成本的权重可以适当提高。
分阶段上线几乎总是更稳,尤其当你的业务存在明显旺季时。我的默认建议是分阶段:先上订单与库存,再上采购与财务,最后上报表与分析。只有当业务处于快速变化、必须尽快统一口径时,才考虑一次性上线。
定制能满足当下需求,但会锁死未来的升级路径。判断标准很简单:这项定制是否属于你的核心竞争力?如果是,值得定制;如果只是"用着顺手",宁可改流程。
大厂产品稳定、生态完整,但你的项目在对方排期里可能不是优先级。中小供应商响应快、愿意配合,但存在经营风险。折中方案是看实施顾问本身,而不是看公司 Logo,要求合同里写明顾问姓名和更换条款。
生态闭环体验好但迁移难,数据开放灵活但需要自己整合。对于计划三年内可能更换系统或引入更多分析工具的团队,数据开放性的权重应该显著提高。这也是我在项目里坚持先用独立数据工具做诊断的原因之一:数据在自己手里,谈判才有底气。
| 取舍维度 | 倾向 A 的条件 | 倾向 B 的条件 |
|---|---|---|
| 功能广度 vs 实施深度 | 业务复杂、多国多仓、有定制需求 → 选功能广度 | 无专职 IT、团队精简 → 选实施深度 |
| 订阅成本 vs 迁移成本 | 业务轻、SKU 少、历史数据短 → 重订阅成本 | 多系统并存、历史数据长 → 重迁移能力 |
| 一次性 vs 分阶段上线 | 口径混乱必须尽快统一、无旺季压力 → 可一次性 | 有明确旺季、人力紧张 → 必须分阶段 |
| 标准产品 vs 深度定制 | 需求属于核心竞争壁垒 → 可定制 | 需求只是使用习惯 → 改流程 |
| 供应商规模 vs 响应速度 | 需要生态与长期稳定性 → 选大厂 | 需要贴身实施与快速响应 → 选中小供应商 |
| 数据开放 vs 生态闭环 | 三年内可能换系统或接入分析工具 → 重开放性 | 确定长期使用同一生态 → 可接受闭环 |

把全文收敛成可以直接使用的东西。我把年度规划压缩成一页纸,包含四个部分:评估维度与权重、年度节奏与责任人、预算与验收指标、下一步动作。你在内部立项时可以直接照这个结构填。
注意,这里的季度是相对节奏,不是绝对月份,需要按你的财年和旺季调整。

指标不需要多,但每个都要有基线值、目标值、计算口径和责任人。下面六个是我固定的推荐组合:库存账实准确率、月结对账周期、订单错发率、人工报表耗时、订单峰值处理能力、关键用户系统使用率。最后一项最容易被忽略,但它决定了系统是否真的被用起来。
第一件,用一周时间把最近六个月的原始数据导出来做一轮体检。不需要等选型开始,体检结论会直接改变你的需求优先级。可以用数跨境这类跨境电商数据平台先把多平台多店铺的数据归集起来,跑出动销分布、结算差异分类和履约成本分层三份结果。
第二件,把"功能需求清单"改写成"实施风险清单"。每一条需求后面加三个字段:谁来提供数据、谁来验收、验收标准是什么。写不出来的条目,说明它还不够具体,暂时不该进项目范围。
第三件,在年度日历上先标出旺季和封版窗口,再倒推实施里程碑。这个动作花不了半小时,但能避免最常见也最致命的排期错误。
我最后想说的观点是:跨境电商 ERP 选型从来不是一道产品对比题,而是一道组织能力和数据成熟度的自测题。系统只是把你的管理现状放大,流程清楚、数据干净、责任明确的团队,用中等产品也能跑出好结果;流程混乱、口径不一、没人负责的团队,买最贵的系统也只会在半年后得到一句"不好用"。所以年度规划里真正值钱的部分,不是那张选型打分表,而是你在正式选型之前,愿不愿意先花两周把自己看清楚。
我去年帮公司筛ERP时,一开始拿着功能和报价两张表横向对比,感觉都差不多,结果老板问我“哪家能真的落下来”,我答不上来。后来才发现,功能只是入场券,实施才决定成败,可具体该看什么,没人给过我一张清单。
把它拆成六个可验证的维度,每一项都要求供应商给证据而不是承诺。一、业务适配:你实际在做的平台、店铺数、站点、海外仓、物流商、售后类型,逐个对,让对方用你的真实店铺数据跑一遍。
数据与集成:列出必须打通的系统(财务、BI、第三方工具、平台API),确认接口是官方开放还是走中间件,限流和失败重试机制是什么。三、财务与合规:多币种、汇率取值来源、平台结算单核对逻辑、发票与税务追溯能否导出审计底稿。
性能与稳定:给出你的订单峰值(比如大促单日单量)和库存同步频率,追问SLA和历史故障记录。五、组织与流程:角色权限颗粒度、审批流能否配置、关键用户要占多少工时。六、扩展与退出:二次开发边界、数据归属与导出格式、合同到期后的迁移方案。
判断依据很简单:凡是只能口头承诺、拿不出同规模同模式案例和实测结果的,在评分卡上直接扣分,别靠印象给分。
我们去年是“想上就上”,Q3临时决定换系统,结果撞上黑五备货,数据没迁完就上线,错单率翻了三倍。今年我想提前做规划,但不确定一年到底怎么切分,是先选型还是先梳理流程。
按“诊断,选型,POC,集成,试点,推广,复盘”七段排,落到季度上:Q1做现状诊断和需求排序,交付流程差距清单、需求优先级表(必做/MVP/延后)和供应商初筛名单;Q2做POC和合同,交付POC测试报告、集成方案、数据清洗责任人确认;
Q3做试点上线,先选一个店铺或一个业务单元跑,交付并行运行记录、问题收敛清单、SOP和培训记录;Q4全面推广并复盘,交付KPI对比、预算结算和下一年优化项。两个硬约束:一是避开业务旺季前后各一个月,不要在大促期间切换;二是每个阶段必须写清负责人、验收人和验收标准,没有验收人的阶段等于没排。
如果你的财年不是自然年,按财年和旺季倒推即可,不一定要从1月开始。
第一次谈的时候对方报价一年几万,我以为这就是全部,结果实施费、接口费、数据清洗、培训一样一样冒出来,最后总支出比报价高出一倍多。我现在做明年预算,想知道该按什么结构列,才不会被管理层问住。
按TCO列,至少八项:软件订阅或授权、实施服务费、接口与集成开发费、数据清洗和迁移费、培训与上线支持费、运维及年度服务费、合规与安全相关支出、内部人力投入(关键用户和IT的时间要折算成本)。判断口径上,把一次性投入和年度经常性支出分开列,用三年口径看总成本更有意义,因为实施和迁移往往集中在第一年。
收益侧不要空喊降本增效,用你能取到数的指标:订单处理人效(人均日处理单量)、错单率、库存差异率、月度对账耗时、缺货或超卖损失。做保守、基准、乐观三档情景,保守档只算已被验证的改善,把“预计提升80%”这类数字全部剔掉。
谈判时把涨价条款、增购模块单价、退出时数据导出是否收费写进合同,这三项最容易在第二年变成隐性成本。
我们上线后供应商说“系统运行正常”,但运营天天抱怨库存不准,财务说对账更慢了,谁也拿不出一个能对齐的说法。我想在合同和年度规划里就把验收指标定死,但不确定该选哪些、怎么定基线。
先定基线再定目标,没有上线前3个月的历史数据做基线,任何“提升了多少”都是空话。建议选五个指标:一、订单处理时效(从订单下载到发货交接的时长);二、库存准确率(抽盘或循环盘点差异,按SKU和按金额两个口径都看);三、月度对账周期(从结算单下载到账实核对完成的自然日);
错单率(人工干预或返工订单占比);五、人均处理单量。每个指标写清四件事:计算公式、数据来源系统、统计频率、责任人。验收分两步走,UAT阶段看功能对不对,并行运行阶段看数据准不准,并行期建议至少覆盖一个完整结算周期和一次平台打款。
达标线不要一次拉满,比如库存准确率可以从现状值往上设阶段性目标,但要写清什么情况算验收不通过、以及不通过怎么处理(免费整改期、尾款扣留条件)。把这些放进合同附件,比任何口头承诺都管用。


读者评论
看完最大的感受是数据体检这段太真实了。我们去年选型也是这样,十七个模块打勾,结果上线三个月库存还是对不上。后来才发现是历史数据缺批次字段,供应商之前演示用的都是干净数据。选型前先做数据盘点,比看演示重要得多。
把 POC 做成产品演示这点说到痛处了。我们当时让供应商跑了三个月真实订单,重复推送和部分收货两个场景直接把两家筛掉了。建议再加一条:要求用你自己仓库的盘库结果去测,异常单据处理能力藏不住。
年度规划那段我最有共鸣。三季度做数据迁移撞上备货,IT 和运营谁都抽不出人,最后带着脏数据上线,黑五期间库存同步延迟了半天。现在回头看,把实施窗口排在 Q2 淡季比什么都重要。
只算订阅费不算实施费,这个坑我们踩过。立项时报的预算只管软件,接口开发、报表定制、内部人力全没算,实际支出翻了一倍多。三年总拥有成本拆成七项来谈确实更靠谱,退出机制那三条也应该写进合同。
六个实施维度里组织与流程这条常被低估。我们系统功能都上线了,但一线嫌麻烦绕开系统手工补单,报表数据一直不准。关键用户选谁、SOP 什么时候定稿、培训怎么考核,这些在选型阶段就得定下来。
