我第一次被问“你们 ERP 上线了吗”,回答得挺干脆:“上了。”三个月后老板在月结会上问我,为什么上了系统,财务还是要五天才能出一版利润表,我答不上来。后来我自己复盘才发现,那次上线只是把系统装完了,单据还在人工补、库存还在两边对、汇率还在 Excel 里手改,“上了”和“落地”之间,隔着整整一条实施链。
这篇文章不谈 ERP 排行榜,也不堆功能名词。我想把《erp跨境电商落地清单:系统实施相关的案例拆解事项》拆成两件事:一件是判断标准,什么样的状态才算真正落地;另一件是案例拆解方法,一个实施案例里哪些字段能看、哪些字段纯属包装。文中会用到我自己参与过的项目数据,做了脱敏和区间化处理,也会讲到我在项目里用数跨境做经营层口径统一的经历。
如果只能留一句话,我会这样说:跨境电商 ERP 的落地标准,是“三个数据源在无人干预的情况下能互相验证”,而不是“系统能打开、功能能用”。这三个数据源分别是平台后台、ERP 单据、财务账。三者对不上,功能再多也只是个更贵的 Excel。
我见过太多团队把上线日当成终点。上线当天开香槟,第二周开始补数据,第三周运营抱怨系统里库存不准所以还是看平台后台,第四周系统就成了一个“报关用的台账”。这个过程几乎每次都一样,区别只是快慢。
下面这六条,是我在项目验收会上会逐条问的。答不上来的,一律按未落地处理,不管服务商交付报告写得多漂亮。
这六条里,前四条是运营视角,后两条是财务和治理视角。很多项目只验收前四条,所以上线看起来很成功,一到季度审计就原形毕露。
月结周期这个指标很残酷,因为它没法靠演示糊弄。它是一条端到端的链路:平台账单、ERP 收入确认、汇率折算、物流成本归属、退款与索赔,任何一环靠人工补,周期就会被拉长。
我统计过自己经手的项目,月结周期从 5 天压到 2 天以内的项目,通常订单同步成功率都在 99% 以上;而月结周期没变化的项目,订单同步成功率往往也没到 97%。这两个指标高度相关,因为它们的根因是同一个:主数据和口径没统一。
反过来说,如果服务商只给你看“订单同步成功率 99.9%”,你可以追问一句:月结几天?这个问题往往会让对话突然安静。

很多人拿服务商的功能清单当落地清单,这是方向性错误。我总结过两者的三点差别。
| 对比维度 | 功能清单 | 落地清单 |
|---|---|---|
| 描述对象 | 系统能做什么 | 业务每天要发生什么、由谁负责 |
| 验收方式 | 能不能点开、能不能跑通一次 | 连续多少天稳定、异常时怎么处理 |
| 失败信号 | 功能缺失 | 有人在系统外偷偷补数据 |
第三行最关键。当运营开始在系统外维护一张“真实库存表”,这个项目实质上已经失败了,只是还没人宣布。我在排查问题时会直接问运营:你电脑里有没有一个只给自己看的 Excel?十个有八个会点头。
我做过实施顾问,也做过甲方负责人,两边都待过。站在乙方时,我以为问题出在客户配合度;站在甲方时,我才明白大部分问题出在双方对“完成”的定义不同。下面三个场景,是我认知转变的节点。

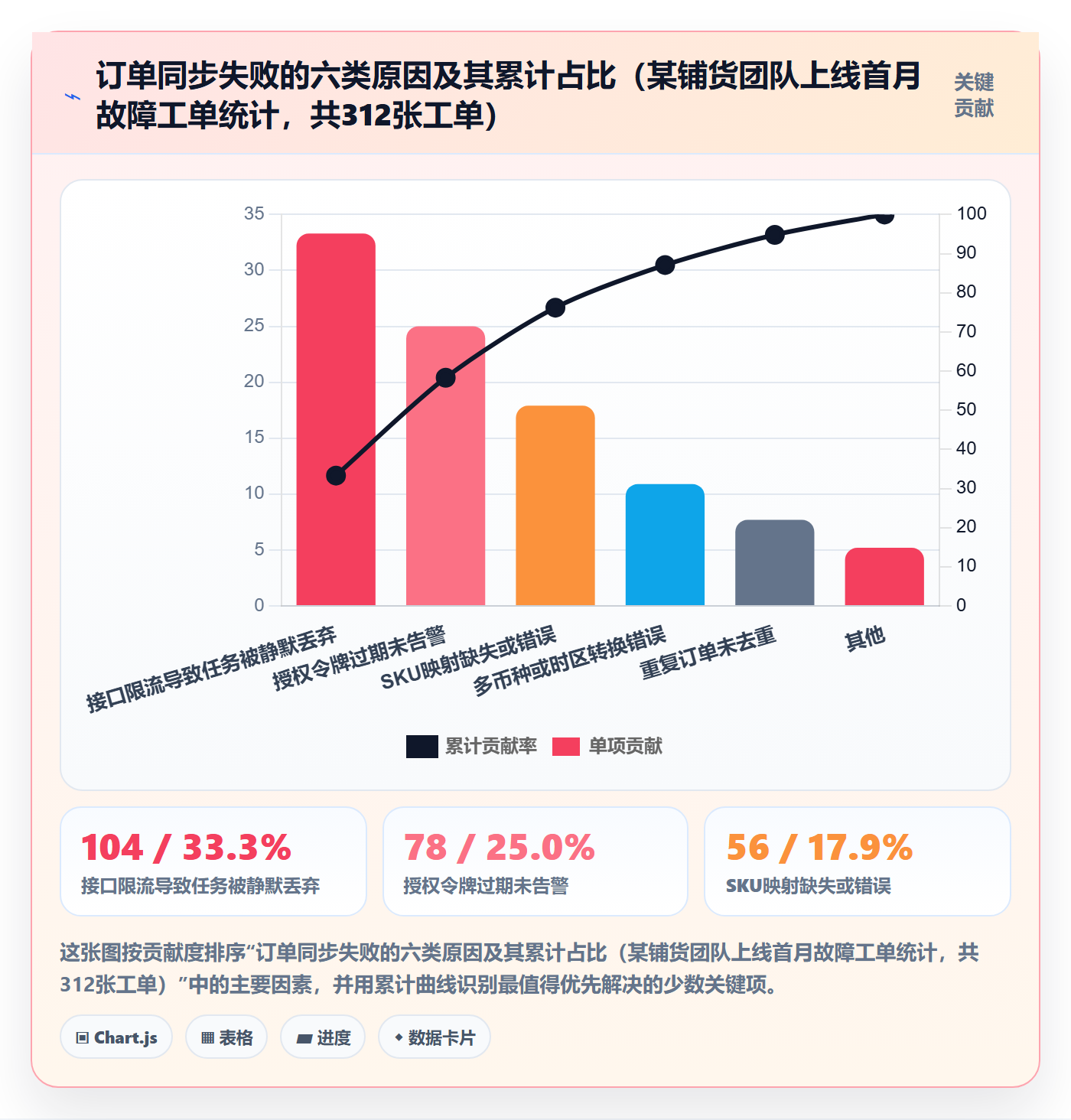

项目做到第二周,58 个店铺授权全部通过,服务商发了一张全绿的截图。上线第三天,运营反馈有三个店铺的订单少了。查下来发现是两个问题叠加:一是某个平台的授权令牌有效期只有 30 天,刷新失败了没有告警;二是另一个平台在促销期间接口限流,同步任务被静默丢弃。
这两件事有个共同点:系统没有报错,只是没数据。订单同步这类任务最危险的地方就在这儿,失败会留下痕迹,静默丢弃不会。所以我在落地清单里一定会加一条:对每个同步任务设置“心跳比对”,用平台后台的订单数去反查 ERP 里的订单数,差值为零才算健康。

我参与过一个工贸一体的项目,原计划六周上线,实际做了十四周。多出来的八周里,有五周在做同一件事:把 SKU 主数据弄清楚。
这家企业的 SKU 来源有三个系统:工厂的生产编码、运营的销售编码、平台的商品 ID。三套编码之间没有权威映射表,全靠老员工的记忆和一张三年前更新的 Excel。系统上线前没人觉得这是问题,系统上线后每个问题都指向它。
采购算不准成本,因为生产编码对不上;库存对不上,因为组合装没有拆解规则;财务算不准毛利,因为销售编码和平台 ID 不是一对一。所以我在做实施评估时,会先花两天做一次主数据体检,再谈工期。经验值是:SKU 数量在 3000 以上的团队,如果从来没有权威主数据表,仅清洗和映射就要吃掉总工期的 25%-35%。

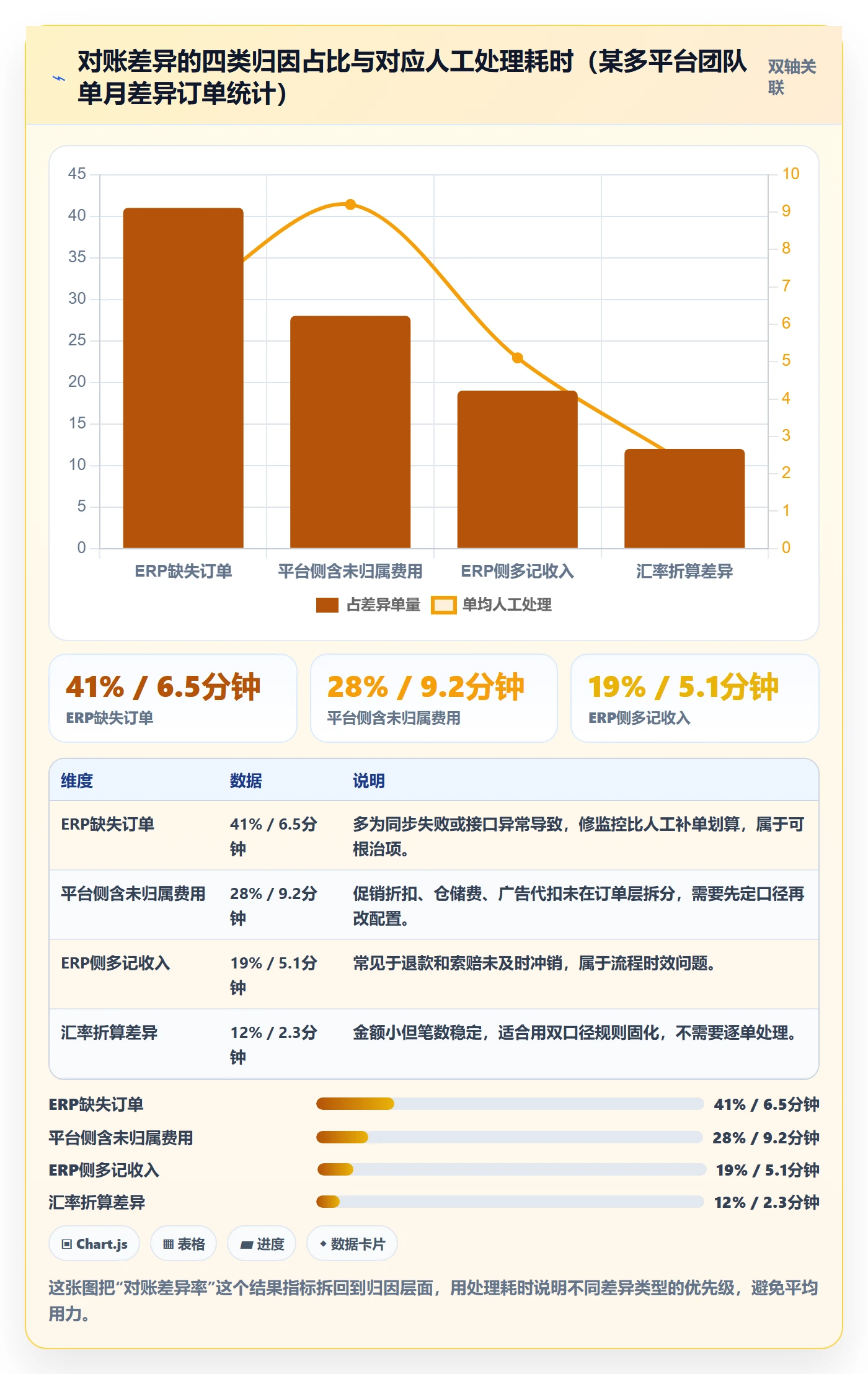

技术视角下,对账差异是一个数据问题;财务视角下,它是一个责任问题。差异率 3% 和 0.5% 的区别,不是系统好坏,而是财务要不要加班。
我见过最典型的争议:平台结算里包含促销折扣、仓储费、广告费代扣,ERP 里如果只记订单金额,那对账永远对不上。这时候要做的不是改代码,而是先定口径:哪些费用在订单层面归属,哪些在店铺层面分摊,哪些在集团层面统一处理。口径定了,系统配置才有意义;口径没定,上多少个字段都白搭。
这也是我后来开始在项目里引入经营分析工具的原因。ERP 负责把单据记准,经营分析工具负责把口径讲清。两者是互补关系,不是替代关系。
实施失败很少是因为选错了厂商,更多是因为团队在自己骗自己。下面五条,我几乎在每个项目里都能碰到至少两条。
演示环境里,订单是准备好的、SKU 是干净的、汇率是固定的。演示证明的是“逻辑可行”,不是“数据能扛”。我要求所有项目必须跑一次“脏数据压力测试”:拿真实的历史订单、真实的异常 SKU、真实的退款记录去跑。
判断信号很简单,如果服务商拒绝用你的真实数据做测试,只愿意用他们准备的演示租户,说明他们自己也知道会出问题。
导入成功和导入正确是两码事。Excel 里一行 12 位数字,导进来可能变成科学计数法;一个日期字段没有时区,可能整体偏移一天;组合装的父子关系没有维护,库存就会被重复计算。
我的做法是设置三道校验:总量校验(条数、金额合计)、抽样校验(随机 30 条逐条核对)、边界校验(负库存、零价订单、超长字符、特殊符号)。三道全过,才算导入完成。
系统能替代重复劳动,不能替代判断。我见过团队期望 ERP 自动解决“库存要不要补货”的问题,结果发现系统给出了补货建议,还是没人敢下单,因为参数没人维护、安全库存没人定。
这里我的判断是:凡是需要业务判断的环节,系统只能做到“给建议 + 记结果”,不能做到“替你做决定”。把这条说清楚,能省掉大量后期扯皮。
IT 能解决接口问题,解决不了“运营到底要不要按新流程做”。我见过一个项目,系统做得挺好,但运营依然先看平台后台、后录 ERP,因为“平台后台刷新更快”。这不是系统问题,这是流程权威问题。
所以我在实施组织架构里会强制要求三个角色:业务 Owner(通常是有权改流程的运营或供应链负责人)、IT Owner(对接技术细节)、数据 Owner(管主数据和口径)。三个角色缺一个,项目就会在某个环节卡住。
跨境 ERP 的能力上限,很大程度由平台 API 决定。哪些字段能拉、拉取频率多少、能保留多久、能不能回写,都在平台政策里写着。这些会变,而且通常不提前通知。
我建议在落地清单里单独列一节“政策风险”,每季度核对一次。权限审计同理:跨境团队人员流动快,离职账号没停用、客服账号能看到成本价,都是真实发生过的风险事件。

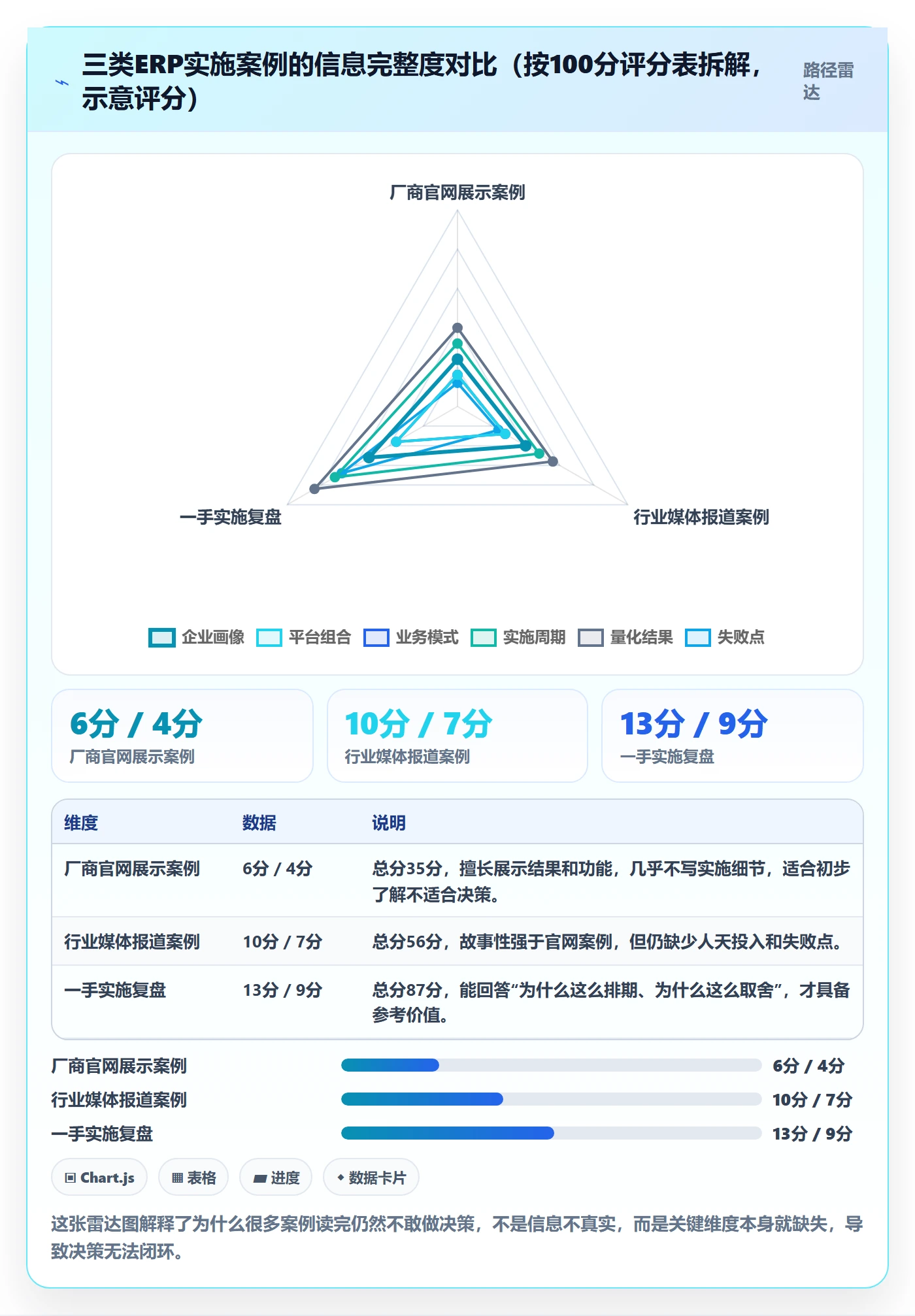

市面上大部分“成功案例”是宣传材料,看多了反而误导决策。我判断一个案例能不能当参考,主要看六个字段齐不齐,以及一个额外条件:它有没有写失败点。
我的经验是:只讲结果不讲失败点的案例,可信度要打对折;六项里缺三项以上的,基本可以当作广告跳过。
我把上面六项做成了一个 100 分的评分表,在选型阶段给候选案例打分。这个表的好处是把“感觉靠谱”变成“可比较”。
| 评分项 | 分值 | 满分标准 | 常见扣分点 |
|---|---|---|---|
| 企业画像完整度 | 15 | 给出GMV区间、SKU数、店铺数、团队规模 | 只写“某知名大卖” |
| 平台组合说明 | 10 | 列出具体平台及店铺数量分布 | 模糊写“多平台” |
| 业务模式清晰度 | 10 | 说明铺货/精品/工贸及关键单据链路 | 不区分模式 |
| 实施范围与周期 | 20 | 模块清单+人天投入+阶段排期 | 只写“历时数月” |
| 量化结果 | 25 | 至少两项指标前后对比,含口径说明 | 只写“效率提升”无数字 |
| 失败点与应对 | 20 | 至少一个具体踩坑及修正动作 | 通篇顺利无波折 |
用这个表扫一遍,大多数公开案例得分在 40 分以下。这不是说案例是假的,而是说它们作为决策依据的信息量不够。
有几个信号我一看就会警惕:一是所有指标都提升且幅度整齐,比如库存准确率统一提升到 99.8%;二是完全没有时间信息,不知道是上线三个月还是上线当天;三是不提团队配置,好像系统自己就会跑。
还有一个更隐蔽的信号:案例里的“上线”定义模糊。如果整篇文章都在讲功能如何配置,完全没有讲运营的习惯怎么改、财务的口径怎么定,那它讲的是采购过程,不是实施过程。

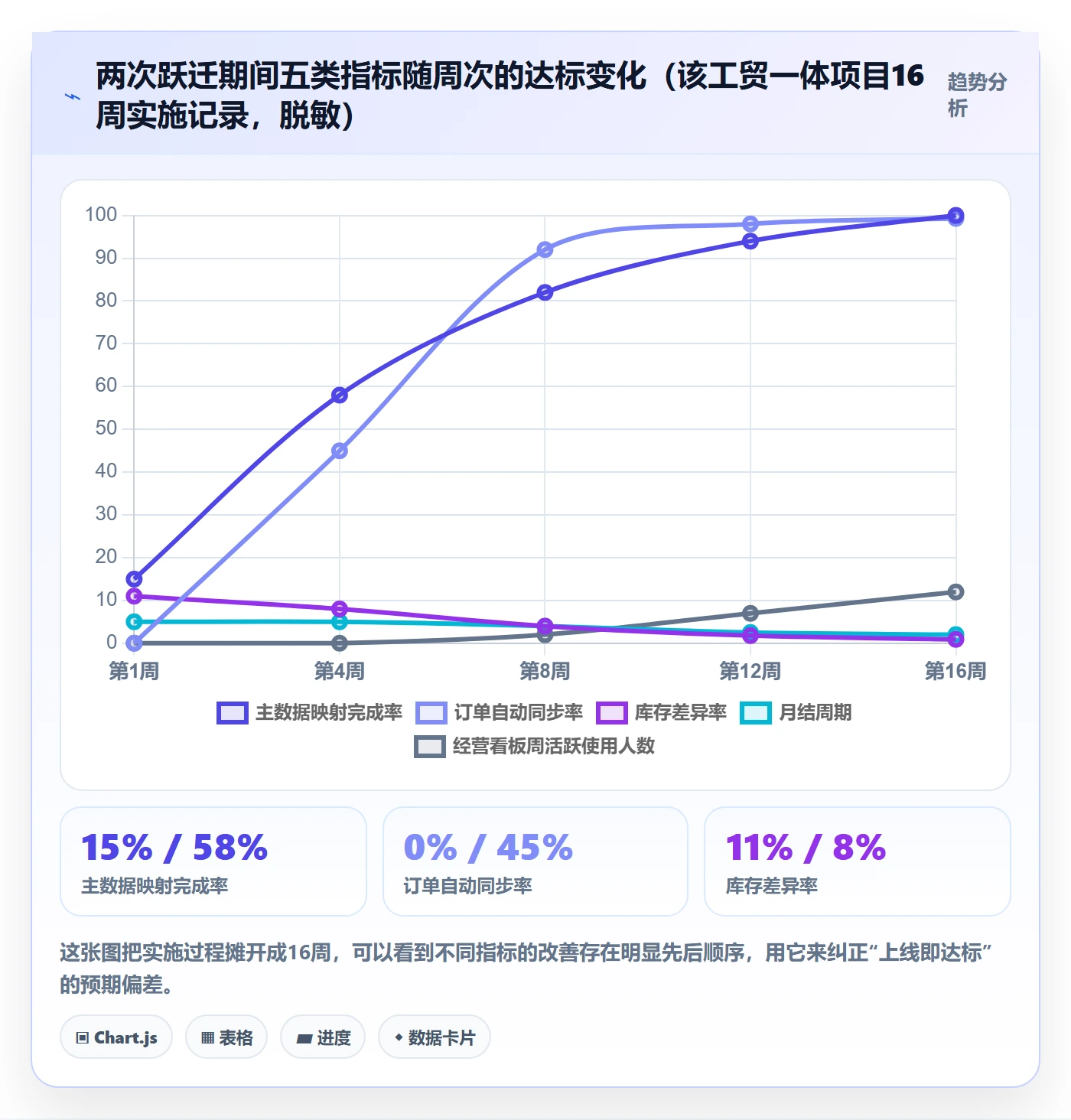

下面这个案例来自我 2024 年参与的一个项目,企业名做了脱敏。它比较特别的地方在于:整个实施被明确拆成了两次跃迁,而不是一次性把所有模块都推上去。这个拆法后来被我复制到了其他项目里。
注意这个画像里最关键的信息不是 GMV,而是“三套编码并存”。它决定了这个项目的 60% 工作量在主数据,而不是在接口。
第一阶段只做三件事:订单同步、库存同步、SKU 主数据治理。周期六周,放弃了采购、生产、财务模块。
主数据治理的具体动作是这样的:先由业务部门指定一名数据 Owner,用两周时间把所有 SKU 的三套编码对齐,输出一张权威映射表;再用一周做组合装拆解规则,明确哪些是销售组合、哪些是物理组合;最后一周做校验,抽样 200 个 SKU 跑订单,看库存扣减是否与平台一致。
这里有个细节值得说:我们没有一次性对齐全部 1800 个 SKU,而是按销量排序,先做前 400 个贡献 80% 订单量的 SKU。剩下的边做边补。这个做法让第一阶段按期上线,没有被主数据无限拖延。这是我在多次项目里总结出来的:主数据治理要按业务价值排序,而不是追求一次做完。
第一阶段完成后,运营和财务的口径统一了,但新的问题出现了:老板想知道“哪个站点的真实毛利最高”,而这个问题要跨订单、成本、广告、物流四个数据源。
ERP 能回答“单据对不对”,但回答“生意好不好”效率不高,它擅长记录,不擅长多维分析。所以第二阶段我们引入了数跨境,把 ERP 的单据数据和多平台后台的广告、结算数据一起接入,做经营层看板。
我选择它的原因很实际:这个团队没人会写 SQL,也没有预算养数据团队。数跨境这类工具解决的是“口径统一之后的可视化问题”,它不替代 ERP 记账,但能让 ERP 里的数据真正被管理者用起来。官网在 https://shukuajing.jiushuyun.com/?utm_source=seo&utm;_plan=est&utm;_unit=gys,它可以作为了解这类方案定位的入口。
这一步的产出是三个看板:站点毛利看板、库存周转看板、履约异常看板。上线后,原本每月一次的复盘会变成了每周一次。我不会说这是“效率提升 X 倍”这种话,但确实有一个变化是可以观察的:运营开始主动问“这个数据为什么是这样”,而不是“这个数据从哪来”。

第一个坑是组合装拆解规则定得太粗。初期只区分了“销售组合”,没考虑同一个组合在不同平台上的构成差异,导致两个平台的库存扣减结果不一致。修正方式是引入平台维度的组合规则表。
第二个坑是汇率来源不统一。ERP 用的是月初汇率,平台结算用的是结算日汇率,早期对账差异率一直在 4% 以上。修正方式是明确“收入按结算日汇率、管理报表按月初汇率”并保留双口径。
第三个坑更像管理问题:第一阶段上线后,运营有大约两周时间仍然以平台后台为准。我们的处理不是发通知,而是把 ERP 里的库存数据接进了运营每天必看的看板,让系统数据成为默认入口。习惯的改变靠流程约束,不靠宣贯。
验收环节最容易走过场。我见过不少项目验收会开成总结会,签个字就结束了。这一节给出我实际使用的指标口径和分阶段门槛,可以直接拿去改。
指标不写口径就是耍流氓。下面是我用的定义,注意每一条都尽量消除了歧义。
| 指标 | 计算口径 | 统计周期 | 建议门槛 |
|---|---|---|---|
| 订单同步成功率 | ERP订单数 ÷ 平台后台订单数(排除取消单) | 连续14天 | ≥99% |
| 库存准确率 | 1 − |ERP库存 − 平台可售库存| ÷ 平台可售库存(按SKU抽样) | 每周抽30个SKU | ≥97% |
| 对账差异率 | |平台结算金额 − ERP确认收入| ÷ 平台结算金额 | 每个结算周期 | ≤1% |
| 履约异常发现时效 | 预警时间 − 物流异常发生时间 | 月度统计 | ≤6小时 |
| 月结周期 | 关账日到多币种利润表产出的人天数 | 每月 | ≤2人天 |
门槛值我标注为“建议”,因为它和企业规模强相关。年 GMV 千万级团队用 99% 的同步成功率门槛是合理的,多站点大型团队的合理值可能要放宽到 98%。照搬门槛会制造无意义的加班。
对账差异率这个指标,最怕的是“知道有差异但找不到在哪”。我在项目里会用订单级比对来定位差异,逻辑大致如下。写成 SQL 只是为了说明比对思路,字段名需要按各自系统的实际命名替换。
— 订单级对账差异定位:找出平台结算与ERP确认收入不一致的订单
— 字段说明:order_no 订单号,platform_amount 平台结算金额
— erp_amount ERP确认收入,currency 币种,settle_date 结算日
SELECT
p.order_no,
p.currency,
p.platform_amount,
e.erp_amount,
ROUND(p.platform_amount – e.erp_amount, 2) AS diff_amount,
ROUND(ABS(p.platform_amount – e.erp_amount)
/ NULLIF(p.platform_amount, 0) * 100, 2) AS diff_rate_pct,
CASE
WHEN e.order_no IS NULL THEN 'ERP缺失订单'
WHEN p.platform_amount > e.erp_amount THEN '平台侧含未归属费用'
WHEN p.platform_amount 0.01
ORDER BY ABS(p.platform_amount – COALESCE(e.erp_amount, 0)) DESC;
这段逻辑的价值不在于 SQL 本身,而在于最后那个 diff_reason 字段。把差异归因分类,比算出差异金额重要得多,因为只有归因之后,才知道该改配置、改流程,还是改口径。

我习惯把验收拆成三档,避免“一次性达不了标就全盘否定”的极端判断。
三档验收的时间差很重要,它承认了一件事:库存和对账的达标,需要一个完整的业务周转周期才能验证。要求上线两周就全部达标,只会导致数据造假。

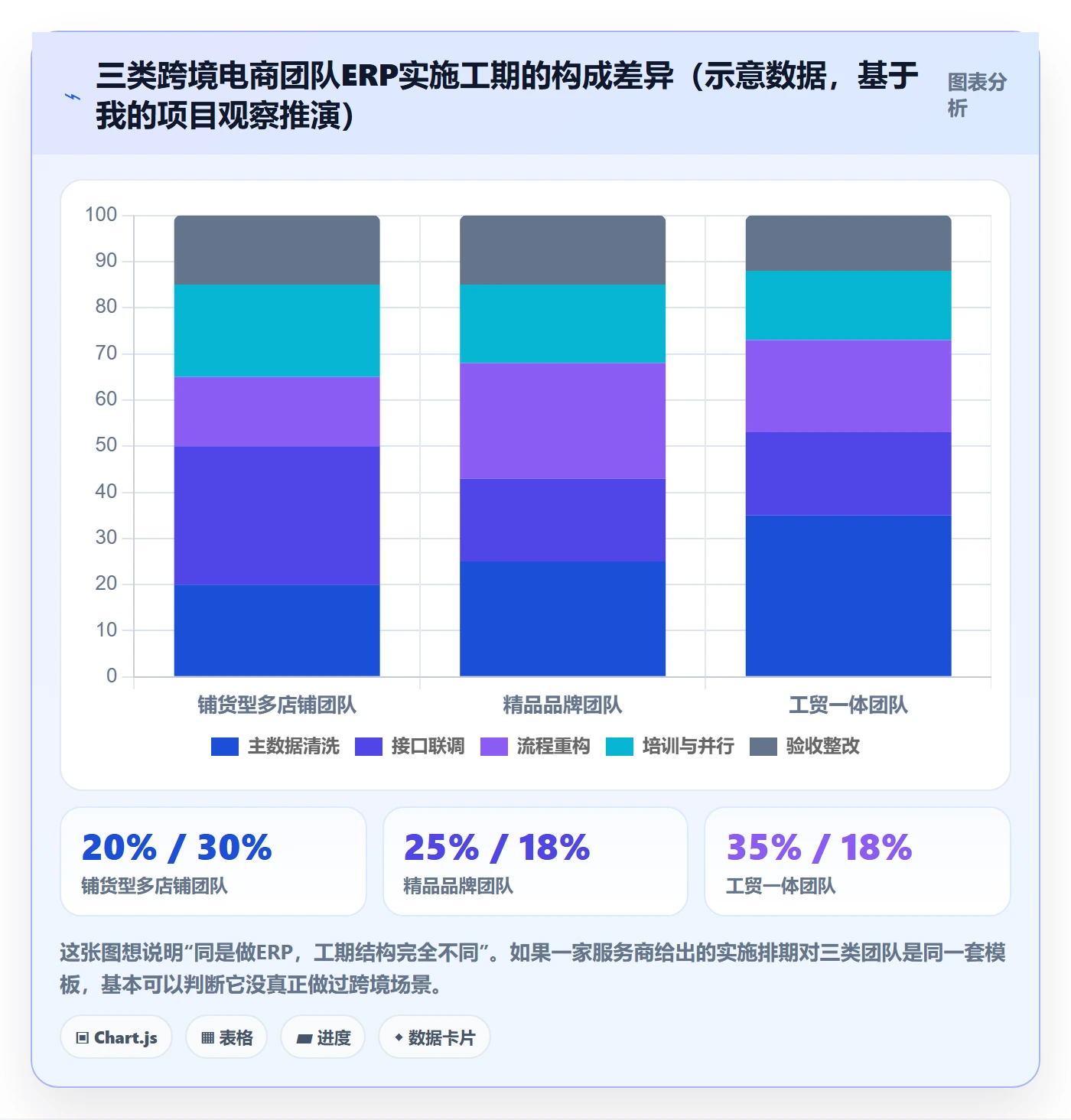

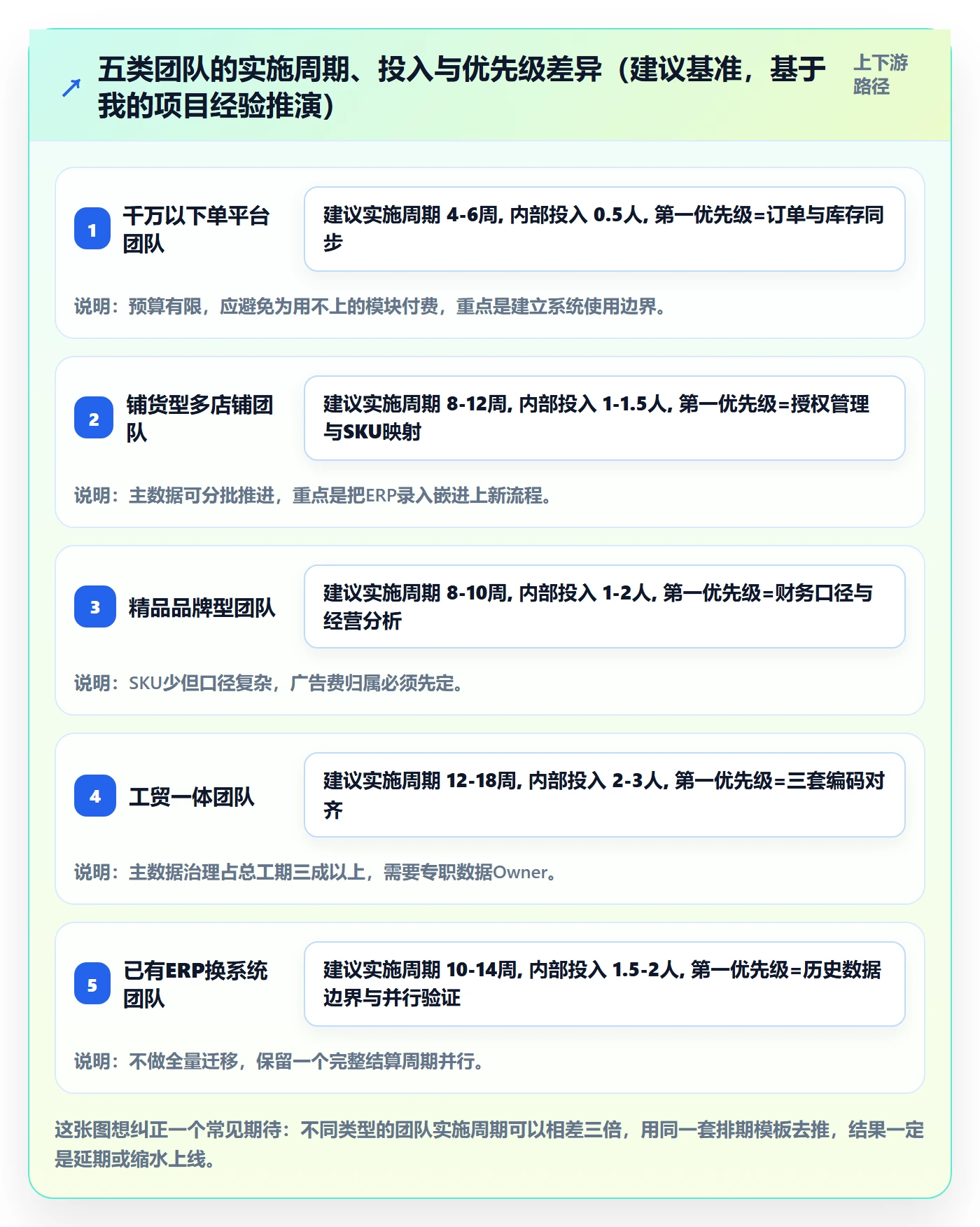

落地清单不是一张通用表,它必须按团队类型调整。下面按我见过的五种情况分别给建议,每条都标出最容易忽略的动作。
这类团队最大的风险是“买了个用不起的系统”。我的建议是:先解决订单和库存,不要碰生产、采购和复杂的成本核算。预算优先给到数据质量和基础对接,不要为用不上的模块付年费。
最容易被忽略的动作是给系统设一个明确的使用边界,比如“所有平台订单必须在 ERP 里处理,不允许在后台直接改库存”。没有这条,系统很快会被绕开。
铺货型的核心矛盾是 SKU 多、店铺多、单量分散。建议优先做三件事:店铺授权集中管理(含令牌到期告警)、SKU 映射自动化(尽量用平台商品 ID 做锚点)、同步任务的心跳比对。
最容易忽略的是新品上架的流程衔接。铺货团队每周上新几百个 SKU,如果上架在前、录入 ERP 在后,中间必然出现订单找不到商品的情况。正确做法是把 ERP 录入变成上架流程的一部分。
精品团队 SKU 少,但对数据精度要求高。这里我更建议把重心放在财务口径和经营分析上,而不是库存同步。建议:先定义收入确认口径、费用归集层级、汇率使用规则,再上系统。
最容易被忽略的动作是广告费用的归属设计。广告费在订单层、链接层、店铺层怎么分,直接决定你的毛利看板能不能用。这件事必须在系统配置前定下来。
工贸一体的第一优先级永远是主数据。我的建议是先花两到三周做编码对齐,并且按销量排序分批推进,不要等全部对齐才启动系统。同时,生产端和销售端的系统边界要提前划清,避免出现“同一个物料两个系统各记一套”。
最容易忽略的是成本核算的时点,生产成本的确认时点与销售收入确认时点不匹配,会直接导致月度毛利波动。这个要在实施前和财务一起定。
换系统的特殊风险在于历史数据。我的建议是:只迁移未完结的订单和当前库存,历史数据以只读方式归档,不做全量迁移。全量迁移看起来完整,实际上会引入大量历史脏数据,拖垮新系统的数据质量。
最容易忽略的是并行期的长度。我建议至少保留一个完整结算周期的并行运行,用来验证对账口径,而不是只跑一周就切换。

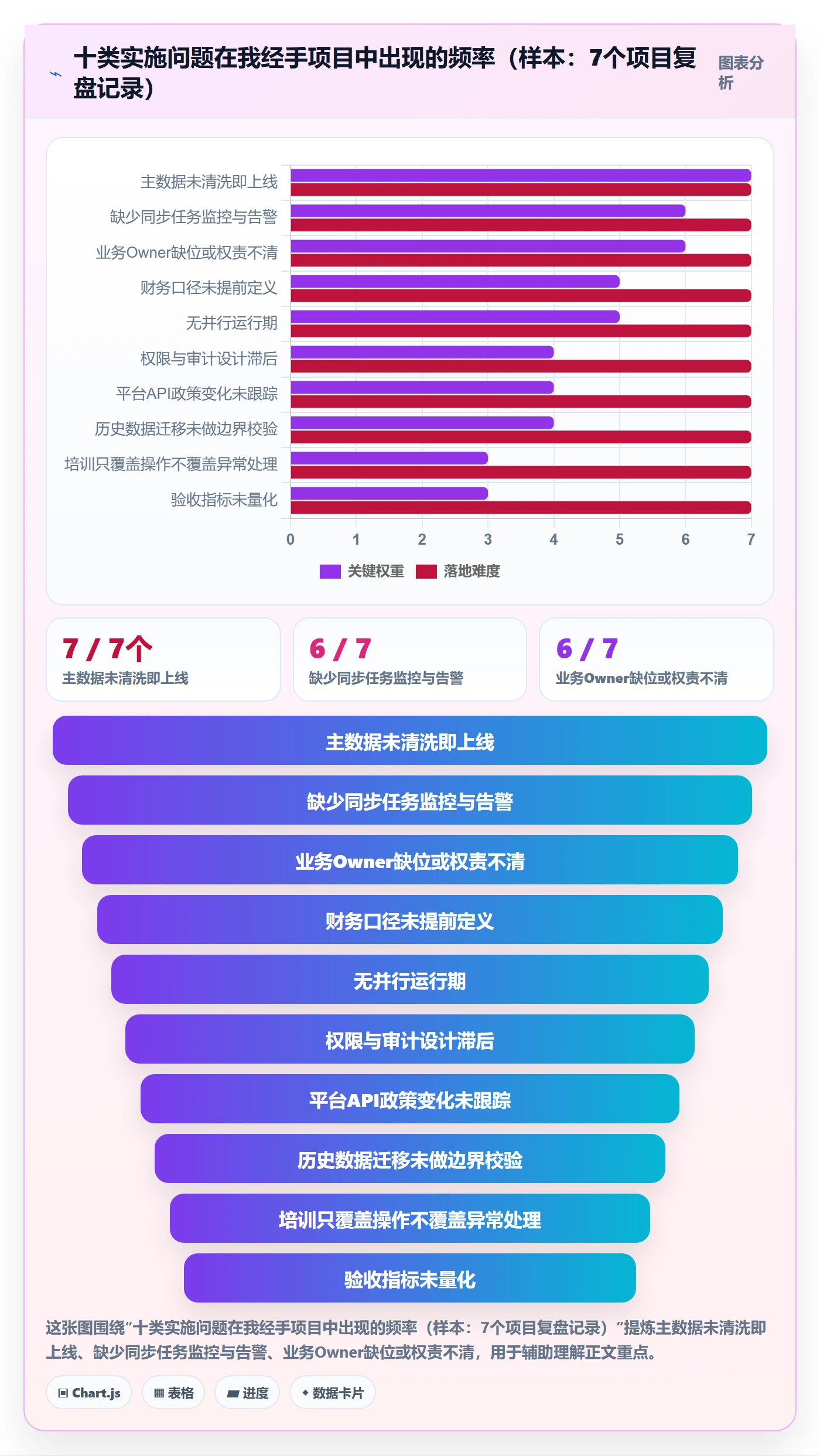

实施过程中的每一个选择都是取舍,没有“全都要”的选项。这一节我列五个我实际做过的取舍判断,包括我选错过的那次。
我的判断顺序是:先看业务流程是否属于行业通用,再看定制带来的收益能不能覆盖维护成本。订单同步、库存扣减、多币种记账属于通用能力,尽量用标准功能;而像独有的分销结算规则、特殊的成本分摊方式,才值得定制。
我犯过的错误是在一个项目里为“一个不太常用的报表格式”做了定制开发,结果每次平台接口升级都要重新适配。这笔投入后来被证明完全不划算。
如果团队月结周期在 5 天以上、对账差异率超过 3%,我会建议先做财务相关配置;如果团队的主要问题是漏单、超卖、库存对不上,那就先做订单库存。
判断依据很简单:哪个问题正在造成真实损失,就先解决哪个。漏单造成的是直接的销售损失和差评,对账慢造成的是管理成本。前者更痛。
纯自建的问题不是技术能力,而是经验曲线,第一次做多平台对接,一定会踩平台政策的坑。纯外包的问题是上线后没人接手维护。
我的建议是混合模式:关键接口和异常处理由服务商做,日常运维和主数据维护必须留在内部,并且要求服务商在实施期完成知识转移,而不是交付一堆文档。
我现在的默认答案是分批,但分批的切法有讲究。按业务链路切,不要按模块切。比如“订单,库存,履约”是一条完整链路,应该一起上;而“采购,生产”是另一条链路,可以后上。
按模块切(比如先上订单模块、再上库存模块)会导致中间状态无法运转,反而增加人工补数据的量。
这一条最容易被忽略,但省下的钱最多。我见过团队花大力气做员工考勤、做审批流、做花哨的 BI 报表,结果核心的库存准确率还是 90%。
我的取舍原则是:凡是不能直接改善“订单、库存、资金”三项之一的模块,都可以往后排。不是永远不做,但一定不是第一年做。
| 取舍场景 | 倾向选择A | 倾向选择B | 我的判断依据 |
|---|---|---|---|
| 标准 vs 定制 | 标准功能优先 | 仅核心差异点定制 | 通用流程定制后维护成本高于收益 |
| 先订单还是先财务 | 先做造成直接损失的一侧 | 另一侧排入下一阶段 | 漏单损失可量化,对账慢属于管理成本 |
| 自建 vs 外包 | 混合模式 | 纯自建或纯外包 | 经验曲线在外部,日常运维必须在内部 |
| 一次上线 vs 分批 | 按业务链路分批 | 按模块分批 | 模块拆开后中间状态无法运转 |
| 功能范围 | 围绕订单、库存、资金 | 先做周边功能 | 核心三项不达标时,周边功能没有价值 |

回到最初那个问题,为什么上了系统反而更乱。我的答案是:系统只改变了工具,没有改变责任归属和数据口径。这两件事在安装系统的那一天不会自动完成,必须在实施清单里被明确指派、被量化验收。
所以我不建议你先去比较厂商参数。先做下面这三件事,做完之后你对厂商的判断力会明显提升。
最后说一个我自己的判断标准,也是我在每个项目结束时都会问自己的一句话:如果明天所有服务商的人都撤走,这个系统还能不能自己跑下去?能,就是落地了;不能,就还差一截。这句话比任何验收报告的结论都更接近真相。
我去年选型时看了七八个所谓的成功案例,翻到最后全是功能截图和客户logo,连人家用的是什么平台组合、上了哪几个模块都没写。我当时特别想知道,到底有没有一个快速筛掉水货案例的办法,不然光看宣传就得浪费好几个月。
用「三有」标准筛:有企业画像(平台组合、店铺数量、SKU量级、日均订单、业务模式是铺货还是精品还是工贸一体)、有实施边界(上了哪些模块、明确没上哪些、周期几周、各方投入几个人)、有量化结果加至少一条踩坑。缺任意一项,就只能当宣传材料看。
看数据时优先信口径清晰的:写「效率提升50%」没法验证,写「月结从12天压到4天、对账差异从千分之三降到万分之五」才可追溯。实操上我会把案例拆成一张二维表,横轴是原状态、实施动作、上线后指标,纵轴是订单、库存、采购、履约、财务,能填满七成以上再约对方深聊,填不满的直接跳过。
我们当时赶着上线,SKU直接从旧表格导进去,结果同一个款的不同颜色被拆成好几条,库存一同步就对不上,客服天天来追问哪个才是真的。我现在就想知道有没有一条「达标线」,不用做到完美也能先开工。
达标线可以记成一句话:三单能串起来。也就是一笔订单能反查到SKU、仓库发货单和收款主体,中间不需要手工补录。具体要确认五件事:SKU唯一编码规则统一且变体关系明确、仓库与仓位编码唯一、币种和汇率来源固定、店铺与主体税号一一对应、供应商和采购单位能对齐。
做法是不要全量铺开,先圈出过去90天贡献80%订单的SKU优先清洗,剩下的用映射表过渡,保留旧编码做对照,上线后再分批归一。同时建一张主数据问题登记表,每条记录来源、影响面(涉及多少订单或多少库存金额)、责任人和截止日,每周对一次。
判断标准是:如果一批SKU的影响面里,订单占比超过5%且没有明确归属人,就不要急着切换。
服务商说验收通过,意思往往只是每个功能页都能点开,但我们业务方觉得根本没法用。我最怕的就是最后靠感觉吵架,想知道能不能有一套双方都认的量化口径,直接写进合同附件。
至少在合同附件里锁定五项:订单同步成功率,按自然日统计抓单成功数除以平台实际订单数,目标不低于99.5%,看连续7天而不是单日峰值;库存准确率,选20到50个高频SKU做盲盘,差异金额除以盘点总额,控制在0.5%以内算健康;
对账差异率,月结时ERP应收应付与平台结算单的差异金额除以结算总额,万分之五以内可接受;履约异常率,统计超时未发货、追踪号未回传、退款退货关联失败的比例;月结周期,从结账日到出报表的天数。
口径必须写清三件事:统计范围(含不含取消单、含不含测试店)、数据来源(平台后台还是ERP报表)、取样方式(全量还是抽样)。还要约定不达标的处理机制,比如连续3天未达标就触发复盘会并暂停后续模块上线,而不是拖到验收当天再谈。
我们第一次上ERP基本是IT在推,业务只在开会时露个面,上线后才发现很多规则跟实际操作完全不一样,最后谁的锅都不是。我现在想搞清楚,到底谁该为哪件事负责,怎么避免重演。
用一个简化版责任矩阵:业务owner通常是运营或供应链负责人,对流程规则和验收结果负责;IT负责接口、权限、数据安全和异常监控;服务商负责产品配置、接口开发和培训交付;项目经理只做协调和进度跟踪,不替业务拍板。
三个必须落地的动作:每个模块指定一名业务key user,负责写操作手册和异常处理SOP,上线前完成至少一轮全员演练;并行测试不少于两周,用真实店铺跑,覆盖大促、退款、换货、调拨、退货入库这些异常场景,逐条记录差异;每周例会只看三样东西,未闭环问题清单、数据差异趋势、下周上线范围,不做功能演示。
我的判断依据是,如果上线前两周业务方还说不清自己模块的操作步骤,基本可以判定培训没到位,这时候应该推迟切换而不是硬上。


读者评论
作为做运营的,我最认同那句“系统上线了但运营还在用平台后台看库存就是没落地”。库存准确率低于95%时,我们确实会自己维护一张Excel,这不是不配合,是系统数据没法支撑发货决策。文章把“有没有人偷偷补数据”当成失败信号,比任何服务商交付报告都更接近真相。
从财务视角看,把“月结周期”当第一验收指标是对的。对账差异率3%和0.5%的差别,本质是财务要不要连续加班核单。但文章里提到的费用归属口径问题还可以再展开:促销折扣、仓储费、广告费代扣该怎么分层,这才是ERP配置前必须先谈清楚的,否则字段加再多也解决不了逐单排查。
六条验收线这套框架本身有价值,但要提醒一点:样本是作者参与的4个跨境项目且做了脱敏区间化,概率区间不能直接当行业基准套用。小团队连连续14天订单同步成功率这样的数据都不一定有人统计,先有能力把指标跑出来,再谈对标。另外SKU主数据吃掉25%-35%工期的经验值,更适合3000以上SKU的团队参考。
