2023年下半年,我参与过一家年 GMV 约 2.3 亿元人民币的跨境卖家的 ERP 换系统项目。项目启动会上,老板问了一个问题:“我们到底要花多久才能把订单同步做稳?”实施方回答“两周”。实际结果是:订单主流程在第 11 天跑通,但库存对账差异率从 3.7% 拉到 8.9%,财务月结从 4 天拖到 9 天,项目在第 5 个月才勉强进入稳定期。真正拖慢项目的,不是代码,而是没人提前回答清楚“库存以哪个系统为准”“平台结算单和银行流水谁先入账”“海外仓在途库存算不算可售”这类问题。
这件事让我形成一个判断:跨境电商 ERP 实施失败,绝大多数不是软件功能不够,而是问题没有被提前拆解成清单。选型只是入口,实施才是深水区。下面这份内容,我会把 ERP 跨境电商落地拆成阶段、业务域、角色和验收标准,形成一份可以直接拿去开会讨论、逐条勾选的问题地图,并穿插我用过的工具与真实踩坑记录。
我先把结论放在最前面,因为它们会决定你后面怎么读这份清单。
第一,跨境电商 ERP 的复杂度来自“并行变量”而不是“功能数量”。多平台、多店铺、多站点、多币种、多仓、多税区同时存在,任何一个变量没定义清楚,都会在集成阶段放大成数据事故。传统内贸 ERP 的“一个仓、一种币、一套税”假设,在跨境场景几乎全部失效。
第二,问题清单的价值在于把隐性问题显性化。大多数项目延期,源头是“以为对方知道”。运营以为财务知道平台手续费口径,财务以为 IT 知道结算周期,IT 以为实施方会默认处理。清单的作用就是让每个假设都必须被说出口、被记录、被签字。
第三,实施顺序错了,再好的 ERP 也救不回来。我的经验排序是:先诊断、后选型;先主数据、后自动化;先闭环、后智能。反过来做,几乎必然返工。

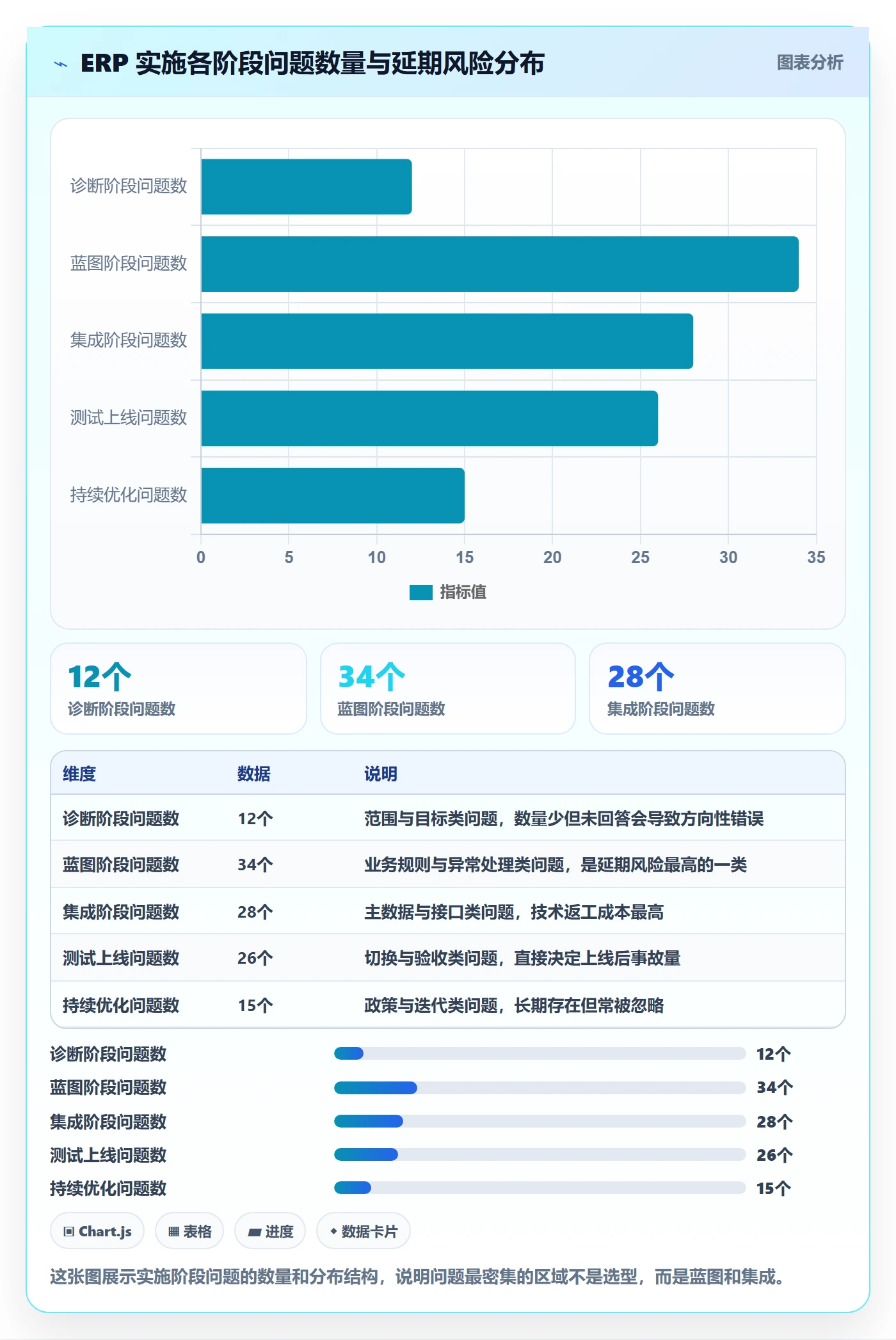

下面的表格是我用过的“实施问题清单”总体框架,你可以把它当作全文导航。
| 实施阶段 | 核心要回答的问题 | 最容易翻车的点 | 建议投入占比 |
|---|---|---|---|
| 诊断阶段 | 该不该上、上多大范围、谁负责 | 目标模糊,把 ERP 当万能药 | 10% |
| 蓝图阶段 | 业务规则怎么定义、异常怎么处理 | 只对流程不对规则 | 25% |
| 集成阶段 | 主数据、API、系统边界 | SKU 编码混乱、口径不一致 | 25% |
| 测试上线 | 怎么切换、怎么验收、出问题怎么办 | 缺少回滚和应急方案 | 25% |
| 持续优化 | 政策、API、组织变化怎么跟 | 上线即解散项目组 | 15% |
这个占比不是行业标准,而是我在几个项目里复盘出来的经验值。大多数团队会把 60% 以上精力放在选型和采购上,结果真正决定成败的蓝图和集成阶段被严重压缩。

功能清单回答的是“系统有什么”,问题清单回答的是“我们的业务能不能被这套系统承载”。前者是厂商的销售语言,后者是你自己的管理语言。
我见过一个典型案例:某卖家在选型时拿着 200 多项功能对照表逐条打勾,最终选了一套功能最全的系统,但上线后才发现,他们的“预售 + 组合装 + 赠品”订单结构在系统里根本没有对应的拆单规则。功能表上写的“支持组合商品”,实际指的是固定 BOM 组合,不包含动态赠品逻辑。
功能清单适合用来排除明显不合适的方案,问题清单才是用来确认能不能落地的。两者的使用顺序不能颠倒。
为了让清单能真正在会议里用起来,我习惯把问题按“谁来回答”分成四类:
这样分类的好处是:每个问题都有明确责任人,而不是“大家一起看看”。没有责任人的问题,一定会在上线后变成事故。
先讲清楚复杂度来源,否则后面的清单会显得像无意义的罗列。

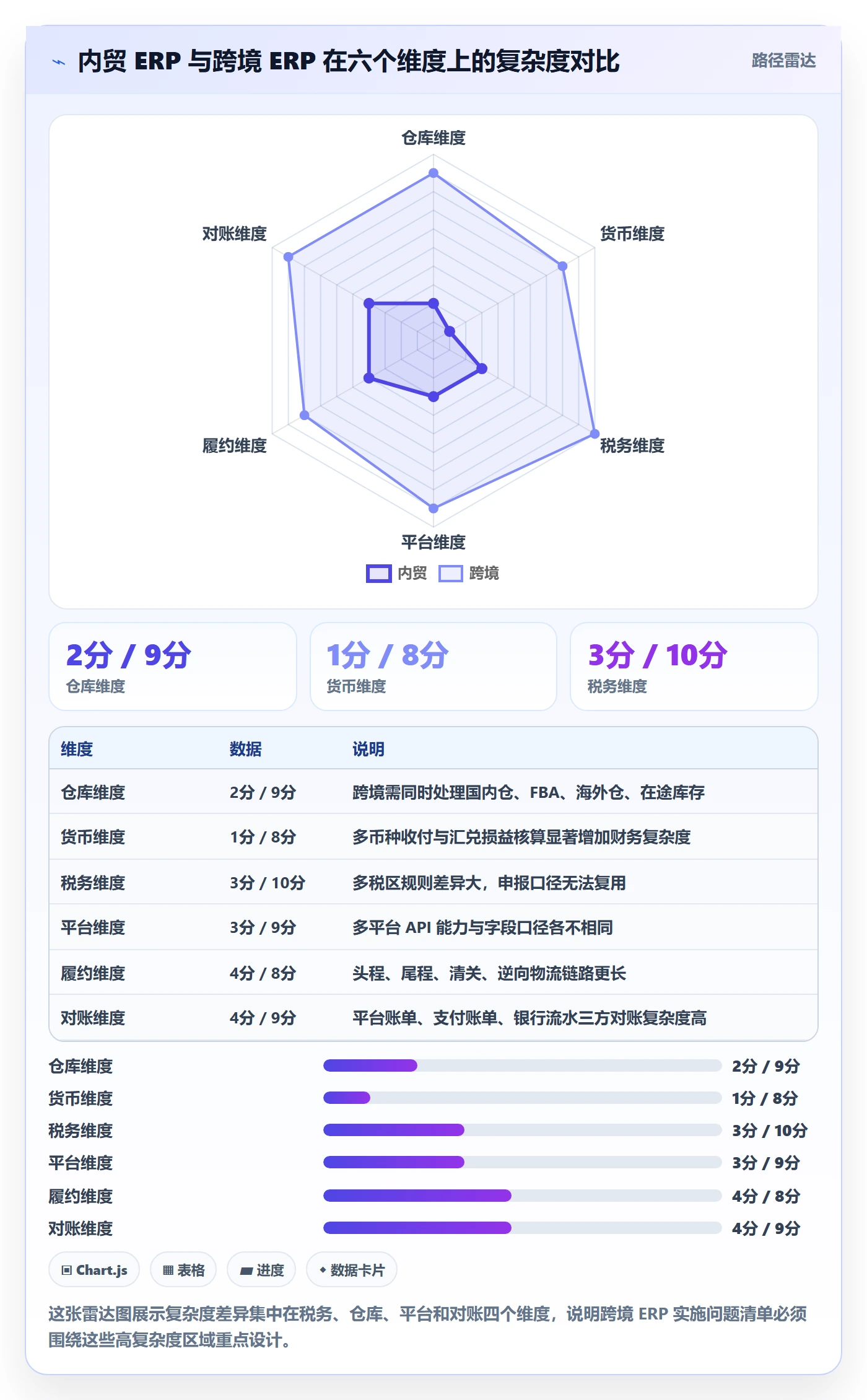

传统内贸 ERP 建立在一组简化假设之上:一个仓库、一种货币、一套税务规则。这三条在跨境场景里几乎全部不成立。
仓库层面,跨境卖家通常同时存在国内仓、FBA 仓、海外第三方仓、在途库存,还可能有退货处理中心。每种仓的库存属性不同:FBA 仓的库存可售性受亚马逊政策影响,海外第三方仓的库存可见性依赖对方系统,在途库存是否计入可售直接决定补货决策。
货币层面,一个卖家可能同时用美元收款、欧元结算广告费、人民币付供应商货款,汇率波动带来的汇兑损益必须被单独核算。
税务层面,欧盟 VAT、英国 VAT、美国各州销售税、澳洲 GST 规则完全不同,申报口径、税率适用、发票要求差异巨大。这部分我必须强调:任何涉及税务的具体结论都必须由当地税务顾问确认,本文只讨论 ERP 系统如何承接这些规则,不提供税务建议。

我把接触过的跨境卖家大致分成三类,它们的 ERP 实施重点差异很大。
铺货型卖家:SKU 数量动辄几万到几十万,单店铺订单量不大但店铺数量极多。这类企业的核心痛点是商品信息管理和批量刊登效率,ERP 重点在商品中心和多店铺订单归集,库存要求相对简单。
精品型卖家:SKU 数量少但单 SKU 备货量大,集中在少数平台和站点。核心痛点是补货计划和库存周转,ERP 重点在采购建议、在途管理和多仓库存可视化。
品牌独立站型卖家:自有站点为主,可能同时运营亚马逊等平台。核心痛点是订单履约和会员数据,ERP 重点在履约链路、售后和与支付、物流系统的集成。
三类企业的清单重点不同,如果照搬同行的实施清单,很容易把精力花在自己不需要的地方。
回到开头那个项目。上线第 3 周,运营发现系统显示某爆款可售库存 1200 件,但实际可发货只有 340 件。原因是系统把在途库存和 FBA 在库库存合并计算了。
运营依据 1200 件做了广告加投,结果广告带来 800 多单,实际只能发 340 单,剩余订单要么延迟,要么取消,店铺评分一周内掉了一档。
这个问题的根源不是系统 bug,而是蓝图阶段没有回答“可售库存的定义是什么”。清单上如果有一条“在途库存是否计入可售”,这个事故完全可以避免。
误区比方法更有价值,因为方法因企业而异,误区却高度重复。
很多老板的潜台词是:“上了 ERP,订单、库存、财务就自动理顺了。” 实际恰恰相反,ERP 是把你现有管理规则的漏洞放大呈现出来。
如果线下流程本身就是靠人拍脑袋决策,ERP 上线后只会变成“用系统拍脑袋”,而且拍得更快、错得更多。
功能表能看出系统“能做什么”,看不出系统“做得好不好”。同样写着支持多平台订单同步,有的系统同步延迟 15 分钟,有的要 2 小时;有的支持订单修改回传,有的只做单向拉取。
行业适配要问的是:这套系统服务过多少和你业务结构相似的卖家,他们在哪些环节出过问题。
这是我最想强调的一条。SKU 编码、店铺编码、仓库编码、供应商编码如果不在集成前统一,后面所有自动化都会建立在错误基础上。
我见过一个卖家在集成阶段临时发现同一款商品在三套系统里有三种编码,迁移时不得不人工映射 4000 多条记录,整个项目为此延期了三周。
财务口径必须前置。收入确认时点、成本核算方法、平台手续费归集方式、汇兑损益处理逻辑,这些如果不在蓝图阶段定义,上线后财务只能用手工台账兜底,业财一体就是一句空话。
ERP 实施是管理项目,不是 IT 项目。IT 负责接口和数据,但业务规则只能由业务和财务定义。没有业务负责人深度参与的项目,几乎必然在验收阶段卡壳。
大多数项目只设计正常流程:下单、发货、签收。但真正消耗人力的是异常流程:超卖、取消、退款、拒收、丢件、库存差异、平台罚款。
正常流程决定系统能不能跑,异常流程决定系统好不好用。
平台 API 会变、税务规则会变、业务会扩张。上线只是起点,没有持续运维机制,系统会在半年内逐渐偏离业务实际。

清单不是越长越好。问题太多会让团队失去焦点,问题太少会留下隐患。我用的判断标准有三条。
只要一个问题涉及“同一个概念在不同角色眼里定义不同”,就必须写进清单。比如“库存”“收入”“成本”“在途”“可售”,这些词在运营和财务嘴里含义经常不同。
闭环指的是从触发到结束有明确路径。订单从平台来,到发货完成、签收、结算、入账,这是一条闭环。如果中间任何一环没有系统承接,就必须作为问题列出。
跨部门问题是最高优先级,因为它们最容易在“这不是我负责的”中被搁置。跨部门问题必须在清单里标明责任人和决策时限。
我通常用“影响面 × 发生频率”给问题排优先级。
| 优先级 | 影响面 | 发生频率 | 处理方式 |
|---|---|---|---|
| P0 | 影响订单、资金、库存准确 | 每天发生 | 蓝图阶段必须定义,上线前必须验证 |
| P1 | 影响对账、月结、报表 | 每周发生 | 上线前定义,允许上线后优化 |
| P2 | 影响效率但不影响准确性 | 每月发生 | 可以排入上线后迭代 |
| P3 | 体验类、报表美化类 | 偶发 | 记录待办,不占用上线资源 |
这张表最大的作用是让团队敢做取舍。P0 问题不允许有任何拖延,P2、P3 问题允许后置,否则项目永远上不了线。
问题清单要落到人头上才有意义。下面是我常用的角色分工参考。
| 角色 | 主要职责 | 必须回答的问题类型 | 投入建议 |
|---|---|---|---|
| 项目发起人(老板) | 定目标、批预算、推跨部门决策 | 范围、优先级、变更决策 | 每周参与 1 次例会 |
| 项目经理 | 排期、跟踪、风险管理 | 进度、资源、风险类 | 全职或半职 |
| 运营负责人 | 订单、库存、履约规则定义 | 业务规则、异常处理 | 关键阶段全职 |
| 财务负责人 | 收入、成本、对账口径定义 | 财务规则、税务承接方式 | 关键阶段全职 |
| IT/技术 | 接口、数据、权限、环境 | 技术实现类 | 全程参与 |
| 关键用户 | UAT 测试、反馈 | 可用性、操作类 | 测试阶段集中投入 |
| 外部实施顾问 | 方案、配置、培训 | 方案与实现类 | 按合同投入 |

这一节是全文最核心的部分。我会按业务域逐条列出问题,并给出判断标准。
订单是跨境 ERP 的入口,也是问题最密集的区域。我通常会让运营负责人逐条回答以下问题:
订单域最关键的一条是“异常订单的定义和处理责任人”。我见过太多项目把订单同步做通了,但异常订单没有归属,最后堆在客服那里靠人工处理。

库存是跨境 ERP 最容易出事故的领域,因为库存定义直接关联补货和销售决策。
库存域最容易被忽略的是“退货商品重新上架”的规则。如果没有明确的质检标准,退货商品要么被错误地重新计入可售,要么长期滞留在“待处理”状态,占用资金。
履约域的问题看起来偏物流,但实际会直接影响财务结算和库存准确率。我一般把履约和库存放在同一个模块设计,因为退货和丢件会同时影响两者。

这一节我建议财务负责人全程参与,不要交给 IT 代答。
汇率取值时点是财务和运营最容易吵架的地方。运营关心结算金额,财务关心记账口径,两者必须在蓝图阶段达成一致并写进文档。
对账是业财一体的检验标准。我通常要求 ERP 至少支持三方对账:平台账单、支付网关账单、银行流水。
这一块我必须再强调一次:具体税率、申报口径、发票要求,必须由当地税务顾问或合规专业人士确认,本文只讨论 ERP 如何承接这些规则。

集成是技术问题,但根因往往在业务口径。这一节我按主数据、API、迁移三块展开。
主数据是集成的地基。我的建议是:先做一次全量数据清洗和编码统一,再开始任何自动化集成。地基没打好,接口越自动化,错误扩散越快。
我习惯用一段配置片段来示意 API 失败重试策略的写法,这样实施方和 IT 对“重试”的理解才一致:
{
"endpoint": "order.sync",
"retry_policy": {
"max_retries": 5,
"backoff": "exponential",
"initial_interval_seconds": 30,
"max_interval_seconds": 900
},
"alert_threshold": {
"consecutive_failures": 3,
"notify_channel": ["ops_wecom", "it_email"]
}
}
把重试策略写成可执行配置,比在会议里说“要保证稳定”有用一百倍。
数据迁移最容易出问题的是“历史数据要不要迁”。我的经验是:历史明细订单可以不迁,但涉及未结算、未发货、未对账的部分必须迁移,否则财务链条会断。
在实施过程中,有一类工作特别消耗时间:业务方需要看历史数据做规则判断,但旧系统报表能力弱,临时导出和手工整理经常要花掉几天。我后来的做法是,在 ERP 主体上线前,先用轻量数据工具把关键经营数据拉通,供蓝图讨论使用。
我自己在这类场景里用过“数跨境”(官网:https://shukuajing.jiushuyun.com/?utm_source=seo&utm;_plan=est&utm;_unit=gys)。它对我最大的价值不是替代 ERP,而是在 ERP 实施过程中充当“临时数据底座”:把多平台订单、结算、广告等数据先归集起来,让我在做蓝图讨论时能直接拿出数据说话,而不是靠印象争论。
举个具体场景:讨论“在途库存是否计入可售”时,运营和财务意见不一。我用数跨境把过去 6 个月的在途库存与超卖订单数据拉出来做交叉分析,发现超卖订单中有相当比例发生在在途库存占比高的周次。这个数据一摆出来,双方很快达成了“在途不计入可售、单独展示”的共识。

上线不是终点,但上线阶段的决策质量决定后面几个月的痛苦程度。
我的建议是:绝对不要在大促前 4 周内切换核心系统。这不是保守,而是我见过太多“赶在大促前上线,结果大促当天订单积压”的案例。
验收必须有可量化指标,否则永远验收不了。下面是我常用的验收指标参考表,阈值需要企业根据自身情况定义,不是行业标准。
| 验收维度 | 指标 | 建议观察周期 | 未达标处理方式 |
|---|---|---|---|
| 订单 | 订单同步成功率 | 连续 7 天 | 排查接口与异常规则 |
| 库存 | 库存准确率 | 连续 14 天 | 核对仓库实盘与系统记录 |
| 财务 | 对账差异率 | 一个完整月结周期 | 梳理差异归因并优化匹配规则 |
| 履约 | 平均发货时效 | 连续 14 天 | 检查面单与物流商接口 |
| 财务 | 月结周期 | 两个完整月结周期 | 优化成本分摊与对账流程 |
上线后最容易被忽略的是“数据健康度月检”。我建议至少每月检查一次主数据重复率、接口失败率、未处理异常单数量,这三项能提前暴露大部分问题。

清单是通用框架,但行动建议必须分情况。我按企业规模和实施阶段给出建议。
这个阶段不建议一次性上全模块 ERP,投入产出比可能不划算。优先解决订单归集和库存同步两个最痛的环节。
这个阶段的团队已经有了一定分工,是实施 ERP 的合理窗口。建议按订单、库存、财务的顺序分阶段推进,每个阶段设独立验收。
这个规模的企业,ERP 实施已经是组织级项目,需要专职项目经理和明确的里程碑管理。

取舍比建议更难,因为它意味着放弃。这一节列出几组最常见的取舍。
功能全面的系统未必适合你的业务。如果一套系统在你所在类目有多家类似卖家在用,即使功能不是最多,落地风险通常更低。
我的倾向是:在行业适配和功能全面之间,优先行业适配。功能可以二次开发,行业经验买不来。
这两者经常冲突。压缩测试时间能提前上线,但上线后的事故处理成本往往更高。
我的经验是:订单主流程可以适当压缩测试,库存和财务模块绝不能压缩。订单错了可以改,库存和账错了要花几倍时间修正。
定制开发能满足个性化需求,但会增加升级和维护成本。我的判断标准是:如果这个需求是你的核心竞争力所在,考虑定制;如果只是操作习惯差异,优先改流程而不是改系统。
一次上全模块的好处是减少系统并行时间,坏处是风险集中。分阶段上线更稳,但并行期长,数据口径容易混乱。
我一般建议:核心模块(订单、库存、财务)尽量一次上线,外围模块(BI、CRM、供应商协同)可以后置。
外部顾问能带来方法论和项目经验,但业务规则只能自己定。我的建议是:方法论借外部,业务决策自己扛,不要把核心流程定义外包出去。
最后讲落地。清单如果只是文档,价值有限;变成机制,才有持续价值。
不要让清单躺在文档里。每次项目例会拿出 5 到 8 条待决问题,逐条确认责任人和决策时限,未闭环的问题滚动到下一周。
订单同步成功率、库存准确率、对账差异率、月结周期这四个指标应该常驻看板,让问题在发生前就被看到,而不是月中才发现。
每阶段结束做一次复盘,重点回答三个问题:哪些假设错了?哪些问题清单漏了?下一阶段要补哪几条?
ERP 实施的真正成熟度,不在于你有没有用上最新的系统,而在于你有没有一套持续发现问题、定义问题、关闭问题的机制。
如果你现在正准备启动或正在实施跨境电商 ERP,我建议你从这份清单里挑出 10 条最刺痛你的问题,约上运营、财务、IT 三方各花一小时当面回答一遍。你大概率会发现,真正难的不是选哪套系统,而是你们内部对“库存以谁为准”“收入何时确认”“异常谁来处理”这些问题,从来就没有统一过答案。先把这些答案写下来,再去谈系统,成功率会完全不同。
我们去年旺季之后订单翻了一倍,运营和财务天天在几个平台后台和 Excel 之间来回倒数据,老板说要上 ERP,但我心里没底,现在上是不是太急?先做全量还是先做一块?每次开会都吵这个问题,谁也说不出判断标准。
先做两周的“现状计时”,不要靠感觉判断。做法是让运营、财务、仓库各记一周的工时台账:每天花多少时间在多平台订单下载与合并、手工打单、库存核对、平台账单对账、Excel 汇总上,同时记录错单率、对账差异笔数、月结出报表的天数。
判断依据是三条:一是重复性人工工时占比明显偏高,比如对账和库存核对每天各占数小时;二是业务已经进入多平台、多店铺、多币种并行,Excel 版本开始互相冲突;三是关键数据没有唯一来源,同一批库存有两个以上口径在跑。三条里中两条以上,才值得启动选型。
范围上建议首期只覆盖一条最痛的闭环,通常选“订单归集到库存同步、再到发货回传和平台账单对账”这条链路,把新平台、新国家、新仓、复杂促销规则全部放到二期。一次全量上线的项目,失败往往不是软件不行,而是同时变更的东西太多,出了问题定位不到是哪一层。
首期目标写成可验收的一句话,比如“订单从平台产生到系统内可见不再需要人工导出”,比“提升数字化水平”有用得多。
我拿了五六家的资料,订单、库存、采购、财务模块几乎一模一样,销售讲得都好听,价格差得也不大。我又不是技术出身,总不能每个都签一遍试试吧。真怕签完合同才发现实施顾问是临时拼的,出了问题找不到人。
功能清单是最不该看的比较维度,因为大家都能做出一张漂亮的表格。真正要验的是三件事。
第一,让你的运营和财务列三条最痛的链路,要求厂商用你自己的真实数据(脱敏后的历史订单、SKU、仓库、平台账单)做付费或限时的 POC,跑通标准流程不够,要专门跑异常:取消单、部分退款、超卖、平台接口超时、到货短装、汇率更新、账单金额与系统内不一致。
看的是异常怎么被记录、谁收到提醒、能不能补单重推,而不是正常流程多顺。第二,问清交付团队是谁:实施顾问做没做过你这个品类和平台组合、是自有员工还是外包、上线后多久内响应、有没有服务时段承诺,这些要写进合同而不是口头承诺。
第三,在合同里绑定验收条款和付款节点,把订单同步成功率、库存准确率、对账差异处理时长写成验收项,留尾款;同时明确接口范围和字段以平台官方 API 文档为准,接口能力变更时的处理责任归属要写清楚。销售讲生态、讲标杆客户都没问题,但决定成败的是异常路径和交付团队,这两样必须在签约前看到。
我们之前上过一个系统,测试环境里订单同步得好好的,上线第一周就出现同一批库存两个系统数字不一样,财务拿着平台账单跟我对,差了几十笔说不清。后来才发现是 SKU 编码在几个平台不统一,仓库那边还有重复建档。现在重新做,我不想再踩一次。
绝大多数集成问题不是技术问题,是主数据没有定唯一来源。按这个顺序做。第一步,把主数据清单列出来:SKU(含平台 SKU 与内部编码的映射)、店铺与站点、仓库(含海外仓、平台仓、三方仓)、供应商、客户、币种与汇率来源、税率口径、物流商与渠道。
每一项都指定唯一责任人、唯一系统为源头、编码规则写下来,比如内部 SKU 用固定段位编码,平台 SKU 只作为映射字段,不允许反向修改内部编码。第二步,设一个主数据冻结窗口,通常是上线前两到四周,新增和变更走申请审批、双人复核,禁止直接在系统里手工改。
第三步,做字段映射表,把每个接口的字段、取值、单位、时区、多币种精度、空值处理写清楚,特别留意金额精度和汇率生效时点,这两处最容易产生对账差异。第四步,正式切换前用真实数据试跑至少两到四周,并行对账,每天比订单数、库存数、账单金额,差异逐笔归因,直到连续几天差异收敛到可解释的范围再切换。
记住一句话:先主数据、再接口、最后才谈自动化。反过来做,自动化只会把错误放大。
服务商说上线完成,我们自己觉得还一堆毛病,但说不出标准,最后就变成“能用就行”。老板问我上线到底成不成功,我也答不上来。我不想用网上抄的什么行业平均值,那跟我们业务根本不是一回事。
阈值必须来自你自己的基线,不要用外部平均值。做法是在上线前一个月,把现状指标测一遍作为基线:订单从平台产生到系统内可见的平均时长、需要人工干预的订单占比、库存账实差异的笔数和金额、平台账单与内部账的差异笔数和金额、从月结到出利润表的天数、发货超时和错发的笔数。
上线后按同样口径每天或每周复盘,验收标准写成相对基线的改善和绝对上限两条,例如对账差异笔数要下降到需要人工处理的量级以内并逐笔可解释,而不是简单说降一半。上线策略上,不建议一刀切全量切换。按店铺、仓库、国家或品类分批灰度,先切一个影响最小的店铺跑一到两周,把问题暴露在小范围;
同时准备应急预案:平台接口故障时的补单重推机制、订单积压时的降级流程(比如先手工导出保发货)、库存不一致时的冻结和复盘规则、财务关账期的兜底口径。验收不是一次会议,是一条时间线:切换后第一周看数据和积压,第一个月看月结能不能按时完成,第一个季度看有多少问题需要外部支持。
指标定义要在上线前就和财务、运营、服务商三方统一口径并写进文档,否则验收当天一定会为“这个数怎么算”吵起来。


读者评论
库存可售口径这条太真实。我们之前把FBA在途算可售,广告超卖后评分掉了一档。复盘发现,蓝图阶段必须让运营、财务、IT一起确认库存定义,否则系统显示多少都没意义。
财务规则后补是最大的坑。平台结算单、银行流水、手续费归集如果不提前定义,上线后月结只能靠Excel补,业财一体根本做不到。建议把收入确认时点和汇兑损益写进验收标准。
主数据不统一确实会导致返工。SKU、店铺、仓库编码如果在集成前不清理,接口越多错得越离谱。问题清单比功能清单更有用,尤其适合开会逐条确认责任人。
上线即解散项目组这点很有共鸣。ERP上线只是开始,平台API和税务规则一变,没人维护就会慢慢偏离业务。建议保留小规模运维组,按季度复盘问题清单。
功能表打勾只能排除明显不合适的系统,不能证明落地能力。精品、铺货、独立站的重点完全不同,照搬同行清单容易跑偏。先诊断再选型,先主数据后自动化,这个顺序很关键。
