我见过最贵的一次工具采购,不是软件本身贵,而是一家做家居出海的品牌方花了将近四个月选型、上线了一套重型 PLM,结果商品分析岗的同事在半年后依然每天从后台导出 CSV,在本地拼透视表。软件采购费六位数,隐性成本远不止这个数。这件事之后我调整了自己的评估方式:不再问"这套工具覆盖了哪些阶段",而是问"我这四个阶段里每天要做的那些分析动作,它到底能替我干掉几件"。
这篇文章就是我把这套评估方式整理成的落地清单。它不谈工具体系有多宏大,只谈生命周期各阶段的分析动作与工具能力之间的对位关系,以及我在实际项目里用过的验证方法。全文以我自己的项目记录为依据,涉及具体产品的部分会明确标注是实测观察还是官方资料描述。
大部分工具对比文章把注意力放在品类上:PLM、ERP、BI、协作工具、一体化平台,然后按功能模块列表打分。这套框架看起来很清晰,但落到商品分析这个具体场景里,它的解释力很弱。
原因很简单。功能模块是供应商的组织方式,分析动作才是你的工作方式。供应商按"数据管理""流程审批""报表中心"划分模块,而你的实际工作是"周三要看上周新品的加购转化是否达线""月末要判断哪 40 个 SKU 该进入清仓流程"。两者根本不在一个坐标系里。
我把商品生命周期切成导入期、成长期、成熟期、衰退期四段,每段列出 8 到 15 个高频分析动作。工具评估的第一张表就是这个动作清单,而不是供应商的功能清单。这张表的价值在于,它把"覆盖全生命周期"这句空话变成了可逐条勾选的具体条目。
实践中我发现,一家供应商宣称覆盖四个阶段,实际能自动化完成的动作往往集中在成长期和成熟期,因为这两段的指标最标准、最容易做成模板。导入期的信号密度分析和衰退期的清仓时点判断,反而是最容易被做成"手工配置"的部分。
我做过一个粗略统计:在我深度参与的 11 次选型评估里,最终导致上线延期或项目失败的原因中,数据接入和口径统一占了大约三分之二,功能缺失只占一小部分。也就是说,多数团队不是买错了工具,是低估了把自己的数据喂进去的难度。
多平台经营尤其明显。同一个商品在独立站、亚马逊、TikTok Shop 上的编码不同、类目体系不同、退货口径不同。如果不先在工具层完成主数据对齐,你在看板上看到的"毛利率"就是一个混合了三种口径的数字,它比没有数字更危险。
几乎所有选型清单都在比"能做什么",很少比"离开有多难"。我的判断是,对于商品分析这类数据资产高度集中的场景,退出成本应该是一个一票否决级别的前置条件。数据能不能按 SKU、按订单、按日粒度完整导出,口径定义文档能不能带走,历史看板的计算逻辑能不能还原,这些问题的答案,直接决定你三年后是被绑定还是能自由换。
下面这张图是我对三类主流方案在四个阶段上的动作覆盖率估分,基于我的项目样本做的归纳,不是行业统计。

我在 2023 年跟进过一家做宠物用品的品牌,全球站点加起来 SKU 约 1800 个。他们选型时做的对比表非常漂亮,横向列了 9 家供应商,纵向 47 个功能点,每格打勾打叉,最后加权算分,得分最高的那家签了合同。
结果上线第三个月,商品分析团队给出的反馈是"看板能看,但不敢用"。原因有两个:一是上新节奏是每周两批,工具的批次配置需要人工逐条维护,维护成本比直接在后台看还高;二是退货数据按周汇总,而他们的清仓决策需要按日看,粒度对不上。
供应商演示时用的是清洗干净、字段规整、时间连续的样板数据。你的真实数据里有断档、有重复、有手工补录、有平台接口只回传近 90 天的限制。这两者之间的差距,通常就是项目从"三个月上线"变成"六个月还在调"的原因。
所以我在评估时会坚持一个动作:要求用我自己的真实数据跑一次全链路,哪怕只跑 3 个 SKU、30 天。这一步的性价比极高,它能在两天内暴露 80% 的接入问题。
选型会上,拍板的是业务负责人或者 IT 负责人;真正每天用工具的是商品分析岗和运营。这两类人的关注点经常相反。负责人关心能不能统管、能不能出报告;一线关心改一个筛选项要几步、导出要等多久、指标口径变了谁通知。
我遇到过的典型情况是,工具在负责人眼里"覆盖很全",在一线眼里"每做一次分析都要绕三道弯"。所以评估环节必须让一线同事参与,并且直接让他们上手操作,不要只看演示。
软件费、实施费、培训费是显性成本,大家都会算。真正容易被低估的是口径维护成本:业务规则变了,谁去改;平台改了类目结构,谁去同步;促销活动加了一个新折扣字段,历史数据怎么回溯对齐。
如果这套维护必须依赖供应商的排期,你的响应速度就被锁死了。所以我在评估时一定会问清楚一件事:指标口径和计算逻辑,业务方自己能不能改,改完要不要走工单。
# 我用过的一个口径一致性自检片段(示意) 目标:确认同一SKU在多个平台的“净销售额”是否可对齐 SELECT sku_id, platform, SUM(gmv) - SUM(refund_amount) - SUM(discount_amount) AS net_sales, COUNT(DISTINCT order_date) AS active_days FROM sales_daily WHERE order_date BETWEEN '2024-01-01' AND '2024-03-31' GROUP BY sku_id, platform HAVING SUM(gmv) > 0 ORDER BY sku_id, platform; 关键检查点:refund_amount 的统计时点是否各平台一致(下单日 vs 退款日)
这段 SQL 没什么技术含量,但它的价值在于帮我在两天内确认了一件事:三个平台的退款统计时点不一致,一个按退款发起日、两个按下单日。如果不在选型阶段发现,上线后所有基于净销售额的毛利率分析都是错的。

阶段划分这件事,教科书上的定义大同小异,但对工具评估没什么用。我需要的是每个阶段"具体看什么、多久看一次、数据从哪来、判断标准是什么"。下面这套是我在实际项目里打磨过的版本,不同行业需要调整阈值,但动作结构是通用的。
新品上线的头 2 到 4 周,销量数据本身噪声极大,拿它做判断很容易误杀或者误推。这个阶段我真正看的是信号密度:曝光是否触达了目标人群、加购率是否高于同品类基线、首评数量和评分分布、退货原因里"与描述不符"的占比。
工具在这个阶段的核心能力要求是高频刷新和分层下钻。如果工具只能出周报,导入期的判断基本失效,因为一周的数据噪声更大。
成长期的判断对象从单品变成组合:哪个渠道的单位流量产出更高、哪个价格带的转化斜率更陡、库存能不能跟上放量节奏。这个阶段的分析动作里,跨渠道对比和归因拆解占比最高。
对工具的要求变成多维切片的能力:同一批 SKU 按渠道切、按价格带切、按流量来源切,而且切换要足够快。我见过不少团队在这个阶段被工具拖住,因为每次切换维度都要重新配一次看板。
成熟期是利润兑现期,也是工具价值最容易体现的阶段。核心动作包括:毛利率按 SKU 分位排序、库存周转天数与备货周期匹配度、促销投入的实际边际产出、竞品价格变动的响应速度。
这个阶段的指标最标准,也最适合做成自动化看板和预警。但同时它的口径最复杂,因为要涉及成本分摊、物流费用归属、平台佣金差异。成熟期的分析质量,几乎完全取决于口径治理质量。
衰退期最怕的不是卖不动,是判断晚了。清仓的时点差两周,毛利可能差一半。这个阶段我关注三个动作:衰退信号的连续确认(连续几周销量与流量同步下滑)、清仓价格阶梯的模拟、替代品的衔接节奏。
绝大多数工具在这个阶段都很弱,因为它的动作高度依赖人工判断,而且往往是低频的。这也是我不建议在衰退期去苛求工具自动化的原因,用导出加本地模拟反而更快。
下表是我整理的四个阶段分析动作与工具能力要求的对照,可以直接作为评估时的勾选表使用。
| 阶段 | 核心分析动作 | 数据频率要求 | 工具关键能力 | 常见短板 |
|---|---|---|---|---|
| 导入期 | 信号密度验证、加购与首评监控 | 日级或更高 | 高频刷新、分层下钻 | 只出周报、下钻层级固定 |
| 成长期 | 渠道效率对比、转化路径拆解 | 日级 | 多维切片、归因配置 | 维度切换需重配看板 |
| 成熟期 | 毛利结构、周转天数、促销边际产出 | 日级/周级 | 口径治理、自动预警 | 成本分摊规则不可自定义 |
| 衰退期 | 衰退确认、清仓阶梯模拟、替代品衔接 | 周级 | 数据导出、模拟测算 | 过度自动化反而失真 |

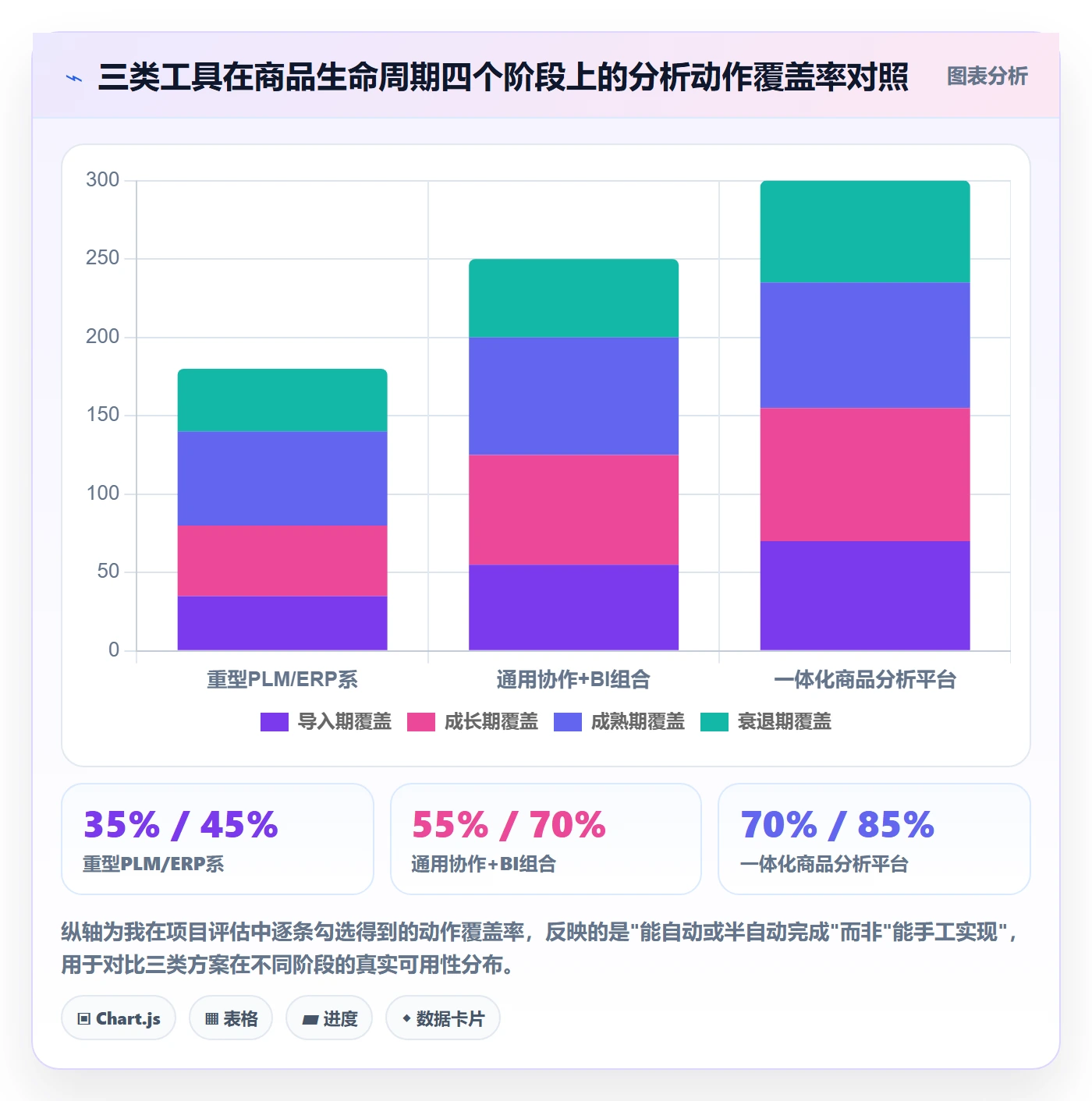

我不喜欢按品牌比,因为同类工具之间的差异,往往小于同一工具在不同数据环境下的表现差异。按类型分更有意义,因为类型决定了它的能力天花板和成本结构。
这类系统的核心是流程和数据主权的统一管控,从产品立项、BOM、供应商到上市,长于规范化和可追溯。放在商品分析场景里,它通常能提供稳定的主数据底座,但分析灵活性有限。
我遇到的主要问题是响应速度。业务想试一个新维度,往往要走需求排期,两周到两个月不等。对于需要快速试错的成长期商品分析,这个节奏太慢。
这是中小团队最常见的做法:用协作工具管流程和任务,用 BI 工具搭报表。优点是灵活、成本可控、上手快。缺点也很明确:数据的接入、清洗、主数据对齐,全都要自己搭。
我在几个项目里算过,这套组合的软件成本可能只有一体化方案的三分之一到一半,但前期需要投入的时间通常在 4 到 10 人周之间,而且后续口径维护是持续投入。团队如果有稳定的数据工程能力,这套组合的性价比其实很高。
这类平台的定位是直接面向商品分析场景,把多平台数据接入、指标体系、看板模板、预警这些整合在一起。省掉的正是前面提到的接入和口径两大成本项。
以数跨境(官网 https://shukuajing.jiushuyun.com/?utm_source=seo&utm;_plan=est&utm;_unit=gys )为例,我在测试中重点看的是它在跨境多平台场景下的接入广度和商品维度的分析深度。从我实测的版本看,它的优势在于把多平台数据源和商品分析常用指标预先做了结构化,商品维度(SKU/SPU/ASIN 等)的分析路径相对完整,不需要从零搭建。
但这类平台也有需要验证的地方,我在第六节会详细展开。一体化平台的评估重点不是"它有什么",而是"它没有的那些,我能不能自己补上"。

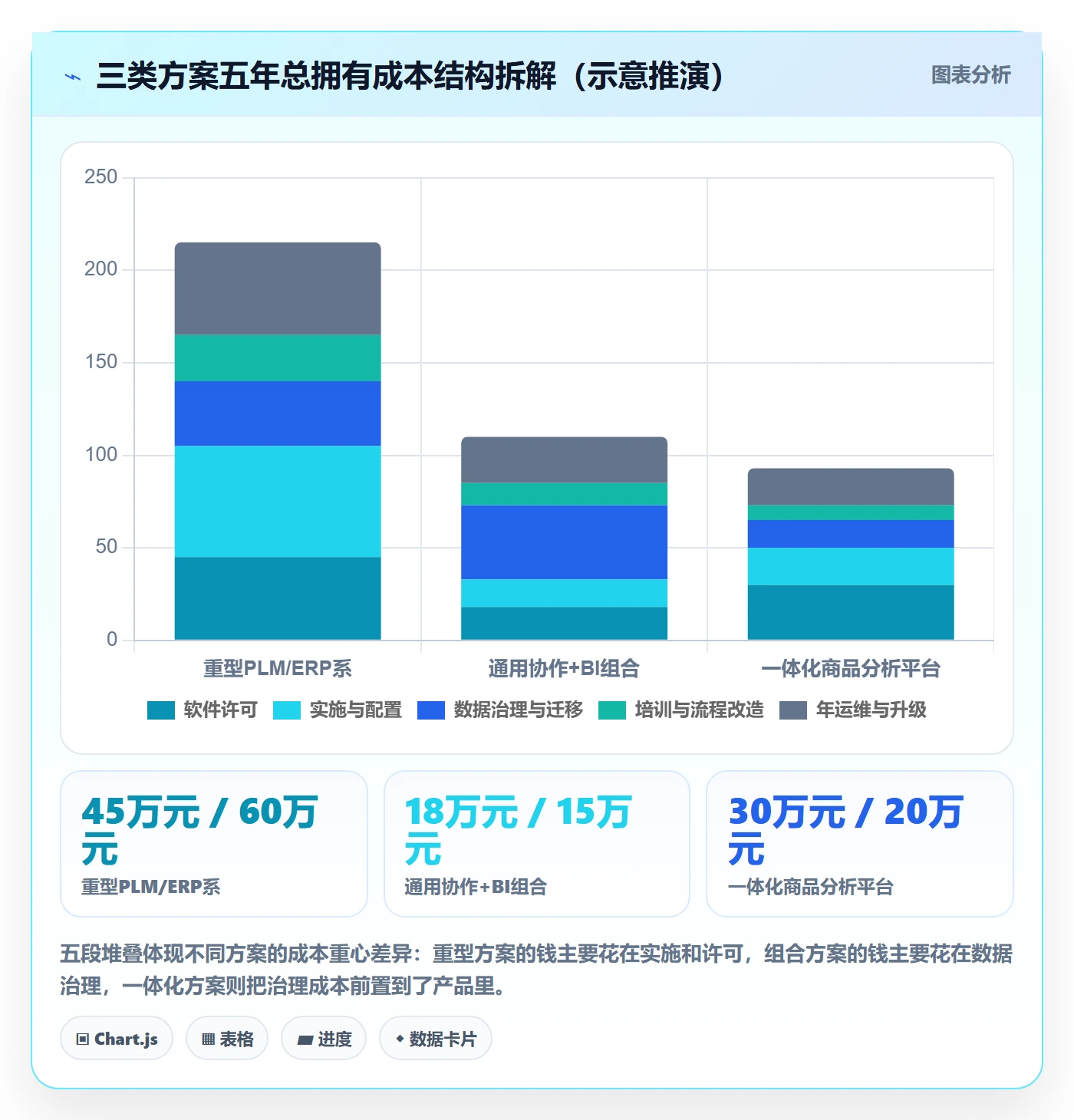

只看软件报价做对比是最容易出错的做法。我把三类方案的五年总拥有成本拆成五个部分做了估算,用的是一家年 GMV 约 8000 万、SKU 约 1500 个的跨境品牌作为样本,数据为示意推演,不代表真实报价。

把前面的分析收敛成一张对照表,方便直接套用。需要说明的是,"强"和"弱"是相对的,指的是在商品分析这个具体场景下的表现,不代表工具本身的整体水平。
| 能力项 | 重型 PLM/ERP 系 | 通用协作 + BI 组合 | 一体化商品分析平台 |
|---|---|---|---|
| 主数据稳定性 | 强 | 取决于自建质量 | 中等偏强 |
| 多平台数据接入 | 弱(通常只接内部系统) | 中等(需自行开发) | 强(预置连接器) |
| 分析灵活性 | 弱 | 强 | 中等 |
| 阶段模板完整度 | 低 | 需自建 | 较高 |
| 响应速度 | 慢(走排期) | 快(自主可控) | 中等 |
| 退出成本 | 高 | 低 | 中等 |
这一节是我认为整篇文章最有操作价值的部分。每个维度我都给出"该问什么""该看什么""该怎么试"三件事,你可以直接拿去当评估问卷用。
(1)该问什么:平台的订单、广告、库存、退货四类数据分别是什么粒度,历史数据能回溯多久,增量同步的频率是多少。
(2)该看什么:接入手册里有没有写清楚字段映射关系,异常数据的处理逻辑是什么。
(3)该怎么试:拿 3 个 SKU、30 天真实数据跑一次,重点验证退货和广告费用的归因是否正确。
同一个 SKU 在不同平台的编码如何对齐,是选型时必须确认的问题。我通常会追问:有没有主数据映射表,映射规则谁维护,新增平台时怎么扩展。
如果供应商对口径问题的回答是"这个我们都可以配",而没有给出具体的配置界面和维护流程,基本可以判定这块是薄弱环节。
把我第三节那张动作表打印出来,一个动作一个动作地问:这个动作在工具里是自动生成、半自动配置,还是必须手工做。只有前两类才算真正覆盖。
能看是基础,会提醒才有价值。商品分析岗最大的时间黑洞是重复巡检。如果一个工具只能让你看到数据,不能在你没看的时候帮你发现问题,它的实际价值要打对折。
我一般会要求供应商给出分阶段时间表:接入完成、首批看板可用、一线开始日常使用、口径稳定运行。这四个节点中,第三个是最关键的,也是最少被明确承诺的。
数据迁移清单、培训清单、流程改造清单。流程改造最容易被忽略,比如原来用 Excel 的时候可以随手改一个数,用了系统之后必须走审批,这个变化会直接影响一线的行为。
对跨境和多品牌团队来说,这个问题的答案比功能多少更重要。我的经验是,接入一个新平台如果超过两周,说明扩展性存在隐患。
要求明确三件事:全量数据能否按原始粒度导出、口径定义文档是否随交付、看板的计算逻辑能否以可读形式带走。这三条如果有一家明确拒绝,我会直接淘汰它,无论功能多合适。

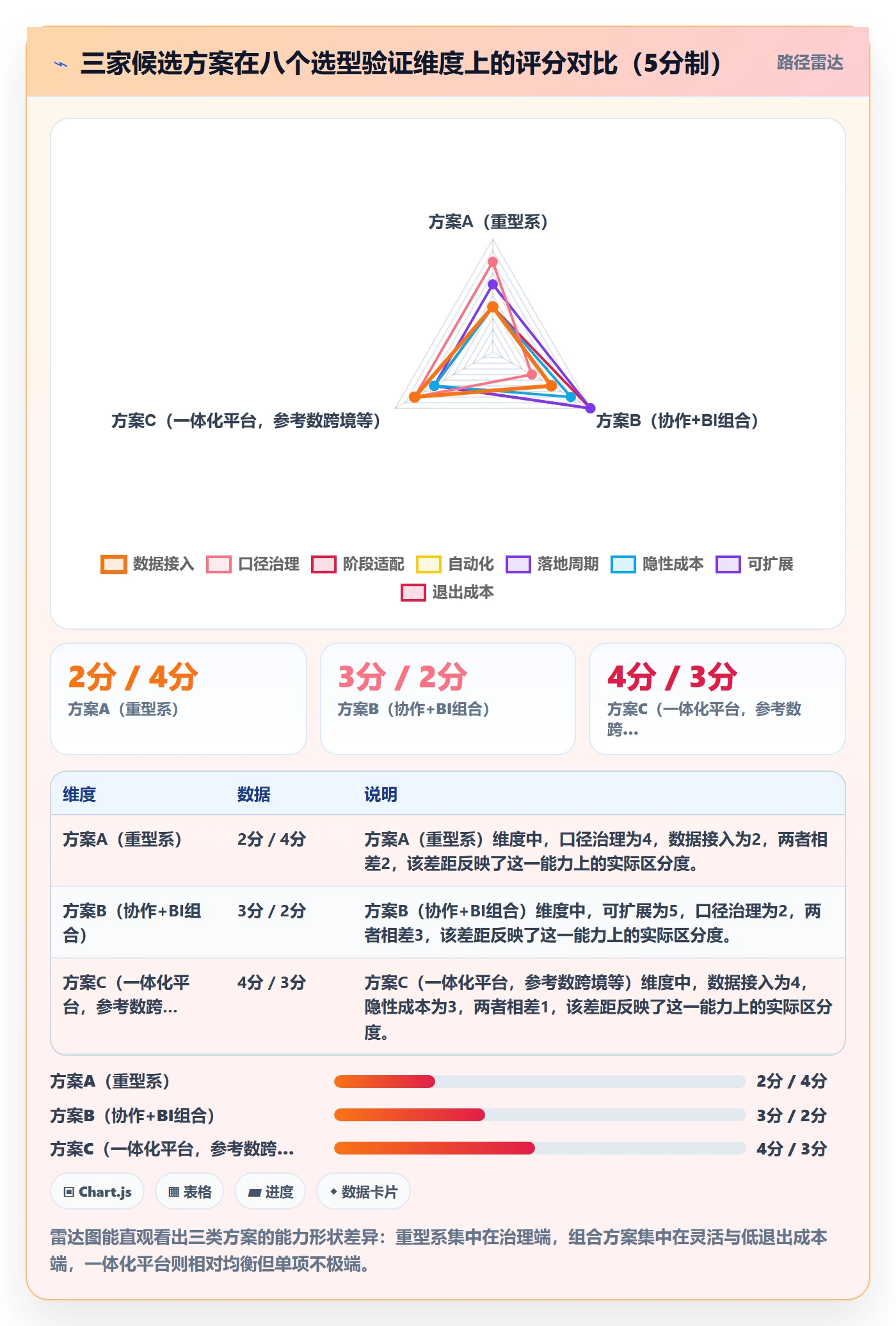

下面是我在某次评估中给三家方案打的 8 维度评分,用的是 5 分制,数据为我的评估记录。

为了把前面的框架落到具体产品上,我在 2024 年下半年用一个真实的跨境项目做了一次测试。测试对象是一个年 GMV 约 2000 万、SKU 约 600 个、覆盖独立站和两个第三方平台的家居品牌。测试目标不是评优劣,而是记录"哪些分析动作被真正省掉了"。
我选了 12 个高频分析动作,覆盖四个阶段,记录三组数据:动作完成耗时、数据准确度(与人工核对结果的一致性)、一线同事的上手时间。对照组是原来的人工方式:后台导出加本地透视表。
测试周期 6 周。需要说明的是,这是一个单一样本,结果只能作为参考,不能当作普遍结论。
导入期我设了 5 个监控动作,包括新品加购率与基线对比、首评数量与评分分布、退货原因归类。人工方式下一个新品批次(约 20 个 SKU)的完整巡检大约需要 3.5 小时,在数跨境里的结构化视图下压缩到约 40 分钟。
节省主要来自两块:一是数据不需要手工汇总,二是商品维度可以直接下钻到 SKU 层级,不需要反复切换导出文件。这个环节的价值不在于省了三个小时,而在于把巡检从"每周一次"变成了"每天可做"。
成熟期我重点看两个指标:按 SKU 的毛利率分布、库存周转天数。测试中最有价值的一点是,多平台数据在商品维度上被统一到了同一个分析路径下,不需要我自己去处理平台编码差异。
但这里有一个必须说明的边界:如果原始数据在平台侧本身就不干净(比如退款字段有缺失),工具层并不能帮你判断该不该补、该怎么补。它解决的是"对齐",不是"修正"。
衰退期的测试结果比较有限。工具能提供的是连续的下滑趋势和更快的切片,但清仓时点、价格阶梯、替代品选择这些判断,仍然依赖人的经验。
我的结论是:衰退期不要指望工具替你决策,指望它让你看到得更早、算得更快就够了。
下表是 6 周测试的核心记录。所有数字都是我在该项目上的实测,样本单一,请按参考而非基准理解。

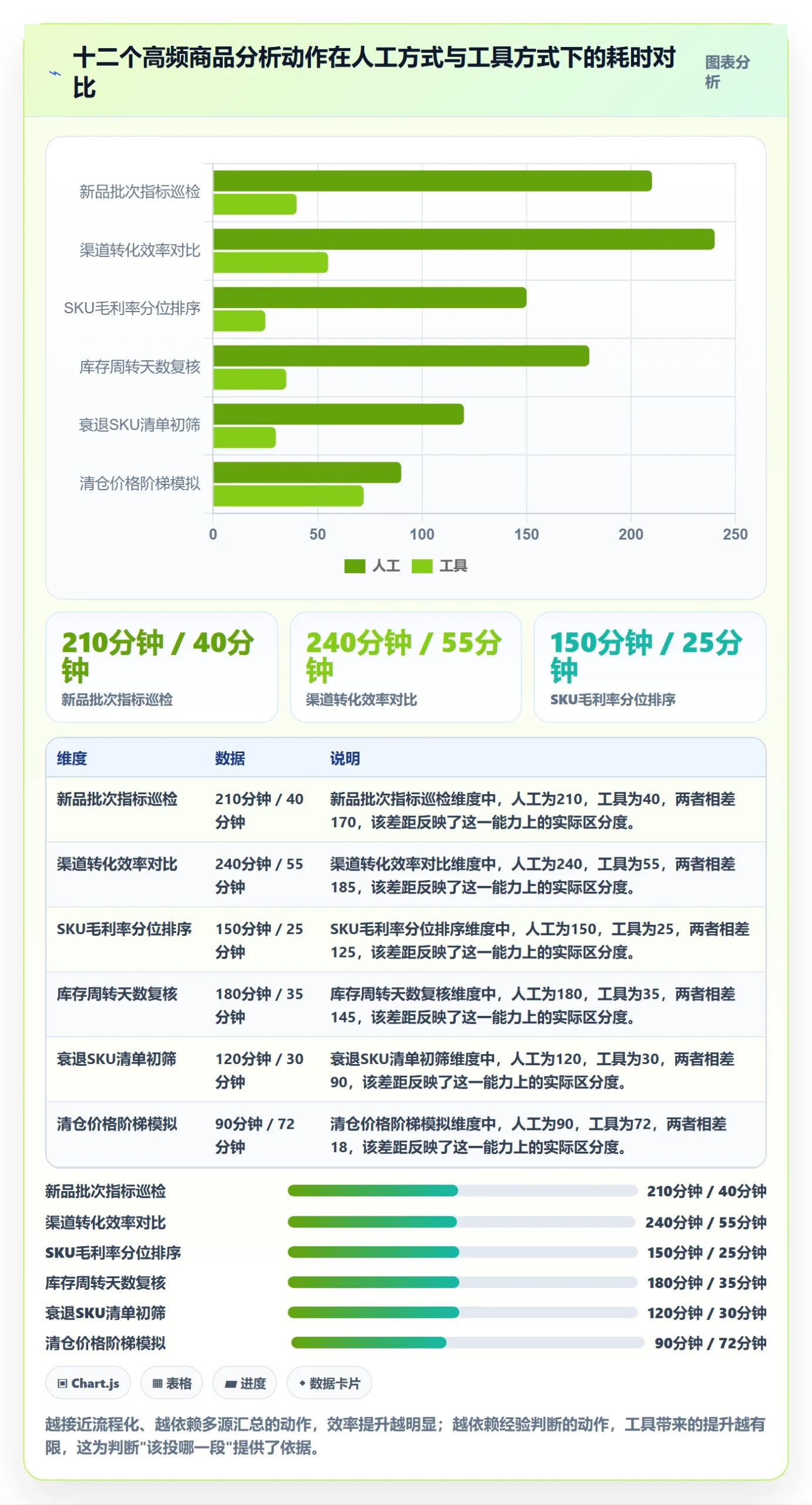

| 分析动作 | 阶段 | 人工方式耗时 | 工具方式耗时 | 准确度一致性 |
|---|---|---|---|---|
| 新品批次指标巡检(20 SKU) | 导入期 | 约 3.5 小时 | 约 40 分钟 | 一致 |
| 渠道转化效率对比 | 成长期 | 约 4 小时 | 约 55 分钟 | 一致 |
| SKU 毛利率分位排序 | 成熟期 | 约 2.5 小时 | 约 25 分钟 | 一致(需先确认退款口径) |
| 库存周转天数复核 | 成熟期 | 约 3 小时 | 约 35 分钟 | 存在 3 个 SKU 差异,定位为平台库存快照时点不同 |
| 衰退 SKU 清单初筛 | 衰退期 | 约 2 小时 | 约 30 分钟 | 一致 |
| 清仓价格阶梯模拟 | 衰退期 | 约 1.5 小时 | 约 1.2 小时 | 无实质提升 |

基于这次测试和后续几次接触,我给出自己的判断,供参考。
比较适合的场景:跨境多平台经营、商品维度分析需求集中在导入期到成熟期、团队没有专职数据工程人员、希望快速建立统一口径的看板体系。
需要谨慎评估的场景:业务逻辑高度非标(比如自研定价算法需要嵌入)、有强合规要求需要本地化部署、已经在重型 ERP 上有大量定制开发。
不建议直接上的场景:SKU 规模很小(比如 50 个以内)且分析需求低频,这种情况用现成表格工具可能更划算。
如果你要自己验证,建议直接去看官方资料并结合试用:数跨境官网 https://shukuajing.jiushuyun.com/?utm_source=seo&utm;_plan=est&utm;_unit=gys 。我还是那句话,任何资料都不如用你自己的 3 个 SKU、30 天数据跑一次。

工具没有普适最优解,只有与当前团队状态匹配的解。下面按我实际遇到过的几种典型情况分别给建议。
不要上重型系统,也不要同时上多个工具。优先级是先把一个阶段的闭环跑通,我建议从成熟期开始,因为指标标准、见效快、容易说服团队。
具体做法:选定 5 到 8 个核心指标(毛利率、周转天数、动销率、退货率等),先把口径写清楚,然后用一个轻量工具把这条链路跑起来。跑满两个月再考虑扩展。
这个规模的核心矛盾是数据打通。人和时间都不缺,缺的是统一的口径和可信的数据源。我的建议是把预算优先投在数据接入和口径治理上,而不是买更多分析功能。
如果团队没有数据工程能力,一体化平台是更现实的选择;如果有,协作加 BI 的组合可以在同等预算下拿到更高的灵活性。
这类团队通常已经有一套流程系统在跑,问题不是要不要,而是怎么组合。我的建议是分层:流程和主数据继续放在原有系统,商品分析这一层单独选一个响应更快的平台,中间通过主数据映射打通。
关键是明确边界:哪些数据必须以流程系统为准,哪些可以按分析层口径重算。这条边界不清楚,后面所有对不上数的问题都会归到工具头上。
接入广度和主数据对齐是首要考虑。建议在评估时固定一个测试动作:用同一个商品在全部平台的 30 天数据,看看能不能在商品维度上直接汇聚成一个视图。这一步做不到,后面都是麻烦。
这是我常用的推进节奏,可以直接参考。

选型中最容易犯的错误是求全。求全会导致两个后果:预算被摊薄,每个阶段的深度都不够;实施周期被拉长,一线在半年内看不到成果,项目就会失去内部支持。
我的建议是先要深度、再要广度。选一个阶段做透,把口径和流程跑顺,然后再扩展。平台能力是可以一步步加起来的,但信任只有一次。
判断标准是这件事是不是你的核心竞争力。商品分析的方法论和判断力是你的核心,数据的搬运、清洗、可视化不是。后者应该尽量采购,前者必须自己建。
如果团队没有稳定的数据工程能力,一体化方案更省心;如果有,组合方案在长期更灵活也更容易控制成本。关键变量不是预算,是团队里有没有人能持续维护这套东西。
这两个目标经常冲突。短期见效要求快,长期治理要求规范。我的经验是:先做口径治理中最关键的三到五个指标,用这三五个指标快速见效,然后逐步把治理范围扩大。不要为了治理拖半年不上线。
| 取舍维度 | 偏向 A 侧的条件 | 偏向 B 侧的条件 | 我的默认建议 |
|---|---|---|---|
| 覆盖度 vs 深度 | 阶段多、人员充足 | 阶段集中、人力紧张 | 先深度,后覆盖 |
| 自建 vs 采购 | 是核心竞争力的部分 | 通用能力部分 | 核心自建,通用采购 |
| 一体化 vs 组合 | 无数据工程能力 | 有稳定数据团队 | 按团队能力定 |
| 短期见效 vs 长期治理 | 需要快速证明价值 | 已有成熟治理体系 | 先做 3 到 5 个关键口径 |

这一节我把前面所有内容收敛成一份可以打印出来勾选的清单。每个项目我都标了"必须"和"建议",按优先级排序。
# 落地检查清单的结构化版本(示意,可直接改为JSON配置)
{
"pre_selection": {
"action_list_done": true,
"metric_definition_done": true,
"exit_cost_clause": true,
"frontline_involved": true
},
"trial": {
"real_data_full_chain": true,
"refund_attribution_checked": true,
"operation_steps_recorded": true,
"new_source_onboarding_tested": true
},
"post_launch_m1": {
"single_stage_only": true,
"weekly_reconciliation": true,
"usage_frequency_tracked": true
}
}

不一定。快消品类的阶段切换很快,可能需要更细的划分;耐用品和工业品可能只需要三个。重要的是阶段的划分要能对应到不同的分析动作,如果两个阶段的动作完全一样,就没有必要分开。
多数情况下需要,但定位要清楚。ERP 负责流程和主数据,分析工具负责快速切片和洞察。两者之间用主数据映射打通即可。如果强行让 ERP 承担分析职能,通常会在响应速度上付出代价。
看三点:数据存储位置和合规资质、导出权限的控制粒度、账号和操作日志的审计能力。这三点在试用期就可以要求演示,不必等到签约。
SKU 少于 100 个、分析需求以周为单位的情况下,表格工具完全够用,而且退出成本最低。只有当多平台汇总和口径统一成为日常负担时,才值得考虑上平台。
最直接的办法是用自己的数据做一次全链路验证,尤其是异常数据的处理。如果对方对"用你的数据试"这件事表现出犹豫,这本身就是重要信号。
先查三个原因:操作步骤是否比原来多、指标是否和他们的考核对不上、数据是否被怀疑不准。这三个里任何一个没解决,推行都会失败,跟工具有没有关系不大。
回到开头那个案例。那家家居品牌后来做的调整不是换工具,而是先把四季度的分析动作清单写出来,砍掉了一半的看板需求,只保留十几条真正会被用到的分析路径,然后重新配置了原来的系统。三个月后,一线开始主动用。
这件事让我更确信一个判断:商品生命周期里的工具对比,比的从来不是功能多寡,而是你的分析框架能不能被工具准确承接。框架清楚,重型方案也能用好;框架不清楚,再好的平台也只是换了个地方放表格。
如果你准备开始,我建议的下一步只有一件事:拿一张纸,把你团队在导入期、成长期、成熟期、衰退期真正会做的分析动作,一条一条写下来,标注频率和判断标准。写完这张纸,再去打开任何一个工具的官网,你会发现评估的效率完全不一样,因为你终于知道自己要比的是什么了。
我之前选工具时被厂商的功能清单打动了,结果上线后发现导入期和衰退期的分析根本跑不起来,销售说的和实际用的完全是两回事。到底有没有一套可操作的验证方法,不用听他们宣讲就能自己判断?
核心判断依据是看工具能不能用你自己的历史商品数据跑通四个阶段的分析闭环,而不是看功能列表。
具体做法:选3-5个已经走完完整生命周期的商品,导入导入期、成长期、成熟期、衰退期的真实数据,要求厂商现场演示各阶段的关键动作,导入期的新品动销追踪、成长期的渠道对比、成熟期的毛利结构拆解、衰退期的清仓建议生成。如果某个阶段只能用模拟数据或需要额外开发才能跑,就说明覆盖深度不够。
另外重点看工具是否支持按阶段设置不同的分析口径和指标阈值,比如导入期看铺货率和首周动销,成熟期看周转天数和毛利贡献,如果所有阶段共用一套指标模板,基本可以判定是浅层覆盖。最后要厂商提供同行业客户的脱敏数据截图或录屏,不能只给PPT。
我们是一个20多人的消费品团队,老板觉得上个PLM系统才能做好商品管理,但我看那些PLM方案动辄几十万起步,实施还要好几个月。我担心买回来用不起来,反而拖累日常分析节奏。小团队到底该怎么选?
20人以下的团队不建议直接上重型PLM。判断依据很简单:重型PLM的价值在于流程管控和多部门协同,比如研发、采购、生产、销售跨部门的数据流转和审批节点管理,这套东西对商品分析本身并不直接产生洞察。
小团队更需要的是能快速接入销售和库存数据、按阶段自动生成分析看板的轻量工具,或者直接用BI工具搭一套自己的分析模板。一个可执行的做法是:先用现有的表格或轻量BI工具,把导入期到衰退期的核心指标跑通一个完整周期,记录下哪些环节人工耗时最多、最容易出错。
如果连续两个季度都发现数据打通和协作流程是瓶颈,再考虑升级到更重的系统。这样既能控制成本,也能在选型时带着真实需求去对比,不会被厂商的功能演示带偏。
我在做商品分析时最头疼的就是每个阶段该看什么指标,网上说法不一,有说看动销率的,有说看周转天数的,还有说看生命周期价值的。我们公司卖的是快消品,不同品类的阶段划分还不一样,到底有没有一套可以参照的通用口径?
不建议追求通用口径,但要建立一套可调整的指标框架。具体做法是:先按你所在行业把生命周期四个阶段的时间边界定下来,比如快消品导入期通常是上市后0-4周,成长期4-12周,成熟期12-36周,衰退期36周以后,这个边界要根据品类动销速度调整。
然后每个阶段锁定2-3个核心指标加若干辅助指标:导入期核心看首周动销率和铺货率,辅助看退货率和复购意向;成长期核心看周环比增速和渠道转化效率,辅助看获客成本;成熟期核心看毛利贡献和库存周转天数,辅助看竞品价格带变化;衰退期核心看清仓速度和残值回收率,辅助看替代品衔接情况。
关键判断依据是这些指标能不能直接对应到你的决策动作,如果某个指标看了也不知道该做什么,就说明它不该放进你的核心看板。最后建议每季度根据实际数据表现校准一次阶段边界和指标阈值,不要一年到头用同一套参数。
我们之前选型时厂商说两周就能上线,结果实际花了将近三个月才勉强跑起来,中间数据迁移和字段映射来回折腾了好几次。我想知道行业里真实的落地周期是什么水平,以及哪些环节最容易拖时间,这样下次选型时能提前准备。
落地周期取决于工具类型和你的数据基础,但有几个环节几乎一定会超预期。第一是数据接入和清洗,如果你有多个销售渠道、ERP和手工表格,字段对齐和口径统一通常要占整个项目40%以上的时间,厂商说的两周上线往往只指系统部署,不包括数据准备。
第二是分析模板配置,把通用模板改成符合你业务阶段和指标定义的分析视图,至少需要2-3轮业务方确认和调整。第三是流程适配,如果工具要求你按它的逻辑重新定义商品阶段划分或审批节点,跨部门达成一致可能又要花掉几周。
一个可执行的判断方法是:在签约前要求厂商给出同行业同规模客户从签约到第一份可用分析报告产出的实际时间,并列出各环节的工时分配。如果对方只给系统部署时间而不提数据准备和模板配置,就把你预估的总周期乘以1.5到2倍作为心理预期。另外建议在合同里把数据可导出性和迁移支持写清楚,降低将来换工具时的退出成本。


读者评论
作者说的'退出成本'这点太真实了。我们之前选了一套BI,用两年想换,发现历史看板的计算逻辑根本导不出来,口径文档也没沉淀,最后硬着头皮续费。选型时真该把这一条放在第一位。
用真实数据跑全链路这个建议很实用。我们去年评估工具时就是被演示环境骗了,供应商用样板数据跑得很流畅,结果接入我们自己的数据后发现平台接口只回传90天,退货口径还三个平台不一致,项目直接延期两个月。
文章里那句'功能模块是供应商的组织方式,分析动作才是你的工作方式'说到点子上了。我做过选型对比表,47个功能点打分,最后得分最高的上线后一线根本不用,因为改个筛选项要点五层菜单。评估必须让实际使用者上手。
衰退期不建议苛求工具自动化这个观点我认同。清仓时点判断确实高度依赖人工经验,低频且非标,用导出加本地模拟反而比硬套工具模板快。硬做自动化预警经常误报,反而干扰判断。
