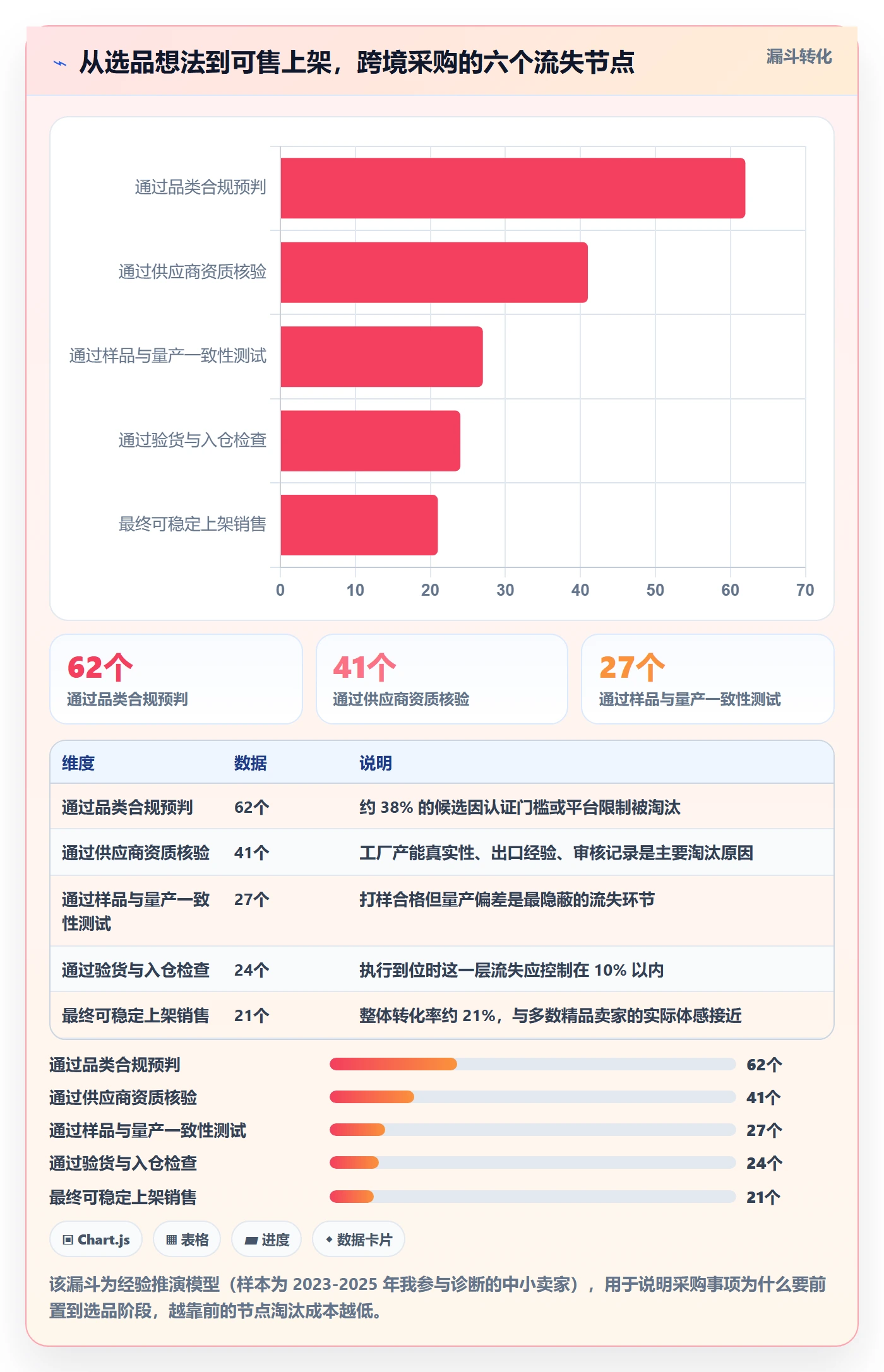

过去两年我帮二十多家跨境卖家做过采购流程诊断,最常听到的一句话是:"我已经用了一站式服务,为什么选品采购还是天天出事?"这个问题的答案不在于服务商能力不行,而在于卖家根本没搞清一件事,一站式服务能替你执行动作,但不能替你承担决策责任。本文不写老套的"十大误区",而是把选品采购事项按决策节点拆开,逐个标注服务商通常能覆盖到哪一步、卖家必须自控什么、验收物是什么。
读完你应该能做两件事:判断手里那份"一站式方案"到底覆盖了什么,以及给团队搭起一份能落地检查的选品采购清单。
先说结论,省得你读到一半才发现方向不对。市面上绝大多数"一站式服务能力清单"描述的都是服务商"能做什么",但真正决定你采购成败的,是它"不做什么"。这两者之间的差值,就是你要自己兜的部分。
我把接触过的服务商能力按四个层级归类:找货层(供应商资源对接、比价、打样)、执行层(下单、跟单、验货、拼柜、代发)、履约层(头程、清关、海外仓、尾程)、数据层(销量测算、竞品监控、价格带分析)。
真正意义上的"一站式",绝大多数停在前三层。数据层只有少数服务商真正做扎实,而再往上还有一层几乎没人替你承担的东西,主体责任层:目的国合规申报、知识产权侵权风险、产品安全责任、售后法律责任。这一层服务商最多提供文件代办和流程协助,最终担责主体依旧是卖家自己。
找货本质上信息中介。服务商有工厂资源、有报价渠道,这部分外包效率确实高。但问题在于:同一批货,服务商同时供给十几家卖家时,你的差异化就没了。如果服务商同时是"你的供货方"和"你的选品顾问",它的利益动机和你并不一致。
下单、跟单、验货、拼柜这些动作,外包出去能省掉大量人力。但验收标准,AQL 抽样水平、关键缺陷定义、包装跌落测试要求,必须由卖家来定义。你写"按样品验收",验货方就按最宽松的标准执行,最终结果就是到仓才发现整批色差超标。
头程、清关、海外仓这些环节,服务商的规模效应明显,外包是合理的。但要小心的是:当服务商把履约和采购打包报价时,你很难看清采购单价里是不是已经埋了履约成本。我见过一份报价单,产品单价看起来比市场低 8%,但同一条柜的物流费比市场高 22%,整体算下来反而贵了。
CE、UKCA、FCC、PSE 这些认证,服务商可以帮你对接实验室、代提交文件,但证书持有人、技术文件保存义务、产品召回责任,最终都在卖家身上。这部分千万别当成"服务商搞定"的环节。

第一类是信息采集型工作:工厂报价收集、供应商基础信息核验、样品物流追踪。这类工作重复度高、判断成分低,外包收益明显。
第二类是流程执行型工作:下单、跟单、现场验货、拼柜、订舱。这类工作标准化程度高,服务商有规模优势。
第三类是文件代办型工作:认证申请提交、报关单据整理、标签制作。这类工作专业但不涉及判断权。
反过来,有三类工作外包后风险会显著放大:资金决策(MOQ、账期、备货量)、标准定义(验货标准、包装规范)、责任承接(合规主体、售后归属)。这三类一旦外包,出问题时你会发现连追责对象都找不到。
为什么"误区清单"没用?因为它只告诉你"别做什么",没告诉你"谁来做"。看完十条误区,你还是不知道该在合同里写哪几行字、该在哪个节点签字确认。
所以我建议把选品采购事项重组为三段式结构:服务商通常能做到哪一步 / 卖家必须自控什么 / 这一项的验收物是什么。凡是写不出验收物的事项,基本都是空话,直接砍掉。
我做过一个粗略统计:在我经手的二十七家年营收 300 万到 5000 万美元的卖家里,有十九家都订阅过至少一份"供应商避坑指南",但只有四家建立了书面的采购验收标准。这就是差距所在,知道误区不等于建立机制。
第一个错位是成本变量不同。国内采购主要看单价、运费、账期;跨境采购还要叠加头程费用、目的国关税、认证摊销、平台佣金、退货率、滞销库存成本。同一个产品,国内算下来毛利 40%,跨境算完可能只剩 12%。
第二个错位是时间变量不同。国内补货三天到仓,跨境海运 30 天、空运 7 天、海外仓调拨 3 天。这意味着跨境采购的"决策提前量"是国内的十倍以上,选品判断必须提前 45 到 60 天做出。
第三个错位是标准变量不同。国内出厂合格就行,跨境还要满足目的国标签、电压、材质、包装材料环保要求。德国包装法、法国 EPR、美国加州 Prop 65 这些东西,出厂时没人管,清关时可能直接卡住。
第四个错位是责任变量不同。国内采购出了质量问题,最多是退货换货;跨境出了问题,可能面临平台下架、账户冻结、目的国监管处罚,甚至是产品责任诉讼。

我印象最深的是三家做家居收纳类产品的卖家,都在 2024 年采购了同类折叠收纳箱,采购单价差异只有 6%,但最终结果差了三倍以上。
卖家 A 采购单价最低,MOQ 500 件,工厂账期 30 天,验货标准写的是"按样品"。结果到仓后发现 12% 的产品卡扣无法正常锁合,退货处理后实际可用率只有 87%。
卖家 B 采购单价比 A 高 6%,但要求了 AQL 2.5 的抽检标准,并在合同里写明了"卡扣闭合力 ≥ 15N"的量化指标。到仓不良率 1.8%,几乎没有售后损失。
卖家 C 采购单价和 B 接近,但选的是有 BSCI 审核记录的工厂,同时提前做了德国包装法注册。虽然前期多花了大约两周时间和一笔注册费,但欧洲站上架顺畅,没有出现任何合规拦截。
把三家的数据摆在一起看,A 的账面采购成本最低,但把退货损耗、返工、上架延迟算进去后,单件综合成本反而是最高的。这就是典型的"低价采购总成本陷阱"。

2023 年之前,多数卖家的采购逻辑是"选品,备货,上架,广告推"。2024 年之后,Temu 全托管、半托管、TikTok Shop 全托管等模式大量出现,采购逻辑被彻底改写。
在全托管模式下,平台掌握定价权,卖家实际上变成了"产能供给方"。这时候你的采购决策重点不再是"这个品能不能卖爆",而是"我能不能在平台给定的采购价下,保持稳定产能和可接受毛利"。
具体来说,全托管模式下采购决策变量会从"毛利率"转向产能爬坡速度、批次一致性、包装标准化程度、账期承受力。这四项里,任何一项出问题,都可能被平台降级或清退。
需要提醒的是:各平台托管模式的具体规则更新频繁,本文涉及的平台机制描述请以官方最新公告为准,不要拿本文当规则依据。
下面这八条,我在不同卖家的采购会议上几乎都见过。但我不打算只复述现象,而是每条给出"为什么错"和"怎么改"。
很多人算采购成本只算"出厂价 + 头程",这是不完整的。完整的单件成本至少包含七项:出厂价、头程分摊、目的国关税、认证摊销、平台佣金、退货损耗、滞销库存摊销。
其中最容易忽略的是认证摊销和滞销摊销。一个 CE 认证加测试报告可能要花掉几千到几万元,如果首批只备 500 件,单件摊销就是几十元。滞销摊销更隐蔽,如果一批货有 20% 卖不掉,最终清仓价可能只有成本的三成,这部分亏损要摊到卖出去的那 80% 上。

选款是在已有供应链里挑一个现成产品,选品是从品类结构倒推该做什么产品。两者的差别在于:选款不改变供应链,选品会倒逼供应链重组。
我见过最典型的失败案例,是一个卖家看到某款宠物饮水机在亚马逊卖得好,直接找了同款工厂拿货。上架三个月后发现,这个品类已经被两家大卖家锁定了核心关键词和 Reviews 门槛,自己既没有成本优势,也没有差异化卖点。
选品的核心不是"找爆款",而是"找到自己能赢的战场"。判断标准包括:头部集中度、评论门槛、价格带分布、是否存在可差异化的功能点、供应链是否有改良空间。
合规不是采购后补的动作,而是选品阶段的筛选条件。正确的顺序是:先确认品类需要哪些认证和注册,再判断这些成本能不能被毛利覆盖,最后才决定要不要做这个品。
常见的合规门槛包括欧盟 CE、英国 UKCA、美国 FCC 和加州 Prop 65、日本 PSE、韩国 KC、泰国 TISI、印尼 SNI、中东 GCC,以及德国包装法、法国 EPR 这类环保注册。不同品类、不同目的国要求差异极大,具体适用范围和最新版本必须以官方发布为准。
判断逻辑很简单:如果认证成本占首批货值超过 15%,而你又没有把握做长线,这个品就不适合做试点。
在选品立项表里加一列"合规前置判定",字段包括:目的国、品类、必需认证清单、预计认证费用、预计认证周期、是否有豁免路径。这一列填不出来的品,先不进入供应商谈判环节。
认证有版本、有有效期、有适用型号范围。我见过卖家拿着三年前的测试报告去上架,型号对不上、标准版本过期,被平台直接下架。技术文件要按目的国要求保存,这一点服务商通常不会主动提醒你。
MOQ 和账期的本质是资金占用模型,不是商务技巧。同样一款产品,MOQ 500 件、账期 30 天,和 MOQ 2000 件、账期 90 天,看似后者更划算,但实际资金占用可能翻倍。
我通常用一个简单公式判断:单批次资金占用 = 采购单价 × MOQ × (备货周期 + 海运周期 + 账期差额折算) / 周转次数。这个数超过你单月可动用采购资金的 40%,就说明风险偏高。

这句话等于没有标准。工厂可以说"和样品一样",你也可以说"不一样",最后靠吵。真正可执行的验货标准必须量化。
一个可用的验货标准至少包含:抽样水平和 AQL 值(常用 AQL 2.5 判主要缺陷、AQL 4.0 判次要缺陷,具体按品类调整)、关键功能指标的量化阈值、外观缺陷的判定图例、包装与标识的核对清单。
我通常建议卖家在验货单里加一栏"不可接受缺陷",把过去半年售后投诉 TOP5 的问题直接列进去。这份清单是活的,每季度更新一次。
知识产权排查必须和选品同步,因为它直接决定这个品能不能做。要查的至少包括:目的国商标注册情况、外观设计专利、实用新型或发明专利、以及平台品牌备案情况。
实际操作中,我建议在选品阶段做两轮筛查:第一轮做关键词和图形商标的初筛,成本低、速度快;第二轮针对进入打样阶段的候选品,做专业检索。第二轮的投入只在少数候选品上发生,性价比更高。
需要说明的是,知识产权检索存在固有盲区,尤其是未公开的申请。任何检索结论都不能作为"不侵权"的法律保证,高价值品类建议咨询专业机构。
这是 2024 年以后出现频率最高的一条。很多卖家以为把货交给平台就万事大吉,实际上全托管对采购的要求不是降低了,而是转移了。
全托管模式下,平台掌握流量和定价,但产能稳定性、批次一致性、包装规范、标签准确性这些责任依然在卖家身上。我见过卖家因为三批货的外箱尺寸不一致,被平台判定为"供货不稳定"而降权。
所以在全托管模式下,采购清单的重心要从"成本优化"转向产能可预测性和批次一致性:至少要确认工厂的月产能上限、旺季排产优先级、备用产线情况。
物流适配性包含体积重、箱规、单箱重量上限、是否含电池、是否含液体、是否需要温控。这些东西在采购下单前就该确认,等到发货前才发现超重或含电,可能要重新包装甚至换产品。
亚马逊 FBA 对单箱重量、箱体尺寸、标签都有明确要求,超标的处理成本很高。这类规则变动频繁,每次发货前都应重新核对官方最新的入仓要求。
在设计确认阶段就问工厂三个问题:单品包装后的净重和体积、外箱装箱数、外箱毛重和三边尺寸。这三个数据决定了你的头程报价和入仓合规性,成本极低,但能避免大量返工。

前面拆了八个误区,但只指出问题不够,必须给出可操作的结构。我用的方法很简单:把选品采购拆成七个决策节点,每个节点填三栏,谁执行、谁负责、验收物是什么。
"谁执行"回答的是动作归属,可以是服务商、工厂、卖家,也可以是共同执行。"谁负责"回答的是结果归属,必须明确到单一主体,不能写"共同负责"。"验收物"回答的是证据归属,必须是一个可交付的文件、样品或数据记录。
只有"谁负责"和"验收物"都填得出来,这个节点才算真正被管理起来。填不出来的节点,通常就是将来出问题的地方。
执行方通常是卖家自己或合规顾问,服务商最多提供目的国要求的基础信息。责任方必须是卖家。验收物是一份《品类合规预判表》,包含目的国、必需认证、费用估算、周期估算。
执行方可以是服务商,但责任方仍是卖家。验收物包括营业执照、出口资质、过往订单证明、产能承诺书。这里的关键是交叉验证:服务商给的工厂资料,最好通过第二个渠道再核一次。
执行方是工厂,责任方是卖家与服务商共同确认。验收物是签字确认的封样样品,加上量产件的对比测试报告。封样必须双方各持一份,这是后续争议的唯一依据。
执行方和负责方都必须是卖家。这一项外包出去,等于把财务决策权交出去。验收物是书面的阶梯报价单和账期条款,要写清各档 MOQ 对应的单价和付款节点。
标准制定由卖家负责,抽检执行可以外包。验收物是《验货标准书》和第三方验货报告。验货报告要能看到抽检数量、缺陷分类计数和判定结论。
执行方可以是代理机构,责任方是卖家。验收物是商标检索报告、专利检索记录,以及报关所需的出口资质文件。
执行方是卖家,责任方也是卖家。验收物是采购合同里的质量保证条款和退换货约定,要明确批次不良率上限和超标后的处理方式。

我在给卖家做流程改造时有一条硬规则:任何一项采购工作,如果不能产出一份文件、一张照片、一段数据记录,就不算完成。
这条规则看起来苛刻,但效果很好。它把大量口头沟通变成了可追溯的证据,也让服务商知道哪些环节不能糊弄过去。常见的验收物清单包括:合规预判表、供应商资料包、封样确认单、阶梯报价单、验货标准书、第三方验货报告、入仓交接单、责任划分确认函。
下面这部分来自我 2023 到 2025 年跟踪的卖家样本,其中不少人在采购决策前会先用数据工具做一轮市场验证。我自己在帮他们做品类评估时,常用的是数跨境(官网:https://shukuajing.jiushuyun.com/?utm_source=seo&utm;_plan=est&utm;_unit=gys)这类跨境电商数据分析平台,用它拉销量趋势、价格带分布和竞品上新节奏,作为采购立项的输入条件之一。
铺货型卖家的特征是 SKU 多、单 SKU 备货少、试错速度快。这类卖家如果照搬精品卖家的十二项清单,效率会崩掉。
我的建议是压缩到三项核心:合规一票否决项、供应商最小可信核验、单件总成本快速估算。其他环节用标准化模板批量处理,不做单 SKU 深度评估。
精品型卖家单 SKU 投入大、周期长,采购清单必须细化。除了前面七个节点,还要补充:竞品价格带分析、评论门槛评估、差异化功能点确认、供应链改良方案、模具与开发费用分摊、首单与追单节奏设计。
这十二项里,我特别强调评论门槛评估。如果一个品类的头部 Listing 平均有 3000 条以上评论,且评分都在 4.5 以上,新品切入的广告成本会显著高于平均水平。
全托管卖家的采购清单要把产能相关项提前。至少包含:工厂月产能上限、旺季排产优先级、备用产线、外箱规格标准化、标签与条码准确性核验、批次留样制度。
我在一个做家居小件的卖家那里看到过很实用的做法:他们给每个批次留一份样品并编号存档,一旦平台反馈某批次问题,可以立刻追溯是哪一批、哪个产线出来的。
在决定备货量之前,我会先看目标品类近 12 个月的销量曲线,重点看是否有明显季节性、是否处于增长或衰退通道。这直接决定首单备货量和补货节奏。
把竞品按价格带分布拉出来,看哪个区间竞争最激烈、哪个区间有空白。这决定了产品的定价策略和成本上限,如果主流价格带在 25 到 35 美元,而你的单件总成本已经到 24 美元,这个品的空间就很窄。
看竞品的新品上架频率和迭代周期。如果头部卖家每 2 个月就迭代一次,说明这个品类技术更新快,你的采购周期必须缩短,否则上架就过时。

我观察到一个现象:刚开始用数据工具做选品验证的卖家,决策周期反而变长了,因为可看的数据太多,容易陷入反复验证。用了半年以上的卖家,决策周期会重新回落。
我的建议是给数据验证设一个明确的边界:单 SKU 的前置验证时间不超过 3 个工作日,验证指标不超过 5 个。超过这个范围,就是在用分析代替行动。

没有一套清单适合所有卖家。下面按营收阶段给三套建议,你可以直接对照自己的情况取用。
这个阶段的采购核心目标是不踩致命坑。建议只做三件事:一是选品前确认目的国必需认证,避免做完了发现不能卖;二是找至少两家供应商报价,防止被单一供应商锁死;三是每批货留一份样品并拍照存档。
这个阶段不建议花钱做复杂的采购系统,用一张表加一个共享文件夹就能管住。表格字段控制在 15 个以内,字段太多你根本不会填。
这个阶段的问题通常不是找不到货,而是货的质量不稳定、资金周转吃紧。建议做三件事:一是建立书面验货标准,把关键缺陷量化;二是建立单件总成本模型,把七项成本都算进去;三是设计阶梯采购方案,用 MOQ 换单价,但控制单批资金占用不超过月采购预算的 40%。
同时建议在这个阶段引入数据工具做前置验证。像数跨境这类平台可以把销量趋势、价格带、竞品节奏集中到一个看板里,让采购立项有数据依据,而不是靠感觉。
这个阶段最大的风险是"流程黑箱",事情都是别人在做,你不知道哪一环出了问题。建议做三件事:一是把七个决策节点的责任表书面化,和服务商签责任划分确认函;二是建立批次留样和追溯制度;三是每季度审查一次服务商的能力边界是否发生变化。
很多卖家在这个阶段会考虑自建采购团队。我的判断是:执行类岗位可以继续外包,但标准制定和资金决策岗必须内部化。
第一个动作:把服务商承诺的能力写成文字,包括它覆盖哪些节点、不覆盖哪些节点、每个节点的交付物是什么。口头承诺不算。
第二个动作:保留至少一个关键节点的自有能力。通常是验货标准制定或者资金决策,这两个不能全交出去。
第三个动作:每季度做一次服务商复盘,对比"承诺覆盖"和"实际覆盖"的差异。这个动作能提前发现能力退化。

采购决策的本质是取舍。下面四组冲突,我在几乎每个卖家那里都遇到过,没有标准答案,但有不踩坑的判断顺序。
低价工厂通常产能弹性差,旺季要么涨价要么延期。如果你的销售有明显的旺季节奏,我建议优先选产能稳定的供应商,哪怕单价高 5% 到 8%。
判断依据是:旺季断货导致的排名下滑,恢复成本通常远高于多付的那点采购差价。你可以用"缺货一周的销售损失"和"全年多付的采购差价"做个对比,答案通常很清楚。
长账期本质上是供应商给你的一笔无息贷款。如果单价差在 5% 以内,而账期能从 30 天延长到 90 天,通常选长账期更划算,因为它直接改善现金流。
但要注意:账期越长,供应商对品质问题的容忍度可能越低,出现质量争议时处理空间更小。所以长账期必须配合更明确的验货标准和赔付条款。
全托管的好处是省心、上量快,代价是定价权和品牌资产归属弱。自控供应链的好处是能沉淀品牌和用户,代价是前期投入大、周期长。
我的判断逻辑是:如果你做的是标准化程度高、差异空间小的品类,全托管的性价比可能更高;如果你做的是有设计感、有复购、有品牌溢价的品类,自控供应链更值得投入。
这一组冲突最容易被短期业绩压力带偏。我的建议是:合规一票否决,没有例外。可以压缩的是市场验证时间和广告测试时间,不可以压缩的是合规确认时间。
实操上可以并行推进:合规确认和供应商谈判同步进行,样品测试和数据分析同步进行。这样能兼顾速度和安全,但前提是把合规放在第一顺位,一旦不合规立刻叫停,不留后患。

说了这么多原则,最后给可以直接用的东西。下面三份模板的字段是我从实际项目里精简出来的最小集,你可以在自己的表格工具里直接建表。
这份表的用途是确保每个 SKU 在进入供应商谈判前,核心判断都已完成。建议一个 SKU 一行,未填完的字段用醒目标记。
SKU编码, 品类, 目的国, 必需认证清单, 认证费用估算(元), 认证周期(天),
目标价格带(当地货币), 竞品评论门槛(条), 单件总成本估算(元),
预计毛利率(%), 首单MOQ, 单批资金占用(元), 供应商数量,
供应商产能承诺(件/月), 合规判定结果(通过/暂停/否决), 立项日期
这份表的核心是让验货结果可量化、可追溯。抽检数量和缺陷计数必须分主要缺陷和次要缺陷两类记录。
批次号, 生产日期, 验货日期, 抽检数量, AQL标准(主要/次要),
主要缺陷数, 次要缺陷数, 判定结果(通过/拒收/返工),
关键功能指标实测值, 外箱毛重(kg), 外箱三边尺寸(cm), 装箱数,
封样编号, 留样编号, 验货人, 卖家确认人
这份确认函不需要复杂的法律措辞,关键是覆盖责任归属和交付物。建议每个合作的服务商都签一份,随合作范围变化及时更新。
服务商名称, 合作范围, 覆盖节点清单, 不覆盖节点清单,
各节点交付物名称, 交付时限, 卖家自控事项清单,
质量争议处理方式, 信息保密约定, 生效日期, 更新日期
正确顺序是:采购前检查表在选品立项时使用,验货交接单在下单后、生产完成前使用,责任划分确认函在合作开始前签署、每季度更新一次。
不要指望一次把三份表都填完整。我的经验是先从采购前检查表开始,用一个月时间跑顺,再加上第二份,三个月后再上第三份。表格的价值在于被执行,而不是被设计得完美。

回到文章开头那个问题:为什么用了一站式服务,选品采购还是天天出事?因为大多数卖家把一站式理解成了"责任转移",而它本质上是"执行效率工具"。
我把全文的核心判断收成三句话:第一,服务商能替你执行动作,但不能替你承担主体责任,尤其是合规、知识产权和售后这三项;第二,选品采购清单应该按责任边界写,每个节点必须有明确的负责方和验收物;第三,外包的边界取决于节点判断,执行类可以外包,标准制定和资金决策必须内部化。
下一步你可以做三件事。第一件,把手里那份一站式服务方案翻出来,对照本文第一部分的八个节点,逐个标注"覆盖 / 部分覆盖 / 不覆盖",找出能力真空区。第二件,从采购前检查表开始,给自己跑一个月的最小 SOP,字段填不满的先简单处理,跑顺了再补。
第三件,把七个决策节点的责任归属写到合同或确认函里。这件事看起来麻烦,但它决定了出问题时你是有据可依,还是只能自己消化损失。采购这件事真正的护城河,从来不是找到最低价,而是知道每一步谁在负责、拿什么验收。
我之前一直以为找了‘一站式’就能把选品采购全甩出去,结果第一批货因为标签不合规被卡在目的国海关,服务商说这不归他们管。我就想知道,他们到底能管到哪一步,哪些事我必须自己盯?
把服务商能力拆成‘执行层’和‘责任层’来看最清楚。执行层通常能覆盖:找货、比价、拿样、代为验货、贴标换标、代发入仓、基础头程对接;责任层则不覆盖:目的国合规主体责任、知识产权侵权风险、产品安全召回、售后责任归属。判断依据很简单,看合同里‘责任条款’写的是‘协助’还是‘承担’。
如果写的是‘协助提供资料’‘配合整改’,那就意味着最终后果仍由卖家承担。可执行做法:签约前让对方用书面形式列出‘我方可执行的动作清单’和‘需卖家书面确认的事项清单’,两份都拿到后再决定哪些环节外包。凡是涉及认证主体、进口商名义、产品责任险的,默认不外包。
我上次收到服务商的验货报告写着‘合格’,结果入仓后客户投诉批次色差明显,退货率飙升。我就怀疑他们到底抽了几件、按什么标准判的。现在想搞清楚,验货报告到底能不能信,抽检比例有没有行业参考?
验货报告能不能用,取决于三件事:抽检比例、判定标准、留样凭证。多数服务商的默认抽检是AQL 2.5或4.0,按批次数量分档,比如1200件以下抽80件、3201到10000件抽200件,这是通用口径但不是每个品类都适用。
判定标准必须落到可量化项:色差用色卡编号比对,尺寸用公差范围,功能项用测试条件,而不是‘外观良好’‘功能正常’这种主观描述。可执行做法:第一,要求报告附抽检明细表,写明抽了多少、不合格几件、判定依据哪一条;第二,关键品类把抽检比例提到AQL 1.5甚至加严,费用自己承担也值得;
第三,要求每批留样并封存,标注批次号,出现争议时以留样为准。如果服务商拒绝提供明细或留样,这份报告就不能当入仓依据。
我以前选品只看采购价和毛利,结果上架后才发现要补做认证,一笔费用直接把利润吃掉了。现在想在前端就把合规成本算进去,但不知道该怎么判断哪些品类必须做、大概要留多少预算。
判断依据看三个变量:目的国、品类风险等级、销售渠道。目的国决定认证体系,比如欧盟CE、美国FCC和FDA、英国UKCA、日本PSE,同一产品卖不同国家要分别处理。品类风险等级决定是否强制,带电、带磁、接触食品、儿童用品、化妆品、医疗周边这几类基本绕不开强制认证,普通家居纺织类通常只需标签和成分合规。
销售渠道决定审核强度,平台自营仓和全托管模式通常要求入仓前提供认证编号,独立站则靠目的国海关和市场监管抽查。预算口径给一个可参考的粗算:强制认证类目,认证与测试费用通常占单批次采购金额的3%到8%,高风险品类如儿童用品可能到10%以上;非强制类目主要是标签、成分检测和翻译费用,通常低于1%。
可执行做法:选品立项时先做一张‘目的国×品类’的合规矩阵,把需要认证的项标红,再向至少两家检测机构询价,把报价写进选品成本表,而不是等采购完成后再补。
身边有人说做全托管就不用操心采购了,平台从选品到发货全包,我只要供货就行。但我又担心这样会不会把自己的供应链能力废掉,万一哪天模式变了,我连供应商都找不回来。
全托管包办的是‘销售和履约环节’,不是‘采购决策权’。平台通常负责定价、流量、物流、售后,但采购什么、向谁采购、按什么标准验收,很多环节仍要卖家自己定,尤其在供货稳定性、品质一致性、账期和MOQ上。判断依据:看平台合同里对供货方的要求写的是‘按平台标准交付’还是‘平台代为采购’。
绝大多数全托管模式是前者,意味着你仍是采购责任主体,出品质问题平台会退货、扣款甚至清退。可执行做法:第一,即使做全托管,也要保留自己的供应商名录和验货记录,不要只留平台后台数据;第二,核心单品至少维持两家可替代供应商,避免单一依赖;
第三,把平台的品控标准转成自己的采购验收单,提前在供货端卡住,而不是等平台抽检退货。把全托管当渠道,不要当采购外包。


读者评论
作者把一站式服务按决策节点拆开,特别点出主体责任层无法外包,这个视角很实在。以前看能力清单总觉得服务商什么都能做,现在明白了合同里该写什么、哪个节点必须自己签字,比一堆避坑指南有用。
三张采购订单的对比印象最深,A和B单价只差6%,但结果差三倍以上,说明验货标准和量化指标才是关键。我们自己采购也常犯这种错,只盯出厂价,忽略了AQL和认证摊销,最后综合成本反而更高。
全托管模式那段提醒很及时,平台掌握定价权后,卖家确实变成了产能供给方,采购决策从追毛利率转向产能爬坡和批次一致性。但文章也说了平台规则更新快,具体还得看官方公告,不能拿这篇当依据。
