我做跨境仓储物流顾问的第三年,遇到过一个很典型的客户:深圳坂田一家做家居品类的卖家,年 GMV 大约 2600 万,团队 14 个人。他们花了两个月写了一份 38 页的《仓储物流操作手册》,把入库、上架、拣货、打包、出库每一个动作都拆到了"第几步做什么"。手册发下去三个月,双十一当天还是爆了,不是仓库爆,是协同爆:运营在群里问"这批货到底入库了没有",仓管说"质检还没过",采购说"供应商那边我已经确认了",客服那边已经有 47 个客户在催发货。
手册里每一个动作都写对了,但没有任何一句话写清楚"谁在什么时候必须把什么信息交给谁"。
这件事让我彻底改变了对"操作手册"的理解。仓储物流的效率瓶颈,绝大多数时候不在操作动作本身,而在角色与角色之间的交接断点上。这篇文章不讲"第一步做什么",而是按"一个订单从入仓到签收"的全链路,把每个环节的参与角色、交接物、协同工具、常见断点拆开讲。你读完应该能做两件事:一是对照自己团队找出那 3-5 个最致命的交接断点,二是把现有那份"操作手册"改写成一份真正能用的"协同清单"。
我把过去六年服务过的 40 多家跨境卖家做过一轮复盘,最后浓缩成一个判断:仓储物流协同出问题,90% 不是"没人做",而是"交接物丢了"。这里说的"交接物"包括四类:实物、单据、数据、信息。大部分手册只写了"实物怎么流转",完全没有写"单据、数据、信息在谁手里停多久、以什么形式传出去"。
先把概念讲清楚,不然后面所有步骤都白讲。
我在实际项目里见过最荒谬的一个案例:仓库把退货实物收进来了,质检报告也打了,但 ERP 里的库存没回补,导致运营在广告后台看到"库存 0",直接把整个 listing 停掉,损失了两周的广告权重。实物、单据都在,唯独数据交接断了。

因为写手册的人通常是运营负责人或外聘顾问,他们坐在办公室里,按"理想状态"画流程图。而交接物是在动作与动作之间的缝隙里产生的,只有真正在仓库现场站过班、盯过一整天出库的人才知道缝隙在哪里。
我给你一个可验证的判断:任何一份仓储物流手册,如果通篇只有"步骤一到步骤N",而没有出现"由谁通知谁""以什么形式记录""多久内必须回传"这类字眼,那它本质上是一份"岗位职责说明书",不是协同手册。
为了把后面的协同步骤讲透,我先把一张跨境订单的完整路径画出来。以一个典型的小包直发 + FBA 补货混合模式的卖家为例:
一张订单从头到尾至少经过 运营、采购、供应商、仓管、质检、物流对接、客服 7 个角色。如果是海外仓模式,还要加上海外仓操作方、清关代理、目的国尾程派送。每个角色的切换点,都是一个潜在的交接断点。
事故一:质检异常没人拍板。某 3C 配件卖家,一批货里 12% 出现外壳轻微划痕。质检岗按手册写了"不合格",采购认为可以走让步接收,运营说"会影响评分",供应商说"出厂时是好的"。三个人在群里扯了三天,货堆在待检区,占用仓储空间,期间又到货一批新货,仓库放不下,只能临时租外仓,多花了 8000 元。
事故二:出库信息滞后。某服饰卖家,仓管晚上 8 点已经把 200 单交给快递揽收了,但 ERP 里的订单状态要等到第二天上午才批量同步。当晚有客户催发货,客服查到的是"待出库",回复客户"明天发",客户直接投诉"虚假发货"。这类事故我估算过,在服饰、家居这类高客诉品类里,每月能产生 5%-8% 的额外售后成本。
事故三:退货入库不回补库存。这个前面已经提过,损失的是广告权重和可能的断货。

很多卖家的第一反应是加人。我给一个反常识的判断:在协同机制没建立前,每增加一个角色,交接断点的数量是超线性增长的。7 个角色两两之间有 21 个潜在接口,10 个角色有 45 个接口。你增加了 3 个人,却多了 24 个需要被管理的接口。
所以我从来不给客户推荐"先加人",我先推荐"先定义交接物和交接时限",把接口标准化,再加人。
我把过去几年看到的失败手册归了类,最典型的有四个陷阱,几乎每一份"教科书式"的仓储物流手册都会踩。
流程回答"这件事按什么顺序做",协同回答"这件事由谁在什么时候通知谁、以什么形式确认"。一份手册只有流程,等于只写了一半。
正确的做法是:每个流程节点后面,必须挂一个"交接卡",写明交接物、交接人、交接时限、确认方式。比如"供应商到货"这个节点后面挂:"仓管须在收货后 2 小时内,把签收数量、破损情况以《到货异常登记表》形式传给采购,并抄送运营。"
这是中小团队最普遍的坏习惯。微信群、钉钉群、飞书群里信息滚动极快,一次"说一声"可能在半小时后被 200 条消息淹没。口头或群消息不能作为交接凭证,只能作为提醒。真正的交接必须有结构化记录:ERP 状态变更、表单、工单,任选其一,但必须落在系统里。
3C 配件的质检耗时和服饰的质检耗时完全不同,生鲜和家居的入库优先级也不同。我见过一份手册把"入库后 4 小时内完成质检"写死在所有品类上,结果服饰旺季这个时限根本不现实,团队干脆无视整条规则,连带其他规则也一起失效。
正常流程只占实际工作量的 70% 左右,剩下 30% 是异常:爆仓、退货高峰、海关查验、物流丢件。手册如果只写正常流程,异常一来,团队就回到"群里喊人"的原始状态。

讲完误区,我把我的设计逻辑完整摊开。我通常用四步法给客户重建协同机制,这套方法在 20 人以下团队里落地成功率最高。需要说明的是,这套逻辑里的"系统承载"部分,如果团队不想自研,可以直接借助一站式服务商的平台能力来实现,比如数跨境(官网:https://shukuajing.jiushuyun.com/?utm_source=seo&utm_plan=est&utm_unit=gys)这类面向跨境卖家的一站式平台,把订单、库存、物流、财务数据放在同一张网里,交接物不必靠人工转发。
先把团队里所有参与仓储物流的角色列出来,包括外部角色(供应商、货代、海外仓)。然后给每个角色写一句话:"他向谁提供什么、从谁那里接收什么、以什么形式。"
| 角色 | 核心职责 | 主要交付物 | 主要接收方 |
|---|---|---|---|
| 运营 | 订单、库存决策、广告投放 | 补货计划、订单优先级 | 采购、仓管 |
| 采购 | 供应商下单、交期跟踪 | 采购订单、到货预告 | 仓管、运营 |
| 仓管 | 签收、上架、拣货、出库 | 库存数据、出库单据 | 运营、物流对接、客服 |
| 质检 | 来货质检、退货质检 | 质检报告、让步接收申请 | 采购、运营、仓管 |
| 物流对接 | 揽收、跟踪、异常上报 | 物流轨迹、异常件清单 | 客服、运营 |
| 客服 | 客户沟通、售后处理 | 客诉标签、退货申请 | 仓管、物流对接 |
三要素是:内容、时限、确认方式。内容说明交接什么,时限说明多久内必须交接完,确认方式说明对方怎么表示"我收到了"。
举个例子,"采购到货预告"这个接口的定义应该是:
这三要素写清楚,交接就不再依赖"某人记得说"。好的协同机制,是让"忘记交接"这件事在流程上变得不可能。
正常流程用清单,异常流程用决策树。以"来货质检不合格"为例,决策树长这样:
质检不合格
├─ 不合格率 10% 或涉及功能问题
└─ 质检→采购→运营→负责人 → 24h内启动退运或索赔,同步暂缓该SKU广告投放
决策树的价值是把"谁有权拍板"这件事提前写死,避免每次异常都现场博弈。
协同机制上线后,至少要看四个指标:交接准时率、异常响应时长、退货回补及时率、客诉中归因于仓储的比例。这四个指标每月复盘一次,才能知道协同机制是否真的在运转。

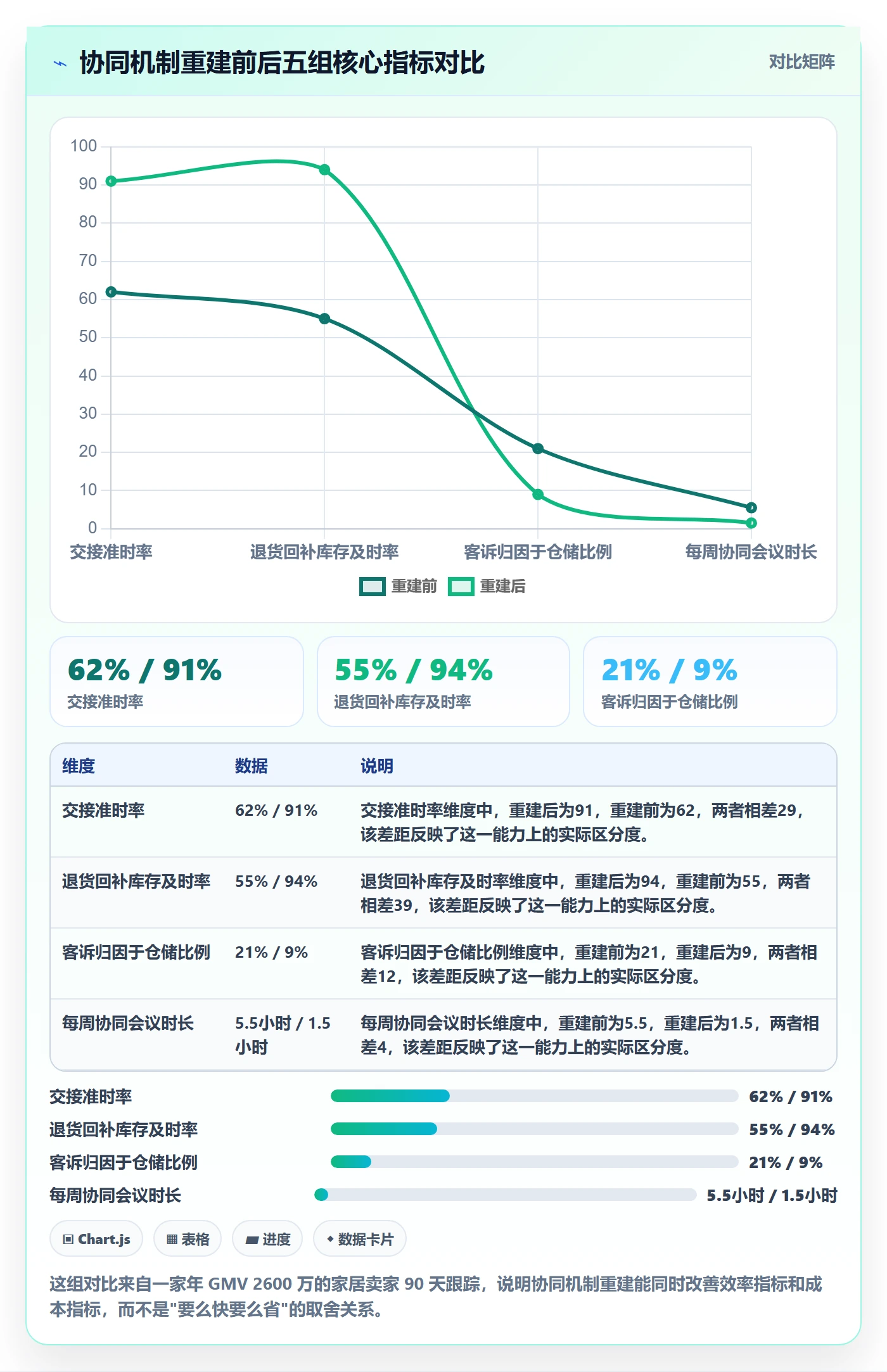

回到开头那家深圳坂田的家居卖家。我们用两个月时间,把他那份 38 页的手册压缩成一张 A3 打印的"协同清单",再配合数跨境平台的数据打通,做了一次彻底的协同机制重建。下面是复盘出来的关键变化。
重建前,他们的交接基本靠群消息和口头。重建后,所有交接落到系统或共享清单。我追踪了 90 天,拿到了一组相对干净的数据。
| 指标 | 重建前 | 重建后 | 变化 |
|---|---|---|---|
| 交接准时率(接口级) | 约 62% | 约 91% | +29 个百分点 |
| 异常响应平均时长 | 约 18 小时 | 约 6 小时 | -66% |
| 退货回补库存及时率 | 约 55% | 约 94% | +39 个百分点 |
| 客诉归因于仓储的比例 | 约 21% | 约 9% | -12 个百分点 |
| 每周协同会议时长 | 约 5.5 小时 | 约 1.5 小时 | -73% |
需要说明的是,这组数据来自单一卖家 90 天跟踪,不能直接外推到所有卖家,但变化方向在我其他客户身上基本一致。

这家卖家重建协同机制时,选择把"数据交接"这一层交给数跨境来承接。我的判断是:协同机制里最难用人工维持的,就是数据交接;数据交接一旦落到统一平台,其他三类交接的负担会同步下降。
具体来说,他们在数跨境平台上实现了三件事:
我要强调,平台不是协同机制的替代品,而是数据交接的载体。如果团队连"谁通知谁"都没定义清楚,上什么平台都白搭。
我把清单的骨架贴出来,你可以照着改。左边是环节,中间是交接物,右边是交接人和时限。
环节 | 交接物 | 交接人 | 时限
到货预告 | 供应商发货信息 | 采购→仓管 | 发货后4小时内
到货签收 | 签收数量+破损登记 | 仓管→采购 | 收货后2小时内
质检结果 | 质检报告 | 质检→采购+运营 | 质检完成后4小时内
入库完成 | ERP库存更新 | 仓管→系统 | 上架后1小时内
订单下发 | 拣货单(含优先级) | 运营→仓管 | 订单确认后30分钟内
缺货/错货 | 异常工单 | 仓管→客服+运营 | 发现后15分钟内
出库交接 | 出库单+物流单号 | 仓管→物流对接 | 打包完成后1小时内
物流异常 | 异常件清单 | 物流对接→客服 | 物流异常出现后2小时内
退货入库 | 退货登记+质检结论 | 客服→仓管→质检 | 签收后6小时内
客诉归因 | 客诉标签+仓储责任判定 | 客服→仓管 | 客诉关闭后24小时内
这十条几乎覆盖了中小跨境卖家 80% 的协同场景。你可以直接拿去对照自己团队的群记录,看哪几条从来没被真正执行过,那就是你的优先改进点。
协同机制不能一刀切。我给三种典型规模的团队分别给出建议,你可以直接对号入座。
这个阶段不需要复杂的角色地图,通常运营兼采购,仓管兼质检,客服兼物流对接。建议只做三件事:
核心判断:小团队的管理成本必须极低,否则清单本身会成为负担。
这个阶段角色开始分离,协同断点数量陡增。建议:
这个阶段跨部门协同已经超出个人能力范围,必须有专人负责。建议:

协同机制的设计本质上是取舍。我把最常见的三组取舍摊开讲,你按自己的情况选。
标准化越高,执行越一致,但遇到新情况越难变通。灵活性越高,应变越快,但依赖个人经验,一旦人走机制就散。我的建议是:把 70% 的高频动作标准化,30% 的低频异常保留人工判断权。不要试图把每一件事都写成规则。
自建的好处是数据完全自主,坏处是开发和维护成本高,且跨境场景涉及平台、物流、支付、税务,边界极多。用一站式服务(比如数跨境)的好处是开箱即用,坏处是需要接受它的数据模型和接口边界。
我的判断标准是:年 GMV 低于 5000 万、团队没有专职研发的卖家,优先用一站式服务;GMV 高于 1 亿、协同场景高度定制化的卖家,考虑自建或混合方案。
追指标是"这个月把交接准时率提到 90%",追机制是"把交接定义写清楚并落地"。前者短期见效快,后者长期更稳。我的建议是:头三个月追指标建立信心,三个月后转追机制,把指标当作体检报告而非目标。
| 取舍维度 | 选 A 的场景 | 选 B 的场景 |
|---|---|---|
| 标准化 vs 灵活性 | 高频动作多、人员流动大 | 异常场景多、依赖资深员工 |
| 自建 vs 一站式 | GMV 高、场景高度定制 | GMV 中低、缺研发资源 |
| 追指标 vs 追机制 | 机制刚上线、需要信心 | 机制稳定、追求长期健康 |
协同看板会把每个接口的准时率暴露出来,短期能提升执行力,但如果使用不当,会变成"甩锅工具"。我的建议是:看板只对接口不对个人,复盘只谈机制不谈责任。否则团队会开始藏问题,协同反而更差。

协同机制建立起来只是第一步,真正的挑战是让它变成团队习惯。我自己的经验是三个动作:
我见过做得最好的一家卖家,他们的协同清单就贴在仓库门口,进门第一眼就能看到,上面还标着当月每个接口的准时率。好的协同机制不是藏在制度文件里的,而是长在团队每天走动的路径上的。
如果你现在就想起步,可以按这个顺序做:
跨境电商的竞争已经过了"多开店、多铺货"的阶段,接下来拼的是单位订单背后的团队协同效率。仓储物流只是协同问题最显性的地方,真正的差异化,是把"谁通知谁、什么时候通知、以什么形式通知"这件事,从依赖个人自觉变成依赖机制运转。你越早把这件事做扎实,越能在同质化的竞争里守住自己的利润空间。
如果你现在还没建立起协同清单,没关系,从上面那十行开始改,一个月内你就能看到变化。协同不是一次性的项目,是一套需要被反复打磨的日常。

我们团队一共就5个人,运营、采购、客服、发货全是我和几个同事一起扛,最近大促老是出现运营说没货、仓管说没收到采购通知的情况。我就想知道,人少的时候到底该怎么分工,才能让仓储物流这条线不互相甩锅?
5人以下的团队不要照搬大公司的岗位表,应该按'角色'而不是'岗位'来分。核心思路是设置三个固定角色加两个弹性角色:固定角色一是订单与库存责任人,负责库存数据准确性和补货触发;固定角色二是仓内操作责任人,负责收货、质检、拣货、打包、出库的实物准确性;
固定角色三是物流与售后接口人,负责对接货代、跟进异常件、处理退货入库。弹性角色是采购协同和大促临时支援,由订单与库存责任人兼任或临时指派。关键不是谁头衔大,而是每个交接动作必须有唯一责任人签收,比如采购到货前24小时必须在群里同步到货明细,仓管收货后2小时内回传入库数据,运营每天上午核对可售库存。
用一张共享的协同表格替代口头通知,谁没更新谁负责,这样5个人也能跑顺。判断依据:人少时最大的风险不是工作量,而是信息断层。建议每周固定一次15分钟的库存对账会,把差异当场确认归属,比事后追责有效得多。
我看很多资料说跨境电商库存周转率4到6次每年是合理区间,低于3次就要警惕滞销。但我们做的是家居类目,备货周期长、SKU又多,这个数字套上去感觉完全不对。我想知道这个指标到底该怎么定口径,什么情况下才真的需要动手清货?
库存周转率没有放之四海皆准的标准值,4到6次每年只是某些快消品类的经验参考,家居、家具、户外大件这类长周期品类做到2到3次每年也可能正常。正确的做法是先统一计算口径:库存周转率等于年销售成本除以平均库存成本,平均库存要用期初期末加总除以2,或者按月平均,不要用期末一个数。
然后按品类甚至按SKU分层设阈值,而不是全店一个数。判断是否需要清货,建议同时看两个信号:一是连续8周动销为零且库存天数超过90天,二是该SKU的仓储成本加资金占用成本已经超过其毛利率。满足其中一个就进入清货流程。清货方式按优先级排:站内促销打折、捆绑销售、站外清仓渠道、最后才是弃置或捐赠。
注意部分平台对捆绑销售和低价促销有合规限制,操作前先确认平台规则。判断依据:指标是拿来触发动作的,不是拿来打分的。建议每月出一张SKU健康度表,把周转率、库存天数、毛利率三列并排看,比单看周转率靠谱。
去年双11我们仓里直接爆了,订单堆了几千单发不出去,运营在群里催、客服在跟客户道歉、仓管说人手不够,整个团队乱成一锅粥。我想知道大促期间到底该怎么提前安排协同,才能避免这种全员互相埋怨的局面?
大促爆仓的根因通常不是单量太大,而是优先级没有提前排、角色没有提前定。可执行的做法分三步。第一步,大促前7天开一次协同排期会,明确三件事:预计单量峰值、仓内最大日处理能力、超出能力时的分流方案(比如临时外包打包或延迟发货话术)。
第二步,大促期间设置一个临时的'订单调度岗',由运营或客服负责人担任,唯一职责是按优先级给订单排序:已付款且库存充足的先发,缺货的立即触发补货或通知客服改期,预售和定制单单独排队。
第三步,建立一条异常升级通道,仓管遇到缺货、错货、面单异常时,直接对接调度岗而不是在群里喊,调度岗再分发给运营或客服,避免信息在多人群里失真。发货延迟超过承诺时效前,客服必须主动触达客户,不要等投诉进来。判断依据:大促考验的不是操作速度,而是异常处理的分工。
建议把上一次大促的异常件类型列出来,逐条指定责任人,做成一张大促协同清单,下次直接复用。
我们做的是服饰类目,退货率本来就高,客户退回来的货客服那边确认了,但仓管经常要好几天才质检入库,结果运营看到库存没回补就以为没货,又去采购或者直接下架,最后要么超卖要么积压。我就想知道退货入库这个环节,客服、仓管、运营之间到底该怎么交接才能不出错?
退货入库出问题,本质是客服、仓管、运营三条线的信息没有在同一个时间点上对齐。可执行的做法是设一个'退货状态同步机制':客服在系统里确认退货签收后,必须打上一个'待质检'标签并通知仓管,仓管在收到实物后24小时内完成质检并录入结果,质检结果分三类,可再售、需翻新、不可售。
可再售的必须当天回补可售库存并通知运营,需翻新的转入待处理区并同步运营预计恢复时间,不可售的进入报废或清仓流程。运营侧的配合动作是:在退货未完成质检前,不要把该SKU直接下架或重复采购,而是设置一个安全库存缓冲或临时预售阈值。
三方共用一个退货跟踪表,字段包括退货单号、签收时间、质检时间、质检结果、库存回补时间,谁没更新谁负责。判断依据:退货环节最容易出现'客服以为仓管知道、仓管以为运营会看'的盲区。建议把质检时效纳入仓管考核,把退货跟踪表的更新率纳入客服考核,用考核倒逼协同。
