经营报表模板:财务人员成本视角:预算对比如何避免异常发现晚
目录

经营报表模板:财务人员成本视角:预算对比如何避免异常发现晚 | 九数云-E数通

eshutong 发表于2026年8月23日

经营报表模板真正难的地方,不是把预算数、实际数和差异率放进同一张表,而是让财务在费用失控之前看见“正在形成的异常”。我在复盘一组月度经营数据时发现,某团队最终费用只超预算8.6%,但其中一项采购成本早在月中就已经超出预算26%;如果等到月底凭证全部入账,管理层看到的只是结果,而不是仍然可以纠正的过程。

经营报表模板:财务人员成本视角:预算对比如何避免异常发现晚

一、先讲核心结论:预算对比的重点不是算差额,而是提前识别成本形成

1. 一张合格的经营报表,必须同时回答四个问题

我判断经营报表是否有用,通常不会先看颜色是否漂亮,而是先看它能否在五分钟内回答四个问题:哪一类成本已经偏离预算,偏离是由价格、数量、时间还是业务量造成的,已经发生但还没有入账的支出有多少,以及本月结束时预计会落在哪里。

如果报表只能回答“本月实际支出是多少”,它更接近记账结果;如果还能回答“按照当前趋势,月底可能是多少”,才具备经营管理价值;如果进一步指出“哪一项动作会导致预测继续恶化”,财务才真正参与了成本控制。

我的核心判断是:预算对比必须从“已入账差异”升级为“已发生、已承诺、预计发生”三层成本对比。只看已入账费用,异常往往已经过了最佳干预窗口。

成本状态典型数据经营含义财务动作
已入账发票、工资、报销、折旧已经形成的实际成本核对口径,解释差异
已承诺采购订单、合同、已批准申请未来大概率会形成的成本判断是否可以取消、延期或替代
预计发生待结算服务、预计加班、项目剩余成本月底或项目结束时可能落地的成本更新预测,提前压降风险

2. 预算异常不能只用一个百分比判断

实际金额比预算高10%,不一定比高5%更危险。一个月度预算为2万元的差旅科目多花2,000元,可能只是一次临时出差;一个年度预算为300万元的关键采购项目只多花5%,却可能意味着合同价格已经失去控制。

因此,我会把异常拆成四个维度:偏差幅度、偏差金额、发生速度和业务影响。偏差率高但金额很小的事项,可能需要观察;金额大、速度快、又会影响交付或毛利的事项,应当进入当天的经营会议。

判断维度需要观察的信号适合的处理方式
偏差幅度实际或预测偏差率持续超过阈值要求责任人说明原因
偏差金额绝对金额已经影响利润或现金流提高审批层级或冻结非必要支出
发生速度短时间内连续提交相似申请核查是否存在集中采购、拆分申请或需求前置
业务影响会影响交付、客户续约、产能或现金安全优先保障关键事项,再调整非核心成本

经营报表模板:财务人员成本视角:预算对比如何避免异常发现晚

3. 模板至少要有三列,而不是只有预算和实际

最简化的预算表通常只有“预算金额、实际金额、差异金额、差异率”四列。这样的表可以完成核算,却无法指导行动。我建议至少增加“已承诺金额、预计完工金额、业务量、单位成本、责任人、异常原因、处理动作、预计关闭日期”这些字段。

其中最容易被忽略的是业务量和单位成本。销售团队人数增加后,工资总额上涨可能是合理的;客户数量没有增加,但客服外包单价和总量同时上升,就需要追查供应商价格、工时口径或需求重复。

报表字段用途缺失后的典型问题
预算金额明确原始计划无法判断偏差是超支还是预算调整
实际已入账反映已确认成本账面结果与经营现场脱节
已承诺金额反映未来刚性支出月底预测长期偏低
业务量判断成本是否有业务依据无法区分规模增长和效率下降
单位成本识别价格、效率和结构变化总额正常但单价已经恶化
预计月底金额提前评估最终结果异常只能在结账后被发现

二、背景和真实场景:为什么月底才发现异常,往往不是财务不认真

1. 费用形成时间和入账时间本来就不一致

很多管理者以为费用发生日就是费用入账日,但实际情况并不是这样。员工本月出差,发票可能下月才提交;供应商本月已经完成服务,结算单可能在下月确认;项目成员本月加班,工资和外包费用可能在工资结算周期结束后才进入账面。

财务如果只从总账或费用报销系统取数,就会天然滞后。问题不在于财务报表错误,而在于报表反映的是“确认结果”,不是“经营承诺”。要避免异常发现晚,就必须把采购、合同、工时、排班、项目进度等上游信号纳入经营报表。

2. 一个脱敏案例:总额只超8.6%,但三项成本已经失去控制

下面的案例来自我常用的月度成本复盘方法。为保护商业信息,我对企业名称、金额和比例做了扰动,但保留了实际复盘中最有价值的结构。案例对象是一家拥有18个直营网点、3个交付团队的服务型企业,月度成本预算为100万元。

月底关账后,实际成本为108.6万元,整体超预算8.6%。管理层第一反应是“偏差还可以接受”,但把成本按驱动因素拆开后,结论完全不同:采购成本超预算13.9%,差旅成本超预算26%,临时外包成本超预算31%;而几个金额较大的固定成本科目没有异常,掩盖了高风险项目的恶化。

成本类别预算已入账已承诺月底预测预测偏差
人力成本46.0万元48.1万元0.8万元49.2万元+6.96%
采购成本28.0万元25.6万元6.3万元31.9万元+13.93%
差旅成本10.0万元8.9万元2.7万元12.6万元+26.00%
软件与服务9.0万元7.4万元0.9万元8.8万元-2.22%
租赁及固定支出7.0万元5.9万元0.2万元6.1万元-12.86%

真正值得关注的不是采购和差旅已经超预算,而是这两类支出在第12个工作日就出现了连续上升信号。采购订单数量比过去三个月平均值高出21%,差旅申请人数只增加8%,但人均差旅金额增加了17%。这说明异常并非单纯由业务规模增长造成,而更接近价格、路线和审批节奏变化。

经营报表模板:财务人员成本视角:预算对比如何避免异常发现晚

3. 异常发现晚,通常有三个上游断点

第一个断点是预算没有拆到责任人和驱动因素。预算只按部门分配,无法知道是人员数量、采购单价还是业务量改变导致差异。

第二个断点是承诺数据没有进入财务视野。采购订单、合同、申请单和项目工时散落在不同系统里,财务直到发票进来才知道支出已经形成。

第三个断点是报表没有规定处理时限。即使发现差异,如果没有“谁在什么时候解释、什么时候采取动作、何时复核”的闭环,异常会在下一期继续出现。

经营报表模板:财务人员成本视角:预算对比如何避免异常发现晚

三、常见误区:为什么很多预算对比表看起来完整,却不能防止超支

1. 误区一:把总额差异当成全部答案

总额差异适合做管理层摘要,不适合直接做原因判断。假设人力成本上涨5万元,同时软件费用下降4万元,报表显示总成本只增加1万元,但这两个变化的经营含义完全不同。人力上涨可能意味着交付能力增加,也可能是重复招聘;软件下降可能是节约,也可能是服务中断后未续费。

我在复盘时会先看“抵消效应”。如果一个科目的节省抵消了另一个科目的超支,就把两者拆开,不允许用净额隐藏问题。尤其是收入下降时,绝对成本没有明显上升,但单位收入成本可能已经恶化。

2. 误区二:只比较当月预算,不看累计趋势

当月预算对比有一个常见陷阱:预算本身可能不是平均分布的。年度保险、招聘费、展会费和设备采购往往集中在特定月份,如果把年度预算简单除以12,再与当月实际比较,就会制造大量假异常。

更稳妥的方式是建立“月度分布预算”和“累计预算”两条线。月度分布预算回答本月是否按计划执行,累计预算回答从年初到现在是否已经偏离全年轨迹。两者不能互相替代。

3. 误区三:把“预算未用完”直接当成节约

预算少花不一定代表效率提高。如果项目延期、招聘推迟、供应商尚未开票,账面都会显示节约。对这类科目,我会把“未发生”拆成三种状态:需求取消、需求延后、尚未确认。

只有需求取消或通过流程优化真正减少了资源消耗,才能称为节约。需求延后只是成本时间移动,尚未确认则是负债或费用的滞后反映。

4. 误区四:所有科目使用同一套预警阈值

统一设置“偏差超过10%就标红”看似简单,实际上会带来大量误报。办公用品预算1万元,超支12%只多花1,200元;关键供应商合同预算100万元,超支6%就是6万元,而且可能影响毛利。

我更倾向于使用“比例阈值+金额阈值+趋势阈值”的组合规则。例如偏差率超过10%且金额超过5,000元,或者连续两个周期偏差超过5%,或者预测月底金额超过预算但已承诺金额已经达到预算的80%,才进入重点处理清单。

5. 误区五:只让财务解释,不让业务共同确认

财务能够发现数据变化,但不一定知道变化是否合理。采购单价上涨可能源于原材料市场变化,差旅增加可能源于客户现场交付,项目工时上升可能源于需求变更。若只让财务在报表里写“费用超支”,最后只能得到形式上的解释。

有效的异常说明必须由财务和业务共同完成。财务负责量化差异、拆分驱动因素和评估影响,业务负责确认事实、提出行动和承担关闭结果。

经营报表模板:财务人员成本视角:预算对比如何避免异常发现晚

四、专业判断逻辑:从差异数字追到成本驱动因素

1. 先做三层拆解:金额、业务量、单位成本

成本差异通常可以拆成三层。第一层是金额差异:实际成本减预算成本。第二层是业务量差异:实际业务量减预算业务量。第三层是单位成本差异:实际单位成本减预算单位成本。

例如客服外包预算是每单20元、预计处理10,000单,总预算20万元。月底实际处理11,000单,每单22元,实际成本24.2万元。增加的4.2万元中,2万元来自业务量增加,2.2万元来自单位价格和效率变化。两者的处理方式完全不同,前者要评估需求和产能,后者要谈价格和优化流程。

如果报表没有业务量和单位成本,就只能看到“多花了4.2万元”,看不到应该调整业务计划还是成本标准。

2. 用“已发生、已承诺、剩余需求”计算月底预测

对多数可拆分成本,我建议采用一个简单但实用的预测逻辑:月底预测金额等于已入账金额,加上已承诺未入账金额,再加上剩余期间预计发生金额,减去已经确认取消的事项。

对于项目类成本,还应增加完工比例和剩余工作量。项目预计总成本不应该简单等于当前已发生成本乘以一个固定系数,而要结合剩余工时、未完成任务、供应商合同和交付节点重新估算。

经营报表的价值,不是把预测做得绝对准确,而是让预测在异常真正发生前不断修正。预测误差可以接受,预测长期偏低且从不修正,才是管理风险。

3. 建立异常优先级,而不是简单堆积红色标记

我会把异常优先级定义为:偏差金额权重,加上偏差速度权重,加上业务影响权重,再减去可逆性权重。可逆性越低,越需要提前处理。例如已经签署且不可取消的合同,虽然不能直接压降,但仍需调整后续采购;尚未审批的申请则具备更高的即时干预价值。

在实际表格中不一定要使用复杂算法,但至少要保留“金额等级、趋势等级、业务影响、可逆性、责任人”五个判断字段。这样管理层看到的不是几十个红色单元格,而是一份按处理价值排序的行动清单。

优先级判断条件处理时限典型动作
P1金额大、速度快、不可逆或影响交付24小时内负责人确认,暂停新增承诺或提交替代方案
P2金额中等、连续两期恶化三个工作日内完成原因拆分和月底预测修订
P3金额较小、一次性、可解释月度复盘时记录原因,观察是否重复发生

经营报表模板:财务人员成本视角:预算对比如何避免异常发现晚

4. 给报表设置“异常说明最小标准”

我不建议接受“业务增加”“临时需要”“市场变化”这类没有行动含义的说明。合格的异常说明至少要包含五部分:发生了什么,偏差金额是多少,具体原因是什么,预计是否继续发生,下一步由谁在何时完成什么动作。

例如,“客户现场增加导致差旅超支”仍然不够具体。更好的写法是:“本月新增两个现场交付点,出差人数增加3人,产生差旅偏差2.1万元;其中1.2万元已发生,0.9万元已预订;下月将采用区域集中排班,预计减少往返次数4次,由交付负责人在25日前确认路线。”

五、具体案例和数据观察:把一张月报改造成可提前行动的经营工具

1. 先把“结果报表”改成“滚动预测报表”

在前面的脱敏案例中,原始月报只显示总预算100万元、实际108.6万元,管理层在月末才知道超支。改造后,财务每周更新已入账、已承诺和预计发生三组数据,并且把成本拆成“数量驱动、价格驱动、时间驱动、结构驱动”。

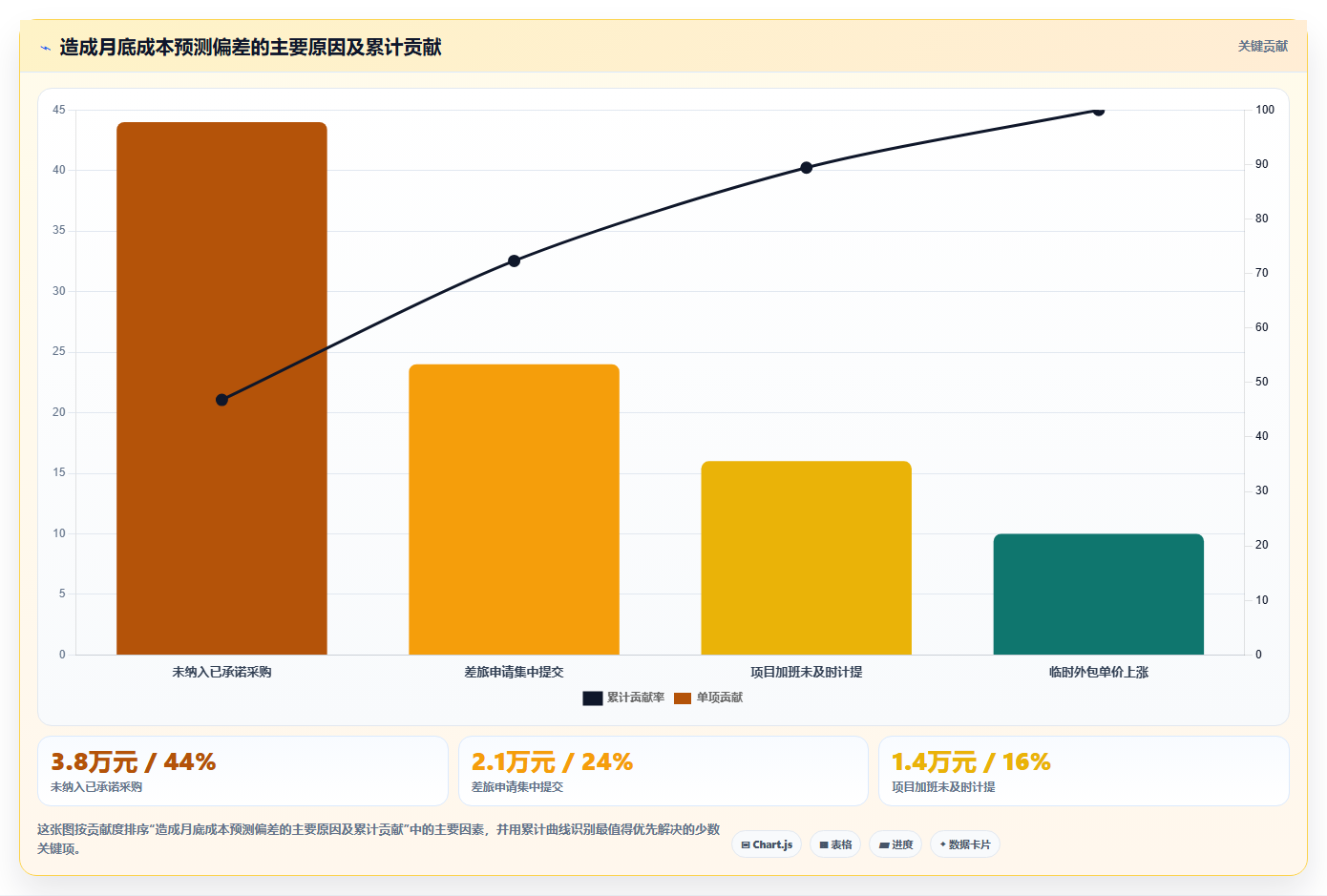

第一个变化是采购成本在第10个工作日就被标记为P1。原因不是它当时已经花掉31.9万元,而是订单承诺已经达到6.3万元,叠加已入账金额后,预测超过预算。采购负责人随后把两项非关键采购延期,调整了一个供应商的交付批次,最终预测从31.9万元降到29.4万元。

第二个变化是差旅成本没有简单冻结。财务发现超支主要来自临时跨区域出差,而不是所有差旅都失控,于是把差旅申请按客户、城市和交付团队拆分。最后保留关键客户现场,取消低价值重复往返,预测金额从12.6万元降到11.1万元。

经营报表模板:财务人员成本视角:预算对比如何避免异常发现晚

2. 用原因树区分“真实超支”和“预算失真”

有些异常并不是执行失控,而是预算从一开始就不合理。例如预算按去年每单成本编制,今年客户结构变化后,高难度项目比例提高,单位服务成本上升。此时继续要求团队回到旧成本标准,可能会损害交付质量。

我通常把预算偏差分成四类:业务量变化、价格变化、效率变化和预算假设错误。业务量变化需要更新计划,价格变化需要谈判或替代,效率变化需要优化流程,预算假设错误则应调整基准,但要保留调整原因,不能直接覆盖历史预算。

偏差类型识别问题常见证据对应动作
业务量变化服务单、客户数、项目数是否增加业务量高于预算,单位成本稳定重新评估容量和收入贡献
价格变化供应商单价、工资标准、差旅价格是否上涨数量稳定,单位成本上升谈判、替代或更新成本标准
效率变化每单工时、返工率、损耗率是否恶化业务量稳定,单位工时增加优化流程,查找重复劳动和返工
预算假设错误预算前提是否仍然成立市场、客户结构或组织安排发生变化单独修订滚动预测,不覆盖原始预算

3. 数据观察中最容易被忽略的“单位成本拐点”

总成本通常具有滞后性,单位成本却会更早变化。以交付项目为例,项目总成本在前半段可能低于预算,但每个有效交付工时已经从预算的180元升到215元。若项目进度只有40%,总额看起来很安全,继续按照当前效率执行,后半段很可能出现明显超支。

因此,经营报表不能只按会计科目组织,还应按业务对象增加单位成本指标。可以是每个订单成本、每个客户服务成本、每个项目人天成本、每个有效线索成本,具体取决于企业的经营模式。

经营报表模板:财务人员成本视角:预算对比如何避免异常发现晚

六、不同场景下的行动建议:同一套模板不能用同一种管控方式

1. 固定成本场景:重点不是每天盯金额,而是识别合同和资源闲置

租金、基础软件订阅、固定薪酬等成本通常变化慢,适合按月度或季度检查。对这类成本,我建议增加合同起止日期、使用人数、实际活跃人数、续费窗口和取消条件。

例如某软件服务预算没有超支,但购买账号数为120个,月活跃账号只有73个,实际使用率为60.8%。这不是当月费用异常,却是续费决策的提前信号。财务应在续费前30至60天提供使用率和替代成本,而不是等付款后再确认费用是否合理。

2. 人力成本场景:区分人数、工时和结构

人力成本不能只看工资总额。至少要拆分正式员工、外包人员、临时人员、加班工时和招聘成本。员工数量增加但人均产出同步增加,可能是合理扩张;人数不变而加班工时连续增加,往往提示排班、流程或需求预测有问题。

对于项目团队,我更关注“已完成产出对应的人天成本”。同样是本月增加10万元人工,如果交付量增加25%,单位成本可能下降;如果交付量没有变化,只是返工和等待时间增加,就应追查项目管理和资源安排。

3. 采购成本场景:把审批点前移到承诺形成时

采购是最容易出现“财务晚知道”的场景。发票入账通常已经是最后一步,真正决定成本的是需求申请、供应商报价、采购订单和合同签署。

我建议在模板里加入三项:预算剩余额度、已承诺额度、可用额度。可用额度不是预算减已入账,而是预算减已入账再减已承诺。这样可以防止不同部门分别提交申请,最后合计超过预算。

当采购金额较大或供应商集中度较高时,还应增加价格基准、最近一次采购价、替代供应商数量和交付影响。单纯要求采购“控制费用”,通常会把风险转移到质量和交付;有比较基准,才有谈判空间。

4. 项目成本场景:用完工预测替代静态预算

项目预算不能只在立项时制定一次。项目执行过程中,范围变更、返工、人员替换和交付延期都会改变预计总成本。建议每周或每两周更新一次预计完工成本,并把变更单、剩余工时和未完成任务纳入判断。

项目财务至少要跟踪四个数:预算总成本、截至目前实际成本、剩余工作预计成本、预计完工总成本。若预计完工总成本已经超过预算,就不应继续用“目前实际成本还没超支”安慰自己。

5. 小团队场景:先解决时间差,不要一开始追求复杂系统

小团队没有必要一开始建立几十个成本维度。先用统一模板收集预算、已入账、已承诺、预计金额、业务量、负责人和动作日期,固定每周一个更新时间,通常就能解决大部分异常滞后问题。

如果数据来源分散,可以先由各责任人提交承诺和预计发生金额,再由财务抽查高金额事项。小团队最容易失败的不是工具能力不足,而是字段太多、更新太复杂,最后没人愿意维护。

经营报表模板:财务人员成本视角:预算对比如何避免异常发现晚

七、不同情况下的取舍:报表越细不一定越好,关键是匹配决策成本

1. 数据颗粒度和维护成本之间的取舍

把成本拆得越细,理论上越容易定位问题,但维护成本也会快速上升。一个只有三名财务人员的团队,如果要求每笔办公支出都拆到十几个业务标签,最后很可能花大量时间维护字段,却没有更多有效判断。

我的做法是采用分层颗粒度。高金额、高波动、高风险科目拆到责任人和业务驱动因素;低金额、低波动科目保留到部门或费用类别;只有出现连续偏差时,才临时下钻到明细。颗粒度应该服从决策,不应该服从表格的完整感。

2. 及时性和准确性之间的取舍

月初的预测一定不如月末的实际准确,但它有更高的行动价值。若等到所有发票、报销和结算单齐全,数据准确了,很多支出已经无法撤回。

因此,经营报表可以接受一定的预测误差,但必须披露预测口径和误差来源。比如预计成本按近三个月平均值估算,或者按已批准申请的100%计入;不同口径不能混在一起,否则管理层会误解预测精度。

3. 严格控制和业务灵活性之间的取舍

预警机制不是为了让所有成本都下降。关键客户、交付节点和合规事项可能需要额外支出。真正成熟的成本管理,是先区分“必须发生”“可以延期”“可以替代”“应当取消”,而不是一看到超预算就一刀切。

在前面的差旅案例中,取消所有出差会降低费用,却可能造成客户延期和收入损失。通过按客户价值和交付节点排序,企业保留了高价值现场服务,减少了重复往返。这种方式的核心不是压低每一项费用,而是提高单位成本带来的业务价值。

4. 自动化和人工判断之间的取舍

自动化适合做数据汇总、阈值计算、重复提醒和趋势展示,不适合单独判断异常是否合理。系统可以识别某项费用上涨30%,但不知道这是合同涨价、业务增长还是一次性故障。

财务人员的价值不应被理解为手工整理数据,而是把时间从数据搬运转移到原因验证和决策建议。能自动计算的交给工具,必须结合业务事实的判断留给责任人和财务共同完成。

经营报表模板:财务人员成本视角:预算对比如何避免异常发现晚

八、落地经营报表模板:用四周建立不会过度复杂的预算预警机制

1. 第一周:统一预算口径和成本分类

第一周不要急着做可视化页面,先把预算口径说清楚。明确含税还是不含税,现金支付还是权责发生,是否包含内部人工,合同金额如何分摊到月份,退款和冲销如何处理。

然后选择最影响经营结果的十到十五个成本类别,给每一类指定预算负责人和业务量指标。常见的业务量指标包括订单数、客户数、交付人天、有效工时、员工人数、采购数量和门店数量。

2. 第二周:把承诺数据接入,而不是只接财务凭证

第二周重点收集采购订单、合同、已批准申请、项目剩余工时、待结算服务和预计加班。对于无法自动获取的数据,可以先用固定格式的人工填报,不要因为暂时没有接口就放弃承诺层。

人工填报必须包含金额、预计发生月份、责任人、依据和最后更新时间。没有依据的预计金额可以保留,但必须标注为低可信度,避免管理层把估算当成确定事实。

3. 第三周:设置差异规则和异常说明格式

建议至少设置三类规则:金额规则,例如单项预测偏差超过5,000元;比例规则,例如连续两个周期偏差超过8%;趋势规则,例如最近三次预测持续上升且尚未关闭。

异常说明可以采用固定格式:事实、原因、继续发生判断、业务影响、处理动作、责任人和完成日期。固定格式的价值在于让不同部门提交的说明可以横向比较,减少“各说各话”。

4. 第四周:建立周度复盘和月度校准

周度复盘不需要讨论所有科目,只讨论P1和P2事项,以及上周承诺但尚未关闭的异常。每个事项都要有明确结论:继续发生、已控制、预算假设变化、数据待补或无需处理。

月度校准则用于检查预测质量。可以比较月初预测、月中预测、月底预测和最终实际,观察哪些科目经常高估,哪些科目经常低估。连续三个月低估的科目,说明预测方法或承诺数据一定存在缺口。

5. 可直接采用的经营报表字段设计

字段组建议字段更新频率使用目的
预算基准年度预算、月度预算、预算版本、预算假设预算调整时避免修改预算后失去历史对照
实际成本本期已入账、累计已入账、支付金额、待结算金额每周或每日确认账面结果和现金影响
未来成本已承诺、预计发生、剩余工作量、预计完工成本每周提前判断月底或项目结束结果
业务驱动业务量、单位成本、人数、工时、价格、使用率按业务周期区分规模、价格和效率因素
异常闭环优先级、原因、责任人、动作、截止日、复核结果异常发生时确保预警转化为实际行动

经营报表模板:财务人员成本视角:预算对比如何避免异常发现晚

九、常见问题:预算对比和经营报表使用中的几个边界

1. 预算已经超支了,是否应该立刻冻结所有费用?

不应该。先判断超支是否由高价值业务增长、必要价格变化、低效率还是预算假设错误造成。对影响收入、客户交付和合规的必要成本,应保留并重新预测;对尚未发生且低价值的支出,可以延期、替代或取消。

冻结所有费用看起来动作很强,但可能造成收入损失、交付延期和员工效率下降。好的预算控制是改变成本结构和发生时点,而不是简单让所有支出归零。

2. 没有完整的采购订单数据,还能做滚动预测吗?

可以,但必须明确数据覆盖率和可信度。先从金额最大的供应商、固定合同和高频采购开始人工补录,再逐步扩展。报表中应显示“已接入承诺金额占预计承诺总额的比例”,让管理层知道预测可能遗漏什么。

在数据不完整的阶段,宁可把预测分成高可信、中可信和低可信三档,也不要把所有估算都伪装成精确数字。

3. 月度预算经常变化,如何避免预算被随意修改?

保留原始预算、批准调整预算和当前预测三个版本。原始预算用于衡量最初计划质量,批准调整预算用于反映正式经营决策,当前预测用于判断按照现有趋势最终会发生什么。

预算调整必须记录原因、申请人、批准时间和影响金额。这样既允许企业适应变化,又不会因为频繁改预算而消除偏差。

4. 财务人员如何避免把经营报表做成另一个没人看的表?

报表不要从“能展示多少数据”出发,而要从“每周需要做哪些决策”出发。管理层通常只需要知道异常金额、原因、是否继续发生、可采取动作和需要决策的事项。

我建议把首页控制在一屏:预算执行率、月底预测、最大三项风险、承诺成本、异常关闭率和需要管理层决策的事项。明细放在下钻页面或附表,不要让关键判断淹没在数据中。

十、总结:真正有效的模板,是把异常发现时间提前,而不是把表格做得更复杂

经营报表模板的价值,不在于字段数量,也不在于图表数量,而在于它能否把成本异常从“月底结账后的解释题”变成“月中仍然可以处理的决策题”。如果报表只呈现已入账金额,财务看到的是过去;如果报表同时呈现已承诺和预计发生,财务才开始管理未来。

我最看重的独特指标不是单纯的预算执行率,而是异常发现提前量。一家企业即使预算偏差仍然存在,只要能把异常发现从月末提前到月中,把原因从模糊描述变成可验证事实,把责任从财务单方解释变成业务共同关闭,成本管理质量就已经发生了实质变化。

下一步可以先做一件很具体的事:选出本企业金额最高、波动最大、最容易跨期的三类成本,把“已入账、已承诺、预计发生、业务量、单位成本、责任人、处理日期”补齐,连续运行四周。四周后不要只看节省了多少钱,而要复盘三项结果:哪些异常提前发现了,哪些预测总是偏低,哪些动作真正改变了月底结果。

先让报表看见成本形成,再让预算约束成本发生;先建立可行动的预测,再追求更精细的自动化。这才是财务人员从记录经营结果走向参与经营决策的关键一步。

常见问题解答(FAQ)

1. 经营报表模板如何从财务人员成本视角,避免预算异常发现过晚?

我以前做月度经营复盘时,最容易被“本月实际成本低于预算”这个结果误导。明明报表显示节省,到了季度末却突然出现超支,我想知道问题究竟出在预算口径、数据更新,还是异常预警逻辑上。

我在预算复盘中最常见的判断是:异常发现晚,通常不是因为没有报表,而是报表只记录“已经发生的实际成本”,没有记录已经承诺但尚未入账的成本。财务人员看到的是后视镜,业务负责人真正需要的是未来几周的成本风险。

建议把经营报表的核心指标从“预算减实际”扩展为“预算、实际、已承诺、预计剩余、预计完工成本”五个数字。以年度预算120万元、半年预算60万元的部门为例,半年度实际发生48万元,看上去节省12万元;

但如果已经签订的采购和外包合同为22万元,后续预计还需支出62万元,且预计剩余成本不重复计算这22万元,那么预计完工成本就是132万元,全年将超支12万元。

指标金额财务判断 年度预算120万元控制基准 已发生实际成本48万元当前账面结果 已承诺未入账成本22万元短期刚性支出 预计剩余成本62万元需排除已承诺金额 预计完工成本132万元预计超支12万元 模板中应至少增加三列预警字段:预计完工成本、预计偏差金额、预计偏差率。

预计完工成本可按“实际成本+已承诺成本+预计剩余成本”计算;预计偏差金额则是预计完工成本减预算。这样,异常会在发票入账前暴露,而不是等财务关账后才被动解释。我不建议一开始就把所有科目都做成复杂预测模型。先从金额最大的前20%成本项目开始,要求负责人每周更新预计剩余成本。

实践中,大额外包、人力补充、云资源、差旅和市场采购通常贡献了大部分预算波动,优先覆盖这些项目,比给所有小额费用增加审批层级更有效。一个实用的判断标准是“预警提前量”,也就是从第一次出现红色信号到实际超支之间有多少天。如果预警提前量不足7天,说明报表虽然准确,但对经营决策帮助有限;

预算报表的价值不在于把过去算得更细,而在于为负责人留下取消、延期、替代供应商或调整范围的时间。

2. 经营报表模板应该设置哪些字段,才能真正定位预算异常的责任和原因?

我见过不少预算对比表,只有部门、预算、实际和差异四列,月底一看确实能发现问题,但很难回答“为什么超支、谁来解释、下月会不会继续超支”。我想搭一张既方便财务维护,又能让业务负责人直接行动的表,字段应该怎样设计?

我更看重经营报表的“追责可解释性”,而不是字段数量。一个字段只有在出现异常后能帮助回答“发生了什么、影响多大、谁处理、何时完成”时,才值得保留。过度追求明细,反而会让负责人把时间花在填表,而不是处理成本问题。建议把模板分成四层:识别对象、金额口径、异常判断、行动闭环。

识别对象用于确认费用属于哪个部门、项目、成本中心和负责人;金额口径用于区分预算、实际、承诺和预测;异常判断用于计算偏差;行动闭环则记录原因、措施和截止日期。

字段层推荐字段解决的问题 识别对象期间、部门、项目、成本中心、费用类别、负责人异常到底属于谁、哪一类业务 金额口径原始预算、调整预算、实际成本、已承诺、预计剩余避免把不同口径的数字直接比较 异常判断预计完工成本、偏差金额、偏差率、趋势、风险等级判断是一次性波动还是持续风险 行动闭环异常原因、处理措施、责任人、截止日期、复核结果避免报表只提出问题、不推动解决 有一个容易被忽略的字段是“费用发生阶段”。

同样是10000元,已申请、已审批、已采购、已验收和已付款,风险含义完全不同。把这些状态混在实际成本里,财务会低估短期现金压力;全部混在预算消耗里,又会造成重复计算。我建议把“原因”做成有限选项加补充说明,而不是完全开放式填写。

有限选项可以包括价格上涨、数量增加、范围变更、进度提前、预算漏项、一次性费用和数据归集错误。这样做的好处是,连续三个月后可以统计异常主因,而不是得到几十种无法汇总的文字描述。模板还应保留“上月预测、本月预测、预测变化”三列。只看本月预测,无法判断负责人是否持续乐观;

如果某项目连续两个月把预计剩余成本下调,但实际成本和已承诺金额同步上升,就应把它标记为预测可信度偏低,而不是继续相信最新填报数字。在工具选择上,表格适合小团队和初始试运行;当项目、部门和审批记录较多时,可以使用某项目管理平台承载负责人、任务、采购状态和截止日期,再将汇总数据同步到经营报表。

工具解决的是信息分散和更新延迟,不能替代财务对成本口径的定义。

3. 预算对比报表如何设置异常阈值,才能避免误报和漏报?

我在实际使用预算表时遇到过两个极端:阈值设得太低,几百元的波动也被标红,业务人员逐渐不再重视;阈值设得太高,等到季度末才发现已经无法纠偏。预算异常到底应该按金额、比例,还是按趋势来判断?

预算预警不能只设一个百分比,因为小预算项目和大预算项目对同一比例变化的影响不同。一个5000元的小项目超支50%,可能只影响2500元;一个100万元项目超支6%,却可能影响6万元。我的做法是同时使用比例阈值、金额阈值和趋势阈值。可以先采用三色规则作为起点,再根据历史误报率调整。

绿色表示无需额外解释,黄色表示需要负责人在本周期内说明,红色表示必须提出处理方案。阈值不是越严格越专业,关键是红色事项的数量要控制在管理层真正能处理的范围内。

等级建议条件处理要求 绿色偏差率低于5%,且偏差金额低于1万元正常跟踪,不单独升级 黄色偏差率达到5%至10%,或金额达到1万元负责人补充原因和下月预测 红色偏差率超过10%,或金额超过3万元,或连续两期恶化提出削减、延期、替代或追加预算方案 实际计算时,建议同时看“当期偏差”和“累计偏差”。

当期超支可能是一次性采购,累计偏差则能反映预算基线是否已经失真。更重要的是观察趋势:如果偏差率从2%升到5%,再升到8%,即使尚未达到红色标准,也应提前介入,因为连续恶化往往比单月跳升更容易被忽略。我还会增加一个“预测可信度”判断。

若负责人过去三期的预计完工成本分别为90万元、95万元和100万元,实际结果却持续达到110万元,那么下一次报表即使显示风险下降,也不能只看结果,还要要求说明预测依据。预算管理不仅要管成本,也要管理预测质量。阈值最好按照成本类别做差异化设置。固定人力成本通常波动较小,可以使用较窄的比例区间;

市场投放、采购和云资源受用量或价格影响较大,应增加趋势和绝对金额判断。把所有费用都套用同一阈值,往往会让固定费用误报、弹性费用漏报。每季度复盘一次阈值效果,统计三项数据:红色事项中真正需要干预的比例、被标黄但最终没有影响的比例、实际超支前平均提前预警天数。如果红色事项大量是无效提醒,就应提高精度;

如果提前预警天数持续低于7天,就应把已承诺和预计剩余成本纳入更早的周期更新。

4. 财务团队如何让预算异常从月末复盘前移到日常经营过程中?

我所在的团队曾经每月关账后才做预算对比,报表完成时,很多采购、外包和人员安排已经无法撤回。即使财务准确指出了问题,业务也会说“现在才通知,已经来不及了”,我想知道怎样设计一套不增加太多工作量的前置机制。

预算异常前移,不等于要求财务每天重新做一遍月报,而是把关键事件放到成本真正形成之前记录。最有效的方式通常不是增加审批,而是固定几个更新节点,让财务、业务负责人和采购对同一笔成本使用相同状态。我建议采用“月度关账+周度滚动+事件触发”的节奏。

月度关账确认实际成本,周度滚动更新已承诺和预计剩余成本,合同签署、范围变更、人员扩充和采购价格变化等事件发生时,立即触发一次预测更新。这样既不会把所有明细都变成日常负担,也能覆盖最容易造成超支的事项。

时间节点责任人必须更新的内容 每月第1个工作日财务上月实际成本、科目归集和数据质量检查 每周固定日期项目或部门负责人已承诺金额、预计剩余成本、风险变化 合同或范围发生变化时业务与采购金额、交付阶段、付款条件和预计影响 出现黄色或红色预警时负责人及财务原因、措施、截止日期和复核结果 为了避免流程流于形式,每个异常必须绑定一个可执行动作,而不是只填写“加强管理”。

例如,把“控制差旅”改成“未来两周非客户现场出差改为线上会议,预计减少1.2万元,负责人在周五前确认”。动作要有金额、时间和责任人,财务才能在下一周期验证是否有效。在工具上,最小可行方案可以是统一表格加自动提醒;

当信息分散在采购系统、报销系统和项目群聊中时,再考虑使用某项目管理工具关联负责人、任务状态和预算事项。工具上线前,先用一个部门试运行四周,比较异常发现提前量、填报耗时和无效预警数量,不要一开始就全公司铺开。我特别建议保留“首次发现日期”和“实际纠偏日期”两个字段。

很多团队只统计超支金额,却不统计发现速度,因此无法判断管理机制是否变好。比如某季度超支仍为8万元,但异常平均提前21天发现,并且其中5万元被取消或延期,这比单纯追求报表上的零偏差更能说明预算管理产生了经营价值。最后,财务不应成为所有异常的解释人。财务负责统一口径、检查数据和提出风险;

业务负责人负责解释需求变化和采取措施;采购负责确认合同与付款阶段。职责清楚后,报表才会从“财务月底追数据”变成“经营过程中共同管理成本”。

核心关键词

读者评论

梁俊杰

文章把预算对比从“已入账”扩展到“已承诺、预计发生”,这个思路很实用。尤其是采购和差旅在月中已出现异常,说明月底看总账确实可能错过干预时机。

肖俊杰

文中对“预算未用完不等于节约”的区分比较准确,需求取消、延期和未确认三种情况在实际复盘中很容易混淆。若能结合系统落地,报表判断会更可靠。

刘俊杰

用偏差比例、金额、发生速度和业务影响共同设定预警,比统一采用10%阈值更合理。不过这也要求财务与业务及时共享采购、合同和工时数据,执行成本需要提前评估。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
经营报表模板:财务人员老板关心什么:门店对比能否解决成本看不清

经营报表模板:财务人员老板关心什么:门店对比能否解决成本看不清

经营报表模板真正难的地方,不是把营业额、毛利、人工和房租放进一张表,而是回答一个更尖锐的问题:为什么两家营业额 […]
经营报表模板:财务人员实操版清单:利润改善需要检查哪些环节

经营报表模板:财务人员实操版清单:利润改善需要检查哪些环节

经营报表模板:财务人员实操版清单:利润改善需要检查哪些环节 经营报表真正有价值的地方,不是把收入、成本、费用和 […]
经营报表模板:财务人员流程优化:利润改善怎样减少利润波动大

经营报表模板:财务人员流程优化:利润改善怎样减少利润波动大

经营报表模板:财务人员流程优化:利润改善怎样减少利润波动大 很多企业以为利润波动大,是销售不稳定、市场竞争激烈 […]
经营报表模板:财务人员落地路线图:从异常排查走向统一指标口径

经营报表模板:财务人员落地路线图:从异常排查走向统一指标口径

我处理过一类很典型的经营报表:收入表看起来增长了,毛利率却连续三个月下降;销售负责人认为是折扣过大,交付负责人 […]
经营报表模板:财务人员快速排查:毛利分析为何会导致只看营业额

经营报表模板:财务人员快速排查:毛利分析为何会导致只看营业额

经营报表模板:财务人员快速排查:毛利分析为何会导致只看营业额 在一次月度经营复盘中,我看到一张“销售额同比增长 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
