创业团队做成本趋势预测时,最危险的不是算错加减法,而是同一笔支出在不同人的表里被放进了不同月份、不同部门和不同成本类别。结果往往是财务认为毛利率下降,业务认为项目效率提升,创始人看到的现金余额却比两张表都更紧张。《经营报表模板:创业团队成本视角:趋势预测如何避免口径不一》的核心,不是再做一张漂亮的表,而是先规定每个数字在什么时间、因为什么事件、归属于谁,以及能支持什么决策。
经营报表模板:创业团队成本视角:趋势预测如何避免口径不一
我处理经营报表时,通常不会先问“这个月成本是多少”,而会先问“这笔成本因为什么事件发生”。是签约时产生,还是服务交付时产生?是收到发票时登记,还是付款时影响现金?如果这三个问题没有答案,任何趋势线都只能代表录入习惯,不能代表经营事实。
创业团队最容易犯的错误,是把“发生时间”“入账时间”“付款时间”混成同一个月份。例如,年度软件订阅费在一月一次性支付,业务负责人可能把它全部放进一月,财务按月摊销,现金表则只记录一月流出。三种处理都可能有合理用途,但它们不能被放进同一张“月度成本趋势”里直接比较。
我的判断是:经营报表至少需要同时保留三种视角,经营发生口径、会计确认口径和现金支付口径。这三种口径不是互相替代,而是回答不同问题:
很多团队要求财务给出“下个月成本预测”,但没有说明收入规模、人员状态、项目数量、付款周期和一次性事项。这样的预测看似精确,实际上没有条件。更可用的写法是:“在现有人员不变、云资源单价不变、三个项目按计划交付的情况下,下月可控成本预计为 42 万元,合理区间为 39 万至 46 万元。”
我建议把预测结果写成“基准值+上下限+触发条件”。基准值用于预算安排,上限用于现金安全线,下限用于判断是否存在漏记、延期或异常节省。预测旁边还要记录假设条件,否则下个月复盘时没人知道偏差来自执行,还是来自假设改变。
| 预测字段 | 必须回答的问题 | 示例 | 缺少时的风险 |
|---|---|---|---|
| 基准值 | 按当前计划最可能是多少 | 42 万元 | 无法形成预算基线 |
| 下限 | 哪些支出可能延后或取消 | 39 万元 | 低估异常的影响 |
| 上限 | 哪些事项可能提前或超支 | 46 万元 | 现金准备不足 |
| 假设条件 | 数字成立依赖什么前提 | 招聘 2 人延至下月 | 下次复盘无法解释变化 |
不同报表之间存在差异并不可怕。可怕的是差异没有标签,今天按付款统计,明天按发票统计,月底又按项目确认统计,却仍然使用同一个“成本”字段。成熟的团队不会追求所有表格数字完全相同,而会明确哪些差异是设计造成的,哪些差异是异常造成的。
例如,预付一年的客服系统费用,在现金表中当月增加,在经营发生表中按月分摊,在项目毛利表中还可能按照实际使用量分配。三张表的金额不同并不代表谁错了。真正的控制点是:每张表都注明口径,且能够通过“口径桥接表”解释差异。

早期团队的成本通常集中在工资、外包、云服务、获客和办公五类。业务规模扩大后,成本表会增加客户成功、实施交付、销售佣金、合规服务、数据采购和区域运营等项目。问题在于,团队往往沿用早期的分类方式,导致新增成本被塞进“其他”或“运营费用”,趋势自然失去解释力。
我见过一个十几人的软件服务团队,月度经营会中反复讨论“人效下降”。但拆开后发现,人员成本增加并不是因为员工变多,而是创始人把原先记在外包费用中的两名长期顾问转成了正式员工。总成本没有明显增加,成本分类却改变了,导致销售人均成本、项目人均成本和固定成本比例同时跳变。
这种变化不能简单标记为“数据异常”。它反映的是资源组织方式变化。真正应该做的是在趋势图上标注“用工形态切换”,并保留重分类前后的可比口径。否则管理层会把分类变化误判为经营恶化。
以一次定制化交付为例,销售团队在签约前投入的售前人力,可能属于获客成本;开发团队投入的编码时间,属于交付成本;客户延期导致的重复沟通,可能属于项目损失;项目结束后沉淀的通用组件,则可能成为研发资产或下一项目的效率收益。
如果团队只按照“谁报销、谁申请、谁付款”归类,就会把成本归属简化成部门归属。部门是组织维度,项目是经营维度,现金是资金维度,三者必须分开。一个开发人员的工资可以归属于研发部门,但其中 60% 的工时应归入项目成本,20% 归入产品迭代,20% 归入内部支持。
| 维度 | 回答的问题 | 常见字段 | 不能替代的维度 |
|---|---|---|---|
| 部门 | 谁在消耗资源 | 研发、销售、交付 | 不能直接代表项目盈利 |
| 项目 | 资源为哪个收入机会服务 | 客户项目、产品版本 | 不能直接代表现金流 |
| 成本性质 | 支出具有什么经济属性 | 工资、云资源、差旅 | 不能直接决定付款月份 |
| 付款状态 | 钱是否已经离开账户 | 未付、已付、预付 | 不能直接代表当期消耗 |
第一个交界处是财务与业务之间。财务关注凭证、发票和确认期间,业务关注项目进度、人员投入和交付结果。第二个交界处是创始人与部门负责人之间。创始人想知道现金能撑多久,负责人更关心预算是否足够。第三个交界处是月度复盘与季度预测之间,前者解释已经发生的事,后者必须处理尚未发生但已经承诺的事。
如果报表只服务财务记账,业务会觉得它无法指导行动;如果报表完全按业务习惯填报,财务又无法完成核对。解决方案不是让一张表承担所有目的,而是建立一套共同的基础字段,再根据使用场景生成不同视图。

付款日最容易获取,所以很多团队直接用银行流水做成本趋势。这种做法适合回答“账户还剩多少钱”,不适合回答“本月经营效率怎样”。一次性付款会让某个月看起来异常昂贵,后续月份又看起来异常节省,趋势线因此出现人为波动。
付款口径也有它不可替代的价值。对于现金紧张的创业团队,银行账户的真实流出比利润表更重要。问题不在于使用付款口径,而在于把付款口径的结果当成项目毛利、单位经济模型或月度经营成本。
预算和实际的差异至少有四种来源:价格变化、数量变化、时间变化和范围变化。云服务费用增加 3 万元,可能是单价上涨,也可能是访问量增加;人员成本少 5 万元,可能是招聘延期,也可能是岗位取消。只说“超支”或“节省”,无法指导下一步。
我在复盘时会要求负责人先回答“差异属于哪一类”,再讨论责任。时间差异需要调整现金预测,价格差异需要重新谈判,数量差异需要检查单位经济模型,范围差异则需要重新审批预算。四种差异的行动路径完全不同。
平均人力成本可以快速估算,但不能直接代表项目毛利。一个月工资总额为 60 万元、团队有 20 人,并不意味着每个人每月成本都是 3 万元,更不意味着一个项目投入 5 个人就对应 15 万元。员工实际工时、角色稀缺程度、休假、内部会议和非项目投入都会改变结果。
更稳妥的做法是建立“可计费工时”和“总工作时长”两个分母。若某员工月度总工作时长为 160 小时,实际投入客户项目 96 小时,内部研发 32 小时,管理与支持 32 小时,那么项目成本只能按 96 小时分摊,而不能把全部工资都压到项目上。
有些团队为了让趋势图连续,故意不改变成本分类,甚至把新增岗位、业务线和交付模式硬塞进旧字段。这种“可比”是假的。报表应该同时保留历史可比视图和当前真实视图,不能为了曲线平滑而牺牲经营含义。
当成本分类发生变化时,至少要记录三个信息:变化生效日期、变化原因、是否回溯调整历史数据。如果能回溯,就生成重述后的可比趋势;如果不能回溯,就在图表中加断点,并在备注里写明断点前后不可直接比较。

成本事件字典是避免口径不一最有效、也最容易被忽视的基础工具。它不是复杂的会计制度,而是一张每个人都能理解的字段表。每种成本至少要写清楚事件名称、发生条件、确认时间、付款时间、归属对象、是否可控和负责人。
| 成本事件 | 发生条件 | 经营确认时间 | 现金确认时间 | 主要归属 |
|---|---|---|---|---|
| 正式员工工资 | 员工提供当月劳动 | 当月 | 次月或当月 | 部门与项目工时 |
| 外包交付 | 完成约定里程碑 | 验收对应期间 | 发票或合同付款日 | 具体项目 |
| 云资源使用 | 资源实际消耗 | 当月使用期 | 账单扣款日 | 产品、客户或环境 |
| 年度软件订阅 | 服务权利开始 | 服务受益期间 | 合同付款日 | 使用部门或共享池 |
| 销售佣金 | 合同达到约定确认条件 | 对应收入确认期间 | 结算支付日 | 客户、销售团队 |
这张字典必须足够具体。比如“办公费用按月确认”仍然不够,因为办公室租金、临时会议室、押金和装修折旧的经济含义不同。字段越靠近实际事件,后续争议越少。
当一笔支出无法归类时,我会连续问四个问题。第一,它是否已经消耗?第二,它服务于收入、产品还是组织?第三,它是否能直接追溯到一个客户或项目?第四,它是否已经影响现金?这四个问题分别对应发生、目的、归属和流动性。
这套判断的价值在于,它把“填哪个分类”变成了可解释的决策流程。即使两个人最后仍然存在分歧,也能明确分歧发生在“是否消耗”还是“归属谁”,而不是停留在“我觉得应该放这里”。
共享成本不适合直接平均分配。办公场地、管理人员、通用软件和基础设施通常服务多个部门或项目。第一层应按照资源使用逻辑分到部门或业务线,第二层再按照工时、席位、调用量、收入比例或人数等合理动因分到项目。
不同成本必须使用不同分摊动因。云资源更适合按调用量或环境消耗分摊,客户成功团队更适合按服务工时或客户数分摊,办公租金可以按工位数或使用面积分摊。为了方便而统一按收入比例分摊,会制造一种“收入越高,所有成本都越高”的假相关。
| 共享成本 | 推荐分摊动因 | 不推荐直接采用 | 原因 |
|---|---|---|---|
| 云资源 | 调用量、存储量、计算时长 | 员工人数 | 人员规模与资源使用未必同步 |
| 客户成功 | 服务工时、客户数量、工单量 | 收入比例 | 高价客户不一定需要更多服务 |
| 办公场地 | 工位数、使用面积 | 项目收入 | 办公消耗与项目价格关系弱 |
| 品牌获客 | 线索来源、活动触达、归因规则 | 平均摊给所有项目 | 会掩盖渠道质量差异 |
固定成本是短期内不随业务量明显变化的支出,例如基础工资、办公租赁和最低订阅承诺。变动成本通常随客户数、订单量或调用量变化。半固定成本则最容易被误判,例如客服团队在一定客户规模内人数不变,超过阈值后需要突然增加一组人员。
如果把半固定成本当作线性成本,预测会在临界点附近严重失真。更合理的模型是设置阶梯:客户数在 0 至 50 个时需要 2 名客户成功人员,达到 51 至 100 个时增加到 3 名,超过 100 个时再增加 1 个交付小组。这样才能提前识别招聘和培训的现金压力。

下面是一家提供企业软件实施服务的团队案例。团队有 24 名成员,连续三个月收入从 180 万元增长到 240 万元,但项目毛利率从 42% 降到 31%。管理层最初认为是销售折扣过大,后来把人员工时、外包验收和延期返工单独拉出来,发现主要问题并不在折扣,而在交付成本确认滞后。
| 项目指标 | 第一个月 | 第二个月 | 第三个月 | 观察 |
|---|---|---|---|---|
| 确认收入 | 180万元 | 210万元 | 240万元 | 收入连续增长 |
| 项目直接成本 | 104.4万元 | 132.3万元 | 165.6万元 | 成本增速高于收入 |
| 项目毛利率 | 42% | 37% | 31% | 连续下降 |
| 返工工时占项目工时 | 8% | 14% | 22% | 延期项目拖累交付 |
| 外包验收延迟金额 | 6万元 | 15万元 | 28万元 | 成本确认滞后于付款 |
进一步核对后,第三个月有一批外包工作已经完成,但验收单延迟签署,财务尚未将全部成本进入项目表;与此同时,项目负责人把一部分返工工时记入产品研发。表面上看,项目毛利率只有 31%,实际可归属的交付毛利率还要更低。
这个案例给我的判断是:当收入上升而毛利下降时,不能只查售价,还要查成本确认延迟、返工归属和共享工时。如果只看发票或付款,团队会错过最需要干预的交付过程。
第三个月总成本增加并不全部是坏消息。其中一部分来自客户数量增加后必然发生的云资源和交付人员成本,属于规模成本;另一部分来自重复开发、项目延期和无效获客,属于失控成本。两者必须分开,否则团队可能为了压低成本而拒绝新增订单。
| 成本项目 | 第三个月金额 | 性质判断 | 管理动作 |
|---|---|---|---|
| 新增交付人员 | 12万元 | 规模成本 | 核对新增收入和人均交付产出 |
| 云资源扩容 | 7万元 | 规模成本 | 检查单位客户资源成本 |
| 项目返工工时 | 18万元 | 失控成本 | 追溯需求变更与验收缺陷 |
| 无效渠道投放 | 9万元 | 失控成本 | 暂停低质量渠道并重新设归因门槛 |
| 通用产品迭代 | 15万元 | 战略投入 | 单独列示,不压低项目毛利 |
如果把 15 万元通用产品迭代全部分摊到当前项目,项目毛利会被人为压低;如果完全不记录,又会高估公司短期经营效率。最好的方式是建立“项目直接成本”“共享交付成本”“产品战略投入”三个层级,分别服务于项目报价、部门管理和公司投资决策。
这个团队后来做了三组重述。第一组按付款日期重算现金流,第二组按服务消耗和实际工时重算经营成本,第三组按客户项目重算直接成本。重述后发现,现金流压力主要来自预付外包和招聘提前,而毛利下降主要来自返工;两者原本被混在一个“成本上涨”结论里。

基础明细表是所有报表的唯一输入源。不要让财务、业务和创始人分别维护三套数字。每一笔成本至少保留原始金额、发生日期、付款日期、确认月份、成本类别、部门、项目、供应商、是否可控、是否一次性和备注字段。
| 字段 | 填写规则 | 示例 | 检查重点 |
|---|---|---|---|
| 原始金额 | 按合同、账单或工资表记录 | 24,000元 | 不得与分摊金额混用 |
| 发生日期 | 资源实际消耗或服务实际完成日期 | 2025年6月30日 | 是否有明确事件依据 |
| 付款日期 | 银行实际扣款日期 | 2025年7月5日 | 用于现金预测 |
| 确认月份 | 进入经营或会计报表的月份 | 2025年6月 | 是否符合成本事件字典 |
| 成本类别 | 使用固定分类,不允许随意新增 | 客户交付外包 | 分类变更需审批 |
| 项目归属 | 能直接追溯则填写项目编号 | 客户A实施项目 | 不能追溯时进入共享池 |
| 可控性 | 分为可控、半可控、刚性 | 半可控 | 决定负责人和动作 |
| 一次性标记 | 判断是否会重复发生 | 是 | 避免把一次性事项外推到全年 |
基础明细表不适合直接开经营会。至少应该生成四张视图:现金承诺表、经营成本表、项目毛利表和预算偏差表。每张视图只回答一个主要问题,避免把所有字段堆在一张宽表里。
四张视图的数字不需要完全相同,但必须能够从基础明细表追溯。每张视图的顶部应写出统计口径、截止日期、币种、是否含税、是否包含待确认项目和数据更新时间。
创业团队不一定需要复杂的财务系统,但必须有固定节奏。建议将月度流程拆成“锁定事实、补充承诺、解释差异、更新预测”四步,而不是在月底一次性把所有事情混在一起。
阈值不宜一开始定得太复杂。可以先使用“金额超过 2 万元或超过该类别预算 10%”作为预警条件,再根据团队规模调整。重要的是阈值必须触发行动,而不是只改变颜色。
口径问题经常被误认为是工具问题,实际更常见的是没有人对字段负责。成本类别由财务维护,项目归属由项目负责人确认,工时由员工或交付主管提交,付款状态由出纳或财务更新,预测假设由业务负责人签字确认。
分类新增、分摊规则改变和历史数据重述都应该留下变更记录。记录不需要很长,只要包括变更日期、变更人、原因、生效月份、是否影响历史数据和需要通知的报表即可。没有版本记录的报表,时间一长就无法解释趋势断点。

当现金 runway 不足六个月,团队首先要知道未来 90 天会实际流出什么。此时经营报表仍然重要,但现金承诺表的优先级更高。预付款、固定工资、税费、贷款、已签外包合同和不可取消的软件订阅,都应该单独列出。
行动上可以把支出分为“必须支付、可以重谈、可以取消、可以延后”四组。不要简单地按金额从大到小削减,因为小额但高频的支出可能总额很大,而一次性大额支出可能直接决定项目交付。
| 现金状态 | 核心问题 | 优先动作 | 不建议做法 |
|---|---|---|---|
| 不足3个月 | 哪些支出会在90天内刚性流出 | 冻结非必要招聘,重谈付款周期 | 只看利润表做削减 |
| 3至6个月 | 哪些成本与收入增长不匹配 | 拆分固定、半固定和变动成本 | 一刀切压缩交付资源 |
| 6至12个月 | 哪些投入能形成可验证回报 | 建立项目级投入产出跟踪 | 只按部门平均分摊 |
| 超过12个月 | 哪些投入影响长期效率 | 保留战略投入并设里程碑 | 为了短期指标取消长期建设 |
收入增长期最容易出现“越卖越忙、越忙越不赚钱”。这时不能只看总成本是否上升,而要看每个客户、每个订单、每个交付人日和每次资源调用的成本。总成本增长可能是健康的,单位成本持续上升才是需要重点处理的信号。
建议至少跟踪客户获取成本、单客户服务成本、每个交付人日收入、返工工时率、云资源成本占收入比例和延期项目占比。对每个指标设置规模阈值,一旦超过阈值,就提前触发招聘、涨价、产品化或停止低毛利业务的讨论。
如果团队还没有工时记录,也没有完善的项目编码,不要一开始设计几十个字段。先保留项目编号、负责人、收入金额、直接外包、关键人员投入、返工标记和预计交付日期七个字段。宁可得到 70% 可用但稳定的数据,也不要得到 100% 复杂却没人维护的表。
第一阶段可以用标准人天成本估算;第二阶段再引入角色差异;第三阶段才根据实际工时和资源消耗做精细分摊。模型精度应该随着决策价值提升,而不是随着表格复杂度提升。
如果团队从项目制转向订阅制,从一次性交付转向持续服务,原有成本分类通常已经不适用。此时继续在旧表上增加字段,往往只会形成越来越难解释的混合口径。应该重新定义收入、交付、客户服务、产品研发和获客的边界。
重建分类时可以保留旧字段作为历史映射,但从一个明确月份开始使用新口径。对外部财务报表需要遵循适用的会计准则,对内部经营报表则可以增加管理维度,但不能把管理口径伪装成法定会计结论。

精细工时、项目分摊和资源标签会提高成本数据的解释力,但也会增加员工填报、负责人复核和财务维护的时间。一个每月需要十个人花两天维护、但经营会从不使用的模型,不如一个每月只需半天更新、能够及时触发决策的模型。
我建议把精度投入到高价值场景:高金额项目、毛利波动大的项目、资源消耗异常的产品和即将续约的大额合同。低金额、低风险、重复性强的支出可以采用简化规则,并定期抽样复核。
保持历史口径不变,有利于观察长期趋势;及时反映业务变化,有利于真实决策。两者无法同时做到极致时,我会保留两套视图:一套是“历史可比口径”,用于看趋势;另一套是“当前经营口径”,用于做行动判断。
例如,原先所有客户支持成本都计入销售费用,后来团队建立独立客户成功部门。历史可比表可以把新部门映射回旧分类,当前经营表则单独呈现客户成功成本。这样既能解释过去,也不会继续掩盖现在的组织结构。
月初第三天的数据可能只有 90% 完整,但足以支持现金安排;月末第十天的数据更准确,却可能错过招聘、采购或合同续约决策。经营报表需要同时标注“数据完整度”和“更新时间”,而不是假设所有数字都同样可靠。
可以采用三级状态:初步数据、已复核数据、已锁定数据。初步数据用于预警,已复核数据用于经营会,已锁定数据用于月度归档。不同状态不能混在一起计算,尤其不能拿初步收入与已锁定成本直接做严肃的毛利判断。
所有字段都由财务集中维护,速度慢且容易脱离业务;完全交给部门自治,分类很快会失控。比较平衡的做法是“中央定规则,业务填事实,财务做校验”。财务规定分类和口径,业务负责人确认项目、工时和未来承诺,创始人只处理超过阈值的例外事项。
权限设计也应遵循最小必要原则。提交人可以修改自己的业务事实,负责人可以确认归属,财务可以锁定月份和调整分类,创始人可以查看汇总和批准重大预算。这样既减少重复沟通,也避免任何人同时拥有录入、审批和修改历史结果的全部权限。

每张经营报表顶部都应该有一张简短的口径说明卡,内容包括统计期间、成本发生定义、付款是否包含在内、是否含税、是否包括预付款、分摊规则、数据截止时间和异常阈值。说明卡不是形式文件,而是避免会议中重复解释的最低成本工具。
| 说明项目 | 示例写法 |
|---|---|
| 统计期间 | 按资源实际消耗月份统计,预测覆盖未来三个月 |
| 付款处理 | 付款单独进入现金表,不直接替代经营成本确认 |
| 预付款处理 | 按服务受益期间分摊,余额进入未来承诺表 |
| 共享成本处理 | 先进入部门共享池,再按约定动因分配 |
| 异常阈值 | 金额超过2万元或偏差超过10%时必须解释 |
| 数据截止时间 | 每月第三个工作日18:00,之后进入下期调整 |
当经营成本表和现金表不一致时,不要先修改其中一张表直到数字相同。应当建立桥接项目:预付款增加、应付未付、待确认服务、一次性事项、共享成本重分类、项目与部门分摊差异。桥接完成后,差异就从争论变成可管理的信息。
如果桥接项目长期无法解释,说明基础字段或成本事件字典有缺口。此时应该修订规则,而不是在汇总层面做手工调整。手工调整可以解决一次会议,但会破坏下个月的可追溯性。
单月成本容易受到付款、招聘、项目验收和节假日影响。建议每次经营会同时看本月实际、过去三个月平均、未来三个月预测和去年同期或上一个业务阶段的可比数据。没有可比基线时,至少保留预测版本,比较“当时预测”和“后来实际”。

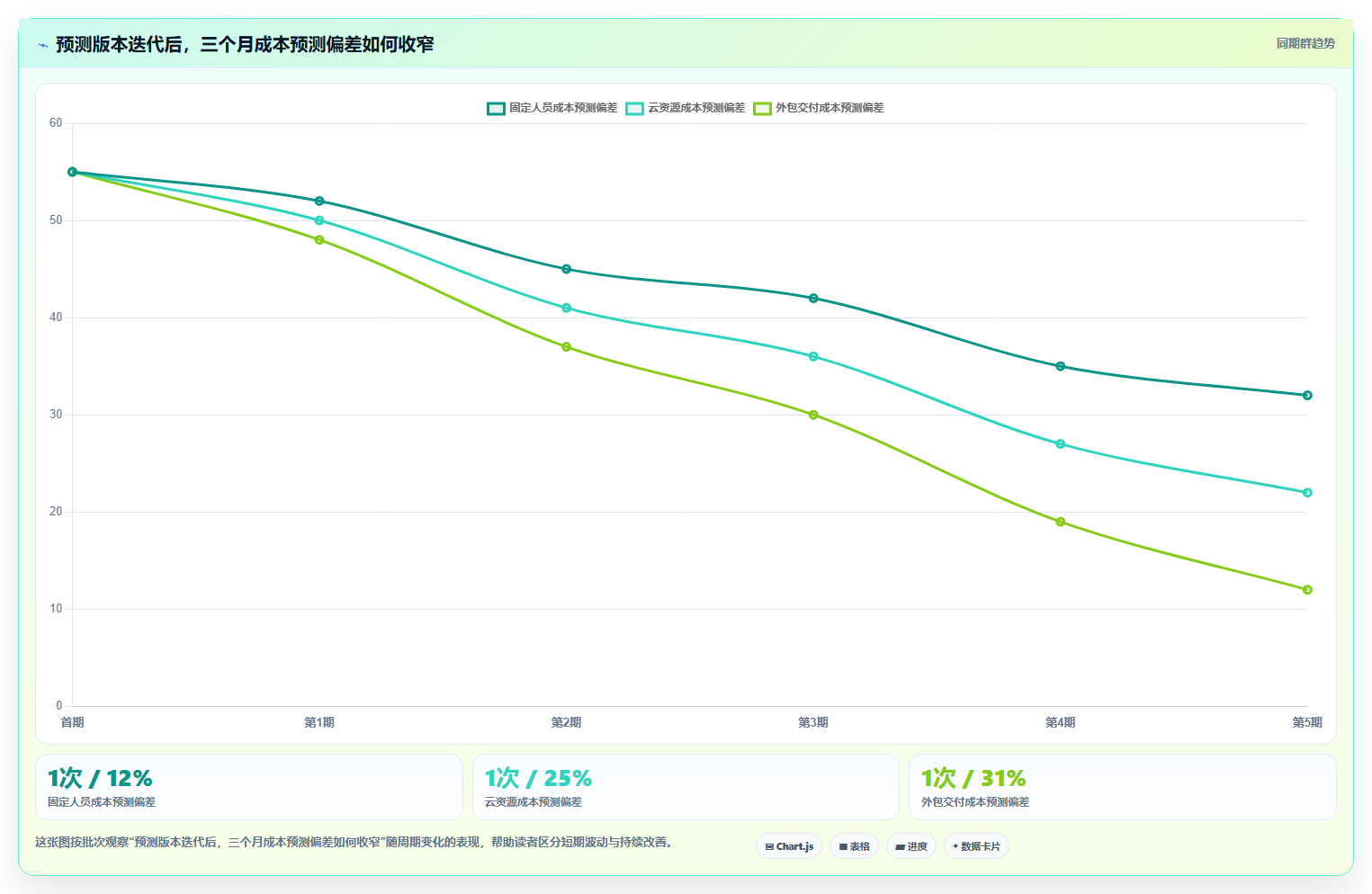

预测准确率也要被管理。可以记录每类成本的预测偏差,并区分偏差来自假设变化还是执行偏差。如果招聘计划连续三个月推迟,不应简单把预测下调,而要重新判断岗位是否必要、招聘流程是否失效或业务需求是否已经变化。
完成这五步后,团队不一定马上拥有完美模型,但会知道最主要的口径差异在哪里。下一步再决定是否增加工时记录、资源用量、自动化接口或更细的分摊规则,而不是一开始就购买复杂工具或设计无法维护的巨型模板。

我认为,创业团队不应该把“口径统一”理解为所有报表必须显示同一个成本总额。真正的统一,是大家对数字的生成条件有共同理解:这笔钱何时发生、服务什么目标、归属哪个对象、是否已经付款、是否会重复发生,以及这个数字能支持哪一种决策。
如果要把全文压缩成一句话,就是:先统一成本事件,再统一成本分类;先区分现金、经营和会计时间,再讨论趋势;先解释差异来源,再评价预算执行。
经营报表的价值不在于把过去描述得多精细,而在于让团队提前看到未来的成本跳点、现金承诺和低毛利风险。一个能提前发现招聘阈值、返工成本和预付款压力的普通模板,远比一张指标很多却无法追溯的高级看板更有用。
如果团队目前只有银行流水,先建立基础事件明细表;如果已经有财务账但项目毛利混乱,优先补充项目归属和工时分摊;如果收入增长但现金紧张,先做未来 90 天承诺表;如果业务模式刚发生变化,先重建成本分类和口径说明卡。
连续执行三个月后,再检查三个结果:不同报表之间的差异是否能被桥接,重大成本是否都有负责人,预测偏差是否能解释。能做到这三点,团队就不再只是“记录成本”,而是在用成本数据管理增长质量、现金安全和资源取舍。
我发现团队每月都在做经营报表,但财务、业务和项目负责人算出来的成本总额经常对不上。尤其是人力成本,有人按发薪月份统计,有人按实际投入月份统计,导致趋势预测看起来像在变化,实际上只是统计口径变了。
成本趋势失真,通常不是公式错误,而是同一个“成本”被放进了不同的时间、对象和归属规则里。创业团队最常见的三种冲突是:工资按发薪日入账,项目按工时归集,管理层却按合同回款周期判断经营压力。我建议先把成本口径拆成四个字段:发生时间、归属对象、成本性质和数据来源。
比如,9月发放的8月工资,如果用于分析现金流,应记在9月;如果用于判断8月项目毛利,则应按8月实际出勤或工时分摊。两种都可以,但不能在同一张趋势表中混用。
成本项目现金流口径经营分析口径建议用途 员工工资实际付款月份实际服务月份分别用于现金预测和项目毛利 软件订阅费扣款月份服务覆盖月份按月摊销更适合趋势分析 外包费用付款月份交付或验收月份按合同节点确认更稳定 在模板中,最好同时保留“原始发生月”和“分析归属月”两个字段,并增加“口径版本”列。
这样当本月数据与上月不一致时,团队能判断是业务真的变化,还是归属规则被调整,而不是直接争论谁的数字正确。
我以前以为报表字段越多,预测就越准确,后来发现字段过多反而让团队不愿维护。现在我更关心的是,模板能不能让同一笔成本在不同负责人手里仍然得到相同结果,以及预测数字能不能追溯到原始数据。
一份可用的模板,不应该从“我要看哪些指标”开始,而应该从“每个指标由谁提供、多久更新、出了差异谁负责解释”开始。创业团队的人手有限,模板必须优先保证稳定更新,而不是追求大型企业式的完整科目体系。我建议采用三层结构。第一层是原始明细,包括日期、供应商、项目、部门、费用类型、金额和凭证编号;
第二层是归集层,把明细映射到固定成本、变动成本、一次性成本和共享成本;第三层才是经营看板,展示月度实际、预算、滚动预测和偏差原因。
层级核心字段解决的问题维护频率 原始明细层日期、金额、供应商、项目、凭证保证数据可追溯发生即录入 成本归集层成本性质、归属部门、分摊规则统一计算口径每月复核 经营分析层实际、预算、预测、偏差率支持管理决策每周或每月 预测部分不要只填一个总数,至少应拆成“已承诺支出、已发生支出、概率性支出”三类。
比如一笔已经签约但尚未付款的外包合同,不能因为现金还没流出就从预测中消失;而尚未确定的招聘计划,则应单独标注概率,而不是直接并入确定性成本。我的判断是:小团队模板最重要的不是自动化程度,而是能否在10分钟内解释一个异常数字。
如果从报表总额追不到具体项目、供应商和负责人,这张表即使视觉上很漂亮,也不适合做经营决策。
我在做月度预测时遇到过一个问题:团队规模没有明显变化,但单个项目的利润率突然大幅下降。后来发现,行政、研发和管理人员的工资被一次性分摊给了当月新增项目,导致项目之间的成本比较完全失真。
固定成本、变动成本和共享成本不能用同一种分配方式,否则趋势预测会把成本结构误判成业务波动。固定成本适合观察团队承载能力,变动成本适合观察订单或交付效率,共享成本则应该单独管理分摊规则。固定成本包括基础薪酬、办公场地、基础软件和长期服务合同。
这类成本在短期内不会随收入同步变化,预测时应采用“期初基线加已知调整”的方法,而不是简单按上月收入比例推算。变动成本包括渠道佣金、项目外包、交付差旅和按量计费的云资源。它们应尽量绑定业务驱动因子,例如每个项目外包金额占合同额的比例、每单获客成本或每个活跃客户的资源消耗。共享成本最容易制造争议。
我的建议是先保留一个“未分摊共享成本”视图,再根据明确规则做管理分摊。例如,研发团队服务三个产品,可以按实际工时分摊;行政费用则可以按平均人数分摊。不要为了让项目利润表看起来完整,而强行把所有共享费用平均塞进项目。
成本类型推荐预测方法常见错误 固定成本基线加合同、人员和租赁变动直接按收入比例增长 变动成本业务量乘单位成本只看金额,不看驱动因子 共享成本保留未分摊视图,再按规则分摊为了平账强行平均分摊 一个实际判断标准是:如果分摊后某项目利润率从12%变成-8%,但项目负责人无法解释新增的成本来源,那么这不是有效的经营信息,而是分摊规则制造出来的噪音。
趋势预测应优先回答“成本为什么变化”,而不是只追求每一笔费用都有归属。
我曾经让团队每天更新一次预测,结果大家花了大量时间改表,却没有增加多少决策价值。后来我把更新频率和成本类型绑定,发现固定成本按月更新、现金支出按周滚动、重大合同按事件更新,反而更稳定。
预测更新频率不应统一设置,而应根据成本的波动速度和决策时效决定。每天改所有数字,容易把正常波动当成趋势;一个月只改一次,又可能错过现金缺口和重大支出。创业团队可以采用“周度现金、月度经营、事件触发”的三套节奏。周度现金预测只关注未来8至13周的收付款、工资、税费和已承诺支出;
月度经营预测关注收入、毛利、固定成本和人员效率;事件触发则用于处理招聘、续约、融资、重大采购或项目延期。
预测层级更新频率重点观察内容触发调整条件 现金预测每周未来8至13周现金余额回款延期、付款提前或大额支出 经营预测每月收入、毛利、人员和固定成本实际值连续两期偏离预算 重大事项预测事件触发招聘、续约、采购、融资金额或时间发生实质变化 为了避免团队频繁改数,我建议在模板中同时保留“上次预测值、本次预测值、调整金额、调整原因和责任人”。
例如,某项外包成本从5万元调到8万元,不能只覆盖原数字,而应记录为“需求范围增加,预计交付延期两周,由项目负责人确认”。还要设置一个预测误差阈值。对于固定成本,可以把连续两个月偏差超过5%作为复盘条件;对于项目型变动成本,可以根据历史波动设置10%至15%的阈值。
只有超过阈值或出现重大事件时才要求解释,才能避免报表会议变成逐项核对小数点。


读者评论
文章把经营发生、会计确认和现金支付三种口径区分开,解释了为什么同一笔支出在不同报表中金额不同,对创业团队很有实操价值。
成本事件字典和“成本四问”的方法比较清晰,但真正落地还需要明确负责人、维护频率以及历史数据是否回溯,否则容易停留在模板层面。
文中的年度订阅案例很直观,能说明付款、摊销和项目分摊并不是一回事。不过项目分摊比例仍需结合实际使用记录,不能长期依赖估算。
预算差异拆分为价格、数量、时间和范围四类,比简单判断超支更有助于追责和决策,尤其适合人员与项目变化较快的团队。
文章强调保留业务变化而非强行维持数据连续,这一点很重要。建议再补充多项目并行时的工时采集和共享资源分摊示例,实用性会更强。
