很多管理层看到经营报表里的毛利率仍有22%,就认为业务没有大问题;但我在处理项目型、订单型和服务型业务的异常诊断时,最常见的情况恰恰是:报表上的利润没有消失,只是被等待、返工、临时采购、共享人力和回款占用拆散了。真正危险的不是成本太高,而是管理层无法回答“这笔成本为什么发生、由谁造成、是否还能避免、下个月会不会重复发生”。

经营报表模板:管理层自查表:异常诊断最容易出现的成本看不清

一、先讲核心结论:成本看不清,通常不是财务不会算

1. 管理层要看的不是一张利润表,而是三层成本视图

经营报表最容易制造一种假象:收入、成本、毛利三个数字都齐全,因此管理层以为经营情况已经被完整记录。实际上,财务报表解决的是确认、计量和归类问题,管理报表还必须解释成本的形成过程、责任归属和未来趋势。

我建议把成本拆成三层。第一层是账面成本,包括采购、工资、外包、物流和折旧等已经进入会计科目的项目;第二层是可归因成本,包括某个客户、订单、项目或产品实际消耗的共享资源;第三层是异常成本,包括返工、等待、加急、闲置、折价、延期回款以及决策反复带来的损失。

管理层真正需要自查的,不是“成本有没有入账”,而是“成本是否被放在了正确的业务对象上”。如果某个项目的加班被记入部门费用,某个客户的反复修改被记入公共服务成本,某次延期造成的现金占用又完全没有进入项目复盘,那么报表会看起来稳定,业务却可能已经失去盈利能力。

在我使用经营报表模板时,会强制增加四个字段:业务对象、成本动因、发生节点和责任状态。没有这四个字段,报表只能告诉管理层“发生了多少钱”,不能告诉管理层“为什么发生以及能否阻止再次发生”。

经营报表模板:管理层自查表:异常诊断最容易出现的成本看不清

2. 一张合格的经营报表,至少要同时回答五个问题

  • 结果是什么:收入、毛利、贡献利润、现金回收和预算偏差分别是多少。
  • 异常在哪里:异常发生在获客、报价、签约、排产、交付、验收还是回款阶段。
  • 原因是什么:是价格不足、资源配置错误、流程等待、需求变更还是执行质量问题。
  • 谁能改变它:销售、交付、采购、产品、财务还是负责人需要采取动作。
  • 下一周期会怎样:这是一次性损失、持续性损失,还是会随着规模扩大而放大的结构性风险。

如果一张报表只有“本月实际、上月实际、预算”三列,却没有异常说明和责任状态,它更像一张结果通知单,而不是经营决策工具。管理层可以看到偏差,却不能快速判断应该暂停什么、追加什么,或者拒绝什么。

3. 成本透明度比成本总额更值得优先管理

很多企业首先问“如何把成本降下来”,但更合理的顺序是先问“成本是否透明”。在成本没有正确归因之前,直接压缩预算往往会伤害必要投入。例如,减少测试工时可能降低当月人工成本,却把返工和售后成本推迟到下个月;减少客户成功投入可能让部门费用下降,却导致续约率和回款速度变差。

我通常用“可解释成本占比”衡量报表质量:能够追溯到具体业务对象、发生原因和责任状态的成本金额,除以总成本金额。这个比例越低,管理层越不应该依据单一毛利率做扩张、降价或人员调整决策。

二、背景和真实场景:利润没有变差,为什么现金和团队都在变紧

1. 典型场景是报表稳定,现场失控

我曾经参与过一个项目交付型业务的经营复盘。连续三个月,报表毛利率分别为21.8%、22.4%和21.5%,波动并不大。负责人因此认为问题主要在回款节奏,甚至准备扩大销售折扣来换取更多订单。

但把订单拆到执行节点后,情况完全不同。前两个月的主要项目都发生了范围变更,交付团队平均每单增加约16小时无计费工时;采购端有一批关键物料临时替换,采购单价上涨12%;财务还发现,部分项目验收后45天才开票,开票后平均58天才能回款。

这些成本没有全部进入同一个项目。额外工时留在交付部门,采购差价分散在材料成本,资金占用则只出现在现金预测里。三张表各自都没有明显错误,合并后却形成了一个危险信号:业务账面上有利润,经营上没有足够的现金和人力承受下一轮增长。

案例中的数字已经做匿名化处理,并按原有关系重新整理。它不代表某个行业的普遍统计,但能说明一个非常稳定的现象:当成本被分散到不同部门和不同会计期间,管理层通常会低估异常的持续性。

经营报表模板:管理层自查表:异常诊断最容易出现的成本看不清

2. 为什么项目型业务尤其容易出现成本看不清

项目型业务的成本有三个特点。第一,资源是跨项目流动的,一个人可能上午处理客户甲,下午支持客户乙;第二,需求会持续变化,原始报价和最终交付内容经常不一致;第三,收入确认、成本发生、开票和回款不在同一时间点。

这意味着单纯按部门统计,会把项目的真实成本切碎;单纯按会计期间统计,又会把前期投入和后期收入错开。若企业只依赖月末财务结账,通常要等异常已经造成利润或现金损失后,才能看到结果。

订单型生产也有类似问题。标准产品的材料成本较清楚,但小批量定制、特殊包装、临时换线、急单插单和低于起订量的采购,往往不会在报价时完整体现。管理层看到的是订单收入和标准成本,现场承担的是非标准动作。

3. 服务型业务的隐性成本往往藏在“免费服务”里

服务型业务最难识别的成本,通常不是工资,而是没有被计价的服务边界。客户多一次会议、一次额外培训、一轮额外修改,单次看似不大,但如果没有服务次数、响应时间和处理工时的记录,管理层就无法判断它是合理增值服务,还是无底线让步。

我建议把免费服务分为三类:有助于成交的前置服务、合同承诺内的交付服务、合同之外的额外服务。三类服务的经营价值不同,不能全部用“客户关系维护”解释。尤其是第三类,如果连续两个周期发生,就应当进入报价、合同或服务分级机制。

三、最常见的误区:报表为什么越做越细,决策反而越慢

1. 误区一:把所有间接费用平均分摊

平均分摊最大的优点是简单,最大的缺点是让所有业务看起来差不多。假设技术支持团队本月发生20万元费用,按照收入比例平均分到十个项目,管理层会得到一组整齐的数据,但无法知道哪个项目真正消耗了支持资源。

如果一个项目只占用少量支持工时,却承担了较多分摊费用,负责人可能误以为项目效率很差;另一个频繁变更、反复沟通的项目却因为收入较高而承担较少分摊费用,反而被误判为优质项目。

分摊不是越精细越好,关键是分摊依据是否接近成本发生的动因。技术支持更适合按工时、工单数量或问题复杂度归因;仓储费用更适合按占用面积、出入库次数或库存天数归因;项目管理费用则可以按项目周期、参与人数和会议时长组合判断。

2. 误区二:只比较毛利率,不比较毛利质量

两个项目都实现25%毛利率,不代表它们对企业的价值相同。一个项目按期验收、一次开票、两个月回款;另一个项目需要大量售后、频繁变更,且回款周期超过120天。前者提供的是稳定的毛利和现金,后者提供的可能只是账面上的利润。

我会在经营报表中增加“毛利质量”一栏,至少包含四项:毛利的可兑现程度、交付资源占用、回款周期和异常成本发生率。毛利率高但现金贡献低的项目,不应直接成为复制样本。

3. 误区三:把返工归入正常人工成本

返工最容易被隐藏,因为它通常由原团队完成,不会单独形成一张采购发票。财务看到的是本月人工总额,业务负责人看到的是“大家都很忙”,但没有人看到其中有多少时间是在重复解决已经解决过的问题。

我建议至少用三个标签区分工时:首次交付工时、客户变更工时、内部返工工时。标签不需要一开始就做到极细,但必须能够区分“创造新价值”和“修复前一次动作的损失”。如果没有这个区分,效率提升会被忙碌感掩盖。

经营报表模板:管理层自查表:异常诊断最容易出现的成本看不清

4. 误区四:异常发生后才开始追踪成本

很多团队在月末发现某个项目亏损,才要求补录工时、补填原因、补做项目复盘。这样做通常只能得到事后解释,无法保留异常发生时的真实信息。等到月底,成员往往只记得“客户改了很多次”,却说不清改了几轮、每轮增加了多少工时、哪一次本来可以通过确认机制避免。

更好的做法是在关键节点设置轻量触发器。例如需求范围变化超过约定阈值时,必须生成变更记录;预计交付工时超过报价工时20%时,自动进入异常清单;项目延期超过三天时,必须同时检查资源等待、客户确认和内部排期三个原因。

5. 误区五:为了准确,把报表做成一套复杂系统

成本管理不是字段数量竞赛。字段越多,填报阻力越大,最后可能出现“为了填报而填报”的假数据。尤其是前线团队没有看到数据如何帮助他们解决问题时,越复杂的表格越容易被应付。

我更倾向于先抓少数高价值字段:金额、业务对象、异常类型、发生阶段、责任人、是否可避免、下次动作。只有当这些字段连续使用并形成决策习惯后,再增加客户等级、产品版本、资源类型等更细维度。

四、专业判断逻辑:如何判断一个成本异常是否真的值得处理

1. 先区分结果异常、过程异常和结构异常

结果异常是报表已经出现偏差,例如毛利率下降、人工成本超预算、回款天数增加。过程异常发生在结果形成之前,例如需求确认延迟、采购提前期拉长、排期频繁变动。结构异常则更深一层,指企业的报价方式、资源配置或客户组合本身不断制造损失。

三类异常的处理方式不同。结果异常需要先止损;过程异常需要修流程;结构异常需要重新判断业务模式。若把结构问题交给执行团队解决,通常只能靠加班维持一段时间,无法改变损失的来源。

异常层级典型信号优先问题适合动作
结果异常毛利率低于预算、现金缺口扩大本周期损失已经发生多少冻结非必要支出、确认损失边界、修正预测
过程异常变更次数增加、等待时间上升哪个节点正在制造额外成本设置阈值、补充审批、调整交接责任
结构异常某类客户长期低贡献、低价订单持续亏损为什么重复接下同类低质量业务调整报价、客户筛选和服务边界

2. 用四个问题判断成本是否可管理

第一,成本是否可识别。如果连发生对象都无法确认,就不能直接要求责任人改善。第二,成本是否可归因。能够识别项目,不等于能够判断是销售承诺、客户变更还是内部执行导致。

第三,成本是否可避免。有些成本是完成业务必然发生的,有些成本只是在当前流程下发生。管理层不应把所有成本都视为浪费,否则会削弱必要的交付能力。

第四,成本是否值得管理。一个每月发生一次、金额很小、无法重复的偶发成本,不一定值得建立复杂机制;一个单次金额不大但每周重复发生的成本,反而应当优先处理。

我常用一个简单的优先级评分:影响金额乘以发生频率,再乘以可避免程度,最后除以处理成本。这里不追求数学精确,而是让团队在资源有限时,先处理那些“损失大、重复多、改得动”的问题。

经营报表模板:管理层自查表:异常诊断最容易出现的成本看不清

3. 判断成本时,必须把时间维度放进来

同一笔成本在不同时间发生,管理意义不同。销售折扣在签约前发生,影响的是订单贡献;返工在交付中发生,影响的是资源容量;回款延期在验收后发生,影响的是现金安全。若报表只按会计月份汇总,管理层就无法判断成本是否会继续向后传导。

因此,经营报表至少需要同时显示发生月份、确认月份和现金影响月份。三者不一致时,要在异常备注中明确写出原因。例如本月确认收入,但下月才能开票;本月发生返工工时,但客户验收要到下季度;这些时间错位都会影响管理层对真实经营状况的判断。

4. 把“不可避免”与“尚未建立控制”区分开

团队经常说某类成本不可避免,但这句话需要拆解。不可避免可能意味着业务本身确实需要,也可能意味着企业还没有建立价格机制、流程规则或资源门槛。比如客户定制服务可能无法完全消除,但可以通过分级报价减少无偿投入;关键物料涨价可能无法消除,但可以通过提前锁价降低波动。

我在复盘时会要求负责人写出两句话:“如果不采取任何措施,下周期预计还会发生多少”;“如果投入一个具体动作,最多能减少多少”。如果两句话都答不出来,说明当前还停留在感受层面,尚未形成可管理的成本判断。

五、具体案例和数据观察:同样的毛利率,为什么项目贡献完全不同

1. 案例背景:一组看起来都合格的订单

下面是一组经过匿名化的项目样本。三个项目合同收入都为100万元,报价毛利率都在20%以上,销售团队认为它们具有复制价值。财务月报也没有把任何一个项目标记为亏损。

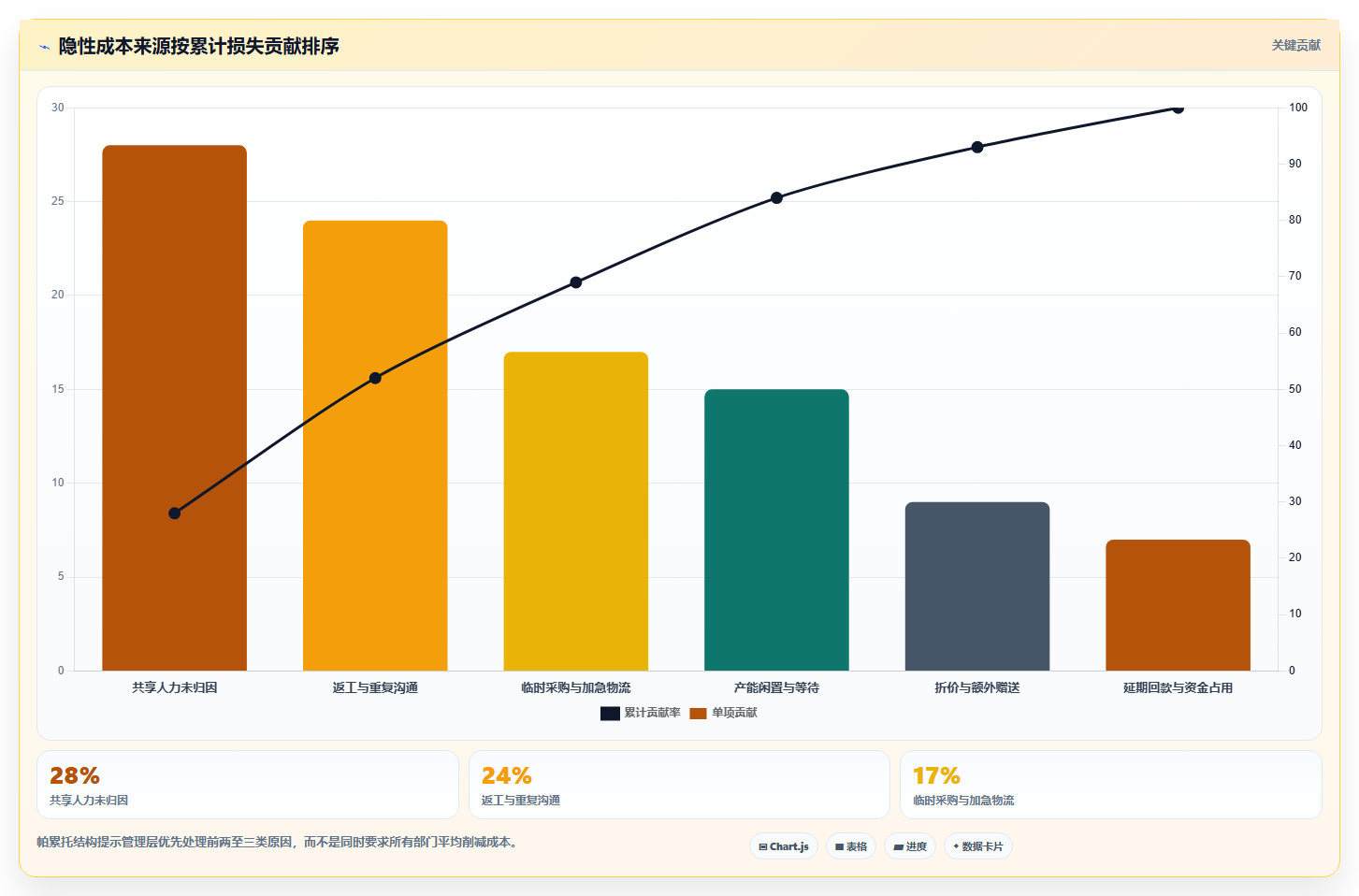

我把项目拆成“直接成本、共享资源、返工、等待、额外让步、现金占用”六类,再将实际发生节点回写到项目。结果显示,项目甲虽然收入最高,但变更次数多,实际需要投入大量交付工时;项目乙收入一般,却因标准化程度较高而保留了更高的现金贡献;项目丙账面毛利最好,但回款周期长,且存在较大的售后准备成本。

项目合同收入账面毛利率调整后贡献率回款周期主要异常
项目甲100万元22%8%76天需求变更7次,返工工时占交付工时19%
项目乙100万元21%17%43天采购提前期稳定,交付范围基本未变
项目丙100万元26%11%118天账期长,售后支持和验收协调投入高

这里的“调整后贡献率”并不是要替代财务口径,而是用于经营决策。它把项目实际消耗的共享资源、可归因异常工时和现金占用放进同一张管理视图,帮助管理层判断项目是否值得继续复制。

2. 数据观察一:返工率比人工总额更早暴露问题

项目甲的人工总额只比预算高出6%,看起来并不严重。但把工时拆开后,首次交付工时基本符合预算,返工工时却从预算的5%升到19%。这说明问题不是团队整体效率突然变差,而是需求边界和验收标准在消耗额外资源。

这类异常如果只看人工总额,通常要等项目结束才能发现;如果看返工率和变更次数,第二周就会出现预警。因此,管理层自查表不应只放“实际人工成本”,还要放“返工工时占比”和“变更后未重新计价金额”。

3. 数据观察二:账期对利润质量的影响可能大于小幅降价

项目丙账面毛利率最高,但118天的回款周期让企业长期承担资金占用和信用风险。如果企业需要通过借款、保理或压缩供应商账期来维持现金,项目的真实贡献就会进一步下降。

我在经营复盘中会把“报价折扣”和“账期让步”放在一起看。两者本质上都是为了成交而放弃部分经济利益,只是折扣会立刻出现在收入端,账期让步通常延迟到现金端。若二者分开审批,销售可能认为自己只让了3%的价格,财务却要承担数月的资金压力。

经营报表模板:管理层自查表:异常诊断最容易出现的成本看不清

4. 数据观察三:低金额异常不等于低优先级

在一个月度样本中,单次低于5000元的异常共有42次,合计金额约16万元;单次超过2万元的异常只有5次,合计金额约13万元。若只设置“大额异常”门槛,团队会抓住5次大问题,却放过42次正在重复发生的小问题。

这并不意味着所有小额异常都要逐笔审批。更有效的方式是按原因聚合:同一客户、同一产品、同一流程节点在一个周期内重复出现三次以上,就应当升级为机制问题。管理层要管理的是异常模式,而不是每一张小额单据。

经营报表模板:管理层自查表:异常诊断最容易出现的成本看不清

六、管理层自查表:用一页报表定位成本异常

1. 报表首页应该保留哪些核心指标

经营报表首页不宜堆满所有指标。管理层首先需要看到能够触发行动的指标,而不是完整展示所有业务细节。我建议首页分为结果、过程和现金三组,每组控制在4至6个指标,其他明细通过项目、客户或部门下钻查看。

指标组建议指标管理层要追问的问题
经营结果收入完成率、账面毛利率、调整后贡献率、预算偏差偏差是价格、数量、资源还是异常成本导致
执行过程返工工时占比、变更次数、等待小时、加急采购次数哪个节点正在持续制造额外成本
客户与合同合同外服务次数、折价金额、验收延期天数、未计价变更金额销售承诺和交付边界是否一致
现金质量开票及时率、平均回款天数、逾期金额、现金贡献率利润是否能按计划转化为现金

这里有一个容易被忽视的原则:同一指标必须有明确口径。例如“返工率”可以按工时计算,也可以按任务数计算;两种口径都合理,但不能在不同月份随意切换。经营报表最怕的不是数字不好看,而是数字的定义在变化。

2. 异常诊断表的推荐字段

异常表的目的不是记录更多,而是让管理层在十分钟内判断是否需要介入。每一条异常至少要能回答“发生了什么、损失多大、是否会重复、谁负责、何时关闭”。

字段填写要求常见错误
业务对象填写订单、项目、客户、产品或合同编号只写部门名称,无法回到具体业务
异常类型从价格、变更、返工、等待、采购、回款等固定分类选择填写“其他”或“情况特殊”,导致无法聚合
发生节点标注报价、签约、排期、交付、验收或回款阶段只记录发现时间,不记录发生时间
金额影响分别填写已发生金额、预计影响金额和可避免金额只写一个总额,无法判断损失边界
责任状态区分待确认、已确认、跨部门共因和制度问题直接把责任归给个人,引发防御性填报
下次动作填写动作、负责人、截止时间和验证指标写“加强管理”“及时跟进”等无法验证的表述

3. 管理层会议中可以直接使用的十个问题

  1. 本月毛利率变化中,有多少来自价格变化,有多少来自成本变化?
  2. 成本增加最多的三个业务对象,是否也是资源占用最多的三个对象?
  3. 本月返工工时占比最高的原因是什么,是否已经在下一个项目中设置控制点?
  4. 有哪些合同外工作已经发生,但尚未完成计价、补充协议或客户确认?
  5. 哪些成本是业务必然需要,哪些成本只是当前流程下暂时存在?
  6. 本月出现次数最多的异常,单次金额虽然低,但累计金额是多少?
  7. 有没有一个项目账面毛利较高,却消耗了大量共享资源或占用现金?
  8. 延期回款是客户信用问题、开票问题、验收问题,还是内部资料不完整?
  9. 如果下月业务量增加30%,现有异常成本会按比例增加,还是会加速放大?
  10. 本月提出的改善动作,应该用哪个指标证明它真的有效?

这十个问题的价值在于,它们会把讨论从“谁超预算”转向“哪个机制在制造成本”。当会议只围绕部门预算时,负责人容易争论分摊口径;当会议围绕发生节点和重复模式时,才更容易找到可执行的改善动作。

4. 成本字段的最小可行版本

如果企业此前没有项目工时、变更记录或异常台账,不要一开始就要求全员填写几十个字段。第一阶段可以只保留六项:业务对象、异常类型、金额、发生阶段、可避免程度和下一步动作。

连续运行两个周期后,再观察哪些分类能够解释大部分损失。如果“等待”占比很高,再增加等待原因;如果“额外服务”占比很高,再增加服务类型和合同状态。字段应由真实异常推动,而不是由表格设计者凭想象增加。

七、不同情况下的行动建议:先止损,还是先完善数据

1. 当毛利率突然下降时,先做三天快速诊断

毛利率突然下降时,管理层最容易立刻要求所有部门削减费用。但第一步应当是确认下降来自收入端、直接成本端、共享资源端还是异常成本端。不同来源的处理动作完全不同,不能用统一的降本要求替代诊断。

  • 第一天,锁定变化最大的客户、订单、产品和成本科目,确认是否存在一次性大额项目。
  • 第二天,把成本变化回写到报价、采购、交付和回款节点,区分已发生与预计发生。
  • 第三天,形成“立即止损、下周期修复、需要改制度”三类动作,避免把所有问题都放在同一个待办清单里。

如果下降主要来自一次性采购涨价,应先调整报价和库存策略;如果下降主要来自返工,应先冻结无边界变更;如果下降主要来自回款延期,应先处理开票和验收条件。只有原因明确后,削减费用才不会误伤必要能力。

2. 当收入增长很快但现金变紧时,优先管理现金转化

收入增长而现金变紧,通常不是单纯的财务问题。它可能意味着合同账期过长、验收条件过重、预付款比例过低,或者企业为了交付增长提前投入了大量人力和库存。

这时应增加“订单到现金”的过程指标,而不是继续只看销售额。重点包括首笔回款时间、开票等待天数、验收延期天数、逾期金额占收入比例和单个客户的现金占用上限。

管理层还要做一张滚动八周现金预测表,把已经签约但尚未开票、已经开票但未回款、预计发生但尚未付款的项目分别列出。这样才能识别增长背后的现金缺口,而不是等银行余额下降后才采取措施。

3. 当团队反对填报时,先证明报表能帮他们减少无效工作

一线团队不愿填报,通常不只是懒惰,而是过去的填报没有产生反馈。若团队每周花两小时填表,管理层却从不根据数据取消无效会议、修正不合理承诺或调整排期,填报自然会被视为额外负担。

我建议选择一个高频异常做试点,例如客户变更导致的返工。只记录变更次数、增加工时、是否计价和责任状态,并在下次报价或排期中真正使用这些数据。如果两个月后团队发现数据能帮助争取资源或拒绝无偿工作,填报质量通常会明显改善。

4. 当管理层争论分摊口径时,先建立双轨视图

财务核算口径和经营分析口径不必强行合并。财务报表可以继续按照会计制度确认成本,管理报表则增加基于业务动因的归因视图。两者通过调整项连接,并清楚标注“财务口径”“经营调整”和“未分配成本”。

这种双轨方式的好处是既不破坏正式账务,又能让管理层看到真实资源消耗。随着数据成熟,部分经营调整可以逐步纳入预算和报价模型;在此之前,保留差异比制造一个看似统一但无法解释的数字更安全。

八、不同情况下的取舍:成本透明不是无条件追求精确

1. 精细归因与填报负担之间的取舍

把每一小时、每一次沟通都记录下来,理论上可以提高成本精度,但也会带来较高的记录成本。若管理层因此得到更精确的数字,却让交付人员把大量时间花在填表上,整体效率可能反而下降。

我的判断标准是:只有当某类成本足以影响报价、资源配置或客户取舍时,才值得增加记录颗粒度。对于低金额、低频率、低可避免性的成本,采用区间估算和周期抽样通常更合适。

2. 统一标准与业务差异之间的取舍

所有部门使用同一套异常分类,便于汇总和比较;但不同业务的成本动因不同,过度统一会掩盖真实差异。项目交付更关注工时和变更,生产业务更关注换线和损耗,订阅服务更关注支持次数、留存和回款。

可以采用“统一主分类加业务子分类”的方式。主分类保持稳定,例如价格、资源、返工、等待、采购、回款;子分类由业务单元定义,但必须注明口径。这样既保留横向比较能力,又不牺牲业务解释力。

3. 及时性与准确性之间的取舍

月末汇总的数据通常更完整,但反馈太晚;实时数据更及时,却可能存在未确认、重复记录和估算误差。管理层不应要求所有经营数据都达到财务结账级别,而应根据用途区分预警数据和结算数据。

数据类型更新频率允许误差主要用途
异常预警数据每日或每周允许存在估算提前干预、冻结风险、调整排期
经营复盘数据每月需要完成归因确认判断项目、客户和流程质量
财务结算数据按结账周期遵循正式核算要求对外报告、预算考核和账务管理

4. 降本与增长之间的取舍

有些成本会随着增长暂时上升,但它们可能是在建设能力;有些成本虽然占比不高,却是重复损失。管理层不能只看成本率下降,就认定经营改善。更重要的是判断新增成本是否带来了交付能力、客户留存、回款速度或可复制收入。

例如,增加一名实施顾问可能让当月人工成本上升,但如果它减少了返工、缩短验收周期并提高续约率,这笔成本可能是增长投资。相反,减少测试人员让当月费用下降,却导致后续缺陷和售后增加,就属于把成本推迟,而不是降低成本。

经营报表模板:管理层自查表:异常诊断最容易出现的成本看不清

5. 什么时候应该使用某项目管理工具或某项目管理平台

当业务对象较少、异常类型简单、负责人能够在周会上直接确认时,电子表格和固定模板足以启动成本透明化。不要因为想要更完整的系统,就推迟了数据治理。

当项目数量持续增加、成员跨项目流动、变更记录和工时记录开始分散,某项目管理工具可以帮助统一项目、任务、工时和异常信息;当企业需要多部门协同、权限管理、经营报表和历史追溯时,某项目管理平台更适合承载稳定流程。

但工具不能替代成本口径。没有明确业务对象、异常分类和责任状态时,系统只会把混乱记录得更快。选型时应先用一组真实项目验证四件事:能否及时录入、能否关联成本、能否形成异常看板、能否支持管理层追问。演示环境里看起来功能很多,不代表能减少实际判断成本。

九、落地步骤:用30天建立一套能持续使用的经营报表

1. 第1周:统一口径,不急着追求完整

第一周只做三件事。确定收入、直接成本、共享资源和异常成本的定义;选择一个业务单元作为试点;确定首页的十到十五个核心指标。所有指标都必须写出计算公式、数据来源、负责人和更新频率。

这一周不要急着评价谁做得不好。重点是找出数据断点:哪些成本没有业务对象,哪些工时没有记录,哪些费用要到月末才能确认,哪些数据在不同部门之间口径不一致。

2. 第2周:建立异常台账,先抓高频问题

第二周把异常台账放进日常工作,而不是等月末集中补录。每次出现需求变更、交付延期、加急采购、额外服务或回款阻塞,就记录最少信息。金额可以先估算,但必须标注“待确认”,不能为了等准确数字而延迟预警。

一周结束后,按异常类型和业务对象做一次聚合。重点看重复出现的原因,而不是挑选金额最大的一条。很多真正值得改的流程问题,最初都表现为一批金额不大的重复异常。

3. 第3周:把异常连接到预算、报价和排期

如果异常台账只停留在复盘会议里,价值会很快消失。第三周要选择至少一个业务动作进行连接:把未计价变更写入报价规则,把返工工时写入排期缓冲,把客户账期写入合同审批,把加急采购写入安全库存和采购提前期。

这一步的关键不是立即让所有异常归零,而是让历史数据影响下一次决策。只要团队能够看到报表改变了报价、资源分配或客户筛选,数据质量才会逐步提高。

4. 第4周:验证指标是否真的改变行为

第四周回看三个问题:异常是否更早被发现,负责人是否能在规定时间内关闭,改善后是否有指标变化。如果只有记录数量增加,而返工率、等待时间和现金转化没有变化,说明报表还没有进入经营闭环。

建议每个改善动作只绑定一个主要验证指标。例如需求确认机制绑定返工工时占比,开票前置绑定开票及时率,采购计划绑定加急采购次数,账期审批绑定逾期金额。指标过多会削弱责任,指标过少又无法证明动作有效。

经营报表模板:管理层自查表:异常诊断最容易出现的成本看不清

5. 经营报表模板的推荐结构

如果要把这套方法落成模板,我建议至少包含五个页面。首页是经营总览,展示收入、毛利、贡献、异常和现金;第二页是项目或订单明细,支持回到业务对象;第三页是异常台账,记录原因和动作;第四页是资源消耗,查看工时、支持次数和等待时间;第五页是回款预测,连接开票、验收和现金。

页面核心内容更新责任管理用途
经营总览收入、毛利、贡献、异常、现金经营分析或财务快速判断是否需要介入
业务明细客户、订单、项目、产品和成本归因业务负责人定位异常来源和复制对象
异常台账异常类型、金额、责任、动作和关闭状态异常发生部门追踪止损和改善闭环
资源消耗工时、返工、等待、支持和加急次数交付、采购、支持团队识别容量浪费和资源瓶颈
现金预测开票、验收、回款、逾期和资金占用财务与业务共同负责判断利润能否转化为现金

十、最后的管理层判断:不要把看不清的成本,当成不存在

1. 成本看不清,本质上是经营对象没有被定义清楚

很多企业以为成本管理问题出在财务数据不够细,实际上更常见的根因是业务对象不清楚。一个人力成本如果没有绑定到项目,一个采购差价如果没有绑定到订单,一次延期如果没有绑定到验收节点,后续再精细的分析也只能依靠猜测。

因此,成本透明化的第一步不是买系统,也不是增加报表,而是明确企业究竟以什么作为经营对象:客户、合同、订单、项目、产品,还是服务包。对象定义越清楚,成本归因和责任判断越容易。

2. 真正有价值的报表,不是让管理层看到更多数字

数字变多并不代表信息变好。真正有价值的经营报表,应该让管理层更快发现异常、更准确判断原因、更少依赖个人解释,并且能够把结论传递到报价、排期、合同、采购和回款动作中。

我更看重报表能否推动三个变化:低质量订单不再被毛利率包装,重复返工不再被忙碌感掩盖,账面利润不再脱离现金现实。如果一张报表能做到这三点,即使字段不多,也已经具备很强的经营价值。

3. 下一步建议:先拿最近一个月的业务做反向复盘

最适合的启动方式,不是从空白模板开始设计,而是拿最近一个月已经结束的项目或订单做反向复盘。挑选三个账面表现不同的对象,分别补上共享资源、返工、等待、额外服务和现金占用五类信息。

然后回答三个问题:哪个对象的账面毛利被高估最多;哪类异常重复次数最高;如果下个月业务量增加30%,哪项成本会先失控。答案会直接告诉你下一版经营报表应该增加什么字段,以及管理层最应该先改哪一个流程。

我的核心判断是:成本管理的终点不是把每一分钱都分摊得无比精确,而是让关键成本在错误扩大之前被看见、被解释、被采取行动。先建立业务对象,再建立异常台账;先看成本动因,再看部门预算;先判断利润质量,再决定是否扩张。这样做,经营报表才不只是记录过去的账,而会真正成为管理层识别风险和做出取舍的工具。

常见问题解答(FAQ)

1. 经营报表模板里,为什么利润看起来正常,项目成本却越来越看不清?

我以前一直以为成本失真是财务漏记,后来发现很多项目的费用都已经发生,只是没有进入同一个统计口径。管理层到底应该先检查哪些字段,才能判断利润是暂时好看,还是成本真的受控?

我在复盘项目经营报表时,最常见的误判不是计算错误,而是把“已发生成本”“已承诺成本”和“预计还要发生的成本”混成了一个数字。项目当月确认了80万元收入,财务已入账成本只有52万元,毛利率看起来达到35%;

但采购订单、外包合同和已投入未结算的工时加起来,还有18万元没有进入当期成本,真实可见毛利率其实只有22.5%。管理层自查时,建议不要只看利润表,而要把成本拆成三个时间层:已入账成本、已发生未入账成本、未来承诺成本。

第一层回答“账上已经花了多少”,第二层回答“实际上已经消耗了多少”,第三层回答“即使今天停止新增工作,仍然要支付多少”。这三个数字不分开,报表越精确,误判反而越容易。

检查项目建议字段异常信号 已入账成本供应商发票、工资、报销、采购入库成本长期低于投入进度 已发生未入账未结算工时、已验收未开票、应计费用月底集中补录或跨月波动 未来承诺成本采购订单、外包合同、固定排班合同金额已锁定但报表没有体现 我的判断是,经营报表至少要同时展示“账面成本”和“预计总成本”。

预计总成本可以按公式计算:已发生成本+已承诺成本+完成剩余工作所需成本。只有当预计总成本低于项目预算,并且连续两个周期没有明显上升,管理层才有理由认为成本处于可控状态。如果暂时没有专门系统,可以先用某项目管理工具维护合同、任务、工时和采购状态,再与财务数据按项目编号匹配。

关键不是把表做得复杂,而是让每一笔还没有开票的消耗也有负责人、金额和预计入账日期,避免成本在报表里凭空消失。

2. 如何通过经营报表发现人工成本被项目进度掩盖?

我遇到过项目进度已经达到90%,但人员投入却超过预算一倍的情况。表面上交付节点没有延期,为什么人工成本仍然可能失控?有没有比“实际工时除以计划工时”更可靠的判断方法?

人工成本最容易被进度表掩盖,因为进度通常按任务是否完成统计,而人工成本按人时消耗统计。一个任务从30%做到100%,并不代表剩余工作量只消耗70%的工时;返工、沟通、等待审批和临时需求,往往不会体现在进度百分比里,却会真实占用人员时间。

我在做项目复盘时,会同时看三组数据:完成工作量、累计投入工时、有效产出工时。比如某项目计划投入1,200小时,报表显示完成度75%,实际已投入1,260小时,其中有效产出工时只有910小时。表面进度没有落后,实际上每100小时投入只形成约72小时有效产出,人工成本已经出现明显浪费。

指标计算方式管理含义 工时消耗率累计实际工时÷计划总工时判断预算消耗速度 进度兑现率实际完成工作量÷计划完成工作量判断产出是否跟上投入 投入产出偏差进度兑现率-工时消耗率低于负10个百分点需排查 比单看工时更有用的是建立“进度,工时偏差矩阵”。当进度75%、工时消耗也接近75%时,通常属于正常;

当进度只有60%、工时却达到85%时,可能存在返工、任务拆分过粗或人员能力不匹配;当进度90%、工时达到130%时,则要重点核查是否把大量隐性工作塞进了项目成本。还有一个容易踩的坑是平均人工单价。

不同岗位的成本差异很大,若把高级人员、外包人员和实习人员统一按平均值计算,项目总额可能看似准确,但无法定位究竟是哪类资源超支。建议报表至少按岗位级别或资源类型拆分,并把加班、外包和临时支援单独列出。

管理层不必要求所有工时都精确到分钟,但应要求异常工时有原因编码,例如需求变更、客户等待、内部返工、质量修复和人员替补。没有原因编码的超支,只能说明成本增加,不能支持下一步决策。

3. 采购和外包费用还没有发票时,经营报表应该怎样提前反映成本?

我曾经看到一个项目在月末毛利突然下滑,原因不是当月新增费用,而是几笔外包和采购成本集中入账。为了避免这种“前几个月虚高、某个月暴跌”的情况,管理层应该如何设置应计和承诺成本?

采购与外包成本的核心问题是“发生时间”和“入账时间”经常不同。服务商可能在月底已经完成交付,发票却下个月才开;采购订单可能已经确认,货物还没有入库。若经营报表只读取发票,管理层看到的是财务处理节奏,而不是项目真实消耗节奏。

我建议把供应商费用分成四种状态:询价未确定、合同已签未执行、服务或货物已发生、已开票已入账。只有最后一种通常会自动进入财务报表,但前两种会影响未来预算,第三种则应该通过应计费用提前反映。这个状态字段比单纯增加“备注”更有用,因为它能直接参与汇总和预警。

费用状态报表处理管理动作 询价未确定列入风险备忘,不计入已发生成本确认是否需要锁定预算 合同已签未执行计入承诺成本检查取消、延期和变更条件 服务或货物已发生计入应计成本确认验收比例和预计金额 已开票已入账计入账面实际成本核对项目归属与发票金额 应计金额不需要等到供应商最终开票才确认,可以按合同金额乘以实际完成比例估算。

例如外包合同总额20万元,本月验收完成65%,则本月应计约13万元;如果已付款或已入账金额为8万元,还应补充反映约5万元的未入账成本。月末再由项目负责人、采购和财务共同确认差异原因。我不建议把全部未执行采购订单都直接算成当期成本,这会制造新的失真。

未执行订单应作为承诺成本单列,已经发生但未入账的部分才进入预计总成本或当期应计成本。这样既不会提前夸大损失,也不会让管理层被虚高毛利误导。在某项目管理平台中维护订单状态、合同金额、完成比例和预计入账月,再按项目编号与财务表关联,通常比月底手工翻邮件更稳定。

真正需要关注的不是发票有没有来,而是项目负责人能否解释:这笔钱对应的工作是否已经发生、还会不会继续增加,以及它应该影响哪个项目。

4. 管理层自查经营报表时,哪些异常指标最值得优先追查?

我不想再开两个小时的报表会议,最后只得到一句“整体正常”。如果只能保留少数几个指标,我应该用什么阈值筛出真正需要追问的项目,并把异常快速分配给负责人?

管理层自查不应该从逐行阅读开始,而应该从异常排序开始。我的做法是先用少量指标筛选,再进入项目明细:毛利率偏差、成本消耗速度、预计总成本、未入账成本占比和变更后预算。这样可以先找到最可能影响结果的项目,再决定是否深入核查。一张实用的异常诊断表,至少需要同时显示预算、实际、承诺、预测和偏差原因。

单独看“实际成本/预算成本”很容易误判,因为一个项目可能当前只花了60%,但已经锁定了30%的外包合同,预计最终会超过预算。

指标建议预警线优先追问的问题 成本消耗率-进度完成率低于负10个百分点是否存在返工、等待或低效投入 预计总成本-最新预算超过5%超支来自哪一类资源或变更 未入账成本占预计总成本超过15%成本为何尚未确认,何时入账 连续两期毛利率下降累计下降5个百分点价格、范围、资源还是采购发生变化 计划外工时占比超过10%是否有未经审批的需求或返工 这些阈值不是行业定律,而是适合多数项目型业务的起始线。

业务波动较大的团队可以先用过去6到12个月的数据计算中位数,再把超过历史中位数1.5倍的项目列为异常。与其照搬一个看似专业的百分比,不如建立自己的正常区间。异常处理还要避免只找“谁出了问题”。

更有效的分派方式是把异常绑定到具体动作:项目负责人解释进度与工时偏差,采购负责人核对承诺与应计,财务负责人确认入账时间,销售或客户负责人说明范围变更。每个异常只能有一个主责人,否则报表会变成大家都认可、但没人负责的会议材料。我建议把自查周期分成周度和月度两层。

周度只看工时、采购承诺和重大变更,目标是尽早止损;月度再看收入确认、应计成本和项目最终毛利,目标是校准经营结果。某项目管理工具可以承载周度任务、变更和工时记录,财务报表负责月度金额确认,两者通过项目编号关联,既能保留业务现场,也能避免财务口径被随意修改。

最后,报表最重要的不是把所有数据展示出来,而是让管理层在十分钟内回答三个问题:哪个项目正在变差,变差发生在哪一类成本,下一步由谁在什么时间采取什么动作。回答不了这三个问题的报表,即使字段很多,也还不是管理工具。

核心关键词

读者评论

余沐阳

文章把“账面有利润、经营却变紧”的原因讲得比较清楚,尤其是共享人力、返工和回款占用被分散记录这一点,对项目型业务很有参考价值。不过文中的成本归因方法仍需要结合企业现有系统逐步落地。

于思源

三层成本视图和四个字段的建议比较实用,能帮助管理层从单纯看毛利率转向追踪成本动因。实际执行时,业务对象和责任状态的定义需要统一,否则容易出现填报口径不一致的问题。

贾依诺

文中关于免费服务和需求变更成本的分析很贴近服务型业务现实。很多额外工作确实不会立即体现在财务报表中,但如果缺少工时和变更记录,后续很难判断是客户价值投入还是无效让步。

薛予安

文章没有简单主张全面压缩成本,而是强调先提高成本透明度,这个判断比较客观。对中小企业而言,建议先抓返工、等待、加急采购等高频异常,避免一开始就建立过于复杂的报表体系。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
经营报表模板:管理层精细化指南:从现金流发现数据分散根因

经营报表模板:管理层精细化指南:从现金流发现数据分散根因

我会直接给出可发布的 HTML 正文,并把案例数据明确标注为脱敏样本或情景推演,避免把经验判断伪装成行业统计。 […]
经营报表模板:管理层采购前必读:评估管理汇报时如何避开只看营业额

经营报表模板:管理层采购前必读:评估管理汇报时如何避开只看营业额

我会直接给出可发布的 HTML 正文,并把案例数据明确区分为匿名复盘数据与情景模拟,避免把推演结果伪装成行业统 […]
经营报表模板:管理层年度版方案:门店对比的目标、动作与检查点

经营报表模板:管理层年度版方案:门店对比的目标、动作与检查点

经营报表模板真正难的地方,不是把全年销售额、毛利额和门店排名放进一张表,而是让管理层看完之后,能够回答三个问题 […]
经营报表模板:管理层实战复盘:门店诊断中汇报没重点的定位步骤

经营报表模板:管理层实战复盘:门店诊断中汇报没重点的定位步骤

《经营报表模板:管理层实战复盘:门店诊断中汇报没重点的定位步骤》真正要解决的,不是“报表里还缺哪些数字”,而是 […]
经营报表模板:管理层新手问答:预算对比做不好会出现哪些门店难比较

经营报表模板:管理层新手问答:预算对比做不好会出现哪些门店难比较

经营报表模板:管理层新手问答:预算对比做不好会出现哪些门店难比较 门店预算对比最危险的地方,不是某一家店的利润 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
