经营报表模板:业务负责人成本视角:成本费用如何避免口径不一
目录

经营报表模板:业务负责人成本视角:成本费用如何避免口径不一 | 九数云-E数通

eshutong 发表于2026年8月25日

经营报表里最容易引发争论的,往往不是利润率高低,而是同一笔成本为什么在不同报表中出现了三个数字。业务负责人看到的是“这个项目花了多少钱”,财务看到的是“本月确认了多少费用”,部门负责人关注的则是“这笔钱该不该算到我头上”。如果没有提前约定成本对象、确认时点和分摊规则,月度经营会最终会变成数字解释会。

一、先讲核心结论:成本口径统一,不是强行做出一个数字

1. 一张经营报表至少要保留三种成本视角

我在梳理经营报表时,通常不会要求所有人只看一个“标准成本”。因为一个数字很难同时满足核算、经营和决策三种目的。更可靠的做法,是在同一张报表中明确区分财务确认成本、项目归集成本和管理决策成本。

  • 财务确认成本:按照会计期间、发票、合同、薪酬和收入确认规则进入损益,主要用于对外核算和月度关账。
  • 项目归集成本:按照项目、客户、产品或业务单元归集实际消耗,主要用于判断交付毛利和资源使用效率。
  • 管理决策成本:为了支持报价、续约、人员配置和资源取舍,可能包含尚未入账但已经发生的资源消耗。

这三种成本可以不同,但不能没有关系。报表必须能回答:差异来自确认时点、归集对象,还是管理口径调整。如果业务团队把人力成本按实际投入计入项目,而财务只按工资发放月份入账,两者出现差异并不代表谁算错了,真正的问题是报表没有把差异解释出来。

2. 先建立“成本口径字典”,再制作报表模板

成本口径字典不是一份长篇制度,而是一张让业务和财务都能查到答案的表。每个成本项目至少需要定义五个字段:成本名称、成本对象、确认时点、分摊依据、责任人。

成本项目成本对象确认时点分摊依据责任人
项目人员工资具体项目或产品线实际出勤或工时所属月份有效工时占比项目负责人
外包服务费合同对应项目服务验收或服务期间合同金额及验收比例采购与项目负责人
云资源费用产品、环境或客户资源实际使用期间账单标签、调用量或资源量技术负责人
销售差旅费用客户、区域或商机报销审核通过月份费用单关联对象销售负责人

我建议把“成本项目”和“成本对象”分开。比如“差旅费”是成本项目,“华东大客户续约”才是成本对象。很多企业只维护费用科目,没有维护成本对象,结果只能知道钱花在什么会计科目上,却不知道钱服务了什么业务目标。

3. 经营报表的第一行不应是利润,而应是口径说明

一张能用于经营决策的报表,建议在顶部固定展示统计期间、收入确认口径、人员成本口径、共享费用分摊规则和数据更新时间。这样做看似占用版面,实际上能减少会议中大量重复解释。

我的判断是:报表越重要,越不能把口径说明藏在脚注里。如果一个项目的毛利率从42%变成31%,管理者首先要知道是交付效率下降,还是本月集中确认了前两个月的外包账单。没有口径说明的百分比,很容易把会计时点误读成经营趋势。

经营报表模板:业务负责人成本视角:成本费用如何避免口径不一

二、真实场景:为什么月度经营会总在争论成本数字

1. 同一个项目,三个部门可能各自拿出正确数字

我曾处理过一类非常典型的情况:项目负责人说本项目已经投入86万元,财务报表显示当月项目费用只有64万元,资源部门又提供了一份92万元的投入记录。三组数据都能追溯到原始记录,但它们的统计边界完全不同。

项目负责人把已发生但尚未收到发票的外包服务算进去了,也把员工在项目群、评审会和返工环节投入的工时算进去了。财务只确认了已经进入当月账务的工资、发票和报销。资源部门则把整个团队的排班工时都算在项目下,没有扣除培训、等待和内部协调时间。

如果直接比较这三个数字,会议一定会陷入“谁的数字更准确”。但真正有价值的问题应当是:86万元用于判断项目还要不要继续,64万元用于财务关账,92万元用于判断资源计划是否失控。不同用途对应不同口径,关键是报表要把它们连接起来。

2. 成本争议通常发生在四个时间差上

第一类是服务发生时间与发票入账时间的差异。外部供应商可能在月底完成服务,发票却在下月开具。如果完全按发票月份统计,项目会出现当月虚高、下月虚低的波动。

第二类是工时发生时间与工资发放时间的差异。员工工资通常按自然月或固定薪资周期发放,但项目可能按周、按阶段或按客户验收节点推进。把工资发放日直接当作项目成本发生日,容易让项目月度毛利失真。

第三类是费用发生时间与收益确认时间的差异。销售差旅、方案设计、投标支持可能发生在签约之前,却在合同签订后才体现为业务成果。如果把这些前置投入全部压在签约月份,续约或新签项目的真实获客成本会被低估。

第四类是资源占用时间与费用支付时间的差异。云服务器、软件订阅、办公场地和设备折旧都可能持续产生资源占用,但付款通常按季度或年度发生。经营分析如果只看付款月份,就无法反映资源的真实使用节奏。

3. 经营负责人真正需要的是“可解释的差异”

成本口径不一致并不一定是坏事。坏的是差异没有分类,导致管理者无法判断问题属于业务效率、确认时点、分摊规则还是数据缺失。一个成熟的经营报表,应当把差异分为时间差异、对象差异、价格差异、效率差异和规则差异。

差异类型典型表现经营含义优先处理方式
时间差异本月费用少,下月集中入账短期波动,不一定代表效率变化增加应计或待确认项目
对象差异费用挂在部门,实际服务多个项目项目毛利和部门费用都可能失真补充客户、项目或产品标签
价格差异外包单价、云资源单价上涨采购和合同条件发生变化拆分单价与用量影响
效率差异同类任务投入工时明显增加流程、技能或需求管理出现问题追踪返工率和有效产出
规则差异不同团队使用不同分摊比例报表不可比,考核容易失真锁定口径并记录版本

经营报表模板:业务负责人成本视角:成本费用如何避免口径不一

三、最常见的四个误区:看起来规范,实际上会误导决策

1. 把发票金额当成业务成本

发票是重要凭证,但它不等于业务成本的全部。没有发票的应计成本、员工内部投入、设备折旧和共享资源占用,都会被遗漏。尤其是项目型业务,如果只按发票统计,项目早期的真实投入常常会被低估。

反过来,发票也可能包含不属于本期或不属于当前项目的内容。例如年度订阅费一次性开票,供应商把多个项目的服务合并开票,或者本次采购中包含了后续月份才会使用的资源。直接把发票金额挂到当月、当前项目,会造成短期利润剧烈波动。

更稳妥的做法,是同时维护“账务金额”和“经营归属金额”。前者用于对账,后者用于分析。两者之间增加一列“期间调整金额”和一列“对象调整金额”,会议上就能快速解释为什么报表数字与发票汇总不同。

2. 用员工工资平均分摊所有项目

平均分摊是最容易执行的方式,也是最容易长期误导管理者的方式。一个员工同时支持三个项目时,按三分之一分摊看似公平,却忽略了项目实际占用工时、任务复杂度和不可替代性。

如果暂时没有可靠工时数据,我宁愿先用“核心项目直接归集、公共支持单独列示”的粗粒度方案,也不会把所有工资平均摊入项目。粗粒度但可解释的数字,比精确到小数点后两位却无法追溯的数字更适合经营决策。

工时数据也不是填得越多越好。很多团队每天填工时,月底却出现大量整点、平均值和补填记录。我的经验是,工时记录必须服务于某个管理动作,例如判断项目是否超投入、测算报价、分析返工或调整人员配置,否则填报很快会沦为形式。

3. 把共享费用平均分给所有业务单元

办公场地、行政支持、管理人员、基础设施和品牌投放通常属于共享费用。平均分配会让规模小但资源消耗低的业务承担过多费用,也会让规模大但支持需求复杂的业务显得异常高效。

共享费用应当寻找与消耗相关的驱动因素。人员管理费用可以参考人数或薪资总额,技术基础设施可以参考调用量、存储量或环境数量,交付管理费用可以参考项目工时,市场活动费用则应尽量按照活动、渠道或商机归属。

不存在一个适用于所有共享费用的万能分摊比例。如果找不到合理驱动因素,就应当把该费用保留在公司层面,而不是为了让每个项目都“完整承担”而制造虚假的精确度。

4. 只看成本总额,不看成本的可控性

项目负责人无法在一个月内改变已经签订的长期合同,也无法立刻改变固定薪资,但他可能可以减少返工、优化排期、控制临时外包和降低资源闲置。如果把固定成本、承诺成本和可变成本混在一起考核,负责人会觉得报表不公平,管理动作也会失焦。

成本层级定义项目负责人可控程度适合的管理动作
已承诺固定成本长期合同、固定薪酬、既定租赁短期较低在续约、预算和组织规划时管理
期间可调成本临时外包、差旅、加班、资源扩容中等按周监控,设置审批阈值
效率驱动成本返工工时、等待工时、缺陷修复较高追踪原因,改善流程和交付质量
战略投入成本研发储备、能力建设、市场试验取决于决策层单独核算阶段目标和退出条件

经营报表模板:业务负责人成本视角:成本费用如何避免口径不一

四、专业判断逻辑:先问五个问题,再决定怎么算

1. 这笔钱到底服务于哪个成本对象

成本对象可以是客户、合同、项目、产品、区域、渠道或内部能力建设。对象选错以后,后面所有计算都会失去意义。比如一名售前人员参与多个客户方案,如果费用全部挂在“销售部门”,公司无法判断哪些客户值得继续投入;如果全部挂在最终签约客户,又会高估签约项目的利润。

我通常先把对象分成三层:直接对象、间接对象和公司层对象。直接对象可以明确追溯到一个项目,间接对象服务一组项目,公司层对象暂时无法合理追溯。只有当成本满足“可追溯、可解释、可复核”三个条件时,才应该下沉到最细层级。

2. 这笔成本应按发生、确认还是支付来记录

发生、确认和支付是三个不同概念。发生是资源已经被消耗,确认是按照会计或管理规则进入某个期间,支付是现金真正流出。经营分析最常见的错误,是在不同字段中混用这三个时间点。

建议在明细表中至少保留三个日期字段:业务发生日、费用确认日、付款日。它们不一定都要用于利润计算,但保留后可以解释应付未付、预付摊销、跨月服务和集中报销带来的波动。

3. 分摊驱动因素是否真的接近资源消耗

分摊不是数学问题,而是因果关系问题。人数、收入、工时、订单量、调用量和占用面积都可以成为驱动因素,但只有当它们与资源消耗存在稳定关系时才合理。

判断一个驱动因素是否适合,可以做一个简单测试:如果某业务单元的规模增加一倍,这笔共享成本是否大致随之增加;如果答案是否定的,就不应机械使用收入或人数作为分摊基础。

例如安全审计费用与员工人数未必成正比,却可能与系统数量、数据敏感等级和外部合规要求更相关。把审计费按人数平均分配,报表会很整齐,但无法支持下一年度的资源规划。

4. 这笔成本是否应该进入负责人考核

成本归集与责任考核不是同一件事。某项目可以承担一部分共享费用,但项目负责人未必能够控制该费用。若把不可控的分摊成本直接用于绩效排名,负责人会优先争夺更有利的分摊规则,而不是改善业务。

我建议将经营报表拆成“项目贡献层”和“完整经营层”。项目贡献层只放项目团队能够影响的直接成本和可调成本,完整经营层再加上共享管理费用和战略投入。两层结果都保留,考核时明确使用哪一层。

5. 差异出现后,谁负责解释和修正

一条数据如果没有责任人,就不会稳定。财务可以负责口径和账务完整性,业务负责人负责成本对象和经营解释,资源部门负责工时、排班和资源使用记录,采购负责合同价格和服务验收。

责任分配不等于把所有错误都推给某个部门。更有效的机制是设置“数据提供人、审核人、使用人”三个角色,并规定月度截止时间。过了截止时间的调整应进入下期,并标注调整原因,避免报表被反复改写。

经营报表模板:业务负责人成本视角:成本费用如何避免口径不一

五、具体案例:把一个“亏损项目”拆成可管理的成本问题

1. 原始报表为什么误判了项目

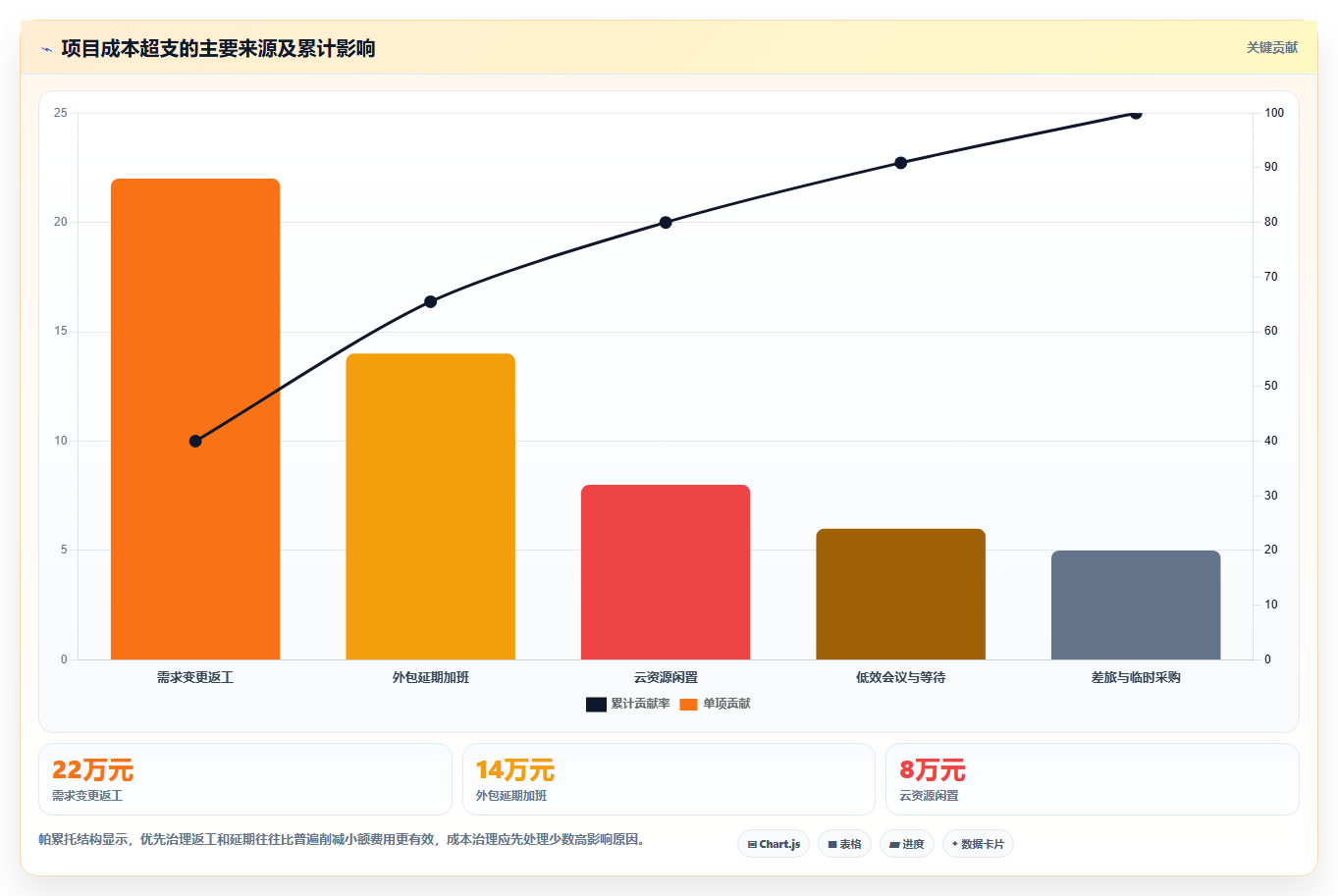

下面案例来自匿名化样本并经过金额扰动,适合用于说明方法,不代表任何单一企业的真实统计。某服务项目合同收入为120万元,交付周期四个月。第三个月经营会显示项目毛利率只有8%,项目负责人因此提出减少测试投入。

但进一步查看明细后发现,当月一次性确认了8万元的年度软件订阅费、10万元的延期外包账单和6万元前两个月未计入的项目工时。与此同时,客户需求变更造成的返工工时被放在“部门内部支持”科目中,没有进入项目成本。

项目成本项目原报表金额调整后金额调整原因
项目直接人力28万元34万元补入前两个月已发生但未归集的有效工时
外包服务22万元16万元年度服务费按服务期间摊销,未验收部分暂不确认
软件与云资源12万元7万元区分项目专属资源与团队公共订阅
需求变更返工0万元9万元补充变更单和返工工时的项目归属
项目可控成本合计62万元66万元从付款和部门科目切换为经营归集口径

调整后成本并没有神奇地下降,反而从62万元增加到66万元。但项目负责人获得了更有价值的信息:项目并非单纯测试投入过高,而是需求变更返工已经产生9万元成本,年度订阅费的集中入账又放大了当月波动。

2. 用三张表替代一张“万能报表”

在这个案例中,我没有继续给一张报表增加几十个字段,而是拆成三张相互关联的表。第一张是成本明细表,记录每笔资源消耗;第二张是成本归集表,将明细映射到项目和期间;第三张是经营汇总表,只呈现决策所需的结果和异常。

成本明细表的核心字段包括:发生日期、入账日期、付款日期、费用科目、供应商或人员、金额、税额、项目编码、客户编码、产品编码、服务期间、是否可控和凭证编号。

成本归集表增加了归集规则、分摊驱动因素、分摊比例、调整金额、调整原因和审核状态。这样可以避免直接在汇总报表里修改数字,却找不到数字从哪里来的问题。

经营汇总表则围绕管理动作设计,例如项目毛利率、预算执行率、已承诺未发生金额、返工成本率、资源闲置成本和预计完工成本。管理者不需要看到所有明细,但必须能够下钻到明细。

3. 调整后的管理动作发生了变化

原报表给出的动作是“减少测试投入”,这可能导致质量风险。调整后的报表给出了三个更准确的动作:对需求变更设置书面确认和报价机制;把年度订阅费按服务期间摊销;对外包节点增加验收和延期预警。

这正是成本口径治理的价值。它不是把数字做得更漂亮,而是让成本问题从“项目很亏”变成“哪一个过程正在制造亏损”。只有当成本能够连接到具体过程,业务负责人才能采取有针对性的动作。

经营报表模板:业务负责人成本视角:成本费用如何避免口径不一

4. 三个月后应观察什么,而不是只看当月利润

成本口径调整后,不能只用下个月利润是否上升来判断治理是否有效。更应该观察成本归属及时率、跨期调整金额、返工成本率、预算偏差解释完成率和项目完工预测误差。

观察指标治理前样本值三个月目标值判断意义
成本对象标记完整率71%95%以上反映费用能否下沉到项目、客户或产品
跨期调整金额占比18%低于8%反映服务期间和入账期间是否匹配
返工成本识别率不足40%90%以上反映成本是否能够连接到质量和需求问题
完工成本预测误差±26%控制在±10%反映报表能否支持提前决策

六、不同发展阶段的行动建议:不要一开始就追求复杂系统

1. 小团队:先统一对象和三类时间

人数较少、项目数量有限的团队,不必马上建立复杂的作业成本模型。先统一项目编码、客户编码、费用发生日、确认日和付款日,再将工资、外包、差旅、工具订阅和云资源分为直接成本与公共成本。

小团队最值得做的是每周维护一张“已发生未入账清单”。清单只需要记录事项、预计金额、服务期间、所属项目和责任人。月底把清单与财务入账表对照,就能明显减少跨月波动。

  • 项目数量少时,优先采用直接归集,不做复杂平均分摊。
  • 没有可靠工时时,使用项目阶段和人员角色估算,并标记估算值。
  • 公共费用不强行下沉,先放在公司层面观察。
  • 每月只复盘金额最大的三项差异,避免治理成本过高。

2. 成长期团队:建立“项目、产品、部门”三套维度

当企业同时经营多个项目、产品和客户时,只看部门费用已经不够。建议至少维护项目维度、产品维度和部门维度。项目维度回答“交付是否赚钱”,产品维度回答“产品是否值得继续投入”,部门维度回答“组织资源是否高效”。

这三个维度不能简单相加。一个产品团队可能同时支持多个项目,一个部门也可能承担公司级能力建设。建议保留成本在不同维度的映射关系,并明确哪些成本可以重复观察、哪些成本只能在一个维度确认。

成长期团队还应增加“已承诺未发生成本”。例如已签订但尚未验收的外包合同、已批准但尚未执行的招聘计划、已购买但尚未使用的资源。这些金额不一定进入当期利润,但会影响未来的现金和交付能力。

3. 多业务线企业:使用驱动因素,而不是固定比例

当业务线之间的资源消耗差异很大时,固定比例会逐渐失效。建议为主要共享成本建立驱动因素目录,并每半年检查一次驱动因素是否仍然成立。

  • 技术基础设施:优先使用调用量、存储量、实例数量或运行时长。
  • 交付支持:优先使用有效工时、项目数量或交付阶段数量。
  • 客户成功:优先使用客户数量、服务等级和响应次数。
  • 市场活动:优先使用活动编码、线索来源和商机归属。
  • 行政管理:在无法准确追溯时,可以按人数或薪酬总额分配,但要标注为近似口径。

4. 预算紧张时:先治理高金额、高波动和高可控成本

预算紧张并不意味着所有费用都要同时削减。更好的排序方式是看金额、波动和可控程度。金额很大但短期不可控的长期合同,应进入续约和预算管理;金额中等但波动剧烈的临时外包,应进入周度监控;金额不大但重复发生的返工,则应进入流程改善。

我会把成本治理优先级分为四档:第一档是能够快速减少现金支出的成本;第二档是能够减少未来承诺的成本;第三档是能够提高资源产出的成本;第四档是暂时无法改变但需要解释的成本。这样能避免团队把时间耗在最容易统计、却最不影响结果的小额费用上。

经营报表模板:业务负责人成本视角:成本费用如何避免口径不一

七、不同情况下的取舍:口径越细,不一定越适合经营管理

1. 细粒度与填报成本之间的取舍

把每笔成本精确到任务、客户、产品和渠道,理论上可以获得更完整的分析,实际上也会增加填报、审核和维护成本。如果员工把大量时间花在拆分和补录上,最终可能损失更多可用于交付的有效工时。

我的判断标准是:一个维度只有在它能够改变决策时才值得保留。如果细分到客户后,企业会根据客户毛利调整报价或服务等级,那么这个维度有价值;如果细分结果只停留在报表展示,没有任何管理动作,就不必继续增加颗粒度。

2. 应计准确性与报表及时性之间的取舍

每月都追求完全准确的应计成本,会导致关账时间延长,业务会议错过最佳决策窗口。完全不做应计,又会让项目利润随发票和报销波动。比较实际的做法是设置重要性阈值。

例如,单项预计金额低于某个阈值且不影响项目预警等级时,可以在下月调整;超过阈值或可能导致毛利率跨越预警线时,必须在当期估计确认。阈值不应永久固定,应根据业务规模和管理风险定期复核。

3. 统一规则与业务差异之间的取舍

总部希望所有业务线使用同一模板,业务负责人则认为每条业务线的成本结构不同。两者都有道理。建议统一字段、编码和差异分类,但允许业务线在驱动因素、成本对象和预测模型上保留少量差异。

应该统一的内容可以差异化的内容原因
项目编码、客户编码、期间字段具体分摊驱动因素基础数据需要可汇总,资源消耗方式可以不同
成本类别和可控性分类预算预警阈值分类需要可比,风险水平应匹配业务波动
调整原因和审核状态完工预测方法差异需要统一追溯,预测逻辑可以按业务特征设计
报表更新时间和版本规则团队内部复盘频率数据版本要稳定,管理节奏可以按业务变化调整

4. 管理口径与财务口径之间的取舍

管理口径不应替代财务账,也不应为了与财务账一致而放弃对未来和实际资源消耗的观察。最好的方式是建立调节表,清楚展示从财务确认成本到管理归集成本的变化。

调节表至少包括:财务确认金额、期间调整、对象调整、应计金额、待摊金额、剔除金额、共享分摊金额和管理口径成本。每项调整都应有原因和责任人,这样经营负责人既能看业务真实消耗,也能与财务结果保持可核对关系。

经营报表模板:业务负责人成本视角:成本费用如何避免口径不一

八、可直接落地的经营报表模板与执行方法

1. 明细表字段建议

如果现在还没有统一模板,可以先建立以下字段。字段不必一次全部上线,但成本对象、期间、金额、可控性和调整原因不能缺失。

字段组建议字段使用目的
基本信息记录编号、发生日期、入账日期、付款日期识别时间差和重复记录
归属信息项目、客户、产品、部门、区域、渠道支持不同经营维度分析
金额信息含税金额、不含税金额、币种、汇率区分核算金额和经营比较金额
成本属性直接或共享、固定或可变、可控或不可控决定是否进入负责人考核
规则信息服务期间、分摊驱动因素、分摊比例、估计或实际解释管理口径和分摊过程
追溯信息合同编号、凭证编号、供应商、责任人、审核状态支持复核和差异修正

2. 汇总表建议展示的核心指标

汇总表不宜塞入所有财务指标。对于业务负责人,我建议优先展示收入、直接成本、项目贡献、共享成本、完整经营贡献、预算偏差、已承诺未发生成本和预计完工成本。

成本率之外,还应增加两个容易被忽略的指标:一是成本归属及时率,表示当期成本有多少已经正确进入对象;二是预测偏差率,表示预计完工成本与最终实际成本之间的差异。这两个指标能反映报表本身是否可靠。

  • 项目贡献率:项目收入扣除直接人力、外包、专属资源后的比例。
  • 完整经营贡献率:项目贡献扣除合理共享费用和必要支持成本后的比例。
  • 预算偏差率:实际成本与预算成本的差额除以预算成本。
  • 返工成本率:返工工时和返工外包费用除以项目总直接成本。
  • 承诺成本覆盖率:已识别的未来承诺成本除以预计完工成本。
  • 成本归属及时率:当期已完成对象和期间确认的成本金额占应归集成本金额的比例。

3. 建议采用四周推进法

第一周先统一成本对象和费用分类,不急着讨论复杂的分摊算法。选择金额最大的三个成本类别,明确谁提供数据、谁审核、谁解释。

第二周建立样本项目,完整跑一遍从原始明细到经营汇总的流程。不要直接覆盖所有业务,先用一个交付项目、一个产品团队和一个共享部门测试口径。

第三周召开一次差异复盘会,只处理三类问题:无法追溯的问题、跨期金额较大的问题、分摊后明显改变经营结论的问题。每个问题都记录调整规则和责任人。

第四周发布第一版模板,同时发布口径版本号和生效日期。后续出现争议时,先判断数据属于哪个版本,再讨论是否需要修改规则,避免每次会议都临时改数字。

  1. 确定成本对象:项目、客户、产品、部门或公司层。
  2. 确定成本期间:发生、确认、支付分别记录。
  3. 区分直接成本与共享成本:能追溯的直接归集,不能合理追溯的暂留公司层。
  4. 标注可控性:区分负责人可以改变的成本与短期不可改变的承诺成本。
  5. 设置调整机制:应计、待摊、跨期和对象调整都保留原因。
  6. 建立复盘节奏:周度看异常,月度看结果,季度看规则。

经营报表模板:业务负责人成本视角:成本费用如何避免口径不一

4. 最后做一次“反向验证”

模板上线后,我建议让项目负责人只看汇总表,回答三个问题:本月成本为什么变化,未来还会发生哪些成本,自己本月能改变什么。如果他只能看到数字,不能回答问题,说明模板仍然停留在记录层面。

再让财务人员从汇总数字反向追到合同、工时、账单和凭证。如果无法完成追溯,说明经营口径与财务口径之间缺少调节关系。最后让资源负责人解释工时、排班和闲置资源,检验成本是否真的连接到了资源消耗。

这三轮反向验证分别测试决策可用性、财务可核对性和资源可解释性。只有三者都通过,经营报表才不是一张漂亮的统计表,而是一套可以支持行动的管理工具。

九、结语:好的成本报表,不是让所有人看到同一个数字

1. 统一的是规则,不是结果

成本费用避免口径不一的关键,不是要求所有部门永远报出同一个数字,而是要求每个数字都能说明统计对象、确认期间、分摊依据和管理用途。财务确认成本、项目归集成本和决策成本可以并存,但必须通过调节表互相解释。

我更看重一张报表能否暴露经营问题,而不是能否把毛利率修饰得稳定。如果统一口径后,企业发现某些项目长期依赖返工、某些客户持续占用低效支持、某些订阅资源长期闲置,这些“不好看”的发现反而是报表治理真正产生价值的时刻。

2. 下一步先做三件事

  • 选取最近一个月金额最大的十笔成本,逐笔标注成本对象、发生期间、确认期间和责任人。
  • 从项目、产品和部门三个维度各选一个样本,制作财务确认成本与管理归集成本的调节表。
  • 为返工、外包延期、共享资源和已承诺未发生成本建立单独字段,先解决最影响决策的四类差异。

我的独特判断是:成本口径治理的终点不是“数字一致”,而是“差异有意义、责任能落地、动作能提前”。当经营负责人看到一项成本时,能够知道它从哪里来、由谁驱动、是否可以改变,以及不处理会影响什么结果,经营报表才真正从记账工具变成了决策工具。

常见问题解答(FAQ)

1. 经营报表中,人工成本到底按财务入账口径,还是按业务实际发生口径统计?

我在复核项目经营报表时,最容易遇到的争议就是“这个月到底花了多少钱”。财务表按工资计提日呈现,业务团队却按人员实际投入月份理解,两个数字都合理,但放在同一张报表里就会产生误判。我想知道,怎样设计口径才能既对得上财务账,又能支持业务负责人做决策?

人工成本不建议只保留一个口径。对业务负责人来说,至少要同时区分“财务确认成本”和“业务投入成本”,前者用于对账,后者用于判断项目真实消耗。例如,某项目团队3月实际投入了1,260工时,平均完全成本为每小时180元,因此业务投入成本为22.68万元。

但由于部分工资在4月统一计提,财务入账只有18.4万元。如果报表只看财务入账,3月毛利会被高估4.28万元;到了4月又会出现成本异常跳升。

指标计算方式主要用途常见误判 财务确认人工成本工资、社保、奖金等实际计提金额财务对账、利润核算无法反映当月真实投入 业务投入人工成本有效工时×人员完全成本项目毛利、产能和交付分析若工时失真,结果会被放大 预算人工成本预算工时×预算单价预测和偏差管理不等于实际发生金额 我的建议是,在报表中固定增加“成本口径”字段,并将人工成本拆成三列:财务确认、业务投入、预算金额。

经营分析默认使用业务投入成本,月度关账和财务核对使用财务确认成本,两者的差额单独列为“期间切分差异”。另一个关键点是人员完全成本的构成。不要只用月薪除以标准工时,最好把工资、社保、公积金、年终奖、招聘摊销和福利等纳入统一分摊。

以月薪2万元、附加成本率25%、月有效工时140小时计算,完全成本单价应约为178.57元/小时,而不是简单按2万元除以当月176小时得出的113.64元。判断口径是否合格,可以做一个连续三个月的桥接表:期初预算、人员变动、工时变化、单价变化、跨期计提和期末实际。

只要业务投入成本加减跨期差异后,能够解释财务确认成本,报表就具备了决策价值,而不是只提供一个看似精确的数字。

2. 多个项目共同使用的人员、软件和办公资源,经营报表应该如何分摊才不会互相甩锅?

我负责过多个项目并行的团队,最头疼的是共享人员和公共费用的分配。有人按收入比例分,有人按工时分,还有人直接平均分,最后每个项目都能找到理由质疑结果。我想知道,什么情况下应该按工时、收入、人数或使用量分摊,怎样避免分摊规则被人为操纵?

共享成本分摊的核心不是找到一个“最公平”的比例,而是让分摊因子与成本发生原因尽量一致。分摊规则一旦脱离成本动因,报表就会把管理问题伪装成计算问题。我通常先把共享成本分成三类。第一类是能直接追溯到项目的成本,例如项目专属顾问、专用云资源,应直接归集,不做分摊。

第二类是能记录实际使用量的成本,例如测试设备、短信调用、存储空间,应按使用量分摊。第三类是无法逐笔追踪的管理成本,才使用工时、人数或收入等代理因子。

成本项目优先分摊因子不建议采用的方式原因 共享研发人员经审核的有效工时按项目收入平均分收入高不代表消耗工时多 云资源实例、流量、存储使用量按项目数量平均分会掩盖高消耗项目 办公场地长期占用人数或工位数按收入比例分成本发生与收入无直接关系 管理部门费用人数或标准工时完全不分摊项目利润会被系统性高估 实操时可以采用“直接归集优先、动因分摊其次、剩余成本兜底”的三级规则。

例如一个月共享研发成本30万元,其中可追踪工时对应22万元,按有效工时分配;剩余8万元作为团队管理成本,按各项目有效工时占比分配。这样既保留了项目真实消耗,也避免因为工时记录不完整而出现无法入账的成本。为了防止分摊被操纵,我会给每个分摊因子增加三个控制条件:来源可追溯、周期内冻结、异常可解释。

比如项目A连续三个月工时占比从18%升到47%,但交付量没有增加,就不能直接接受结果,应检查是否存在补录、重复填报或其他项目漏记。一个很实用的判断方法是做“分摊敏感性分析”。

同一项目分别按工时、收入和人数计算利润率,如果三种方法导致项目排名完全改变,说明这个项目的利润高度依赖分摊规则,经营负责人不应把该利润率用于奖惩或项目取舍,只能先改善成本归集质量。

3. 经营报表中的成本费用,为什么要区分已发生、已承诺和预计发生三种状态?

我曾经遇到过一个项目,报表显示本月成本没有超预算,但采购订单和外包合同已经签了,未来两个月会集中付款。等到费用真正入账时,项目负责人又认为财务突然“制造”了超支。我想知道,经营报表如何把这种还没入账但已经无法回避的成本提前呈现出来?

只看已入账费用,会让经营报表天然滞后。项目负责人真正需要管理的是“已经消耗的成本、已经锁定的成本,以及为了完成目标还会发生的成本”,这三者对应不同的行动窗口。建议将成本状态拆成三层:已发生成本、已承诺成本和预计完工成本。已发生成本来源于发票、工资计提或工时核算;

已承诺成本来源于已签合同、已审批采购单和确定的外包任务;预计完工成本则是根据剩余工作量、资源单价和风险准备测算的未来成本。

成本状态示例是否进入已实现利润管理动作 已发生本月已确认的人工、采购和服务费是核对金额和归属期间 已承诺已签外包合同、已下采购订单否,单独展示检查合同、范围和取消条件 预计发生剩余工时、待采购资源、风险准备否,进入预测更新完工成本和利润预测 例如一个项目合同收入100万元,已发生成本52万元,已承诺但未入账成本18万元,剩余工作预计还需要25万元。

若只看已发生成本,表面毛利率为48%;若看预计完工成本,项目最终毛利率只有5%。这两个数字并不矛盾,但它们回答的是不同问题:前者回答“已经发生了什么”,后者回答“做完之后还能剩多少”。我建议在经营报表里增加一条成本桥接公式:预计完工成本=已发生成本+已承诺成本+剩余工作预计成本-可取消或可转移成本。

对于已承诺成本,还要增加“合同状态、预计入账月份、可取消金额、责任人”四个字段,否则它很容易变成一个无法追责的黑箱数字。需要特别避免的是把已承诺成本直接当作已发生成本。这样会提前压低当期利润,导致财务利润和经营预测无法对齐。

正确做法是:已发生成本进入利润核算,已承诺成本进入风险敞口,预计发生成本进入完工预测,并在页面上明确标注状态。如果一个项目的已承诺成本连续两个月超过剩余预算的70%,即使当前利润率还不错,也应触发项目复盘。这个指标比“本月是否超支”更早发现问题,因为合同一旦签订,很多成本已经失去谈判空间。

4. 成本口径调整后,如何避免历史经营报表被悄悄改写,导致管理层无法追责?

我在看经营数据时发现,同一个项目上个月的成本率和这周导出的结果不一样,后来才知道有人调整了分摊规则和人员成本单价。虽然新口径可能更合理,但历史数据被覆盖后,管理层无法判断当时的决策是否正确。我想知道,经营报表应该如何同时保留“当时看到的结果”和“按新口径重算的结果”?

成本口径变化并不等于历史数据错误。很多企业真正的问题,是把“历史版本”直接覆盖成“当前版本”,结果既无法复盘过去的决策,也无法解释利润变化到底来自业务变化还是计算规则变化。建议将报表数据分成三种视图:原始快照、当前重算和口径影响。原始快照保留月度关账时管理层实际看到的数字;

当前重算使用最新规则统一回溯;口径影响则单独显示两者差异。这样可以把业务变化和统计变化拆开。

视图回答的问题是否允许修改适用场景 原始快照当时我们依据什么数字做了决策关账后原则上不可修改责任追溯和经营复盘 当前重算按现行规则重新看,真实表现如何可按版本重算横向比较和长期分析 口径影响差异来自业务还是规则调整记录调整原因解释利润波动 举例来说,某项目4月关账时人工成本为20万元,项目毛利率为31%。

5月公司将人员完全成本单价由150元调整为175元,按新规则回溯后,4月人工成本变成23.3万元,毛利率变成20%。这并不意味着项目在4月突然恶化,真正发生的是成本单价口径变化,3.3万元应列入“口径调整影响”,不能直接归入项目经营偏差。

每次调整成本口径时,至少要记录五项内容:旧规则、新规则、生效日期、影响范围和审批人。影响范围不仅包括总成本,还要列出项目利润率、部门排名、奖金指标和预算执行率是否受到影响。我比较推荐采用“月度冻结、季度重算”的节奏。月度数据用于快速经营管理,关账后冻结;

季度可以根据人员成本、分摊因子或收入确认规则的变化进行重算,但必须保留旧版本。这样既不会让业务每天面对变化中的数字,也不会因为历史口径不完美而失去长期可比性。判断报表是否具备可追溯性,可以随机抽取一个历史月份,检查能否回答三个问题:当时的数字是多少、现在按新口径是多少、两者差异由什么造成。

如果这三个问题无法在十分钟内回答,报表看似自动化,实际上仍然依赖个人记忆和人工解释。

读者评论

廖晓彤

把财务确认成本、项目归集成本和管理决策成本分开很有必要,尤其是外包和工资存在时间差时。关键不在于统一成一个数字,而是把差异来源记录清楚,避免经营会反复争论口径。

邓依诺

文中反对平均分摊工资这一点很实际。没有可靠工时数据时,先把核心项目直接归集、公共支持单列,可能比按比例精确分摊更可信,也更容易被项目负责人接受。

叶舟

共享费用不一定要强行分到每个项目。若找不到合理的消耗驱动因素,保留在公司层面反而更诚实;否则报表看似完整,实际上会误导项目毛利和负责人考核。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
电商工具大全:电商新手新手问答:内容工具做不好会出现哪些数据散落

电商工具大全:电商新手新手问答:内容工具做不好会出现哪些数据散落

做电商内容时,最危险的不是工具太少,而是同一条商品卖点被拆成了六份:商品表里有一版,设计稿里有一版,客服话术里 […]
电商工具大全:电商新手基础版清单:大促备战需要检查哪些环节

电商工具大全:电商新手基础版清单:大促备战需要检查哪些环节

电商工具大全:电商新手基础版清单:大促备战需要检查哪些环节 大促前最容易犯的错误,不是少买了一款工具,而是把工 […]
电商工具大全:电商新手成本视角:客服工具如何避免效果难评估

电商工具大全:电商新手成本视角:客服工具如何避免效果难评估

电商工具大全:电商新手成本视角:客服工具如何避免效果难评估 很多电商新手第一次购买客服工具时,会先比较每个账号 […]
电商工具大全:电商新手增长视角:用物流工具放大建立工具体系

电商工具大全:电商新手增长视角:用物流工具放大建立工具体系

电商工具大全:电商新手增长视角:用物流工具放大建立工具体系 很多电商新手以为增长的第一步是投广告、做直播或上更 […]
电商工具大全:电商新手对比指南:不同数据工具方案如何影响统一数据入口

电商工具大全:电商新手对比指南:不同数据工具方案如何影响统一数据入口

做电商数据整合时,最容易被忽略的事实是:工具越多,不一定越接近“统一数据入口”。我曾参与过一个同时经营自营商城 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
