经营报表模板最危险的地方,不是数字少,而是数字看起来足够完整,足以让负责人产生“我已经了解业务”的错觉。绩效沟通中,一句“这个人最近状态不好”,可能来自三次延期;但三次延期也可能由需求反复、审批等待、环境故障和跨部门依赖共同造成。真正需要警惕的,不是没有报表,而是负责人拿着不完整的报表,凭感觉做出了影响奖金、晋升和人员去留的决定。
经营报表模板:业务负责人风险清单:绩效沟通最需警惕的决策凭感觉
我参与过不少经营复盘和绩效沟通,最常见的场景是:负责人先在会议上说出结论,再让数据去寻找支持结论的证据。比如,“他执行力差”“她不够主动”“这个团队协同效率低”。这些话未必完全错误,但它们通常缺少时间范围、任务难度、依赖关系和对照组。
一旦评价从“某项任务在七天内延期两天”变成“这个人执行力差”,数据就从事实变成了印象的装饰。后续沟通也会从解决问题,滑向证明谁对谁错。业务负责人真正要管理的,不是员工在某一刻给自己的感觉,而是可复核的行为、结果和约束条件。
我通常不会先看报表有多少字段,而是先检查它是否能回答五个问题:发生了什么,为什么发生,谁能影响,影响有多大,下一步要承担什么责任。如果只能回答“发生了什么”,那它更像流水账;如果只能回答“谁负责”,那它很容易变成追责工具。
如果报表没有过程和原因,负责人就会自然地用记忆填空;如果没有行动和验证标准,绩效沟通就会变成一次情绪释放。很多组织不是没有数据,而是数据结构无法支持公平决策。

我在实际会议中会设置一个简单规则:任何涉及奖金、晋升、淘汰或关键岗位安排的判断,必须先经过“决策资格检查”。检查内容包括数据口径是否一致、统计周期是否足够、任务难度是否可比、异常是否已经剔除、员工是否拥有完成任务所需的权限。
这条规则的价值不在于让决策变慢,而在于阻止负责人用一个模糊印象,替代一组可解释的证据。对于普通辅导,可以容忍数据不完整;对于影响职业结果的决定,就必须提高证据门槛。
有一次复盘中,一名项目成员连续两个月任务完成率只有71%,团队负责人据此认为他需要被重点纠正。可是把任务按复杂度拆开后,情况完全不同:他负责的任务平均包含4.6个外部依赖,需求变更次数是团队均值的2.3倍,单项任务从立项到验收平均需要跨越六个节点。
另一名成员完成率达到96%,但主要处理的是标准化、依赖少、验收规则明确的任务。两个人的完成率可以放在同一张表里,却不能直接放进同一个评价结论里。完成率是结果指标,不是能力指标;它只有在任务难度、资源条件和责任边界相近时,才适合做横向比较。
| 观察维度 | 成员甲 | 成员乙 | 直接比较的风险 |
|---|---|---|---|
| 任务完成率 | 71% | 96% | 容易得出成员甲表现较差的结论 |
| 平均外部依赖数 | 4.6个 | 1.2个 | 依赖等待会放大延期,但不一定由个人造成 |
| 需求变更次数 | 平均2.3次/任务 | 平均0.7次/任务 | 变更带来的返工没有在完成率中单独体现 |
| 平均任务复杂度 | 8.1分 | 3.4分 | 复杂任务与标准任务不宜直接横排 |
| 有效交付率 | 89% | 93% | 补充验收质量后,差距明显缩小 |
这个案例中,真正应该讨论的不是“成员甲为什么只有71%”,而是“复杂任务的延期,哪些来自个人执行,哪些来自需求与依赖”。如果负责人直接根据第一列数据进行绩效定性,报表就从管理工具变成了误伤工具。

很多报表把所有任务放在一个总数里:完成任务数、延期任务数、缺陷数量、客户投诉数量。这样的数据适合观察总体趋势,却不适合直接评价个人。因为同一个“延期任务”,可能是主动承接高风险项目,也可能是低难度任务反复拖延,二者的管理含义完全不同。
我建议至少做四层分组:任务类型、复杂度、依赖强度和责任角色。任务类型区分新业务、维护、客户定制和内部优化;复杂度可以用评审估分或历史工时分级;依赖强度记录等待对象和等待时长;责任角色则区分主责、协作和被动提供输入。
绩效沟通中最容易犯的错误,是把全部偏差都算到执行者头上。更稳妥的做法,是将偏差拆成可控偏差、半可控偏差和不可控偏差。可控偏差包括未按约定推进、风险未提前暴露、交付质量不足;半可控偏差包括估算过于乐观、优先级判断失误;不可控偏差包括政策变化、客户临时取消、关键系统故障。
这并不是替员工寻找借口。相反,清晰拆分偏差后,真正需要承担责任的部分会更明确。一个人可能不应为客户临时变更负责,但如果他在变更发生后没有及时更新计划,也没有向上暴露影响,那么后续的响应迟缓仍然属于可讨论的执行问题。
负责人每天接触的往往是异常事项:延期、投诉、返工和冲突。正常完成的任务通常不会进入管理者视野,因此记忆天然会高估异常频率。心理学中的可得性偏差,恰好解释了为什么最近发生的一次严重事故,会压过过去三个月的稳定表现。
我会要求负责人把“我最近经常看到”改写成三个问题:在统计周期内发生了几次,占全部任务的比例是多少,是否集中发生在某一类场景。如果一个人最近两周出现三次延期,但同期完成了42项任务,延期率是7.1%;这个数字可能仍然需要关注,却与“持续失控”不是同一件事。
加班是非常容易被误读的经营指标。它可能代表工作量过大,也可能代表计划能力不足、流程反复、审批迟缓或个人效率低下。单纯奖励加班,会诱导团队把工时拉长;单纯惩罚加班,又可能掩盖真实的资源不足。
我更关注“有效产出与额外投入的关系”。例如,同样增加20小时工作时长,有人完成了关键版本上线,有人只是反复修改低价值文档。前者可能是短期冲刺,后者可能是流程和目标出了问题。工时只能作为背景变量,不能直接替代绩效判断。
表达能力强的人更容易被记住,沉默但持续交付的人更容易被忽略。会议中的存在感,通常受到职位、性格、表达习惯和议题熟悉度影响,不等于实际贡献。尤其在远程或跨地域团队里,发言次数还会受到时区和会议安排影响。
协作能力应当观察更具体的行为:是否按时提供输入,是否主动暴露风险,是否能让上下游减少等待,是否在冲突后推动形成可执行方案。一个人在会上说了十次“我来跟进”,不如在系统中留下明确负责人、截止时间和闭环结果更有判断价值。
一次提前交付可能来自任务简单、资源充足或偶然条件;一次重大失误也可能是系统性风险集中爆发。用单点事件评价长期能力,会同时制造“明星幻觉”和“失败标签”。我建议至少观察一个完整业务周期,最好覆盖正常期、压力期和异常期。
如果岗位周期很长,不能等几个月才沟通,也可以采用滚动窗口。例如每周看过程指标,每月看交付质量,每季度看业务结果。不同周期对应不同问题,不能用周指标代替季度结论,也不能等到季度末才第一次告诉员工存在风险。

“责任心不强”不是一个可直接验证的事实,它需要被拆成行为。例如,是否在承诺节点前暴露风险,是否在阻塞超过约定时间后升级,是否在变更发生后同步影响,是否在交付前完成自检。只有这样,员工才知道应该改变什么,负责人也能避免把性格偏好当作能力标准。
我常用一个转换句式:把“他不主动”改成“在过去六周的八次风险事件中,有几次没有在约定时限内同步;其中有几次因此造成了下游等待”。这句话不一定立刻解决问题,但它把争论从人格判断,拉回到行为频率和业务后果。
所有经营指标都应该写清楚分子和分母。比如“缺陷率”到底是缺陷数除以发布次数、功能点数量,还是用户操作次数;“按期交付率”是按原始承诺日期计算,还是按最后一次确认日期计算。口径不清,数字越精确,误导性越强。
| 指标 | 建议分子 | 建议分母 | 容易造成的误判 |
|---|---|---|---|
| 按期交付率 | 在基准承诺日完成验收的任务数 | 进入统计周期且已到期的任务数 | 把未到期任务放入分母,提前拉低结果 |
| 返工率 | 因质量或理解偏差产生二次处理的任务数 | 已验收任务总数 | 把需求变化导致的正常重做全部归因于质量 |
| 风险暴露及时率 | 在约定窗口内上报的风险事件数 | 已识别且达到上报阈值的风险事件总数 | 把没有达到阈值的普通波动也纳入考核 |
| 协作响应时长 | 从有效请求到首次有效反馈的小时数 | 已完成闭环的协作请求数 | 把等待对方补充信息的时间算在响应人身上 |
我尤其反对在绩效沟通中使用没有口径说明的百分比。百分比看上去客观,实际上最容易隐藏样本量和统计边界。一个人两项任务中完成一项是50%,另一个人一百项任务中完成九十项是90%,两者的稳定性显然不同。
结果指标告诉我们有没有达成目标,过程指标告诉我们怎样达成或失败,约束指标则解释目标是否在合理条件下被追求。三类指标缺一不可。只看结果,容易误伤;只看过程,可能奖励忙碌;只看约束,又可能把所有问题都归咎于环境。
实际应用时,我会先看结果指标是否异常,再用过程指标定位节点,最后用约束指标判断责任边界。这个顺序很重要,因为它避免一开始就寻找“谁的问题”,而是先确认业务究竟在哪个环节损失了时间、质量或利润。
成熟的管理判断不仅要说明“为什么认为如此”,还要说明“什么证据出现后,我会改变判断”。例如,负责人认为某成员执行力不足,那么反证条件可以是:在任务复杂度相近、依赖可控的情况下,连续两个周期按期交付率恢复到团队中位数以上。
反证条件能够防止绩效标签固化。没有反证条件的评价,往往会变成先贴标签、再收集材料;有了反证条件,辅导才真正具有可操作性。员工也能知道,怎样的行为可以改变结果,而不是被困在一个模糊印象里。

报表的第一部分只记录可验证事实,不写“态度差”“能力弱”“不配合”等判断性词语。事实应包括任务名称、承诺时间、实际时间、交付状态、质量结果、变更记录和依赖记录。这样做的目的,是把观察与解释分开。
| 事实字段 | 填写示例 | 管理用途 |
|---|---|---|
| 任务与责任 | 客户结算接口,成员甲主责 | 确认个人是否真正拥有交付责任 |
| 基准承诺时间 | 5月12日18:00 | 避免用临时口头日期替代正式基准 |
| 实际验收时间 | 5月16日11:30 | 计算真实偏差,而非凭会议印象 |
| 变更与等待 | 需求变更2次,等待接口确认18小时 | 识别非个人因素造成的延期 |
| 验收结果 | 一次通过,线上无回滚 | 避免只看时间而忽视质量 |
事实层最好能够从任务记录、审批记录、版本记录或客户确认中追溯。若只能依靠某个人的会议笔记,数据就容易受到记忆偏差和立场影响。经营报表不一定要复杂,但每个重要字段都应当知道来自哪里。
同一次延期可能有多个原因,因此不建议强行填写唯一原因。可以采用主因、次因和待验证因素三类记录。主因是目前证据最充分的因素,次因是确实造成影响但权重较低的因素,待验证因素则表示还不能进入绩效结论。
例如,某版本延期四天,主因是客户规则变更导致重新评审两天,次因是测试环境不可用一天,待验证因素是开发自测不足可能增加了一天。这样的记录比“成员甲延期四天”更有管理价值,因为它直接指向需求管理、环境治理和个人自检三个不同动作。
“加强沟通”“提高主动性”“下次注意”都不是有效行动,因为它们没有完成标准。有效行动应包含行为、负责人、截止时间和验证方式。例如,“当外部依赖超过四小时未响应时,由任务主责在当天17点前升级,并在后续四周统计升级及时率,目标不低于90%”。
绩效沟通后至少要安排一次复核,时间取决于问题性质。流程性问题可以两周复核一次,交付能力问题可以按一个完整迭代周期复核,业务结果问题则可能需要一个月或一个季度。复核不是为了找错,而是检查行动是否真的改变了结果。
如果复核时指标没有改善,负责人需要继续区分三种情况:行动没有执行,行动执行但条件不够,行动执行且条件合理但能力仍未达标。三种情况对应的处理方式不同,不能简单归类为“员工不行”。

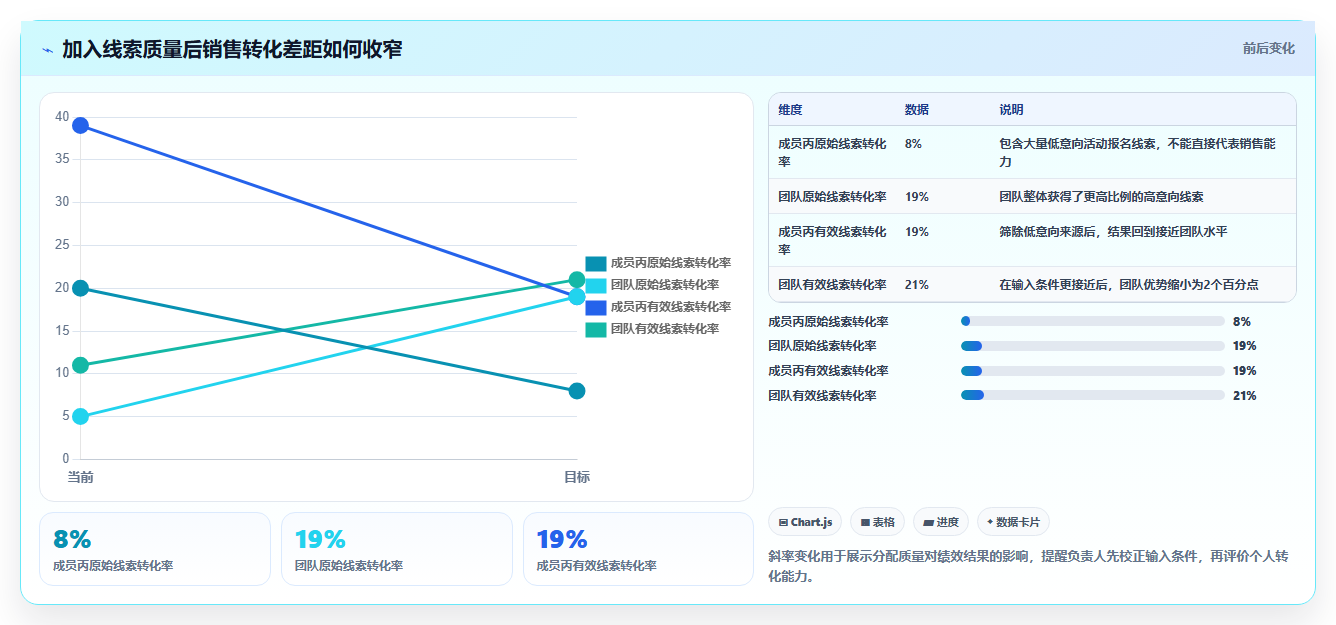

某业务团队连续四周关注销售转化率,成员丙的线索到商机转化率只有8%,团队负责人判断其客户判断能力弱。进一步拆解后发现,成员丙承接的线索中,低意向活动报名线索占62%,而团队均值为28%;他负责的区域还经历了产品价格调整,标准报价在两周内变化三次。
把线索来源和价格稳定性纳入分析后,成员丙的有效线索转化率为19%,团队均值为21%,差距已经从最初的11个百分点缩小到2个百分点。剩余差距才值得进一步讨论,包括需求识别、跟进节奏和方案表达,而不是直接下结论说他“能力不行”。
这个案例说明,业务负责人需要管理“机会质量”,而不仅是管理“结果数字”。如果把低质量输入分配给员工,再用统一结果指标考核,团队会逐渐学会争抢好线索、回避难客户,报表越完善,组织行为反而越失真。

在项目型业务中,我会把延期率与“延期原因构成”一起看。一个团队延期率为15%,其中70%来自客户确认等待;另一个团队延期率同样为15%,但其中60%来自内部返工和漏测。两者的延期率相同,经营风险却完全不同。
前者的重点是客户决策机制、需求冻结节点和升级路径;后者的重点是评审质量、测试覆盖和交付纪律。如果负责人只看一个总指标,就无法判断应该增加客户经理、改进流程,还是辅导具体成员。
| 团队 | 总体延期率 | 客户等待占比 | 内部返工占比 | 主要管理动作 |
|---|---|---|---|---|
| 团队甲 | 15% | 70% | 12% | 前置确认、设置升级时限、调整客户沟通机制 |
| 团队乙 | 15% | 18% | 60% | 加强评审、自测和验收标准,减少返工 |
| 团队丙 | 15% | 35% | 34% | 同时检查外部依赖和内部质量流程 |
这类拆分也能保护业务负责人自己。因为当高层追问“为什么延期”,负责人可以拿出原因结构、责任边界和改进动作,而不是凭记忆解释某个员工为什么没有做好。

一次低绩效可能是偶发事件,连续多个周期没有改善才更接近能力或管理问题。我的经验是,持续时间比单点排名更有解释力。一个指标短期跌到团队末位,但两周后恢复,通常应先排查事件;一个指标始终处于中位附近,却每次都存在同类返工,也不能因为排名不低而忽视。
因此,经营报表最好同时展示当前值、滚动均值和连续异常周期数。当前值用于发现变化,滚动均值用于平滑波动,连续异常周期数用于判断问题是否具有持续性。三者结合后,负责人更容易区分事故、趋势和结构性问题。
当任务记录不完整、统计口径刚刚变化,或者员工承担的工作缺乏可比样本时,不宜直接形成负面绩效结论。可以先进行事实沟通,明确当前观察到的风险,并约定未来两到四周的记录方式。
这并不意味着负责人什么都不做。对于明显影响客户和收入的风险,可以先采取临时控制措施,例如增加评审、调整任务范围或安排协作支持,但要把临时控制与正式绩效结论分开。
如果数据口径稳定、任务条件可比,而且问题集中在员工能够影响的行为上,就可以制定明确的改进计划。改进周期不宜过长,否则员工不知道当前问题的优先级;也不宜过短,否则容易把正常波动误判为失败。
例如,连续三周在可控依赖下未按时更新风险状态,可以约定“所有高风险任务在阈值触发后四小时内完成升级,连续四周达到90%以上”。这个目标比“提升主动性”更公平,也更容易在下一次沟通中判断是否改善。
如果同类延期集中发生在多个成员身上,或者所有人都在同一节点等待,那么问题大概率不是单个人的态度。负责人应优先检查需求冻结、审批权限、资源排期、接口稳定性和验收标准。系统问题没有解决前,继续加重个人考核,只会制造更多表面服从。
我见过一个团队把“按期交付率”列为核心考核,但需求方可以在开发后期随时变更范围,且变更不会重新计算承诺日期。结果是成员开始拒绝复杂需求,负责人则认为团队缺乏担当。真正的解决方案,是建立变更分级和基准日期重置规则,而不是反复强调责任感。
经过任务难度校正、依赖拆分和多周期观察后,如果一个人仍然在相似条件下持续出现同类问题,就可以进入能力改进或岗位匹配讨论。但沟通中要同时给出支持条件和边界条件:组织提供什么帮助,员工需要完成什么改变,什么时候验证,未达标会产生什么后果。
公平不等于无限期等待。对员工负责,也包括尽早让他知道问题是否已经影响岗位要求。模糊地说“再看看”,短期看似温和,长期却会让员工错过调整机会,也让团队承担持续的交付成本。
重大事故发生后,业务负责人首先要恢复客户、收入和交付秩序,而不是立即寻找一个人承担全部责任。事故复盘应先回答影响范围、触发条件、发现时间、响应时间和防止复发的控制点,再讨论个人行为。
如果员工明知存在高风险却故意隐瞒,或者违反已经明确且合理的操作要求,责任认定可以更严肃。但如果制度没有定义升级阈值,负责人也从未要求风险上报,那么单纯惩罚最后执行者,往往无法降低下一次事故概率。
字段越多,理论上越能解释问题,但员工填报成本也越高。字段过多会造成两种后果:一是填写质量下降,二是团队开始“为报表工作”。我建议采用分层设计,日常只记录影响决策的核心字段,出现异常后再补充复杂度、依赖和原因信息。
| 管理场景 | 建议字段数量 | 重点信息 | 不建议做法 |
|---|---|---|---|
| 日常经营跟踪 | 6至10个 | 目标、状态、承诺时间、风险、负责人、下一步 | 要求每项任务填写大量解释性文字 |
| 周度异常复盘 | 10至16个 | 延期天数、依赖、变更、返工、影响金额 | 只统计总量,不记录异常原因 |
| 季度绩效判断 | 按岗位定制 | 结果、过程、约束、对照周期、反证条件 | 所有岗位使用完全相同的指标权重 |
报表不是越细越专业,而是越能支持具体决策越专业。一个字段如果连续三个周期都没有改变任何管理动作,就应该考虑删除、合并或改为异常触发后采集。
经营现场经常需要快速决定:是否调资源、是否向客户承诺、是否暂停某项工作。此时不可能等待所有数据完全齐备。我的做法是把决策分为可逆和不可逆两类。可逆决策可以在70%证据下行动,并设置短期复核;不可逆决策则必须提高证据门槛。
很多负责人把所有决策都用同样速度处理,结果是该快的事情拖延,该慢的事情草率。将决策可逆性纳入报表,可以帮助团队明确什么时候允许先行动、什么时候必须先补证据。

统一标准有助于减少偏见,但完全统一的指标会忽略岗位差异。销售、研发、客户成功、运营和财务承担的结果周期不同,能控制的变量也不同。真正应该统一的是证据原则,而不是每个岗位的数字。
例如,销售可以关注有效商机、阶段转化和回款质量;研发可以关注有效交付、缺陷密度和风险暴露;客户成功可以关注续约、问题闭环和客户健康度。它们都应遵循“结果加过程加约束”的结构,但不能要求所有人使用同一套完成率。
绩效数据需要透明到足以解释结论,但不应把个人排名、薪酬信息和敏感评价无差别公开。团队可以看到指标口径、改进规则和业务趋势,个人层面的评价证据则应在相应沟通范围内使用。
尤其要避免在群聊中发布“最低绩效人员名单”或用颜色标记公开羞辱。这样的做法可能短期制造压力,却会让员工隐藏风险、争抢容易任务,最终损害经营数据的真实性。
不要一开始就设计几十个字段。先回看最近一个季度,找出三类最常见、影响最大的错误决策。例如,把客户变更造成的延期归因给项目成员,把低质量线索造成的转化下降归因给销售,把审批等待造成的进度滞后归因给执行团队。
每类错误决策都写清楚:当时负责人看了什么数据,遗漏了什么变量,最后造成了什么成本。这样设计出来的模板,会直接针对组织真实的误判点,而不是复制网上常见的通用表格。
建议先使用一个最小版本,只保留能够改变管理动作的字段。字段可以包括业务目标、任务或事项、主责人、承诺日期、当前状态、结果值、偏差值、主要依赖、风险等级和下一步动作。
如果团队每天填写仍然困难,优先删除描述性字段,而不要删除责任、时间和状态字段。因为描述可以在异常时补充,责任和时间一旦缺失,后续几乎无法还原事实。
模板是否有效,不是看页面是否漂亮,而是看它能否在真实会议中减少争论。选择一个最近发生的延期或客户问题,用模板重跑一次。观察会议是否能快速回答:哪一步出了问题,谁拥有解决权,下一步何时验证。
如果会议仍然停留在“我觉得”“他当时没有配合”“客户一直在变”,说明模板还没有把感觉转换成证据。此时不要继续增加字段,先检查现有字段是否被正确填写、是否有明确口径。
当最小版本运行稳定后,再增加异常触发器。例如,任务延期超过一个工作日、外部依赖等待超过八小时、需求变更超过两次、返工率高于团队滚动均值、风险未在阈值内升级时,才要求补充详细原因。
这种设计能够把精力集中在真正需要管理的事项上。正常任务保持轻量,异常任务接受更高强度的分析,既控制填报成本,也提高风险信息密度。


业务负责人不可能完全没有直觉。长期经营经验确实能帮助我们更快发现异常,甚至在数据尚未完整时提前感知风险。问题不在于使用直觉,而在于是否允许直觉直接决定不可逆的结果。
我更认可这样的工作方式:用感觉发现问题,用数据确认问题,用过程解释问题,用行动验证判断。直觉可以负责“提醒我去看”,但不能负责“替我定性”。这条边界,决定了绩效管理究竟是促进成长,还是制造恐惧。
你可以从最近一次有争议的绩效沟通开始,不必先搭建复杂系统。把原结论拆成事实、过程、约束和行为四列,再补上分子、分母、时间范围和对照样本。然后问自己:如果员工提供了新的依赖证据,我是否愿意改变结论。
如果答案是否定的,说明结论可能早已形成,报表只是寻找支持材料;如果答案是肯定的,说明你已经把绩效沟通从“谁让我不满意”,推进到了“什么行为影响了什么经营结果”。
下一次开绩效会议前,先不要问“这个人表现怎么样”,而要问“我准备依据哪些可复核事实,做出什么可逆或不可逆的决定”。这一个问题,往往比增加十个报表字段更能降低经营风险。
我以前总觉得,负责人只要长期在一线,就能凭经验判断员工绩效。后来我发现,很多争议并不是员工表现不好,而是负责人把一次会议中的印象,当成了一个月的稳定结论。
判断一项绩效结论是否凭感觉,不能只看负责人有没有数据,而要看这个结论能不能被别人复核。我通常会追问四件事:评价对象是谁、评价周期多长、证据来自哪里、如果换一位负责人是否还能得出相同结论。有一次月度复盘中,负责人认为某销售“转化能力明显下降”,理由是最近两次会议都没有主动发言。
把经营报表拆开后,实际情况是:该员工当月有效商机数从18个增加到27个,成交周期从21天缩短到16天,但新增客户大多处在技术验证阶段,因此短期签单额没有同步增长。
判断项凭感觉的说法可复核的指标 客户拓展最近不够积极有效商机数、客户触达数、决策人覆盖率 成交能力转化变差了阶段转化率、平均销售周期、丢单原因 协作表现配合度不高需求响应时长、交付返工率、跨团队延期次数 我的判断标准是:如果一条评价不能对应到具体时间段、业务指标和行为证据,就不应该直接进入绩效结论。
它最多只能作为待验证的观察项,不能直接变成扣分、降级或负面反馈。经营报表模板最好增加“事实、解释、待验证假设”三列,把负责人看到的现象与最终判断分开。这样既不会压制管理者的经验,也能避免经验未经验证就变成对员工的标签。
我正在设计一份给业务负责人的经营报表,希望它不只是展示收入和完成率,而是能提前发现绩效沟通中的误判。我最困惑的是,字段加多了会没人填,字段太少又无法解释为什么得出结论。
最值得保留的不是更多指标,而是能解释指标变化的字段。我建议把报表从“结果展示表”改成“决策证据表”,至少保留目标、实际、环比变化、样本量、异常原因、负责人判断和下一步验证动作。其中“样本量”和“异常原因”经常被忽略。
比如某员工本周客户满意度从92分降到78分,如果只有4份有效评价,这个变化不应直接用于绩效判断;如果同时记录了其中3份来自同一个延期项目,管理者就能区分个人能力问题与项目交付问题。
字段解决的误判填写示例 统计周期把短期波动当长期表现2025年4月1日至4月30日 样本量小样本造成过度解读有效客户反馈31份 对照基线只看绝对值,不看变化团队均值86分,个人78分 异常原因把系统或流程问题归因给个人3个项目因接口变更延期 验证动作结论停留在主观印象下周抽查5个项目的响应记录 我会把字段分成两层。
第一层是每周必须填的核心字段,控制在10项以内;第二层是触发异常后才展开的诊断字段,例如客户类型、项目阶段、资源投入和依赖团队。这样报表不会变成沉重的填表任务,却能在需要时追溯原因。
真正有价值的模板不是让负责人写得更详细,而是强迫负责人在作出负面判断前回答:“这个结论的样本够不够、基线是什么、还有没有替代解释?”这三个问题比单纯增加图表更能降低绩效沟通风险。
我遇到过负责人非常确信某个团队状态在恶化,但报表上的收入、交付和客户续约数据都没有支持这个判断。我的疑问是,数据也可能滞后或失真,难道只要数据没变差,就可以忽略一线管理者的直觉吗?
直觉和数据冲突时,不应该立即选择其中一方,而要把直觉当作一个待验证假设。经验往往比报表更早感知到风险,但它只能说明“可能有问题”,不能直接证明“问题是什么”以及“责任归谁”。我建议使用三步法。
第一步,把直觉改写成可检验的句子,例如“团队执行力下降”改为“过去两周,需求确认后的首次响应时间变长,且延期主要集中在同一类项目”。第二步,寻找至少两个独立信号,例如工单响应、客户二次催办、返工次数或会议决策完成率。第三步,设定一个短周期验证窗口,而不是马上改变绩效结论。
冲突情形不建议的做法更稳妥的验证方式 负责人认为销售懈怠,收入尚未下降直接降低绩效等级比较有效拜访数、商机推进率和客户决策人覆盖率 负责人认为交付质量下降,投诉未增加等投诉出现后再处理抽查返工率、测试缺陷密度和验收一次通过率 负责人认为员工不协作,项目仍按期交付用“态度问题”定性核对依赖事项关闭时长、信息同步遗漏和跨团队等待时间 例如,某负责人认为交付团队“开始摆烂”,但当月按期交付率仍为94%。
进一步检查后发现,按期交付率之所以稳定,是因为项目经理临时增加了大量加班和人工协调。真正提前恶化的指标是返工工时占比,从12%升到了23%。这说明结果指标没有变差,并不代表过程没有失控。因此,报表中最好单独设置“管理者预警信号”一栏,并要求填写触发该判断的具体行为、影响范围和验证截止日期。
直觉可以拥有入口,但必须经过验证才能进入绩效评价。
我不想让绩效面谈变成负责人拿着报表逐项追责,员工只能被动解释。可如果不把数据讲清楚,沟通又容易变成情绪对话,我想知道怎样设计一个既有压力又不失公平的沟通流程。
经营报表的作用不是替负责人完成审判,而是帮助双方共同定位经营问题。绩效沟通最危险的做法,是先决定员工表现差,再从报表里挑选能够支持这个结论的数字。我会把一次沟通拆成四个阶段。第一阶段只确认事实,不评价态度;第二阶段让员工补充背景和约束条件;第三阶段区分个人可控因素、团队依赖和外部变化;
第四阶段再确定改进动作与复盘时间。例如,报表显示某项目延期9天,负责人不能直接写“执行力不足”。更完整的拆解应是:其中2天来自需求确认延迟,3天来自接口环境未准备,1天来自员工估算偏差,剩余3天需要继续核实。只有最后那部分被证实属于个人可控问题,才适合进入绩效讨论。
沟通环节负责人应问避免使用的表达 确认事实延期从哪一天开始,影响了哪些交付物?你为什么总是拖延?补充背景当时有哪些依赖或资源没有满足?这些都是借口吗?划分责任哪些因素由你控制,哪些需要团队解决?结果不好就是你的责任。制定动作下一周期用什么指标证明改善?下个月注意一点。
改进动作必须同时包含负责人、截止日期和衡量方式。例如“提升客户响应”太模糊,可以改为“未来四周内,工作日客户消息首次响应中位数控制在2小时内;每周抽查10条记录,若超过阈值则分析具体原因”。这种写法既给员工明确边界,也给负责人留下复核空间。我还建议在面谈记录中增加“员工不同意的事实”一栏。
它不是为了制造对立,而是防止管理者把未解决的争议伪装成共识。下次复盘时,双方可以针对这一个争议补证据,而不是重复争论谁的印象更准确。


读者评论
把完成率直接当成个人能力确实容易误判,尤其是外部依赖多、需求经常变化的任务。建议报表同时记录等待时长、变更次数和验收质量,这样绩效沟通才有事实基础。
文中把“责任心不强”拆成可观察行为这一点很实用。相比凭印象评价,更应该看风险是否及时暴露、阻塞是否升级,以及这些行为是否真的造成了下游等待或交付影响。
加班和会议发言都不适合直接作为绩效依据,文章的提醒比较客观。实际落地时还要注意数据记录成本,指标不宜过多,先选几项能持续、统一口径统计的指标更现实。
