电商工具大全:电商新手常见问题汇总:团队协作与学习门槛高一次讲清
电商新手最容易买错的,往往不是某一个工具,而是一整套没有业务顺序的工具。很多团队先买客服系统,再买数据看板,最后用十几个群聊和表格补漏洞,结果工具数量增加了,发货、投放、售后和内容仍然互相等待。我在做电商团队流程梳理时发现,真正拖慢新手的通常不是不会操作,而是不知道一条订单从哪里产生、由谁接手、在哪个节点算完成。
电商工具的价值,不在于功能数量,而在于它是否减少了一个明确的重复动作。比如订单工具可以减少人工复制地址,库存工具可以降低超卖风险,项目管理工具可以让内容、设计和投放任务有明确负责人。若一个工具没有减少等待、返工、漏单或核对,它就只是增加了一个登录入口。
我建议新手先把业务拆成五条链路:商品链路、流量链路、交易链路、履约链路和复购链路。每条链路只回答三个问题:输入是什么、谁负责处理、输出交给谁。这个顺序比先看工具排行榜更重要,因为不同阶段的电商团队,最贵的浪费完全不同。
团队协作混乱时,大家经常争论“到底哪个版本才是真的”。运营手里的销售表、仓库里的库存表、客服看到的退款表和老板手机里的截图,可能都来自不同时间。只要团队没有一份共同认可的数据和任务事实源,会议就会变成对数字,而不是解决问题。
共同事实源不一定要很贵。三个人以内的团队,可以先用一张结构清楚的商品表、一张订单异常表和一块任务看板。关键是规定字段、更新时间和负责人。十个人以上,或者每天有多个渠道和多个活动时,才更有必要引入订单、库存、客户和项目协同系统。
我判断工具是否值得引入,通常先看一个指标:一项任务从开始到交付,需要经过几次人工转述。比如运营在群里说“主图改一下”,设计师不知道改哪张、何时要、谁审核,最终至少会产生三次追问。一个合格的协作工具,应该把需求、附件、截止时间、负责人和验收标准放到同一个任务里。
如果工具只是在原来的聊天群外面再增加一个通知渠道,交接成本不会下降。相反,工具越多,信息越分散,团队越容易出现“系统里显示完成,实际没有交付”的假完成状态。

早期电商团队经常由一个人同时承担选品、客服、发货、内容和对账。表面看起来沟通很快,实际上所有事情都依赖这个人的记忆。一旦他去出差、休假或临时处理售后,其他人就不知道当前订单做到哪一步,客户承诺了什么,库存是否已经锁定。
这种团队不应一开始就配置复杂审批流程。更合理的做法是先建立“最小交接记录”:每个异常订单写清订单号、问题类型、当前状态、下一步动作、负责人和截止时间。即使仍然使用表格,也比在聊天记录里搜索关键词可靠。
这个阶段的典型场景是:运营说素材已经发给设计,设计说没有收到最终需求,客服说活动规则没有同步,负责人则在晚上逐个追问。大家都在工作,但没有人能快速回答“现在还有哪些事情卡住”。
我会建议这类团队使用轻量的任务看板,把任务分成“待处理、进行中、待审核、已完成、已阻塞”五列。每张卡片只放一个交付物,例如“完成某款商品的详情页首屏”,不要把选品、拍摄、文案、设计和发布写成一张无法验收的大任务。
人数增加后,问题会从“没人记得”变成“每个人都以为别人记得”。运营提报活动,采购没有看到备货数量;仓库发现库存不足,客服仍然按照旧话术承诺;投放已经开始,落地页却还没有完成。此时单纯增加群聊,只会让消息更快地被淹没。
这个阶段需要把关键节点结构化。活动至少应有报名时间、素材截止时间、库存确认时间、价格生效时间和复盘时间。每个节点都要有负责人和异常升级人。工具的任务、表单和提醒,应该围绕这些节点设计,而不是按照部门名称随意建文件夹。
不同渠道对支付金额、成交金额、退款金额、订单数和用户数的定义并不完全一样。新手最常见的错误是把后台看到的“成交额”直接拿来和财务到账金额比较,之后再用一个表格手工解释差异。
我会把数据口径写进工具配置,而不是只写在培训文档里。例如,规定“净销售额=支付金额-已确认退款-平台扣除的可识别费用”,并注明统计时间、渠道范围和是否包含运费。口径一旦进入字段说明、报表名称和复盘模板,学习成本会明显低于靠口头传承。

功能全面通常意味着字段更多、权限更复杂、设置项更丰富。对于没有固定流程的新手团队,这些功能不会自动产生秩序,反而可能让成员不知道从哪里开始。最常见的结果是,团队先用最简单的任务标题,后来发现查不到渠道、商品、负责人和截止时间,最后只能重新整理历史数据。
我更看重工具是否允许团队从三个最小对象开始:商品、任务和异常。商品记录解决“我们在卖什么”,任务记录解决“谁在什么时候交付什么”,异常记录解决“什么事情偏离了计划”。等这三个对象稳定使用,再增加客户标签、自动化流程和复杂报表。
聊天适合快速讨论,不适合承担长期任务。消息流的天然问题是时间顺序,而项目管理需要状态顺序。昨天说过的话今天可能被新消息顶走,文件可能有多个版本,任务完成后也没有统一的验收记录。
聊天并不是不能用,而是要规定它的边界。即时沟通用于确认和讨论,正式需求必须沉淀到任务卡,最终文件必须放在固定位置,结论必须回写到任务中。这样既保留沟通速度,又避免关键事实只存在于个人记忆里。
新手常被安排一场两小时的系统培训,讲完菜单、权限、报表和高级功能,第二天仍然不会完成一条真实任务。原因是培训讲的是“系统有什么”,而不是“今天要完成什么工作”。
有效学习应该围绕真实场景进行。例如让新人完成一次商品建档、发起一次设计需求、处理一条退款异常,并在每一步解释为什么需要这个字段。培训结束时,能够独立完成一条从创建到验收的任务,比记住二十个菜单名称更有价值。

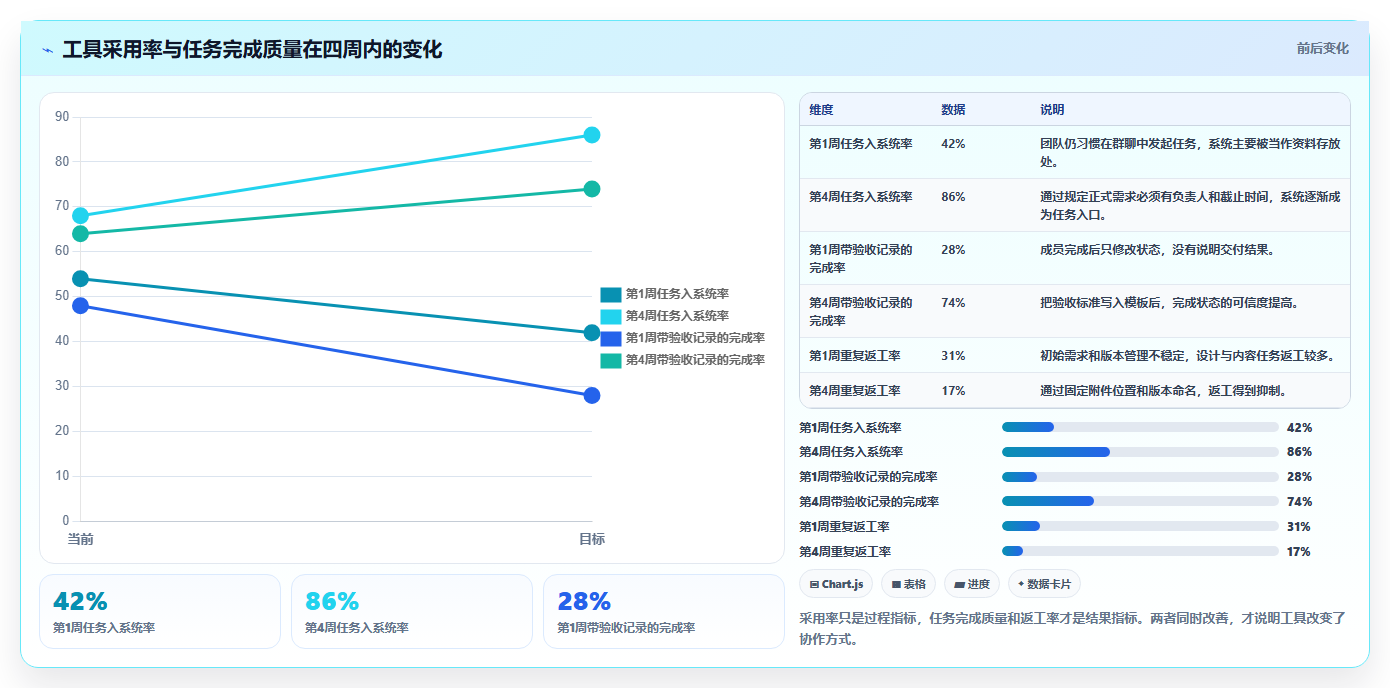

很多工具项目在第一周看起来进展很快,模板建好了,成员也登录了,负责人还可以展示漂亮的看板。但如果第四周以后,任务仍然回到群里发布,系统里的状态长期不更新,那么上线只是一次演示,并没有改变工作方式。
我会把“连续四周的关键任务入系统率”作为早期判断标准。比如本周有100个需要协作的任务,其中至少80个在系统中创建,且完成任务带有验收记录,这比登录人数、页面数量和配置模块数量更能说明工具是否真正被采用。
自动提醒、自动分配和自动同步很有价值,但前提是触发条件正确。如果商品状态没有统一,库存字段没有定义,自动化只会把错误更快地传递给更多人。一个错误的自动流程,往往比没有自动化更难排查。
在设置自动化前,我会先写出人工版规则。例如“当设计稿审核通过后,运营才能把任务移动到待发布;若库存低于安全线,活动任务自动进入风险状态”。规则先用人工执行一周,确认没有歧义后,再交给系统自动化。

我通常把电商团队的工具需求归纳成四类成本:人工录入成本、等待成本、错误成本和学习成本。人工录入是一个信息被重复写入多个位置;等待成本是任务卡在某个人或某个确认节点;错误成本包括漏发、错价、超卖和版本错误;学习成本则是新人需要多久才能独立完成工作。
四类成本的优先级并不相同。每天订单只有十几单时,减少录入可能没有意义,但如果一次错发就会造成高额赔付,错误成本反而更值得优先处理。判断工具价值时,不要只问“每月多少钱”,还要问“它减少了哪一类成本,减少了多少次”。
| 业务信号 | 优先解决的问题 | 适合优先考虑的工具能力 | 暂时不必追求的能力 |
|---|---|---|---|
| 每天大量订单需要复制和核对 | 人工录入与发货错误 | 订单聚合、地址校验、物流同步、异常提醒 | 复杂客户画像和高级营销自动化 |
| 内容需求经常漏做或延期 | 任务可见性与交接 | 任务模板、负责人、截止时间、审核状态 | 复杂数据大屏和多层权限 |
| 多个渠道库存不一致 | 库存口径和同步延迟 | 库存锁定、预警、出入库记录、渠道同步 | 没有明确库存规则前的自动补货 |
| 活动期间客服重复解释规则 | 信息同步和标准话术 | 知识库、活动规则版本、客服快捷回复 | 没有整理规则前的智能问答 |
| 管理者每天追问进度 | 状态透明和异常升级 | 看板、逾期提醒、风险标签、周报 | 一开始就做复杂绩效评分 |
按部门买工具很容易形成信息孤岛:运营有一套,客服有一套,仓库有一套,财务又有一套。按业务对象设计会更稳定,因为商品、订单、客户、内容和任务本来就会跨部门流动。
例如,一次大促不是“运营部门的项目”,而是围绕一个活动对象展开的协作集合。它关联商品清单、库存数量、促销价格、页面素材、投放计划、客服话术和复盘数据。工具选型如果能让这些对象建立关联,团队就不必靠人肉转发来维持上下文。
我建议新手选择一条高频、可测量、风险适中的链路进行试点。比如“内容需求到上线”通常比“全渠道经营管理”更适合作为第一条闭环,因为任务数量足够多、结果容易观察、不会直接影响全部订单。
一个合格的最小闭环至少包括创建、执行、审核、交付和复盘五个状态。每个状态要有进入条件和退出条件。例如,进入“待审核”必须有设计稿链接,进入“已完成”必须有上线地址或截图。没有退出条件的状态,只是颜色变化,不是流程管理。
工具成本不只包括订阅费,还包括初始化、数据整理、培训、迁移、权限配置和日常维护。如果一套工具每月节省2000元人工,却需要连续三个月投入大量人力维护,实际回本周期可能比报价页显示的长得多。
我会用一个简单公式做初筛:月度可避免损失减去月度工具成本,再除以一次性实施成本,得到大致回本月数。可避免损失包括少返工节省的工时、少错发带来的赔付减少和少等待产生的有效产出,不应把所有“感觉更方便”都算成收益。

我曾参与梳理一个销售家居小商品的团队,团队共7人,主要经营两个线上渠道。日均订单约160单,月度活动不算频繁,但每次活动都要临时拉群。运营负责活动,设计负责图片,客服负责咨询,仓库只有两个人,老板兼管采购和财务。
这个团队最初认为自己需要一套“全能电商系统”,但复盘后发现最严重的问题有三个:商品资料没有唯一版本,活动任务没有截止时间,异常订单没有统一入口。团队花在追问和核对上的时间,比花在真正优化商品上的时间还多。
我们先建立一张商品主表,只保留影响协作的字段:商品编码、渠道标题、规格、成本、建议售价、当前库存、安全库存、主图链接、详情页链接和负责人。历史上已经下架、不会再销售的商品不纳入首批迁移,避免整理工作无限扩大。
这一步的关键不是表格长得漂亮,而是明确“谁能改什么”。采购负责成本和安全库存,运营负责渠道标题和活动信息,设计只维护素材链接,其他人只能查看。字段权限一旦清晰,很多过去依赖老板确认的小问题就可以自行解决。
过去他们会创建一张“准备某节日活动”的大任务,里面包含十几件事情。后来我们拆成商品报名、库存确认、主图制作、详情页更新、优惠规则确认、客服话术、上线检查和活动复盘八类任务,并给每类任务设置负责人。
每个任务都增加了三个必填字段:交付链接、验收人和风险说明。这样一来,任务完成不再等同于“我做过了”,而是必须让下一个环节拿到可以继续使用的结果。
客服遇到地址修改、缺货、退款争议和物流停滞时,不再只在群里发一句“帮忙看下”。他们填写订单号、问题类型、客户诉求、已承诺内容和希望处理时间。仓库和负责人可以直接看到完整上下文,不必反复向客服询问。
这个设计还有一个额外价值:团队可以统计异常来自哪里。一个月后,他们发现地址问题集中发生在某类促销页面,缺货问题集中发生在两个规格,而不是平均分布。问题从“客服很忙”变成了可以被改善的业务数据。
以下数据是该项目的阶段性复盘口径,其中部分为团队内部统计,部分为按当时工时记录换算。它不代表整个行业的平均水平,但能说明一个重要事实:协作工具最先改变的通常不是销售额,而是任务透明度和异常处理速度。
| 观察指标 | 调整前 | 连续运行六周后 | 变化解释 |
|---|---|---|---|
| 活动任务按时完成率 | 61% | 84% | 拆分任务并设置前置依赖后,延期更早暴露 |
| 素材版本找错次数 | 每月约14次 | 每月约5次 | 统一素材入口和版本命名减少了误用旧稿 |
| 异常订单首次响应时间 | 约3.6小时 | 约1.4小时 | 异常进入统一队列后,不再依赖群消息被看到 |
| 活动前临时追问次数 | 每次约38次 | 每次约17次 | 负责人、截止时间和验收标准提前写入任务 |
| 每周协作核对耗时 | 约19小时 | 约11小时 | 减少了重复汇总,但仍保留必要人工判断 |
这个案例最值得注意的地方是,团队没有先追求自动化,也没有把所有历史数据一次导入。它先确定商品资料的归属、任务的完成标准和异常订单的入口,再逐步增加提醒和报表。对新手而言,减少一半的混乱,往往比增加一倍的功能更有价值。

单人经营最适合使用简单、低维护的工具组合。你需要的不是复杂协作,而是让自己在忙碌或休息后还能迅速恢复上下文。建议至少保留一份商品主表、一份订单异常记录、一份内容发布日历和一份现金流记录。
单人经营时,工具越少越好,但字段不能完全依赖记忆。每周固定一次清理过期任务和异常记录,避免日历变成永远堆积的待办事项。
这个阶段最值得投入的是一个所有人都能看懂的任务系统。工具不必复杂,但每个任务至少要有任务名称、业务对象、负责人、截止时间、交付链接和验收状态。
建议把任务模板限制在五到八种,例如商品建档、内容制作、活动准备、客户问题、供应商跟进和数据复盘。模板太多会增加选择负担,模板太少又无法区分不同交付物。新增模板前,先观察现有模板是否真的无法描述任务。
当团队超过五个人,应该明确哪些事情必须经过交接,哪些事情可以直接推进。所有跨部门任务都要有交接条件,比如库存确认后才能开启活动页面,客服话术确认后才能发布广告,财务核价后才能修改促销价格。
可以设置一个每周风险视图,只显示三类事项:即将逾期、等待他人、影响收入。管理者不需要浏览所有任务,而是先处理对销售、履约和客户体验影响最大的风险。
当店铺、直播、社交平台和线下渠道并行时,最先应该做的是建立商品编码和库存规则。没有统一编码,订单、库存、售后和财务就很难关联。没有安全库存,任何自动同步都有可能把风险扩大。
我建议先为每个商品设置可售库存、锁定库存、在途库存和安全库存四个概念。可售库存用于前台销售,锁定库存用于已下单未完成履约的订单,在途库存不能直接当成可销售库存,安全库存则是需要触发补货或降速销售的阈值。
销售额增长不等于经营健康。新手常见的错觉是把支付金额当利润,把投放平台的成交归因当成真实增量,把没有扣除退款和平台费用的数字拿去判断商品表现。
至少应按商品和渠道拆出成交金额、退款金额、商品成本、平台费用、履约成本、投放成本和毛利。若暂时无法精确分摊,就先标记估算口径,不要把估算值伪装成精确财务数据。

表格、云文档和轻量任务看板的优势是启动快、学习成本低、修改灵活。对于商品数量少、渠道少、订单量不高的团队,这种方案完全可以支撑早期经营。
它的边界也很清楚:权限控制有限,自动同步能力较弱,历史数据容易被误改,复杂流程需要人工维护。当订单量、商品数或参与人员达到一定规模后,继续依赖低成本方案,维护时间可能超过软件费用。
订单、库存、客户、营销和协作系统之间进行集成,可以减少重复录入,让业务状态更快同步。对于多渠道经营和高频活动团队,集成通常能降低人工核对成本。
但集成不是“接上就完成”。接口字段、同步频率、失败重试、异常提醒和权限都需要有人维护。只要一个商品编码不一致,系统就可能把正确订单同步到错误商品上。因此,集成前必须先统一编码、状态和异常处理规则。
自动化适合处理规则明确、重复频繁、结果容易验证的动作。例如任务逾期提醒、库存低于阈值提醒、审核通过后通知发布人、退款完成后更新客户状态。
自动化不适合替代需要判断的动作。比如新品是否值得补货、差评是否属于产品缺陷、客户是否应该特殊赔付,这些决定需要上下文和责任人。把判断型工作强行自动化,可能降低短期工时,却提高长期风险。
一体化系统可以减少多个账号和数据孤岛,管理者也更容易建立统一视图。对有明确业务流程、稳定团队和持续预算的企业,一体化方案值得认真评估。
它的主要风险是切换成本高。一旦团队还没有统一流程,系统会把混乱固化成字段和审批节点。选择一体化方案前,应先验证商品、订单、库存和任务四类核心对象是否能清晰关联,并确认数据导出、权限变更和退出迁移方案。
| 方案类型 | 最适合的情况 | 主要收益 | 主要风险 |
|---|---|---|---|
| 表格与文档组合 | 单人或极小团队 | 成本低、调整快、几乎没有培训障碍 | 权限、版本和自动同步能力有限 |
| 轻量协作工具 | 2至10人内容和运营团队 | 任务透明、交接清晰、上线速度快 | 订单和库存能力可能不够深入 |
| 专业业务系统 | 订单量较大或多渠道经营 | 减少重复录入,统一订单和库存状态 | 配置、迁移和维护成本较高 |
| 多系统集成 | 流程成熟且部门边界清晰的团队 | 跨系统同步,减少手工传递 | 编码、接口和异常处理复杂 |
| 一体化管理平台 | 业务稳定、人员较多、需要统一视图 | 数据集中,管理和权限更完整 | 切换成本高,错误规则可能被全面固化 |

新员工第一次接触工具时,最有效的练习不是阅读全部帮助文档,而是完成一条真实但风险可控的任务。例如创建一个测试商品、提交一张内容需求、处理一条模拟异常订单。完成任务后,再解释他刚刚使用的字段和状态。
这样做的好处是,新人能把每个功能和业务目的联系起来。负责人字段不是为了填表,而是为了明确交接对象;截止时间不是为了制造压力,而是为了识别影响活动的风险;验收记录不是形式,而是为了证明任务可以继续向下游流转。
模板越复杂,新人越容易跳过。一个好的任务模板应当只保留完成任务所必需的字段,把说明写成可执行的句子。例如“附件:上传最终尺寸图片”比“请完善相关资料”更容易执行和检查。
我建议每个模板都包含四个部分:任务目的、必填信息、交付标准和异常处理方式。特别是异常处理方式,应该告诉新人遇到缺货、延期、需求变化时,应该修改哪个状态、通知谁、留下什么记录。
状态名称不能依赖部门黑话。像“处理中”“跟进中”“差不多完成”这类状态边界模糊,管理者无法据此判断风险。更清晰的状态是“待补充资料、待执行、执行中、待审核、已交付、已阻塞”。
每个状态都应该有进入和退出标准。比如“待审核”代表交付物已经上传且负责人已经自检;“已交付”代表验收人确认可以用于发布;“已阻塞”代表任务无法继续,并且必须填写阻塞原因和需要谁决策。
新工具上线后的前两周,应该每天收集一个最常见的卡点;第三周开始,每周看任务入系统率、逾期率、返工率和异常关闭时间。不要只问成员喜不喜欢工具,要问哪一个环节仍然需要回到群聊或表格。
如果成员频繁绕过系统,通常不是态度问题,而是系统没有覆盖真实工作,或者系统中的字段比实际交接需要复杂。先观察行为,再调整模板,比反复强调“必须使用”更有效。

没有固定数量。单人经营可能只需要四类能力:商品与库存记录、订单与售后记录、内容日历和资金记录。三到五人的团队再增加任务协作;订单量和渠道增加后,再考虑专业订单、库存和客户工具。
我建议用“一个新增工具必须替代一个旧动作”的原则。它至少要替代重复复制、人工追问、版本搜索、异常统计或定期汇总中的一项。如果只是增加一个展示页面,却没有替代任何动作,就不值得优先上线。
表格当然可以用。它适合字段少、人员少、更新频率可控的场景。只要有唯一负责人、固定版本和明确更新时间,表格可以支撑很多早期业务。
当出现以下情况时,就应认真评估升级:同一数据每天被多人同时修改;订单和库存需要跨渠道同步;权限和操作记录成为风险;人工汇总每周占用超过半天;团队无法确认哪个版本是最新版本。升级的原因不是“表格不专业”,而是业务复杂度已经超过人工维护能力。
通常不应该。最贵的系统可能覆盖更多场景,但也需要更多实施和维护能力。新手团队如果没有专人负责数据、权限和流程,很容易买了功能,却没有形成稳定使用习惯。
更稳妥的方法是先用四到六周验证最小闭环,记录真实任务量、异常类型和人工耗时,再带着明确需求评估更专业的系统。供应商演示中的功能不是你的业务结果,只有在真实流程中持续运行的功能才算有效能力。
先不要急着换。学习困难可能来自三个原因:工具本身复杂、业务规则没有讲清、模板字段没有按工作重构。如果新人连“什么算完成”都不知道,换成更简单的工具也只会把混乱隐藏起来。
可以先做一个小测试:让新人在没有口头帮助的情况下完成一条标准任务,记录他在哪一步停住。如果停在找入口,说明导航或培训有问题;如果停在填写字段,说明字段设计有问题;如果停在判断是否完成,说明验收规则有问题。
先检查录入结果是否真正被使用。如果成员填写了任务,但管理者仍然在群里重新问一遍,大家自然会认为系统只是额外工作。负责人必须用系统中的任务状态安排会议、识别风险和确认交付,录入才会产生实际回报。
同时要减少无意义字段。每个字段都应该能回答一个管理问题,或者触发一个动作。如果一个字段既不用于筛选、提醒、统计,也不影响后续决策,就应该删除或改成非必填项。
人数较少时,不一定需要全职管理员,但必须有人负责模板、权限、字段和数据质量。这个角色可以由运营负责人兼任,但要明确每周投入时间和变更规则。
当团队出现多个业务线、多个渠道或频繁权限调整时,建议设置兼职系统管理员。管理员不只是处理账号问题,更重要的是发现流程绕行、重复字段和异常数据,并把这些问题反馈给业务负责人。
不能。工具后台只能告诉你记录了什么,不一定能说明真实经营结果。比如任务完成率很高,可能是大家提前关闭任务;销售额很高,可能是退款尚未扣除;库存同步成功,可能是商品编码本身就错了。
判断工具价值时,至少要把系统指标和业务指标放在一起看:任务入系统率对应流程覆盖,返工率对应交付质量,异常响应时间对应客户体验,库存准确率对应履约风险,毛利和现金流则对应经营结果。

不要画理想流程,直接选最近一笔订单,从客户看到商品开始,一直画到签收、售后和复购触达。把每个节点的工具、负责人、输入、输出和等待时间写出来。你会很快看到哪些信息只存在于某个人的手机或聊天记录中。
观察团队一天内重复做了什么:复制订单信息、寻找素材版本、催促负责人、核对库存、整理日报,还是重复回答同一类客户问题。每个动作记录次数、单次耗时和出错后果,先用真实记录,不要凭感觉估算。
为商品、任务和异常订单分别建立字段清单。每个字段都问一句:没有它,哪个决定无法做?如果没有明确答案,就先删掉。字段少而稳定,比一开始建立几十列却没人维护更可靠。
选择内容交付、活动准备或异常订单中的一条链路,明确开始条件、完成条件和验收人。不要同时改造客服、仓库、投放和财务,否则出现问题时很难判断到底是哪一步出了错。
让每个人完成一条与自己工作相关的任务,并观察他是否能在没有口头提醒的情况下完成。把所有卡点记录下来,优先修改模板和说明,不要急着责怪使用者。
建议先看任务入系统率、返工率和异常响应时间。这三个指标分别代表流程覆盖、交付质量和问题处理速度。指标不要太多,先保证每周都能稳定获取,并且有人负责解释变化原因。
如果试点让任务更透明、交接更顺畅,继续运行四周再评估是否扩展。如果成员频繁绕行,先检查流程和字段是否合理。如果工具没有减少任何重复动作,及时停止,不要因为已经付费就继续投入。
我对电商工具的最终判断很简单:一套工具是否专业,不看它能展示多少功能,而看团队能否用更少的追问,把正确的信息交给正确的人,并在正确的时间完成交付。
对于新手,最值得先做的不是搜集更多工具名称,而是完成一次流程盘点:找出最贵的等待、最频繁的返工和最危险的数据错误。先解决一个真实问题,再决定是否购买更复杂的系统。这样建立起来的工具体系,学习门槛更低,迁移成本更小,也更容易随着订单和团队一起成长。

我刚开始组建电商团队时,最担心的不是工具功能少,而是新人学不会、老员工嫌麻烦,最后所有事情又回到微信群里。我想知道,怎样判断一款工具是真的降低了协作成本,而不是把聊天、表格和审批换了一个界面?
我在做电商团队工具选型时,第一判断标准不是功能数量,而是一个没有接受过系统培训的新人,能不能在半小时内独立完成一项任务。电商团队的协作难点通常不在于不会创建任务,而在于不知道任务应该放在哪里、谁负责下一步、什么状态才算完成。
比较稳妥的做法是先做一个7天小测试,只选商品上新、活动排期和售后跟进三类真实任务,不要把所有历史数据一次性导入。测试时只保留待处理、进行中、待确认、已完成四个状态,并将必填字段控制在负责人、截止时间、优先级、关联商品和验收标准五项以内。
观察指标测试前常见情况合格参考线判断意义 新人创建任务耗时15至30分钟不超过5分钟反映学习门槛 寻找最新进度耗时需要翻聊天记录不超过2分钟反映信息是否集中 逾期任务占比约20%至30%低于10%反映提醒和责任是否清晰 重复追问次数每天多次每人每天不超过1次反映上下文是否完整 我会特别检查一个容易被忽略的场景:负责人请假或临时调岗后,其他人能否接手任务。
如果接手者必须重新询问背景、翻找附件、确认口头承诺,说明工具虽然记录了任务,却没有记录决策过程。对新团队来说,低门槛不等于功能少,而是默认路径足够短。能用模板快速复制任务、能在同一页面看到负责人和截止时间、能保留修改记录的某项目管理工具,通常比功能更丰富但需要复杂配置的平台更适合起步。
我发现商品、运营、设计和客服经常同时参与一件事,但每个人使用的表格和沟通方式都不同。比如一个商品详情页改版,大家都说自己完成了,可真正上线时仍然会出现图片、价格和库存信息不一致,我想知道流程应该怎么拆。
电商协作最容易犯的错误,是按照部门建立流程,而不是按照交付结果建立流程。商品上新不是商品部门的独立任务,它实际上包含选品确认、素材制作、文案审核、价格设置、库存校验、页面发布和上线复盘等多个交接点。我更建议使用一条主任务串起完整结果,再用子任务分配给不同角色。
这样做的好处是,运营不需要去四个群里询问进展,设计也能看到文案是否已经冻结,客服还能提前知道商品卖点和售后规则。
阶段唯一负责人协作人完成标准 需求确认运营商品、客服目标、受众、主推卖点已确认 素材制作设计运营、文案图片尺寸、文案版本和文件命名统一 商品配置商品运营、仓储价格、库存、规格和物流规则校验完成 上线验收运营客服、商品前台页面、下单链路和售后信息无误 复盘运营全员记录数据、问题和下一次改进动作 流程字段不要一开始就追求完整。
我通常先把验收标准写成一句可以被检查的话,例如商品页面必须包含三张主图、五个规格字段、一个售后说明,并由指定人员在发布前确认。比起填写十几个抽象字段,这种标准更容易被新人理解。另一个关键点是区分通知和决策。群聊适合提醒某人有新任务,任务页面适合沉淀最终结论;
如果价格改动、活动时间变更仍然只在群里说,后续追责和复盘都会失去依据。判断流程是否过度复杂,可以统计一次上新需要多少次人工追问。如果一个项目平均需要超过五次跨部门确认,我会优先减少交接点和重复字段,而不是继续增加审批节点。
我现在用表格记录商品,用群聊沟通,用日历提醒活动,但订单一多就开始出现版本冲突和遗漏。我不想为了追求专业而购买一套很重的平台,想知道三种方式分别适合什么阶段,以及什么时候必须升级。
表格、群聊和某项目管理工具并不是互相替代的关系,它们解决的是不同问题。表格擅长结构化数据,群聊擅长即时沟通,而项目管理工具擅长追踪责任、过程和交付结果。真正需要升级的信号,不是团队人数达到某个固定数字,而是协作开始出现可量化的损耗。
方式适合场景明显优势常见边界 表格商品清单、库存台账、成本核算灵活、便于计算和筛选多人编辑容易产生版本和责任问题 群聊临时通知、快速讨论、异常提醒响应快,几乎没有学习成本历史决策难查,任务容易被消息淹没 某项目管理工具上新、活动、内容、售后等跨人协作责任、截止时间和状态可追踪需要统一规则,初期要投入配置时间 我在实际选型时会先计算协作损耗,而不是先比较套餐价格。
假设一个四人团队每天有八次任务追问,每次平均耗时三分钟,一个月按22个工作日计算,就会消耗超过23小时;如果再加上找错版本和重复返工,低价工具带来的隐性成本可能远高于订阅费用。
比较稳妥的组合是:用表格维护商品、库存和成本等数据,用群聊处理即时异常,用某项目管理平台管理有明确负责人和截止时间的协作任务。不要把所有商品字段复制到任务系统,也不要把需要长期追踪的任务只留在群聊里。
升级前可以用三个问题自测:是否经常不知道谁负责下一步,是否需要翻聊天记录才能确认最终版本,是否有超过10%的任务逾期却没人提前发现。如果三个问题中有两个回答为是,就值得测试项目管理工具;如果只是商品数据量增加,优先优化表格结构,未必需要更换协作系统。
我曾经遇到过团队购买工具后一开始很积极,几周后又回到表格和聊天群的情况。大家都说工具不好用,但我怀疑真正的问题可能是流程没有定清楚、负责人没有明确,想知道应该用哪些指标定位原因。
工具无人使用,通常不能直接归因于员工抵触。更常见的原因是管理者把工具当成信息仓库,却没有规定什么事情必须在里面完成;员工在多个渠道重复录入,最终自然会选择最省事的方式。我会把推广拆成30天,而不是一次性要求全员改变习惯。前7天只要求所有人创建和更新任务;第8至14天加入截止时间和验收标准;
第15至30天再启用报表、模板和复盘。每个阶段只增加一种行为,才能知道问题出在哪一步。
指标建议统计方式30天合格参考线异常时优先检查 任务激活率已创建且有负责人的任务数除以总任务数不低于85%入口是否过多、责任人是否明确 按时完成率按期完成任务数除以到期任务数不低于80%截止时间是否合理、优先级是否混乱 信息回填率完成后补齐结果和附件的任务数占比不低于75%验收标准是否具体 重复追问量群聊中询问负责人、进度和版本的次数下降30%以上任务上下文是否完整 如果激活率低,但新人能够完成创建任务,问题多半在管理要求不一致;
如果激活率高而按时完成率低,问题可能是排期、资源或优先级,而不一定是工具功能不足;如果任务完成率不错但重复追问没有下降,说明团队只是把旧流程搬进了新界面。我还会保留一个工具之外的反馈表,让成员分别回答三件事:最难找到的信息是什么、哪一步重复填写、哪个提醒经常被忽略。
将这些反馈按出现次数排序后,只修改排名最高的一个流程点,避免每周大规模改配置。最终判断工具是否适合,不看登录次数,而看协作结果是否改善。只要任务责任更清楚、交接等待时间缩短、返工次数下降,即使成员没有使用全部功能,工具也已经产生了价值;
反过来,功能使用率很高但业务指标没有改善,就应该重新检查流程设计。


读者评论
文中把“连续四周的关键任务入系统率”作为判断标准很实用。很多团队上线时看起来很热闹,但一个月后仍靠群聊推进,这个指标比登录人数更能反映工具是否真正落地。
对小团队来说,先建立商品表、订单异常表和任务看板确实比一次性购买复杂系统更现实。尤其是异常订单记录,写清负责人和下一步动作,能明显减少靠个人记忆交接的问题。
文章提到按业务对象而不是按部门选工具,这一点很有价值。电商活动往往涉及运营、采购、客服和仓库,若按部门各自建系统,数据和任务反而容易断开。
