很多电商采购新手以为,库存压力主要来自“买多了”,但我在采购系统评估和供应商协同项目中反复看到的情况是:真正把库存推高的,往往不是某一次下单,而是供应商交期不稳定、起订量过大、需求信号传递滞后,以及缺货和积压没有被放在同一张表里管理。电商采购平台的价值,也不在于把下单页面做得更漂亮,而在于能否让企业用更少的安全库存,换来同等甚至更高的供货稳定性。
电商采购平台:采购新手对比指南:不同供应商管理方案如何影响减少库存压力
采购平台通常会展示商品库、供应商库、询价、比价、订单、对账和报表等功能。采购新手容易根据功能数量做判断,但库存压力并不会因为多了一个审批按钮就自动下降。库存是否改善,取决于平台能不能把需求预测、供应商承诺、采购批量、交付偏差和销售变化连接起来。
我建议把“减少库存压力”拆成三个问题:第一,采购数量是否接近真实需求;第二,供应商是否能按承诺时间和数量交付;第三,出现变化时,企业能否及时取消、拆单、改期或转移订单。一个方案如果只解决了下单,却没有解决这三个问题,通常只是把原来的手工浪费搬到了线上。
核心判断是:采购平台不是单纯的交易工具,而是库存风险的分配工具。它把一部分风险留在采购方,还是通过共享预测、交期承诺、分批交付、供应商分层和异常预警转移给更合适的供应商,最终会直接体现在库存周转、资金占用和滞销率上。
| 供应商管理方案 | 主要解决的问题 | 对库存压力的直接影响 | 常见短板 | 更适合的企业阶段 |
|---|---|---|---|---|
| 表格加基础进销存 | 记录采购数量和到货情况 | 只能减少部分重复下单 | 交期、异常和责任难以追踪 | SKU少、订单稳定的早期团队 |
| 在线采购交易平台 | 询价、比价、订单流转 | 可能降低采购价格和人工耗时 | 价格优化不等于库存优化 | 供应商较多、订单频繁的团队 |
| 供应商协同方案 | 预测共享、交期承诺、分批交付 | 能够降低安全库存和到货波动 | 需要供应商配合,管理成本较高 | 有稳定核心供应商的中型团队 |
| 采购与计划一体化方案 | 需求、库存、采购、生产或履约联动 | 能够从源头控制采购节奏 | 主数据治理和实施要求较高 | 多渠道、多仓、多品类企业 |

如果企业每天都在处理缺货、催货、改数量和追发票,第一阶段不一定需要复杂系统。更重要的是先明确补货规则、供应商交期、最小采购批量和异常处理时限。规则没有统一之前,系统越复杂,越容易把混乱流程固化。
如果企业已经有较多供应商,但采购员仍然通过聊天工具确认价格和到货日期,重点就应该放在供应商协同和过程留痕。此时平台要回答的不是“能不能采购”,而是“供应商什么时候承诺、承诺是否兑现、偏差如何影响后续采购”。
如果企业同时经营多个渠道、多个仓库和大量长尾商品,就要把采购平台放到库存计划体系中评估。平台需要识别不同仓库的需求差异、在途库存、可调拨库存和退货库存,否则同一个商品可能一边缺货,一边在另一个仓库积压。
供应商报价低,并不代表总成本低。一个报价低 3% 的供应商,如果交期多波动 7 天,企业可能需要增加安全库存;如果起订量高 50%,企业可能要为一次采购支付更多资金;如果质量退货率高,仓库和客服还会承担额外成本。
我在做方案对比时,会把采购成本拆成五部分:商品采购价、运输和入仓成本、库存资金成本、缺货损失、异常处理成本。只有把五项放在同一个模型里,才能看出“低价供应商”是否真的值得选择。
第一种是“销售增长型”场景。店铺刚出现爆款,采购员为了避免断货,一次向供应商下了 30 天的量,但热度只持续了 10 天。后续销售回落后,库存变成促销品,采购团队又不得不通过降价清理。
第二种是“供应商不稳定型”场景。某供应商平均交期看起来是 12 天,但实际交付可能在 8 至 20 天之间波动。采购员为了覆盖最差情况,逐渐把安全库存从 7 天提高到 15 天,库存增加了一倍,但缺货并没有完全消失。
第三种是“多渠道分散型”场景。平台店、直播间、线下分销和自营商城分别下单,采购端只能看到总采购量,却看不到每个渠道的真实消耗速度。结果是总库存并不少,真正需要的渠道却经常缺货。
这三种场景的共同点是,库存问题表面上发生在仓库,根源却发生在供应商信息和需求信息之间。采购平台如果不能让信息更早、更完整地流动,就很难从源头降低库存。

增加供应商数量可以降低单一来源风险,但也会增加询价、验样、质量审核、对账和交期跟踪成本。如果没有供应商分层,采购员只是把一个混乱的供应商池扩大成多个混乱的供应商池。
更有效的做法是区分主供应商、备选供应商和临时供应商。主供应商负责稳定供货和联合计划,备选供应商负责在产能或质量异常时接替,临时供应商只承担短期补缺,不参与长期核心库存。不同层级必须有不同的准入、订单和考核规则。
供应商数量是否合理,可以观察三个指标:单一供应商采购占比、备用供应商启用时间、同规格商品切换后的质量波动。如果供应商数量增加了,但备用供应商从未完成打样和小批量验证,所谓的备份其实只是通讯录。
供应商档案不能只保存联系人、报价和银行账户。与库存有关的信息至少包括最小起订量、阶梯价格、标准交期、交期波动区间、产能上限、可接受拆单规则、包装规格、质量退货率和节假日前后的供货限制。
尤其要记录“承诺交期”和“实际交期”两个字段。很多团队只统计平均实际交期,却没有比较供应商在下单时承诺了几天。没有承诺值,就无法判断供应商是能力不足,还是采购计划给得不合理。
| 信息字段 | 对采购决策的作用 | 没有该字段的常见后果 |
|---|---|---|
| 最小起订量 | 判断一次采购会带来多少库存 | 为拿到低价而被迫囤货 |
| 承诺交期 | 计算安全库存和补货点 | 只能凭经验提前下单 |
| 实际交期分布 | 识别供应商稳定性 | 平均值掩盖极端延迟 |
| 拆单与分批交付能力 | 把大批量订单拆成多个到货节点 | 首批到货后仍需等待,库存结构失衡 |
| 产能上限和排产窗口 | 判断促销期是否能承接需求 | 销售预测正确却依然缺货 |
低价往往伴随更高的起订量、更长的锁单周期或更严格的付款条件。假设一个商品单价从 10 元降到 9.5 元,但起订量从 500 件提高到 2000 件,企业一次多买 1500 件,资金占用会增加。若月销量只有 800 件,价格节省可能被库存持有成本和滞销折价抵消。
采购人员应该计算“单位可售成本”,而不是只计算“单位采购价”。单位可售成本可以纳入采购价、运输、质检、仓储、资金占用和报废折价。对于保质期短、款式更新快或退货率高的商品,这个口径尤其重要。
有些平台会设置大量红黄绿预警,但预警没有对应动作时,只会增加信息噪音。采购员每天看到几十条“库存偏低”提醒,却不知道哪些需要立即下单,哪些可以等待销售复盘,最终会形成预警疲劳。
一个有效预警至少要包含四个要素:触发条件、影响金额、建议动作和责任人。例如,“可售库存低于 8 天且供应商近三次交期偏差超过 20%”比单纯提示“库存不足”更有决策价值。预警的目标不是提醒更多,而是让异常更快被处理。
供应商评分通常是多个指标的加权结果,综合得分高不代表每个维度都稳定。一个供应商可能价格和质量很好,但交期极不稳定;另一个供应商可能交期稳定,但质量退货率偏高。采购方案需要看分项能力,而不是只看总分。
我建议至少把供应商评分拆成价格、质量、交期、响应速度、柔性和异常赔付六项。对于库存控制,交期稳定性和柔性通常比单次报价更重要。供应商是否能接受小批量、多批次、改期和临时补单,直接决定采购方要不要自己囤货。

高频标品、低频长尾品、季节性商品和定制商品的库存逻辑完全不同。对高频标品,重点是交期和补货稳定;对季节性商品,重点是销售预测和排产窗口;对定制商品,重点是变更控制和订单确认。
如果所有供应商都使用相同的审批层级、交期指标和付款规则,管理成本会很高,也会让真正重要的异常被普通事项淹没。供应商分层不是为了给供应商贴标签,而是为了让管理资源集中到最可能造成库存损失的地方。
库存压力至少由四部分组成:周期库存、安全库存、在途库存和呆滞库存。周期库存来自正常采购批量,安全库存来自需求和交期的不确定性,在途库存来自已下单但尚未入仓的商品,呆滞库存则是过去决策的结果。
很多采购报表只看仓库现有库存,却忽略在途库存。实际上,某个 SKU 当前库存 1000 件、在途 2000 件,并不代表库存只有 1000 件。只要在途订单无法及时取消或改期,它们就是未来几周的库存压力。
可以采用一个简单的判断框架:库存覆盖天数等于可用库存除以近 30 天日均销量;供应风险缓冲等于交期波动天数乘以日均需求;批量压力等于采购批量减去计划周期需求。三个结果分别对应当前库存、供应商稳定性和订单结构。
基础交易平台主要改善订单过程和价格透明度,通常不能直接改变供应商的起订量和交期。供应商协同方案可以通过预测共享、交期承诺和分批交付降低安全库存,但前提是供应商愿意根据共享信息调整排产。
寄售、供应商管理库存和联合补货方案能够进一步减少采购方的前置库存,但它们并不是免费方案。供应商可能会提高单价、要求最低销量、增加结算周期,或者把滞销风险通过合同条款重新分配给采购方。
因此,方案比较应该写清楚“谁承担哪一种风险”。如果供应商承担备货风险,采购方可能承担较高单价;如果采购方追求最低单价,就可能需要承担更大的库存风险。没有风险分配表的成本比较,通常是不完整的。
总拥有成本包括软件或服务费用、实施费用、主数据整理费用、培训费用、接口费用、供应商接入成本和持续运营成本。对库存管理而言,还要加入库存资金变化、缺货损失变化和滞销处理变化。
我会要求供应商在演示时用企业真实的一组 SKU 做演示,而不是只展示预设流程。至少应提供一个高销量标品、一个季节性商品、一个长尾商品和一个交期波动供应商,观察系统能否给出不同的采购建议。
如果演示只能展示“创建订单,审批,收货,结算”,却无法回答“促销取消后,已下订单能否改期”“供应商少发 20% 后,系统如何重新计算可售天数”,那么这套方案对库存压力的帮助仍然需要谨慎评估。

正常订单流程很容易被系统展示出来,真正拉开差距的是异常处理。平台是否能在供应商延期、部分到货、质量不合格、销售预测下调或促销取消时,快速形成处理建议,往往比常规下单页面更有价值。
我会重点测试五个动作:拆单、改期、取消、替代供应商和跨仓调拨。每个动作都要看是否保留原始记录、是否同步影响库存预测、是否通知相关人员、是否产生新的交付承诺,以及后续是否能统计责任归因。
| 测试场景 | 平台应提供的结果 | 判断是否合格的标准 |
|---|---|---|
| 供应商延期 5 天 | 重新计算可售天数和缺货日期 | 采购员能看到受影响 SKU、仓库和订单 |
| 供应商只能交付 60% | 支持部分收货并生成缺口处理建议 | 缺口数量、预计影响和责任人清晰 |
| 促销计划取消 | 提示可取消或改期的在途订单 | 能避免销售变化后继续入仓 |
| 核心供应商停产 | 推荐合格备选供应商 | 备选供应商已有规格、价格和质量记录 |
| 一个仓库缺货、另一仓库积压 | 提示调拨或重新分配 | 调拨成本低于新增采购成本 |
下面案例采用匿名项目复盘的情景化整理,数字经过脱敏和四舍五入,主要用于说明判断过程,不代表任何行业平均值。案例企业经营家居小商品和配件,约 3000 个 SKU,40 家主要供应商,月均销售额约 500 万元。
项目开始时,企业账面库存约 520 万元,库存覆盖天数 62 天。管理层认为库存过高,但采购团队认为供应商交期不稳定,只能提前备货。进一步拆分后发现,前 20% 的高销量 SKU 只占库存金额的 38%,而低销量和季节性 SKU 占据了大量库位。
更值得注意的是,库存报表没有把在途订单和可调拨库存合并计算。某个主推收纳盒在 A 仓可售库存只有 6 天,但 B 仓有 24 天库存,同时还有一批 15 天后到货的采购订单。企业一边面临 A 仓缺货,一边继续向供应商下单。
项目没有先给供应商排名,而是先给 SKU 做分组。按照销量稳定性、毛利、季节性、交期和替代性,将商品分成高频稳定、高频波动、季节性、长尾和定制五类。
分组以后,采购员不再用一个统一的库存天数管理所有商品。高频稳定商品的补货规则更偏向自动化,季节性商品需要人工评审,长尾商品则必须经过资金占用和销售概率判断。
企业过去通过多个聊天群确认交期,采购员记得供应商“通常很快”,但系统没有形成可追溯记录。项目将每个采购订单的承诺交期、实际发货日、实际收货日和短交数量统一记录,并按 SKU 和供应商分别统计。
结果显示,某供应商的平均交期只有 11 天,看起来不错,但交期标准差较大,约四分之一订单超过 17 天。另一供应商平均交期为 13 天,却能把大多数订单控制在 12 至 14 天。对库存计划而言,第二家供应商反而更容易管理。
这也是我反复强调“稳定性比平均值重要”的原因。平均交期只适合描述过去,交期波动才决定未来需要多少安全库存。平台必须支持分布、偏差和趋势观察,而不是只显示一个漂亮的平均数。

对销量较稳定、供应商产能可靠的商品,企业将部分大订单改成“总量锁定、分批交付”。例如原来一次采购 6000 件,改为首批 2000 件入仓,后续 2000 件和 2000 件分别在 15 天和 30 天后交付。
这种方式并没有改变最终采购总量,却降低了前置库存。供应商得到的是相对稳定的总需求,采购方得到的是更接近销售节奏的到货安排。需要注意的是,分批交付必须写入订单或协议,不能只依赖口头约定。
对季节性商品,分批交付也不能机械套用。若供应商的生产窗口只有一次,企业可能需要提前锁定产能,但可以协商延后成品入仓、分批包装或保留部分可变更数量。这样控制的是“不可逆库存”,而不是简单减少采购总量。

在情景推演中,企业通过供应商分层、分批交付、在途库存合并和高风险 SKU 复核,将库存覆盖天数从 62 天降到 47 天。与此同时,核心 SKU 的缺货率没有上升,原因不是简单减少采购,而是把采购动作提前放在交期异常和销售变化出现之前。
库存金额从约 520 万元降到 390 万元,释放资金约 130 万元。这里的关键不是平台本身创造了资金,而是减少了不必要的前置采购和重复补货。若企业只把采购订单搬到线上,而不改变到货方式和责任分配,通常不会得到同样结果。
项目还发现,库存改善并非平均分布在所有商品上。高频稳定 SKU 主要受益于滚动补货,季节性 SKU 主要受益于可变更订单,长尾 SKU 则主要受益于降低起订量和设置采购审批门槛。

这类企业不必一开始就上复杂的全链路系统。优先建立统一 SKU 编码、供应商档案、采购批量、交期承诺和到货记录,再用简单报表观察库存覆盖天数和交期偏差。
平台选择的重点是易用、数据导出稳定、权限清晰和流程可追溯。只要能避免重复下单、漏记在途订单、忘记交期承诺,就可能解决大部分基础问题。
这类企业的主要取舍是:流程复杂度不能超过业务复杂度。过早引入大量审批和协同节点,可能让采购响应变慢,却没有产生足够的库存收益。
这类企业应优先解决价格、订单和供应商信息分散的问题。平台需要支持统一询价、比价留痕、供应商报价有效期、订单状态和交付异常记录。
但不要把比价结果直接当作采购决策。对同一商品,要同时展示含税价格、起订量、承诺交期、运输成本、付款条件和历史质量记录。只有这样,采购员才能看到不同供应商的真实总成本。
建议把供应商分成核心、合格、观察和临时四层。核心供应商可以参与滚动预测,合格供应商承担常规订单,观察供应商先从小批量开始,临时供应商只用于应急,不应被纳入长期库存计划。
季节性企业最忌讳用历史平均销量直接推算未来采购量。活动前的销量可能受到投放、价格、达人流量和竞品动作影响,历史平均值无法反映这些变化。
更适合的做法是建立多个情景:保守情景、基准情景和增长情景。先锁定供应商的产能和部分原材料,再根据活动预热、加购、转化和首批销售结果决定成品入仓节奏。
平台应当支持订单变更截止时间。超过截止时间后,订单可以取消的数量、可改期的数量和需要承担的费用都要清晰显示,否则采购员会在活动结束后才发现订单已经无法调整。
长尾商品的核心问题不是缺货,而是库存是否值得存在。对于连续 60 至 90 天没有销售、但仍然占用库位和资金的商品,应建立退出机制,而不是继续按默认补货规则采购。
可以采用低库存、预售、按单采购、供应商代发或小批量定制等方式。选择哪一种,取决于客户对交付速度的敏感程度和供应商的响应能力。
长尾商品不适合用“最低价优先”的逻辑。即使单价便宜,只要销售概率低、起订量高,采购方案就可能放大呆滞风险。采购审批中应该展示预计售罄周期和最坏情景下的折价损失。
现金流紧张时,库存管理目标要从“买得更便宜”转向“更晚支付、更快周转、更少不可逆采购”。此时可以优先谈判账期、分批结算、寄售、退换货和订单改期,而不是继续追求一次性大批量折扣。
需要特别警惕“供应商账期延长但库存继续增加”的假改善。账期只能缓解付款时间,不能消除滞销和仓储风险。只要商品最终卖不出去,现金流压力只是被推迟,不是被解决。

在线交易平台通常能缩短询价和下单时间,但交易速度越快,错误采购也可能更快发生。如果采购规则没有完善,自动化会让不合理订单更快进入供应商排产。
供应商协同方案会增加前期沟通和数据维护成本,却能提高订单的可调整性。企业需要判断自己的主要瓶颈是下单太慢,还是下单之后无法改变。前者更适合优化交易流程,后者更适合建设协同机制。
库存并不是越低越好。对于核心引流商品、售后替换件和平台时效要求高的商品,适度安全库存是服务能力的一部分。如果为了追求周转天数,把所有库存都压到极低,缺货造成的排名下降、广告浪费和客户流失可能更昂贵。
正确目标应当是让每类商品拥有匹配其价值和风险的库存。高毛利、高流量且难以替代的商品,应该优先保障供应;低毛利、易替代、需求不稳定的商品,则应严格限制库存。
分批交付、寄售和供应商管理库存都可能降低采购方的库存,但供应商通常会通过价格、服务费、最低销量或合同期限重新平衡风险。企业不能只看库存减少了多少,还要看单价和合同约束增加了多少。
在谈判时,可以把价格和柔性拆开谈。例如,标准批量部分按较低价格采购,超出预测部分采用较高价格但支持取消;或者把供应商的交期稳定性与返利、优先排产和订单份额挂钩。
自动补货适合规律性强、销量稳定、交期明确的商品。对突发爆款、季节性商品、供应商频繁变更的商品,系统可以提供建议,但不应完全替代人工判断。
更稳妥的方式是设置自动化边界:低风险 SKU 自动生成建议,高风险 SKU 需要人工确认;金额较小且供应稳定的订单走快速流程,金额大、起订量高或需求波动大的订单进入专项评审。
| 方案 | 库存优势 | 经营代价 | 适合情况 |
|---|---|---|---|
| 一次性大批量采购 | 价格可能更低,供应商排产更确定 | 资金占用高,需求下滑时滞销风险大 | 需求稳定、保质期长、销量确定的标品 |
| 小批量高频采购 | 库存灵活,销售变化后容易调整 | 单价和运输成本可能上升 | 需求波动大、更新快、可快速补货的商品 |
| 分批交付 | 降低前置库存,保留总量保障 | 需要合同约束和供应商配合 | 供应商稳定、订单可拆分的商品 |
| 寄售或供应商管理库存 | 采购方资金和仓储压力较低 | 单价、数据共享和合同管理更复杂 | 销量稳定、供应商实力较强的核心商品 |
| 按单采购或预售 | 几乎不形成成品库存 | 交付速度较慢,可能影响转化 | 低频、定制、规格复杂的商品 |
第一周先选取 50 至 100 个具有代表性的 SKU,包括高销量、季节性、长尾、交期不稳定和高退货商品。记录现有库存、在途库存、近 30 天销量、供应商承诺交期、实际交期、起订量和最近一次采购数量。
这一步的目的不是做出完美报表,而是建立可比较的基线。如果连库存覆盖天数的计算口径都不一致,平台上线后的“改善”可能只是统计方式发生了变化。
第二周让平台供应商使用企业真实数据进行测试。不要只演示正常采购单,而要故意输入延期、部分到货、销售下调、跨仓积压和供应商切换等场景。
测试人员要记录从异常发生到形成处理建议需要多长时间,以及建议是否能够被执行。一个预警如果只能显示“存在风险”,却无法指出受影响订单、库存金额和可选动作,就还不能算是有效的库存管理能力。

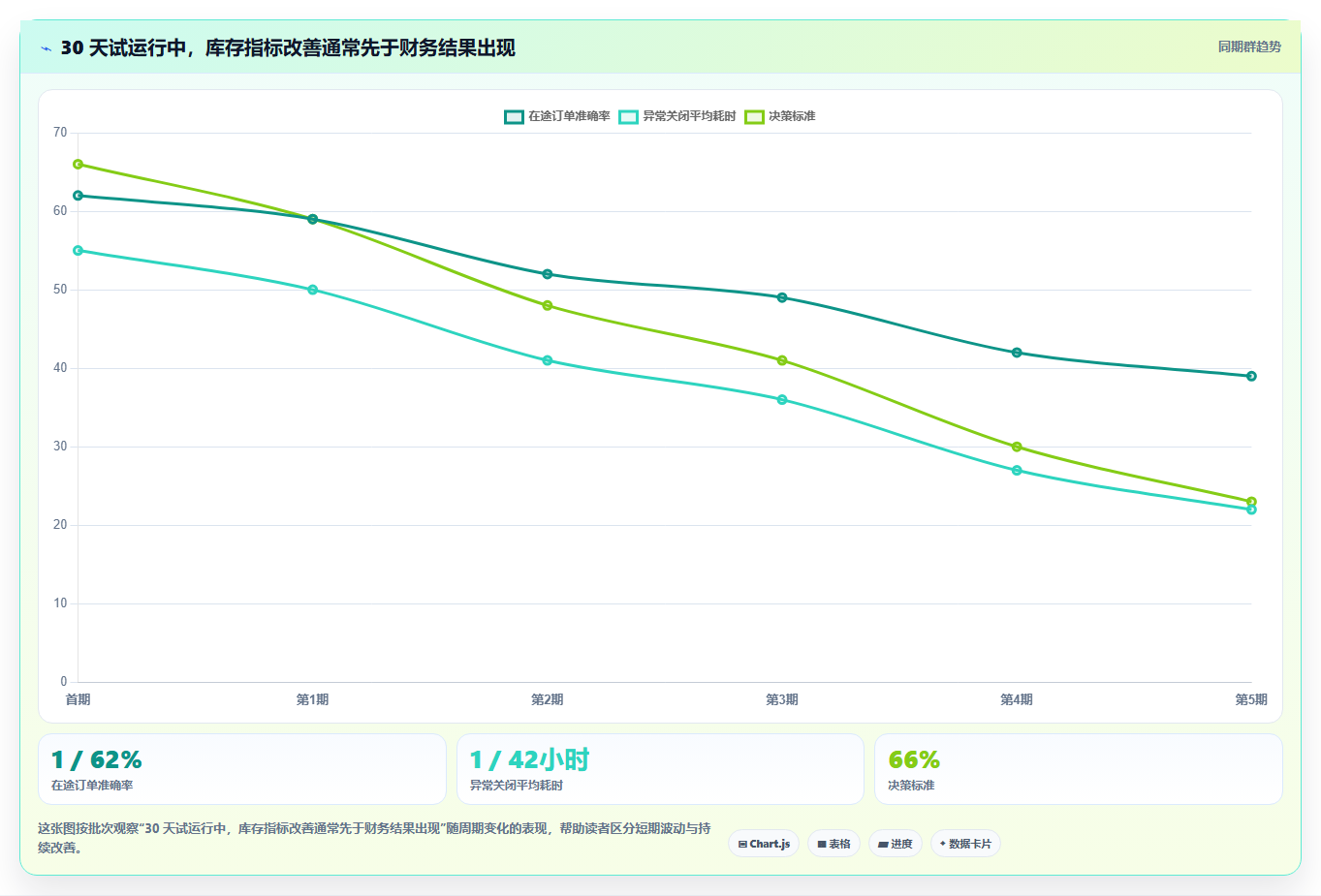

第三周可以选择 20 至 30 个高频稳定 SKU 进行小范围运行。先不追求覆盖全部供应商,而是观察系统是否能减少重复采购、提高交期记录完整度、降低在途订单遗漏和改善分批交付执行率。
同时保留原流程作为对照组。例如,选取相近销量和相近供应商条件的商品,一组使用新方案,一组继续使用原流程。对比库存覆盖天数、缺货率、采购响应时间和异常关闭时间,才能减少季节波动对结果的干扰。

第四周不要只问采购员“使用是否方便”,还要看经营结果。至少比较库存覆盖天数、核心 SKU 缺货率、采购订单变更率、供应商按期交付率、呆滞库存金额和采购员人工处理时间。
如果库存下降但缺货率明显上升,说明方案可能压得过低;如果采购员处理时间增加,说明流程设计过重;如果交期数据完整了但供应商行为没有变化,说明平台完成了记录,却没有形成考核和合同约束。
扩围的条件应该是结果稳定,而不是功能已经全部配置完成。对于没有产生明显库存收益的功能,可以暂缓上线,把资源集中到交期、批量、在途和异常四个关键环节。
在比较电商采购平台或供应商管理方案时,我建议采购新手按下面的顺序提问,而不是从“有没有某个功能”开始。
如果一个平台无法回答前四个问题,它大概率更偏向交易工具,而不是库存管理方案。如果能够回答前四个问题,却无法处理供应商延期、部分到货和订单改期,那么库存改善仍然可能停留在报表层面。
预算有限的企业,不需要立即建设复杂的采购生态。最优先的三件事通常是:统一库存和供应商数据口径,建立承诺交期与实际交期对比,给高风险 SKU 设置采购批量和订单变更规则。
这三件事看起来不如智能预测、自动谈判或复杂分析功能吸引人,却更容易在短期内产生库存结果。因为它们直接影响采购员每天做出的数量、时间和供应商选择。
如果团队连在途库存都没有纳入补货计算,那么再先进的预测模型也会被错误输入拖累。采购数字化最先要解决的不是模型复杂度,而是业务事实是否完整。
当企业能够持续记录供应商交期、质量和订单变化后,再逐步引入联合预测、供应商管理库存、寄售、协同排产和动态分配订单。高级模式的前提不是预算,而是双方有稳定的数据和履约基础。
如果供应商连基本的交期承诺都无法兑现,就不适合直接进入联合库存管理。此时更合理的做法是先建立小批量验证、阶段性考核和备选供应商机制,等稳定性达到要求后再扩大合作范围。
我对电商采购平台的最终判断是:最有价值的系统,不是让采购员更快地下单,而是让企业尽可能晚地决定“这些货必须现在进入仓库”。
需求还不确定时,系统应支持小批量试销;销售趋势已经改变时,系统应支持改期和取消;供应商能够稳定履约时,系统应支持分批交付;仓库之间出现结构性差异时,系统应优先建议调拨,而不是继续采购。
换句话说,库存压力的解决方案不是简单追求低库存,而是增加订单的可逆性。采购数量可以锁定,但到货节奏要能调整;供应商可以长期合作,但订单份额要由真实履约表现决定;平台可以自动给建议,但高风险决策仍要保留人工判断。
下一步可以从 50 个代表性 SKU 开始,先测算库存覆盖天数、在途准确率、交期波动、起订量压力和缺货率。用 30 天试运行验证过程,再用 60 至 90 天观察库存和现金流结果。只有当平台改变了采购行为、供应商承诺和到货节奏,它才真正具备减少库存压力的价值。
我刚开始做电商采购时,以为接入的供应商越多,缺货风险就越低。后来发现供应商一多,安全库存、补货批次和到货时间都变复杂了,我想知道到底该用什么指标判断供应商管理方案是否真的能减少库存压力。
采购平台的供应商数量不是核心指标,真正影响库存压力的是供应商交期是否稳定,以及平台能否把交期波动转化为可执行的补货规则。我曾参与过一个约1200个SKU的家居电商项目。
项目初期同时维护18家供应商,采购团队认为这样可以分散风险,但实际运行两个月后,平均库存从42天上升到57天,滞销库存占比也从11.8%升到16.4%。原因不是采购量突然增加,而是不同供应商的交付周期、起订量和缺货率没有被统一记录。后来我们把供应商管理方案改成“交期分层+库存策略绑定”。
供应商不再只按报价排序,而是按近90天实际交付表现分成三组: 供应商类型平均交期交期波动适合的库存策略 稳定型3-5天低于1天较低安全库存,采用小批量高频补货 波动型7-12天3-5天设置动态安全库存,保留替代供应商 低价但不稳定型15天以上超过7天只用于计划性采购,不承担日常补货 这个调整后,团队把“供应商数量”从18家缩减到11家,但关键品类的缺货率反而从6.2%降到3.7%,平均库存天数降至45天。
我的判断是:供应商管理方案的价值,不在于把所有供应商都纳入平台,而在于能否将每家供应商的实际履约能力映射到补货频率、订单数量和安全库存。采购新手可以先看三个字段:承诺交期与实际交期的偏差、最小起订量、近90天缺货次数。
如果平台只能展示供应商报价,却不能持续沉淀这三个数据,即使供应商数量很多,也很难真正减少库存压力。
我看到很多采购平台都宣传供应商分级,但我担心这只是给供应商贴标签,并不会真正改变库存计算。供应商分级到底要怎样和采购数量、补货频率以及安全库存联动?
供应商分级本身不会降低安全库存,只有当分级结果能够改变补货参数时,才会产生实际效果。常见的失败做法是把供应商分成“优质、普通、风险”三类,但采购员下单时仍然使用同一套安全库存天数。
在一次快消品项目中,我们把供应商评分拆成四项:准时交付率占35%,交期波动占25%,来料合格率占20%,起订量灵活性占20%。评分不是年终一次性评估,而是每周根据入库单和异常单更新。这样做的原因是,供应商在旺季和淡季的表现可能完全不同,静态等级很容易掩盖风险。
分级之后,我们没有直接把所有优质供应商的安全库存砍半,而是设置了渐进式规则: 分级准时交付率补货方式安全库存建议 A级95%以上高频小批量按3-5天需求量设置 B级85%-95%固定周期采购按7-10天需求量设置 C级85%以下提前锁单或备用供应按实际风险单独核算 测试8周后,A级供应商覆盖的SKU,其平均安全库存下降约18%,库存金额下降约13%,但缺货率只从2.9%升到3.1%,仍在业务可接受范围内。
相反,C级供应商的库存并没有继续盲目增加,而是通过提前锁定订单和设置替代供应商来控制风险。这里有一个容易被忽略的判断:供应商等级应该服务于库存策略,而不是服务于供应商展示页面。选平台时,应确认它能否把供应商评分直接关联到采购审批、补货建议、交期预警和替代供应商推荐。
如果只能导出一张评分表,分级很可能停留在管理形式上。
我以前经常为了拿到更低单价,接受供应商的整箱或整批起订要求,结果采购成本下降了,仓库却积压了不少慢销品。我想知道平台应该怎样计算起订量,才能判断低价优惠是否真的划算。
最小起订量是电商库存压力的隐性来源。采购员看到的是单件价格下降,仓库承担的却是额外库存占用、滞销折价和资金周转变慢。我在一个日用品项目中做过一次对比:某供应商单件采购价在下单量达到1000件时下降8%,但该商品日均销量只有24件,正常补货周期为14天。按照1000件起订,单次采购覆盖约42天需求;
如果再叠加安全库存,库存覆盖天数接近55天,远高于该品类建议的25-30天。我们后来没有只看单价,而是计算“有效采购成本”:有效采购成本=采购金额+仓储占用成本+预计滞销损失+拆箱或调拨成本。
两种方案的结果如下: 方案采购量单价预计覆盖天数估算有效成本 整批低价1000件9.2元约42天约10380元 小批量常规价400件10元约17天约10080元 虽然第二种方案的采购单价高0.8元,但总有效成本反而低约300元,而且库存风险明显更小。
平台如果能够同时展示起订量、销量预测、库存覆盖天数和历史滞销率,采购员才有机会看见这笔低价订单的真实代价。更实用的做法是设置三道规则。第一,起订量超过预测周期需求的1.5倍时触发提醒;第二,折扣带来的节省低于预计仓储和滞销成本时,不推荐整批采购;
第三,对于季节性或生命周期短的商品,禁止仅因单价优惠自动放量。因此,采购平台不应只做“最低价推荐”,而应做“最低风险成本推荐”。对新手来说,能否把起订量转换成库存覆盖天数,是判断平台是否真正懂采购的重要标准。
我担心把同一个商品分给多个供应商后,每家都要保留一定备货,最后总库存反而变高。可如果只依赖一家供应商,遇到断供又会影响销售,应该怎样在两种方案之间做选择?
多供应商并不天然更安全,关键在于是否采用“主供应商+备用供应商”的结构,而不是让多个供应商同时承担同等采购份额。我处理过一个3C配件类目,团队原先把同一商品平均分给三家供应商,理论上是分散风险,实际上每家都有自己的起订量和交付周期。
由于采购订单彼此独立,系统总是按各家最低起订量下单,结果同一SKU的可用库存比单一供应商模式高出约22%,但缺货率只下降了0.6个百分点,投入产出并不理想。后续我们改成主备模式:主供应商承担80%-90%的正常需求,备用供应商不要求常态备货,只保留已确认的价格、规格、产能和应急交期。
只有当主供应商连续两次延迟,或预计可用库存低于安全线时,才启动备用供应商。
供应结构主供应商占比库存变化缺货率变化适用情况 单一供应商100%基准基准规格独特、供应稳定 平均分配三家约33%增加22%下降0.6个百分点通常不建议 主备模式80%-90%增加约6%下降2.4个百分点关键且有断供风险的SKU 这个调整后,项目的库存金额只增加约6%,但关键SKU的缺货率下降2.4个百分点。
更重要的是,备用供应商不再产生大量重复库存,采购团队也能在异常发生时直接切换,而不是临时寻找新供应商。选采购平台时,应重点确认它是否支持供应商替代关系、应急切换、不同供应商交期对比,以及同一SKU下的库存合并计算。如果系统把每家供应商当成独立商品管理,就容易出现库存重复和需求预测分散。
我的建议是:普通稳定商品优先单一供应商;高销量且断供损失大的商品采用主备模式;只有供应商交付能力差异明显、且平台能统一计算总库存时,才考虑多供应商并行。安全不是供应商越多,而是切换成本足够低。


读者评论
文章把库存压力和供应商交期波动联系起来,这个角度比较实用。不过文中的周转天数和资金占用属于情景模拟,实际选型时还应结合退货率、促销周期和仓储成本重新测算。
承诺交期”和“实际交期”分开记录很关键。只看平均到货天数确实容易掩盖极端延迟,建议再按供应商和SKU统计准时交付率,才能判断安全库存该设多少。
供应商分层比单纯增加数量更有价值。主供应商、备选供应商如果没有经过小批量验证,遇到缺货时未必能立即切换;把备用供应商真正跑通,可能比继续压低采购单价更重要。
