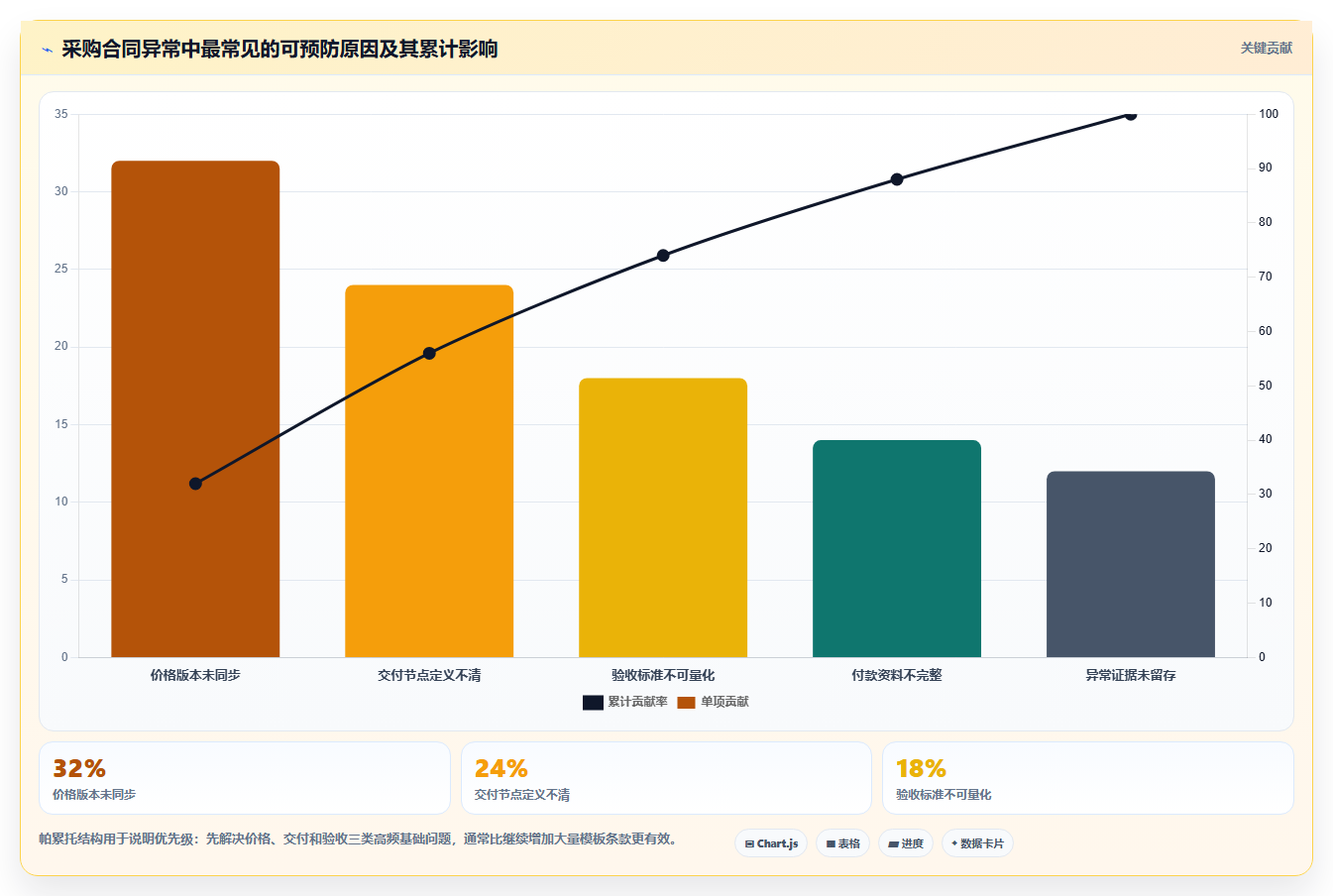

电商采购平台上的合同管理,最容易被误解成“把合同上传到系统,再设置一个到期提醒”。但在我拆解采购流程和复盘履约问题时,真正造成损失的往往不是合同丢失,而是采购人员在下单、收货、对账、付款和售后之间,没有把合同里的约束变成可以执行、可以核验、可以追责的动作。对采购新手来说,合同管理的进阶目标不是记住更多法律术语,而是建立一套从目标、动作到检查点的闭环。
我判断一份采购合同是否真正有效,不先看它有没有盖章,而先看它能不能回答三个问题:这次采购要控制什么,谁在什么时间做什么,出现偏差后依据什么处理。
第一类目标是交易确定性。采购双方需要明确商品名称、规格、数量、价格、税率、交付地点、交付时间和验收标准。电商采购的SKU变化快,如果合同只写“按订单供货”,实际执行就会被大量口头沟通替代。
第二类目标是履约可验证。合同条款必须能够落到采购订单、送货单、入库单、验收记录、发票和付款申请上。无法被系统字段或业务单据验证的条款,通常只能停留在文字层面。
第三类目标是风险可处置。缺货、延迟发货、错发、破损、临期、价格波动和售后争议不可避免。合同的价值不是保证永远不出问题,而是提前约定出现问题时如何认定、如何补救、如何结算。

目标回答“为什么要约定”,动作回答“业务人员具体做什么”,检查点回答“什么时候判断是否完成”。例如,目标是控制交期,动作就不应只写“督促供应商按时发货”,而应包括锁定承诺发货时间、设置提前预警、记录实际发货时间和确认延迟责任。
这种拆法有一个好处:合同条款不再是法务部门单独维护的文本,而会变成采购、仓库、财务和运营都看得懂的操作规则。采购人员也能快速判断一条条款是否可执行,而不是被复杂的长句吓住。
| 管理目标 | 关键动作 | 检查点 | 常见证据 |
|---|---|---|---|
| 控制采购价格 | 锁定含税价、计价单位、阶梯价和调价触发条件 | 订单价是否与合同价一致 | 合同版本、采购订单、价格审批记录 |
| 控制交付时效 | 明确承诺发货、到货和分批交付规则 | 实际节点是否超过承诺节点 | 订单时间、物流记录、入库时间 |
| 控制质量风险 | 约定抽检比例、合格标准和不合格处理方式 | 验收结果是否满足标准 | 质检记录、照片、退换货单 |
| 控制付款风险 | 设定付款条件、对账口径和发票要求 | 是否完成订单、入库、发票三方核验 | 对账单、入库单、发票 |
第一是合同与订单一致,订单不能使用过期价格或超出授权范围的商品。第二是订单与收货一致,实际到货数量、规格和批次必须能被确认。第三是收货与发票一致,付款金额不能仅凭供应商发票决定。第四是异常与责任一致,每一次扣款、补货或退货都要能追溯到条款和事实证据。
如果四个一致无法建立,合同就只是“事后争论的材料”。如果四个一致能够建立,合同才真正成为采购平台中的规则引擎,即使采购人员更换,流程仍能保持相对稳定。
传统采购通常以批次或项目为单位签合同,电商采购则可能每天产生大量订单。采购员面对的不是一份合同对应一笔交易,而是一份框架合同对应多个SKU、多个批次、多个配送地址和多种促销周期。
在这种环境下,最容易出现的情况是:合同规定了一个价格,采购订单沿用了另一个价格;合同规定整箱验收,仓库按件收货;合同约定保质期下限,收货时却没有记录生产日期。每个单点看起来都不严重,累计后却会形成明显的毛利和库存风险。
我更愿意把电商合同理解为一组“交易参数”。价格、数量、交期、质量、付款和责任并不是互相独立的文字,而是共同决定采购成本和库存周转的参数。只要其中一个参数没有进入执行流程,其他条款也可能失效。
下面这个案例采用脱敏情景重构,数据用于流程演示,不代表行业平均水平。某电商团队在大促前向供应商采购一批快消品,合同约定交付周期为七个工作日,但没有明确“发货日”还是“到仓日”作为履约节点。
采购员认为供应商在第七个工作日上传物流单号就算按时,仓库则认为货物实际到仓才算完成。供应商在承诺日期上传了部分物流信息,剩余货物三天后才到仓。运营团队因此临时改为现货采购,采购成本上升,原供应商的延迟责任也因为口径不清难以认定。
这个案例中,问题不是没有合同,也不是没有物流单号,而是合同没有定义可验证的履约终点。如果合同明确“以仓库签收时间为交付完成时间”,并规定分批交付必须事先确认,争议会大幅减少。

电商采购中,价格可能受原料、汇率、平台活动、包装规格和季节影响。合同写一个固定单价看似简单,但如果没有约定调价条件,采购员可能在市场上涨时被动接受涨价,在市场下跌时又无法要求同步调整。
我建议把价格条款拆成四层:基准价格、适用数量、有效周期和调价机制。尤其要写清楚价格是含税还是未税,是否包含包装费、运输费、装卸费和平台服务相关费用。很多毛利差异不是供应商单价差异,而是计价口径不同。
订单刚下达时,大家更关心能不能按时供货;货物到仓后,仓库更关心数量和质量;到了付款环节,财务才会发现合同主体、发票抬头、结算单位或付款条件存在问题。
因此,合同检查不能只发生在签署前。采购人员至少要在签署前、首单下达前、首批验收后和付款申请前分别检查一次。不同阶段检查的重点不同,不能用同一张表机械重复。
合同长度与执行质量没有直接关系。条款写得很细,却没有对应负责人、业务字段和证据来源,反而会让一线人员忽略真正重要的约束。
例如,“供应商应及时、完整、妥善履行交付义务”听起来很严谨,但“及时”到底是几个小时或几个工作日,“完整”是数量完整还是规格完整,实际都没有定义。可执行条款应尽量使用时间、数量、比例、金额和证据来表达。
签署完成只是法律和管理流程的一个节点,不代表合同已经进入业务流程。新手常常在合同审批通过后直接下单,却没有确认订单模板是否带出合同编号、价格版本和交付地点。
我的判断标准是:如果采购人员无法在下单页面看到当前适用价格、最低起订量和交期约束,那么合同很可能没有真正生效。系统里“已生效”的状态,不等于业务上“可执行”。
供应商说“正品”“新鲜”“符合行业标准”,这些表述不能替代采购方自己的验收规则。对电商采购而言,采购方需要把质量要求转成可观察的条件,例如包装完整率、剩余保质期、外观瑕疵等级、抽检比例和不合格处理方式。
如果商品质量只能由专业人员判断,合同还应明确检测方式、检测费用和争议复检机制。否则,采购方即使发现问题,也可能无法证明问题发生在交付前还是仓储后。
合同到期提醒只能解决“什么时候续签”的问题,解决不了“什么时候必须补货、验收、对账和索赔”的问题。对于高频采购,事件提醒比自然日期提醒更重要。
例如,合同约定供应商收到订单后两个工作日内确认,采购平台就应以订单生成时间为起点提醒;合同约定到货后七日内提出质量异议,系统就应以签收时间为起点生成检查任务。

办公耗材、标准包装材料和冷链食品的风险完全不同。对标准品设置过重审批,会降低采购速度;对高价值或高损耗商品使用过轻规则,则会放大风险。
更合理的方法是按商品和供应商的风险分层。金额高、交期紧、质量难验证、替代供应商少的交易,应提高合同审查和验收强度;金额低、规格标准化、替代容易的交易,则可以采用简化模板和自动化审批。
我会先估算一条业务规则如果失效,可能造成什么损失。损失暴露可以粗略理解为:单次影响金额乘以发生频率,再乘以发现难度和补救难度。
例如,某个包装材料每次采购金额不高,但每周采购次数很多,规格错发后会导致大批成品无法发货,那么它的实际风险可能高于一笔金额更高但低频、容易替代的设备采购。
在没有复杂系统的情况下,采购团队可以用五分制评估四个维度:金额影响、业务中断影响、发生概率和发现难度。总分高的项目优先进入强管控清单。
| 评估维度 | 1分表现 | 3分表现 | 5分表现 |
|---|---|---|---|
| 金额影响 | 单次差异低于预算的1% | 差异可能影响单月采购预算 | 可能造成重大资金损失或大额索赔 |
| 业务中断影响 | 可立即替代,不影响发货 | 需要调整排期或库存 | 直接影响销售、履约或客户体验 |
| 发生概率 | 历史上极少发生 | 偶发且与旺季相关 | 几乎每个周期都会出现 |
| 发现难度 | 收货时即可发现 | 对账或抽检时发现 | 使用后或客户投诉后才发现 |

一条成熟的操作条款,至少包含五个要素。对象是谁,必须做什么,达到什么阈值,凭什么证据判断,以及没有做到会产生什么后果。
例如,不能只写“供应商应保证按时交付”,而可以写成:“供应商应在采购订单确认后两个工作日内完成发货,并以物流揽收记录作为发货证据;若超过约定时间未发货,采购方有权要求补发、替代采购或按照约定承担差额。”具体金额和比例应结合业务情况由法务审核。
需要注意的是,阈值不是越多越好。过细的阈值如果仓库没有采集能力,最后仍然无法执行。合同标准必须与企业实际的检测能力、系统字段和人员能力匹配。
我建议新手把每条关键条款都压缩成一张执行卡。执行卡不替代正式合同,而是帮助业务人员在交易过程中快速执行。
执行卡的价值在于把长合同转换成工作现场能使用的判断工具。新手不需要每次重新阅读全部条款,而是根据订单类型打开对应卡片。
《中华人民共和国电子签名法》对可靠电子签名的条件作出了规定,但企业在实践中仍需关注签署主体、授权范围、文件完整性和证据保存。电子签署并不自动解决合同内容不清、权限越界或业务证据缺失的问题。
在电商采购平台中,建议至少保留合同原文、签署时间、签署主体、版本号、关联供应商、关联订单和变更记录。涉及价格或结算条件的变更,应重新触发审批,而不是直接覆盖旧版本。
不是所有采购都需要复杂的年度合同。低金额、低频、标准化且容易替代的采购,可以使用标准订单或简化协议;高频、连续供货、价格波动明显或替代成本高的采购,更适合框架合同加采购订单。
签约前的第一项动作是确认交易对象。采购人员应核验供应商主体、收款主体、开票主体和实际供货主体是否一致。如果不一致,要明确各主体之间的关系和责任,避免付款时才发现合同和发票无法对应。
第二项动作是确定交易边界,包括商品范围、区域范围、数量上限、有效期、价格机制和是否允许分包。边界越模糊,后续订单越容易突破原本的授权范围。
第三项动作是建立商务基线。至少记录供应商报价、交期承诺、付款条件、售后条件、替代方案和谈判结果。没有基线,就很难判断后续价格变化是市场变化还是供应商单方面调整。

采购平台上的订单应至少关联供应商、合同编号、商品编码、价格版本、税率、交付地点、期望到货日期和付款条件。采购员不应通过备注补充关键商业条件,因为备注通常无法参与自动校验。
如果合同规定了最低起订量、包装倍数或分批交付限制,订单提交时就应进行提示或拦截。系统不能实现时,至少在订单审核清单中设置人工检查点。
价格是下单前最重要的检查项之一。采购人员应同时核对合同价、最近一次成交价、当前供应商报价和同类商品市场变化。四者不一致时,不要直接选择最低价,而要先确认计价单位、规格、税率和服务范围是否一致。
交付过程至少应设置三个事件:订单确认、实际发货和实际到仓。对于高风险商品,还应增加温控、批次、生产日期、质检报告或物流轨迹等事件。
采购人员可以根据承诺交付时间设置两级提醒。第一次提醒用于确认供应商是否已经准备,第二次提醒用于触发升级处理。提醒不是简单地发消息,而是要绑定下一步动作,例如确认库存、调整采购数量或启动备用供应商。
如果供应商提前交付,也不能简单视为绝对利好。提前到货可能导致仓储费用增加、保质期提前消耗或促销节奏错配。合同管理应同时关注延迟和过早交付。
仓库确认收货时,至少要分开记录数量验收、外观验收、规格验收和质量验收。对标准品而言,数量和规格可能是重点;对食品、化妆品或易损商品而言,批次、保质期和包装状态更关键。
验收证据要尽量在现场形成。包括签收时间、异常照片、短少数量、破损数量、抽检结果和处理意见。问题发生后再补照片,证据的可信度通常会下降。
对于抽检型验收,要写清抽检规则和不合格处理规则。采购方不必对每件商品都进行同等强度的检验,但必须确保抽检结果能够代表合同约定的质量要求。

付款前不应只看发票金额。至少要核对合同或订单价格、实际入库数量、验收结果、扣款记录和发票信息。对于预付款、分阶段付款或质量保证金,还要核对对应的付款触发条件是否已经满足。
“无证据不付款”并不等于故意拖延付款,而是要求每一笔付款都能解释。若因业务紧急需要先付款,应由授权人确认例外原因、金额、补证期限和责任人。
对账差异应分成三种:可解释差异、待核实差异和不可接受差异。可解释差异可以直接备注放行;待核实差异应暂缓对应金额;不可接受差异则应触发退货、索赔、补单或重新议价。
续签前应查看供应商实际履约数据,包括准时交付率、到货合格率、订单差异率、售后响应时长、价格变动次数和异常关闭周期。
如果供应商的价格有竞争力,但准时交付率长期偏低,就不能只因为“合作多年”而自动续签。可以考虑缩短单次订单周期、增加备用供应商或调整付款结构,降低对单一供应商的依赖。

办公用品、常规耗材和标准包装材料,如果金额较低、规格明确、替代供应商充足,可以使用简化合同或标准订单。重点不是增加审批层级,而是确保价格、规格、数量和收货规则清楚。
这类采购可采用自动化校验:超过预算提示、价格高于最近成交价提示、订单数量超过合同上限拦截、收货数量与订单数量不一致提示。异常金额低时,可以设置月度抽查而不是每笔都进行深度审查。
取舍在于效率和精细度。规则太重会让采购员为了小额交易反复提交审批;规则太轻则可能产生长期的小额浪费。最合适的是“低成本标准化、异常才升级”。
对于大促核心商品、独家包装材料或库存缺口会直接影响销售的商品,合同应重点写清交期、最低供应量、优先供货、替代方案和异常升级机制。
这类合同不能只看供应商给出的单价。采购人员应把临时采购价、缺货损失、仓储成本、退货成本和客户体验损失一起纳入总成本。单价低但经常延迟的供应商,未必比单价略高但稳定供货的供应商更便宜。
建议采用双供应商或主备供应商结构,但也要考虑分散采购带来的议价能力下降、质量标准不一致和管理成本上升。备用供应商不是签了名就算完成,必须通过小批量订单验证其真实供货能力。
对于食品、鲜活商品、玻璃制品、液体商品或高退货率商品,质量和包装通常比采购价格更影响实际成本。合同中要明确剩余保质期、包装完整率、温控要求、运输责任、抽检方法和不合格品处理时限。
采购平台应保存批次和验收证据,必要时将批次信息关联到销售和售后记录。这样一旦出现集中投诉,企业可以快速定位供应商、批次和责任环节,而不是在大量聊天记录中逐条寻找。
取舍在于验收成本。更高比例的抽检会增加仓库耗时,但能够降低质量问题流入销售端的概率。是否增加抽检,应根据商品价值、客户投诉成本和历史不良率动态调整。
固定价适合价格稳定、交付周期短、预算控制优先的商品。浮动价适合原材料价格透明、市场波动明显且供应商能够提供公开基准的商品。
采用浮动价时,合同必须写明基准来源、采价时间、调整频率、涨跌幅限制和通知程序。不能只写“随市场价格调整”,否则双方在市场下跌和上涨时都会有不同解释。
固定价的优势是预算可控,缺点是供应商可能把未来波动风险提前计入报价;浮动价的优势是更接近市场,缺点是采购预算和毛利预测更难稳定。选择哪种方式,应看企业更怕价格波动还是更怕供应中断。
新供应商的资质文件只能证明其具备某种合作可能,不能证明它能稳定履约。我建议采用小批量首单、限定SKU、限定交付区域和限定付款额度的方式进行验证。
首单至少观察四件事:确认订单是否及时、实际到货是否完整、异常响应是否有效、发票和对账资料是否规范。首单数据合格后,再逐步增加采购量。
这种方法会牺牲一部分初期议价效率,但能降低一次性导入失败的损失。对新手而言,先验证供应商,再扩大合作,通常比一开始追求最低报价更稳妥。

采购平台的自动化效果,取决于供应商、商品、合同和组织权限等主数据是否稳定。如果同一商品有多个编码、同一供应商存在多个名称、价格单位不统一,系统越自动,错误传播得越快。
第一步应统一商品编码、规格、计量单位和税率。第二步统一供应商主体、收款信息和开票信息。第三步建立合同版本和价格生效日期。只有这些基础信息可控,订单校验和三方匹配才有可靠基础。
必填字段包括合同编号、供应商、有效期、商品范围、价格口径、交付地点和付款条件。缺少这些内容,订单不应提交。
条件必填字段根据商品类型触发。例如冷链商品需要填写温控要求,易腐商品需要填写保质期下限,定制商品需要填写打样确认和版本号。
备注只能用于补充背景,不应承载关键价格、交付或责任条件。否则系统无法校验,后续人员也很难快速理解。
审批分级可以按照金额、商品风险、供应商状态、价格偏离度和合同变更类型设置。低风险标准订单可以自动流转,高风险订单则需要采购负责人、财务或法务参与。
特别要区分“合同审批”和“订单审批”。合同审批关注交易规则是否合理,订单审批关注本次交易是否在合同授权范围内。两者合并处理,容易导致合同通过后所有订单都被默认放行。
对于超预算、超合同数量、价格偏离或交期异常的订单,系统应明确是提示、退回还是强制拦截。不同级别的异常要对应不同责任人,避免所有问题都堆到采购员身上。
合同管理不能只看合同数量、签署率和到期率。更有价值的指标包括价格偏离率、订单超合同率、准时交付率、验收异常率、无合同采购金额占比、异常关闭时长和付款差异率。
这些指标应按供应商、商品类别、采购员和时间周期拆分。只看总体平均值,容易掩盖某个高风险供应商或某类商品的集中问题。

无论使用采购系统、企业协同工具还是某项目管理平台,选择时都不应只比较“有没有合同模块”。更重要的是检查它能否关联合同、订单、收货、发票和付款,能否保留版本,能否配置权限,能否导出异常证据。
我建议在选型演示中直接拿一笔真实但已脱敏的采购场景测试:修改一次合同价格,创建一个超数量订单,登记一次短收货,再发起付款申请。能否准确拦截、提示和留痕,比销售演示中的功能数量更有参考价值。
如果工具只能保存文件,适合解决查找和归档问题;如果工具能够控制订单和审批,适合解决执行问题;如果工具还能连接收货、发票和付款,才有机会形成完整的采购闭环。不同工具的复杂度和投入也不同,不应为了追求功能而引入过度复杂的流程。
先不要急着上线所有自动化功能。第一周应盘点现有合同、供应商、价格版本和未关闭异常,找出已经过期但仍在使用的合同,以及实际采购范围超出合同范围的交易。
这一阶段的核心不是追求资料完整,而是找出最可能造成实际损失的缺口。先处理高金额、高频率和高发现难度的问题,投入产出比通常更高。
第一张是合同关键字段清单,记录价格、交期、验收、付款和异常处理规则。第二张是供应商履约清单,记录交付、质量、响应和结算表现。第三张是采购风险清单,记录商品风险、替代难度和业务影响。
每张清单都应有负责人、更新时间和证据来源。没有负责人和更新时间的表格,很快会变成新的信息孤岛。对于暂时无法系统化的内容,可以先用结构化表格管理,但字段设计要按照未来平台化的逻辑来做。
选择一类标准商品和一类高风险商品做试点。标准商品验证价格、订单和付款流程,高风险商品验证交期、批次、验收和异常升级流程。
试点期间不要只统计系统是否成功运行,还要记录采购员多花了多少时间、仓库是否愿意填写、财务是否拿到了足够证据、供应商是否理解新的交付口径。如果规则让一线人员无法执行,就应调整规则,而不是简单要求大家“严格遵守”。

标准化与灵活性之间的取舍:统一模板有利于审批和统计,但可能无法覆盖所有商品。建议把不可变的基础条款标准化,把价格、交付和验收等业务条件设计成可配置字段。
效率与证据完整性之间的取舍:每个订单都要求大量附件,会拖慢业务。可以按风险分级,高风险订单保留完整证据,低风险订单采用抽查和系统日志。
集中采购与供应弹性之间的取舍:供应商集中有利于议价和管理,但会放大断供风险。关键商品可以保留备用供应商,即使备用供应商的日常采购比例较低,也要定期验证其可用性。
固定价格与市场响应之间的取舍:固定价方便预算管理,浮动价更接近市场变化。企业可以对不同商品采用不同机制,而不是要求所有供应商都接受同一种价格条款。
在提交合同审批前,采购人员可以逐项回答以下问题。只要有一项无法回答,就不应急于把合同推进到签署阶段。
这张清单的重点不是让采购人员承担所有法律判断,而是帮助业务团队提前发现信息缺口。涉及重大金额、特殊行业监管、知识产权、数据处理或复杂责任安排时,仍应由法务和专业人员进行正式审核。
我对电商采购合同管理最重要的判断是:合同的价值不在于发生争议后能否找到一份文件,而在于交易进行过程中,系统和人员是否持续记录了承诺、执行、偏差和补救。
如果一份合同只有签署文件,没有订单关联,它无法控制下单;如果只有订单,没有验收证据,它无法控制质量;如果只有验收,没有对账关系,它无法控制付款;如果只有付款,没有履约复盘,它无法改善下一次采购。
因此,采购新手的进阶路径不是从“会整理合同”直接跳到“会谈判复杂条款”,而是先学会把每一条关键承诺转换成动作和检查点。下一步可以从金额最高、频率最高或异常最多的一类采购开始,用七天完成合同盘点,用十四天建立关键字段和异常清单,再用九天验证首批规则。
当采购人员能够清楚回答“合同约定了什么、系统检查了什么、仓库证明了什么、财务支付了什么、异常最后如何关闭”,合同管理才真正从档案工作变成了电商采购平台上的经营控制能力。
我刚开始做采购时,以为合同管理就是把盖章文件上传到系统,真正出问题时再搜索。后来遇到一次供应商临时调价,才发现合同管理的关键不是文件存得多整齐,而是能不能在付款、收货和续约前及时触发动作。
合同管理的第一目标不是“保存合同”,而是把合同中的承诺变成采购流程中的可执行约束。对电商采购而言,至少要同时管住价格、交付、验收、结算和违约处理五个节点。我在一次日用品采购项目中做过复盘:团队保存了合同扫描件,但没有把阶梯价格、到货时限和退换货条件拆成字段。
供应商延迟交货后,采购人员花了近两个小时翻附件,最后仍无法快速确认违约责任。问题不在合同缺失,而在合同没有进入业务动作。
建议把目标拆成“可查、可控、可追责”三层: 目标具体含义检查指标 可查合同、附件、报价单、补充协议能够关联关键文件关联完整率达到100% 可控价格、交期、额度、有效期能触发提醒或拦截关键节点提醒覆盖率达到100% 可追责每次变更、审批和执行都有责任人及时间记录异常记录可回溯率达到100% 我的判断是,合同管理成熟度不能看“上传了多少份合同”,而要看合同规则有没有影响采购决策。
例如付款申请超过合同额度时,系统是否阻止提交;供应商报价高于约定价格时,是否要求重新审批;合同临近到期时,是否能在补货前提醒负责人。因此,新手可以先设一个简单目标:任何一笔采购订单,都能在三分钟内找到对应合同、价格依据和履约状态。
达到这个标准后,再逐步增加自动预警、供应商评分和合同分析功能,比一开始追求复杂的合同库更稳妥。
我想把合同管理流程做得规范一些,但实际工作中经常是采购、法务、财务各自保存一份文件,审批完成后也没人继续跟进。我不确定应该从哪些动作开始,哪些动作可以交给系统,哪些必须由人判断。
合同管理动作最好沿着采购生命周期设计,而不是按照部门分割。一个实用的流程是:需求确认、合同起草、条款审核、签署归档、订单执行、履约验收、结算核对、变更续约。我测试过一套八步流程,最容易被忽略的是签署后的“执行映射”。
团队把合同上传后,还要手动建立价格、交期、付款比例、最小起订量和退换货期限等执行字段。这个动作增加了约十分钟录入时间,却能明显减少后续查找和争议成本。
可以按下面的方式分配动作: 阶段采购人员动作平台或系统动作必须人工判断的事项 签署前确认供应商、品类、金额和采购范围校验必填项和审批路径价格合理性、排他条款、责任边界 签署后关联报价单、订单模板和联系人生成到期、额度、交付提醒条款是否能准确映射为业务规则 执行中记录到货、验收和异常对比订单与合同约定质量争议、延期原因和索赔方案 变更时发起补充协议或变更申请保留版本和审批记录变更是否影响价格、范围和责任 一个常见坑是把所有动作都交给自动化。
自动提醒可以告诉你合同还有十五天到期,却不能判断继续合作是否划算;自动对账可以发现价格不一致,却不能判断是供应商涨价、促销调整还是合同本身存在例外。我的建议是采用“机器负责发现,人负责裁决”的原则。系统负责提醒、比对、留痕和拦截,采购负责人负责解释异常、批准例外和决定是否续约。
这样既不会让流程过度依赖人工,也不会因为自动规则误判而阻塞正常采购。
以前我审核合同,重点放在名称、盖章、页码和附件是否齐全,直到出现一次“合同写了交付周期,但没有定义从哪一天开始计算”的争议。我想知道,采购平台上的检查点应该如何覆盖业务风险,而不是停留在文档形式上。
合同检查不能只看有没有签字盖章,还要看条款能不能被采购、仓储和财务共同执行。电商采购最有效的检查方式,是把检查点分成签署前、下单前、收货时、付款前和到期前五个时点。我在一次供应商交付异常中发现,合同写着“七日内交货”,但没有说明从下单、付款还是确认排产开始计算。
后来我们把“计时起点、交付地点、部分交付是否允许、延期如何通知”设为强制检查项,类似争议明显减少。
推荐使用这份检查表: 检查时点必须核对的内容不通过时的处理 签署前主体、授权、商品范围、价格、税率、付款方式退回补充,不进入签署 下单前订单价格是否低于或等于合同价,额度是否足够暂停下单并发起例外审批 收货时数量、批次、包装、质检标准、到货时间生成异常单并保留证据 付款前合同、订单、收货、发票四项是否一致暂缓付款,定位差异原因 到期前未完成订单、未结款项、质量记录和续约价格决定续约、重谈或终止 检查点设计有一个容易被低估的原则:每个检查项必须对应一个动作。
比如“交付是否及时”不能只做成勾选框,还应关联实际下单时间、收货时间和延期原因,否则检查结果无法用于供应商评价。我通常把检查项分为硬性拦截和风险提示。主体不一致、合同已过期、订单价高于约定价,属于硬性拦截;包装轻微破损、交付提前或临时联系人变更,可以先提示并允许授权人员处理。
这样既能守住底线,也不会让业务因为所有异常都被一刀切而绕开系统。
我们曾经遇到过同一个供应商同时存在主合同、两份补充协议和一张临时报价单,采购、财务拿的不是同一版文件。临近合同到期时,我尤其担心系统只会提醒日期,却没有告诉我哪些订单、库存和未付款项会受到影响。
合同到期管理最危险的误区,是把“到期提醒”当成完整方案。真正需要管理的是合同生命周期:哪些业务仍在执行、哪些价格已经变更、哪些订单跨越了有效期、哪些款项尚未结清。我处理过一次临时调价案例:供应商通过邮件发送新报价,采购人员直接按新价格下单,但补充协议两周后才完成审批。结果收货和付款环节出现价格差异。
之后我们规定,临时价格只能作为待审批版本存在,未经生效不能覆盖正式合同价格。
建议建立“主合同,补充协议,订单,结算”的版本关系,而不是把文件平铺在同一个文件夹中: 场景正确做法常见错误 价格临时调整新建待生效版本,明确生效日期和适用商品直接替换旧报价文件 付款条件变化通过补充协议变更,并保留原条款在订单备注中口头约定 合同续签新建新周期合同,关联未完成事项修改原合同有效期 合同终止核对库存、未交订单、应付款和售后责任到期后直接关闭记录 到期前检查建议至少分三个节点:提前六十天评估价格和履约表现,提前三十天决定续约或谈判,提前七天确认未完成订单和付款风险。
对于高频采购品类,还要检查合同到期日是否早于预计补货周期,否则提醒虽然发出了,业务仍可能被迫在无合同状态下下单。我的判断是,版本管理的核心不是“保留更多文件”,而是明确哪一版在什么时间、对哪些商品、哪些订单生效。只要这三个问题能被快速回答,采购、财务和供应商就不容易因版本不同而产生争议。
选购电商采购平台时,应现场演示一遍“临时调价、补充协议、跨期订单、合同终止”四个场景,而不要只看合同上传和到期提醒功能。


读者评论
四个一致”的拆解比较实用,尤其是把合同与订单、收货、发票串起来。很多采购团队确实只在签约时审核一次,到了付款环节才发现价格版本、结算单位或发票信息对不上。若能再补充一份首单检查清单,新手会更容易落地。
交付节点的案例很有代表性。上传物流单号不等于完成交付,仓库签收也不一定等于库存可销售,文章把这几个时间点区分开了。对有分批发货或大促备货的企业,建议再明确异常升级和替代采购的触发条件。
按损失暴露做风险分层,比单纯追求合同条款数量更符合实际。不过风险评分仍需要历史数据支持,否则容易依赖个人判断。可以每月复盘延迟、错发、退货和价格争议,动态调整供应商及商品的管控等级。
