电商采购平台:选品团队问题诊断:合同管理卡在质量难把控怎么办
合同已经签了,样品也通过了,首批货却在入仓抽检时发现:同一批商品的材质、尺寸和包装,与选品团队确认的样品存在明显差异。更麻烦的是,合同里写着“符合平台质量要求”,却没有写清楚什么叫符合、怎么测、谁来判定、超标后怎么赔。质量难把控通常不是供应商突然变差,而是合同没有把“质量要求”变成可执行、可验收、可追责的业务规则。
我在梳理电商采购项目时,经常遇到一种误判:团队以为只要把质检条款写得更长,质量就会更稳定。实际情况恰恰相反。真正有效的合同,未必文字最多,而是能把商品标准、样品版本、检测方法、抽检比例、异常处置和证据留存串成一条闭环。
本文不讨论泛泛的合同模板,而是从选品团队的真实工作链路出发,拆解质量失控发生在哪里、为什么传统合同管理容易失效,以及如何借助电商采购平台或某项目管理平台,把质量要求落实到选品、打样、签约、生产、验收和售后的每一个节点。
选品团队最容易犯的错误,是先判断商品有没有市场,再在供应商报价、交期和合作条件基本确定后,临时补质量条款。这个顺序会造成一个结果:商业决策已经完成,质量标准只能被动妥协。
我更建议把质量评审拆成两个并行问题。第一个问题是“消费者为什么会买”,第二个问题是“供应商能否稳定交付消费者期待的商品”。如果第二个问题没有明确答案,商品即使毛利高、搜索量大,也不应该直接进入批量采购。
质量标准至少要在以下五个节点形成记录:
如果质量标准只出现在合同签署后的附件里,选品团队已经错过了最有议价能力的时间点。供应商在报价前通常愿意讨论标准,合同签署后则更容易把质量要求解释为“额外要求”或“行业正常波动”。
“做工精细”“无明显色差”“包装完整”“符合行业标准”这些表达看起来专业,实际上很难执行。它们缺少三个关键要素:判定对象、判定方法和允许范围。
例如,“无明显色差”应进一步说明,是与确认样对比,还是与上一批次对比;是在自然光下观察,还是使用色差仪;允许的色差范围是多少;哪些位置属于关键外观面;一旦超过范围,是整批返工、折价接收,还是部分退货。
| 模糊表达 | 可执行表达 | 需要补充的证据 |
|---|---|---|
| 包装完整 | 外箱无破损、无受潮,跌落测试后内盒无变形,单箱缺件率不高于约定值 | 包装照片、跌落测试记录、装箱清单 |
| 尺寸合格 | 关键尺寸按确认样测量,允许偏差为±X毫米,测量工具和测量点固定 | 测量视频、检验表、样品对照图 |
| 颜色一致 | 以样品编号及封样照片为基准,指定光源下比对,关键区域不得出现明显色块 | 封样照片、比色记录、异常照片 |
| 功能正常 | 连续操作若干次,功能成功率达到约定比例,异常表现按故障等级处理 | 测试脚本、操作视频、故障清单 |
电商采购平台的作用,不是替团队自动判断质量,而是让这些条件在不同环节保持一致。选品负责人、采购、供应商、质检和仓库看到的应该是同一份版本化标准,而不是散落在聊天记录、邮件附件和个人电脑里的多个文件。
很多团队把合同管理理解为申请、审批、盖章、归档。这个流程解决的是合同是否生效,却没有解决合同能否在争议时证明事实。质量纠纷真正需要的证据,往往来自合同之外:样品封存记录、检测照片、批次信息、物流交接单、异常通知和供应商整改结果。
我的判断标准是:当一个不参与项目的人拿到合同、验收记录和异常记录时,能否在十分钟内回答“交付的到底是哪一批货、依据什么标准验收、谁在什么时间发现了什么问题、供应商是否按期整改”。如果答案是否定的,合同管理就还没有形成闭环。

样品是供应商在最好条件下制作出来的单件或小批量商品,量产则受到原材料批次、生产设备、工人熟练度、排产压力和包装运输的共同影响。选品团队如果只保留一张样品照片,就无法证明量产商品是否与确认样一致。
我曾经处理过一类很典型的案例:某家居类商品的样品手感、颜色和结构都符合预期,采购团队据此签订了较大批量合同。到货后发现,第一批商品的问题并非全部不合格,而是集中在三个批次之间:一个批次颜色偏深,一个批次边角处理粗糙,另一个批次包装内衬被替换。
供应商解释说,颜色来自不同原材料批次,内衬是“同等功能替代”,边角问题属于运输摩擦。合同没有写明原材料替换需要书面确认,也没有把内衬列为关键包装部件,最终双方都能从合同中找到对自己有利的解释。
这个案例说明,质量管理不能只问“样品合不合格”,还要问“哪些组成部分不能替换”“哪些参数必须保持稳定”“什么变化需要重新送样确认”。
选品团队常常关注外观和卖点,采购关注价格和交期,质检关注可测量指标,仓库关注数量、箱况和入库效率。三方没有统一的质量对象时,同一批货会出现三种结论:选品说“不像样品”,质检说“指标合格”,仓库说“数量没问题”。
这种冲突并不一定是谁错了,而是验收维度没有在合同阶段统一。特别是电商商品,消费者感知到的质量往往包括外观、气味、使用手感、安装难度、说明书完整性和包装体验,这些内容可能没有被传统质检表覆盖。
建议把商品质量拆成四层,而不是只设置一个“合格/不合格”字段:
四层质量的处理方式不应相同。安全层需要设置一票否决,功能层适合建立缺陷等级,一致性层适合使用抽检和批次追踪,体验层则需要定义图片、样品和用户反馈的比对规则。
批量采购中最容易被忽略的不是明显偷工减料,而是“看起来合理”的变更。例如更换胶水、改变面料供应商、替换包装材料、调整生产地点、修改配件型号。这些变化可能降低成本,也可能提升效率,但如果没有经过评估,选品团队就无法判断它是否影响商品表现。
我建议将变更分为三类:
| 变更类型 | 典型例子 | 合同处理方式 | 建议证据 |
|---|---|---|---|
| 重大变更 | 核心材料、生产地点、关键结构、功能模块变化 | 必须书面申请,重新送样或重新检测 | 变更申请、对照样、检测报告 |
| 一般变更 | 非关键辅料、外箱排版、标签位置变化 | 提前通知,采购和质量负责人确认 | 变更前后照片、确认记录 |
| 轻微变更 | 不影响功能和外观的工艺细节调整 | 纳入月度变更汇总 | 供应商自检记录 |
如果合同只写“供应商不得擅自变更产品”,执行时仍然会遇到问题,因为“产品”到底指外观、结构、材料还是包装,并不清楚。有效条款应该明确变更范围、通知时限、复核方式和未通知变更的责任。

引用国家标准、行业标准或平台规则是必要的,但不能替代商品级验收标准。行业标准往往规定底线,不一定覆盖消费者真正关心的细节,也不一定适合你当前商品的定位。
例如,同一个收纳类商品,低价促销款和高端礼品款可以采用不同的外观容差、包装要求和售后承诺。若合同只写“符合相关国家标准”,团队仍然无法判断包装划痕、配件色差或说明书语言错误是否构成不合格。
正确做法是采用“三层标准”:
三层标准发生冲突时,必须提前写明优先级。尤其要防止供应商用“符合法规底线”回应消费者体验问题,也要防止采购团队用详情页宣传语要求供应商承担一个合同里从未确认的标准。
首件确认可以降低风险,但它无法替代生产过程控制。尤其是服饰、食品接触类用品、家居用品和电子配件,质量波动往往在生产中段或不同原料批次切换时出现。
如果商品客单价高、客诉成本高或交期较长,我会建议至少设置三次质量节点:生产前确认原材料,生产中抽查关键工序,出货前完成最终检验。对低风险、低客单价商品,则可以减少现场节点,但不能取消批次留样和到货抽检。
过程检验不应变成供应商每天上传一堆没有上下文的照片。照片必须关联订单、批次、工序和检验结论,否则看起来证据很多,实际无法在争议时使用。
扣款是责任处理工具,不是质量预防机制。对功能失效、安全风险、批量性缺陷,单纯扣款可能让供应商把损失计入报价,却不会改变生产方式。
我更倾向于建立缺陷分级和对应动作:
| 缺陷等级 | 判断原则 | 处理动作 | 是否允许折价接收 |
|---|---|---|---|
| 致命缺陷 | 安全、法规或核心功能无法满足 | 隔离批次、暂停销售、启动退换或召回评估 | 通常不允许 |
| 严重缺陷 | 明显影响使用或造成集中投诉 | 返工、补发、退货或按合同索赔 | 需负责人书面批准 |
| 一般缺陷 | 局部外观、轻微包装或非关键体验问题 | 统计比例、限期改善、必要时折价 | 可在阈值内处理 |
缺陷分级的意义,是让团队在压力下仍能做出一致决策。没有分级时,仓库会因为赶上架而放行,客服会因为投诉增加而要求全退,采购则可能为了保住供应商而主张折价,最终每次都重新争论。
聊天工具适合沟通,不适合承担完整的质量基线。因为聊天记录可能被大量新消息淹没,图片缺少批次和版本信息,关键回复也可能来自没有授权的人员。
并不是说所有沟通都必须写成正式公文,而是要把影响合同履行的内容转成结构化记录。例如,供应商说“这批配件换成新型号”,就应当形成一条变更记录,写明原型号、新型号、影响评估、是否需要重新送样以及谁批准。
某项目管理工具可以用于承载任务、责任人、截止时间和附件,但不能自动替代合同判断。团队仍然需要规定什么信息必须进入变更单,什么信息可以留在日常沟通中。

选品团队不可能对所有商品采用同样复杂的质检和审批流程。一个低客单价、低安全风险、可快速补发的商品,如果使用高成本的全检流程,可能造成管理成本超过质量损失。
我通常使用一个简化判断模型:
质量管理优先级 = 单次损失规模 × 缺陷发生概率 × 缺陷发现延迟系数。
单次损失规模不仅包括货值,还应包含退货运费、客服处理、平台处罚、差评影响和库存占用。发现延迟系数则用来反映问题是在供应商出货前发现,还是在消费者收货后才暴露。
| 商品类型 | 主要风险 | 建议控制强度 | 重点证据 |
|---|---|---|---|
| 高安全风险商品 | 法规、伤害、召回 | 高:资质审核、批次追踪、抽检和留样 | 检测报告、批次记录、合规文件 |
| 高客单价商品 | 退货、维修、资金占用 | 高:封样、过程检验、出货验收 | 序列号、功能测试、包装影像 |
| 高投诉敏感商品 | 外观、气味、体验差异 | 中高:体验标准、图片对照、用户反馈闭环 | 样品对比、投诉分类、整改报告 |
| 低客单价快消商品 | 批次波动、包装损耗 | 中:供应商评分、抽检和到货隔离 | 批次照片、抽检表、入库异常 |
这套模型的价值不在于算出一个绝对精确的分数,而在于让团队解释为什么某类商品需要更多控制。没有风险分层的合同管理,最终往往只有两种状态:要么所有商品都过度审批,要么所有商品都按最低标准处理。
一份质量条款是否可执行,可以通过五个问题快速检查。只要其中两个问题回答不清,后续出现争议的概率就会明显增加。
这五个问题也可以直接转化为电商采购平台的字段设计。比如将“对照基准”设置为必填项,将样品照片作为合同附件,将抽检比例和缺陷阈值设置为验收任务的固定字段,将异常处理结果与供应商绩效自动关联。
采购团队选工具时很容易被电子签、流程审批和文件搜索吸引。这些能力有价值,但对于质量控制而言,更重要的是四类对象能否相互关联:商品档案、合同版本、交付批次和质量异常。
如果平台只能保存合同文件,团队仍然需要在其他系统里找样品照片、在聊天记录里找变更确认、在表格里找抽检结果。表面上实现了合同电子化,实际上只是把纸质文件换成了电子附件。
我会用以下问题做产品评估:

下面是我在项目复盘中采用的脱敏情景。某电商团队采购一款客单价约180元的家居用品,首批采购数量为6000件,供应商交期为28天。样品阶段没有发现明显问题,合同约定“外观无瑕疵、功能正常、包装完好”,但未定义抽样方案和缺陷等级。
到货后仓库抽检发现,约4.8%的商品存在不同程度异常,其中约1.2%属于影响核心使用的严重缺陷。表面看,缺陷比例并不算极高,但由于商品已经分批上架,部分问题通过消费者订单暴露,最终产生退货、补发、客服工单和库存重新分拣等多项成本。
复盘后发现,真正的问题不是仓库没有检查,而是仓库无法判断“什么程度算瑕疵”,也无法确认包装替代是否经过批准。供应商则认为样品仅用于展示,不代表每一批原材料都必须完全一致。
团队没有一开始就更换供应商,而是先改造合同和执行流程。第一步是为样品建立唯一编号,保存正面、侧面、细节、包装和关键尺寸照片,并由采购、选品和供应商共同确认。
第二步是把质量要求拆为关键指标。核心功能设置为必须全部通过;关键尺寸设定容差;外观缺陷按照面积、位置和可见距离分级;包装部件列出不可替换清单;原材料和生产地点变更纳入书面审批。
第三步是将验收拆成到货前和到货后两个阶段。供应商在出货前提交自检结果与批次照片,仓库到货后按合同约定抽样,发现异常后先隔离相关批次,再发起异常处理,而不是直接把货全部入库。
第四步是规定异常关闭条件。供应商提交整改说明不代表问题关闭,必须完成复验,确认返工数量、补发数量和剩余库存状态,才能结束异常任务。
在后续三个采购批次中,团队观察到几个变化。到货后需要人工反复确认的质量问题减少,仓库异常登记更加统一,供应商对材料替换和包装变更的提前通知明显增加。更重要的是,一旦出现问题,团队可以快速判断是哪个批次、哪个工序和哪个责任环节出现偏差。
以下数据是基于该类项目的情景模拟,用于说明改善方向,不代表行业统一统计口径。实际项目应根据自身订单规模、品类和缺陷定义重新测算。
| 观察指标 | 改造前 | 改造后 | 变化解释 |
|---|---|---|---|
| 到货后重复确认耗时 | 约46人时/批 | 约19人时/批 | 样品、条款和抽检表统一后,减少了跨部门反复核对。 |
| 异常批次定位时间 | 平均2.5天 | 约4小时 | 批次、订单、照片和验收记录实现关联。 |
| 严重缺陷率 | 约1.2% | 约0.5% | 增加出货前检查和关键变更审批,降低了批量性缺陷。 |
| 供应商整改关闭周期 | 平均11天 | 平均6天 | 异常任务设置责任人、截止时间和复验条件。 |
| 争议升级次数 | 每批约4次 | 每批约1次 | 验收方法和缺陷等级提前约定,减少临时争论。 |

当商品已经出现连续投诉、退货或平台处罚时,首要任务不是立刻修改所有合同,而是控制问题继续扩散。团队应先暂停问题批次的销售和入库放行,固定现有证据,并确定一个能够拍板的质量负责人。
这个阶段可以使用某项目管理工具快速建立异常任务,但任务标题必须包含商品、批次和缺陷类型,附件必须上传原始照片和验收记录。否则任务数量虽然增加,事实仍然无法检索。
同一供应商反复出现不同类型的质量问题,通常不是某个员工偶然疏忽,而是供应商质量体系、生产过程或双方协作机制存在结构性缺口。团队要把注意力从“这次怎么赔”转向“为什么每次都在相似节点失控”。
建议检查以下内容:
如果供应商不愿意提供批次、原料或变更信息,团队应该把它视为合作风险,而不是单纯的信息不完整。价格优势无法抵消长期追溯失败带来的退货、声誉和库存风险。
小团队没有专职法务、质量工程师和供应链系统,并不意味着只能依赖经验。可以先建立一份适用于高频品类的最小模板,包含六个必填模块:商品基本信息、封样记录、关键质量指标、验收方式、缺陷处理和变更审批。
模板不宜一开始就覆盖几十个字段。字段越多,业务人员越容易复制上一单内容,反而增加错误。应优先保留那些一旦缺失就会影响责任判断的内容,例如样品版本、批次号、检测方法、允许偏差和证据附件。
在工具选择上,小团队可以先使用表单、任务流和文件版本控制能力,等订单规模、供应商数量和异常频率达到一定程度,再考虑更深度的采购系统集成。工具复杂度应该跟风险复杂度匹配,而不是跟企业想象中的数字化目标匹配。
供应商数量增加后,逐份人工审合同很难持续。此时应将供应商按质量风险、交付稳定性、合作金额和替代难度分层。高风险供应商采用更严格的封样、过程检查和变更审批,低风险供应商则采用标准化条款和抽检机制。
| 供应商层级 | 判断条件 | 合同和验收策略 | 绩效观察指标 |
|---|---|---|---|
| 战略型 | 采购金额高、替代难、影响核心商品 | 联合质量计划、季度复盘、重大变更审批 | 严重缺陷率、准时交付率、整改关闭率 |
| 成长型 | 有潜力但历史数据不足 | 加强首批验收和样品管理,逐步提高订单 | 批次合格率、响应时效、重复缺陷率 |
| 交易型 | 商品标准化、替代供应商较多 | 标准合同、抽检和异常扣款 | 到货合格率、缺件率、退货率 |
| 观察型 | 连续异常或证据配合度低 | 限额采购、暂停新品、设置退出条件 | 投诉率、变更违规次数、复验通过率 |

全检能够提高发现概率,但人工成本、交期和仓储压力也会同步增加。对于安全风险高、单件价值高或缺陷后果严重的商品,全检或关键部位全检通常值得;对于标准化程度高、缺陷后果有限的商品,合理抽检更具成本效率。
抽检设计不能只写一个比例。还应明确抽样位置、抽样方式、重新抽检条件和批次判定规则。若第一次抽检发现异常,是否扩大样本、是否整批隔离、是否允许供应商现场返工,都应提前约定。
最低采购价并不等于最低综合成本。综合成本至少包括采购价、检测成本、仓储占用、售后处理、退货物流、补发损失和供应商沟通成本。如果某供应商报价低8%,但缺陷率高出3个百分点,最终可能并不划算。
我建议用“每件可售成本”而不是“每件采购价”比较供应商。计算时,把预期退货、返工和异常处理成本按历史数据或试单数据折算进去。对于尚无历史数据的新供应商,可以先用小批量试单获取基线,而不是直接凭报价决定长期合作。

流程越标准,越容易审计、追责和复制,但也可能让选品团队觉得响应速度变慢。解决方法不是取消流程,而是区分“不可绕过的控制点”和“可以灵活处理的沟通环节”。
不可绕过的控制点包括样品版本确认、核心质量指标、重大变更审批、批次验收和严重异常隔离。可以灵活处理的内容包括日常交期沟通、包装排版微调和非关键图片更新。
如果业务确实需要紧急采购,可以设置“带风险上线”机制,但必须记录风险项、临时措施、责任人和最终补齐期限。紧急不是免除控制,而是把控制从事前全部完成,调整为事前识别、事中隔离、事后补齐。
质量问题发生后,团队很容易把责任全部推给供应商。但如果内部没有提供清晰样品、频繁修改需求、临时更换包装或未经评估就接受替代方案,供应商并不应承担全部责任。
合同管理成熟的表现,不是让供应商承担所有风险,而是让责任与控制能力匹配。供应商负责按确认标准生产和报告变更,采购负责传递有效需求,选品负责保证商品承诺可被验证,仓库负责按约定验收和隔离,平台负责人负责推动异常关闭。

先不要从平台配置开始。第一周应收集近三到六个月的退货、差评、客服工单、仓库异常和供应商索赔记录,按商品、供应商、缺陷类型和发现时点分类。
重点不是统计投诉总量,而是找出三个最值得优先处理的问题:哪些缺陷重复出现,哪些缺陷直到消费者端才被发现,哪些缺陷最容易引发责任争议。它们会决定后续标准和字段的优先级。
为重点商品建立样品档案。每份档案至少包含商品编码、供应商、样品版本、确认日期、关键尺寸、材质信息、包装构成、功能测试方式和不可接受缺陷。
然后把缺陷分为致命、严重和一般三级。每一级都要配套处置动作,避免质检只记录“发现问题”,却不知道下一步应该让谁处理、何时完成、什么条件下关闭。
合同中的每个关键义务,都应该能在执行流程中找到对应的任务或记录。比如“出货前检验”对应供应商自检任务,“重大材料变更须批准”对应变更审批单,“到货后抽检”对应仓库验收任务。
如果使用某项目管理平台,建议按商品或采购批次建立主任务,再拆分样品确认、合同评审、生产跟进、出货检验和到货验收等子任务。附件命名要包含商品编码、批次和日期,避免上传“最终版”“新照片”“修改后”等无法检索的名称。
不要先追求所有品类一次性上线。选一个即将交付、质量风险中等的真实批次,完整走一遍流程,观察哪些字段没人填写、哪些审批节点重复、哪些附件无法上传、哪些异常无法关联到合同条款。
压力测试至少要模拟三种情况:正常验收、抽检发现一般缺陷、供应商提出材料替代。只有三种情况都能顺畅完成,流程才具备推广价值。
质量管理不能只看最终合格率。建议每月持续观察前置过程指标和后置结果指标,避免团队为了提高合格率而减少报检或调整统计口径。

电商采购平台不应只是合同上传、审批和归档的电子文件柜。对选品团队而言,它更重要的价值是把商品标准、供应商承诺、采购批次、验收证据和质量异常连接起来,让合同从静态文本变成动态执行规则。
但工具永远无法替代专业判断。如果团队没有先定义关键质量指标,平台只能把模糊要求更快地流转;如果没有区分缺陷等级,系统只能更快地记录混乱;如果没有明确谁负责变更和复验,提醒通知也只能制造更多未关闭任务。
今天就可以从最近一次质量争议开始,找出合同中最模糊的三句话,分别改写成“对象、标准、方法、阈值、证据、责任、时限”七个要素。然后把对应的样品照片、验收记录和异常处理结果放在同一条商品或批次记录下。
接着,选择一个高投诉或高客单价商品进行试点,不要先讨论平台功能有多全面,而要验证三个问题:供应商能不能按要求提交证据,仓库能不能按同一标准验收,出现异常后能不能在一个责任链上完成关闭。
我的独特判断是:质量合同管理的核心,不是把供应商约束得更死,而是把双方对“什么是合格”的理解固定下来,并让这个理解能在批量交付中被重复验证。当选品、合同、批次和异常真正形成闭环,质量问题仍然会发生,但它们会更早被发现、更快被定位,也更不容易演变成消费者端的大规模损失。
我们团队以前以为合同管理的难点是归档和审批,真正执行后才发现,质量问题往往发生在合同签订之前。供应商报价、样品确认、质检标准和交付验收分散在不同表格和聊天记录里,出了问题我很难证明当时到底约定了什么,也不知道责任应该落在哪个环节。
合同质量难把控,通常不是法务审核能力不足,而是合同没有承接选品决策中的关键事实。电商采购合同如果只写“符合国家标准”“质量合格”“按样品供货”,看起来完整,实际上无法直接指导验收、索赔和退货。

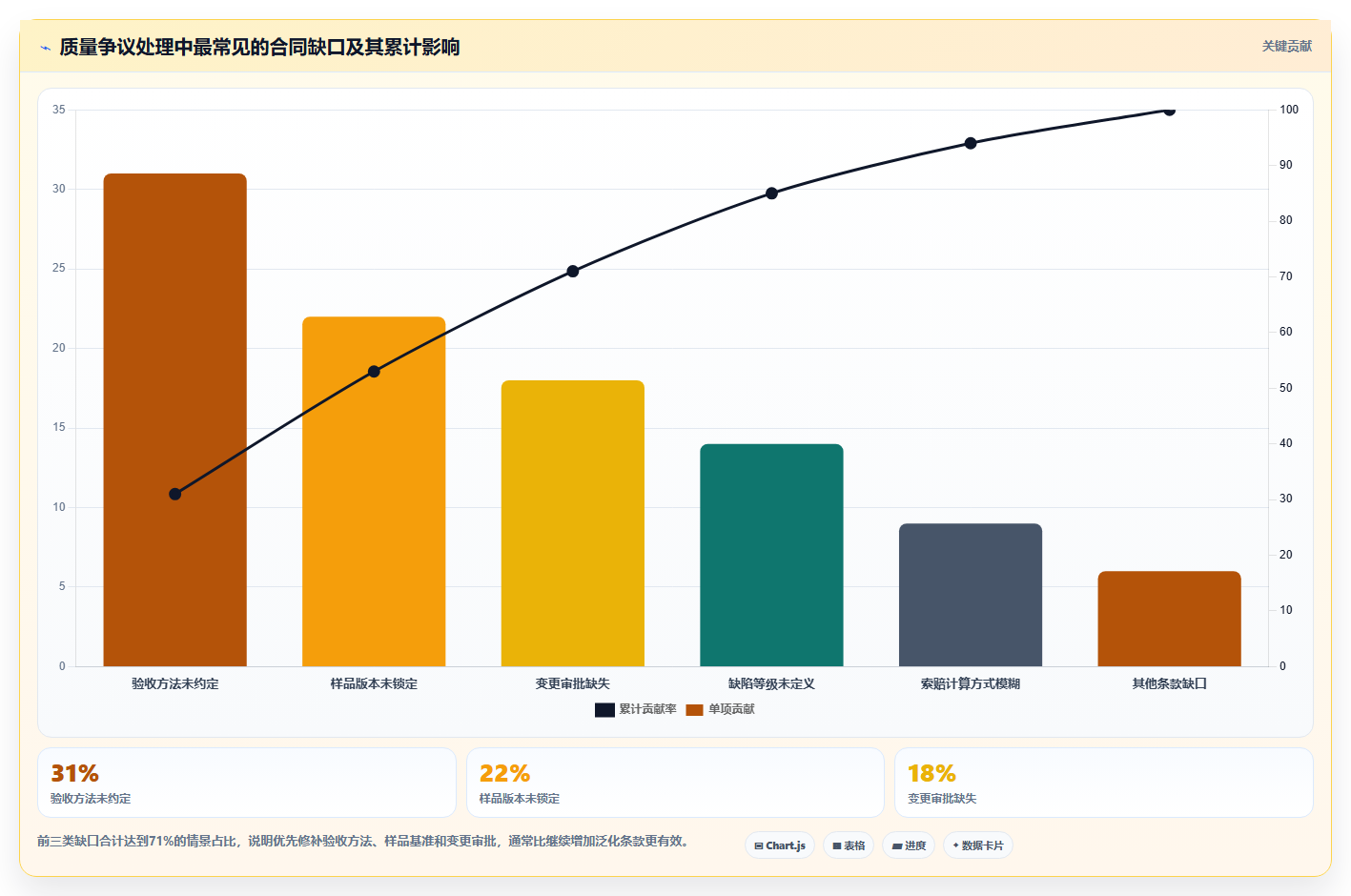

我在梳理采购异常时发现,质量争议大多集中在四个断点:样品没有唯一编号,规格参数没有量化,验收标准没有对应检测方法,异常处理没有明确时限。只要其中一个断点存在,合同就容易变成“发生争议后各自解释”的文件。建议把合同质量条款拆成“对象、指标、方法、证据、责任”五个字段。
例如,不能只写“包装完好”,而应写明外箱破损等级、受潮范围、抽检比例、拍照要求和拒收条件;不能只写“色差符合要求”,而应关联确认样、色差范围和复检方式。
模糊写法可执行写法对应证据 按样品供货以样品编号、确认日期和留样照片为准样品记录、图片、签字时间 质量合格关键尺寸、材质、功能分别设定允许偏差检测报告、抽检记录 不合格可退货明确不合格比例、通知时限和物流责任验收单、异常单、物流凭证 判断一份合同是否具备质量控制能力,可以做一个简单测试:让采购、质检和供应商分别回答“什么情况算不合格、谁来判定、多久处理、赔付怎么算”。
如果三方答案不一致,合同就还没有达到可执行状态。
我遇到过一次典型问题:选品同事在群里强调了材质和外观要求,采购下单时却只引用了供应商报价单,合同里没有保留这些要求。到货后大家都认为供应商“应该知道”,但复盘时才发现,没有任何一份正式文件能证明这些要求已经成为交付条件。
建议建立“选品需求,技术规格,合同附件,验收记录”的单向链路,不要让合同成为采购流程最后临时生成的文档。选品团队提出的卖点,必须转化为可以测量或观察的交付指标,否则它只能算内部偏好,不能算供应商义务。具体可以采用三层规格表。第一层是必达指标,例如容量、材质、适配型号、保质期;
第二层是体验指标,例如噪音、手感、气味、颜色一致性;第三层是风险指标,例如禁用材料、侵权风险、合规证书和包装警示。我建议每个指标都补齐四项内容:标准值、允许偏差、验证方法、失败后果。比如“保质期长”应改为“到货时剩余保质期不少于总保质期的三分之二,以生产批次和入库日期计算”;
“外观无瑕疵”应改为“距离产品约40厘米、自然光下可见的裂纹、明显污点和变形均判为不合格”。在系统或表格中,可以为每条规格设置唯一编号,并让合同附件、质检单、异常单自动引用同一编号。这样发生争议时,团队查到的不是一段聊天,而是同一条要求从提出、确认到验收的完整记录。
一个实用的放行门槛是:没有确认样、没有规格编号、没有验收方法,采购订单不进入正式执行。这个门槛可能让前期下单慢半天,却能减少后续返工、退货和扯皮;对于新品尤其值得执行。
我们曾经在大促前发现一批合同的验收条款无法支撑实际检验,但如果全部重签,供应商和内部审批都来不及。我想知道,哪些内容可以通过补充协议、订单附件或验收确认单补齐,哪些风险如果不重签就很难挽回?
先不要急着让所有供应商重新签一遍合同,应先做风险分级。把合同按采购金额、销量预测、质量事故后果、供应商替代难度和交付进度分成高、中、低三档,优先处理高金额、高传播风险和不可替代供应商。已经签署的合同,补救顺序通常是“确认事实,锁定新增标准,确认生效时间,保留证据”。
先把已确认样品、报价单、检测报告、会议纪要和聊天记录集中归档,再通过补充协议或订单附件明确哪些内容属于本批次交付条件。对于无法及时重签的订单,至少要形成一份双方确认的《交付与验收确认单》,写清产品版本、批次、数量、抽检比例、关键指标、检测工具、异议期限和不合格处理方式。
文件必须注明适用订单号和生效批次,避免供应商把新标准延伸到过去订单,或把旧标准用于后续批次。
可以按照下面的方式判断补救强度: 风险情形建议动作不能省略的证据 一般外观偏差,容易返工订单附件加验收确认单确认样、照片、双方确认时间 涉及安全、合规或人身风险暂停交付,重新审核并签补充协议检测报告、法规要求、责任人审批 大促核心商品且无法替代设置分批交付和到货复检批次记录、抽检结果、异常处理承诺 需要特别注意,事后补充标准不能自动证明供应商对已发生的质量问题承担责任。
补充文件应明确适用范围和生效日期,历史批次则应根据当时已有的确认材料、实际交付状态和双方往来记录单独判断。
过去我们只看合同签署率和审批时长,数据看起来一直不错,但退货率和供应商争议并没有明显下降。后来我怀疑,真正需要监控的不是“合同有没有签”,而是合同中的质量要求能不能被采购、质检和供应商共同执行。
合同管理的核心指标不应是签署数量,而应是合同条款能否降低交付不确定性。建议至少追踪“质量条款完整率、验收可执行率、首批合格率、质量异常闭环时长、合同争议率”五类指标,并按品类、供应商和采购负责人拆分。我更看重“质量条款完整率”与“首批合格率”的联动。
如果条款完整率从70%升到98%,但首批合格率没有变化,说明团队可能只是增加了文字,没有解决指标是否合理、供应商能否稳定生产或质检方法是否一致的问题。
可以采用以下指标定义,避免各部门用不同口径报数: 指标计算方式判断重点 质量条款完整率具备指标、偏差、方法、责任四项的合同数 ÷ 抽查合同数条款是否可执行 首批合格率首批验收合格数量 ÷ 首批验收总数量前置要求是否准确 异常闭环时长从异常登记到责任处理完成的平均小时数流程是否真正运转 争议率产生责任争议的订单数 ÷ 总订单数证据和责任是否清晰 数据看板还要增加两个容易被忽略的维度。
第一是“按批次看”,因为供应商可能首批合格、后续批次降级;第二是“按异常类型看”,因为外观、功能、包装和合规问题的根因完全不同,混在一个合格率里会掩盖真正风险。我的判断标准是:连续三个采购周期内,质量异常率下降的同时,异常闭环时长缩短,且供应商争议没有因“过度严格”而上升,才说明合同管理真的改善。
单独追求合同模板覆盖率,往往只会得到更厚的文件,而不是更稳定的商品质量。


读者评论
文章把“样品通过”和“批量稳定”区分开,这点很实用。实际采购中,很多争议确实不是货物完全不合格,而是材料、包装或配件发生了未记录的替换。把重大变更、重新送样和批次留样写进合同,比单纯增加违约金额更有效。
质量标准前置到选品阶段的观点值得关注。我们过去常把尺寸、颜色和包装要求放在验货环节,结果仓库、采购和供应商各自理解不同。尤其是“无明显色差”这类表述,如果没有样品编号、比对条件和容差,发生纠纷时很难判断责任。
文中提到用聊天记录代替正式变更记录,这是不少团队都会踩的坑。即时消息虽然方便,但很难完整关联订单、批次和审批人。建议在某项目管理平台中建立变更单,并要求同步记录影响范围、是否重新检测和最终批准结果,这样后续追责会清晰很多。
