很多品牌商家把样品评估理解成“收到样品后看一眼、摸一摸、试用一下”,但我在多次电商采购项目复盘中发现,真正导致品质升级失败的,往往不是供应商不会打样,而是采购团队没有把“好样品”定义成一套可复核、可量化、可追责的决策标准。一个看起来不错的样品,可能在量产后出现色差、装配偏差、包装破损、气味超标或批次稳定性下降。样品评估要落地,核心不是增加审批人,而是把需求、样品、检测、试产和量产验收连成一条证据链。
我通常把样品评估拆成四个问题:这个样品是否满足用户使用需求,是否符合品牌表达,是否具备稳定量产的可能,是否能在目标成本内持续交付。前三个问题回答“能不能做”,最后一个问题回答“能不能长期做”。只回答前两个问题,采购团队很容易买到一次性好样品,却买不到稳定商品。
因此,评估表不能只写“外观良好”“手感不错”“符合要求”。这些描述无法指导第二个人复核,也无法在争议发生时判断责任。更有效的写法是把感受转成指标,例如“盒体四角无明显压痕,距产品正面50厘米、自然光下不可见”“拉链往返500次后无卡顿”“单件净重误差控制在标称值的±3%以内”。
我的核心判断是:样品评估的交付物不是一个通过或不通过的结论,而是一组能被供应商、质检、仓库和客服共同理解的验收规则。这组规则越早形成,后期的返工、退货和售后解释成本越低。
一套可执行的样品评估,至少应当包含四层证据。第一层是需求证据,包括产品用途、目标人群、销售渠道和核心卖点;第二层是实物证据,包括样品照片、尺寸、重量、材质和关键部位记录;第三层是验证证据,包括功能测试、耐久测试、运输模拟和必要的第三方检测;第四层是量产证据,包括首件确认、巡检记录、批次抽检和异常处理记录。
很多团队只保存第二层证据,结果就是“样品在这里,大家都看过了”。但当量产货出现问题时,没有人说得清当时通过的到底是哪一个版本,也没有人能证明供应商是否更换了材料、工艺或外协工厂。
| 证据层级 | 要解决的问题 | 建议留存内容 | 常见缺口 |
|---|---|---|---|
| 需求证据 | 为什么这样设计 | 用户场景、规格书、禁用项、目标成本 | 只写功能,不写使用边界 |
| 实物证据 | 样品具体长什么样 | 全景图、细节图、尺寸、重量、版本号 | 照片没有比例尺和日期 |
| 验证证据 | 是否经得起使用和运输 | 测试条件、测试次数、检测报告、异常照片 | 只记录结果,不记录条件 |
| 量产证据 | 批量交付能否复现 | 首件签样、巡检、抽检、批次放行记录 | 样品通过后缺少量产对照 |

我不建议所有项目都只使用“通过”和“不通过”。在新品开发期,更实用的是分为“通过”“有条件通过”“不通过”三类。“有条件通过”并不是妥协,而是明确哪些问题必须在下一轮关闭,哪些问题可以接受并纳入量产监控。
例如,礼盒的局部压痕可能属于可整改外观问题,但食品接触材料无法提供合规证明,就不能被归入“后续优化”。我在项目中见过最危险的记录,就是把不同严重程度的问题全部写成“请供应商改善”,最后既没有停止项目,也没有形成明确的放行边界。
样品通常由熟练工人手工处理,生产数量少,工厂会投入更多时间进行挑选、修整和返工。量产则受到设备节拍、人员流动、材料批次、工序衔接和包装效率影响。样品阶段表现出来的“精致”,有时只是人工投入的结果,并不代表工艺本身已经稳定。
我曾参与过一个家居用品项目,样品的边缘处理非常平整,但首批量产后出现约7%的毛刺。复盘发现,样品是由打样师傅单独完成的,量产转到自动裁切线后没有增加二次倒角工序。采购方当时验收的是“某一件样品”,而不是“这件样品背后的工艺路径”。
所以,在样品评估时必须追问三个问题:样品由谁制作,量产由谁制作;样品使用了什么设备,量产是否使用同一设备;样品做了哪些人工修整,量产是否能够保留这些工序。只要其中一个答案不同,样品与量产之间就存在需要验证的差距。

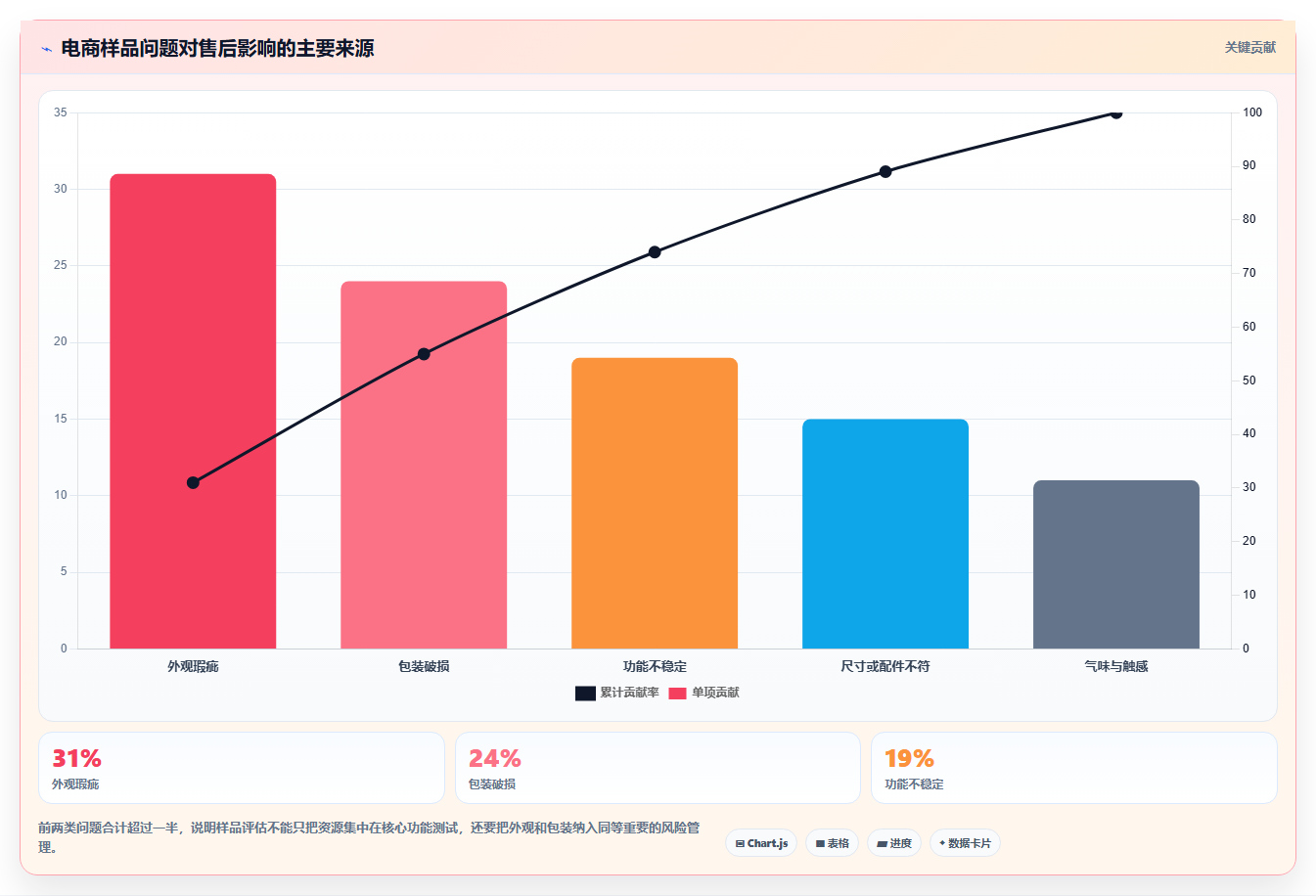

线下采购中,一个小瑕疵可能只影响一位验货人员的判断;电商销售中,同样的瑕疵会通过图片、评价、短视频和客服记录快速扩散。尤其是包装、颜色、气味、噪音、使用顺滑度这类用户容易感知的属性,往往会直接影响评分和退货。
从我跟踪的一个小家电类项目看,产品核心功能没有明显故障,但因外壳接缝不齐、包装内衬松动,上市首月的“做工问题”差评占全部差评的31%。这类问题并不一定在传统功能测试中暴露,却会影响用户对品牌专业度的整体判断。
品牌商家不能只围绕“产品能不能用”评估样品,还要围绕“用户会不会认为它值得这个价格”进行评估。电商页面承诺越高,样品标准就越不能只停留在基本功能层面。

在团队协作中,样品通常会经过采购、产品、设计、质检、运营和老板等多人判断。最常见的混乱是:采购说“产品经理看过了”,产品经理说“只是看过图片”,设计说“我没确认量产色”,质检说“没有收到签样版本”。每个人都参与了,但没有形成闭环。
电商采购平台的价值,不是简单把聊天记录搬到线上,而是让样品具备唯一身份。至少要有样品编号、供应商、版本、寄送日期、评估人、测试条件、问题照片、整改记录和最终结论。图片、表格和文字必须指向同一个版本,否则系统越热闹,追溯越困难。
“这个颜色高级”“摸起来很有质感”“整体比较精致”,这些判断并非没有价值,但它们不能单独作为放行依据。主观判断适合用来发现问题,不适合直接定义结果。我们可以先用感官判断提出疑点,再用色差、厚度、克重、平整度、耐磨次数或用户盲测把疑点固定下来。
我通常会要求评估人把主观意见改写成两句话。第一句写“我观察到什么”,第二句写“它可能影响什么”。例如,“表面在侧光下可见轻微波纹,可能影响高光拍摄下的质感呈现”,比“质感不够高级”更容易让供应商理解,也更方便后续复验。
完美样品有时反而需要追问。样品是否使用了特殊材料?是否由高级工人手工完成?是否经过额外抛光?是否为了展示效果而省略了量产中必须存在的结构?如果这些问题没有答案,样品越漂亮,量产不确定性可能越高。
我会在评估表中增加“样品与量产差异说明”一栏,要求供应商逐项填写:材料是否一致、设备是否一致、工艺是否一致、包装是否一致、关键外观是否可复制。供应商不愿意填写时,通常说明他们自己也没有完成量产准备。
一次功能测试只能证明样品在某个时点、某个条件下表现正常,不能证明它在不同批次、不同温度、不同使用强度下都稳定。特别是电子配件、结构件、密封件和带有活动部件的商品,偶发故障往往比完全失效更难发现。
低成本的改进方式不是立刻安排昂贵检测,而是增加重复和边界测试。例如同一型号取3件样品,分别进行基础测试、连续测试和极限条件测试;对关键尺寸测量10次,记录最大值、最小值和离散程度;对包装进行跌落或挤压模拟后,再检查商品是否受损。
检测报告只能证明被送检的样品在规定条件下符合某些项目,不能自动证明每一批量产货都与送检样品一致。报告的样品编号、材料、生产日期、检测范围和适用标准都需要核对。尤其是供应商提供的通用报告,可能只覆盖原材料或同系列产品,并不覆盖当前规格。
我的做法是把检测报告视为“合规证据”,把样品评估视为“产品体验和复制能力证据”,两者互相补充而不是相互替代。缺少检测报告时不能直接判断产品不合格,但必须把合规风险标记为未关闭。
这是最常见、也最昂贵的错误。订单一旦下达,供应商会把它理解为规格已经确定。之后再发现样品问题,修改就会牵涉原料采购、排产、包装、模具和交付日期。所谓“先做起来再说”,本质上是把评估成本转移到量产和售后阶段。

不是每个产品都需要同样复杂的样品评估。我的判断框架是“用户损失×发生概率×发现难度”。用户损失包括安全、功能、退货、评价和品牌承诺损失;发生概率来自材料、供应商历史和工艺复杂度;发现难度则看问题是在出厂前容易发现,还是要等用户使用一段时间才暴露。
例如,普通纸质吊牌的颜色偏差,通常属于中低风险,可以通过首件和抽检控制;婴童用品的结构强度、食品接触材料和小零件脱落,则属于高风险,必须在样品阶段完成更严格的验证,不能因为订单金额小就降低标准。
| 风险等级 | 典型问题 | 评估深度 | 放行要求 |
|---|---|---|---|
| 高风险 | 安全、法规、核心功能失效 | 多件重复测试,必要时第三方检测和小批试产 | 关键项全部关闭,证据完整 |
| 中风险 | 耐久、外观一致性、包装保护 | 样品对比、边界测试、运输模拟 | 主要缺陷关闭,允许项有上限 |
| 低风险 | 非关键装饰、一般性排版细节 | 视觉检查和首件确认 | 明确可接受范围即可 |
为了避免评估表过长、没人认真填写,我会把测试项目分成三个层级。必测项目直接关系到安全、核心功能、法规和销售承诺;应测项目关系到耐用性、外观稳定性和运输损耗;可选项目用于高端线、新材料或供应商不稳定时的额外验证。
这个分层有一个实际好处:当项目时间紧张时,团队不会把所有测试都做成“以后再说”,而是先保证必测项完整。相反,当产品定位高端或供应商首次合作时,也能清楚知道应增加哪些验证,而不是凭感觉加测试。
评分适合做横向比较,门槛适合做风险控制。一个样品总分85分,并不代表一定能放行,因为它可能在安全项目上得0分。反过来,一个样品在非核心外观上略有不足,但所有关键功能和合规指标达标,也可能适合先小批试产。
我建议采用“总分+一票否决项”的组合方式。总分可以由外观、功能、结构、包装、成本匹配度和量产可行性组成;一票否决项则包括安全风险、法规缺失、核心功能失败、关键材料不符和无法追溯的版本差异。
| 评估维度 | 建议权重 | 评分方式 | 一票否决情形 |
|---|---|---|---|
| 核心功能 | 30% | 按测试通过率和稳定性评分 | 关键功能无法完成 |
| 安全与合规 | 25% | 按文件完整性和检测结果评分 | 存在明显安全隐患或材料不符 |
| 外观与品牌表达 | 20% | 按缺陷等级和视觉一致性评分 | 核心品牌标识错误 |
| 耐久与运输 | 15% | 按重复测试和模拟结果评分 | 正常使用周期内快速失效 |
| 量产与成本可行性 | 10% | 按工艺、交期、报价稳定性评分 | 无法提供稳定工艺或关键材料来源 |

一个评估表上有20条意见,不一定比只有5条意见更严重。真正重要的是缺陷等级、发生位置、影响范围和复发可能性。我建议将问题分为致命缺陷、主要缺陷和轻微缺陷,并为每一类设定不同处理规则。
缺陷记录至少包含五项内容:问题位置、问题表现、判断标准、责任方、复验方式。比如“包装不好看”应改为“外盒正面右下角出现约20毫米折痕,影响主视觉拍摄,要求重新优化内衬支撑,下一版进行1米跌落测试并复核外观”。
采购单解决的是买多少、多少钱、什么时候交付;样品评估单解决的是买什么、按什么标准判断、谁来确认和如何进入量产。两者必须关联,但不能混成一张单。样品评估单应当在询价或打样前创建,避免供应商先做了样品,内部才开始补标准。
我建议样品评估单至少设置以下字段:产品名称、版本号、供应商、目标渠道、目标售价、目标采购价、使用场景、必达指标、禁用项、样品数量、测试负责人、评审截止时间、整改截止时间和量产关联订单。
采购团队常说“按图片打样”,但图片只能表达风格,不能表达所有技术要求。打样前应至少提供一页简版规格书,内容包括尺寸公差、材质要求、颜色参考、功能要求、包装方式、标识位置和不可接受问题。
对于无法立即量化的指标,可以采用“参照样+文字边界”的方式。例如,要求表面触感接近参照样,但不允许出现明显粘手、掉粉和刺鼻气味;要求颜色接近标准色卡,并规定在指定光源下观察。关键不是一次把所有标准写得很复杂,而是让双方在打样前知道哪些地方不能靠主观争议解决。
我在实际项目中通常安排三类角色参与评估:产品或研发人员负责功能与结构,质检人员负责缺陷与测试,运营或品牌人员负责用户感知与页面承诺。三类人不必同时开会,但必须分别留下判断,避免一个人既定标准又自己解释结果。
评估顺序也很重要。先核对样品身份和数量,再做外观及尺寸检查,然后进行功能和耐久测试,最后才讨论是否符合品牌调性。先看“喜欢不喜欢”,容易形成锚定效应;先确认硬指标,才能减少情绪对决策的干扰。
样品漂移指的是评估过程中,团队讨论的样品、供应商修改的样品和最终生产的样品并不是同一个版本。它常常不是故意发生的,而是因为文件名模糊、照片散落在群聊、修改没有编号、旧版本没有标记失效。
我建议采用简单的版本规则,例如“产品简称-年份月份-版本号”,每次材料、尺寸、结构、颜色、包装或工艺发生变化,都必须升版。评估单中要显示当前有效版本,旧版本只能查看不能继续提交审批。
样品签确认后,还应制作“签样对照页”,把正面、背面、关键尺寸、材质、包装和易出问题部位集中展示。量产验货时,质检员拿到的不能只是一个模糊的样品实物,还要有可快速比对的图文标准。

整改状态至少分为“待处理、处理中、待复验、复验通过、复验不通过、接受偏差”六种。供应商提交改善照片只能进入“待复验”,不能直接进入“通过”。图片能证明外观变化,却不能证明材料、耐久和批量稳定性已经改变。
如果品牌方决定接受某个偏差,也必须写清接受范围、接受原因和有效期限。例如,某批外包装允许存在不影响销售的轻微压痕,但比例不得超过0.5%,且只适用于首批清库存,不得自动沿用到下一批。没有边界的让步,最终会变成新的默认标准。
下面这个案例来自我参与过的一个品牌礼盒项目,具体品牌和金额已做匿名处理。产品本身没有明显功能问题,样品在会议室展示时也获得了较高评价,但历史同类商品的仓库反馈显示,长途运输后外盒边角容易塌陷,内装产品会在盒内晃动。
供应商最初提出的方案是增加外箱厚度,报价每套增加0.8元。我们没有立即接受,而是把问题拆成三个变量:外盒抗压能力、内衬固定能力和外箱装箱方式。测试后发现,单纯增加外箱厚度只能解决部分问题,内衬松动才是商品碰撞后破损的主要原因。
项目组制作了三种样品方案。A方案保持原内衬,只增加外箱厚度;B方案优化内衬卡位,不改变外箱;C方案同时优化内衬和装箱间隙。每种方案各取5套,分别进行静态堆码、1米跌落和模拟长途搬运测试。
我们特别增加了“运输后开箱体验”这一项,因为有些包装虽然没有明显破损,但拆箱后会出现内件移位、纸屑、掉色或开合困难。对于礼盒类商品,运输后的第一眼体验就是用户实际感知,不能只在工厂看出厂状态。
| 方案 | 外盒破损率 | 内件移位率 | 单套增量成本 | 综合判断 |
|---|---|---|---|---|
| A方案:加厚外箱 | 8% | 22% | 0.80元 | 成本增加,但核心问题仍存在 |
| B方案:优化内衬 | 5% | 7% | 0.45元 | 改善明显,适合继续验证 |
| C方案:内衬加装箱优化 | 1% | 2% | 0.62元 | 综合风险最低,最终采用 |
如果只比较报价,A方案看起来并不昂贵;但按照5000套订单计算,A方案预计会增加约400套破损或移位风险。假设每套返工、补发和客服处理成本为18元,潜在处理成本就可能达到7200元,远高于B或C方案的结构优化费用。
最终选择C方案,并不是因为它在单项指标上绝对最好,而是因为它在破损率、移位率、增量成本和量产可行性之间取得了更好的平衡。这个案例给我的经验是:样品评估必须把“测试结果”翻译成“订单级影响”,否则管理层很难理解为什么要为一个看似细小的结构变化支付额外成本。

这个项目最后形成了四个可复用的字段:运输场景、测试样品数量、破损判定照片和订单级损失估算。后来同类产品打样时,供应商必须在评估单中说明内衬材料、卡位尺寸、外箱装箱数和堆码方式,避免再次只用“加强包装”这样的模糊表达。
首批量产时,我们没有直接抽检外观,而是先确认首件包装与签样一致,再从不同生产时段和不同箱位抽取样品。这样做的原因是包装问题可能集中在某一台设备、某一班组或某一批纸材中,单纯连续抽取几件样品,容易把偏差低估。
首次合作最大的风险不是某一个样品瑕疵,而是供应商的真实生产能力尚未被验证。建议把重点放在材料来源、关键工序、质量人员配置、历史同类产品和异常处理速度上。样品通过后,不要立即安排大批量生产,优先安排小批试产,用于验证样品标准能否被普通生产人员稳定复制。
老供应商不代表没有风险。材料替换、设备维护、人员更换和订单高峰,都可能造成质量波动。常规补单可以简化首次评估,但不能取消版本核对和首件确认。只要产品、材料、工艺、包装或交付周期发生变化,就应重新判断风险等级。
如果供应商连续多个批次稳定,可以把部分测试转为抽样监控,但关键项目仍应保留。比如外观问题可通过抽检比例控制,核心安全或合规项目不能因为历史稳定就完全不检查。
高客单价商品的评估重点不应只放在功能合格,而要关注细节一致性、开箱体验、材质触感、噪音、气味和长期使用感。用户支付的溢价越高,对“合理瑕疵”的容忍度越低。普通商品可以接受不影响使用的细微差异,高端商品则可能因为一处明显毛边而被认为“不值这个价格”。
这类商品适合增加用户盲测。盲测不必追求大样本,10至20名目标用户也能发现内部人员习以为常的问题。测试时不要只问“喜欢吗”,而要问“你愿意为它支付多少”“哪一点让你觉得不值”“与页面描述是否一致”。
当大促节点临近,最容易出现为了赶时间而压缩评估。我的建议不是简单延迟上线,而是把风险拆开:高风险项必须保留完整验证,中低风险项可以采用并行测试、先小批备货或限定渠道销售。
新材料项目最容易出现“样品很惊艳、量产很普通”的情况,因为实验室效果和连续生产条件不同。评估时要增加材料批次差异、环境适应性和加工窗口测试,重点询问温度、湿度、固化时间、储存期限和设备参数。
如果供应商无法提供稳定的工艺参数,至少应进行小批试产,并记录每个关键工序的操作条件。没有工艺窗口的样品,只能算设计验证样,不能直接算量产样。

质量升级通常会带来材料、检测、人工、包装和库存成本,但并非所有“更高标准”都值得执行。真正需要判断的是,这项升级是否能减少用户高频感知的问题,是否能降低批量风险,是否与商品定位和售价匹配。
例如,普通促销赠品没有必要采用高端礼盒工艺,但如果赠品承担品牌传播功能,印刷清晰度和包装完整性仍然重要。反过来,售价较高的商品如果只在用户几乎感知不到的内部结构上投入,而忽略开箱体验,就可能出现投入与结果错配。
| 选择方向 | 优势 | 代价 | 适用情况 |
|---|---|---|---|
| 低成本稳定 | 容易复制,供应链波动小 | 外观或体验上限可能有限 | 走量款、价格敏感型商品 |
| 高标准展示 | 视觉和体验更突出 | 工艺复杂,量产一致性要求高 | 品牌旗舰款、高溢价商品 |
| 分层版本 | 兼顾引流款与利润款 | 规格管理和库存管理更复杂 | 同一品牌多价格带经营 |
我的经验是,品牌商家不应追求所有商品都采用旗舰标准,而应建立“基础标准、主力标准、旗舰标准”三级体系。这样既能让采购有边界,也能避免供应商面对每个项目都重新猜测品牌要求。
现实生产不可能做到绝对零缺陷。真正成熟的做法不是要求供应商承诺“完全没有问题”,而是定义哪些偏差可以接受、出现多少可以接受、如何抽检、超过后怎么处理。
比如颜色轻微差异,可以规定在标准光源下与参照样比较,并设置可接受范围;外观细节可以规定A类、B类缺陷数量上限;包装可以规定每百件允许的轻微压痕数量。只有把偏差写成范围,质检和供应商才不会陷入“你觉得明显、我觉得正常”的争论。
评分表容易带来一种错觉:只要总分够高,产品就可以放行。但在品牌商品中,某些体验是不可被平均的。例如一个杯子整体外观得分很高,但有明显异味;一个充电配件价格很有优势,但偶发断连;一个礼盒印刷精美,但运输后容易变形。这些问题不能用其他项目的高分抵消。
因此,我会把关键体验分成“可补偿项”和“不可补偿项”。可补偿项包括部分装饰细节、非核心配件和小幅交期波动;不可补偿项包括安全、核心功能、真实材质、关键尺寸和页面承诺。决策时,先看不可补偿项,再看总分和成本。

如果团队刚开始建立样品管理流程,我建议先用一张结构清晰的评估单,不要一开始追求复杂系统。字段可以按“基本信息、硬指标、体验指标、风险证据、整改闭环、放行结论”六个区域组织。
以下示例可以直接改造成团队内部模板。重点不在于文字形式,而在于每一条都能让执行人知道“看什么、怎么测、达到什么程度、出现问题后怎么办”。
样品版本:礼盒-V03
评估项目:运输后外观与内件固定
测试条件:1米高度,六面各跌落1次;常温静置24小时后开箱
验收标准:外盒不得出现贯穿性破损;内件移位不超过5毫米;开箱后主视觉面无明显压痕
测试结果:5套样品中1套内件移位约7毫米
缺陷等级:主要缺陷
整改要求:将内衬卡位宽度缩小2毫米,并增加底部缓冲垫
责任人:供应商项目负责人
复验方式:重新提供5套同版本样品,重复原测试
放行结论:有条件通过,不得进入大批量生产
这类记录比“包装需要改善”更有执行价值,因为它同时说明了问题、条件、标准和下一步动作。后续如果发生争议,团队也能快速判断是测试条件不同、供应商未按要求整改,还是标准本身需要调整。
评审会议最好按照固定顺序进行。先确认事实,再讨论影响,最后做决策。事实包括尺寸、功能、测试结果和照片;影响包括用户感知、售后风险、成本和交期;决策包括放行、整改或换供应商。
如果有人提出“我不喜欢”,主持人应继续追问:具体是哪一处不符合预期,用户在什么场景会感知,能否通过标准或参照样描述,整改后如何复验。这样做不是压制审美,而是把审美判断转化为可以被执行的设计要求。
流程是否有效,不能只看有没有评估表,还要看评估表是否真的降低了重复工作和批量异常。我建议每月追踪四个指标:样品一次通过率、整改关闭周期、样品与量产差异率、量产后首月售后问题率。
一次通过率过低,可能说明前期需求不清或供应商能力不匹配;一次通过率过高,也不一定是好事,可能代表测试过于宽松。整改关闭周期反映协作效率,样品与量产差异率反映复制能力,首月售后问题率则是最终结果指标。

第一是量产后首批异常率,尤其要看异常是否集中在样品评估已经提出过的问题上。如果问题曾被发现却没有关闭,说明流程没有真正约束决策;如果问题从未被发现,说明测试项目或样品数量不足。
第二是供应商重复缺陷率。一个供应商偶尔出现一次小问题并不可怕,持续重复出现同类问题却没有根因改进,才是更大的风险。采购团队需要区分“偶发错误”和“系统能力不足”,不能只用一次批次结果判断合作关系。
第三是质量成本占比。质量成本不仅包括检测费,还包括打样、返工、报废、补发、退货、客服和评价维护。适度增加前期评估投入,如果能够显著减少后期成本,就属于有效投入,而不是流程负担。
样品评估标准不是一次性文件。每次出现量产异常,都应回看三个问题:这个问题在样品阶段是否可能被发现;当时有没有对应测试;如果有测试,为什么没有触发放行限制。复盘的目的不是追责某个人,而是找到标准、流程或信息传递中的缺口。
例如,某批产品出现气味问题,复盘发现团队只做了开箱即时闻测,没有做密封24小时后的复测。下一版标准就应补充“密封环境静置时间”和“开箱后观察时间”。只有这样,异常才会沉淀为组织能力,而不是停留在一次投诉的处理记录中。
不要先从模板开始,而要先整理退货、差评、仓库异常、质检不合格和供应商返工记录。把问题按外观、功能、材料、包装、尺寸、配件、交付和合规分类,统计出现次数及处理成本。过去的问题是最可靠的标准来源之一。
按用户损失、发生概率和发现难度给商品分级。先挑选订单量大、客诉多、客单价高、供应商不稳定或涉及安全合规的商品,建立必测项目清单。不要试图一次覆盖全品类,先让高风险商品形成闭环。
把“高级”“结实”“无异味”“颜色一致”“包装牢固”等词逐一改写成可观察或可测试的表达。无法完全量化的项目,使用参照样、照片、边界描述和缺陷等级组合。目标不是让文件看起来专业,而是让不同人员执行时得到接近的结果。
规定样品编号、版本命名、照片格式、测试记录、检测报告和签样文件的保存方式。任何涉及材料、结构、颜色、尺寸、包装和工艺的变化,都必须升版。旧版本保留历史记录,但不能继续作为当前生产依据。
选一个即将打样或补单的项目,不要选择已经结束的项目做演示。让采购、产品、质检和运营分别填写相关部分,观察哪些字段没人能填、哪些标准供应商无法理解、哪些测试需要调整。
在放行前向供应商追问样品和量产的设备、材料、人员、工序、包装是否一致。对于不一致的地方,安排小批试产或增加首件确认。这个步骤往往能发现最容易被忽略的复制风险。
明确每月查看一次样品一次通过率、整改关闭周期、样品与量产差异率和上市首月售后问题率。每季度更新一次高频缺陷库,把真实异常转成下一批项目的必测项。

品牌商家做样品评估,最容易陷入两个极端:一端是凭经验和审美快速通过,另一端是堆叠大量表格和检测项目,却没人真正执行。前者把风险带入量产,后者把流程做成负担。
我更认可第三条路:先用历史问题找到高风险点,再把高风险点转成可验证标准,随后通过版本控制、重复测试、小批试产和首件确认,验证样品是否能够被稳定复制。这样的评估既不是形式审批,也不是无限加码,而是围绕用户损失和量产风险分配资源。
样品评估的最高标准,不是样品在会议室里看起来多漂亮,而是商品经过生产、运输、入仓和使用后,仍然接近当初被认可的样子。当品牌商家能够在电商采购平台上记录每个版本、每项测试、每个整改和每次放行,品质升级才真正从“个人经验”变成“组织能力”。
下一步可以从一个高风险商品开始:整理过去三个月的异常记录,选出五个最容易引发退货或差评的问题,写成可复验标准,并用一张完整的样品评估单跑完一次真实项目。等这一轮完成后,再把有效字段复制到其他商品,而不是一开始就试图建立一套覆盖所有场景的复杂制度。
我以前在做电商采购时,曾经把样品验收表设计成“外观、功能、包装”三项打分,结果首批大货仍然出现了明显的客诉。后来我才发现,样品评估真正难的不是判断样品好不好,而是把“好”拆成可以复核、可以追责、可以复制的标准。
样品评估不能只设置“合格”或“不合格”,因为这两个结论无法解释偏差发生在哪里,也无法指导供应商改进。更麻烦的是,样品通常经过供应商挑选,状态优于量产平均水平,如果没有记录关键尺寸、材料、工艺和使用条件,样品通过并不代表大货稳定。
我在一次家居用品采购项目中做过对比:第一版评估表只有5个判断项,样品通过率为80%,但首批500件中有37件出现装配松动,客诉率达到7.4%。第二版改成分层评分后,样品通过率降到52%,但供应商完成工艺调整后,后续2000件的异常率降到了1.1%。这说明更严格的样品筛选,反而能降低量产成本。
评估方式主要记录内容适合判断什么常见风险 合格/不合格是否达到最低要求淘汰明显不符合者无法识别临界质量和改进方向 百分制评分外观、功能、耐用、包装等分项得分供应商横向比较权重设置不合理时会掩盖致命缺陷 门槛加评分关键项一票否决,普通项分数排序控制底线并做采购决策前期需要定义关键指标 我更推荐“门槛加评分”模型。
比如食品接触类产品,材料合规、异味、密封性属于一票否决项;颜色一致性、包装完整度、交付配合度则可以进入评分项。这样既不会让一个包装小瑕疵否定全部样品,也不会因为外观漂亮而放过安全或功能问题。落地时可以把指标拆成四层:必须满足的合规指标、直接影响使用的功能指标、影响复购的体验指标、影响履约的供应指标。
每项指标都要写清测试方法、允许误差、样本数量、判定人和证据形式。只写“质感好”“做工精细”这类词,后续几乎一定会产生争议。一个可执行的样品记录至少应包含:样品编号、版本日期、供应商批次、测试环境、测试结果、异常照片、处理结论和责任人。
尤其要把“样品确认版”与“量产允许偏差”分开记录,否则供应商很容易拿确认样品作为绝对标准,采购方则按更高要求验收,最终形成扯皮。
我曾经接手过一张接近两页的样品评分表,指标看起来很专业,但采购、品控和运营三方填写后,最后得分经常差十几分。复盘后发现,问题不是指标太少,而是每个人对“优秀、良好、一般”的理解完全不同。
一套能执行的评分表,核心不是指标数量,而是让不同岗位在相同证据下得出相近结论。指标超过30项并不一定专业,很多团队最后只认真填写前5项,剩下内容变成形式化勾选。我实际使用时,会先把指标分成“硬门槛”和“可比较项”。硬门槛只判断是否通过,例如法规文件、关键尺寸、核心功能和安全风险;
可比较项才进行加权,例如外观一致性、操作便利性、包装体验和供应商响应速度。
指标模块建议权重示例指标评分方式 合规与安全不计入总分,作为门槛材质、标签、检测文件通过/不通过 核心功能35%承重、密封、稳定、兼容性测试数据加分 品质稳定性25%尺寸偏差、外观一致性、耐久表现按缺陷等级扣分 用户体验20%触感、易用性、清洁难度场景测试评分 履约与协作20%打样速度、改样响应、包装执行事实记录评分 评分标准必须写成可观察行为。
例如,“操作顺畅”可以改成“连续操作20次,无卡顿、异响或需要二次调整”;“外观良好”可以改成“在标准光源下,距离50厘米观察,不得出现明显色差、刮痕或溢胶”。标准越具体,评估结果越容易复现。还要为缺陷设置分级,而不是所有问题都扣同样的分。致命缺陷会造成安全、合规或核心功能失败,应直接终止评估;
主要缺陷会影响正常使用或导致较高退货,应限制通过;次要缺陷只影响观感或包装,可进入整改清单。缺陷分级比单纯增加评分项更能提升决策质量。在协作流程上,我建议由采购负责价格与交付信息,品控负责测试与证据,运营负责用户场景,最终由一个明确的决策人确认结论。三方可以分别打分,但不能让“平均分”自动决定结果。
一次核心功能失败,即使其他项目得分很高,也不应被平均分掩盖。表单最后应增加“是否允许带条件通过”一栏。带条件通过必须同时写明整改项、截止日期、复验方式和未完成时的处理方案。没有这四项的“先上架再说”,通常会把样品问题转化成库存问题。
我遇到过一次样品表现非常好,但大货波动很大的情况。后来抽查同一供应商的10件备样,发现关键尺寸有近0.8毫米差异,而最初送检的那一件恰好是表现最好的样本。
样品数量不能固定套用“测3个”或“测5个”,而应根据产品风险、供应商成熟度和成本后果决定。单件样品只能验证设计是否可行,不能证明制造过程稳定,更不能代表量产一致性。在实际采购中,我会把验证分成三个阶段。第一阶段是单件功能验证,重点判断方案能不能用;
第二阶段是多件一致性验证,重点判断同一批样品之间是否稳定;第三阶段是小批量试产,重点判断生产过程能否复制确认样。
阶段建议数量主要目的不适合得出的结论 概念样1至2件确认结构、功能和基本体验不能证明量产一致性 确认样5至10件检查尺寸、外观、功能波动不能替代小批试产 小批试产通常为预计首批量的1%至5%,最低不少于30件验证工艺、包装和出货流程不能直接代表长期供应能力 如果产品涉及安全、密封、承重、耐热或儿童使用,我会提高样本数量,并进行破坏性测试。
比如一个声称可承重10公斤的收纳产品,不能只做静态承重,还要测试反复放取、偏心受力和高低温后的变形。单次测试通过,往往只能说明样品在理想条件下没有立即失效。抽样时也要避免让供应商只寄“精选样”。可以要求从不同生产时间、不同包装箱或不同工位随机抽取,并记录抽样位置。
若只能收到供应商专门挑选的样品,应把结论写成“设计验证通过”,而不是“量产验证通过”。这两个结论的采购含义完全不同。我还会关注数据的离散程度,而不只看平均值。例如5件产品的尺寸分别为100.1、100.2、100.2、100.3、100.3毫米,平均值很好,但波动很小;
如果是98.9、99.8、100.1、100.9、101.2毫米,即使平均值接近100毫米,也说明工艺控制不足。采购决策应同时看最大偏差、极差和缺陷集中位置。当测试成本较高时,可以采用风险分层:低风险产品先测5件,中风险产品测10件并做场景测试,高风险产品先做文件审查、再做多件验证和小批试产。
这样比所有商品统一套用一个样品数量更节省,也更符合品质升级的实际需求。
我曾见过供应商拿着一只确认样品来对照大货,而采购团队拿的是聊天记录和几张模糊照片,双方都认为自己有道理。最后真正缺的不是检验人员,而是一份能被现场执行的“黄金样”和版本化标准。
样品评估最容易被忽略的环节,是从“判断样品”过渡到“控制量产”。如果评估结果没有转化成采购订单、生产要求、包装规范和验货表,样品只是一次性决策材料,不会改变后续交付质量。我建议建立“样品到大货”的四份文件闭环:确认样记录、关键规格表、缺陷判定表、量产验货报告。
确认样记录解决“当时确认了什么”,规格表解决“要做到什么程度”,缺陷表解决“什么问题算不合格”,验货报告解决“这批货实际做得怎样”。
文件必须包含的内容常见遗漏 确认样记录照片、版本号、样品编号、签核人、日期没有标记可接受的自然差异 关键规格表尺寸、材质、工艺、性能、包装要求只有目标值,没有允许公差 缺陷判定表致命、主要、次要缺陷及示例只写文字,没有照片或实物对照 量产验货报告抽样数量、结果、异常、处理结论没有关联样品版本和生产批次 确认样最好采用“实体样加数字档案”的方式管理。
实体样用于触感、重量、装配和颜色对比;数字档案用于尺寸、结构、标签和包装记录。照片要带比例尺或标准参照物,不能只拍一张经过美化的产品图,否则现场很难判断刮痕、色差和变形是否超出允许范围。订单中还要写清楚“样品确认不等于免检”。可以明确:供应商应按确认样和规格表组织生产,采购方按约定抽样方案验收;
如发生样品未覆盖的异常,以关键功能、安全要求和法规要求为优先。这样可以避免供应商以“样品没有展示这个问题”为理由推卸责任。在量产前,最好安排一次短时的产前会议,只讨论五件事:哪些指标是关键、哪些偏差可以接受、哪些缺陷必须返工、抽检如何执行、异常由谁在多长时间内决定。
一次30分钟的对齐,通常比大货到仓后的争论更便宜。我还会设置“首件确认”和“中途复检”两个节点。首件确认用于发现设备、模具或工艺调整造成的偏差;中途复检用于识别换线、换料或工人操作变化。对于首批订单,不能只在出货前检查,因为那时发现问题,返工和延期的成本已经显著增加。
最终判断一个样品评估体系是否成熟,不是看表格有多少页,而是看三个月后能否回答三个问题:这批货按照哪个版本生产,异常偏差是否早于出货发现,供应商整改后是否真的降低了重复缺陷。能回答这三点,样品评估才真正成为品牌商家品质升级的工具。
