电商采购平台:品牌商家年度规划:账期谈判怎样持续改善规范采购流程
很多品牌商家把账期谈判理解成“把付款时间再往后拖30天”,但我在参与年度采购规划和供应商协同项目时发现,真正决定谈判能否持续改善的,不是单次拿到多少天账期,而是企业能否把采购需求、验收规则、对账节点、付款承诺和供应商分层固化到一套可追踪的流程里。某消费品团队曾把核心供应商平均账期从45天谈到60天,现金流短期改善约18%,但由于订单变更和验收口径没有同步规范,三个月后供应商报价上调、交付优先级下降,实际节省只剩约6%。
因此,品牌商家的年度规划不应只设“账期延长目标”,而应同时设定采购合规率、订单变更率、验收争议率、对账周期、供应商准时交付率和资金占用成本。账期只是结果变量,规范采购流程才是可持续改善的基础。
供应商愿意接受更长账期,通常不是因为客户“谈得强势”,而是因为供应商能够更准确地预测订单、生产、交付、验收和回款。对供应商而言,45天账期但每次都能按时验收、按约付款,可能比30天账期却经常延迟确认更有价值。
我在复盘采购谈判时,通常会把供应商关心的问题拆成四个变量:订单是否稳定、需求是否容易变更、验收是否清晰、付款是否可信。只要其中两项长期失控,供应商就会把风险转化为单价、最低起订量、预付款或交付优先级。
品牌商家应把账期谈判设计为“风险重新分配”,而不是单纯把资金压力转移给供应商。如果企业只要求延长付款周期,却不给出需求预测、交付窗口和验收承诺,谈判结果往往会通过涨价或服务缩水反向收回。
建议将年度账期规划拆为三层。第一层是财务结果,例如加权平均账期、采购资金占用、现金转换周期;第二层是流程质量,例如采购申请合规率、订单确认及时率、验收完成时长、对账差异率;第三层是供应商关系,例如准时交付率、质量合格率、异常关闭周期和合作续约率。
| 目标层级 | 核心指标 | 建议观察方式 | 常见误判 |
|---|---|---|---|
| 财务结果 | 加权平均账期、资金占用金额 | 按供应商采购金额加权计算 | 只看最长账期,不看金额权重 |
| 流程质量 | 订单合规率、验收及时率、对账差异率 | 按月统计并区分业务部门 | 把付款延迟全部归咎于财务 |
| 供应商关系 | 准时交付率、异常关闭周期、续约率 | 结合供应商分层评估 | 认为供应商接受账期就代表合作健康 |
如果只看账期,采购团队可能通过延迟验收来制造“账期变长”的假象;如果同时看验收及时率和供应商交付质量,就能判断改善是真实的,还是把流程问题推迟到了下游。

在年度谈判中,我更倾向于拿出一份“合作确定性清单”,而不是只带一张账期目标表。清单至少包括年度采购区间、月度滚动预测、订单确认时限、质量验收规则、异常处理时限、对账日期和付款日历。
这类信息的价值在于,它能让供应商判断自己的资金和产能风险。比如,品牌商家承诺每月提前20天提供滚动预测,订单冻结窗口为7天,验收在到货后3个工作日完成,发票合规后固定于每月25日付款,那么供应商更容易接受分阶段延长账期。
反过来,如果企业内部仍然存在临时加单、口头改价、先供货后补订单、多人重复验收等行为,供应商会把这些不确定性计入报价。此时继续压账期,往往会让采购总成本上升。
电商品牌的采购计划通常同时受促销活动、平台流量、达人合作、库存周转和新品测试影响。年度预算看起来稳定,月度需求却可能出现明显波动。某个爆款在两周内销量翻倍,采购部门希望供应商快速补货;活动结束后销量回落,库存和付款压力又回到品牌商家一侧。
对于供应商来说,账期并不是孤立条件。订单越不稳定,原材料备货和产能排期的风险越高;验收越慢,资金回收越不确定;退换货越频繁,账期起算日越容易发生争议。
我曾见过一种典型情况:采购部门按“下单日加60天”理解账期,供应商按“验收完成日加60天”理解账期,财务则按“合规发票入账后次月付款”执行。合同上虽然写着60天,实际现金流时间可能相差20至35天。
如果上述节点没有唯一的时间戳,双方就会对账期起算点产生不同理解。采购人员可能认为供应商拖延发票,供应商可能认为品牌商家一直没有完成验收,财务则认为资料不完整无法付款。
我在一类日用消费品采购项目中观察到,团队最初把目标定为将核心供应商账期从45天延长到60天。谈判初期,供应商提出单价上调2.8%,并要求部分订单增加预付款。采购团队认为对方缺乏诚意,但进一步拆分数据后发现,过去12个月中,平均有8.6天时间耗在验收等待,4.1天耗在对账差异,3.7天耗在发票补录。
后来团队没有直接坚持“无条件60天”,而是先建立统一验收时限和月度对账窗口。两个月后,实际付款周期从平均54.2天下降到48.7天,供应商仍然愿意把合同账期调整为55天。账面账期没有达到最初的60天,但争议天数减少了约8天,供应商报价只上调0.6%,综合资金成本反而更低。
这个案例给我的判断是:很多企业并不是缺少账期,而是缺少可兑现的账期。先消除内部流程造成的隐性拖延,再谈外部账期,通常比直接施压更容易获得长期结果。

把某一家供应商谈到90天,并不代表企业具备90天账期能力。真正应该看的,是按采购金额加权后的平均账期,以及核心品类是否能够在不牺牲交付和质量的情况下维持这一水平。
如果90天账期只覆盖采购金额的2%,而占比70%的关键供应商仍然是30天,企业在宣传材料中可以写“最长账期90天”,但现金流改善几乎没有意义。
我建议把账期指标至少分为三种:合同账期、承诺付款周期和实际付款周期。三者差距越大,说明采购流程越不稳定。尤其要警惕实际付款周期显著长于合同账期的情况,这通常意味着验收、发票或对账环节存在结构性问题。
不同供应商的议价能力、供货稀缺性、产品毛利、替代难度和资金成本不同,统一账期看起来容易管理,实际会制造不必要的冲突。
| 供应商类型 | 核心风险 | 适合的账期策略 | 可交换条件 |
|---|---|---|---|
| 关键且难替代 | 断供、质量和交付风险 | 保持稳定账期,分阶段改善 | 年度产能锁定、价格稳定、优先供货 |
| 规模化标准品 | 替代性强、价格竞争明显 | 争取更长账期或动态结算 | 集中采购、预测承诺、减少订单碎片 |
| 小批量创新供应商 | 现金流脆弱、履约能力有限 | 不宜单纯压长账期 | 小额预付款、阶段验收、联合开发 |
| 低频临时供应商 | 资料不完整、流程成本高 | 先规范准入,再讨论账期 | 标准合同、一次性对账、保证金机制 |
对于小批量创新供应商,延长账期可能直接降低其采购原材料的能力,最终表现为交期延误和质量波动。此时,分阶段付款或按里程碑付款,可能比简单的60天账期更合理。
供应商接受更长账期后,可能通过提高单价、减少折扣、降低售后响应、提高最低订货量等方式补偿资金成本。采购团队如果只登记“账期从30天变成60天”,就容易高估谈判收益。
我建议采用“总拥有成本”口径重新核算。除了含税采购价,还应加入资金占用、运输、仓储、质检、退货、缺货损失、系统处理和异常沟通成本。对于高周转商品,账期带来的资金收益可能很明显;对于低毛利、低周转商品,单价上涨1%就可能吃掉全部账期收益。
规范不等于增加审批层级。审批节点过多,会诱发业务绕流程,尤其是大促期间,业务人员可能先通过聊天工具或电话确认,再事后补单。
真正有效的规范应当是:金额高、风险高、偏差大的事项增加审批;标准化、重复性和低风险的采购事项减少人工干预。将所有订单都放进同样的审批链,既拖慢业务,也不能真正提高风险控制能力。

供应商能否接受更长账期,与其融资成本、毛利率、订单稳定性和客户集中度有关。采购谈判前,我会先做一个简化估算:延长账期带来的资金成本,是否低于企业能够提供的订单确定性收益。
例如,供应商年化资金成本按10%估算,订单金额为100万元,账期延长30天,理论资金成本约为:
资金成本 = 采购金额 × 年化资金成本 × 延长天数 ÷ 365
资金成本 = 100万元 × 10% × 30 ÷ 365
资金成本 ≈ 8219元
这意味着,供应商为了接受延长30天账期,可能要求约0.82%的价格补偿。如果品牌商家能够提供稳定的月度订单,降低供应商备货和销售成本,那么补偿比例可能下降;如果订单波动大、验收慢、退货多,则实际要求可能高于理论资金成本。
品牌商家同样需要核算自己的资金价值。假设年度采购额为3000万元,账期从45天延长到60天,企业年化资金成本为8%,静态资金收益可按以下方式估算:
资金收益 = 年度采购额 × 年化资金成本 × 延长天数 ÷ 365
资金收益 = 3000万元 × 8% × 15 ÷ 365
资金收益 ≈ 9.86万元
这个数字还没有扣除价格上涨、对账成本、供应商管理成本和缺货风险。如果供应商因账期延长上调0.5%的采购价格,年度新增采购成本就是15万元,静态资金收益已经无法覆盖涨价。
所以账期谈判的关键不是“延长几天”,而是“每延长一天需要付出多少综合成本”。我会把账期目标设置为一个区间,并为每个区间设定可接受的单价上浮上限,而不是只给采购人员一个硬性天数。
如果企业的实际付款周期经常比合同账期多出10天以上,优先修复内部流程;如果合同和实际付款都稳定,但现金转换周期仍然紧张,再进入账期谈判;如果现金流压力来自库存积压,则延长账期可能只是延缓问题,并不能解决库存结构。
| 观察现象 | 优先判断 | 第一动作 |
|---|---|---|
| 合同账期45天,实际付款65天 | 内部流程存在隐性延迟 | 先缩短验收、对账和发票处理时间 |
| 实际付款稳定,但库存周转下降 | 资金被库存占用 | 优化预测、采购批量和补货规则 |
| 供应商频繁要求预付款 | 供应商资金风险较高或订单不稳定 | 评估替代来源和分阶段付款 |
| 价格上涨明显但账期改善有限 | 谈判交换条件失衡 | 重新比较总采购成本和供应风险 |
“及时付款”“按月对账”“合理安排交付”都不是足够清晰的管理语言。可执行条款必须能被系统或人工明确判断。

年度规划不能只写全年采购金额,还要拆解到品类、月份、活动、供应商和风险等级。预测不必假装精确,但必须区分“确定需求”“概率需求”和“机会需求”。
我建议在供应商沟通中明确预测可信区间,例如首月预测准确率目标为85%,第二个月为70%,第三个月只作为产能参考。这样供应商知道哪些数量可以提前备货,品牌商家也不会因为预测偏差承担不必要的库存责任。
采购流程中最容易出现的风险,是实际成交条件没有沉淀在正式订单里。业务人员在沟通中获得了价格优惠,但订单沿用旧价;供应商承诺了活动专供数量,但系统只记录了普通交期。
建议每张订单至少关联以下信息:供应商版本报价、有效期、价格构成、税率、交付日期、验收标准、退换货规则、账期起算点和审批记录。对于大促订单,还要增加活动编码和分批交货计划。
如果企业使用某项目管理工具或某项目管理平台来协同采购任务,应重点关注它能否保留变更记录、责任人、截止时间和审批证据。工具不是流程本身,但没有可追溯记录,流程就很难在争议中证明谁何时做了什么。
供应商迟交一天和迟交十天,不能使用同一种处理方式。建议根据对销售、库存和活动的影响划分等级,并设定升级路径。
| 异常等级 | 示例 | 响应时限 | 处理方式 |
|---|---|---|---|
| 一级 | 包装轻微瑕疵、少量数量差异 | 24小时内确认 | 补发、折让或下次订单抵扣 |
| 二级 | 关键批次延迟、质量抽检不合格 | 4小时内制定方案 | 替代批次、加急运输或部分退货 |
| 三级 | 大促断供、批量质量事故 | 1小时内升级 | 启动备选供应商和经营层决策 |
异常分级的意义不只是提高反应速度,还能避免采购人员把所有问题都带回账期谈判。供应商如果知道轻微问题不会导致全部货款被冻结,也会更愿意主动报告异常。
仓库签收不等于采购验收完成。对账和付款必须能够区分数量验收、质量验收、文件验收和最终放行。尤其是食品、化妆品、电子配件等品类,外观合格并不代表质量检测完成。
我建议为每类商品设置最小验收字段,包括批次、数量、生产日期或有效期、包装状态、抽检结果、异常照片、验收人和完成时间。字段不宜无限增加,但必须覆盖未来最可能发生争议的证据。
如果一批订单总金额为20万元,其中2万元存在质量争议,剩余18万元资料齐全,就不应因为2万元问题冻结全部付款。全部冻结会把品牌商家的付款信誉和供应商现金流同时推向恶化。
更合理的方式是对争议金额单独挂起,明确复检、退货或折让的完成日期;无争议部分依照合同付款。这个做法需要财务、采购和业务共同认可,否则采购人员即使知道原则,也可能因为系统不支持而无法执行。

以下案例为我根据多个采购复盘项目归纳的情景样本,数据经过脱敏和合并,不对应某一家具体企业。该品牌商家主要销售家居消耗品,年度采购额约2400万元,前五大供应商占采购额62%,平均合同账期为45天,实际付款周期为52天。

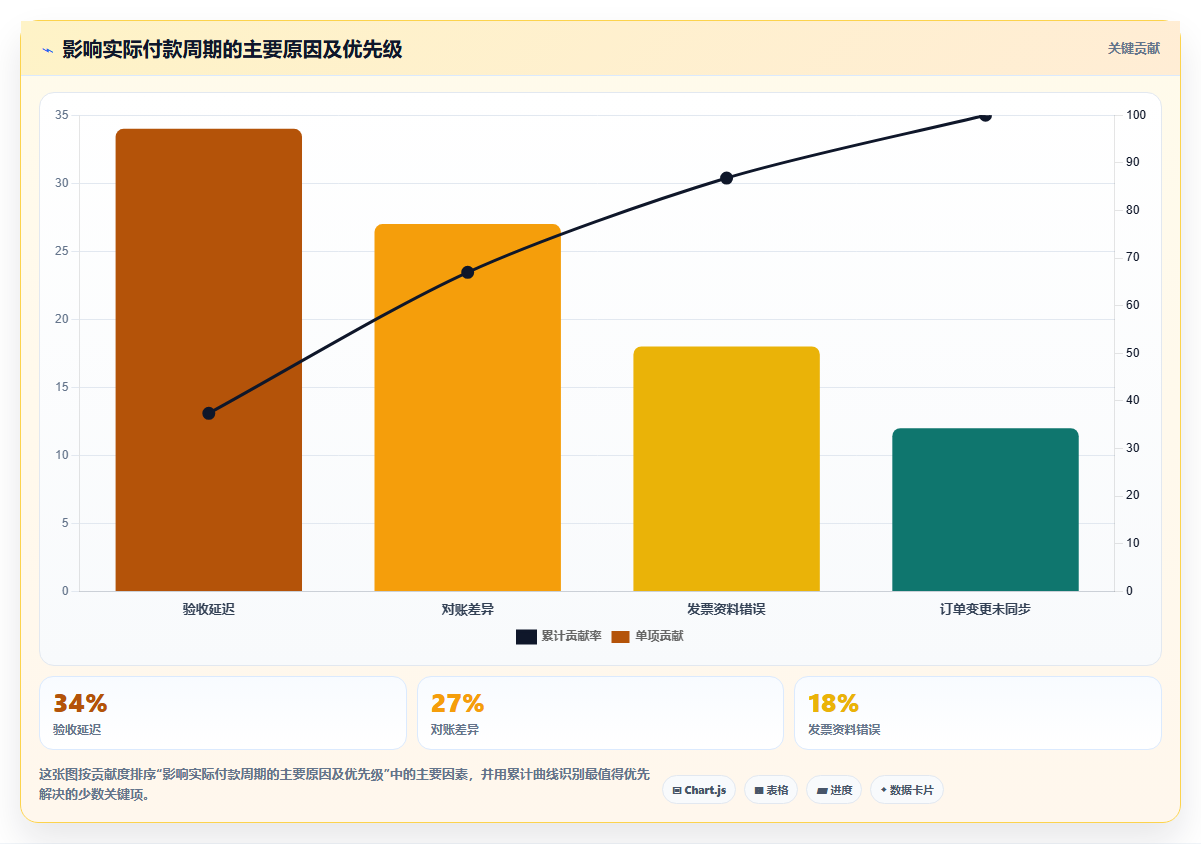

企业的问题并不是供应商完全不愿意延长账期,而是内部采购需求经常在活动前临时增加,订单变更比例达到17%,月末对账差异率为9.4%,验收超过约定时限的订单占比为21%。供应商普遍认为品牌商家的回款存在不确定性,因此报价中加入了风险溢价。
方案一最容易执行,谈判口径也最简单。采购部门以年度采购规模和合作稳定性为筹码,要求前五大供应商统一将账期延长15天。
结果是两家规模较大的供应商接受了要求,但单价上调0.5%;一家关键供应商要求增加月度最低采购量;另外两家供应商只同意部分品类延长。账期表面改善明显,但库存压力和采购价格同步上升。
方案二根据供应商类型和品类风险分配账期。标准化程度高、替代性强的商品采用60天账期;新品和定制包装采用30%预付款、样品确认后支付30%、交付验收后支付40%的里程碑方式。
这一方案的优点是降低了创新供应商的资金压力,减少了因现金流不足导致的交付风险。缺点是付款规则更复杂,对订单、样品确认和阶段验收的记录要求更高。
方案三不追求延长账期,而是承诺稳定预测、集中下单和减少临时变更,换取单价折扣、免运费和更高的交付优先级。对于毛利较低、周转较快的商品,这种方式可能比延长账期更划算。
| 方案 | 静态资金收益 | 价格或管理代价 | 适用条件 | 主要风险 |
|---|---|---|---|---|
| 统一延长至60天 | 较高 | 单价上涨、最低采购量增加 | 供应商规模大、替代来源充足 | 供应商把资金成本转回价格 |
| 分层与里程碑结算 | 中等 | 流程和系统管理复杂 | 供应商差异大、新品较多 | 阶段验收不清导致新的争议 |
| 账期不变换总成本 | 较低 | 需要提高预测和集中采购能力 | 商品毛利低、周转快 | 现金流改善不明显 |

在上述情景样本中,方案一带来的账期收益约为7.9万元,但价格上涨和最低采购量增加造成的综合成本约为10.8万元;方案二账期收益约为5.4万元,但因减少缺货和退货,综合风险成本下降约8.2万元;方案三账期收益只有2.1万元,却通过集中采购和价格折扣降低采购成本约13.6万元。
从现金流表看,方案一最漂亮;从利润表和供应稳定性看,方案三更有吸引力;从新品经营和供应商生态看,方案二更平衡。企业不能脱离品类结构选择方案。

这类企业不要急着谈长账期。第一步应当统一供应商编码、商品编码、订单编号、收货记录和发票信息,至少保证每笔付款能够追溯到采购申请和验收记录。
建议用90天完成基础治理:
这一阶段最重要的成果不是账期增加多少天,而是让企业知道每一天延迟究竟发生在哪里。
增长型品牌商家常常需要供应商快速响应,因此不适合只用固定账期压低采购现金支出。更可行的做法是将基础采购和活动采购分开管理。
对于大促,建议把“交付准时率”放在账期目标之前。供应商为了获得更长账期而降低活动保障能力,可能给品牌商家造成更大的销售损失。
这类企业可以谈账期,但必须以总采购成本为判断标准。建议先计算单价上涨的临界点:如果账期延长带来的资金收益为0.35%,那么供应商单价上涨超过0.35%后,纯资金收益就不成立。
成熟企业还可以尝试动态结算。比如,标准付款日为45天,若供应商愿意提供更高服务水平,可获得优先排产或季度采购份额;若品牌商家提前付款,则按明确比例获得现金折扣。动态结算的重点是规则透明,不应让业务人员逐单临时谈判。
关键供应商不宜采用“一刀切”的压账期方式。先评估其替代难度、产能占用、原材料周期和客户集中度,再确定谈判策略。
如果供应商确实难以替代,可以用长期合作确定性换取小幅账期改善,例如承诺年度采购区间、减少订单变更、提前锁定产能,或者共同承担安全库存。若供应商现金流非常紧张,则应优先保证供应连续性,再讨论付款条件。
某项目管理工具或某项目管理平台能够帮助企业记录任务、节点、责任人和变更,但选型时不能只看“有没有审批功能”。我建议重点检查以下能力:
工具上线前先定义字段和规则,通常比先买系统再要求员工适应更重要。若基础流程没有统一,系统只会把混乱更快地记录下来。

延长账期有助于减少短期资金占用,但如果关键供应商因此降低备货水平,企业可能在销售高峰期付出缺货代价。对于可替代的标准商品,可以更积极争取账期;对于独家配方、特殊包装和短期产能稀缺商品,应优先保障供应。
我的判断原则是:越难替代的供应商,越应该用确定性换账期;越容易替代的供应商,越可以用规模和竞争换账期。
如果供应商愿意给出较低单价,但要求较短账期,企业要计算现金成本;如果供应商愿意延长账期,但单价上调,企业要计算价格成本。两个条件不能分开比较。
建议建立一张“付款条件,价格条件矩阵”,至少测算30天、45天、60天和90天四个节点。把不同账期下的单价、折扣、预付款、运输费用和质量风险放在同一张表中,避免采购团队只拿最容易展示的指标汇报。
审批越多,理论控制越强,但业务处理速度可能越慢;审批越少,业务灵活性越高,但越容易出现越权和价格失控。解决方式不是简单增加或减少节点,而是设置金额、品类和风险触发条件。
| 采购场景 | 建议控制方式 | 原因 |
|---|---|---|
| 标准品、固定供应商、预算内 | 简化审批,保留抽查 | 重复采购风险较低,重点关注价格和数量 |
| 新品、定制品、首次合作 | 加强样品、合同和质量审批 | 规格和履约不确定性高 |
| 大促临时采购 | 设置加急通道和事后复盘 | 既保证时效,又避免长期绕流程 |
| 金额大、供应商集中度高 | 增加经营层和财务联合评估 | 单笔决策可能影响全年现金流和供应安全 |
订单状态提醒、到期催办、资料完整性检查和月度报表适合自动化;供应商是否替换、异常是否免责、账期是否调整,则仍需要采购、财务和业务共同判断。
如果把复杂谈判完全交给系统规则,系统可能按照历史价格和账期自动推荐方案,却忽略供应商刚刚发生产能变化、原材料涨价或质量事故。自动化应该减少重复劳动,而不是替代经营判断。

第一季度重点是数据清理和供应商分层。企业应统计过去12个月的采购金额、合同账期、实际付款周期、订单变更率、验收时长、对账差异率和缺货损失。
同时,抽取至少20笔典型订单进行端到端追踪,从采购申请开始,记录每个节点的发起时间、处理时间和责任人。不要只看平均值,还要看最长处理时间,因为账期争议往往由少数极端订单引发。
第二季度应优先解决验收和对账问题。可以设定两个简单目标:验收在约定时间内完成的订单达到90%以上;无争议付款资料一次性齐备率达到95%以上。
当内部流程达到稳定水平后,再针对前五大供应商进行分层谈判。谈判资料中要同时呈现年度采购金额、预测准确度、历史付款表现、质量和交付数据,让供应商看到品牌商家提供的合作价值。
第三季度通常是检验采购流程的关键阶段。大促前要开展一次压力测试,模拟临时加单、分批交付、部分退货和质量争议,确认订单变更、验收和付款规则是否真的可执行。
如果协议写得很完整,但仓库、财务和供应商都不知道如何操作,协议就只是纸面成果。建议选择一个中等规模活动做试点,记录每个异常的响应时间和最终成本。
第四季度不应只汇报账期增加天数,而要回答四个问题:资金占用是否下降,供应商价格是否上升,交付和质量是否变化,内部流程是否更稳定。
如果账期增加但价格、缺货和异常成本同步增加,下一年应收缩账期目标,转向供应稳定和总成本;如果账期稳定、流程顺畅且供应商履约没有下降,下一年可以扩大到更多标准化品类。

建议每月更新一次供应商经营看板,每季度召开一次采购、财务、仓储、质量和业务联合复盘。复盘内容应包括目标值、实际值、偏差原因、责任人、关闭日期和下一步动作。
| 复盘模块 | 必须回答的问题 | 改进动作示例 |
|---|---|---|
| 账期 | 合同和实际周期差多少 | 明确起算点和资料齐备标准 |
| 价格 | 延长账期是否带来隐性涨价 | 按总成本重新议价 |
| 交付 | 供应商是否降低履约优先级 | 调整预测、锁量和供应商份额 |
| 质量 | 质量异常是否因付款压力增加 | 改为批次验收和问题分段付款 |
| 流程 | 哪些环节仍依赖人工追踪 | 设置自动提醒和异常升级规则 |
如果企业准备在下一年度改善账期,我建议不要从供应商会议开始,而是从过去30天的订单中随机抽取样本。每个品类至少抽取5笔订单,检查是否能够完整回答以下问题:
如果有三分之一以上订单无法回答其中两个问题,说明企业当前最需要的是流程治理,而不是强行延长账期。
供应商分层至少应包含采购金额、替代难度、毛利贡献、交付影响、质量风险、资金敏感度和历史付款表现。不要仅按采购金额排序,因为金额大但容易替代的供应商,与金额不大但决定核心产品交付的供应商,谈判策略完全不同。
每家重点供应商至少准备三档方案:理想方案、可接受方案和保底方案。每档方案都要写清账期、价格、订单承诺、预测责任、验收时限、付款节点和异常处理方式。
| 方案档位 | 账期条件 | 品牌商家承诺 | 不可接受结果 |
|---|---|---|---|
| 理想方案 | 延长15至30天 | 稳定预测、集中下单、按约验收付款 | 价格上涨超过资金收益 |
| 可接受方案 | 延长7至15天 | 标准品优先延长,创新品分阶段结算 | 关键供应能力明显下降 |
| 保底方案 | 账期不变 | 换取价格、运费或交付优先级改善 | 出现无条件涨价或额外隐性费用 |
年度规划落地后,建议每月查看以下核心指标:加权平均账期、实际付款周期、订单合规率、预测准确率、验收及时率、对账差异率、供应商准时交付率、采购价格变化率和缺货损失。
其中最值得关注的是“账期收益”和“流程损失”的差值。如果账期延长带来的资金收益为10万元,但流程异常和供应商涨价带来的成本为12万元,就不能把这项谈判定义为成功。

我对年度账期规划的核心判断是:采购方真正的议价能力,不是让供应商被迫接受更长回款周期,而是让供应商相信更长周期能够换来更稳定、更低风险的合作。
当需求预测更准确,订单变更更少,验收更及时,对账更清晰,付款更可信时,供应商的风险成本会下降。此时,账期改善才可能转化为真实的现金流收益,而不是被单价上涨、交付下降和质量风险重新抵消。
如果企业只能选择一个年度改善目标,我建议优先选择“按约付款率和验收及时率同步提升”,再把账期延长作为第二阶段目标。因为稳定的规范流程,才是品牌商家下一次谈判时最有价值、最难被竞争对手复制的筹码。
我以前总以为账期谈判的核心是把付款天数谈长,后来发现没有采购数据支撑,采购方很容易陷入反复拉扯。尤其是销售预测不准、退货率波动较大的品牌,我不知道应该拿哪些指标证明自己的履约能力和付款价值。
账期谈判的第一步不是提出“希望延长至90天”,而是把过去至少12个月的采购、收货、退货、结算和现金流数据整理成一张供应商可理解的经营账单。供应商真正关心的不是品牌口头上的增长目标,而是订单是否稳定、收货是否及时、对账是否准确、退货争议是否可控。
建议至少建立以下五项基线:月均采购额、订单波动系数、按期收货率、对账差错率、实际付款偏差天数。订单波动系数可以用月度采购额标准差除以月均采购额计算,它比单看年度采购总额更能解释供应商承担的备货风险。
指标谈判前示例供应商关注点改进目标 月均采购额86万元合作规模年度增长20% 订单波动系数0.48备货不确定性降至0.30以内 按期收货率91%履约稳定性提升至97% 对账差错率6.2%回款效率控制在1%以内 实际付款偏差平均延后4天现金流风险稳定在约定日 我更建议把账期拆成“名义账期”和“有效账期”两个概念。
名义账期是合同约定的付款天数,有效账期则从供应商完成交付到实际收到款项计算;如果对账、验收、发票审核平均耗时12天,合同写60天,供应商感受到的可能是72天。真正有说服力的谈判材料应当形成“数据基线,问题原因,改进承诺,账期回报”的闭环。
例如,品牌商家承诺将订单预测提前14天、对账差错率降至1%以内,并将月度采购额提升至100万元,再提出账期从45天调整至60天。这样谈的是可验证的交易条件,而不是单方面占用资金。
我见过采购团队在年中现金流紧张时突然要求供应商延长账期,结果供应商把价格上调,年度采购预算反而失控。我想知道,账期目标应该怎样和销售预测、供应商分级以及采购品类计划放在同一张年度规划里?
账期谈判要进入年度规划,关键是把它从财务诉求改成供应商分层策略。不同品类的毛利率、替代难度、交付周期和供应商议价能力不同,不能用统一的90天账期覆盖所有合作对象。我通常会先用“采购金额占比”和“供应风险”做二维分层。采购金额高、替代难度高的核心供应商,应优先谈稳定订单、预测共享和阶梯账期;
金额较低、替代供应商较多的通用供应商,则可以通过集中采购和标准合同改善付款条件。
供应商类型年度规划重点适合的账期策略不宜采用的做法 核心战略型锁定产能与增长45天逐步调整至60天,配合保量承诺只压账期、不承诺订单 关键瓶颈型降低断供风险保持账期,争取价格或交付改善强行统一延长 常规规模型提升集中采购比例60至90天,按采购量分档频繁临时改规则 替代充分型提高竞价效率通过比价和标准合同优化以账期替代质量管理 年度规划中还应设置三个时间节点。
第一季度确认供应商分层、年度采购量和账期目标;第二季度用实际订单兑现情况换取第一轮条件改善;第三季度根据销售旺季和库存周转重新校准;第四季度复盘全年节省额、供应稳定性和供应商退出风险。账期目标最好用“条件交换表”表达,而不是写成采购部门的单项KPI。
例如,采购量增长15%对应延长15天账期,预测准确率达到85%对应减少预付款比例,对账差错率低于1%对应取消额外催款流程。这样供应商能看到收益来源,内部财务也能判断条件是否值得。
我曾经遇到过账期从30天延长到60天后,表面上现金流改善了,但供应商开始减少安全库存,缺货率和加急运输费一起上升。账期带来的资金收益,为什么经常会被库存和履约成本抵消?
账期不是免费的现金流工具,它可能把资金压力转化为供应风险、价格溢价和服务降级。供应商如果融资成本较高,账期每延长30天,通常会通过提高单价、减少备货或降低优先级来重新定价。
评估账期方案时,不能只计算“占用供应商资金带来的收益”,还要加入三项隐性成本:供应商加价、缺货造成的毛利损失、加急补货和替代采购成本。一个简单的判断公式是:账期净收益等于资金收益减去价格增加额、缺货损失和额外履约费用。
项目账期延长前账期延长后年度影响示例 付款占用天数30天60天释放约258万元现金 采购单价基准价上浮1.5%增加约155万元成本 缺货率2.1%4.8%损失约96万元毛利 加急物流每月1.8万元每月5.2万元增加约41万元 账期净收益约为258-155-96-41=负34万元 因此,更稳妥的做法是设计“账期与履约绑定”的动态条款。
供应商按期交付率达到97%、缺货率低于2%、质量投诉在约定范围内时,维持完整账期;连续两个月未达标,则暂停新增账期激励,而不是直接扣款或临时压价。对关键商品,还可以将付款节点从单一的收货后付款改成分段付款,例如下单支付20%、入库支付30%、销售或验收完成后支付50%。
这种方式比简单延长到90天更能兼顾供应商现金流和品牌商家的库存风险,尤其适合季节性强、退货率高或生产周期较长的商品。
我发现很多企业谈完账期后,合同里写得很清楚,但实际执行仍然靠邮件、表格和人工催办,最后对账慢、发票退回、付款日不稳定。怎样把账期改善真正嵌入采购流程,并且用数据证明下一轮谈判的成果?
持续改善的核心不是把合同账期写得更长,而是缩短从收货到可付款之间的无效等待时间。采购、仓库、财务和供应商各自保留一套数据时,任何一个字段不一致都可能让账期从60天变成实际75天。建议在电商采购平台中建立从采购订单、收货、质检、退货、发票到付款的同一条业务链,并给每个节点设置责任人和时限。
例如,收货后24小时内完成数量确认,48小时内完成异常标记,发票收到后2个工作日内完成初审,争议订单必须记录原因和预计关闭时间。
流程节点改善前耗时目标耗时应监控指标 订单确认1至2天24小时内确认及时率 收货与质检2至4天48小时内收货确认及时率 异常处理平均7天3天内异常关闭周期 发票初审3至5天2个工作日内发票一次通过率 付款执行偏差4至8天偏差不超过1天实际付款准时率 我建议每月做一次“账期损耗复盘”,不要只看应付余额。
复盘应回答四个问题:本月有多少订单因数据不一致延迟付款?延迟付款中有多少属于内部流程问题?供应商是否因账期不稳定提高报价?哪些品类的账期改善带来了缺货或质量变化?下一轮谈判时,采购团队可以拿出连续六个月的数据证明改善结果。
例如,实际付款偏差从平均6天降到1天、发票一次通过率从82%提高到98%、异常关闭周期从7天缩短到2.5天。此时再提出延长账期,供应商面对的是可预测的回款流程,谈判成功率通常比单纯强调年度采购额更高。最后要设置“账期收益不超过风险成本”的止损线。
只要缺货损失、供应商加价和流程维护成本超过现金流收益,就应暂停继续延长账期,转而改善预测准确率、采购批量或结算效率。

读者评论
文章把合同账期、承诺付款周期和实际付款周期区分开,这一点很实用。很多采购团队只看合同里的天数,却忽略验收、对账和发票补录造成的隐性延迟,实际回款时间可能比约定长不少。
按供应商分层谈账期比统一要求更合理。核心供应商更应优先保障交付稳定,小型创新供应商则可以考虑分阶段付款,否则一味延长账期,可能反而带来涨价、延期或质量波动。
文中的总成本思路值得参考,但案例数据主要是情景模拟,实际决策还需要结合企业的采购金额、资金成本、缺货损失和供应商报价变化测算,不能直接套用60天或90天账期结论。
