电商采购平台:供应链经理落地路线图:从新品测试走向降低采购成本
很多供应链团队上线电商采购平台后,第一个月就能看到采购单、审批流和供应商资料,却在三个月后发现采购成本没有明显下降:新品测试仍然靠表格,供应商报价仍然分散,低价订单反复返工,库存积压甚至比以前更严重。我的判断是,平台的价值不在于“把线下采购搬到线上”,而在于把新品试错、供应商筛选、订单履约和成本复盘连接成一条可追溯的决策链。
真正有效的落地路线,不是先追求采购覆盖率,而是先建立一套能回答三个问题的机制:这个新品是否值得继续采购?这个供应商的低价是否真的更便宜?这次采购成本下降,是价格下降,还是把风险转移成了库存、质量和交付损失?只有这三个问题能够用同一套数据持续回答,电商采购平台才会从“采购执行工具”变成“供应链经营系统”。
我更建议供应链经理把新品测试作为第一批上线场景,而不是一开始就试图覆盖所有物料、所有事业部和所有供应商。新品测试天然具有订单小、周期短、风险集中、参与角色清晰的特点,最适合验证平台能否沉淀需求、报价、样品、质检和首单结果。
如果一开始就把成熟的大宗物料全部迁移,团队通常会陷入权限配置、历史编码、价格协议和例外流程的争论。项目看起来规模很大,但很难判断平台到底改善了什么。新品测试则不同:一款新品从需求提出到首单交付,通常能够在四到八周内完成一次完整验证。
我的核心建议是:先用新品测试验证“决策闭环”,再用成熟品类验证“规模降本”。前者解决平台是否值得用,后者解决平台能不能放大收益。
| 落地阶段 | 主要目标 | 重点数据 | 建议周期 | 不宜过早追求的结果 |
|---|---|---|---|---|
| 新品测试期 | 验证需求、报价、样品、首单和复盘是否连通 | 测试通过率、报价响应时长、首单交付合格率 | 4,8周 | 全面降低采购单价 |
| 品类扩展期 | 扩大供应商池和订单覆盖范围 | 有效供应商数、订单覆盖率、可比报价比例 | 2,3个月 | 所有流程完全标准化 |
| 规模优化期 | 建立议价、替代、合并采购和供应商分层机制 | 到岸成本、采购方差、库存周转、质量损失 | 3,6个月 | 只看合同单价下降 |
在这条路线中,平台上线的验收标准也要变化。不要只问“多少人登录过”,而要问“有多少新品在平台完成了从立项到首单的完整链路”“多少供应商报价具备可比性”“采购复盘是否能追溯到具体批次和订单”。

采购单价很容易被比较,但它常常不是企业真正承担的成本。对于电商采购,包装、运费、平台服务费、质检、损耗、退货、付款账期和库存占用都可能改变供应商的真实经济性。
我在复盘一批日用百货新品时,曾遇到两个报价:供应商甲报价每件18.6元,供应商乙报价每件17.9元。表面上乙便宜0.7元,但乙的起订量高出一倍,包装破损率高,且只能整车发货。把运输、损耗和额外库存占用放进去后,乙的单件实际成本反而高出甲约0.46元。
因此,平台中的报价字段不能只设置“含税单价”。至少要拆分为商品价格、包装成本、运输成本、检测成本、平台费用、预计损耗和资金占用。对新品而言,还要增加模具费、打样费、首单小批量加价和临时改版费用。
供应商报价的比较单位必须统一到同一交付条件、同一质量标准和同一付款假设。否则,平台只是把不可比的数字排列在一起,并没有真正支持决策。

第一条闭环是新品验证闭环:需求提出、规格确认、供应商寻源、报价比较、样品测试、首单交付、销售反馈和复购判断。它解决的是“这个商品能不能做、能不能卖、能不能稳定交付”。
第二条闭环是成本治理闭环:目标成本、供应商报价、实际到岸成本、异常费用、订单结算和月度复盘。它解决的是“为什么这次贵、贵在哪里、下次如何降”。
第三条闭环是供应商改善闭环:准入、分层、绩效、整改、替代和退出。它解决的是“供应商短期报价有优势,但长期是否值得保留”。
如果平台只有询价和下单功能,采购团队仍然需要把测试结果、质量异常和复购结论放到其他系统里,数据就会在关键节点断裂。采购平台的功能优先级,应该由决策闭环决定,而不是由供应商宣传册决定。
成熟商品往往有固定供应商、稳定价格和既有交付经验,流程中的浪费不容易被看见。新品则会把所有问题集中暴露出来:规格频繁变化、目标价不清晰、样品确认无记录、采购和商品团队对交期理解不一致、供应商只报低价却不承诺产能。
我通常会要求项目组对一款新品记录五个时间点:需求冻结时间、首次有效报价时间、样品寄出时间、样品确认时间和首单入库时间。相比只记录下单日期,这五个节点更能解释新品为什么延期,也更能判断平台是否减少了等待。
例如,某消费品团队上线前统计了20个新品项目,平均从需求提出到首单入库需要36天。其中,真正用于生产和运输的时间只有18天,剩余18天消耗在规格反复、报价等待、样品确认和审批往返上。平台上线后,首单周期下降到27天,采购单价只下降了2.4%,但上市窗口提前了9天,销售端带来的收益反而更明显。
这个案例说明,平台初期不一定要立刻证明“买得更便宜”,更重要的是证明“少走弯路、少返工、少错配”。流程时间缩短后,团队才有能力把精力投入到供应商竞争和结构性降本。

很多团队在新品测试结束后只有“通过”或“不通过”两个结果,这会让大量处于中间状态的项目被迫进入采购。实际上,新品测试至少应该形成三类结论。
平台要把这三个结论变成结构化字段,并要求填写原因。否则,半年后团队只记得“某款新品没做成”,却不知道是价格问题、质量问题、需求问题,还是供应商交付问题。
我建议第一阶段只保留能够影响决策的字段。商品端需要提供目标售价、预估销量、毛利底线、规格要求和上市时间;采购端需要维护报价、起订量、交期、付款条件和供应商历史表现;质量端需要记录样品结果、关键缺陷和批次风险;财务端需要确认税费、运输和资金占用口径。
字段越多不代表管理越精细。字段如果没有定义、没有责任人、没有使用场景,就会变成填表负担。一个字段只有在它能够改变供应商选择、订单数量或项目结论时,才值得进入首期范围。
| 数据字段 | 责任角色 | 使用场景 | 缺失后的典型后果 |
|---|---|---|---|
| 目标成本 | 商品经理、采购经理 | 判断报价是否值得继续 | 供应商先报价,团队事后被动接受 |
| 最小起订量 | 供应商、采购经理 | 测算库存和资金占用 | 低单价掩盖高库存风险 |
| 关键质量指标 | 质量负责人 | 样品和首单验收 | 样品通过但批量质量失控 |
| 可承诺交期 | 供应商、计划员 | 匹配上市窗口和促销节奏 | 商品到仓后错过销售窗口 |
| 复购触发条件 | 商品经理、供应链经理 | 决定是否扩大采购量 | 新品因一次好卖而盲目放量 |
供应商数量多,不代表报价真正可比。若不同供应商使用了不同材质、包装、质保期限和交货条件,采购团队看到的只是多个数字,而不是多个方案。

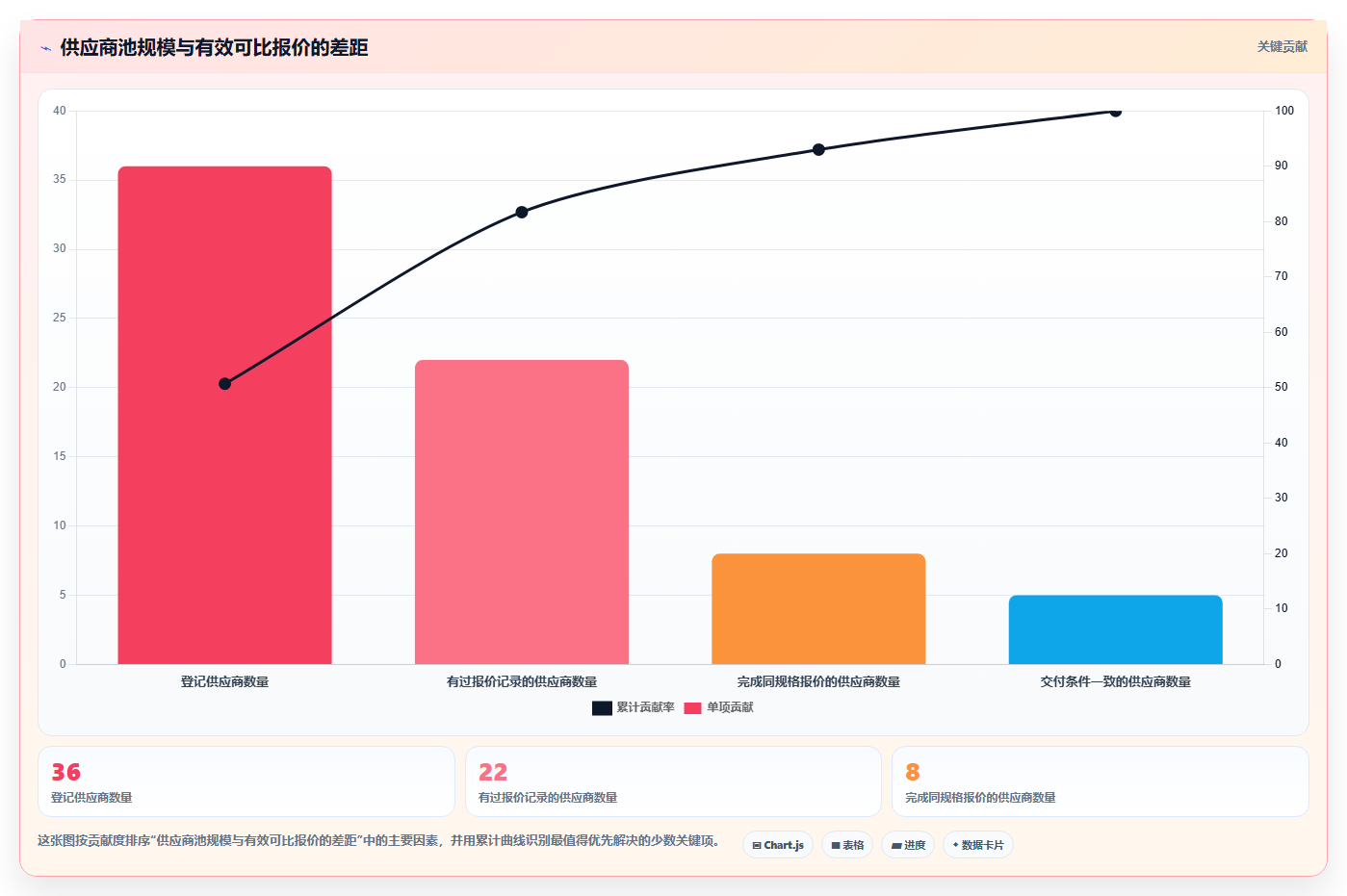

我见过一个采购池里有36家供应商,但真正完成同规格报价的只有8家,能按同一交付条件履约的只有4家。剩下的供应商要么只报部分规格,要么通过低价吸引询价后再增加包装费、模具费和运输费。
平台应该统计“有效可比报价率”,而不是只统计“入驻供应商数”。有效可比报价至少需要满足:规格完整、税率一致、交付地点一致、包装要求一致、起订量明确、报价有效期明确。

最低价适合成为风险评估的起点,不适合直接成为采购结论。供应商报价低,可能是材料替代、漏报费用、暂时性促销、产能不足,或者希望先拿到订单再谈条件。
我通常会要求采购团队对最低价报价做一次“价格解释会”:供应商必须说明价格构成、原材料假设、产能安排、交货批次、质量承诺和报价有效期。如果对方无法解释为什么低,只能说明“我们就是便宜”,这个报价的可信度并不高。
较稳妥的做法是建立加权评分,而不是把所有供应商放在同一条价格排序里。新品测试阶段可以将质量和交付权重放高,成熟品类进入规模采购后,再提高价格和成本改善权重。
| 评估维度 | 新品测试建议权重 | 成熟品类建议权重 | 判断重点 |
|---|---|---|---|
| 到岸成本 | 25% | 40% | 是否在统一口径下具备成本优势 |
| 质量稳定性 | 30% | 25% | 样品与批量质量是否一致 |
| 交付能力 | 25% | 20% | 交期达成率、产能和补单弹性 |
| 协同与改善 | 10% | 10% | 异常响应、改版速度和成本改善意愿 |
| 财务与合规 | 10% | 5% | 资质、开票、账期和经营稳定性 |
采购成本下降,可能来自一次性的市场低价,也可能来自流程能力提升。两者需要区分。一次性节省通常无法复制,甚至会在下一批订单反弹;采购方差持续下降,则说明报价、订单和实际结算之间的偏差正在收敛。
我会同时看三个数字:预算单价与成交单价的差异、成交单价与结算单价的差异、结算单价与到岸成本的差异。如果第一个差异很小,但后两个差异很大,说明团队谈到了价格,却没有控制附加费用和履约成本。
平台还应记录价格的适用条件,例如订单数量、交付批次、原材料价格区间和付款期限。没有条件的历史最低价,不能直接作为下一次采购的目标价。
审批节点越多,不代表采购越安全。一个新品如果需要商品、采购、质量、财务、法务和总经理依次审批,任何一方没有明确时限,项目就会在流程中停滞。
更危险的是,平台把原来口头上的模糊责任固化成了多个“待审批”,但没有规定谁对目标成本负责、谁对质量风险负责、谁对上市延期负责。结果是每个人都完成了审批,项目却没有真正的负责人。
我的做法是将审批分成“必须判断”和“知会留痕”两类。能改变采购结论的节点才设置阻断审批;只需要同步信息的角色采用抄送或自动通知。这样既保留审计链,也避免每个项目都走同样长的流程。

平台最擅长解决信息问题,例如报价分散、版本混乱、订单状态不透明、供应商绩效无法追溯。它不一定能直接解决能力问题,例如供应商没有产能、企业缺少质量工程师、商品需求本身不稳定、仓库无法及时收货。
如果问题属于信息问题,优先通过统一字段、流程节点、权限和报表改善;如果问题属于能力问题,就不能把希望全部寄托在系统上,需要同步调整供应商结构、质检资源、预测机制和库存政策。
我会在项目启动前做一张“问题,解决手段”矩阵。凡是平台无法独立解决的问题,都必须明确配套措施,否则上线后很容易出现“系统有数据,但业务结果不变”。
| 问题表现 | 主要性质 | 平台能做什么 | 必须配套的管理动作 |
|---|---|---|---|
| 报价分散且无法横向比较 | 信息问题 | 统一询价模板和报价口径 | 明确有效报价定义 |
| 供应商总是延迟交付 | 能力与管理问题 | 记录交期承诺和达成率 | 重谈产能、设置补救机制或引入替代供应商 |
| 样品合格、批量不稳定 | 质量能力问题 | 关联样品与批次质量记录 | 完善首件确认、过程检验和批次抽检 |
| 采购价格经常超预算 | 目标与决策问题 | 展示目标成本与成交价格差异 | 重新校准目标成本和商品毛利要求 |
成熟的采购管理,不是每个动作都有记录,而是关键结论可以回溯。供应链经理应该能从一张采购订单追溯到:最初需求是谁提出的、使用了哪个规格版本、比较过哪些供应商、为什么选中当前供应商、实际到岸成本是多少、质量是否达标、最终是否复购。
我把采购可追溯性分成四个层级。第一级只能追溯订单;第二级可以追溯报价和审批;第三级可以追溯质量、交付和结算;第四级可以追溯新品销售反馈、库存结果和供应商改善。只有达到第三级,平台才真正具备成本治理基础。

第一层是使用指标,回答平台有没有被采用,例如线上询价率、线上订单率、供应商报价响应率。这些指标适合观察上线初期,但不能证明业务变好。
第二层是过程指标,回答流程是否变得更有效,例如新品首单周期、报价可比率、审批等待时长、订单变更率、异常关闭时长。这些指标能够解释平台如何产生影响。
第三层是经营指标,回答企业是否真正获得收益,例如到岸成本、库存周转、缺货损失、退货率、采购方差和供应商改善贡献。经营指标通常有滞后性,需要至少观察一个完整采购周期。
没有基线的降本目标往往只是谈判口号。基线至少要包含过去三到六个月的采购价格、订单数量、物流费用、质量损失、退货和库存占用。如果历史数据质量较差,也要明确数据缺口,而不是把不完整数据包装成精确结论。
我建议将降本目标拆成四种来源:价格谈判、规格优化、供应商替代和流程损耗减少。四种来源的责任人、实现周期和风险不同,不能都归到采购经理名下。

下面这个案例采用项目复盘中的典型数据做了匿名化处理。某家经营家居小商品的电商团队,每月有约120个新品需求,平均真正完成首单的约70个。此前新品采购主要依靠邮件、即时通讯和多个表格协作。
该团队遇到的典型问题是:新品首单为了快速上线,往往只询价一到两家供应商;首单数量较小,供应商给出较高价格;商品销售反馈不错后,第二批订单突然放量,但原供应商因产能不足无法按期交付,采购只好紧急寻找替代供应商,运输和质量成本一起上升。
复盘近三个月的52个新品项目后,团队发现首单后紧急补采的比例达到21%,紧急运输费用占该批采购金额的3.8%,而因包装和规格临时调整导致的返工费用约占1.6%。这些费用在单张采购订单里并不显眼,却直接侵蚀了新品毛利。
团队没有先做复杂的供应商门户,而是先把新品流程拆成七个节点,并为每个节点设置负责人和退出条件。需求不完整不能进入询价,规格未冻结不能进入样品,样品未完成关键指标测试不能进入首单,首单未完成销售和质量复盘不能自动放量。
关键改变在于,团队不再把“采购单已下”视为新品测试完成,而是把首单结果和销售反馈纳入同一项目。这样,采购经理可以看到某个供应商的低价是否换来了更高的返工和缺货风险。
商品团队原来只给采购一个模糊要求:“尽量控制在20元以内”。上线后改为提供目标售价、平台扣点、履约费用、营销费用和最低毛利率,由财务和商品共同计算可接受的到岸成本区间。
例如,某产品目标售价为49.9元,平台及支付费用按5.5元估算,履约和仓储费用为7.2元,营销分摊为8元,最低毛利要求为35%。倒推后,采购到岸成本上限约为11.8元。供应商如果报价10.9元,但需要额外承担1.5元包装和0.8元运输,实际就已经超过目标。
这个方法的价值不只是让采购“压价”,而是让商品、财务和采购共同面对同一个经济约束。如果目标成本不现实,团队应当调整规格、售价或毛利预期,而不是要求采购无限压缩供应商价格。
供应商分层不能只按历史采购金额划分。新品项目更适合按照能力和风险分层。测试型供应商擅长小批量、快速打样和灵活改版;主力型供应商擅长稳定交付和规模生产;备选型供应商则用于应对产能、区域和合规风险。
在该项目中,团队没有因为某家供应商首单价格最低就立即把它升级为主力供应商,而是要求其连续完成三批订单,并同时满足质量、交期和异常响应标准。结果显示,首单最低价供应商虽然价格低3.1%,但三批平均交付达成率只有82%,最终并未成为主力供应商。

经过两个季度运行,该团队将新品首单周期从36天降至27天,首单后紧急补采比例从21%降至9%,有效可比报价率从41%提升至78%。平均到岸成本下降约8.6%,其中直接价格下降约4.2个百分点,其余来自包装优化、紧急运输减少和供应商结构调整。
更值得注意的是,团队没有把所有新品都导向最低成本。对于季节性强、上市窗口短的商品,团队允许在目标成本上浮2%以内换取更高交付确定性;对于生命周期长、销量稳定的商品,才通过合并采购、年度协议和替代材料进一步压低成本。
这说明采购平台的价值不是让所有订单都采用同一个规则,而是让不同场景下的取舍被记录、被解释、被复盘。

第一个月不要急着采购大量软件功能,先选一个品类或一组新品项目作为试点。试点选择要满足三个条件:有明确业务负责人,有足够订单或项目数量,有可量化的成本和周期问题。
建议在启动前收集过去三到六个月的数据,哪怕数据不完整,也要先把缺口标注出来。至少要掌握新品数量、首单周期、报价供应商数、首单交付结果、质量异常、补采次数和实际物流费用。
这一阶段的产出不应是厚重的制度文件,而应该是可以被业务人员实际使用的流程图、字段说明、评分规则和指标看板。
第二个月至少要让5到10个真实新品项目跑通完整流程。演示数据无法暴露真正的问题,只有真实订单才会出现规格修改、供应商不响应、样品延期、审批超时和到货异常。
我建议每天收集三类反馈:业务人员填报是否困难,供应商报价是否理解一致,管理人员是否能从看板中做出判断。不要只问“大家觉得好不好用”,而要问“哪个字段让你多花了时间”“哪个节点仍然需要线下确认”“哪个数据让你改变了供应商选择”。
如果真实项目跑不通,应优先修正流程和数据定义,而不是立即增加更多功能。平台首期最忌讳“为了覆盖例外而把标准流程做得极其复杂”。
第三个月的重点是从“采购执行”进入“采购复盘”。新品首单完成后,要自动或定期回收销售速度、退货率、库存天数和质量异常,并将结果反馈给供应商分层和下一次采购决策。
如果某款商品销售不及预期,采购团队需要判断是需求判断错误、供应商交付太慢、商品质量不达标,还是采购数量过大。没有后端结果,平台无法区分供应商问题和商品问题,也就无法形成有价值的历史经验。
| 时间阶段 | 供应链经理要做的事 | 关键验收结果 | 失败信号 |
|---|---|---|---|
| 第1,2周 | 选定试点、梳理基线、确认负责人 | 范围明确,数据口径统一 | 所有部门都要求纳入首期 |
| 第3,4周 | 配置需求、报价、审批和供应商字段 | 标准新品流程可被复述和执行 | 字段不断增加但无人解释用途 |
| 第5,8周 | 运行真实项目并处理例外 | 至少完成5个完整新品闭环 | 所有人仍绕开平台在线下沟通 |
| 第9,12周 | 接入质量、库存和销售结果 | 能够形成供应商和成本复盘 | 只能统计订单数量,无法解释结果 |

高速上新企业最重要的是速度、可逆性和小批量试错。平台应优先支持快速寻源、样品并行、供应商响应提醒和小批量订单,不宜过早设置过多的年度协议和复杂审批。
这类企业可以接受首单价格略高,但必须控制首单数量和补采风险。采购经理应当把“首单到岸成本”和“预计规模成本”分开记录,避免因为首单价格高就误判新品没有潜力,也避免因为首单便宜就贸然放量。
适合的策略包括:两家以上供应商并行打样、设定快速淘汰条件、建立供应商产能预告、用小批量验证质量后再谈规模价格。
毛利承压时,团队往往倾向于直接要求供应商降价,但这可能导致质量下降、交期缩水和售后上升。更有效的做法是先拆解到岸成本,找出价格之外的损耗来源。
例如,包装尺寸过大导致物流费上升,订单批次过碎导致配送费用增加,商品规格过度定制导致供应商无法形成规模,付款条件过短导致报价中包含资金成本。这些问题不一定需要单纯压低商品单价,却可能带来更稳定的成本改善。
适合的策略包括:规格简化、包装优化、订单合并、区域供应商替代、付款条件重谈和质量异常费用回溯。
单一供应商占比过高时,最低价并不是首要目标,供货连续性才是。平台要先提供供应商依赖度、替代难度、产能风险和区域风险的可视化。
我会把供应商分为三类:可以立即替代、需要三个月验证、短期几乎无法替代。对于第三类供应商,即使当前合作稳定,也要建立备份开发计划和关键物料安全库存。
这类企业适合用平台管理替代供应商开发,不宜用一次性大批量切换来追求表面降本。供应链韧性的价值,往往在断供发生时才显现,但准备成本必须在风险发生前支付。
已有系统的企业不一定需要重新建设全部功能。应先判断当前系统缺的是交易执行、供应商协同,还是新品测试和成本分析。重复建设订单、库存和财务模块,通常会增加数据冲突。
更合理的做法是保留原有交易和结算系统,将电商采购平台作为新品寻源、询价比较、供应商绩效和项目协同的前端,再通过统一编码和接口把结果回写到核心系统。
判断是否需要新增平台,可以看三个信号:新品流程是否仍依赖大量表格,报价是否无法统一比较,供应商绩效是否无法与订单和质量关联。如果三个问题都存在,说明缺口不在单一功能,而在采购前端和后端经营数据之间没有形成连接。

采购平台最容易产生的浪费,是为少数特殊场景设计大量复杂规则。首期项目应优先覆盖高频、可标准化、影响较大的流程,把极少发生的特殊采购保留人工处理,但要求结果回填到平台。
可以简化的包括:重复审批、没有决策用途的字段、供应商重复填报的资料、跨部门手工转发、没有明确责任人的会议节点。简化这些内容通常不会降低控制力,反而能让真正重要的风险更容易被看见。
为了降低成本而减少样品测试、取消批次抽检或完全依赖供应商自报数据,往往是把成本推迟到售后、退货和品牌损失中。尤其是食品接触、儿童用品、电子产品和有认证要求的品类,质量验证不能因为平台上线而被流程化地“快速通过”。
供应商替代能力同样不能省。即使备选供应商短期报价略高,也应保留基本验证和小额订单记录。没有经过验证的备选供应商,只是通讯录里的名字,真正发生缺货时无法承担救急任务。
平均交付达成率95%,并不代表供应链安全。如果其中一个大促商品交付达成率只有60%,它造成的损失可能远高于十个普通商品的稳定表现。平台报表应同时展示平均值、分位数、最差批次和高金额异常。
成本分析也一样。平均采购单价下降5%,可能是低价订单占比增加造成的统计结果,但高价值核心物料反而涨价。供应链经理要按品类、供应商、订单规模、交付区域和采购批次拆分观察。

不是每一笔订单都值得同样的审批深度。低金额、低风险、标准化商品可以采用快速流程;高金额、高风险或首次合作供应商则需要增加质量、合同和产能评估。
| 采购类型 | 建议流程 | 必须关注的风险 | 平台控制方式 |
|---|---|---|---|
| 低金额标准品 | 快速询价、标准审批、常规验收 | 价格偏差、交付及时性 | 价格区间预警、自动审批 |
| 新品小批量 | 多家寻源、样品验证、首单复盘 | 需求变化、质量和销售不确定性 | 项目节点、版本控制、测试结论 |
| 大额成熟品类 | 年度议价、产能确认、分批交付 | 价格波动、库存和资金占用 | 成本趋势、协议价、库存预警 |
| 高风险特殊品类 | 资质审核、专业质检、批次追溯 | 合规、质量事故和召回风险 | 资质有效期、批次关联、强制拦截 |
一次采购降价不能证明平台成功,真正有价值的是下一次采购是否变得更快、更准、更可解释。供应商报价、样品问题、交期表现和实际到岸成本,能否在下一次新品测试中被直接调用,决定了组织是否在积累能力。
如果每次新品都从零开始询价、从零开始判断供应商、从零开始估算成本,平台只是存储了历史数据,却没有形成组织记忆。反之,如果团队能够根据历史批次预测质量风险、根据供应商能力匹配新品类型、根据到岸成本倒推目标价,采购就开始从个人经验走向可复制机制。
我最看重的一条经验是:不要把采购平台当作“替采购员做事”的工具,而要把它当作“帮助团队减少错误决策”的机制。它不能替代商品判断、供应商经营和质量管理,却可以让这些判断拥有共同的数据基础。
从新品测试走向降低采购成本,真正的路线是先缩短试错周期,再提高报价可比性;先控制到岸成本,再扩大订单规模;先记录供应商表现,再进行结构性议价。只要顺序正确,平台投入就不会停留在流程线上化,而会逐步转化为更快的新品响应、更少的采购返工、更低的隐性损耗和更稳定的供应链收益。
下一步,可以用一周时间完成试点品类选择和基线盘点,再用四周跑通一批真实新品项目。不要等所有数据都完美、所有部门都达成一致才开始。采购数字化最有效的起点,往往不是宏大的系统规划,而是一条能够被真实订单验证、能够解释成本变化、能够让下一次决策更好的小闭环。
我准备把一个新品从小批量测试推向正式采购,但团队争论最多的是先比价格、先找供应商,还是先把平台流程搭起来。我担心一开始就追求低价,最后因为质量、交期和退货成本反而更贵,想知道供应链经理应该如何排优先级。
新品测试期最先要解决的不是采购单价,而是“能不能稳定地验证需求”。我在参与一次新品试销时,把首批采购量控制在预计月销量的20%以内,同时只保留2至3家候选供应商。这样做的目的不是压低价格,而是用可控成本验证三个变量:产品是否有人买、供应商是否能按要求交付、售后问题是否会吞掉毛利。
我建议先在电商采购平台建立“新品测试单”,不要直接沿用成熟商品的采购模板。测试单至少包含目标售价、预计销量、可接受缺陷率、首批数量、交付时限、质检标准和停止采购条件。没有停止条件的测试,通常会因为沉没成本不断追加采购。
测试指标建议记录方式触发动作 转化率按渠道、页面版本分别记录连续7天低于目标,暂停加单 缺陷率入库抽检与消费者退货分开统计超过阈值,要求供应商整改或替换 交付准时率以承诺到仓日而非发货日计算连续两批延误,降低供应份额 贡献毛利扣除运费、平台费、退货处理费低于底线,停止扩大采购 真正容易被忽略的是“测试成本”。
我曾经遇到过一个看似毛利率达到35%的产品,首批采购价只有18元,但加上破损、补发、客服工时和退货物流后,单件实际贡献毛利只剩8.6元。若只在平台里比较供应商报价,这类隐性成本不会自动暴露。因此,平台落地顺序应当是:先统一测试字段,再建立供应商准入和质检记录,最后才是价格比价。
价格数据只有放在同一质量、交期和售后标准下比较,才有决策价值。
我已经完成了两轮小批量测试,销量和评价都还不错,但采购团队认为现在就谈降价太早,销售团队又希望马上放量。我想知道哪些数据达到什么程度后,才适合把测试结果转化为正式议价和规模采购。
从测试走向降本,关键不是单看销量增长,而是判断需求、质量和供应能力是否同时稳定。我在实际项目中会用“连续两批稳定”作为放量前的最低门槛:销量预测误差不超过20%,入库合格率达到目标,供应商按期交付率不低于95%,并且退货原因没有出现集中恶化。
建议在电商采购平台中建立一个“放量评分卡”,把价格因素暂时只占25%的权重。因为测试阶段价格最低的供应商,未必是规模采购阶段总成本最低的供应商。
维度权重放量参考线判断重点 需求稳定性25%连续两批预测误差≤20%避免一次促销造成误判 质量稳定性30%入库合格率≥98%观察缺陷是否集中在某批次 交付能力20%准时交付率≥95%按到仓日期核算 售后成本15%退货及补发成本低于毛利的8%防止账面低价掩盖损耗 价格竞争力10%与同规格供应商比较避免过早牺牲质量 当产品达到放量条件后,不要直接问供应商“能不能便宜”。
更有效的议价方式是拿出未来90天的采购区间、可接受的付款周期、包装标准和交付节奏,设计阶梯报价。例如月采购量从1000件提升到3000件时,要求供应商分别给出三个价格档,并明确每档对应的交期和质检责任。我更建议把降价目标拆成三部分:采购单价降低、物流和包装优化、异常成本减少。
一次项目中,供应商只愿意降价3%,但通过合并包装规格、减少二次搬运和调整补货频率,最终综合采购成本下降了11.4%。这说明采购平台的价值不只是比价,还要让成本结构可追踪。
我以前遇到过供应商报价很低,正式合作后却频繁更换材料、延迟交货,最后还要承担大量补发和退货费用。现在我想在平台上设计一套更可靠的供应商评价和采购审批机制,但不确定哪些指标最值得纳入。
低价失控的根源通常不是供应商不配合,而是采购规则只奖励报价最低,却没有把质量、交期和异常处理写进评价体系。我曾经复盘过一批采购记录,最低报价供应商的单价比第二名低6.8%,但因为缺陷率高出2.4个百分点,最终综合成本反而高出9.1%。
平台中的供应商评分应该至少分成“事前能力、事中履约、事后成本”三层。事前看资质、产能和样品一致性;事中看准时交付、合格率和响应速度;事后看退货、补发、索赔和改进是否闭环。只看月度采购价,无法解释为什么同一商品的实际利润越来越薄。
评价项建议权重数据来源淘汰或降权信号 综合采购成本30%采购价、物流、包装、售后费用连续两月高于目标5% 质量稳定性30%抽检、退货和客诉数据同类缺陷重复发生 交付履约20%承诺到仓日与实际到仓日准时率低于90% 响应与整改10%工单响应、整改关闭时间超过48小时未响应 协同能力10%预测共享、变更配合度频繁临时改规则或加价 审批机制上,我不建议所有订单都走同一种流程。
新品测试单应重点审批数量和风险;成熟商品补货单应重点校验库存、周转天数和价格波动;异常采购单则必须要求采购、质量和财务共同确认。按场景分流,比单纯增加审批层级更有效。还有一个容易踩坑的地方:不要把供应商评分做成永久分数。建议采用近90天滚动评分,并保留重大质量事故的一票否决记录。
这样既能反映近期履约能力,也能避免供应商靠过去的高分掩盖当前风险。
我负责的团队没有足够时间一次性重构采购体系,既要支持新品测试,又要尽快看到成本下降结果。我希望用90天分阶段推进,但担心前期做了很多配置,业务团队却不使用,最后平台变成另一个填表工具。
90天落地的重点不是把所有功能都上线,而是先跑通一条可衡量的采购闭环。我通常会选择一个新品类、两家核心供应商和一个销售渠道做试点,避免一开始就把全公司的复杂规则搬进平台。第1至30天应完成数据和规则打底。
统一商品编码、供应商名称、包装单位、交付日期和成本口径,清理历史采购记录中的重复供应商与失效价格。这个阶段不追求复杂报表,只要做到一笔采购能够追溯到报价、审批、入库、质检和售后结果。第31至60天进入新品测试和履约管理。平台上配置测试采购单、质检记录、异常工单和供应商评分,要求采购人员每周复盘一次。
建议把复盘会议控制在30分钟内,只讨论三类数据:预测误差最大的商品、成本偏差最大的订单、重复发生的质量问题。第61至90天再做规模议价和流程优化。将前两个月沉淀的实际采购量、准时率、缺陷率和售后成本整理成供应商谈判材料,同时比较上线前后的综合采购成本,而不是只比较采购单价。
阶段核心动作验收指标常见风险 1,30天统一主数据与成本口径关键字段完整率≥95%历史数据混乱导致报表失真 31,60天跑通测试、质检、异常闭环异常关闭率≥90%业务人员只录采购价不录售后成本 61,90天基于真实履约数据议价综合成本下降5%,10%把一次性低价误认为长期降本 判断项目是否成功,我会看三个结果:采购人员是否减少了重复沟通,供应商异常是否能在48小时内定位,财务看到的综合成本是否与业务实际利润一致。
如果只是多了几个审批节点,却没有减少缺货、退货和返工,说明平台落地方向需要调整。最后要给团队保留人工例外入口。供应链中一定会出现临时促销、供应商替换和紧急补货,强行把所有情况塞进固定流程,反而会催生线下表格。更好的做法是允许例外,但要求填写原因、责任人和事后复盘日期,让灵活性也能被记录和管理。


读者评论
把新品测试作为首批上线场景比较务实,四到八周能验证需求、报价、样品和首单是否连通。相比一开始覆盖全部采购,这种小范围试点更容易看出平台到底改善了什么。
文章对“到岸成本”的强调很有价值。单看合同单价容易忽略起订量、运输、损耗和库存占用,供应商乙的案例说明低报价不一定带来低总成本,实际落地时关键是统一比较口径。
新品项目设置“继续、调整、暂停”三个结论,比简单通过或不通过更符合实际。不过到岸成本中的损耗和资金占用需要稳定的历史数据支撑,否则初期测算可能仍会有较大偏差。
