电商采购平台做平台招商,最容易被低估的不是招商数量,而是供应商与商品“验收通过”之后仍然不断返工。我曾复盘过一个年度招商项目:团队全年引入约 1,800 家供应商,首次验收通过率达到 86%,看起来成绩不错;但上线后 30 天内,仍有 14.7% 的商品发生资质补交、规格纠错或质检争议。真正拖慢团队的,不是初验本身,而是验收标准没有覆盖交易、履约、售后和监管风险。
电商采购平台:平台招商团队年度版:质量验收的完整方法与步骤
平台招商团队常把质量验收理解为审核营业执照、品牌授权、检测报告和产品图片。这些材料当然重要,但它们只能回答“这家供应商是否具备经营资格”,不能回答“这批商品能否被平台稳定采购、交付和售后”。
我更建议把验收对象定义为一个完整的交易单元:供应商主体、商品 SKU、履约承诺、质量证据、售后规则和平台责任边界。任何一个环节缺失,平台都可能在后续交易中承担额外成本。
我的核心判断是:验收通过不等于商品合格,而是平台确认“风险已经被识别、证据足够、责任可追溯、异常有处置路径”。
供应商和商品的质量状态会变化。供应商可能更换工厂,商品可能更换原料,检测报告可能过期,包装标签可能因为法规变化而失效。因此,年度质量验收不能只有入驻前的一次审核,而应形成“准入,抽检,复核,升级,退出”的闭环。
在我负责过的一个招商团队中,初期只设置了入驻审核,结果 6 个月后出现三类问题:一是同一供应商新增 SKU 沿用旧商品证据;二是采购方投诉后,平台无法快速定位责任批次;三是业务团队为了冲刺招商进度,私下承诺了质检尚未覆盖的指标。
后来我们把验收分为四个时点:首次入驻时、首次上架时、交易达到阈值时、年度复审时。这样做的结果并不是让审核变慢,而是让不同风险在不同节点被处理。

招商团队常用的指标是审核完成量、入驻供应商数和上架 SKU 数。这些指标容易推动团队追求速度,却不能反映质量。一个供应商当天通过审核,后续却要补交 5 次资料,或者首批采购就产生大量退货,不能算真正高效。
我建议至少同时追踪以下指标:
| 指标 | 计算方式 | 适合观察的问题 |
|---|---|---|
| 一次验收通过率 | 首次通过的交易单元数 ÷ 提交验收的交易单元数 | 招商前置辅导和资料质量是否到位 |
| 资料补交率 | 发生补交的申请数 ÷ 总申请数 | 标准是否清楚,供应商是否理解要求 |
| 上线后 30 天质量异常率 | 上线后发生质量异常的 SKU 数 ÷ 已上线 SKU 数 | 初验是否真正覆盖交易风险 |
| 质量争议闭环时长 | 从争议创建到责任结论确认的平均时长 | 证据链和责任边界是否完整 |
| 合格交易单元率 | 无重大异常且完成首个采购周期的单元数 ÷ 总上线单元数 | 验收结果能否支持稳定交易 |
如果只能选一个年度核心指标,我会选择“上线后 30 天无重大异常交易单元率”。它比单纯的通过率更接近采购方真实感受,也能迫使团队关注验收结论是否可靠。
小规模招商时,负责人可以亲自看资料、问工厂、核对样品。规模扩大后,审核往往被拆给招商、品类、法务、质控和运营多个角色。每个人都能完成自己的动作,却不一定形成同一个结论。
我见过一个典型场景:招商经理认为供应商提供了检测报告就可以上架,质控人员要求报告必须覆盖具体型号,法务人员又要求授权链条能够追溯到销售主体。供应商来回补交资料,业务团队认为质控“故意卡进度”,质控团队则认为业务“先上架再说”。
这个矛盾通常不是人员态度问题,而是验收规则没有把“必须满足”“满足其一”“可后补”“禁止上线”写清楚。规则模糊时,团队只能依赖个人经验,规模越大,结果差异越大。
平台招商时,供应商展示的是最好状态:样品精致、图片完整、交期短、库存充足、价格有竞争力。但采购方真正买到的,可能来自另一条生产线、另一个批次或临时替代包装。
因此,验收不能只审核静态材料,还要检查承诺是否能被交付。例如,供应商声称 48 小时内发货,平台就需要确认库存来源、仓库位置、截单时间和异常补货安排;供应商声称某材料含量达到标准,就需要确认检测报告对应的是哪一型号和哪一批次。
质量验收的关键,不是把供应商说过的话记录下来,而是把重要承诺转换为可验证、可追责的交易字段。
办公耗材、食品、家用电器、工业零配件和个护产品的风险结构完全不同。所有品类统一要求同样数量的文件,会导致低风险商品审核成本过高,也会让高风险商品被表面合规掩盖。
| 品类风险特征 | 重点验收内容 | 建议验收深度 | 主要异常后果 |
|---|---|---|---|
| 食品及接触入口类 | 生产许可、批次、保质期、标签、检测项目 | 高 | 投诉、退货、监管和召回风险 |
| 电器及带电产品 | 安全认证、参数、适配性、说明书、售后 | 高 | 安全事故、批量退货、维修成本 |
| 工业零配件 | 尺寸公差、材质、寿命、批次一致性 | 高 | 采购方停机、项目延期、索赔 |
| 标准办公用品 | 规格、包装、数量、交期、基础质量 | 中 | 错发、短装、低值退货 |
| 定制及非标商品 | 图纸确认、样品签样、变更记录、验收标准 | 中高 | 争议难以定责、返工成本高 |

证件只能证明某个主体在某个时间点具备某种资格,不能自动证明当前 SKU、当前批次和当前交付都符合要求。最常见的问题是证件主体与销售主体不一致,检测报告型号与上架型号不一致,授权文件覆盖品牌但没有覆盖具体渠道。
我的做法是把每份证据拆成五个字段:证据主体、适用商品、有效期、出具机构、可验证路径。只要其中一项无法对应,就不能直接作为“已验证质量”的依据。
样品验收解决的是“送来的这件样品是否符合要求”,批量交付还涉及生产一致性、包装替换、材料变更和仓储运输。特别是低价竞争激烈的品类,供应商可能用高规格样品争取入驻,批量订单则采用成本更低的替代方案。
我在复盘退货时发现,最难处理的不是明显破损,而是“功能差不多但参数不一样”。例如样品为某尺寸,批量货存在 2 至 3 毫米偏差;样品包装有完整标签,批量货改成简化包装;样品承诺某种材质,批量货只保持外观相似。
因此,样品验收之后必须增加“批量一致性控制”:保留签样记录,设定关键参数,约定变更提前通知,必要时对首批货进行抽检。
供应商填写的产能、库存、交期和售后能力,适合用于初筛,不适合直接作为最终结论。自填信息的价值在于建立待验证假设,而不是替代验证。
例如供应商填写“月产能 10 万件”,招商团队至少要继续追问:这是单一 SKU 产能还是全品类产能?旺季产能是否相同?现有客户占用多少?原材料是否需要外采?仓库是自有还是第三方?这些问题决定了数字是否有决策意义。
资料完整率很容易被优化:文件上传齐全,字段填写齐全,页面状态显示完整。但“完整”不代表“有效”。一份模糊扫描件、一份过期报告、一份无法对应 SKU 的授权书,都可能让系统看起来完整,实际却无法支撑质量争议。
我建议把证据状态分为四级,而不是简单的有或无:
业务压力下,最常见的做法是“先上架,后补材料”。这对低风险标准品有时可以接受,但对食品、电器、医疗相关、儿童用品等高风险品类,往往会把问题从审核环节推迟到采购方投诉环节。
如果必须加速,我会加速低风险流程,而不是降低高风险门槛。具体做法是:预审资料、批量校验、标准模板、集中补交、设置专人答疑,但不跳过关键证据和必要抽检。
我通常用五个维度给交易单元打分:法规风险、商品价值、使用后果、供应商不确定性、历史异常。每项按 1 至 5 分评分,再根据品类特点设置权重。
一个简单的内部模型可以这样设计:法规风险占 30%,使用后果占 25%,供应商不确定性占 20%,历史异常占 15%,商品价值占 10%。总分达到 4 分以上进入高风险审核,2.5 至 4 分进入标准审核,低于 2.5 分进入简化审核。
这里的分值不是行业统一标准,而是帮助团队形成一致判断的工具。真正重要的是评分理由必须可解释,不能出现“凭经验打 5 分”的情况。

硬门槛是没有就不能上线的内容,例如必要经营资质、强制认证、禁限售判断、关键安全指标和明确的主体关系。硬门槛不适合通过业务负责人临时审批绕过,否则平台的规则会失去稳定性。
关键项是决定交易质量的内容,例如规格参数、批次一致性、交期、库存、售后响应和包装标识。关键项可以根据品类设定不同阈值,但必须在商品上线前明确。
观察项是影响长期合作但不一定阻止首次上线的内容,例如供应商数字化能力、内容规范程度、服务主动性和补货预测能力。观察项可以进入供应商分层和后续复审。
| 审核层级 | 判断方式 | 处理结果 |
|---|---|---|
| 硬门槛 | 缺失、过期、主体不一致或无法验证 | 驳回或暂停,不允许直接上线 |
| 关键项 | 存在偏差但可通过补证、抽检或限量交易控制 | 整改、限量上架或附条件通过 |
| 观察项 | 不影响首批交易,但影响长期稳定性 | 记录评分,纳入复审和供应商分层 |
不同结论需要不同证据强度。供应商自述适合证明“对方作出了承诺”,照片适合证明“某个时间点的外观状态”,检测报告适合证明“某项指标被检测”,抽样检验适合证明“样本范围内的实物状态”,交易数据则适合证明“实际履约表现”。
我不会让一个招商经理独立决定所有高风险事项。合理的责任分工应当是:招商负责资料收集和商务真实性,品类负责人负责商品适配性,质量人员负责证据与抽检,法务或合规人员负责高风险边界,运营负责上线后的异常监控。
“该供应商已通过审核”这句话信息量太低。更好的表达是:“供应商 A 的 SKU-001 至 SKU-015,在某日期前完成主体、规格和样品审核,允许标准采购,交期承诺为 3 个工作日;新增 SKU 需重新提交规格证据。”
范围和有效期能防止审核结论被过度扩张。尤其当供应商从一个品类扩展到另一个品类时,原有通过记录不能自动继承。
年度开始前,先把招商目标拆成品类、供应商类型、商品类型和交易模式。不要直接复制上一年度的验收清单,因为品类结构、法规要求、采购金额和异常分布都可能变化。
这一步的产出不是一张复杂表格,而是一张“风险地图”:什么商品最容易出问题,出问题后谁受影响,平台需要提前保留什么证据。
主体初审应当先确认“谁在卖”,再确认“卖什么”。需要核对供应商名称、统一社会信用信息、收款主体、发货主体、售后主体和授权主体是否一致或存在清晰的委托关系。
经营能力初审则不能只看供应商自报规模。我会重点追问三个问题:第一,订单由谁生产或采购;第二,库存由谁管理;第三,发生质量争议后由谁承担处理责任。
如果供应商是贸易商,不应简单判定为不能入驻,但必须补充生产商信息、授权链路、质量责任约定和批次追踪能力。贸易商的风险不一定更高,真正的风险是责任链条模糊。
供应商级审核完成后,必须进入 SKU 级审核。一个供应商可以经营几十种甚至几千种商品,不能用“供应商已通过”代替每个 SKU 的质量确认。
SKU 档案至少应包括以下字段:
我特别强调“允许偏差”这个字段。没有偏差范围,采购方和供应商就会用各自的理解判断合格与否。对于尺寸、重量、色差、容量和性能参数,平台最好在上架前明确可接受区间。
文件审核要分成形式核验和实质核验。形式核验包括文件是否清晰、签章是否完整、日期是否有效、主体是否一致。实质核验则要确认文件究竟证明了什么,以及能否覆盖当前交易。
例如,检测报告写的是某系列产品,不代表覆盖所有型号;品牌授权写的是经销权限,不代表允许平台采购;生产许可覆盖某个工厂,不代表贸易商可以随意更换生产地点。
在实践中,我会要求审核人员在每份关键文件旁边写一句“它具体证明了什么”。如果这句话无法写清楚,文件即使形式完整,也不能作为充分证据。
低风险标准品可以通过照片、视频和历史交易记录进行初步核验;高风险商品、定制商品和采购方明确要求的商品,则应安排实物样品或现场核验。
实物核验不要只看外观。至少要检查包装标识、数量、关键尺寸、功能演示、附件、说明书和与页面信息的对应关系。对于无法现场验证的性能,不要在验收记录中写“质量良好”,而应写“该性能未在本次核验范围内”。
这是一个容易被忽略的专业细节:验收记录不仅要写发现了什么,还要写没有验证什么。后者能够防止业务团队把有限核验误读为全面质量背书。
批量商品不可能每件全检,因此需要根据批量、风险和缺陷后果制定抽样方案。涉及批量抽样时,可以参考国家标准 GB/T 2828.1《计数抽样检验程序》,但不能机械套用标准表格。抽样水平和接收质量限应结合商品风险、采购金额和售后成本调整。
我通常把缺陷分成三类:致命缺陷、主要缺陷和一般缺陷。致命缺陷可能涉及安全或法规,原则上不能接受;主要缺陷影响核心功能或关键参数,需要严格控制;一般缺陷影响外观或包装,可以根据采购场景设定合理容忍度。
| 缺陷等级 | 示例 | 建议处理 |
|---|---|---|
| 致命缺陷 | 安全功能失效、关键合规证据缺失、严重错标 | 拒收、暂停交易并启动责任调查 |
| 主要缺陷 | 核心尺寸超差、功能不达标、批量型号错误 | 加严抽检、整改或退货 |
| 一般缺陷 | 轻微外观瑕疵、外箱压痕、非关键印刷偏差 | 按品类容忍度处理并记录趋势 |

对于所有商品,我建议输出四类结论:
附条件通过必须写明条件、期限、额度和触发机制。例如“允许 30 天内采购不超过 5 万元,首批订单需抽检,任何主要缺陷立即暂停”。如果没有这些边界,“附条件通过”很容易变成没有责任人的模糊放行。
7 天复核主要看商品页面、发货、包装和基础售后;30 天复核主要看退货、投诉、缺货、交期和质量争议;年度复审则看证件有效期、工厂或供应链变化、异常改善和持续合作价值。
复审不是把入驻资料重新上传一遍,而是根据实际交易表现调整供应商等级。一个资料非常漂亮但连续三次延迟交付的供应商,年度评级不应高于资料普通但交付稳定、投诉快速处理的供应商。

质量验收经常出现多人参与、无人负责的情况。招商看过资料,质控看过样品,运营看过页面,最后出了问题却没有人能说清楚谁确认了关键结论。
| 环节 | 主责角色 | 协作角色 | 必须留下的记录 |
|---|---|---|---|
| 供应商主体初审 | 招商负责人 | 法务、合规 | 主体关系、经营范围、收款与发货主体 |
| 商品规格核验 | 品类负责人 | 质量、采购 | 规格表、关键参数、允许偏差 |
| 样品或抽检 | 质量负责人 | 供应商、品类负责人 | 样品编号、抽样数量、缺陷记录、照片 |
| 上线决策 | 平台招商负责人 | 质量、运营、法务 | 通过等级、限制条件、有效期限 |
| 异常闭环 | 供应商管理负责人 | 客服、采购、质量 | 责任判定、整改、赔付和复发检查 |
如果验收过程主要发生在即时通信工具和邮件里,信息会分散在不同人员手中。供应商发过一版报告,招商转发一次,质控提出修改,供应商又补充一张图片,最终很难确定哪一版是有效结论。
更可靠的做法是设置明确状态:待提交、待初审、待补证、待实物核验、待决策、附条件通过、正常通过、整改中、暂停、退出。每次状态变化都要记录操作者、时间、原因和下一步动作。
某项目管理平台可以承担这类流程协作,但工具本身不会自动产生质量判断。最关键的不是购买了什么系统,而是把验收字段、状态转换条件、提醒规则和责任人配置清楚。
验收表字段越多,不一定越专业。字段过多会导致审核人员复制粘贴、供应商随意填写,真正重要的风险反而被淹没。
我建议把表格分成三层:
系统提醒也应围绕风险设置。证件到期提醒、首批抽检提醒、异常复发提醒和年度复审提醒,通常比“任务即将逾期”的通用提醒更有价值。
质量问题最怕只记录成一句“某供应商商品有问题”。这句话无法支持采购方沟通、供应商整改或赔付判断。异常至少要关联供应商、SKU、订单、批次、发现时间、缺陷类型、证据照片和处理结论。
如果商品没有批次标识,平台可以要求供应商在送货单、外箱或系统字段中补充生产日期、入库日期或出货批次。对于高风险商品,批次追溯不是额外工作,而是发生争议后减少损失的基础设施。
以下案例来自我参与复盘的匿名项目,名称、金额和比例做了脱敏处理。该平台主要服务企业采购,年度招商目标是新增 1,500 家供应商和 12,000 个 SKU,最终实际引入约 1,800 家供应商、15,600 个 SKU。
项目初期的审核指标表现很好:资料完整率 96.2%,首次验收通过率 86.0%,平均审核时长 2.4 个工作日。业务部门因此认为流程成熟,开始把更多资源投入招商扩张。

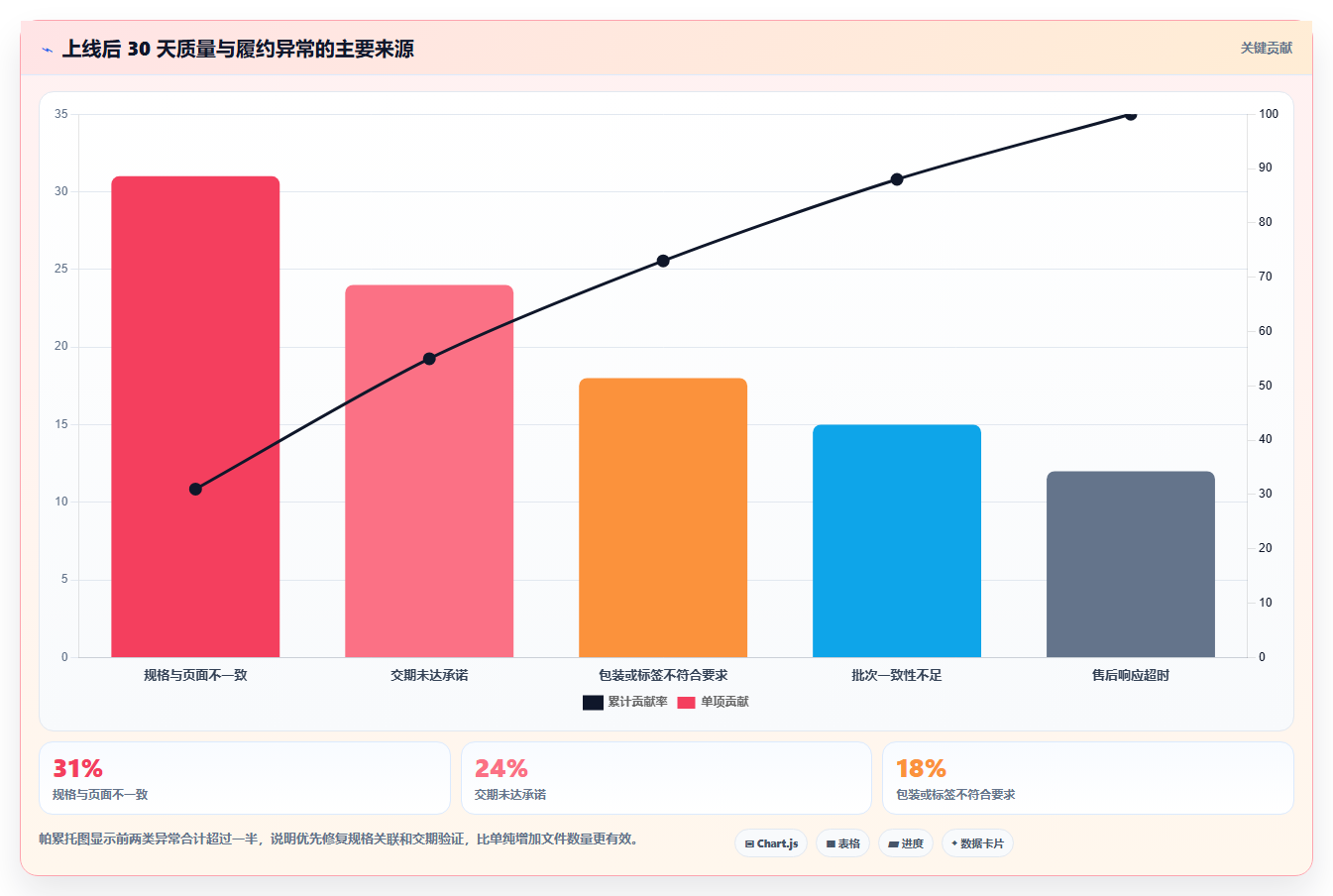

但上线后 30 天的数据并不理想:约 14.7% 的 SKU 至少发生一次质量或履约异常,3.8% 的 SKU 发生采购方退货,2.1% 的 SKU 进入争议处理,部分供应商因无法提供批次证据而延长了责任判定。
第一个断点是供应商审核与 SKU 审核脱节。平台确认供应商主体合格后,新增 SKU 只做了页面资料检查,未重新核对检测报告和实际型号。
第二个断点是样品与批量交付脱节。样品签收后没有形成关键参数表,采购方投诉时,团队无法判断偏差是否超出双方事先约定的范围。
第三个断点是质量与履约脱节。审核记录了供应商承诺的交期,却没有在首批交易中验证库存和补货能力,导致页面承诺与实际发货之间出现差距。

项目后续做了四项调整。第一,所有新增 SKU 必须绑定具体规格证据,供应商级通过不再自动覆盖新品。第二,首批采购按风险等级设置抽检比例,高风险商品必须留存实物或签样记录。
第三,交期字段改成结构化填写,拆分为现货、生产、质检、包装和运输五段时间,供应商不能只填一个笼统的“3 天发货”。第四,平台建立 7 天和 30 天复核机制,把质量异常、交期异常和售后响应统一纳入供应商评分。
调整后的 4 个月观察数据显示,首次验收通过率从 86.0% 降到 79.4%,看起来变差了;但上线后 30 天质量异常率从 14.7% 降到 7.9%,争议平均闭环时长从 6.8 个工作日降到 3.1 个工作日,合格交易单元率从 72.6% 提升到 87.3%。
这个案例最重要的结论是:首次通过率下降,有时是验收质量变好了,因为更多问题在交易前被拦截,而不是转移给采购方。

新供应商缺少历史交易数据,资料再完整也不能完全替代实际表现。我通常建议采用“小额首单、限定 SKU、缩短复审周期”的方式验证。
新供应商不一定要被低估,但必须被限制在可控范围内。通过首单验证后,再逐步提高采购额度和可售 SKU 数量。
老供应商有历史数据,审核可以更高效,但不能因此免检。年度复审重点应放在变化:是否换工厂、换材料、换包装、换收款主体、换售后团队,或者是否出现异常趋势。
如果供应商连续多个采购周期交付稳定、投诉低、整改及时,可以降低重复资料审核频率,把资源转向新增 SKU 和变化项。这样既节约审核成本,也不会形成“老供应商天然安全”的错误假设。
高风险品类适合采用更强的证据和更短的复审周期。必要时可以安排第三方检测、工厂现场核验、批次抽检或采购方试用。
如果业务部门认为高风险流程太慢,我会要求其明确取舍:是减少 SKU 数量,还是减少首单额度,还是减少供应商范围,而不是直接删掉关键验收项。缩小交易范围通常比降低质量门槛更可控。
低风险商品不需要全部人工处理。只要规格标准化、证据类型稳定、历史异常少,就可以使用字段完整性检查、日期有效性提醒、重复商品识别和规则化审批。
自动化最适合处理“明确的是非题”,例如文件是否过期、型号是否填写、必填参数是否缺失、价格单位是否一致。涉及材质真实性、使用风险、样品与批量一致性等判断,仍然需要人工或抽样介入。

提升速度有三种方式:减少不必要字段、提前辅导供应商、并行处理审核任务。删除关键验证动作只是把成本推迟到上线之后,通常还会增加退货、投诉和责任争议。
例如,招商可以在供应商提交正式申请前提供品类模板,让对方一次准备正确资料;质量人员可以提前审阅高风险证据;运营可以并行准备页面,但将正式上线锁定在关键门槛通过之后。
如果预算不足,不应把所有商品都做深度抽检,也不应所有商品都只做资料审核。更有效的方案是:高风险少量深审,中风险抽样验证,低风险规则化审核。
| 资源情况 | 推荐策略 | 不建议做法 |
|---|---|---|
| 质控人员充足 | 高风险实物核验,中风险首批抽检,低风险自动校验 | 所有品类统一做全量人工审核 |
| 质控人员有限 | 优先处理高风险和高金额交易单元 | 按提交时间机械排队 |
| 招商目标激进 | 增加前置辅导和批量校验,缩小首单范围 | 高风险商品先上线再补证 |
| 预算有限 | 把第三方检测集中用于高后果商品 | 为了省检测费完全依赖供应商自述 |
供应商会抱怨资料多、流程长、反复补交。平台不能因为体验问题就取消关键要求,但可以改善要求的表达方式。把“请提供相关证明”改成“请上传覆盖 SKU-001 型号、有效期截至某日期、由指定机构出具的检测文件”,补交次数通常会明显减少。
我更愿意让供应商在入驻前就知道完整要求,而不是在审核过程中不断增加新条件。规则透明本身就是招商竞争力,真正优质的供应商通常更在意平台是否稳定、责任是否清晰。
管理层需要看到审核效率,但也必须看到上线后的质量结果。建议在年度复盘中同时报告:首次通过率、平均审核时长、上线后 30 天异常率、首批采购合格率、质量争议闭环时长和供应商复发率。
如果首次通过率上升而上线后异常率也上升,说明团队可能在放宽门槛;如果首次通过率下降而合格交易单元率上升,说明前置验收可能更有效。只有把两组指标放在一起,管理层才能看懂真实变化。

第一季度前应完成上一年度异常复盘、品类风险分级、供应商分层、验收清单更新和责任矩阵确认。不要等到招商活动开始后才讨论验收标准,否则业务目标已经锁定,质量团队很难再推动必要调整。
月度复盘不要只看“本月处理了多少家供应商”,还要看补交原因是否集中在某些字段、某些招商人员或某些品类。如果大量供应商都在同一个字段出错,通常说明模板或说明不清,而不是供应商能力同时下降。
月度会议最好形成三类动作:修订标准、辅导供应商、调整审核资源。每个动作都要有负责人、截止时间和验证方式,避免复盘变成单纯汇报。
周度运营应关注证据过期、附条件通过即将到期、整改超时、重复投诉、批次异常和重大采购即将发生等事项。高风险事项不能只依赖月度会议,因为一个采购周期可能在几天内完成,等到月底再看已经太晚。
我建议设置红黄绿三色预警:
年度招商成果不能只写新增供应商数和新增 SKU 数。还应说明这些供应商带来的有效采购额、合格交易单元率、异常成本变化、优质供应商留存率和高风险商品拦截效果。
如果一支团队引入了大量供应商,却让采购方承担更多验货、退货和投诉成本,那么招商数量越高,平台长期价值可能越低。真正成熟的平台招商团队,应该能够证明自己不仅扩大了供给,还提高了供给的可用性。

先抽取上一年度 50 至 100 条真实异常记录,按主体、规格、证据、批次、交期、包装和售后分类。观察哪些问题本来可以在入驻前发现,哪些问题必须在首批交易中验证,哪些问题只能通过长期数据发现。
这一步的价值在于避免从空白表格开始设计流程。真实异常比管理层想象中的风险更有指导意义,也能帮助团队识别哪些字段真的会影响决策。
给每个品类确定高、中、低风险等级,分别配置硬门槛、关键项、观察项、样品要求、抽检方式和复审周期。与此同时,定义正常通过、附条件通过、整改复审和不予准入四类结论。
所有结论都要写明适用范围和有效期。不要出现“供应商已通过”“商品质量合格”这种无法限定边界的表达。
可以使用某项目管理工具或某项目管理平台承载验收流程,但配置重点应放在业务逻辑,而不是页面装饰。至少要实现申请、补证、抽检、决策、整改和复审的状态流转,并保留每次修改记录。
系统上线前应选取一个品类进行试运行。观察供应商是否理解字段,审核人员是否能快速判断,异常是否可以追溯,管理层是否能看到真实进度。发现问题后再复制到其他品类。
选取 10 至 20 家供应商和 50 至 100 个 SKU,完整走一遍从准入到首批采购的流程。重点观察三件事:哪些资料重复提交,哪些结论无法落地,哪些风险只能在交付后发现。
试运行结束后,不要只问“流程能不能跑通”,还要问“流程是否改变了决策”。如果所有商品最终都能顺利通过,可能说明试点选择过于简单,也可能说明规则没有真正发挥筛选作用。
我对平台招商质量验收的最终判断是:平台真正验收的不是供应商提交的文件,而是供应链承诺能否被交易验证。年度版方法的重点,也不是把流程做得越来越复杂,而是把有限的审核资源放到高后果、高金额、高不确定性的交易单元上。
下一步可以从最近发生的 50 条质量异常开始,建立品类风险地图,再选择一个重点品类完成 30 天试运行。先让证据链、责任链和复审机制跑起来,再逐步扩展到全年招商范围。这样做,通常比一开始设计一套覆盖所有情况的庞大制度更容易落地,也更容易看见质量验收对采购体验和平台成本的真实影响。
我以前以为年度版采购平台验收就是登录后台、看功能清单,再让平台招商同事试用几次。后来发现,真正影响年度续费和招商结果的并不是功能数量,而是商家准入、商品资料、订单协同和异常追责能不能形成闭环。我想知道,比较稳妥的验收顺序到底应该怎么排?
年度版平台验收不建议从“功能是否上线”开始,而应从一条完整业务链开始:平台招商人员发现商家、提交资料、审核资质、发布商品、生成采购需求、确认订单、处理异常,最后沉淀复盘数据。功能验收只证明按钮能用,业务验收才证明平台能承担年度运营目标。
我在一次年度验收演练中,将验收拆成“资料准入、商品质量、交易协同、数据追溯、服务响应”五个阶段,并用同一批测试商家跑通全流程。测试结果显示,单看功能通过率达到96%,但真正一次性完成闭环的流程只有82%,差异主要来自资质过期提醒不触发、商品规格字段缺失、售后责任人无法自动回溯。
验收阶段建议权重关键证据 商家与资质准入20%营业资质、授权链、有效期提醒、驳回记录 商品资料与质量25%规格完整率、抽检记录、图片与参数一致性 采购与订单协同25%询价、报价、下单、交期、变更日志 异常与售后闭环20%工单响应、责任分派、处理时效、复盘结论 报表与数据导出10%字段准确性、导出完整性、权限隔离 具体步骤可以分为四步。
第一步,先确定年度版必须承载的三到五条核心流程;第二步,为每条流程写出输入、处理、输出和失败条件;第三步,用真实业务样本或脱敏样本进行端到端测试;第四步,按“通过、限期整改、否决”三档形成验收结论。我的判断是,年度版平台最容易被忽略的是“失败条件”。
例如,商家资质过期后是否阻止下单、交付日期被修改后是否通知采购方、商品参数变更后是否保留旧版本,这些场景比正常流程更能检验平台的质量。
我在平台招商时遇到过一种情况:商家资料页面显示“审核通过”,但实际采购后才发现授权文件不完整、商品规格与详情页不一致。过去我们只检查有没有上传文件,现在想建立一套可以重复执行、也能追责的验收方法,应该看哪些指标?
商家资质验收不能只检查“有没有附件”,而要检查附件是否满足主体一致、范围一致、时间有效和链路完整四个条件。主体一致是指签约主体、收款主体和资质主体不能随意混用;范围一致是指授权品牌、商品品类和销售区域要相互匹配;时间有效则要覆盖整个合作周期。我更推荐采用“文件审核加场景抽查”的双层方法。
第一层审核营业执照、生产或经营许可、品牌授权、检测报告等基础材料;第二层随机抽取商品,核对商品页面、报价单、实物标签和采购合同中的名称、规格、单位及责任主体。
检查项验收标准常见失败表现 主体一致性签约、开票、收款主体有明确关系页面主体与合同主体不一致 授权有效性授权链连续且覆盖合作期只上传一页授权书,缺少上游证明 商品参数页面、报价、标签三处一致规格单位不同,导致采购数量误判 检测与合规报告对应具体型号和有效批次用同系列其他型号报告代替 变更追踪修改后保留版本和审批记录商品参数被覆盖,无法追责 抽样数量不要凭感觉决定。
对于年度版平台,初验可以按“每类目至少10个商品、每个重点商家至少5个商品”执行;如果首轮关键字段错误率超过5%,应扩大到每类目30个商品。关键字段包括规格、计量单位、起订量、交期、质保期和合规证书编号。
我曾见过一个看似不严重的问题:页面上把“箱”写成“件”,系统仍然允许下单,结果采购数量和实际到货数量相差12倍。这个案例说明,商品质量验收不能只看资料完整率,还要设置单位换算、规格冲突和缺少必填字段时的拦截规则。
建议把结果分成三类:轻微问题限期补正,影响交易的问题暂停发布,涉及主体或合规风险的问题直接否决。只有这样,验收报告才不只是记录问题,而能真正决定商品是否可以进入采购池。
我参加过几次平台验收,演示流程都很顺,但正式使用后却出现页面加载慢、批量导入失败、订单状态不同步等问题。供应商通常会提前准备“成功案例”,我想知道怎样设计抽样测试,才能尽量接近真实使用环境?
演示验收的问题在于样本太干净、操作路径太短、参与角色太少。真正的年度版平台应当用“正常样本、边界样本、异常样本”三组数据测试,而不是只让供应商展示一条顺利下单的流程。一套可执行的抽样方案是:正常样本占60%,用于验证常规业务;边界样本占25%,用于测试字段长度、批量数量、临界金额和临近到期日期;
异常样本占15%,用于测试重复提交、缺少附件、网络中断、权限冲突和订单变更。
测试类型样本示例主要指标 正常样本标准商家、标准商品、正常订单流程成功率、平均处理时长 边界样本大批量导入、最长字段、临界库存导入成功率、错误提示准确率 异常样本重复下单、权限不足、附件失效拦截率、告警率、日志完整率 并发样本多人同时报价或审批响应时间、数据一致性 我建议把“通过率”拆成四个指标,而不是只报一个总分:流程成功率、数据准确率、异常拦截率和恢复成功率。
一次测试中,批量导入成功率为98%,但异常拦截率只有71%,最终不能判定为通过,因为系统允许部分错误数据进入后续订单环节。性能验收也要设置业务阈值。例如,常规页面在典型网络环境下3秒内完成响应,批量导入1000条商品记录后10分钟内返回结果,订单状态变更在2分钟内同步到相关角色。
具体阈值应结合团队规模调整,但必须在验收前写入规则,不能等测试结束后临时解释。最容易踩的坑是只保存截图,不保存原始数据和操作日志。建议每次测试记录样本编号、操作人、时间、接口或页面、预期结果、实际结果和证据链接。这样出现争议时,可以快速判断是数据问题、权限问题、系统问题,还是操作流程设计问题。
以前遇到验收问题时,我们通常让供应商“尽快修复”,修完再口头确认,结果同类问题过几个月又出现。现在我更关心的是,哪些问题可以带病上线,哪些问题必须否决,以及整改完成后怎样证明问题真的解决了?
验收不合格不等于平台完全不能使用,关键是按风险分级。我的做法是将问题分为阻断项、重大项和一般项:阻断项涉及数据安全、主体合规、金额错误、权限越界和关键订单无法追踪,必须在上线前关闭;重大项会影响核心流程效率或造成较大返工,可设定明确期限和临时措施;
一般项则可以纳入版本迭代,但必须登记负责人和完成日期。
问题级别示例处理要求 阻断项越权查看报价、订单金额计算错误关闭后重新验收,未关闭不得上线 重大项批量导入失败、状态同步延迟超过阈值限期整改并进行回归测试 一般项报表字段排序不合理、提示文案不清晰纳入迭代计划并保留跟踪记录 整改验收不能只看“问题已修复”的说明,而要做回归测试。
回归测试至少包括原问题场景、相邻功能场景和反向场景。例如修复资质过期拦截后,不仅要测试过期商家不能下单,还要测试正常商家可以正常下单、续期后的商家能够恢复权限。年度续用建议采用加权评分,而不是被单个功能数量牵着走。
可以将核心业务闭环占40%、数据准确性占25%、异常处理占20%、服务响应占10%、易用性占5%。核心业务闭环低于90%,或出现任何未关闭阻断项,即使总分达到90分,也不建议直接续用。服务响应要用过去一段时间的真实记录核验,例如首响时长、问题关闭时长、重复故障率和紧急故障升级机制。
一次年度复盘中,平台平均首响只有28分钟,但重大问题平均关闭时间达到4.6天,说明“响应快”并不等于“解决能力强”,两个指标必须分开统计。最终验收文件至少应包含问题清单、整改证据、回归测试记录、剩余风险、临时替代方案和下一年度改进要求。
只有把这些内容写入续用决策,平台招商团队才能避免每年重复验收、重复踩坑。


读者评论
文章把“验收通过”和“能够稳定交易”区分开来,这个观点比较实用。尤其是把供应商、SKU、履约、售后和证据链作为一个交易单元管理,比单纯核对证件更接近实际采购场景。
分阶段复核的思路值得参考,入驻、上架、交易达到阈值和年度复审分别承担不同风险,确实比一次性审核更合理。不过文中的拦截率属于情景模拟,实际落地时还需要结合品类和历史数据校准。
风险分级和证据四级状态的设计比较清晰,能帮助团队避免只看资料完整率。对食品、电器、定制品等品类,建议再补充具体抽检频次、责任人和异常升级时限,否则执行时可能仍依赖个人经验。
