如果质量问题只在仓库收货时才被发现,平台已经为它付出了招商审核、商品建档、活动排期、库存准备、客服培训和售后处理等多重成本。换句话说,验收失败越晚发生,平台承担的沉没成本越高。
因此,年度复盘不能只回答“今年招了多少家”,还必须回答以下四个问题:哪些供应商具备稳定交付能力?哪些品类最容易在验收环节失败?哪些失败原因可以在签约前被识别?哪些招商动作实际上制造了后续返工?
我建议把平台招商团队的指标拆成四层。第一层是规模指标,例如有效供应商数、可售商品数和新增采购额;第二层是过程指标,例如资料完整率、样品提交及时率和验收周期;第三层是质量指标,例如首检通过率、批次合格率和质量异常率;第四层是经营结果指标,例如复购率、售后率、履约毛利和供应商留存率。
很多团队的问题,不是没有数据,而是只看第一层数据。规模指标能够证明团队很忙,却不能证明平台获得了健康供给。真正值得进入年度目标的,是“首批可交付供应商数”和“稳定交付供应商占比”。
| 指标层级 | 典型指标 | 适合回答的问题 | 常见误判 |
|---|---|---|---|
| 规模层 | 新增供应商数、商品上架数、采购额 | 平台扩张了多少 | 把签约量等同于有效供给 |
| 过程层 | 资料完整率、样品及时率、验收周期 | 招商流程是否顺畅 | 只追求速度,不看后续返工 |
| 质量层 | 首检通过率、批次合格率、异常率 | 供给是否可靠 | 把所有问题归咎于供应商 |
| 经营层 | 复购率、售后率、履约毛利、供应商留存率 | 招商是否形成长期价值 | 短期订单增长掩盖长期损耗 |

平台内部经常出现一种沟通断层:招商说“供应商已经签约”,采购说“供应商还不能下单”,质检说“样品不符合标准”,运营说“活动已经排期”。这不是某个岗位不负责,而是各岗位使用了不同的完成标准。
我更倾向于把供应商状态设计为一组明确的阶段:线索、资质通过、样品待验、首批验收通过、可小批量采购、连续三批稳定、重点供应商。每个状态都要有进入条件和退出条件,不能仅靠业务人员在表格里写“沟通中”或“基本没问题”。
只有状态变化能够被证据触发,平台才真正拥有可复盘的招商过程。否则,年度复盘只能依赖个人记忆和会议争论。
平台招商团队通常在下半年加速扩张,因为需要为大促、季节性采购或重点品类补充供给。但供应商增长并不是线性增加工作量。每新增一家供应商,平台至少要处理资质核验、合同确认、样品沟通、包装要求、商品建档、报价比对、验收反馈和异常追踪。
当供应商数量从100家增长到300家时,真正增加的不只是200份档案,而是更多的组合关系:不同品类、不同包装、不同交期、不同检测要求,会让验收标准变得碎片化。标准一旦碎片化,招商承诺与采购执行之间就容易产生偏差。
我曾见过一个较典型的场景:平台招商经理为了完成季度目标,引入了一批价格明显低于市场均价的供应商。签约时,供应商承诺可以按平台要求交付;但进入样品验收后,才发现低价来自材料替代、包装减配和人工检验不足。最终,招商团队完成了签约目标,采购团队却增加了数百小时的异常沟通。
如果只统计验收不通过的批次,很难看出问题的经营影响。我建议同时统计返工人天,包括招商重新协调、采购重新下单、质检重复检测、仓库分拣隔离、客服解释和财务退款处理等时间。
在一次样本测算中,一批价值12万元的商品因包装标识不符合要求被退回,直接损失约1.8万元,相关人员却投入了约43个工作日处理返工。表面上看,质量问题只是一批货;实际上,它消耗了平台多个团队的排期和注意力。
因此,质量复盘不能只看“损失金额”。对处于扩张期的平台而言,返工人天、异常处理周期和被占用的运营窗口,往往比单笔赔付更能说明问题严重程度。

第一类争议是标准不清。供应商认为“颜色接近、尺寸允许误差、包装可以调整”,平台则认为这些条件已经写入要求。若验收标准没有图片、区间、检测方法和判定等级,双方各自理解并不奇怪。
第二类争议是样品与量产不一致。样品由熟练人员精细处理,量产则由不同班组执行,导致材料、工艺或包装发生变化。平台如果只验样品,不追踪量产首件,就很难及时发现这种偏差。
第三类争议是责任边界不明。供应商说仓储运输造成损坏,仓库说到货时已经如此,采购说合同没有明确赔付条件,招商则认为自己只负责引入。这类争议本质上不是态度问题,而是缺少可验证的交接记录。
资质审核只能证明供应商具备经营资格,不能证明它能稳定满足平台的质量要求。营业执照、检测报告、授权文件和历史案例都很重要,但它们仍然属于静态材料。质量验收要验证的是动态能力:生产一致性、包装执行力、交期稳定性和异常响应速度。
我会把供应商审核分成“能不能做”和“能不能持续做”两个问题。前者适合通过资料审查解决,后者必须通过样品、首批、小批量和连续批次观察解决。两者混在一起,就会出现资料漂亮但交付不稳定的供应商。
首检通过率是重要指标,但它容易被人为优化。供应商可能为了通过首检,投入额外人力进行挑选和包装;一旦进入常态化供货,质量又回到原来的水平。
因此,我不会把首检通过率单独作为供应商晋级依据,而是同时观察首检通过率、第二批通过率、第三批通过率和异常关闭时长。首检通过但连续两批波动的供应商,不应被视为稳定供应商。
从管理角度看,首检更像一次入场考试,连续批次才是工作能力证明。平台真正需要的不是“会通过检查”的供应商,而是“不靠临时突击也能稳定交付”的供应商。
低价供应商当然有价值,但采购价格不能脱离质量成本判断。价格低5%,如果带来3%的退货率、2%的补发率和额外的人力处理成本,平台未必获得了真实的成本优势。
我建议把供应商报价拆成四个部分:采购单价、检测成本、异常处理成本和售后影响成本。对于高频采购品类,还要加上缺货造成的替代采购成本。只有这样,团队才能判断某个低价是否值得接受。
| 成本项目 | 表面报价方案 | 低价但波动方案 | 稳定但略高价方案 |
|---|---|---|---|
| 采购单价 | 100元 | 95元 | 103元 |
| 平均检测与复检成本 | 2元 | 5元 | 2.5元 |
| 异常处理摊销 | 3元 | 9元 | 2元 |
| 售后与补发摊销 | 4元 | 8元 | 3元 |
| 估算综合成本 | 109元 | 117元 | 110.5元 |
上表不是说高价必然更好,而是提醒团队不要用采购单价代替综合成本。最终选择应结合品类毛利、质量容忍度、供应商替代难度和订单稳定性。

统一规则有利于管理,但不等于所有品类必须使用相同的验收强度。易碎品、食品接触类产品、儿童用品、电子配件和标准化耗材的风险来源不同,抽样比例、检测方法和放行条件也不应完全一致。
更合理的做法是建立“统一底线加品类规则”。统一底线包括资质真实、标签合规、交付数量准确和关键安全项目不得失效;品类规则则根据客诉风险、法规要求、使用场景和替代难度进行调整。
同样是验收不通过,解决方式可能完全不同。供应商反复出现同一种工艺缺陷,通常是能力不足;不同验收人员给出不同结论,通常是标准表达不足;样品合格而量产异常,通常是流程控制失效;交期反复延误,则可能是产能承诺与订单预测脱节。
我在复盘时会让团队先完成问题归类,再讨论责任和处罚。直接把所有异常都归因于“供应商不靠谱”,会让平台错过改进自身流程的机会。
| 异常表现 | 优先判断方向 | 招商侧动作 | 不宜采取的动作 |
|---|---|---|---|
| 同一关键指标连续超差 | 生产或工艺能力不足 | 增加前置样品验证,要求提供工艺控制记录 | 只要求供应商口头承诺整改 |
| 不同人员判定结果不一致 | 验收标准不清 | 补充图示、容差、检测工具和判定样本 | 频繁更换验收人员 |
| 样品合格、量产不合格 | 样品与量产脱节 | 增加首件确认和小批量验收 | 继续放大订单规模 |
| 交期多次延期 | 产能预测或排产能力不足 | 核查产能、关键原料和排产计划 | 仅用罚款换取交付承诺 |
| 异常关闭时间过长 | 责任边界或沟通机制失效 | 设置责任人、时限和升级路径 | 让招商经理个人持续追单 |
供应商质量问题通常集中在四个节点:签约前、样品阶段、首批交付阶段和稳定合作阶段。签约前的问题最适合通过资料、案例和现场能力验证解决;样品阶段的问题适合通过规格确认和标准样建立解决;首批阶段的问题适合通过小批量和首件确认解决;稳定合作阶段的问题则需要通过周期抽检和绩效分层解决。
如果一个问题在签约前就能识别,却被拖到量产后才发现,说明招商流程缺少前置门槛。如果一个问题已经在首批出现,却没有影响后续订单,说明平台的验收结果没有真正进入采购决策。

不是所有供应商都值得被平台长期培养。整改资源应优先投入到三个条件同时满足的对象:品类战略价值较高、供应商具备明确改进能力、异常成本可在合理周期内下降。
如果供应商处于低价值品类,替代供应商充足,且连续三次整改仍不能解决关键缺陷,继续投入往往不如退出。相反,对于供应商稀缺、交付能力独特或能够形成长期差异化供给的对象,平台可以接受一定的培养周期,但必须设置阶段性验收门槛。
供应商分层不是给供应商贴标签,而是决定平台愿意为它承担多少试错成本。
下面的案例来自我参与过的一次匿名化项目复盘。平台主营日用百货和企业采购,年度新增供应商312家,完成资质审核的有248家,提交样品的有196家,首批验收通过的只有131家,连续三批合格的为89家。
团队最初的判断是供应商质量意识不足,因此计划提高违约金和淘汰比例。但进一步拆解后发现,31%的不通过批次并非供应商能力问题,而是平台在招商时使用了旧版规格文件;另有22%的问题来自包装标签要求没有同步到供应商;剩余问题中,部分供应商的样品由总部提交,量产却由外协工厂完成。
这次复盘最重要的发现是:供应商并没有单纯地“变差”,而是平台的招商承诺、规格文件和验收流程没有保持一致。

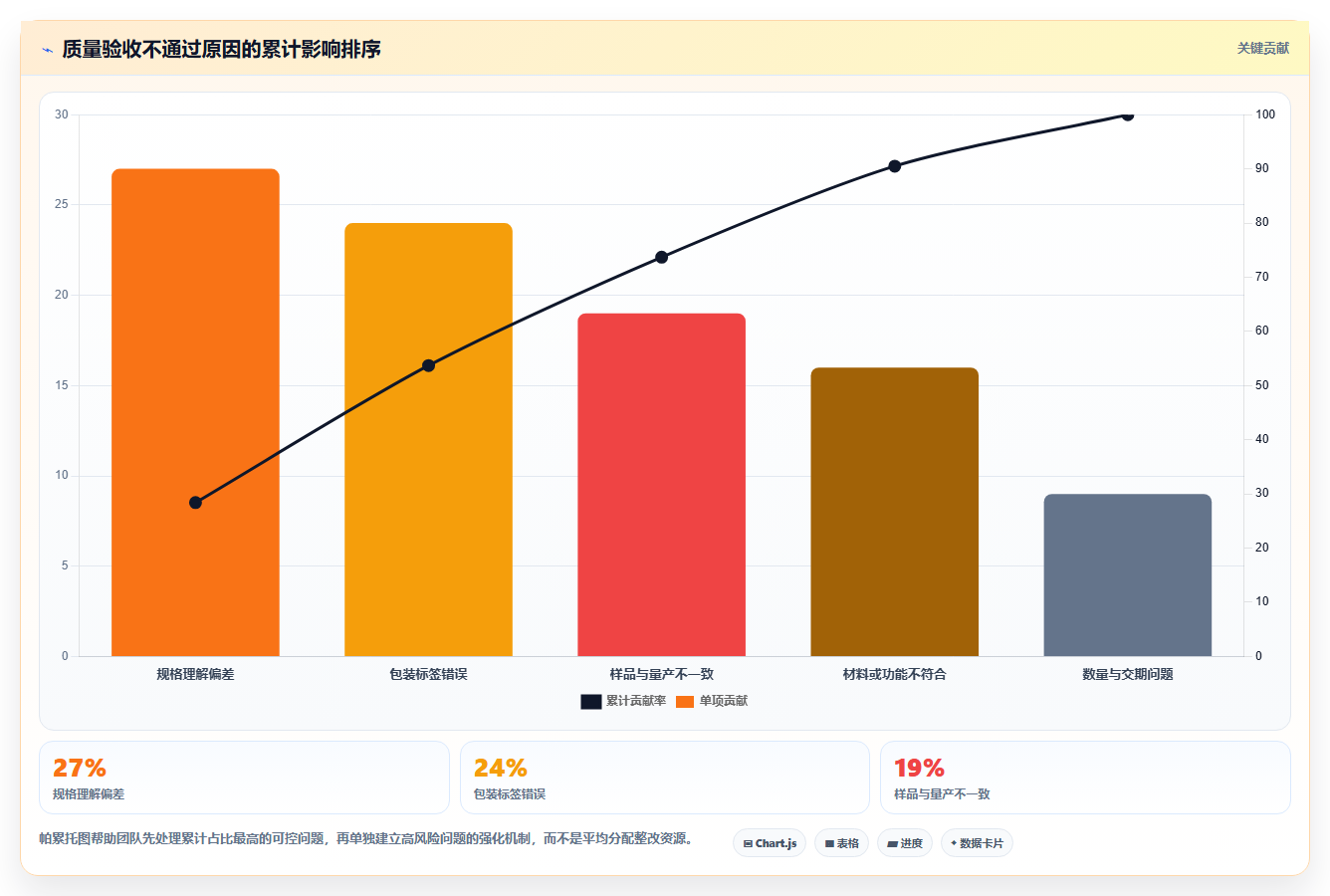

| 不通过原因 | 批次占比 | 平均关闭周期 | 对招商流程的启示 |
|---|---|---|---|
| 规格理解偏差 | 27% | 6.2天 | 招商资料需要增加图示、案例和确认回执 |
| 包装标签错误 | 24% | 3.8天 | 应在样品阶段完成包装预审 |
| 样品与量产不一致 | 19% | 10.5天 | 需要核查生产地点和首件样留存 |
| 材料或功能不符合 | 16% | 12.4天 | 高风险品类应增加检测或小批量试采 |
| 数量与交期问题 | 9% | 5.1天 | 招商承诺必须与排产能力绑定 |
| 其他 | 5% | 4.6天 | 继续积累样本,避免过早下结论 |
这组数据说明,最常见的问题不一定是损失最大的。包装标签错误占比高,但平均关闭周期较短;材料与功能问题占比相对较低,却更容易引发退货、投诉和供应商关系争议。因此,招商团队应同时关注问题频率和问题严重度。

项目组没有立即全面提高检测费用,而是先做了三项调整。第一,招商资料改为“标准卡片”,每个关键规格同时展示文字要求、合格样、典型不合格样和测量方式。第二,样品通过后增加“量产首件确认”,首批订单先按小批量执行。第三,将供应商状态从“已签约”改为“待样品、首检通过、首批观察、稳定供货”四个阶段。
三个月后,首检通过率从69%提高到83%,首批异常率从22%下降到13%,异常平均关闭周期从8.4天降至5.7天。更重要的是,招商经理用于追踪质量问题的平均时间从每周6.5小时降至3.2小时。
这组结果不能简单归因于某一个动作,因为同期还进行了供应商清理和品类调整。但它至少证明了一点:当平台把质量要求前置并结构化,招商效率和质量效率并不一定互相冲突。

质量准入卡不是一份冗长制度,而是一张供应商在签约前能够真正看懂的业务说明。它至少应包含品类范围、关键规格、必检项目、允许误差、包装要求、交付周期、样品数量、验收方式和不合格处理规则。
我建议每张准入卡都增加两类图片或实物样本:一类是合格样,另一类是不合格样。纯文字描述“外观完整、无明显瑕疵”往往无法指导执行,而对比样本能显著减少双方理解差异。
供应商状态如果只是展示用途,就无法产生管理价值。我建议把状态与平台权限绑定。例如,完成资质审核可以进入样品提交;首检通过可以进行小批量采购;连续三批合格后才能参加重点活动或获得更高采购额度。
这种设计的关键不在于限制,而在于让风险与订单规模相匹配。新供应商没有经过连续交付验证,就不应直接承接大促核心库存。平台可以给它机会,但不应一次性给出过高的库存和流量风险。
| 供应商阶段 | 可获得权限 | 必须完成的证据 | 升级条件 |
|---|---|---|---|
| 资质审核通过 | 提交样品、参与询价 | 资质文件、联系人、生产信息 | 资料真实且完整 |
| 首检通过 | 小批量采购 | 样品检测记录、规格确认单 | 关键项目全部合格 |
| 首批观察 | 有限额度采购 | 量产首件、交付记录、包装记录 | 首批按期且批次合格 |
| 稳定供货 | 常规采购、活动报名 | 连续批次质量与履约数据 | 连续三批达到品类标准 |
| 重点供应商 | 重点活动、预测订单、联合开发 | 季度绩效、产能计划、异常响应记录 | 质量、交期和协同能力均稳定 |
很多平台的异常台账只有“问题描述、责任供应商、处理结果”三列,这样的记录无法支撑年度复盘。至少还应增加发现环节、根因分类、临时措施、永久措施、验证批次、关闭人和关闭日期。
临时措施只能解决当前订单,例如补发、返工或重新贴标;永久措施则要回答供应商如何防止问题再次发生。没有验证批次的整改,不应直接标记为关闭。
年度复盘之所以容易变成追责会议,是因为问题平时没有被及时看见。建议平台每周看过程指标,每月看品类和供应商指标,每季度看供应商分层和规则调整,年度才看经营结果。
周报不必复杂,重点看待验收数量、逾期样品、未关闭异常和即将进入大批量采购的供应商。月报要增加首检通过率、连续批次合格率、异常关闭周期和返工人天。季度评估则关注供应商是否值得继续投入。

扩张期最重要的不是把每家供应商都审核到极致,而是在有限人力下快速识别高风险对象。可以采用风险分级:低风险标准品简化样品流程,高风险品类提高抽检和首批观察强度,战略品类增加现场或视频核验。
这类平台应优先建设标准卡、供应商状态和异常原因库,而不是一开始就购买复杂系统。流程没有统一之前,系统只会把混乱电子化。
这种情况通常不是招商规模问题,而是存量供应商发生漂移。可能原因包括原材料替换、外协工厂变化、人员更换、订单压力上升或平台标准更新后没有同步。
平台应重点检查“合格供应商是否仍然按照原条件生产”,而不是重新大量招商。可以对高售后品类进行季度复验,并对供应商的生产地点、关键材料和包装方式做变更申报。
这类平台的核心风险是集中度。单个供应商质量异常可能直接造成大面积缺货或活动取消,因此不宜只看平均合格率,还要看单一供应商异常对整体经营的影响。
行动上应增加替代供应商储备,至少让关键品类拥有经过基础验证的备选对象。同时,把供应商的产能证明、关键原材料来源和应急交付能力纳入季度检查。

不要立即要求供应商降价。先计算综合成本,再判断它是否真的缺乏竞争力。如果它能减少复检、降低售后、提高交付稳定性,价格高出一部分可能是合理的质量溢价。
当然,质量稳定也不代表可以无限接受高价。平台可以通过年度框架采购、预测订单、包装优化、交付周期调整或联合开发来换取价格改善。谈判的依据应是总成本和长期订单,而不是单次报价。
不一定。高质量标准会让低匹配供应商更早退出,但也会减少后续返工。关键在于平台是否把标准讲清楚、是否提供可执行样本,以及是否根据风险设置不同的验证强度。
如果平台用一套复杂标准覆盖所有品类,招商速度会明显下降;如果平台只对高风险项目提高验证,对低风险标准品采用快速准入,整体效率反而可能提升。
| 策略 | 招商速度 | 质量稳定性 | 管理成本 | 适用情况 |
|---|---|---|---|---|
| 全面快速准入 | 高 | 低至中 | 前期低、后期高 | 低风险标准品、供应紧缺期 |
| 全面严格审核 | 低 | 高 | 高 | 高风险品类、强监管场景 |
| 风险分级审核 | 中高 | 中高 | 中 | 多数综合电商采购平台 |
| 重点供应商深度合作 | 初期较低 | 高 | 单家投入高 | 战略品类、替代困难品类 |
不应该。一次轻微的标签错误,与连续发生的安全性缺陷,处理方式必须不同。平台需要建立严重度分级:轻微问题可以整改后观察;一般问题需要限制订单并复验;重大问题应暂停采购;涉及合规和安全的关键问题则应直接进入高风险处置。
淘汰也要考虑替代难度。对于替代供应商充足的品类,平台可以更快淘汰重复异常对象;对于供应商稀缺的品类,可以在不放大采购风险的前提下保留小额订单,同时寻找替代来源。
我不建议把所有质量结果都压到招商人员身上。招商人员无法独立控制生产工艺、仓储运输和售后服务,但招商人员确实应该对供应商的准入质量、承诺真实性和信息完整性负责。
更合理的绩效设计是共同指标加岗位指标。招商负责首检通过率、资料完整率和承诺兑现率;采购负责供应商组合、订单分配和交期达成;质检负责判定一致性和异常验证;运营负责活动风险评估和库存策略。
评分模型不是越复杂越好。初期最有价值的是让团队看懂为什么供应商得分变化,以及分数变化会触发什么动作。如果模型包含几十个权重,却无法解释供应商为什么被降级,业务人员最终仍会回到主观判断。
我建议先使用少量关键指标:首检通过率、连续批次合格率、交期达成率、异常关闭周期和售后率。运行一个季度后,再根据数据稳定性增加品类特有指标。
复盘材料应从供应商名单转向问题分布。至少准备四张表:供应商生命周期转化表、品类质量异常表、供应商分层表和异常处理成本表。没有这四张表,会议很容易变成“谁家供应商有问题”的逐家点评。
数据口径必须提前统一。例如,首检通过率是按供应商数量计算,还是按批次数量计算;异常率是按订单金额计算,还是按收货批次计算;异常关闭周期从发现日开始,还是从责任确认日开始。口径不一致,所有比较都会失真。
第一类是重复发生的问题。它说明现有规则没有阻断风险,必须改流程或改准入标准。第二类是高损失问题。即使发生次数少,也需要单独设置预防动作。第三类是跨部门问题。它们往往不是单一岗位可以解决,需要明确新的交接节点。
对于每个问题,我会要求会议输出五项内容:问题定义、根因判断、责任岗位、完成时间和验证指标。没有验证指标的动作,只能算计划,不能算复盘结论。
很多年度规划失败,是因为动作写得太大,例如“全面提升供应商质量”“建设智能化验收体系”。这类表述方向正确,却无法在下周执行。
更好的写法是:“在两周内完成前20个高频品类的验收标准卡;每张卡包含三个合格样本、三个不合格样本和一个测量方法;下月新增供应商必须完成标准确认回执;以首检通过率和规格争议率作为验证指标。”这样的动作才具备执行边界。

如果团队目前数据基础一般,不必立刻搭建几十个指标。我建议先跟踪六个数字:首检通过率、首批异常率、连续三批合格率、异常平均关闭周期、质量相关返工人天和稳定供应商留存率。
首检通过率反映准入资料和样品质量;首批异常率反映量产转化;连续三批合格率反映稳定能力;异常关闭周期反映协同效率;返工人天反映隐性成本;稳定供应商留存率反映平台是否能留住真正有价值的供给。
| 指标 | 建议统计频率 | 管理用途 | 需要警惕的信号 |
|---|---|---|---|
| 首检通过率 | 每周、每月 | 判断招商前置筛选是否有效 | 连续上升但首批异常率不降 |
| 首批异常率 | 每月 | 判断样品到量产的转化质量 | 样品合格而首批大量异常 |
| 连续三批合格率 | 每季度 | 判断供应商是否稳定 | 首批通过、后续波动明显 |
| 异常平均关闭周期 | 每周、每月 | 判断协同和责任机制 | 问题重复等待确认 |
| 质量相关返工人天 | 每月 | 核算隐性运营成本 | 金额损失不高但人力投入持续增加 |
| 稳定供应商留存率 | 每季度、每年 | 判断平台供给生态健康度 | 优秀供应商流失、低质量供应商增加 |
公开行业报告可以帮助团队了解趋势,但不能直接替代本企业目标。不同品类、订单规模、供应链复杂度和验收标准差异很大。比如标准化办公耗材和定制礼品的首检通过率,不能使用同一个目标;低客诉品类和高安全风险品类的容忍度,也不应相同。
更可靠的方式是先用过去四个季度数据建立基线,再按照品类风险和改进成本设定目标。目标应同时包含结果目标和过程目标,例如首检通过率提高8个百分点,同时规格争议率下降30%,而不是只要求一个最终数字。

某项目管理平台、采购系统或质量管理系统都可以帮助团队记录状态、提醒逾期和汇总指标,但工具无法替代验收标准、供应商判断和责任机制。系统最有价值的地方,是让关键证据可追溯,让不同岗位看到同一版本的信息。
实施时应优先解决三个问题:供应商状态是否唯一、验收标准是否版本化、异常关闭是否必须有验证证据。只要这三个问题解决,哪怕先用结构化表单和简单看板,也能形成比口头协作更可靠的管理基础。
平台招商年度复盘最容易留下的结论是“明年继续扩大招商规模”。但经过多次质量项目复盘,我越来越倾向于把目标改写成:扩大可验证、可复制、可持续的供给能力。
供应商签约只是关系开始,样品通过只是获得小规模试错资格,连续批次合格才说明平台可以放心增加订单。平台如果把这三个阶段混为一谈,就会用前端的增长数字掩盖后端的质量成本。
下一步可以从一个品类开始试点:整理验收标准卡,建立样品和量产首件确认,绑定供应商状态与采购权限,连续跟踪三个月,再决定是否扩展到其他品类。不要一开始就追求全平台改造,先让一个品类形成可复用闭环。
我认为,平台招商团队下一年度最值得争取的不是“新增供应商数第一”,而是“稳定交付供应商转化率提高、质量返工人天下降、优质供应商愿意持续合作”。这三个结果,才真正说明平台的招商能力已经从获客能力升级为供给组织能力。
我们过去做年度复盘时,通常先看交易额、招商数量和活动场次,最后才补充质量问题。但我发现,很多平台招商项目表面上增长很快,次月却因为退货、客诉和供应商淘汰率上升而返工。我想知道,质量验收到底应该怎样进入年度复盘的核心,而不是变成一页附录?
平台招商的年度复盘,不能只回答“今年招了多少商家”,还要回答“这些商家是否持续交付了符合承诺的商品”。质量验收之所以应该成为主线,是因为它连接了招商、采购、履约、客服和财务多个环节。只看GMV,容易把一次性成交误判为有效增长;看验收结果,才能判断增长是否具备复用价值。
在一类平台招商项目的复盘中,我们把商家从入驻到售后拆成四个质量节点:资质初审、样品验收、首批交付验收、持续履约抽检。复盘后发现,首批交付合格率只有92.4%,但平台当时仍将该批商家全部计入“有效招商”。这造成了后续退货率比成熟商家高出3.1个百分点,也让采购团队花了近两个月处理补发和退款。
更关键的问题不是合格率低,而是平台此前没有定义“什么叫合格”。不同平台招商经理使用不同标准,有人重点看包装,有人只核对规格,有人把供应商口头承诺当成验收依据。结果是同一类商品在不同团队手中出现了不同结论,年度数据自然无法横向比较。
复盘指标只看经营结果加入质量验收后管理价值 商家数量统计入驻总量区分入驻、通过、首单合格、持续合格识别虚假增长 成交额统计订单金额增加退款、补发、客诉后的净成交判断真实贡献 验收结果只记录是否通过记录缺陷类型、责任方和整改时效定位流程漏洞 供应商表现依赖招商经理评价结合批次合格率和复购稳定性降低主观判断 我的判断是,年度复盘应把“合格商家数”和“合格订单额”设为比GMV更接近质量的核心指标。
一个商家只有在资质、样品、首批交付和持续抽检均达到门槛后,才应进入平台的稳定供给池。否则,它只能算潜在资源,不能算平台能力。下一步动作可以分三层推进。第一层,统一验收标准,将规格、外观、包装、功能、安全和交付时效写成可执行的检查项。
第二层,建立问题编码,例如尺寸偏差、材质不符、数量短缺、包装破损,避免所有问题都写成“质量不达标”。第三层,把验收结果反向用于招商绩效,避免团队为了完成数量目标而引入高风险商家。
我曾经参与过一次供应商验收,表格里有二十多个检查项,但现场人员仍然不知道哪些问题必须判退、哪些问题可以整改。最后大家围绕照片和描述争论了很久,验收标准越写越复杂,执行反而更慢。请问质量验收指标应该怎样设计,才能既严谨又不拖慢招商节奏?
质量验收表最容易犯的错误,是把“检查项多”误认为“标准完整”。真正可执行的标准必须同时具备四个要素:检查对象、检查方法、判定阈值和异常动作。只写“包装完整”“性能良好”“符合要求”,现场人员仍然需要重新解释,表格只是把争议推迟了。
在实际梳理验收流程时,我更建议采用“关键质量特性+风险等级”的设计,而不是平均分配权重。比如家居用品的尺寸误差可能影响安装,食品包装破损可能带来安全风险,办公耗材的外观瑕疵则可能只影响展示。不同问题不能使用同一套判定逻辑。
质量项目建议写法判定示例异常动作 规格测量长、宽、容量并记录工具关键尺寸误差不超过约定范围超限判退,允许复测一次 功能按标准场景连续测试核心功能连续运行无中断判退并要求原因分析 包装检查封装、标签、运输保护不得出现影响使用的破损轻微问题限期整改 交付核对数量、批次和交货日期数量差异为零,日期符合订单短缺计入履约扣分 我建议把指标分成“红线项、关键项、改善项”三层。
红线项包括资质缺失、关键安全问题、核心功能失效,这类问题不适合用平均分掩盖,出现一项就应触发拒收或暂停合作。关键项用于判断批次是否合格,改善项则允许供应商在规定时间内整改。验收效率也要纳入设计。我们测试过两种表单:一套包含36个平均分配的项目,单批次填写约25分钟;
另一套压缩为12个关键项目,并通过异常照片和缺陷编码补充信息,单批次约11分钟,但后续追责完整度更高。原因是现场人员不再花时间填写“正常项”,而是集中记录真正影响决策的异常。因此,平台不应追求一张覆盖所有可能问题的表,而应建立“行业模板+商品级红线+异常处理规则”。
模板负责效率,商品级规则负责准确,异常流程负责闭环。三者缺一不可。
很多复盘报告写到最后只剩下“加强审核、提升质量、优化流程”几句话,管理层看完也不知道下个月要做什么。我们也遇到过同样的问题:问题清单越来越长,但供应商表现没有明显改善。我想知道,质量复盘怎样才能真正形成下一年度的行动计划?
质量复盘最忌讳把问题当成果。列出一百条缺陷,并不代表管理能力提升;只有把缺陷归因到具体环节、具体责任人和具体时间,复盘才会转化为行动。我的经验是,下一年度动作至少要从“供应商、流程、数据、组织”四个层面分别制定,不能全部归咎于供应商不配合。先看问题归因。
某项目在年度复盘中统计了1,286条质量异常,其中供应商生产问题占41%,平台验收遗漏占27%,需求变更未同步占19%,物流和包装环节占13%。如果只要求供应商整改,最多只能覆盖41%的问题,剩下的问题仍会重复发生。
问题来源占比下一年度动作责任角色 供应商生产不稳定41%增加首批监控和关键工序证明供应商与品类负责人 平台验收遗漏27%补充红线项和复核机制质量负责人 需求变更未同步19%变更后重新确认样品与规格采购与产品负责人 物流包装问题13%建立运输模拟和包装分级标准履约负责人 行动计划要写成可以验收的句子。
例如,“加强供应商审核”无法判断是否完成;“在二季度前为高风险品类增加首批三批次抽检,并将批次合格率低于95%的供应商转入观察名单”,就具备对象、时间、动作和结果标准。我通常会把供应商分成四类:稳定供给、可整改、重点观察、暂停合作。
分类不能只依据单次合格率,还要结合问题严重程度、整改响应时间和复发次数。一个供应商偶发轻微包装问题,但24小时内完成整改,风险可能低于一个合格率尚可、却反复出现核心规格偏差的供应商。建议下一年度只保留5至8个关键动作,每个动作配一个主指标和一个防反弹指标。
例如,目标是把首批验收合格率从92.4%提升到97%,防反弹指标则可以设为“验收后30天内客诉率不超过某阈值”。这样可以避免供应商为了通过验收而临时修饰样品,却在正式交付中再次出现问题。复盘的终点不是形成一份更长的报告,而是改变下一次决策。
若平台无法根据验收结果调整准入、资源倾斜、采购份额和合作等级,那么质量数据就只是记录,不是管理工具。
我们曾经用表格、群聊和邮件协同供应商,前期看起来灵活,但一年后很难追溯某个批次是谁验收、何时整改、为什么放行。后来考察平台时,很多产品都强调流程和报表,却没有说明质量验收能否真正落地。我应该重点检查哪些能力,避免买了平台后仍然靠人工补数据?
判断平台是否适合质量验收,不能只看有没有“审批”“任务”和“报表”按钮。真正要检查的是:一条异常从发现到关闭,是否能留下完整、不可混淆、可追溯的证据链。质量闭环至少应包含批次、供应商、验收标准、现场记录、缺陷证据、整改责任人、复验结果和最终判定。
在平台评估中,我建议不要先听销售演示,而是带一条真实异常流程做现场测试。可以准备一个“到货数量短缺+规格偏差+供应商补交”的复合场景,要求平台在15分钟内完成创建、分派、上传照片、设置期限、提交整改、复验和导出记录。如果只能展示理想流程,无法处理退回、变更和重复整改,实际使用时很容易回到群聊。
评估能力必须验证的问题低成熟度表现高成熟度表现 数据关联能否关联供应商、订单、批次和商品信息分散在多个表格一个异常可追溯完整上下文 验收表单能否按品类配置不同标准所有商品共用一张表支持红线项、阈值和必填证据 整改闭环能否限定责任人和截止时间依靠口头催办自动提醒并记录复验结果 统计分析能否按供应商、缺陷和批次分析只能导出原始记录可识别复发问题和趋势 权限审计能否查看谁修改了判定结果记录可被覆盖保留操作日志和版本变化 我尤其看重“数据结构”,因为它决定了平台能不能支持年度复盘。
若平台只把验收当成一项待办任务,那么它最多帮助团队提醒;若平台能把验收拆成标准、批次、缺陷和整改对象,团队才有可能计算供应商质量趋势、品类风险和整改有效率。采购时还要警惕两个常见坑。第一,演示环境中所有字段都能配置,但正式版本需要额外开发,导致项目周期和成本失控。
第二,平台报表看起来丰富,却不能导出原始明细,后续无法核对统计口径。签约前应要求供应商用真实样例完成一次验收闭环,并确认字段配置、权限、附件容量、接口和历史数据导出方式。我的选型结论是:如果团队规模较小、品类稳定,可以优先选择表单灵活、部署简单的工具;
如果供应商多、批次复杂、需要跨部门追责,应选择能管理主数据、流程状态和审计记录的平台。不要为了功能数量买单,要围绕“异常能否闭环、数据能否复盘、责任能否追溯”做决策。


读者评论
把“连续三批合格”纳入招商考核,比单看签约数量更能反映供给质量。尤其是低价供应商,建议在签约前增加小批量验证,否则后续返工和售后成本可能抵消价格优势。
文章提到统计返工人天很有启发。质量异常的影响不只是退货金额,还会占用采购、仓库、客服等团队的排期。若能把异常处理周期和责任节点一起记录,复盘会更容易落到具体改进动作上。
供应商状态分阶段管理比较实用,但前提是每个状态必须绑定明确证据,例如样品报告、首件确认和批次记录。否则只是把“沟通中”换成另一套标签,仍然无法真正判断供应商是否具备稳定交付能力。
