电商采购平台:创业公司操作手册:品质升级中的合同管理怎么落地

创业公司做品质升级时,最容易被忽略的不是供应商开发,也不是验货标准,而是合同管理。我的判断是:很多采购合同并非“没有签”,而是签约内容没有进入采购、生产、验收、付款和索赔流程。结果是,采购负责人以为质量要求已经写清楚,供应商认为交付达到行业惯例,财务只看到一张发票,业务却在售后端承担全部损失。真正有效的电商采购平台,不是把合同扫描件集中存放,而是把合同里的关键承诺拆成系统可执行的任务、节点和证据。

本文基于我参与创业公司采购流程梳理、供应商准入和合同复盘时形成的一套方法,重点讨论一个现实问题:当企业从“能卖出去”进入“要稳定交付、降低退货、保护品牌”的阶段,合同管理到底应该如何落地。文中的部分数字来自采购项目复盘样本,部分为情景模拟或建议基准,我会明确区分,避免把单个企业经验包装成行业普遍结论。

一、先讲核心结论:合同不是文件,而是品质升级的执行系统

1. 合同管理的最小闭环是什么

在创业公司里,合同管理不需要一开始就做得复杂,但必须形成闭环。我通常把闭环定义为六个动作:需求确认、供应商承诺、订单执行、质量验收、异常处理、付款结算。任何一个环节脱离合同,合同就会退化成事后追责材料。

例如,合同约定某批包装材料的耐压值、色差范围和交付日期,但采购订单只有“彩盒一批”,仓库收货只核对数量,质检也没有对应检测项。到了电商大促前,发现包装破损率上升,团队才重新翻合同。这种情况不是合同条款不够专业,而是合同没有被转化为可执行字段

  • 需求层:把“品质好”“稳定供货”改写成规格、容差、批次、交付和验收标准。
  • 承诺层:明确供应商对材料、工艺、交期、合规文件和售后响应的责任。
  • 执行层:让订单、送货单、检验记录和变更单能够回指合同。
  • 证据层:保留样品确认、检测报告、照片、签收记录和沟通记录。
  • 处置层:规定补货、返工、折价、退货、索赔和解除合同的条件。
  • 复盘层:把异常数据沉淀为下一轮准入、议价和合同模板的依据。

我见过一家约三十人的消费品创业公司,在升级包装供应商后,退货率没有立刻下降,原因是团队只修改了合同里的材质描述,却没有同步更新来料检验表。第二个月,供应商换了一批更便宜的内衬材料,采购认为属于“同规格替代”,仓库却发现运输过程中磨损明显。这个案例说明,合同条款的价值不在于写得多,而在于能否被某个岗位在某个时间点执行

电商采购平台:创业公司操作手册:品质升级中的合同管理怎么落地

2. 创业公司应先管四类合同,不要一上来追求全覆盖

品质升级阶段最值得优先治理的,不是所有合同,而是对销售、库存和现金流影响最大的四类合同:核心原材料或成品采购合同、委外加工合同、包装及辅料合同、物流与仓储服务合同。

这四类合同的风险不同。原材料合同决定产品一致性,委外加工合同决定工艺稳定性,包装合同决定运输损耗和用户感知,物流仓储合同则直接影响交付时效与逆向成本。若资源有限,我会优先处理占采购金额前二十名、异常次数最多、替代供应商最少的合同。

合同类型最容易发生的风险首要控制条款建议保留的证据
核心原材料采购材料替换、批次波动、交期延误规格、批次、变更通知、抽检比例、补货责任样品确认单、检测报告、批次照片、收货记录
委外加工工艺偏差、良率不达标、产能承诺落空工艺参数、良率基准、返工责任、产能锁定工艺文件、首件确认、过程检验、返工记录
包装及辅料尺寸误差、耐压不足、印刷色差实物样、容差、耐压指标、版本控制打样签样、检测数据、装箱照片、客诉统计
物流仓储服务错发、漏发、破损、时效不达标时效口径、异常责任、赔付上限、数据接口出库记录、物流轨迹、签收凭证、赔付单

3. 平台的第一项价值是建立“一份事实”,不是替代判断

采购、质检、财务和供应商经常各自保存一套资料:采购有报价单,业务有聊天截图,质检有表格,财务有付款记录。出现争议时,团队要花半天甚至更久确认哪一份才是最终版本。某采购管理平台能解决的是版本、权限和关联关系问题,但它不能替团队决定什么质量标准才合理。

因此,我建议创业公司先把平台定位为“合同事实层”。合同正文、附件、样品、报价、订单、验收和异常单都要围绕同一个供应商、物料和批次关联。这样,团队讨论的就不再是“你当时有没有说过”,而是“这批货对应哪一版合同、哪一份样品、哪一个验收结果”。

二、背景和真实场景:品质升级后,合同风险为什么突然暴露

1. 从小批量试错到稳定交付,采购逻辑发生了变化

创业初期,采购往往依赖创始人、产品负责人或采购主管的个人经验。订单量小,供应商愿意配合,出现问题时可以直接打电话解决。这个阶段即使合同比较简略,企业也可能正常运转。

但当销量增长、SKU增加、渠道变多,原先的默契会失效。一个供应商可能同时服务三个采购人员;同一种物料可能被不同版本的图纸描述;付款、交付和验收由不同岗位负责。此时,个人记忆无法承担组织协作成本,合同必须成为跨岗位的共同依据。

品质升级往往还会带来新的要求,例如更高等级的材料、更严格的检测、更精细的外观标准和更复杂的包装结构。这些要求通常会推高采购单价,但如果合同只更新了价格,没有同步更新验收方法与不合格处理,企业就会承担“高价采购、普通交付”的双重损失。

2. 电商采购的质量问题往往在销售端才被看见

传统制造场景中,质量问题可能在工厂内部被发现;电商场景则不同。商品已经进入仓库、平台或消费者手中,才通过差评、退款、平台处罚或直播间反馈暴露出来。采购团队看到的是一个退货订单,真正的根因可能来自材料替换、包装压损、仓储温湿度或交期压缩。

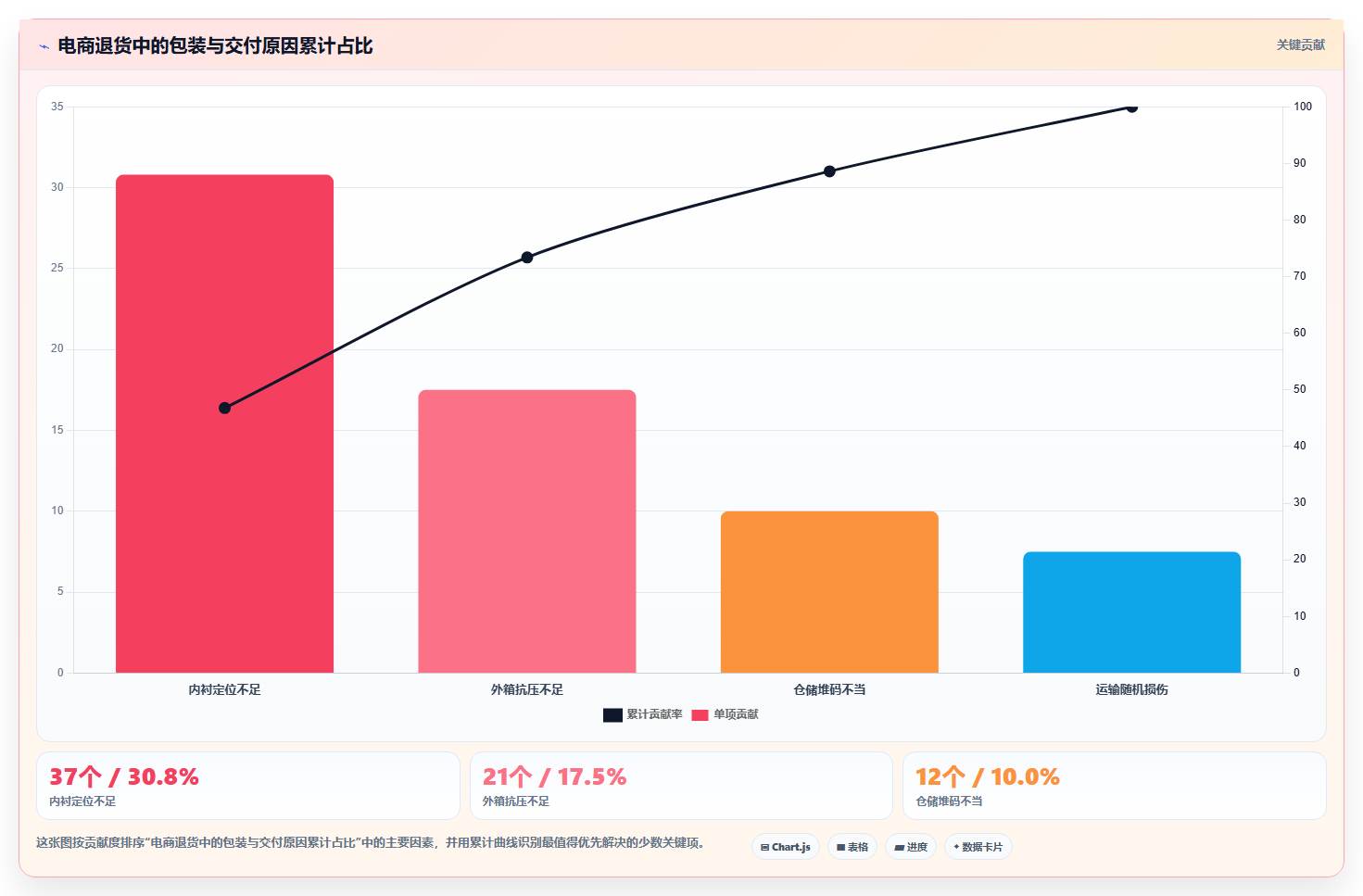

我在复盘一批易碎品时发现,表面破损并不全部来自物流。抽取一百二十个退货样本后,三十七个属于包装内衬定位不足,二十一个位于外箱抗压能力不足,十二个与仓储堆码有关,其余才是运输过程中的随机损伤。若只在物流合同里增加赔付条款,实际上没有处理主要原因。

电商采购平台:创业公司操作手册:品质升级中的合同管理怎么落地

3. 供应商数量增加后,口头承诺会变成组织风险

供应商数量从三家增加到十家,管理难度并不是简单增加两倍。因为询价、打样、合同、订单、对账、质检和异常处理都会产生新的交叉关系。供应商越多,企业越需要明确统一模板、审批权限和变更规则。

尤其要警惕“样品很好、量产走样”的情况。样品阶段往往由业务人员和供应商老板直接沟通,量产阶段则由工厂排产、外协和仓库执行。如果样品没有被定义为合同附件,或者样品没有编号、签名和封存,企业很难证明量产货物偏离了双方确认的标准。

三、常见误区:多数合同问题不是法律问题,而是管理设计问题

1. 误区一:条款写得越细,风险就越小

条款数量多不等于控制力强。有些合同写了二十页,却没有回答三个关键问题:谁来检查、何时检查、检查不合格怎么办。比如“供应商应保证产品质量符合国家标准及甲方要求”,听起来完整,实际却缺少具体标准、检测方法、抽样规则和争议处理方式。

我更看重条款的可执行性,而不是长度。一个好的质量条款,至少需要包含对象、指标、方法、时点、责任和后果六个元素。缺少其中任何一个,执行时都可能产生解释空间。

模糊表达执行时的问题更可执行的表达方向
保证产品质量稳定稳定的范围和判断主体不明确定义关键尺寸、性能、外观和批次波动边界
按时交货起算时间、分批交付和延迟责任不清楚明确确认订单、发货、到仓和可销售入库时间
不合格产品由供应商负责责任方式与处理时限不明确规定退货、返工、补货、折价及费用承担顺序
如有变更须提前通知何种变更、提前多久、是否需书面批准不清楚列出材料、工艺、设备、产地和包装版本变更清单

2. 误区二:只盯单价,不计算品质总成本

创业团队很容易把采购谈判简化为单价比较。实际上,品质升级后的真实采购成本至少包括采购价、检测成本、返工成本、库存占用、退货损失、客服处理和品牌影响。供应商报价低百分之三,并不意味着总成本低百分之三。

我建议把供应商报价放进一个简单的总成本模型中,而不是只看报价单。对于高退货风险品类,可以采用下面的估算方式:

品质总成本 = 采购金额
+ 检验与抽检成本

+ 返工及补货成本

+ 质量异常导致的物流成本

+ 退货退款与客服处理成本

+ 因缺货或延迟造成的销售损失

这个公式不需要一开始就精确到每一分钱。它的作用是迫使团队把“便宜但不稳定”的供应商放到同一张账上比较。对于毛利率较低、售后成本较高的品类,质量总成本往往比单价差异更影响最终利润。

电商采购平台:创业公司操作手册:品质升级中的合同管理怎么落地

3. 误区三:把合同审批当作法务的独立任务

法务可以帮助企业识别法律风险,但不能替采购部门定义合理的抽检比例,也不能替质检人员判断色差是否影响销售。合同审批如果只有法务参与,常见结果是法律表述更严谨,业务动作却没有变化。

合理的做法是建立“业务条款责任人”。采购负责价格、交期和供应保障,质量负责标准、抽检和不合格处理,财务负责付款条件、发票和账期,法务负责责任边界、违约处理和争议机制。合同只有在这些角色都确认后,才算完成业务审批。

4. 误区四:所有供应商都使用同一套合同

统一模板有利于管理,但完全相同的合同未必适合所有供应商。核心材料供应商需要重点约束批次一致性和变更;小额辅料供应商可能更关注交付和补货;委外加工厂则需要把工艺参数、产能和良率写清楚。

我通常建议采用“统一骨架加风险模块”的方法。统一骨架包括订单效力、付款、保密、发票、争议解决和基本违约责任;风险模块按供应商类型增加质量、产能、知识产权、合规或售后条款。这样既避免每份合同从零开始,也不会出现条款与业务场景脱节。

四、专业判断逻辑:先判断风险,再决定合同深度

1. 用四个维度给供应商分层

合同管理不应平均分配精力。我会用四个维度评估供应商风险:采购金额、替代难度、质量影响和交付影响。每项按一到五分评分,总分越高,合同越需要细化,验收越需要留痕。

评估维度低风险表现高风险表现对应管理动作
采购金额单月金额低,付款占比小占月度采购支出较高设置预算、付款节点和价格调整机制
替代难度市场供应商多,切换周期短定制化强,替代周期超过一个月增加安全库存、产能承诺和退出安排
质量影响不影响功能和用户安全直接影响性能、合规或品牌评价加入样品封存、检测、批次追溯和召回责任
交付影响延迟后仍可补发,不影响销售大促、直播或平台活动期间不可延误明确交期、预警、替代供货和延迟赔偿

四项评分并非为了制造复杂的打分表,而是帮助团队判断:这家供应商是否值得投入更多审核、谈判和监控资源。对于高采购金额但容易替代的供应商,可以通过竞价降低价格风险;对于金额不大但质量影响极高的供应商,则应优先完善标准和验收。

电商采购平台:创业公司操作手册:品质升级中的合同管理怎么落地

2. 质量条款必须回答六个问题

我在审查质量条款时,会依次问六个问题。如果其中两个以上无法回答,通常说明条款还不能直接执行。

  1. 验收对象是什么:是原材料、半成品、成品、包装,还是服务结果?
  2. 验收指标是什么:是尺寸、重量、性能、外观、材质、数量,还是时效?
  3. 怎么验收:使用什么仪器、抽样比例、检测标准和判定规则?
  4. 什么时候验收:到货时、生产前、生产中、入库后,还是销售后抽检?
  5. 谁有权判定:采购、仓库、质量人员,还是第三方检测机构?
  6. 不合格怎么办:返工、补货、退货、折价、赔偿和付款冻结如何衔接?

尤其需要注意“默认验收”条款。许多企业约定收货后若干天内未提出异议视为合格,但如果产品的缺陷只有在使用、组装或销售后才能发现,就不应把短期外观验收等同于最终质量验收。合同需要区分到货验收、功能验收和隐蔽缺陷责任。

3. 把合同条款映射成平台字段

某采购管理平台是否值得采购,不应只看有没有合同上传、审批和电子签署功能。更重要的是,它能否把关键条款映射到业务字段。例如交付日期能否自动进入订单,质检标准能否进入验收表,付款比例能否与验收状态关联,变更是否会触发重新审批。

合同条款建议转化的字段执行岗位异常触发条件
交付期限承诺到货日、分批数量、预警天数采购、计划临近到期未发货或预计短缺
质量标准检测项目、规格上下限、抽样比例质量、仓库任一关键指标超限
付款条件预付款比例、验收付款比例、账期财务验收未完成但申请全额付款
变更机制变更类型、通知时限、审批人、生效日期采购、研发、质量未批准变更已用于生产
违约责任补救方式、赔付上限、索赔期限采购、法务、财务异常超过处理时限仍未关闭

五、具体落地流程:用四周完成第一轮合同治理

1. 第一周:建立合同和供应商底账

第一周不要急着上线复杂审批。先把现有合同、订单、报价单、样品、验收记录和未关闭异常集中起来,建立一份最基本的底账。底账至少包含供应商名称、物料类别、合同状态、有效期、付款方式、月均采购额、质量等级和负责人。

这一步通常会暴露三个问题。第一,部分供应商没有正式合同,只有报价单或聊天记录;第二,合同已过期但订单仍在执行;第三,合同签署主体与实际收款主体不一致。第三种情况尤其需要关注,因为发生索赔或发票争议时,企业可能无法证明责任关系。

  • 按供应商和物料建立唯一编码,避免同一物料多个名称。
  • 把合同正文、附件、报价、样品和订单放在同一业务档案下。
  • 标记“无合同”“已过期”“缺附件”“主体不一致”等状态。
  • 按照金额、质量和交付影响筛出第一批重点合同。

2. 第二周:清理合同中的关键缺口

第二周重点不是重新写全部合同,而是处理最影响执行的缺口。对于重点供应商,我会优先检查规格附件、样品确认、验收标准、交期定义、变更通知和不合格处理六个部分。

如果供应商暂时不接受全面改约,可以先通过补充协议、订单附件或质量协议解决。需要注意的是,订单附件必须明确优先级,避免订单、主合同和报价单之间出现冲突。企业可以规定:涉及规格、数量和交付日期的订单附件优先适用;涉及责任、付款和争议解决的主合同继续适用。

3. 第三周:把审批设计成“少数关键节点”

审批流程过长,会迫使业务绕开系统;审批过短,又无法拦截高风险交易。创业公司适合采用分级审批,而不是所有合同都走同一条流程。

场景建议审批深度必须参与的角色可适当简化的部分
低金额、标准化、可替代物料简版合同或标准订单采购、直属负责人法务逐单审核、复杂履约担保
中金额、存在质量波动风险标准合同加质量附件采购、质量、财务重复性条款逐单修改
高金额、核心供应商、难替代完整合同、样品封存和供应商评审采购、质量、财务、法务、业务负责人不宜过度简化
紧急采购或大促补货应急审批加事后补齐授权负责人、采购、质量不能省略物料规格和验收条件

我建议把审批分成“是否值得签”“能否按这个标准交付”“付款是否具备条件”三个问题。它们分别对应业务、质量和财务,而不是让所有人对整份合同逐字阅读。这样可以减少重复审批,也能让每个角色承担明确责任。

4. 第四周:用一批真实订单验证流程

第四周必须拿真实订单做压力测试,不能只在会议室里演示。选择一批有明确交期、需要验收、涉及付款的订单,完整走一遍合同关联、下单、收货、质检、异常、付款和归档流程。

测试时重点观察四件事:采购能否快速找到最终版本,仓库能否看到验收要求,质量人员能否提交证据,财务能否判断付款条件。只要其中一个岗位仍需回到聊天软件或个人表格查信息,说明流程还没有真正落地。

电商采购平台:创业公司操作手册:品质升级中的合同管理怎么落地

六、案例复盘:一个包装升级项目如何避免“样品合格、量产失控”

1. 项目背景与原始问题

下面这个案例经过匿名化处理。某消费品创业公司年销售规模快速增长,原包装存在两个问题:运输破损率较高,用户拆箱体验较差。公司选择一家新供应商开发定制内衬,并将包装采购从普通辅料提升为核心品质项目。

最初合同只写了内衬材质、尺寸和单价,没有写压缩回弹、定位强度、装箱方式和版本变更。供应商提供的打样件通过了人工试装,但量产时为了提高排产效率,调整了局部结构,导致产品在长途运输中的位移增加。

第一批货入库后,仓库没有发现明显问题。真正的异常来自消费者退货。团队随后抽取退货件、仓库留样和供应商样品进行对比,发现量产件的关键卡位深度比封样少了约两毫米。这个数字看似很小,却足以改变产品在箱内的受力方式。

2. 合同和流程如何重新设计

项目复盘后,团队没有简单要求供应商“加强质量”,而是把包装标准拆成四组可执行要求。

  • 实物标准:封存签样三套,分别由采购、质量和供应商保管,样品编号与合同附件一致。
  • 尺寸标准:列出关键尺寸、允许偏差和不可接受的结构缺陷,普通非关键尺寸不做过度约束。
  • 功能标准:规定装箱后定位效果、跌落测试条件和连续抽检规则。
  • 变更标准:材料、模具、结构、生产地点和外协工厂发生变化时,必须提前书面通知并重新确认样品。

验收也从“到货看外观”改成了三级验收。第一层是数量、外观和版本核对;第二层是关键尺寸抽检;第三层是按批次进行装箱和运输模拟。不是每批都做完整测试,而是对新供应商、换材料、换模具和异常后首批货提高检测强度。

3. 改造后的结果如何看

在后续三个采购批次中,包装破损率从复盘前的约6.2%下降到2.1%左右,仓库单批抽检时间从约四小时增加到五小时,但售后异常处理时间明显下降。这里不能简单说“检测越多越好”,因为检测本身也有成本。真正有效的是把检测资源放在变更、首批和高风险批次上。

电商采购平台:创业公司操作手册:品质升级中的合同管理怎么落地

4. 这个案例最值得复制的地方

这个案例最有价值的地方不是某个具体尺寸,而是“实物样品、功能指标、变更审批、批次验收”之间形成了对应关系。合同规定的内容能在订单、质检表和异常单中被找到,供应商也知道什么变化必须重新确认。

如果企业只复制“增加跌落测试”这一动作,效果可能很有限。因为真正导致问题的不是缺少某一项测试,而是量产件与封样之间没有建立可追溯的控制链。

七、不同情况下的行动建议:按企业阶段选择落地强度

1. 订单量还小,但品质要求已经提高

这类公司不必立即采购复杂系统。建议先建立三份核心文件:供应商档案、合同关键条款表、验收记录表。每一份文件都要有负责人和更新时间,避免资料成为无人维护的共享文件夹。

合同上优先解决样品确认、规格附件、交付日期、付款节点和不合格处理。对于低金额、可替代的供应商,可以使用简版合同;对于直接影响功能、安全和用户体验的物料,即使采购金额不大,也不能只靠口头承诺。

2. 供应商已经超过十家,跨部门协作开始混乱

这类公司应把重点放在主数据和权限上。供应商、物料、合同和订单必须有唯一关联,采购人员不能随意创建重复供应商名称,质量标准也不能只存在于某个人的本地表格里。

平台选型时,我会重点测试以下操作,而不是先看功能列表:

  1. 能否从一个订单直接追溯到合同、报价和样品附件。
  2. 能否根据物料类型自动带出验收标准。
  3. 能否在合同到期、交期临近和异常超时前提醒负责人。
  4. 能否限制未完成验收的订单直接进入全额付款。
  5. 能否保留变更前后的版本,并记录谁在何时批准。

3. 进入大促、直播或平台活动期

大促前最忌讳临时修改合同却不修改执行文件。建议至少提前两到四周完成供应商产能确认、关键物料锁定、交付窗口确认和异常替代方案。对于关键物料,要把“最晚可接受到货日”和“最晚启动补救方案日”分开设置。

例如,活动开始日是二十日,物料最晚到仓日是十五日,那么十二日应当是供应商异常升级节点。到了十五日才发现未发货,企业已经没有足够时间切换供应商。合同里的交付日期必须与库存、生产和营销计划共同设计,不能孤立存在。

电商采购平台:创业公司操作手册:品质升级中的合同管理怎么落地

4. 供应商掌握核心工艺,企业议价能力较弱

议价能力弱时,合同不宜一味追求高额违约金。供应商可能直接提高报价,或者拒绝合作。更有效的方式是把风险拆成不同层级:核心质量指标必须严格,普通指标可以设置合理容差;重大变更必须批准,非关键工艺细节可保留供应商自主权;交期异常要及时预警,赔付规则则根据实际损失设定上限。

同时,企业应逐步降低单一依赖。可以保留第二供应商、建立关键物料安全库存、掌握核心规格和样品,并在合同中明确模具、图纸、检测资料和定制成果的归属。这里的目标不是马上替代供应商,而是避免企业在发生重大质量争议时完全失去选择。

八、不同情况下的取舍:合同管理不可能同时做到最严、最快、最便宜

1. 标准化程度与灵活性的取舍

标准化合同能减少沟通和审批成本,但过度标准化会压制业务灵活性。比如定制产品的打样阶段,经常需要快速调整结构和材料。如果每次小修改都走完整合同审批,业务可能选择绕过流程。

我的建议是把变更分为三类。第一类是影响功能、安全、合规、关键尺寸和成本的重大变更,必须重新审批;第二类是影响外观、包装细节但不影响功能的普通变更,可以由采购和质量联合确认;第三类是文案、排版或非实质性修订,可以走简化留痕。分类比“一律严格”更容易执行。

2. 检验深度与交付速度的取舍

每批都做全检,理论上可以提高发现率,但会增加仓库停留、人工和检测费用。对于低风险、成熟供应商和历史稳定物料,适合采用抽检;对于新供应商、首次量产、材料变更或连续异常批次,应提高检验比例。

供应商状态建议检验方式管理目的主要代价
首次合作样品确认加首批加强抽检验证实际量产能力上市前周期变长
连续稳定交付按风险抽检,重点关注关键指标控制成本并保持效率存在少量漏检可能
发生重大异常临时提高抽检或分批验收确认问题是否扩散仓储和质检压力上升
关键物料且不可替代过程检验加到货检验尽早发现不可逆风险需要更多人员和供应商配合

3. 付款安全与供应商现金流的取舍

企业希望后付款,供应商希望预付款,这是最常见的合同冲突。若企业把全部付款压到最终验收后,供应商可能通过提高报价、降低服务意愿或选择其他客户来转移压力。

比较平衡的方式是设置与风险相匹配的付款节点。例如小额标准品可以在收货验收后付款;定制品可以采用小比例预付款、样品确认款、量产验收款和质保尾款。关键不是尾款比例越高越好,而是付款节点必须与企业真正掌握的控制证据一致。

电商采购平台:创业公司操作手册:品质升级中的合同管理怎么落地

4. 违约责任与长期合作的取舍

违约责任必须足以形成约束,但不能脱离实际损失。对供应商无法承受、企业也很难执行的高额罚款,通常只会成为谈判装饰。更有用的是设计分层补救:先补货或返工,再承担检测、运输和售后直接费用;若连续发生重大异常,再触发价格调整、暂停订单或解除合同。

长期合作不等于放松约束。相反,稳定供应商更适合建立绩效数据和年度复审,让双方知道连续稳定交付可以换来更长账期、预测订单或更低检验频率;连续异常则会带来订单限制和更高检验要求。这样,合同从单次交易文件变成合作行为的反馈机制。

九、数据观察:合同管理应该看哪些指标

1. 不要只看合同签署率

合同签署率很容易达到百分之百,却不能证明风险已经下降。真正有价值的指标应当反映合同是否进入业务流程。我建议至少关注关键条款覆盖率、合同到期预警及时率、订单关联率、验收证据完整率、异常关闭周期和质量异常成本。

其中,“订单关联率”特别重要。若订单无法关联到具体合同或价格版本,付款和对账就会再次回到人工核对;“验收证据完整率”则能揭示质量条款是否只是写在纸面上。

指标计算方式建议观察重点
重点供应商合同覆盖率已签有效合同供应商数 ÷ 重点供应商总数优先确保高风险供应商,而不是追求所有小供应商同时完成
订单合同关联率可回指有效合同的订单数 ÷ 订单总数判断合同是否真正进入采购执行
验收证据完整率关键验收资料完整批次 ÷ 应验收批次判断质量条款能否支持争议处理
异常关闭周期异常提出到责任关闭的平均时间观察供应商响应和内部协同效率
质量异常成本率质量异常相关成本 ÷ 采购金额评价合同和验收机制是否改善总成本

2. 用基线而不是漂亮目标评价改造效果

如果企业没有历史数据,第一步不是设定“异常率下降百分之五十”,而是连续记录四到八周的基线。要统一统计口径,例如异常是按批次计算还是按件数计算,退货是按质量原因还是所有原因计算,处理时长从发现开始还是从提交异常单开始计算。

我见过团队因为换了统计口径,报表中的异常率从百分之八降到百分之三,但实际售后没有改善。原来之前按全部入库件统计,后来改成按抽检件统计,分母变小后数字自然变得好看。数据治理的第一原则是先保持口径稳定,再讨论指标是否下降

电商采购平台:创业公司操作手册:品质升级中的合同管理怎么落地

3. 用异常数据反向修改合同模板

合同模板不应由法务一次性写完后多年不变。每季度可以从异常单中筛选频次最高、损失最大和最难处理的三类问题,判断是否需要增加条款或调整流程。

  • 若最常见问题是交付延迟,应检查交期起算口径和预警节点。
  • 若最常见问题是材料替换,应增加变更清单和样品重确认机制。
  • 若最常见问题是验收争议,应补充检测方法、抽样规则和复检机构。
  • 若最常见问题是索赔拖延,应设置异常关闭时限和付款冻结条件。
  • 若最常见问题是供应商拒绝承担责任,应重新评估责任主体和证据完整性。

十、平台选型与上线:不要买一个只能存文件的系统

1. 先判断企业缺的是工具,还是规则

如果企业连供应商编码、验收标准和审批权限都没有统一,仅仅上线平台通常不会自动解决问题。系统会把混乱的字段、重复的供应商和过期的合同更快地集中起来。

在采购平台上线前,我建议先完成三件事:确定重点物料清单,确定合同关键字段,确定异常责任和关闭规则。即使最初只用表格完成,也比一开始就购买大量模块更稳妥。工具应当服务于已经想清楚的管理规则。

2. 六项功能是合同落地的实际门槛

从合同管理和采购执行的结合程度来看,我认为以下六项功能比“界面是否漂亮”更重要:

  1. 版本控制:合同、附件、报价和样品标准能够区分生效版本。
  2. 关联追溯:供应商、物料、订单、验收和付款可以互相回溯。
  3. 分级审批:能够按金额、风险、合同类型和变更程度配置审批。
  4. 节点提醒:覆盖合同到期、交期、复审、质保和异常处理期限。
  5. 证据留存:支持照片、检测报告、签收记录、邮件和补充协议归档。
  6. 数据导出:能够按供应商、物料、批次和异常类型输出分析数据。

如果系统具备自动化能力,还可以进一步设置付款前置条件。例如,订单未完成质量验收、异常单未关闭或发票信息不完整时,系统自动提示财务复核。但这类自动控制必须允许授权人员处理特殊情况,并保留原因和审批记录,否则业务会通过线下付款绕过系统。

3. 用真实业务场景做供应商演示

选型演示时,不要让供应商只展示首页、报表和流程图。应当给出一条真实业务链,让对方现场完成操作:新建供应商、上传合同、关联样品、下采购订单、提交验收、登记异常、申请补货、完成付款条件校验。

我还建议准备三种故障场景进行测试:合同版本发生替换、供应商交期延迟、质量验收不合格。观察系统能否提醒相关人员、阻止错误付款、保留前后版本以及生成可审计记录。很多工具在正常流程中表现不错,但一旦发生异常,仍然需要人工翻聊天记录。

电商采购平台:创业公司操作手册:品质升级中的合同管理怎么落地

十一、合同条款清单:品质升级阶段最容易遗漏的内容

1. 规格、样品与版本条款

合同应说明规格文件、图纸、实物样品和检测报告之间的优先顺序。若文字规格与封样不一致,双方依据什么判断,必须提前约定。对于颜色、手感、气味、装配松紧度等不易完全数字化的要求,实物样品往往比抽象形容词更有效。

样品不能只写“以样品为准”。应当写清样品编号、确认日期、封存数量、保管方和适用批次。如果样品会自然老化或存在批次差异,还要规定重新确认周期。

2. 交付、延期与供应保障条款

交付时间至少要区分订单确认日、预计发货日、实际发货日、到仓日和验收合格日。电商企业真正关心的通常不是供应商什么时候发货,而是什么时候形成可销售库存。

对于活动期或核心物料,应增加延期预警机制。供应商一旦判断无法按期交付,应在约定时间内通知,并提供缺口数量、原因、补救计划和最早可交付时间。这样企业才有机会调整营销节奏、切换供应商或修改库存分配。

3. 变更、外协和产地条款

变更条款不应只写“重大变更需通知”。建议列出材料、配方、工艺、模具、设备、生产地址、外协工厂、包装版本和关键人员变化等具体事项。对企业来说,供应商“认为不影响质量”的变更,仍可能影响一致性、合规和追溯。

如果供应商允许外协,合同还应明确外协是否需要批准、供应商是否承担连带责任、企业是否有权审核外协现场,以及外协产品如何标识。否则企业以为自己管理的是一家供应商,实际面对的是一条不可见的生产链。

4. 不合格、召回和索赔条款

不合格处理需要规定时限和动作顺序。一般可以按照“隔离,判定,补救,费用确认,关闭”展开。对于可能影响安全、合规或大规模销售的重大缺陷,还要规定暂停发货、库存封存、批次追溯和召回协作机制。

索赔金额不应只写一个固定比例。可以把直接损失、检测费用、返工费用、退换货运输费用和平台处罚等纳入计算范围,同时约定证据要求和提出期限。对于间接损失和品牌损失,应在法务审查下设置合理边界,避免条款在实际争议中难以执行。

十二、下一步怎么做:从一张高风险清单开始

1. 用七天完成第一轮排查

如果企业现在合同管理比较混乱,不需要等系统上线后再开始。可以用七天完成一轮轻量排查,目标不是一次性解决所有问题,而是找出最值得优先处理的风险。

  1. 第一天:列出所有仍在交易的供应商和物料,标记负责人。
  2. 第二天:按采购金额、质量影响、替代难度和交付影响进行评分。
  3. 第三天:找到前十个高风险供应商,检查合同有效期和签署主体。
  4. 第四天:核对规格附件、封样、验收标准和变更记录。
  5. 第五天:统计近三个月交付延误、质量异常、退货和索赔情况。
  6. 第六天:确定需要补充协议、重新签约或调整验收流程的对象。
  7. 第七天:选择一批真实订单进行流程测试,记录所有需要线下补充的动作。

2. 用一个月完成最小可行闭环

一个月的目标应该是让重点供应商至少完成“有效合同,订单关联,验收留痕,异常关闭,付款校验”这五步。不要把目标设成“所有供应商全部系统化”,那会让项目看起来宏大,却很难真正完成。

在这个阶段,建议每周召开一次短会,只讨论三类问题:哪些合同条款无法执行,哪些订单没有关联合同,哪些异常没有在约定时间内关闭。会议不应变成合同逐条阅读会,而应围绕业务数据和实际阻塞点推进。

3. 最终判断标准

合同管理是否落地,可以用三个问题检验。第一,采购人员能否在三分钟内找到当前有效标准;第二,质检人员能否在收货时明确应该检查什么;第三,财务人员能否在付款前判断交付和验收是否满足条件。

如果三个问题都能回答,说明合同已经进入组织流程;如果只能找到一份合同文件,却无法快速判断订单、批次和验收关系,说明企业只是完成了资料归档。

我对电商采购平台的最终判断是:它的核心价值不是让合同“更电子化”,而是让供应商承诺在企业内部变成可观察、可提醒、可追责的业务动作。品质升级阶段,企业不应追求最复杂的合同,也不应迷信最强的系统,而应先锁定高风险物料,再把每个关键承诺连接到订单、验收和付款。下一步可以从前十个高风险供应商开始,建立合同字段、验收证据和异常闭环;当这条链路跑通后,再逐步扩展到其他采购类别。

常见问题解答(FAQ)

1. 创业公司做电商采购时,合同管理最先应该落地什么?

我负责过一家创业公司的采购流程梳理,最初大家以为合同管理就是把盖章文件上传到网盘。后来发现,真正导致品质失控的不是合同没签,而是订单、规格、验收和付款之间没有形成可追溯关系。

创业公司品质升级,合同管理的第一步不是采购一套系统,而是建立“采购批次,供应商,产品规格,验收结果,付款节点”的唯一关联。只要其中一环靠口头沟通或个人表格维持,规模一上来就会出现同一供应商、同一产品却执行不同标准的问题。我建议先用一张合同控制表跑通流程,再决定是否引入某项目管理平台。

最低字段应包括合同编号、供应商、SKU、版本号、含税单价、交付批次、抽检比例、不合格处理方式、质保期限、付款条件和责任人。合同编号不要只按供应商命名,建议采用“年份-供应商简称-品类-流水号”的规则。

管理对象容易失控的做法建议的控制方式 产品规格规格写在聊天记录或附件里合同正文引用冻结版规格书,并记录版本号 交付质量只写“符合行业标准”写明关键尺寸、材质、色差、功能和抽检规则 付款条件按发货或口头承诺付款与验收结果、整改期限和发票条件绑定 判断合同是否真正落地,可以看三个指标:采购人员能否在两分钟内找到当前有效版本,仓库能否按合同条款完成验收,财务能否在付款前看到验收结论。

我的经验是,只要这三个动作仍依赖某个人记忆,合同数量从二三十份增长到一百份后,返工和扯皮会明显增加。不要一开始就把所有条款做得很复杂。创业公司应先抓住高风险字段:质量标准、交付时间、违约责任、变更流程和付款条件。其余条款可以在复盘过两三个采购周期后,根据真实争议补充,而不是照搬大公司的厚合同。

2. 合同里的品质要求怎样写,才能避免供应商说“这个标准不明确”?

我以前审核采购合同时,最常看到的写法是“外观良好、质量达标、客户满意”。这些话看起来完整,真正出现色差、尺寸偏差或包装破损时,却很难证明哪一方违约。

品质条款不能只写结论,必须写成现场人员可以执行的判定规则。一个实用方法是把要求拆成“检测对象、检测方法、允许范围、抽检比例、异常处理”五部分。例如,不能只写“产品不得有明显瑕疵”,而应明确在距离产品五十厘米、自然光或规定灯源下检查,表面不得出现直径超过一毫米的凹点。

我在做供应商合同复盘时,会把质量要求分成关键缺陷、主要缺陷和轻微缺陷。关键缺陷可以设置为零容忍,主要缺陷按批次不良率控制,轻微缺陷则设定累计上限。这样做的好处是,仓库、采购和供应商使用同一套语言,不会因为“看起来差不多”反复争论。

缺陷等级示例建议处理 关键缺陷无法使用、存在安全风险、核心功能失效整批暂停入库,供应商承担复检和返工成本 主要缺陷核心尺寸超差、明显色差、配件缺失按约定不良率处理,超标可退货或折价 轻微缺陷不影响使用的轻微划痕或包装小瑕疵设定批次上限,超过上限再触发整改 抽检规则也要写清楚。

创业公司不一定需要复杂的统计标准,但至少要规定每批抽多少件、由谁抽、发现多少个不良时判定整批异常,以及供应商是否可以申请复检。建议把“送货即合格”改成“验收通过后合格”,并保留照片、检测记录和异常单。还有一个经常被忽略的点:合同必须规定规格变更的生效方式。

供应商更换材料、包装、生产地点或工艺时,不能只发一条消息通知,必须经过采购、质量和产品负责人确认,并明确新版本从哪一个批次开始执行。否则,后续退货时很难判断到底适用旧标准还是新标准。

3. 创业公司没有法务和专职质量人员,合同审批流程怎样落地?

我们团队人少时,采购、验收和付款经常由同一个人推动,效率很高,但出了问题也没人能说清楚责任在哪里。我想知道,人员有限的情况下,怎样设计一个不拖慢业务的合同流程?

小团队不需要复制大型企业的多层审批,而要建立最小可行的职责分离。至少把发起采购、确认规格、执行验收和批准付款分给两个以上角色,哪怕其中一人兼任多个岗位,也不能让同一个人单独完成从选供应商到付款的全部动作。

我建议采用四段式流程:先由采购发起需求,再由产品或使用部门确认规格,由仓库或质量人员形成验收结论,最后由负责人依据合同和验收结果批准付款。每一步只保留一个明确结论,避免审批意见写成“同意”“已阅”这种无法追责的表述。

阶段必须留下的记录超时提醒建议 合同起草供应商报价、规格书、商务条款超过1个工作日未处理提醒采购负责人 合同审批风险条款修改记录和最终版本超过2个工作日提醒审批人 到货验收数量、抽检结果、照片和异常说明到货后24小时内完成初检 付款申请合同、验收单、发票和对账单缺少任一材料自动退回 工具选择上,重点不是功能数量,而是能否让“当前版本、下一步责任人、逾期状态”一眼可见。

初期可以用共享表格加文件夹权限,订单量和供应商数量增长后,再迁移到某项目管理工具。迁移时不要把旧表格原样搬过去,应先清理重复供应商、失效合同和没有负责人字段的记录。我会用一次模拟异常来测试流程:随机抽一份已付款合同,要求团队在十分钟内找出对应订单、验收单、异常处理和付款依据。

如果找不到,说明流程只是“存档”,还没有形成闭环。这个测试比单纯统计合同上传数量更能反映管理成熟度。

4. 采购合同中如何处理交期延误、质量不合格和临时变更?

我最担心的是供应商临时说原材料涨价、交期要推迟,或者交付后才发现规格被替换。创业公司议价能力有限,合同写得太强硬可能谈不下来,写得太软又容易承担全部损失,应该怎样平衡?

创业公司的合同不宜只追求高额违约金,更重要的是把异常处理做成可执行的时间表。供应商发生延误或质量风险时,应规定通知时限、补救方案、替代供应商协作方式和最终决策人。没有时限的责任条款,实际执行时往往只剩下双方反复沟通。交期条款建议同时写明三个时间点:计划发货日、预计到货日和最迟可接受日。

延误超过最迟日期后,采购方可以选择取消未交部分、要求空运或加急生产、从应付款中扣除实际损失,或者启动替代采购。这样比笼统写“逾期承担违约责任”更容易落地。

异常场景合同应明确的动作创业公司应保留的证据 交期延误提前通知、补救期限、取消或替代采购条件订单确认、发货记录、延期通知 批次不合格退货、返工、折价和复检费用承担方式抽检数据、照片、异常单和整改结果 材料或工艺变更书面申请、样品确认和新版本生效批次变更单、样品签收和审批记录 价格调整触发条件、证明材料、有效期和重新报价机制原材料依据、报价单和谈判纪要 质量不合格的处理不要只写“退货”。

还要明确往返运输、复检、返工、重新包装、平台罚款和客户退款等费用如何认定。若损失无法准确计算,可以设置分层处理:轻微问题限期整改,批量问题折价或返工,影响销售或安全的问题允许解除对应订单。对于临时变更,我更建议设置“变更冻结点”。例如生产前七天,供应商必须提交材料、颜色、包装或工艺变更申请;

采购方在两个工作日内反馈。未经确认擅自变更的,即使最终产品勉强可用,也应视为合同偏差处理,因为它破坏了后续质量追溯。

读者评论

程启航

文章把合同从“存档文件”拆成订单、验收和异常处理节点,这个思路比较实用。尤其是样品编号、封存并作为合同附件,确实能减少量产后双方各说各话的问题。

马清越

用120个退货样本追溯包装、仓储和运输原因的案例很有参考价值。实际管理中,质量问题确实不能一律归咎于物流,采购、仓储和包装标准需要一起复盘。

王澜

品质总成本的计算框架适合创业公司落地,但文中的异常率和处理成本属于情景模拟,不能直接当作行业结论。建议企业先用自身近几个月的退货、返工和客服数据校准。

免责申明:本文内容通过AI工具匹配关键字智能整合而成,仅供参考,帆软及九数云不对内容的真实、准确或完整作任何形式的承诺。如有任何问题或意见,您可以通过联系jiushuyun@fanruan.com进行反馈,九数云收到您的反馈后将及时处理并反馈。
咨询方案
咨询方案二维码

扫码咨询方案

热门产品推荐

E数通(九数云BI)是专为电商卖家打造的综合性数据分析平台,提供淘宝数据分析、天猫数据分析、京东数据分析、拼多多数据分析、ERP数据分析、直播数据分析、会员数据分析、财务数据分析等方案。自动化计算销售数据、财务数据、绩效数据、库存数据,帮助卖家全局了解整体情况,决策效率高。

相关内容

查看更多
电商采购平台:连锁零售商老板版路线:品质升级从准备、执行到复盘

电商采购平台:连锁零售商老板版路线:品质升级从准备、执行到复盘

电商采购平台:连锁零售商老板版路线:品质升级从准备、执行到复盘 连锁零售商做品质升级,最容易犯的错误,是先买一 […]
电商采购平台:连锁零售商从数据到行动:用质量验收实现减少库存压力

电商采购平台:连锁零售商从数据到行动:用质量验收实现减少库存压力

电商采购平台:连锁零售商从数据到行动:用质量验收实现减少库存压力 很多连锁零售商以为库存压力来自采购量过大,实 […]
电商采购平台:连锁零售商常见问题汇总:合同管理与质量难把控一次讲清

电商采购平台:连锁零售商常见问题汇总:合同管理与质量难把控一次讲清

连锁零售商在使用电商采购平台后,最容易出现的误判是:以为采购流程线上化,合同和质量问题就会自然消失。实际情况恰 […]
电商采购平台:连锁零售商最佳实践:一件代发怎样稳步实现降低采购成本

电商采购平台:连锁零售商最佳实践:一件代发怎样稳步实现降低采购成本

电商采购平台:连锁零售商最佳实践:一件代发怎样稳步实现降低采购成本 很多连锁零售商把一件代发理解成“供应商直接 […]
电商采购平台:连锁零售商基础版复盘:围绕跨境采购提炼下一步动作

电商采购平台:连锁零售商基础版复盘:围绕跨境采购提炼下一步动作

电商采购平台:连锁零售商基础版复盘:围绕跨境采购提炼下一步动作 我参与过一次连锁零售商的跨境采购系统复盘,最初 […]

让电商企业精细化运营更简单

整合电商全链路数据,用可视化报表辅助自动化运营

让决策更精准
