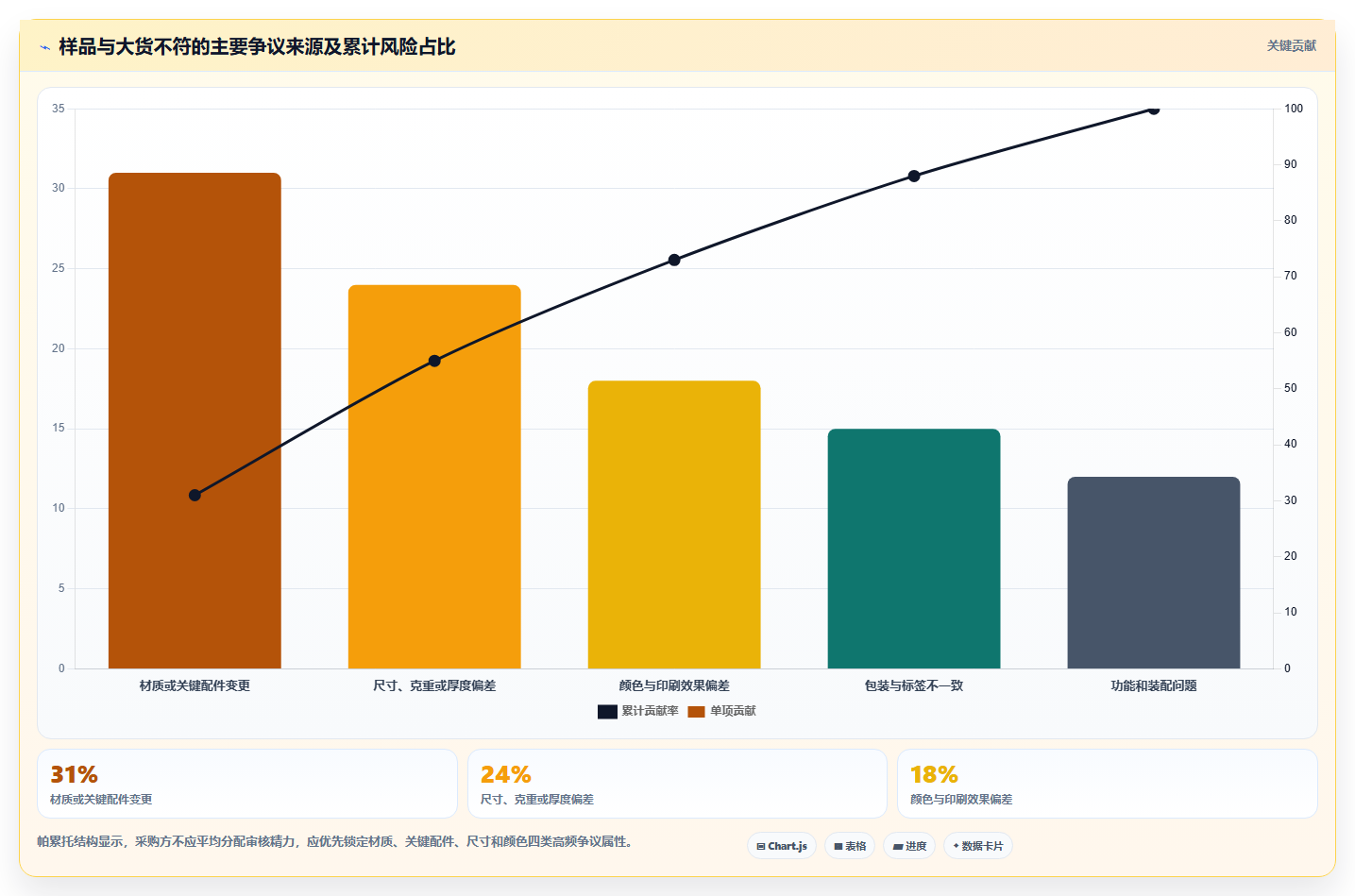

电商采购平台:创业公司自查表:风险控制最容易出现的样品与大货不符
创业公司最容易低估的采购风险,不是供应商突然失联,而是样品通过了、首批大货也按时到了,团队拆箱后才发现颜色偏了、尺寸缩水了、配件换了,甚至连包装上的警示语都发生了变化。我的经验是,样品与大货不符往往不是单点失误,而是“样品没有被定义、变更没有被记录、验收没有被量化”共同造成的结果。对于电商团队来说,这类问题通常会同时影响退货率、平台评分、现金流和发货节奏。
更麻烦的是,采购人员经常拿着供应商寄来的样品,却无法证明这件样品就是合同约定的大货标准;运营人员只关心图片能不能拍、价格能不能打;仓库只确认数量,不确认关键质量属性。最终,样品成为展示品,合同成为付款依据,验货成为事后争论,三套标准彼此脱节。
我处理过的采购争议中,样品与大货不符大致可以分为三种情况。第一种是供应商有意使用高规格样品,例如把更厚的面料、更好的五金、更完整的配件用于打样,报价和量产时再换成低成本版本。第二种是供应商确实按照样品生产,但样品本身没有标记尺寸、材质、颜色和工艺容差,量产时自然会出现理解偏差。第三种是订单中途发生了替代、降配或外协变更,却没有经过采购方书面确认。
这三种情况的处理方法完全不同。第一种需要强化留样、封样和合同责任;第二种需要补齐规格表和验收口径;第三种则需要建立变更审批和批次追踪。若只在收货时说一句“怎么和样品不一样”,通常很难判断究竟是谁的责任。
我的核心判断是:样品不是一件寄过来的实物,而是一组可以复核的交易证据。只有当样品编号、规格参数、照片、材质证明、包装状态、验收方式和违约处理都被绑定到订单时,样品才真正具有风险控制价值。
任何产品都存在合理误差。纺织品可能有尺寸缩水,注塑件可能有轻微色差,手工制品可能存在纹理差异,电子配件也可能因为批次发生外观变化。创业公司不应把“必须和样品一模一样”当作唯一标准,因为这个要求既难执行,也容易在争议中失去操作性。
更可行的做法,是先把产品属性分成三类:不能偏离的红线属性、允许在范围内波动的控制属性、可以接受自然差异的外观属性。例如,儿童用品的安全结构、食品接触材料、服装的成分比例、充电产品的额定参数,通常属于红线属性;尺寸、克重、色差和包装重量可以设定容差;天然木纹、手工纹理和部分印刷细微差异,则需要另行规定可接受范围。
| 属性类别 | 典型项目 | 建议控制方式 | 大货不符时的处理 |
|---|---|---|---|
| 红线属性 | 材质成分、安全结构、额定电压、关键功能 | 写入订单和验收标准,必要时要求检测报告 | 原则上拒收或整批返工 |
| 控制属性 | 尺寸、克重、厚度、色差、包装重量 | 设定上下限和抽检比例 | 按偏差程度扣款、返工或分级接收 |
| 自然差异属性 | 木纹、手工纹理、局部印刷细节 | 用合格样、限度样和图片说明 | 先判断是否影响销售和使用,再决定是否接收 |
我建议创业团队不要从“供应商能不能做到”开始,而要从“消费者会不会因此投诉、退货或产生安全风险”开始排序。对消费者可感知、平台可判定、售后成本高的属性,应当优先纳入红线。

样品通常由熟练工、单独设备或优先级更高的原料完成。大货则可能转移到另一条产线,由不同班组操作,甚至由外协工厂生产。样品阶段只做十件、二十件,工人可以手工修边、逐件挑选;量产阶段做几千件,供应商会优先考虑生产节拍、损耗率和原料利用率。
这解释了一个常见现象:样品拿在手里很精致,大货却出现边角毛刺、缝线不齐、色块不均。采购方往往以为供应商“没有按样品做”,但从制造角度看,样品和量产采用了不同工艺条件。如果没有提前确认量产工艺、生产地点和关键原料批次,采购方实际上只验收了“打样能力”,没有验证“稳定交付能力”。
我在做首单复盘时,会特别询问三个问题:样品由谁生产,正式订单由谁生产;样品使用的是不是量产同批原料;样品中的手工处理在大货中能否被稳定复制。只要其中两个问题答不上来,样品就不能直接作为大货合格依据。
很多团队误以为订单金额小,没必要签复杂文件。实际上,小额订单更容易被忽视,也更容易被供应商安排给临时产线或外协方。创业公司第一次采购某个新品时,订单金额可能只有几万元,但一旦商品上线,后续补单和广告投入会迅速放大。一批看似可控的小问题,可能变成数十万元库存和持续售后。
我见过一种典型情况:采购人员在聊天窗口中确认了“按这个样品生产”,但没有把样品正反面、细节部位、规格参数和包装要求整理成附件。大货出现问题后,双方都能截取对自己有利的聊天内容。供应商说“样品只是参考”,采购方说“样品就是标准”,争议没有落点。
因此,订单金额不是决定证据强度的主要因素。新品、定制品、强视觉商品和高售后成本商品,即使订单金额不大,也应按照高风险订单管理。
电商创业团队经常面对预售节点、直播档期、广告计划和平台活动。样品一通过,运营就开始拍摄、做详情页、准备投放;采购为了赶交期,又会把验货安排到发货前一天。此时发现大货与样品不符,团队往往已经投入了内容制作、仓储费用和推广预算,拒收的机会成本非常高。
这就是为什么样品审核不能只放在采购部门。运营要知道哪些卖点是基于样品确认的,仓库要知道哪些部件必须逐批检查,客服要知道哪些差异属于允许范围。否则,运营承诺的是样品,仓库收到的是另一套标准,客服最后只能被动解释。

整体照片只能证明“曾经有过这样一件商品”,不能证明材质、厚度、接口、内里结构和包装细节。尤其是服装、家居用品、收纳用品和组合套装,最容易把差异隐藏在图片看不到的位置。
合格的样品留档至少应包括整体图、正反面图、关键部位放大图、尺寸测量图、称重图、包装图和标签图。对于容易变化的颜色,还应记录光源条件、色卡编号或限度样对照。对于功能类产品,则要记录测试环境、测试时长和测试结果。
我建议照片文件不要使用“样品1.jpg”这类无法追踪的名称,而应包含产品编码、版本号、日期、部位和拍摄人。例如,文件名可以写成“P032-V2-底部接口-20260826-采购部”。命名看起来琐碎,却能显著降低后续找证据的时间。
报价单的主要用途是说明价格、数量和交期,通常不会完整描述产品标准。诸如“优质面料”“加厚款”“环保材质”“升级包装”都是销售表达,不是可执行的验收条件。不同供应商对这些词的理解不同,同一供应商在不同订单中的解释也可能变化。
采购方至少要把以下内容改写成可检验的表达:材料名称和成分比例、长度和宽度、单件重量、厚度范围、颜色编号、配件数量、表面处理、包装方式、标签内容和抽检规则。不能量化的项目,应配合合格样、限度样或示意图片。
| 模糊表达 | 可执行表达 | 需要谁确认 |
|---|---|---|
| 加厚面料 | 克重不低于规定值,实测允许偏差不超过约定范围 | 采购、产品、供应商 |
| 颜色一致 | 以封样为基准,主色在指定色差范围内,明显色块不得出现 | 产品、设计、质检 |
| 配件齐全 | 逐项列明配件名称、数量、型号和装配位置 | 产品、仓库、供应商 |
| 包装升级 | 明确纸箱材质、尺寸、内衬、封口方式、标签和运输保护要求 | 运营、仓库、供应商 |
仓库点数是入库动作,不等于质量验收。数量正确并不能证明商品符合样品。很多创业团队在货到后只打开一箱确认数量,其他箱直接入库;等消费者投诉时才发现问题分布在多个箱号和多个生产日期中。
抽检也不能简单理解为“随便拿几件看看”。应当先确定抽样单位,是按箱、按批次还是按生产日期;再确定检查项目,是外观、尺寸、功能还是配件;最后确定不合格判定,是出现一件就整批隔离,还是允许一定比例的轻微缺陷。
如果团队没有专职质检人员,至少应把检验分成两层:仓库负责数量、包装、标签和明显外观;产品或采购负责关键尺寸、材质、功能和样品对照。两层职责不能由同一个人凭感觉全部完成。

我不建议用“看起来差不多”作为验收结论,而是用三个问题快速判断差异等级。第一,消费者能否在正常使用或开箱时直接感知;第二,差异是否会影响产品功能、耐用性或安全性;第三,差异是否涉及平台规则、标签要求或法律责任。
如果三项中有两项以上为“是”,原则上应暂停入库并升级处理。即使只有一项为“是”,也要看它是不是红线属性。例如,商品外观色差可能只影响转化和退货,但食品接触材料变更则可能带来更严重的合规风险。
| 判断维度 | 低风险差异 | 中风险差异 | 高风险差异 |
|---|---|---|---|
| 消费者感知 | 自然纹理轻微不同 | 颜色、尺寸有明显但可解释的变化 | 外观与详情页展示明显不一致 |
| 功能影响 | 不影响使用的局部瑕疵 | 使用寿命或装配体验下降 | 核心功能失效或存在安全隐患 |
| 合规后果 | 不涉及强制标识 | 标签或说明需要修改 | 材质、认证、警示和额定参数发生变化 |
采购团队容易把讨论停留在“每件少了几克”或“每件便宜了几角钱”。经营者真正需要关注的是差异会带来多少总损失。一个简单的估算公式是:异常数量乘以单件处理成本,再加上仓储、退货、重发、平台扣分和广告浪费等间接成本。
例如,一批3000件商品的采购单价为28元,供应商把某个关键配件换成低规格版本。表面看,供应商可能只节省每件0.6元;但若因此产生12%的退货率,每单售后和逆向物流成本按18元计算,仅直接处理成本就可能超过6000元,还没有计算差评和广告转化下降。
采购差异的判断不能只看单件价格,而要看单位风险成本。如果一项变更能降低供应商几千元成本,却把几万元售后风险转移给采购方,这不是合理的成本优化,而是风险错配。

团队可以参考GB/T 2828.1等抽样检验理念,但不要机械照搬通用抽样表。抽样标准解决的是抽多少、判多少,不会替你判断什么叫严重缺陷。创业公司应先为产品定义严重缺陷、主要缺陷和轻微缺陷,再根据批量、风险和历史稳定性确定抽检数量。
严重缺陷包括安全、核心功能、关键材质和法定标识问题,通常采用零容忍或整批隔离;主要缺陷包括影响使用、外观明显不一致、缺少关键配件等,应设定严格接收限值;轻微缺陷则可以在不影响使用和销售的前提下设定合理比例。
对于高风险商品,我更倾向于“发现一项红线问题,整批暂停”,而不是用平均值掩盖局部问题。因为消费者不会因为一批商品整体合格率较高,就接受自己买到的那一件存在安全或功能缺陷。
下面这个案例来自我参与复盘的一类家居收纳产品,数据已做匿名化和区间化处理。产品在样品阶段表现正常,采购方确认了外观、尺寸和包装后下单3000件。大货到仓时,仓库只抽查了外箱数量和整体外观,没有拆开检查内衬和卡扣。
商品上线后一周,客服陆续收到三类反馈:卡扣需要用力才能扣紧,内衬比样品薄,实际颜色比主图偏灰。进一步检查发现,大货使用了不同批次的塑料原料,内衬克重下降约10%,印刷供应商也更换了油墨配方。三项变化单独看都不一定导致整批报废,但叠加后明显影响了使用体验和消费者预期。
最关键的问题是,供应商并非完全否认变化,而是认为这些变化“属于正常批次差异”。采购方也没有一份写明卡扣力度、内衬克重和色差范围的文件,因此只能通过协商返工和补偿解决。
我们把该类产品的投诉按照商品属性进行归因,发现消费者最早反馈的并不是隐藏结构,而是颜色、开合手感和包装观感。原因很简单:这些属性在开箱和首次使用时就会被感知,消费者没有必要进行专业检测才会觉得“不一样”。
在后续复盘中,团队将产品图片中的主色、卡扣结构和内衬厚度纳入验收表,并增加了同批原料确认。第二批货的入库耗时增加,但上线后的前两周退货率明显下降。这个结果并不意味着所有差异都能通过验收消除,而是说明前置确认至少能把最容易被消费者识别的差异拦截在发货前。

很多验收单只有一个结论栏:合格或不合格。这种表格适合快速流转,却不适合处理争议。有效的验收记录应当包含检查项目、抽样数量、实测结果、合格范围、异常照片、箱号、批次和处理决定。
例如,“颜色合格”没有足够信息;“抽检20件,主色与封样对照无明显偏灰,2件存在轻微色差但未超过限度样范围,判定通过”才具备复核价值。未来如果消费者投诉,团队可以追溯异常是否集中在某个箱号,而不是重新从数千件库存中盲目排查。
| 验收记录项目 | 不完整写法 | 可复核写法 |
|---|---|---|
| 颜色 | 颜色正常 | 与封样对照,抽检20件,主色无明显偏灰,异常2件,未超限度样 |
| 尺寸 | 尺寸符合 | 长度标准值,抽检15件,最小值和最大值均在约定容差内 |
| 配件 | 配件齐全 | 每套应含指定配件,抽检30套,缺少配件0套 |
| 功能 | 功能正常 | 按规定动作连续测试,抽检10件,全部完成指定次数 |
下单前不要急着谈付款比例,先判断样品是否足够代表正式商品。以下问题建议逐项记录,任何一个关键问题答不上来,都应暂缓进入大货阶段。
如果是食品、儿童用品、化妆品、电子产品或涉及人体接触的商品,还要额外核对适用的强制性标准、检测报告、标签和认证要求。样品外观通过,不代表合规文件和量产材料也通过。
采购方需要明确告诉供应商,以下事项不能仅通过口头通知处理:原料供应商变化、材料成分变化、颜色配方变化、模具变化、生产地点变化、关键配件替代、包装和标签变化、工艺参数变化。即使供应商认为替代后“效果一样”,也应先提交变更说明和新样品。
变更审批不必做得复杂。对于小团队,一张变更单即可包含原方案、新方案、变更原因、影响范围、涉及批次、重新打样结果、采购方结论和生效日期。最忌讳的是让供应商把变更信息埋在聊天记录、电话或发货通知中。
我建议在采购平台或内部协作系统中设置三个状态:待评估、已批准、不得使用。这样做的价值不在于流程看起来规范,而在于仓库和采购能够快速知道某个批次是否允许入库。
货物到达后,第一步不是直接上架,而是建立待验区或虚拟隔离库存。仓库先核对供应商、订单号、箱数、生产日期和批次;采购或质检再按照验收表抽检。验收完成前,系统状态应保持为“待检”,不能被销售系统自动释放。
如果发现异常,必须记录异常所在箱号和批次。很多团队只拍一张问题照片,却没有标记商品来自哪一箱,导致后续无法判断异常是局部问题还是整批问题。对于混装货,更要先按批次、颜色、规格和包装状态分区。
当异常尚未明确时,最稳妥的动作是暂缓发货,而不是边卖边查。对于低客单价、低风险、可快速补货的商品,可以考虑先隔离异常箱,放行其他合格批次;对于高风险商品,则应整批暂停。

与供应商沟通异常时,建议按照“订单约定,封样证据,实测结果,影响范围,处理诉求”的顺序展开。先确认约定内容,再展示差异证据,最后提出返工、补发、折价、退货或承担检测费用等明确方案。
不要一开始就使用“你们偷工减料”“货完全不能用”等结论性语言,除非已经有充分证据。情绪化表达会让对方把沟通变成责任争辩,而不是解决问题。更有效的说法是:“订单确认的内衬克重为某一标准,抽检结果低于约定范围,异常集中在某批次,请在规定时间内提供原料和生产记录,并确认返工或替换方案。”
这类商品不适合投入过重的逐件检测,否则验收成本可能接近商品利润。建议把重点放在数量、包装、主视觉颜色、关键配件和消费者最容易投诉的部位,采用抽检加异常隔离。
取舍是:可以接受少量不影响使用的外观瑕疵,但不能接受关键配件缺失、尺寸影响使用或商品描述明显不一致。对于这类商品,建立一套高频缺陷清单,比每次重新设计复杂验收表更有效。
高客单价商品的退货成本和评价影响更大,样品应至少保留两套:一套由采购方保存,一套由供应商保存。封样时要拍摄关键部位,必要时制作限度样,明确哪些色差、纹理和尺寸偏差可以接受。
这类订单不宜只在大货完成后验收。可以设置首件确认、过程抽检和出货抽检三个节点。首件确认用于验证量产是否复制样品,过程抽检用于发现设备和原料波动,出货抽检用于防止包装、标签和混批问题。
取舍是:交期可能增加一到三天,质检费用也会增加,但对于高客单价商品,提前发现一批问题通常比上线后处理几十个退货订单更便宜。
涉及安全、健康或强制认证的商品,不能只用样品外观进行验收。采购方要确认检测报告对应的产品型号、材料和生产批次,避免出现“报告是真的,但不是这批货”的情况。对于电子产品,还要关注额定参数、接口规格、充电表现、发热和保护机制。
此类商品的红线属性应采用更严格的判定方式。只要材质、配方、核心结构或认证范围发生变化,就应重新评估是否需要检测或重新备案。不能因为供应商说“只是换了一个同规格厂家”,就直接认为没有影响。
取舍是:前置合规和检测成本更高,供应商筛选周期更长,但这是创业公司必须承担的经营成本,而不是可以通过压价或赶工消除的成本。
如果团队暂时无法要求供应商签署复杂合同,也不要放弃证据留存。可以先执行最小控制集:封样照片、关键参数表、变更确认、到货隔离、异常照片和处理结论。只要这些信息能够和订单关联,就比单纯依赖口头承诺强得多。
同时,不要把全部风险押在一家供应商身上。可以为关键商品准备一个备选供应商,或者至少掌握原料、包装和关键配件的替代来源。供应商越单一,采购方越需要保留转换能力,否则即使发现大货不符,也可能因为缺货而被迫接受。

创业公司经常出现这样的信息分散:设计文件在设计师电脑里,样品照片在采购聊天记录里,价格在电子表格里,验货结果在仓库群里,供应商承诺又在电话中。只要人员变动或补单周期拉长,团队就会重新解释一次产品标准。
更稳定的方式,是为每个商品建立一个唯一产品档案。档案至少包含产品编码、当前版本、封样照片、关键参数、包装文件、供应商、生产地点、检测资料、历史变更和历次异常。订单引用的是产品版本,而不是一句“按上次样品生产”。
某项目管理平台或采购平台可以帮助团队集中维护这些信息,但工具本身不能替代标准定义。若系统里只有“已确认”“已完成”这样的状态,没有规格、附件和责任人,数字化只会让模糊流程跑得更快。
每次退货、差评或仓库异常,不能只做售后处理,还要问一个问题:这个问题本来能不能在样品或入库阶段被发现?如果答案是能,就应该把它加入验收表;如果答案是不能,就要判断是否需要增加供应商过程控制或检测项目。
我建议每月统计四个指标:样品到大货的关键属性偏差率、入库异常率、消费者端质量退货率、异常处理人时。四项指标要按供应商、产品类别和订单批次拆分,不能只看全店平均值。
当某供应商连续三批出现同类问题,即使每批都勉强达到接收标准,也应重新评估。稳定性比单批合格更重要。创业公司最容易犯的错误,是看到一批货没有造成重大损失,就忽略了问题正在重复发生。

供应商分级不应只按价格排名。更有价值的维度包括:样品复现能力、变更透明度、批次稳定性、异常响应速度、补救成本和资料完整度。一个报价低但频繁发生样品与大货偏差的供应商,综合成本可能高于报价稍高但稳定的供应商。
可以将供应商分为观察、合格、核心和限制四类。观察供应商只能承接小批量试单;合格供应商可以承接常规订单;核心供应商可以参与新品共创和预测备货;限制供应商则暂停新增订单,完成整改后再评估。
订单权限也应与供应商等级绑定。新供应商不能直接获得大批量订单,连续稳定交付后再逐步放量。这个方法牺牲了一部分短期议价效率,却能避免把一次样品确认误认为长期稳定能力。
出现安全隐患、核心功能失效、关键材质变化、强制标识错误、认证范围不匹配或与消费者购买预期严重不一致时,应优先保护消费者和品牌经营,不要因为交期压力直接放行。
如果供应商拒绝提供变更说明、生产批次记录或整改方案,也应提高风险等级。无法解释并不等于一定存在恶意,但它意味着采购方没有能力判断问题是否会重复发生。
对于不影响核心功能、可以被明确修复的包装错印、少量配件缺失、局部毛边和轻微外观差异,可以在供应商承担返工或补发责任的前提下处理。返工后必须重新抽检,不能因为已经返过一次,就默认后续全部合格。
分级接收适用于差异可识别、可定价且不会误导消费者的商品。例如轻微外观瑕疵品可以作为特价品销售,但前提是商品页面、包装和售后政策都不会让消费者误以为它是标准品。若平台规则或消费者权益要求不允许降级销售,就不能用分级接收规避责任。
供应商偶发一次偏差,不一定意味着必须更换。更换供应商会带来重新打样、重新磨合、交期不确定和成本上涨。真正需要警惕的是三种信号:同类问题重复发生;每次都要采购方主动发现才承认;供应商通过口头承诺而不是流程改进解决问题。
我通常会把供应商更换判断放在三个维度上:问题是否涉及红线属性,重复发生的频率是否上升,供应商是否愿意配合建立预防措施。如果三项都不乐观,继续合作的隐性成本通常已经高于切换成本。

不要先做宏大的采购制度,先随机抽取最近一笔新品或高退货商品订单,检查是否能在五分钟内找到封样照片、关键参数、供应商确认、变更记录和验收结果。如果找不到其中两项,说明团队存在真实的样品追溯缺口。
不要试图一次性把所有细节都写进验收表。先问客服、仓库和运营:消费者最常投诉什么,详情页最强调什么,仓库最容易漏查什么。通常只要先锁定材质、尺寸、颜色、关键配件和核心功能五项,就能覆盖大部分高价值风险。
把“好看、结实、加厚、颜色一致、配件齐全”改成可测量、可对照或可计数的表达。无法测量的属性,就用合格样和限度样辅助判断。只要验收人员能够在不询问采购负责人的情况下做出一致判断,标准才算真正落地。
如果目前还没有系统能力,先用批次标签、仓库隔离区和表格完成。重点不是工具名称,而是做到“未验收不销售、异常品不混放、处理结论可追踪”。等订单量增加后,再把这些状态接入采购平台、库存系统或某项目管理工具。
复盘时不要只问供应商是否赔钱,而要问问题发生在哪个节点、为什么没有被更早发现、哪个角色缺少信息、验收表需要增加什么。若同一供应商的问题已经重复发生,就不要再把希望寄托在下一次“注意一点”,而应要求对方提交具体的纠正和预防措施。
样品与大货不符,表面上是质量问题,深层是创业公司是否拥有把承诺转化为标准、把标准转化为证据、把证据转化为决策的能力。真正有效的风险控制,不是收货时增加一个人盯着货,而是在样品确认时就明确什么不能变,在生产过程中记录什么发生了变,在入库前决定什么可以卖。
下一步可以从一笔正在生产或即将到货的订单开始:给样品编号,补齐五项关键属性,建立变更确认,设置待验库存,并用实际异常更新验收表。对创业公司而言,最划算的采购系统不是把流程做得最复杂,而是让任何一个人都能回答清楚:这批大货究竟应该按照哪一件样品、哪一份参数、哪一条验收规则来判断。
我以前一直以为样品确认主要看颜色、外观和做工,真正发生客诉后才发现,包装、配件、材料厚度也会造成大规模退货。预算有限的创业公司不可能每个批次都做全检,想知道哪些项目最值得优先设为必检项。
我在一次电商新品验货复盘中发现,样品与大货不符往往不是供应商突然“换了产品”,而是双方从未把样品中的关键特征写成可执行的标准。采购人员只在聊天记录里说“按样品做”,质检人员却没有一份能逐项核对的确认单,最后争议就变成了主观判断。
创业公司应先检查五类高风险项目:主体材料、关键尺寸、颜色与表面处理、功能配件、包装与标识。其中最容易被忽略的是包装和配件,因为它们通常不影响工厂生产,却直接影响平台上架、用户体验和退货率。
检查项目常见偏差建议控制方式 主体材料厚度、硬度、克重或成分被替换写明材质、规格及允许误差 外观工艺色差、毛刺、喷涂不均保留签样照片和实物封样 配件少装、降级或更换通用件建立配件清单并逐项点数 包装标识说明书、警示语、条码缺失把包装当成独立验收对象 我建议至少保留三份证据:带日期和规格的样品照片、双方确认的文字版规格书、封存实物样。
样品照片不能只拍整体图,必须拍接口、底部、标签、缝线、边角和包装内部,这些位置最容易在大货阶段被替换。对于预算紧张的团队,可以采用“关键特征全检、一般特征抽检”的方式。比如一批5000件货,颜色、型号、核心配件和安全结构逐件确认;外观轻微划痕、包装折痕等项目按抽样比例检查。
这样比平均分配检验成本更有效,因为真正造成批量退货的通常是少数关键特征失控。
我遇到过样品使用较厚材料、大货却换成低成本版本的情况,单看成品外观很难立刻发现。我们想知道,除了口头约定和验货之外,采购流程里怎样留下足够证据,既能提前发现问题,也能在争议时明确责任。
最有效的做法不是反复强调“不能换料”,而是把换料行为变成必须经过审批的流程。供应商之所以敢在大货阶段替换材料,通常是因为采购单只记录了商品名称,没有记录材料来源、规格、等级和变更责任。
我会在下单前建立一张“物料锁定表”,至少包含物料名称、品牌或等级要求、规格数值、供应商、替代条件、送样要求和变更审批人。对于创业公司,不一定要锁定某个唯一供应商,但必须锁定性能边界,例如厚度不得低于某个数值、承重不得低于某个数值、配件数量必须与样品一致。建议把变更分成三档处理。
影响安全、功能、法规合规或用户感知的变更,必须重新寄样并书面确认;只影响颜色和包装排版的变更,可以由采购负责人审批;不影响产品特征的生产工艺微调,则要求供应商留档并在出货资料中注明。
变更类型是否重新送样创业公司处理建议 核心材料、尺寸、功能必须未确认不得排产或出货 关键配件、充电器、接头必须核对型号、参数和数量 颜色、印刷、包装版式视影响而定保留新版文件和确认记录 不影响产品特征的工艺调整通常不必要求供应商留存变更记录 还有一个容易踩坑的地方:只验外观,不验材料证据。
对容易被替换的产品,我会要求供应商提供原材料标签、批次照片、生产记录或第三方检测文件,并随机抽取一部分成品做称重、厚度、硬度或功能测试。单项测试成本可能只有几元,但能避免整批货损失数万元。付款节点也应与验收结果绑定。
不要在供应商通知“已生产完成”后直接付清尾款,至少保留一部分尾款,直到抽检报告、装箱清单、异常处理记录和出货照片全部齐全。这样做不是为了压供应商,而是让双方对“什么叫完成交付”有同一个判断标准。
我们曾经测过样品,长宽高都符合要求,但用户收到大货后反映容量不足、重量不一致,甚至无法适配原有配件。我想知道,为什么常规的三围测量不够,以及创业公司怎样设计一套成本可控的尺寸和功能验收方法。
常规三围测量不够,是因为用户感知的“尺寸”通常不是外轮廓尺寸,而是有效尺寸。一个收纳产品外部长度相同,内壁厚度、圆角半径、隔层位置稍有变化,实际可用容量就可能减少;一个配件外观相同,接口深度或卡扣公差变化,也可能导致无法安装。
我在复盘一批退货时,发现供应商提交的检验表只写了长、宽、高三项,实际投诉集中在内径、净重、接口间隙和承重。后来我们把尺寸验收拆成“外观尺寸、有效尺寸、装配尺寸、使用结果”四层,批次异常明显减少。
验收层级要测什么适用场景 外观尺寸长、宽、高、直径判断运输和陈列是否受影响 有效尺寸内径、深度、容量、净重判断用户实际能否使用 装配尺寸孔位、接口、卡扣、间隙判断配件是否兼容 使用结果承重、密封、开合、充电或运行判断功能是否真正达标 成本可控的做法是为每个SKU设置三到五个“不可妥协指标”,而不是把所有数据都测一遍。
例如收纳类产品重点测内径、容量和承重;电子配件重点测接口、输出参数和连续运行;服装类产品重点测关键部位尺寸、缩水率和色牢度。每个指标都要同时写明测量工具、测量位置、允许误差和不合格后的处理方式。抽检数量也不能只按供应商建议执行。
对于首次合作、工艺刚调整、投诉率升高或交期特别紧张的批次,我会提高抽检比例,并要求从不同箱、不同生产时段随机取样。因为只从最上面一箱拿样,极容易得到“专门挑出来的好货”。最实用的判断标准是模拟用户动作,而不是只看仪器数据。
把配件实际安装十次、让包装承受一次常规运输冲击、按说明书完成一次完整操作,往往比单纯测量三围更早发现样品与大货之间的差异。
我比较过几类采购平台,发现有的平台看起来供应商很多,但出了质量问题只能靠聊天记录扯皮。我们团队没有专职法务和质量经理,想知道选平台时哪些功能是真正能降低风险,哪些只是宣传页面上的“数字化”概念。
选择采购平台时,我最看重的不是供应商数量,而是它能否把样品、规格、验收、异常和付款串成一条可追溯证据链。平台有再多供应商,如果关键确认仍然散落在个人微信、邮件和表格里,样品与大货不符时依旧很难界定责任。创业公司可以用“事前锁标准、事中留证据、事后可追责”三个问题筛选平台。
事前要看能否建立版本化规格书和样品确认单;事中要看能否上传批次照片、检验结果和异常处理记录;事后要看能否查询谁在什么时间确认了什么内容,以及付款是否能与验收节点关联。
平台能力表面上看什么真正要验证什么 供应商管理供应商数量是否有资质、履约和质量记录 样品管理能否上传图片是否支持版本、实物封样和确认人 质量管理是否有检验模块能否按SKU设置必检项和不合格规则 协同沟通是否能在线聊天变更是否自动留痕并关联订单 付款控制是否支持线上支付是否能按验收节点暂缓或释放款项 我建议在采购前做一次真实场景测试,而不是只听销售演示。
拿一个已有样品的SKU,故意修改颜色、配件数量和尺寸公差,观察平台能否提醒版本变化、要求重新确认,并在订单、验收单和付款记录中留下关联关系。如果这些动作仍需要人工复制粘贴,后续出错概率不会因为换了平台就自动降低。还要警惕“有流程但没有责任人”的伪数字化。
系统里如果只有一个笼统的“验收通过”按钮,却没有验收人、抽检数量、不合格项、照片和处理结论,那么它只是把模糊的口头承诺搬到了线上。对创业公司来说,少而硬的字段比复杂但没人填写的质量系统更有价值。
我的判断标准是:一个合格的采购平台,应该让团队在供应商更换、员工离职或发生客诉后三个月,仍能还原这批货当时依据哪一个样品、哪一版规格和哪一份验收结果完成采购。能做到这一点,才真正具备风险控制价值。


读者评论
以前我们也把“按样品生产”当成完整标准,后来发现颜色、配件数量和包装标签都没有明确记录。文章提到封样、编号和关键属性量化,这几点对处理采购争议确实很实用。
文中把验收分成数量、外观和关键属性三层,我觉得很适合创业团队。尤其是仓库只点数量并不等于完成质检,尺寸、重量、功能这些项目最好提前分工和设定抽检规则。
文章里的风险分类比较清晰,不是要求所有细节完全一致,而是区分红线属性、控制属性和自然差异。这个思路更符合实际,材质、额定参数和安全结构确实应该优先于轻微纹理差异。
