电商采购平台:创业公司流程优化:账期谈判怎样减少样品与大货不符

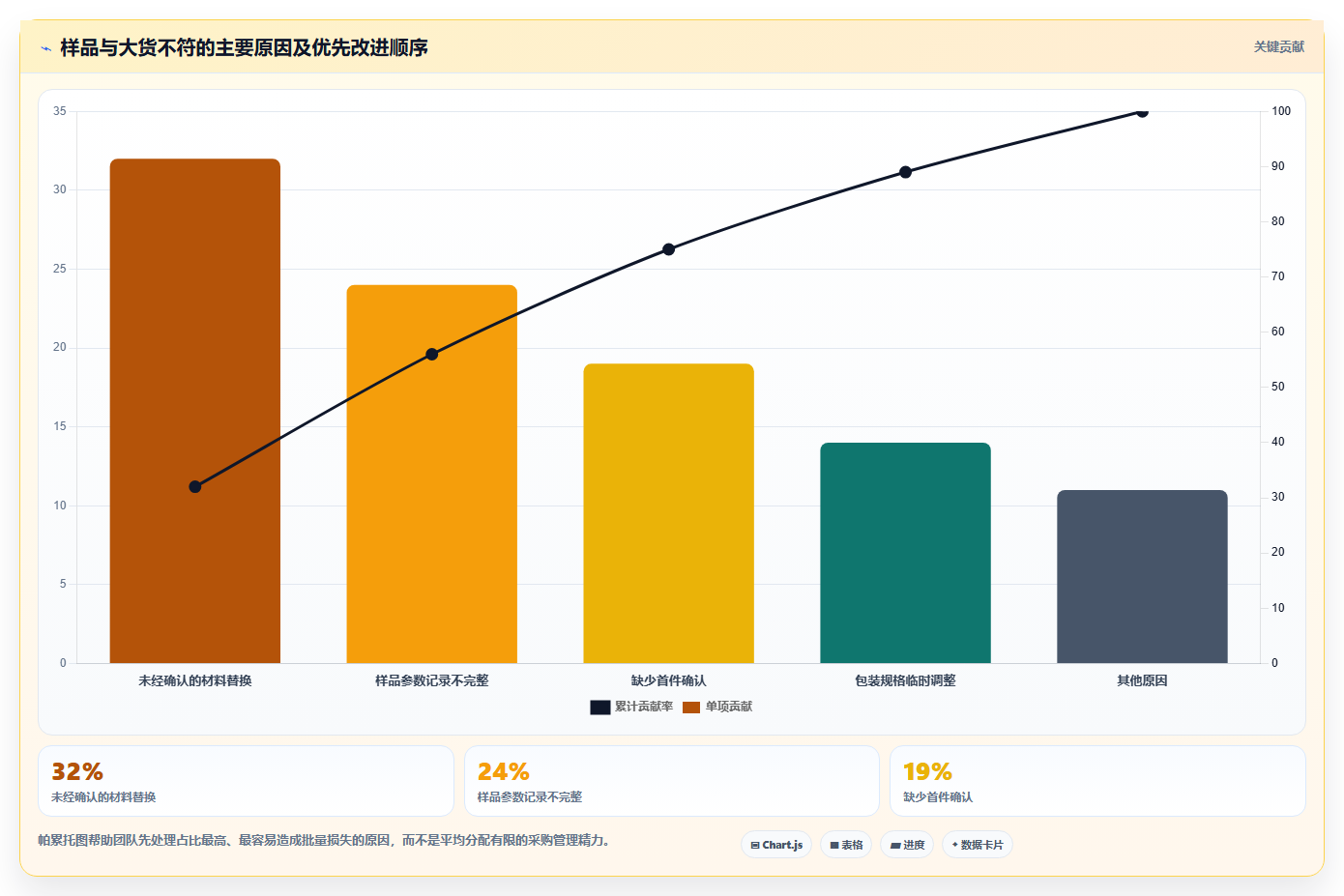

创业公司做电商采购时,最容易被误解的一件事是:把账期谈长,样品与大货不符的问题就会自然减少。我的实际判断恰恰相反,账期只能改变供应商的现金流压力,不能自动改变生产过程中的质量控制行为。真正有效的做法,是把账期拆成与样品确认、首件确认、过程抽检、出货验收和售后追溯相绑定的付款节点,让供应商知道“什么时候能拿到钱”取决于“哪一个质量证据已经被验证”。
在我参与过的创业公司采购流程梳理中,一批标称采购金额约18万元的家居小商品,样品确认时的色差、材质厚度和包装方式都符合要求,但大货到仓后出现了约11%的外观瑕疵,另有一部分产品因包装压痕导致平台退货。供应商并非完全拒绝处理,而是认为样品只是“参考”,采购方却认为样品是“承诺”。双方争议的核心,不是有没有账期,而是没有把样品转化为可执行、可验收、可追责的质量基准。
采购方通常把账期理解为资金安排,例如“月结30天”“验收后60天”或“先货后款”。但在样品与大货不符的场景中,账期更像一把风险分配的工具。只要货款在质量结论出来之前已经全部支付,采购方就失去了最有价值的谈判筹码。
我更建议创业公司把付款条件写成一个质量闸门,而不是一句简单的“账期60天”。例如,合同金额可以拆成四个部分:打样确认支付20%,大货首件确认支付20%,入仓抽检合格支付50%,售后观察期结束支付10%。这不是单纯压低供应商回款速度,而是让每一笔钱对应一个可验证事件。
| 付款节点 | 建议比例 | 对应质量证据 | 采购方获得的控制力 |
|---|---|---|---|
| 样品确认 | 15%,20% | 签字样、照片、尺寸和材料记录 | 确认开发方向,避免供应商私自替换材料 |
| 首件确认 | 15%,25% | 首件检验单、批次照片、关键尺寸数据 | 阻止“样品合格、大货另做” |
| 大货入仓初验 | 40%,55% | 抽检报告、数量核对、包装状态记录 | 保留对批量缺陷的付款约束 |
| 售后观察期 | 5%,15% | 退货率、破损率、消费者投诉数据 | 覆盖运输损坏和早期使用缺陷 |
这套结构的关键不在比例本身,而在于付款节点必须有明确的“完成定义”。如果“首件确认”只写成“采购方认可”,供应商仍然可以和采购方争论认可标准。采购文件应当写清:谁检验、检验什么、抽多少、何时反馈、逾期不反馈是否视为通过,以及发现问题后如何返工。

样品之所以经常失效,不是因为样品没有价值,而是因为采购方只保留了一件实物,没有把实物拆成供应商可执行的技术要求。颜色、手感、软硬度、气味、光泽、包装抗压性等指标,如果没有文字、照片、数值或限度样,生产人员往往会按照成本最低的方式理解。
例如,采购方说“材质要厚一点”,供应商可能理解为增加0.1毫米;采购方说“颜色以样品为准”,工厂可能认为同一色卡范围内的偏差都可以接受;采购方说“包装要结实”,仓库则可能只理解为外箱没有破洞。模糊描述给了双方不同的执行答案,最后自然会变成收货争议。
我在整理采购协议时,会优先检查四类内容:关键物料是否锁定,关键尺寸是否有公差,外观缺陷是否有等级,验收不合格时付款和补救如何处理。只要这四类内容缺一项,账期谈得再长,也可能在争议发生后失效。
创业公司第一次合作时,通常会先下一个几百件的小单。小单生产过程中,老板、采购和供应商都盯得比较紧,工厂也愿意投入熟练工人和较好的材料。样品和小批量试单都表现不错后,采购方往往会直接把订单放大到几千件甚至上万件。
问题在于,小批量合格只能证明当时那一批货合格,不能证明供应商具备稳定复制能力。大货阶段可能更换原材料批次、调整生产线、换班组、外包工序,甚至使用不同包装。创业公司如果没有设置首件确认和过程抽检,实际上是在用一次小批量结果,替供应商担保未来的大批量结果。
我观察过一类典型情况:样品采用供应商常备的A级面料,大货为了控制成本改成了同色的B级面料;样品由熟练工手工修边,大货交给外协工厂;样品使用五层瓦楞纸箱,大货则换成三层纸箱。每个变化单独看都像“小调整”,叠加后却足以改变消费者收到商品时的感受。
创业公司在早期经常由创始人或运营人员兼任采购,商品负责人关注卖点,采购关注价格和交期,仓库关注数量和破损。三类角色没有共同的验收表,就会出现采购认为“差不多”,仓库认为“能入库”,运营却发现“用户一眼就能看出不一样”的情况。
更严重的是,样品确认往往发生在聊天软件里,质量异议发生在仓库群里,付款审批又在财务表格里。证据被分散在不同位置,供应商可以引用其中对自己有利的一段对话,采购方却很难证明完整约定。
| 参与角色 | 通常关心的内容 | 容易遗漏的风险 | 应留下的证据 |
|---|---|---|---|
| 商品负责人 | 外观、卖点、用户感知 | 没有转换成工艺和尺寸要求 | 确认样照片、限度样和卖点参数 |
| 采购负责人 | 价格、交期、付款条件 | 把供应商承诺停留在口头层面 | 订单附件、变更记录和付款节点 |
| 仓库负责人 | 数量、包装、入库效率 | 只做数量核对,不检验关键质量 | 抽检表、破损照片和批次信息 |
| 财务负责人 | 发票、付款时间、资金安全 | 付款条件没有连接验收结果 | 验收单与付款申请的关联编号 |
很多创业公司把“月结60天”当成谈判目标,供应商听到后会立即提高报价,或者要求采购方承担模具、原材料和仓储成本。此时采购方容易认为供应商不配合,供应商则认为采购方把资金压力转嫁给自己。
在实际谈判中,我更关注供应商为什么拒绝长账期。小工厂可能需要先支付原材料款,贸易商可能需要给上游现款,外协工序可能不接受延期付款。针对不同原因,采购方可以提供更细的方案:原材料款按进度支付,生产款按首件支付,尾款与验收挂钩,而不是简单要求整笔货款延后60天。

“验收后60天付款”看起来很清楚,实际仍可能存在多个起算日:供应商发货日、物流签收日、仓库入库日、采购方提交验收结果日,或者发票开具日。若合同没有统一口径,供应商可能按签收日计算,采购方则按验收合格日计算。
我建议直接使用事件化表达,例如“采购方完成入仓抽检并出具合格验收单之日起60个自然日内付款”。如果验收需要多部门协同,还要写明采购方在货物到仓后多少个工作日内完成初验,以及发现问题时账期是否暂停计算。
“大货以确认样为准”只能解决一部分外观问题,不能解决样品无法测量的指标。它没有说明样品的版本、封存方式、保管人,也没有说明样品损耗、拍摄色差和批次变化如何处理。
更稳妥的做法是建立“确认样三件套”:一件由采购方封存,一件由供应商封存,一件用于检测或拍照留档。确认样应有编号、日期、产品编码、版本号和签字人。对易损耗或会老化的样品,还要同步保留关键参数和高清照片,避免后续拿出不同状态的样品争论。
创业公司现金紧张,采购时容易把最低价排在第一位。但大货不符的真实成本,往往不止是采购价差。它还包括重新分拣、返工、仓储占用、平台退货、客服赔付、广告转化下降和新品上线延期。
如果某供应商报价低3%,却有较高的批次波动,采购方可能只节省6000元,却承担数万元的售后和现金占用。我的判断标准不是“谁报价最低”,而是“谁能用较低的总风险成本完成稳定交付”。
| 成本项目 | 低价但质量波动方案 | 价格略高但质量稳定方案 | 判断重点 |
|---|---|---|---|
| 采购货款 | 19.4万元 | 20万元 | 直接报价差异约3% |
| 入仓复检与分拣 | 1.2万元 | 0.4万元 | 缺陷越集中,人工越难安排 |
| 退货与赔付 | 2.1万元 | 0.7万元 | 消费者感知问题会放大售后成本 |
| 延期造成的销售损失 | 1.8万元 | 0.3万元 | 要看活动节点和库存周转速度 |
| 估算综合成本 | 24.5万元 | 21.4万元 | 采购价最低不等于总成本最低 |
到仓后才发现大货不符,通常已经发生了原材料采购、生产、包装和运输。此时返工成本高,供应商也可能提出“已经全部生产完成”的抗辩。相比之下,首件确认和过程抽检的成本很低,发现偏差后可以在批量生产前修正。
对于有明显外观要求的商品,我通常会设置至少三个检查点:原材料到厂后检查一次,首件完成后检查一次,包装前按批次抽检一次。并不是每个产品都要派人到工厂,而是要根据缺陷发生的节点安排证据采集。

我通常从三个维度判断一笔订单是否需要强质量闸门:产品差异化程度、缺陷发现时间、供应商替换难度。产品越非标,缺陷越晚发现,供应商越难替换,越不能采用简单的“样品确认加月结”模式。
产品差异化程度高,意味着外观、尺寸、结构、材质或功能有较强定制属性。此类商品更容易发生“看起来相似,但消费者体验不同”的问题。相反,标准化程度较高的通用配件,可以把更多精力放在数量、认证和交付稳定性上。
缺陷发现时间也很关键。包装外观问题可以在入仓时发现,但耐用性、掉色、异味、粘合强度和使用寿命,可能要经过几天或几周才暴露。对这类商品,必须保留一定比例的质量尾款,或者设置分阶段付款和售后扣款机制。
| 风险维度 | 低风险表现 | 高风险表现 | 对应采购策略 |
|---|---|---|---|
| 产品差异化程度 | 标准规格、可替代性高 | 定制结构、特殊材质、独家包装 | 高风险产品必须封存确认样并锁定变更流程 |
| 缺陷发现时间 | 到仓即可识别 | 使用数日后才暴露 | 延长质量观察期,保留尾款或设置售后扣款 |
| 供应商替换难度 | 市场供应商多 | 模具、工艺和认证高度依赖单一供应商 | 加大过程验收,避免把风险押在事后索赔 |
| 订单金额 | 试单金额较小 | 一次性压货金额高 | 拆分批次生产,按批次释放付款 |
保留尾款的比例要结合供应商现金流和订单风险。若供应商本身规模较小,采购方一味要求保留20%甚至30%的尾款,可能导致供应商把资金成本加回报价,或者降低对这笔订单的资源投入。
我的做法是按风险分层。普通标准品可以采用5%的质量尾款;外观和材质敏感的非标品,建议保留10%,15%;涉及安全、功能或长期使用寿命的产品,不能只靠尾款,还要增加检测报告、过程记录和责任保险等措施。
创业公司常见的两个极端是:要么完全不检,要么要求供应商全检并提交一张“全检合格表”。前者风险很高,后者容易变成形式主义,因为采购方无法确认全检是否真的发生。
抽检应当优先覆盖高风险特征,而不是平均地看每一种细节。比如一批服饰类商品,尺寸、颜色和车线是高频缺陷;一批易碎家居品,包装抗压、边角缺损和配件完整性更重要。抽检表要记录批次、箱号、抽样数量、缺陷数量和照片,而不是只勾选“合格”。
对于抽检方案,可以参考统计质量控制的基本思路,但不要机械套用某个抽样标准。创业公司更需要的是一套可执行的内部规则:什么缺陷一票否决,什么缺陷允许返工,什么比例触发整批复检,什么情况可以折价接收。

确认样档案至少应包括产品编码、版本号、确认日期、供应商名称、样品照片、关键尺寸、材质信息、包装要求、缺陷限度样和确认人。产品一旦改版,版本号必须变化,旧样不能继续作为新订单的依据。
照片最好采用固定角度和固定光线拍摄,关键部位要有局部特写。对于颜色和表面纹理,图片不能代替实物,但可以作为辅助证据。若商品有气味、软硬度或触感要求,应在文件中写清评价方式,例如“无明显刺激性气味”或“按同一批对比样进行触感确认”。
样品与大货不符,很多时候不是供应商故意欺骗,而是供应链在不知不觉中发生了变化。原材料缺货、外协工厂调整、包装厂更换、设备维修,都可能触发替代方案。如果这些变化没有经过采购方确认,最终责任仍然会落到订单执行上。
“禁止静默变更”条款应覆盖材料、配件、颜色、结构、尺寸、工艺、包装、生产地点和外协工厂。供应商提出变更时,必须提交变更原因、变更前后对比、成本影响、交期影响和样品。采购方书面确认后,才能用于大货。
| 变更类型 | 供应商提交材料 | 采购方判断重点 | 是否建议重新打样 |
|---|---|---|---|
| 材料替换 | 新旧材质说明、检测数据、成本变化 | 外观、触感、耐用性和合规风险 | 建议必须重新打样 |
| 生产地点变化 | 新工厂信息、设备和工艺说明 | 产能、质量负责人和过程控制能力 | 首件必须重新确认 |
| 包装替换 | 箱材参数、跌落或抗压测试记录 | 运输破损、仓储堆码和开箱体验 | 高价值或易碎品建议重新测试 |
| 颜色微调 | 色卡、批次差异和生产原因 | 平台展示效果和消费者感知 | 外观敏感品建议保留对比样 |
首件不是从大货中随便抽一件,而是供应商完成第一件或第一组可量产产品后,由采购方对照确认样进行检查。首件确认要尽量接近真实生产条件,包括正式材料、正式工艺、正式包装和正式生产线。
我见过供应商用手工样品通过确认,然后大货由机器批量生产,结果边缘弧度、压合强度和颜色呈现全部变化。采购方如果只确认“样品好不好看”,而不确认“样品是否按大货工艺生产”,就无法验证复制能力。
首件确认单至少应记录:产品编码、生产批次、材料批号、生产线、检验项目、实测数据、缺陷照片、是否允许继续生产,以及采购方和供应商双方的签字。没有首件确认单,原则上不应释放大额生产款。
过程抽检不需要每天检查所有环节,但必须找出缺陷最容易产生的节点。材料容易出现批次差异,就在材料入厂检查;尺寸容易在设备调试时漂移,就在换线和换模后检查;包装容易被压坏,就在装箱和码垛完成后检查。
过程检查结果要进入一个统一的采购记录,而不是只停留在供应商的内部表格中。创业公司可以使用某项目管理工具或某项目管理平台,将订单、样品、检验照片、异常处理和付款申请放在同一个任务或项目下,减少信息散落。
这里的重点不是采购方一定要购买复杂系统,而是要形成唯一记录入口。最少也应做到:每个订单有唯一编号,每个批次有唯一编号,每次检验有时间和责任人,每个异常有关闭结果。
如果验收单和付款申请是两套互不关联的文件,财务很难判断某笔款项是否满足付款条件。流程优化的关键,是让付款申请必须引用订单编号、批次编号和验收单编号。
例如,首件确认款的审批条件可以设置为:确认样编号存在、首件检验表已上传、关键尺寸数据完整、异常项已关闭。入仓付款则需要增加到货数量、抽检结果、外箱照片和仓库签收记录。这样,账期就从财务术语变成了跨部门可执行的流程。

案例中的创业公司经营家居收纳类商品,首批订单金额约18万元,供应商交期为25天,付款条件是下单支付30%,发货前支付50%,到货后支付20%。样品确认时,采购方记录了尺寸和颜色,但没有记录面料克重、车线密度、内衬固定方式和外箱抗压要求。
大货到仓后,仓库发现部分产品尺寸偏小,边缘有明显线头,外箱在运输后出现塌陷。供应商解释称,样品使用的是开发面料,量产时因为原材料批次不足进行了替换;尺寸偏差属于生产公差,包装箱则是物流环节造成。
采购方当时已经支付了80%的货款,只剩下20%未付。由于订单没有写明尺寸公差、面料替换审批和包装责任边界,采购方虽然掌握了照片和聊天记录,却无法快速证明供应商违反了明确的交付标准。
第二次合作时,采购方没有简单要求供应商降价,而是重新设计了订单。订单金额仍按18万元估算,但付款改为20%、20%、50%、10%四个节点,并将每个节点与一张质量记录绑定。
样品阶段增加材料成分、克重、关键尺寸和包装结构记录;生产前要求供应商提交正式材料照片和首件;大货生产到30%时进行一次过程抽检;入仓后按箱号抽检;最后10%货款在30天售后观察期结束后支付。
| 对比项目 | 第一次订单 | 改造后的订单 | 变化结果 |
|---|---|---|---|
| 样品记录 | 尺寸与颜色照片 | 版本、材料、尺寸、公差、包装和限度样 | 质量标准从口头变成可核对文件 |
| 首件确认 | 没有设置 | 正式材料和正式工艺首件确认 | 提前发现生产复制偏差 |
| 过程检查 | 没有设置 | 生产30%时抽检一次 | 降低批量性缺陷扩散范围 |
| 付款结构 | 30%+50%+20% | 20%+20%+50%+10% | 付款与质量证据同步释放 |
| 质量尾款 | 20%但无明确扣款条件 | 10%与售后观察期绑定 | 尾款具备实际风险覆盖功能 |
第二批货的明显变化,是大货开始生产后,供应商主动提出某批材料的色差风险,并在首件阶段申请确认。此前供应商可能会直接替换材料,因为合同没有要求披露;改造后,供应商知道不披露会影响后续付款和批次验收。
这说明流程的价值不只是把不良品拦在仓库,而是改变供应商的行为预期。质量标准清楚、验收节点明确、付款证据对应,供应商会更早暴露问题。越早暴露,采购方的纠偏成本越低,供应商也越容易配合。
在这类订单的样本观察中,改造前外观与尺寸类异常约占到货问题的11%,分拣和返工耗时约96人时;改造后,同类异常降至约4%,仓库复检耗时约38人时。上述数字是单个项目的内部样本,不代表行业平均值,但可以说明流程前移后的成本变化方向。

这类供应商可能愿意做产品,但无法承担大额原材料垫资。采购方可以把账期拆成“原材料确认款、首件款、入仓款、尾款”,并要求供应商提供材料采购凭证或批次照片。采购方不一定要替供应商融资,但可以用更早的阶段付款换取更强的过程透明度。
谈判时不要只说“我们要60天账期”,可以改成:“原材料完成并通过确认后释放15%,首件合格释放20%,入仓抽检合格释放55%,剩余10%在观察期结束后支付。”这类方案通常比整笔货款延后更容易被小工厂接受。
大型供应商可能不接受高度定制的付款节点,但通常能够提供批次管理、出货检验、材料追溯和不良品处理流程。采购方应重点审查供应商现有体系是否真的能覆盖自己的商品,而不是被“有质量体系认证”几个字说服。
我会要求查看与订单相关的样品承认书、首件记录、出货检验报告和批次标识方式。若供应商能稳定提供这些证据,采购方可以适当简化现场检查,但不建议取消质量尾款。成熟体系降低了风险,不等于风险归零。
贸易商的优势可能是整合能力和沟通效率,但最大的风险是采购方不知道谁真正生产、谁改变了材料、谁承担返工责任。此时订单中必须写明实际生产地点、外协工厂、质量责任主体和变更通知义务。
如果贸易商拒绝披露实际生产方,采购方至少要增加第三方验货或视频验货,并要求贸易商承担连带的交付和质量责任。账期可以相对长一些,但不能因为有账期就放弃对生产过程的了解。
促销节点紧张时,采购方可能来不及进行完整的售后观察。此时应把订单拆成更小批次,而不是一次性接收全部大货。先让一部分货进入销售验证,再决定是否释放后续批次的生产和付款。
如果必须整批发货,可以采用“部分入库、部分冻结”的办法:抽检合格的批次先进入可售库存,抽检异常的箱号单独隔离,尾款按异常比例暂缓。这样既不必让所有货物停摆,也不会因为赶活动而全额接受不确定风险。
涉及电气安全、儿童使用、食品接触、化妆品包装或其他合规要求的产品,不能只用样品比对和账期控制。采购方应确认检测报告对应的具体型号、材料和生产批次,避免拿一个旧型号或不同配方的报告替代当前订单。
此类商品的尾款只能覆盖商业损失,不能替代合规责任。若产品一旦出问题会造成召回、平台处罚或人身风险,采购方应该在下单前完成合规审查,而不是等入仓后用付款争议补救。

全流程验收、第三方检验、逐批留样和较高比例质量尾款,确实可以提高采购方的控制力,但也会增加检测成本、沟通成本和供应商流失风险。如果采购团队只有一名采购和一名仓库人员,照搬大企业流程可能让订单速度明显下降。
我建议把控制动作集中在“错误代价最高”的环节。不是所有尺寸都要测,不是所有箱都要开,不是所有供应商都要驻厂。先找出最容易造成退货、投诉和平台处罚的三个指标,再围绕这三个指标配置流程。
低控制方案适合标准化、低金额、可替代、缺陷易发现的商品。例如通用耗材、简单包装材料和非核心配件,可以采用样品确认、到仓抽检、常规账期的方式。前提是商品缺陷不会造成大规模退货,也不会影响核心产品口碑。
即便采用低控制方案,也要保留最基本的证据:订单规格、交付数量、到货照片、异常记录和付款凭证。流程简单不等于没有流程,至少要让采购方在下一次下单前知道这次发生过什么。
高控制方案适合非标程度高、订单金额大、退货代价高、生产周期长或供应商难替换的商品。此类订单不能只在合同里写高额违约金,因为真正发生问题时,创业公司更需要可执行的补货、返工和折价方案。
高控制方案的核心不是把供应商管得很细,而是把关键决策点前置。确认样、首件、过程抽检和入仓验收共同构成风险过滤器。只要前面已经确认偏差,后面就能减少大范围返工。
如果账期远超过供应商正常现金周转周期,供应商可能通过降低材料等级、减少质检人员或压缩包装成本来恢复利润。采购方表面上获得了资金优势,实际上可能把隐性成本推迟到售后阶段。
账期设计应当让供应商有合理利润,也让采购方保留质量约束。双方可以讨论提前付款折扣、质量尾款、分批付款和订单滚动,而不是把所有谈判都集中在“付款天数”上。
| 方案 | 采购方优势 | 供应商压力 | 适用边界 |
|---|---|---|---|
| 整单长账期 | 短期现金流最宽松 | 资金占用大,可能提高报价 | 供应商资金实力强且质量体系成熟 |
| 分阶段付款 | 付款与质量证据同步 | 需要配合更多记录 | 大多数定制和非标订单 |
| 较短账期加质量尾款 | 供应商回款较快,采购方保留控制力 | 尾款存在争议风险 | 供应商现金流紧张但产品质量风险中等 |
| 预付款加第三方验货 | 适合无法压长账期的供应商 | 需接受外部检查 | 供应商不可替代或订单金额较大 |
不要一开始就采购系统或重写所有合同。先把最近三批出现过的问题分类:材料替换、尺寸偏差、颜色差异、包装破损、数量短缺、功能异常、交期延误和售后退货。分类的目的,是找到最常重复、最影响利润的缺陷。
每个问题都要写出三个答案:它在哪个环节产生,最早什么时候能发现,发现后谁有权暂停生产或付款。如果一个问题直到消费者投诉才被发现,说明采购流程中缺少对应的前置验证点。
每个产品不要设置几十项无法执行的指标。创业公司可以先选三项最关键指标,例如尺寸公差、颜色差异和包装抗压;也可以是材质克重、配件完整率和装配稳定性。
指标必须能够被记录,最好有目标值、允许范围、检查方法和缺陷等级。指标越少越容易坚持,连续执行三个月后,再根据异常数据增加项目。
把样品编号、版本、照片、实测数据和限度样放入订单附件。附件应当与报价单、交期、付款节点和验收规则放在同一份采购文件中,不能让关键标准只存在于个人聊天记录中。
如果供应商不愿签署复杂文件,可以先使用一页式确认单。关键在于双方确认同一版本,而不是文件页数越多越好。
根据订单风险设置两到四个付款节点。每个节点都要回答四个问题:触发事件是什么,证明文件是什么,谁负责确认,发现异常时如何处理。
仓库不是只负责签收和搬货。若仓库发现外箱破损、批次混杂、数量异常或明显外观缺陷,应当有权标记异常并隔离相关箱号,不能因为物流司机等待或销售活动临近就直接全部入库。
采购方要给仓库一张足够简单的抽检表,并规定异常照片的拍摄方式。照片要包含产品、外箱标签、批次信息和缺陷近景,避免只拍一张无法识别背景的局部图。
异常不能以“供应商说下次注意”作为关闭。有效关闭至少应包含原因、责任、处理方式、完成时间和复验结果。返工完成后要复检,补货到达后要重新核对,折价接收要经过有权限的人批准。
对于重复发生的同类问题,应当升级供应商评分,而不是每次都单独处理。供应商评分可以包括准时交付率、来料合格率、异常响应时长、返工完成率和变更通知合规率。
流程上线后,最值得检查的不是表格填了多少,而是付款是否真的根据质量证据释放。如果财务在验收单缺失时仍能付款,或者采购人员可以手动跳过首件确认,说明流程只是增加了文档,没有形成控制。
可以每月抽查10笔订单,核对订单、确认样、首件记录、入仓验收单、异常关闭记录和付款申请是否能够互相对应。若其中任意两项无法关联,就应当优化编号和审批路径。

我更推荐从共同目标开始谈:“我们不是单纯想延后付款,而是希望把质量确认和付款节点对应起来。只要首件和入仓检验按约定通过,款项会按节点释放;如果材料发生变化,也可以提前确认,避免大货做完后双方争议。”
这段话把账期从对抗性要求变成了交付机制。供应商会更容易理解,采购方并非怀疑其诚信,而是希望让双方按照同一套证据判断。
“尾款暂缓”如果没有明确条件,很容易让供应商认为采购方可以无限期拖延。谈判时应同时写明观察期、投诉口径、缺陷比例和结算日期。
例如可以约定:入仓抽检合格后支付90%,剩余10%在30天观察期结束后支付;若因产品本身导致的退货率超过约定阈值,双方根据缺陷批次和责任比例处理尾款。这里的阈值必须结合商品历史数据,不能随意设定一个供应商无法接受的数字。
质量争议发生后,采购方最需要的是快速恢复销售,而不是先证明谁对谁错。因此合同应优先写清补救顺序:轻微问题限期返工,影响销售的产品补货或折价,无法修复的产品退款并承担必要物流费用。
如果供应商只接受“下次改进”,而不接受具体补救方式,采购方应谨慎放大订单。一个供应商是否可靠,不只看他能不能做出好样品,更要看异常发生后能否快速、透明、可验证地解决问题。
下面的示例用于说明结构,实际合同仍应结合产品属性、交易主体和当地法律要求进行审查。最重要的是把“确认样”“首件”“验收”“变更”和“付款”放在同一条逻辑链中。
供应商应按照采购方确认的样品编号、产品规格、材料要求、
尺寸公差、包装方式及限度样生产。未经采购方书面确认,
不得更换材料、配件、生产地点、外协工厂或包装方案。
供应商完成首件后,应向采购方提交首件照片、关键尺寸数据、
材料批次及自检记录。采购方书面确认首件合格后,供应商方可
进入批量生产。
采购方完成入仓抽检并出具合格验收单后,支付订单金额的50%。
剩余10%在货物入仓后30日观察期结束,且未发生超过约定比例的
产品本体质量异常时支付。
如发现大货与确认样或订单附件不符,采购方有权要求返工、
补货、折价接收或对不合格部分解除采购。相关处理不影响采购方
对已发生的合理检测、返工、运输和售后费用进行主张。
电商采购平台或某项目管理工具真正有价值的地方,不是把所有采购工作做成复杂看板,而是让订单从需求、样品、生产、验收、异常到付款形成一条可追溯主线。每一个订单都应该有唯一编号,每一个批次都应该可以回溯到确认样和付款节点。
创业公司可以先建立以下字段:产品编码、供应商、订单金额、交付日期、样品版本、关键质量指标、当前生产阶段、验收状态、异常责任人、付款比例和尾款释放日期。字段不需要一次设计得很复杂,但必须能支撑实际决策。
采购订单可以设置为“需求确认、样品待确认、首件待确认、批量生产、过程抽检、待入仓验收、异常处理中、验收合格、售后观察、已结算”等状态。每次状态变化都要求上传对应证据,避免采购人员只在群里说“可以继续”。
某项目管理平台也可以用于设置提醒,例如首件确认逾期提醒、验收反馈截止提醒、质量尾款到期提醒和异常关闭提醒。但提醒只是辅助,真正的控制仍然是状态没有完成时,下一步付款或生产不能自动放行。
供应商评价不能只在年末打一个总分。采购方应按订单记录实际表现:确认样与大货一致率、首件一次通过率、到货抽检合格率、异常响应小时数、补货完成天数、准时交付率和变更披露率。
这些指标不必全部做成复杂报表,但至少要能看出趋势。一个供应商本月按时交付率很高,却连续三批发生材料静默替换,采购方就不应仅因为交期表现好而继续扩大订单。

如果公司目前没有完整采购制度,我建议不要一开始就追求复杂审批。先完成三项最小改造:确认样编号化,首件确认化,付款节点证据化。这三项动作可以直接减少最常见的样品与大货不符问题。
确认样编号化解决“到底以哪个样品为准”;首件确认化解决“供应商能否复制样品”;付款节点证据化解决“采购方是否保留了纠偏筹码”。三者形成闭环后,再增加过程抽检、第三方验货和供应商评分。
样品与大货不符当然可能来自供应商,但采购方自身的需求变化、活动节点压缩、临时改包装和口头放行,也会制造同样的问题。流程设计应当记录谁提出变化、谁批准变化、变化是否重新打样,以及变化后的成本和交期由谁承担。
如果采购方在生产一半时临时改变尺寸,却没有更新版本和验收标准,之后再用旧样品要求供应商完全一致,同样不公平,也难以执行。稳定的采购结果来自双方对变化保持透明,而不是单方面把所有责任写给供应商。
我最终想强调的是:账期谈判减少不了样品与大货不符,只有“账期加质量闸门”才可以。账期提供的是事后处理空间,确认样、首件和过程抽检提供的是事前纠偏能力。对创业公司而言,最划算的采购流程不是把供应商压到最低价,也不是把账期拉到最长,而是用最少的管理动作,锁住最可能造成批量损失的几个关键指标。
当采购方能够说清楚“什么证据出现后释放哪笔钱”,供应商能够说清楚“发生变化时如何通知和补救”,仓库能够说清楚“什么情况必须隔离”,财务能够说清楚“什么单据才能付款”,样品才真正从一件实物变成了可以复制、可以验收、可以追责的商业标准。
我以前总把账期当成单纯的付款问题,谈判时只盯着“预付多少、尾款多久付”。后来发现,样品和大货不符,往往不是供应商不愿意履约,而是双方根本没有把样品标准写成可验收、可扣款的条款。
关键不是先争取更长账期,而是把付款节点与质量确认节点绑定。我的做法是把样品拆成“外观、尺寸、材质、功能、包装”五类指标,并在采购单中标注允许误差、检测方式和留样编号。这样,供应商不能只拿一张模糊的样品照片作为交付依据。
在一组创业公司采购复盘中,原流程是30%预付款、70%发货前付清,样品确认只写“按样品生产”。连续三批货出现颜色偏差和包装减配,最终退换货及补发成本约占货值的8.6%。调整后,付款改为20%预付款、50%生产完成并通过抽检后支付、30%入仓复核后支付。
账期不宜只写“月结30天”,更有效的是设置质量保留款。
以下是一种适合小批量电商采购的结构: 付款节点比例触发条件买方控制点 下单20%合同、样品记录、物料清单确认锁定版本 出货前50%抽检合格且包装符合约定未通过不得进入付款 入仓后20%到货抽检合格处理运输及批量差异 质量保留款10%售后观察期结束覆盖隐性质量问题 如果供应商拒绝延长账期,可以退一步,不坚持全部货款后置,而是争取“10%至15%质量保留款+不合格批次顺延付款”。
这比笼统要求月结更容易被接受,因为供应商的现金流压力没有全部转移,但样品一致性有了实际约束。需要特别避免“以最终客户投诉为准”这种模糊表述。客户投诉受使用方式、物流和主观感受影响,不能直接作为结算依据。更稳妥的写法是:以双方确认的封样、检测记录和抽检标准为基础,客户集中投诉只能作为启动复检的条件。
我遇到过一种很隐蔽的问题:首批大货看起来没有明显错误,但补单时供应商换了材料批次,结果颜色、硬度和包装细节都发生变化。团队以为是同一款商品,实际上采购系统里没有留下足够清晰的版本证据。
样品一致性管理的核心不是“保存一件样品”,而是让每一次下单都能追溯到同一个版本。建议至少建立四份记录:实物封样、高清细节照片、关键参数表、供应商确认记录。四者缺一不可,因为实物能看质感,照片能确认细节,参数表能验收,确认记录则能证明双方曾经达成一致。
我在测试一套采购流程时,给每个商品建立了版本号,例如“SKU-A-2026-03-V2”,并把面料、颜色、尺寸、配件、包装和工艺变更分别列出。补单时不允许只引用商品名称,必须引用版本号。经过三轮模拟补单,因版本错误导致的沟通往返从平均7次降到2次左右。
建议把以下内容写入样品确认单,而不是只放在聊天记录里: 项目记录方式验收重点变更处理 材质名称、等级、克重或成分是否允许替代替代前书面确认 外观封样照片与色卡编号色差、纹理、光泽超过标准须重做 尺寸关键尺寸及公差抽检合格率按批次处理 包装刀模图、文字和装箱数是否减配或错印费用由责任方承担 功能测试步骤与通过标准实际使用表现不合格不得出货 最容易被忽视的是“等效替代”条款。
供应商常说“同等级材料可以替换”,但等级相同不代表触感、耐用性和外观一致。我的判断是,只要会影响消费者感知、退货率或商品评分,就不能由供应商单方面替换,必须重新打样或取得书面确认。补单时还要设置“版本冻结日”。冻结日之后,任何材料、工艺和包装调整都必须重新报价并重新确认。
这样做看似增加了流程,实际上能减少因口头变更造成的隐性成本,尤其适合SKU较少但单款销量波动较大的创业公司。
我曾经在验货时碰到过这样的争议:供应商认为尺寸误差和轻微色差属于正常现象,但商品上架后,消费者看到的却是明显不一致。创业公司没有专业实验室,最担心的是标准写得太理想,最后既验不出问题,也谈不成赔偿。
判断是否付款,不能只听供应商口中的“行业标准”,而要看这个误差是否影响销售、使用和消费者认知。我的建议是把问题分成致命缺陷、主要缺陷和轻微缺陷,并为不同缺陷设置不同处理方式。这样既不会因为极小瑕疵拒收整批货,也不会让供应商用“有误差很正常”掩盖重大问题。
可以采用简化版的三等级标准:致命缺陷包括安全风险、核心功能失效和法律标识错误;主要缺陷包括明显色差、关键尺寸超差、配件缺失和包装错印;轻微缺陷则是非核心位置的小划痕、轻微缝线不齐等。付款判断应优先看致命和主要缺陷,而不是只计算总体合格率。
缺陷等级典型案例建议处理付款影响 致命缺陷安全隐患、核心功能失效整批暂停,要求整改或退货暂停相关款项 主要缺陷明显色差、尺寸超差、漏配件返工、补发或折价保留10%至30% 轻微缺陷非关键位置小瑕疵按约定比例接受通常不影响全部付款 抽检也不能只看“抽了多少件”,还要看抽样是否覆盖不同箱、不同生产时段和不同材料批次。
以1000件订单为例,如果只从最上面两箱抽20件,样本数量看似完成,实际上无法识别中后段生产的工艺漂移。我更倾向于按箱号分散抽取,并记录每个缺陷对应的箱号和照片。
账期谈判时,建议加入“复检期间付款顺延”条款,但要限定时间,例如买方在到货后3个工作日内提出异议,供应商在2个工作日内确认处理方案,双方在7个工作日内完成复检。时间边界明确,供应商才不会担心买方无限期拖款,采购方也不会被迫在问题未解决前全额付款。
如果双方对检测结果争议较大,可以约定第三方检测或双方共同封样复核。费用不必一开始就全部由供应商承担,可以约定:若检测结果证明供应商超出约定标准,则由供应商承担;若未超标,则由提出复检的一方承担。这个设计比简单写“争议由第三方处理”更可执行。
我的团队规模较小时,直接要求供应商月结,通常会被认为风险太高;但完全接受全额预付,又没有足够资金应对质量问题。我想知道,除了压低采购价之外,创业公司还能拿什么和供应商交换账期条件?
小公司真正能拿来谈判的,不只是采购金额,还有可预测性、复购机会和沟通成本。供应商愿意给账期,前提是他相信订单不会频繁变更、验收不会无限拖延、付款不会无故逾期。因此,先把自身的履约记录做成数据,往往比空口承诺未来会放量更有说服力。我建议建立一张供应商交易评分表,连续记录至少三个月。
指标不用复杂,但必须能反映供应商最在意的内容:订单确认及时率、变更次数、验收争议率、付款准时率和复购预测准确度。一次复盘中,采购方把付款准时率做到100%,并将临时改量从每单平均3次降到1次以内,供应商后来同意把10%的质量保证金改为月结15天。
可交换筹码供应商看到的价值适合换取的条件 稳定的滚动预测便于排产和备料锁定价格、优先排产 减少临时改量降低生产损耗降低预付款比例 固定验收时限缩短回款不确定性延长付款周期 集中采购SKU减少沟通和换线成本免除部分打样费 按时付款记录降低信用风险设置质量保留款 谈判时不要直接说“我们是创业公司,资金紧张”,这会让供应商把你归类为高风险客户。
更有效的表达是:“我们可以提供未来8周的滚动预测,订单变更提前5天通知,验收在到货后3个工作日完成;作为交换,希望将预付款从30%调整为20%,并保留10%至入仓复核后支付。”这是一套可验证的交易方案。还可以采用阶梯式账期,而不是一步谈到最长周期。
例如首批订单仍采用20%预付款、70%发货前付款、10%质量保留款;连续三批按时付款且主要缺陷率低于约定阈值后,再将发货前付款比例降至50%,增加15天账期。阶梯方案能降低供应商试错成本,也能让采购方用实际表现换取信用。最后要算清账期收益是否值得。
假设月采购额为10万元,将30%货款延后15天,按年化资金成本12%计算,理论资金收益约为493元。如果供应商因此提高单价2%,额外成本就是2000元,账期反而不划算。我的判断是,账期必须与质量保留、退换货责任和现金流收益一起核算,不能只看“多了多少天”。


读者评论
把账期和验收节点绑定,比单纯争取月结60天更实际。尤其是首件确认和入仓抽检,能避免样品合格、大货却更换材料或包装的问题。不过付款比例还要结合供应商现金流,不能一味把压力全部转给小工厂。
文中提到“样品为准”不等于完整质量标准,这点很有价值。颜色、厚度、包装抗压性如果没有公差、照片和限度样,后续很容易各说各话。确认样三件套加版本编号,确实能减少取证争议。
创业公司最容易忽略的是仓库只验数量、不验质量。把商品、采购、仓库和财务的证据统一到同一套验收记录里,再设置过程抽检,通常比到货后集中返工更省成本,也更不影响销售节点。
