电商采购平台:创业公司标准化教程:用供应商管理复制提高找货效率
创业公司找货慢,通常不是因为采购人员不够努力,而是因为每次找货都从零开始:供应商信息散落在聊天记录里,样品结论没有统一格式,报价只记单价却不记起订量和交期,最后看似找到了很多货,真正能稳定交付的却没有几家。我在梳理电商团队采购流程时发现,一个8人规模的团队,把供应商管理标准化后,单个SKU从首次搜索到形成可下单候选池的平均时间,可以从3,5天压缩到半天左右;
更重要的是,效率提升并不依赖某一个“采购高手”,而是依赖一套能被新人复用的供应商资料和决策规则。
很多创业团队把供应商管理理解成建立一个通讯录,记录公司名称、联系人、手机号和主营品类。这种做法只能解决“找得到人”,不能解决“能不能买、能不能稳定买、出了问题谁负责”。
对电商采购来说,供应商信息至少要能回答五个问题:这家供应商适合什么商品;当前报价的有效期是什么;最低采购条件是什么;打样和交付是否稳定;出现质量或延期时,是否有补救能力。
我更看重供应商档案的“决策密度”,而不是记录数量。一条包含材质、规格、阶梯价、起订量、打样周期、量产交期、质检记录和售后边界的供应商记录,价值往往高于几十条只有联系方式的名单。
因此,创业公司的采购平台建设,第一步不是急着导入所有历史数据,而是先定义一条可复用的供应商记录最少需要包含什么。没有字段标准,平台越复杂,团队越容易把它当成资料仓库,而不是采购决策系统。
我建议把“找货效率”拆成四个时间点,而不是只统计采购人员花了多少小时。因为采购人员可能很快收集了报价,但运营、财务和仓储仍然需要反复补信息,整体周期并没有缩短。
如果只统计发现时间,团队可能会误以为“渠道越多越高效”。但在实际工作中,最容易被低估的是核验和决策时间。尤其是同一商品有多个颜色、包装或定制要求时,报价表里的一个“可做”并不代表可以按照目标成本和目标日期交货。

供应商管理要能复制,至少需要形成三类资产。第一类是认知资产,包括团队对品类、工艺、价格带和交期的判断;第二类是交易资产,包括历史报价、合同、付款条件、退换货约定和履约结果;第三类是风险资产,包括质量问题、延期记录、异常沟通和替代供应商。
其中最容易被忽视的是风险资产。很多团队只保存“合作成功”的供应商,却不记录淘汰原因。新人因此会重复联系已经验证过不适合的供应商,甚至再次踩上同一类坑。一个真正有用的供应商平台,不仅要告诉采购“谁值得联系”,还要告诉采购“谁为什么不要再联系”。
创业初期,采购往往由创始人、运营或商品负责人兼任。谁熟悉某个批发市场,谁就负责找货;谁在群里认识工厂,谁就掌握供应商资源。这种方式启动快,但供应商信息通常跟着个人微信、邮箱、手机通讯录和本地表格走。
当团队只有两三个人时,信息集中在一个人手里似乎没有问题。可是,当商品数量增加、业务开始投放、人员出现交接时,问题会快速放大:报价无法追溯,样品没有编号,历史问题找不到,采购只能重新询价。
我见过一个做家居小商品的团队,采购负责人离开后,剩下的表格里有近300个供应商名称,但真正能根据尺寸、材质和目标成本筛出候选供应商的只有不到40家。其他记录要么缺报价,要么缺样品结论,要么已经停产。
这不是数据量不足,而是数据没有被组织成决策路径。供应商管理的标准化,首先要把“某个人知道什么”变成“团队任何人按照字段都能查到什么”。
传统制造采购可以通过年度框架、稳定预测和大批量订单降低不确定性。创业电商却经常面对相反的条件:单次采购量不大,商品生命周期短,销售预测不稳定,平台活动会突然改变需求,客户还会对包装、颜色和交付速度提出变化要求。
这意味着供应商评分不能只看报价。低价供应商如果起订量过高,可能造成库存积压;交期最短的供应商如果没有稳定的质检能力,可能带来差评和退款;样品做得很好但量产不稳定,也不能被列为核心供应商。
在这种场景下,供应商管理的重点不是追求一张“最便宜供应商清单”,而是建立与业务阶段相匹配的供应商组合:有适合测款的,有适合放量的,有适合紧急补货的,也有适合承接定制的。
每增加一个SKU,采购增加的不只是一次搜索。它还会增加询价、比价、样品确认、规格同步、包装确认、库存判断和售后预案。如果每个SKU都建立一套独立流程,团队很快会被重复劳动拖住。
标准化的价值,是把重复劳动变成模板,把差异化判断留给真正需要判断的部分。例如,所有日用品都可以共用基础询价字段,但材质安全、食品接触、儿童用品或带电产品必须增加特定合规字段。

供应商数量多,并不代表供应链有弹性。很多团队把新增联系人作为采购成果,月底汇报时展示“本月新增供应商120家”,却没有统计其中有多少家完成了样品验证、多少家满足目标成本、多少家能够按期交付。
供应商过多还会带来筛选噪声。采购每次搜索都要重新从大量重复、过期和不完整信息中筛选,反而延长决策时间。更严重的是,供应商名称相似、代理商和工厂混在一起时,价格比较也可能失真。
我建议把供应商分成“已验证、待验证、观察、暂停、淘汰”五种状态。状态不是永久标签,而是随着新订单和新证据更新。只有已验证供应商,才进入可直接推荐的候选池。
报价单上的数字经常脱离条件存在。一个看起来很低的单价,可能基于高于团队实际需求的起订量,也可能不包含包装、税费、模具、运输或质检成本。
我会要求采购把报价拆成至少四层:商品单价、履约附加成本、一次性成本和风险成本。履约附加成本包括包装、贴标、运输和检验;一次性成本包括开模、打样和版费;风险成本则要考虑延期、返工、补发和售后损失。
真正应该比较的是目标数量下的可交付成本,而不是报价表上的单价。如果一个供应商单价低10%,但起订量高出三倍,现金占用和滞销风险可能让总成本更高。
供应商说“可以做”,只能说明它愿意承接询问,不能证明它适合你的规格、数量和销售节奏。创业公司尤其要关注供应商是否愿意配合小批量验证,是否能快速响应变更,是否能提供清晰的质检标准。
我会把供应商能力分成三种:能力存在、能力被证明、能力可持续。供应商展示过类似产品,属于能力存在;成功完成一次样品和小批量订单,属于能力被证明;连续三次订单在质量、交期和响应上达标,才接近能力可持续。
采购软件可以统一表单、状态和权限,但不能自动替团队做出正确判断。如果团队没有定义“什么叫合格供应商”“什么情况需要复审”“哪些字段缺失不能进入比价”,平台最后只会把混乱的数据集中起来。
我见过某创业团队上线某项目管理平台后,把供应商询价任务全部迁移进去,却没有规定报价有效期和样品结论格式。结果任务完成率看起来很高,真正到下单时仍然要在聊天记录里寻找关键信息。
所以,工具是执行载体,不是管理标准本身。先定义判断规则,再选择承载规则的采购平台,顺序不能反过来。

供应商主档是跨商品、跨订单长期复用的基础资料。它记录的是供应商身份和稳定能力;具体SKU的报价、样品和交付,则应该作为主档下的关联记录保存。
主档建议包含以下字段:
需要特别注意的是,“最后联系时间”不能替代“最后验证日期”。联系过不等于验证过。供应商是否仍然生产某个SKU、价格是否有效、产能是否变化,都需要重新确认。
同一家供应商可能同时经营多个品类,但它对不同商品的稳定能力并不一样。某家供应商可能擅长常规白色包装,却不擅长小批量彩色定制;可能能做标准规格,却无法稳定控制特殊尺寸公差。
因此,供应商主档下面要建立SKU能力记录。每条记录至少包括商品名称、规格版本、样品编号、目标成本、报价区间、起订量、打样周期、量产交期和最近一次订单结果。
如果商品存在多个版本,必须使用版本号管理。例如“收纳盒V1”与“收纳盒V2”不能只用同一个商品名称,否则采购人员容易拿旧报价、旧包装或旧质检结论直接下单。
供应商评分卡不需要一开始就很复杂,但必须围绕业务结果设计。我通常建议创业团队先用五项评分:成本竞争力30分、交期稳定性20分、质量稳定性25分、小批量配合度15分、响应与售后10分。
权重可以根据品类调整。快反服饰会提高交期权重;高客单价家居品会提高质量和售后权重;测款阶段则要提高小批量配合度权重,避免被大工厂的低单价误导。
| 评价维度 | 建议权重 | 需要的证据 | 常见误判 |
|---|---|---|---|
| 成本竞争力 | 20%,30% | 同规格含附加成本报价、阶梯价 | 只比较商品单价 |
| 交期稳定性 | 15%,25% | 承诺交期、实际交期、延期次数 | 把一次准时交付当成长期能力 |
| 质量稳定性 | 20%,30% | 样品记录、抽检结果、客诉率 | 样品好就推断量产一定好 |
| 小批量配合度 | 10%,20% | 起订量、混批政策、打样费用 | 忽略创业阶段的现金流约束 |
| 响应与售后 | 10%,15% | 平均响应时间、异常处理时长 | 只看销售前期的积极程度 |
评分卡最重要的不是分数本身,而是分数后面的证据。没有证据的“质量很好”,只能记录为待验证;有三次订单数据支撑的“质量稳定”,才可以进入核心供应商池。
综合评分 = 成本得分 × 30%
+ 交期得分 × 20%
+ 质量得分 × 25%
+ 小批量配合度 × 15%
+ 响应与售后得分 × 10%
在执行时,不建议把所有维度简单平均。因为采购决策通常存在一票否决条件。例如商品涉及安全标准时,资质和合规不达标,即使价格最低,也不能进入可下单候选池。
我会把供应商证据分成四个等级。一级是供应商口头或文字承诺;二级是图片、视频、报价单和资质文件;三级是实物样品、现场或视频核验;四级是连续订单结果。
不同采购阶段需要的证据等级不同。早期探索可以接受一级和二级证据,进入样品评估至少需要三级证据,正式放量则应尽量以四级证据作为核心判断依据。
供应商评分不是一次性结论,而是证据不断升级的过程。如果一个供应商只有报价单,没有样品和交付记录,就应该标记为“价格待验证”,而不是直接标记为“高性价比”。

下面这个案例采用匿名化处理,数据来自一个家居小商品团队的流程复盘,并对金额和数量做了区间化处理。团队有6名成员,其中2人负责商品和采购,主要销售收纳、桌面用品和小型家居配件。
团队的问题并不是没有供应商,而是供应商资料分布在三个地方:采购个人表格、聊天软件历史记录和活动项目群。每次开发新品,采购需要重新询问颜色、包装、起订量和交期,运营又会重复确认是否支持快速补货。

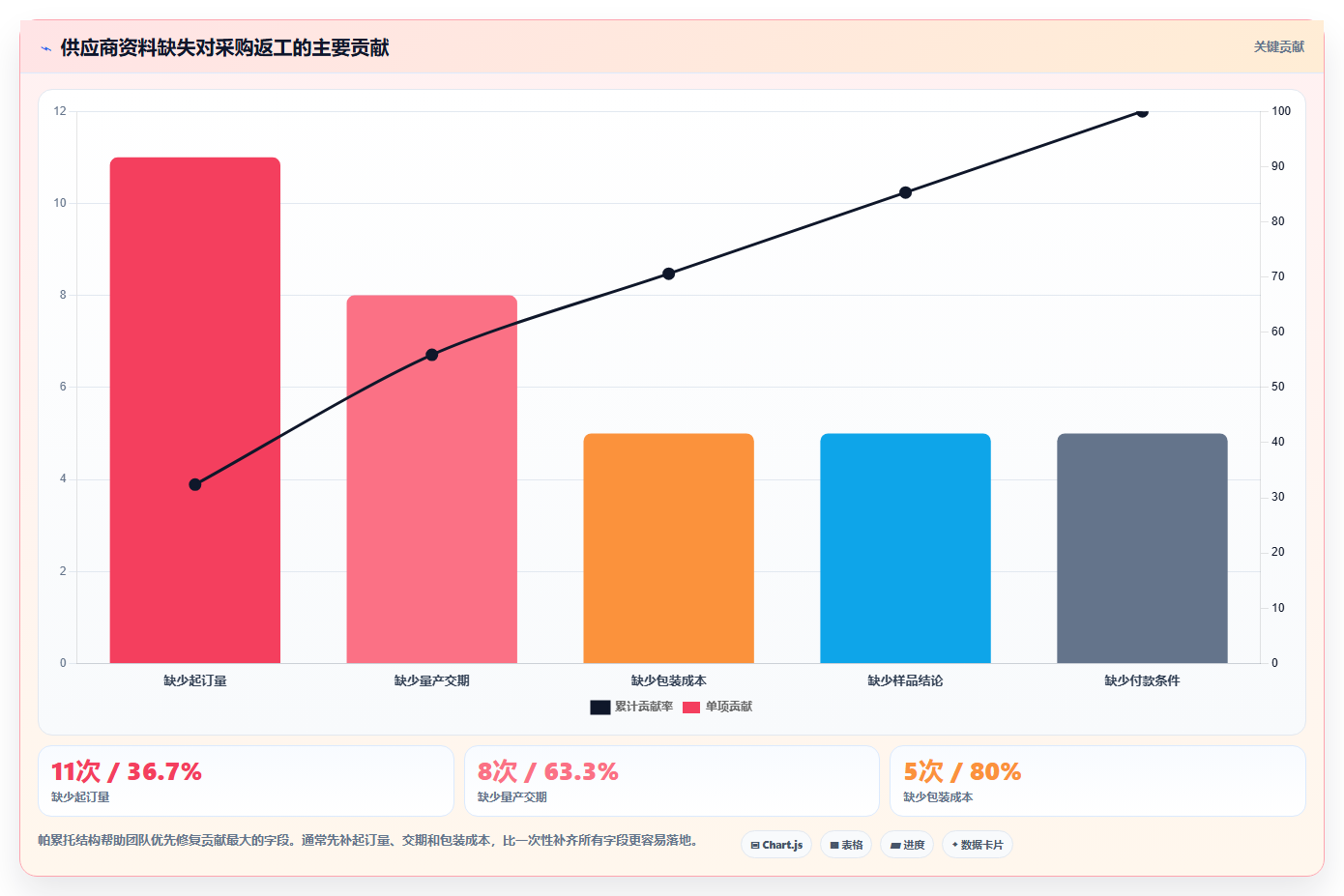

在标准化前,单个新品平均收集12,18家供应商信息,最终能够拿到完整报价的只有5,7家。由于缺少统一字段,采购通常需要两轮以上追问,样品结论也经常停留在“还可以”“质感一般”这类无法复用的描述。
团队没有一开始导入全部历史供应商,而是选择近90天内最常采购的两个品类,先建立最小字段集。字段总数控制在20项以内,重点覆盖规格、成本、起订量、交期、样品和异常。
随后,他们把采购流程拆成六个状态:待收集、待核验、待打样、样品评估、待决策、可下单。每个状态设置进入条件和退出条件。例如,“待决策”必须具备完整报价、样品结论、交期确认和至少一项质量证据。
这个设计解决了一个常见问题:团队不再用“任务完成”代表采购完成,而是用“证据是否齐全”判断任务是否真的完成。

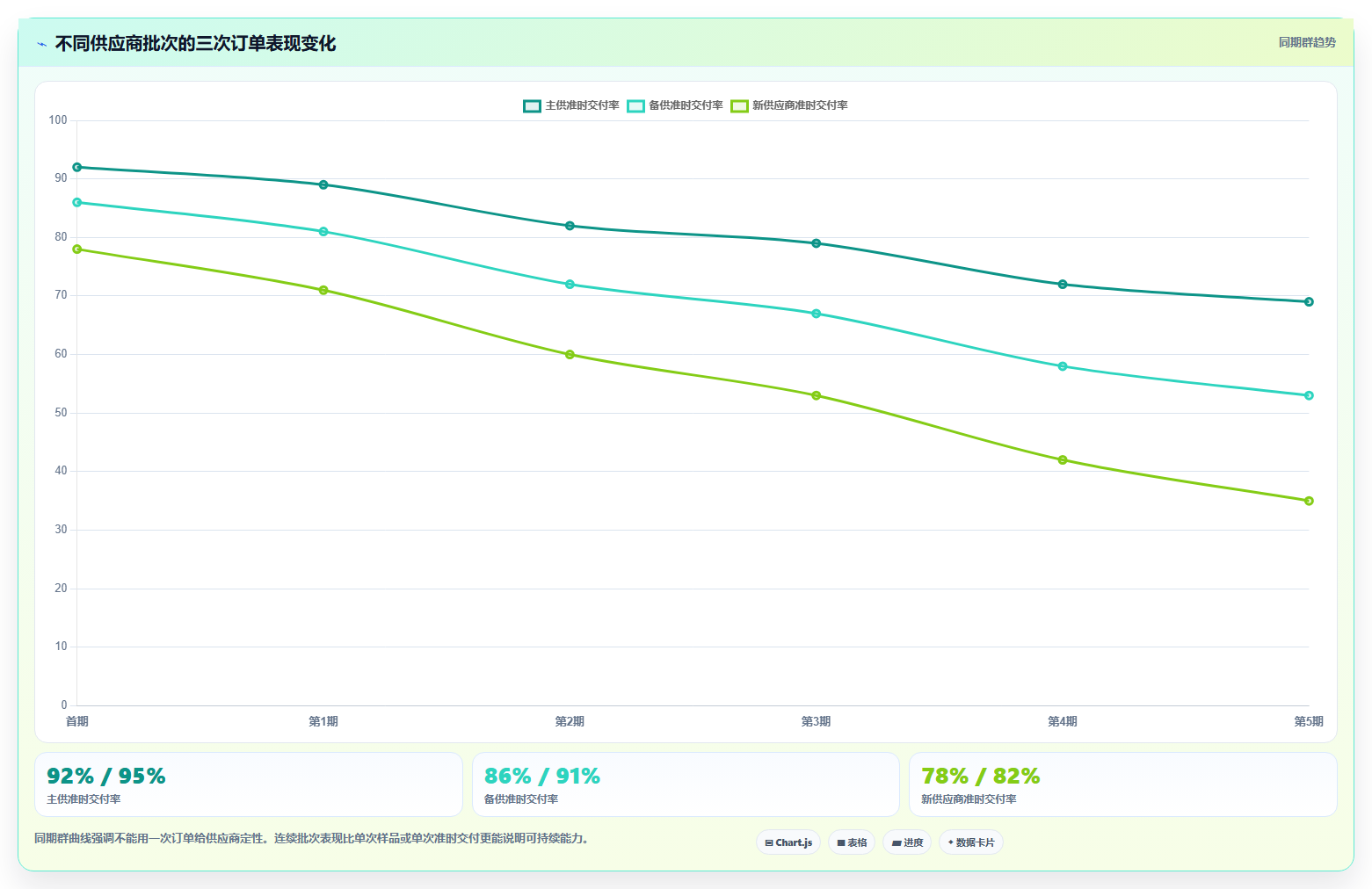

经过一个月,团队并没有显著增加供应商总数,但有效候选供应商比例提高了。采购每次开发新品时,先从历史供应商能力库中筛选,再补充新的外部供应商,重复询问次数明显下降。
在20个新品需求的复盘中,首次找到3家可进入样品评估的供应商,平均耗时从约18小时降到7小时;完整报价收集时间从约11小时降到4小时;因漏记起订量和包装成本导致的二次比价,从每月7次降到2次。
这些数据不是行业统一基准,而是该团队在相同人员配置、相近品类和相近需求量下的前后对比。它说明的不是某个工具必然带来固定收益,而是字段统一、证据分级和状态流转共同减少了返工。

改造前,采购负责人能够凭经验快速做决定,但新人无法复现这个判断。改造后,团队要求每个候选供应商都写出选择理由,包括成本、交期、样品表现和风险边界。
这种记录看似增加了填写工作,实际减少了后续争论。运营关注上市时间,财务关注付款和现金占用,仓储关注包装和到货稳定性,大家可以围绕同一张评分卡讨论,而不是围绕个人印象争论。
我认为这是供应商管理中最容易被低估的收益:它不仅提高找货效率,还把跨部门沟通从“谁更有经验”转变为“哪条证据更充分”。
第一周不要追求全面。先选一个采购频率高、供应商数量适中、能够在短期看到结果的品类作为试点。食品、化妆品、带电产品等合规要求较高的品类,字段需要额外增加资质和检测要求,不适合直接套用普通日用品模板。
字段设计可以分为四组:
字段不是越多越好。每一个字段都应该对应一个实际决策。如果团队不会根据“供应商注册资本”做判断,就不必把它设为核心字段;如果包装成本经常导致利润测算错误,就应该把它设为必填字段。
历史数据整理最忌讳“全部导入后再慢慢清洗”。这种方式会把重复名称、失效联系人和过期报价一起带入新系统,后续筛选成本更高。
我建议先按以下顺序清理:
清洗的目标不是让表格看起来整齐,而是让采购人员能够相信筛选结果。没有可信的数据,任何自动化推荐都会放大错误。
供应商管理流程必须有明确负责人,否则“待核验”会变成无人处理的中转站。建议至少设置三个角色:采购负责资料和沟通,商品或运营负责需求与样品判断,财务或负责人负责付款、合同和预算边界。
每个状态都要设置最长停留时间。例如,待收集不超过2个工作日,待报价不超过3个工作日,样品评估不超过5个工作日。超时后不是简单催办,而是要判断供应商是否响应不足、需求是否不清晰,或者内部评审是否缺少责任人。
如果团队使用某项目管理工具承载流程,可以把每个供应商或SKU能力记录设置成独立事项,通过自定义字段、负责人、截止时间和附件保存证据。关键不在于工具名称,而在于团队是否能通过筛选快速看到“哪些供应商可用于当前规格”。
第四周不要只做培训和演示,要选择一个真实新品或补货需求进行完整验证。采购人员必须从需求输入开始,完成供应商筛选、报价核验、样品记录、评分、决策和复盘。
复盘时重点问四个问题:
流程应当在真实订单中迭代,而不是等到“设计完美”才上线。创业公司的供应链变化很快,过度设计会拖慢执行,也可能把尚未验证的假设固化成制度。

测款阶段最重要的是验证商品需求,而不是把采购单价压到最低。此时应优先考虑低起订量、支持混批、打样速度快和愿意配合修改的供应商。
测款型供应商可以接受单价略高,但必须把最大试错金额算清楚。例如预计销售验证周期为14天,首批采购量只能覆盖合理的测试周期,不能因为阶梯价便宜就一次性压入三个月库存。
建议为测款供应商设置以下淘汰条件:起订量超过测试预算;样品与量产工艺差异无法解释;交期承诺没有书面确认;供应商不愿提供关键规格;异常处理只承诺“到时候再看”。
商品已经验证需求后,采购目标会从“能不能买到”转向“能不能连续买到”。此时需要查看至少两到三次订单数据,包括实际交期、到货数量、抽检结果、缺陷率和补发处理时间。
放量阶段不建议只保留一家供应商。更稳妥的做法是建立主供和备供,但备供不等于只存一个联系人,而是至少完成规格确认和样品验证,必要时完成一次小批量订单。
如果备供从未下过单,它的真实交付能力仍然未知。采购可以根据商品重要程度安排小额并行订单,以低成本换取供应链可切换性。
大促或直播活动的采购风险,往往不是商品本身,而是需求预测和交付节奏。供应商必须能快速确认库存、排产、发货批次和可承诺数量。
活动前要把“最快可交付数量”和“理论产能”分开记录。供应商说每天能生产5000件,并不意味着明天可以交付5000件,还要考虑现有订单、原材料、包装和物流容量。
我建议活动采购至少拆成三次确认:活动前确认可用库存,活动开始前确认已排产数量,活动中确认补货窗口。每次确认都应保留时间和责任人,避免事后无法判断是预测错误还是供应商失约。
定制商品的采购记录不能只保存最终报价,还要保存打样版本、设计文件、颜色标准、尺寸公差、包装稿件和确认节点。否则一旦发生版本混用,团队很难判断责任边界。
定制供应商的评分中,沟通准确性和变更管理能力应当提高权重。能够及时复述需求、主动指出工艺限制的供应商,通常比只会说“都能做”的供应商更可靠。
对于外观设计、包装图案和专属结构,团队还要明确文件使用范围、保密要求和模具归属。采购平台只能保存证据,不能替代合同条款和法律审查。

供应商越多,理论上的替代空间越大,但维护、复审和沟通成本也越高。对于低频、低价值商品,建立太多备选供应商没有必要;对于销量高、缺货影响大的核心商品,则应投入资源维护主供和备供。
| 商品类型 | 建议供应商数量 | 管理重点 | 主要代价 |
|---|---|---|---|
| 低频长尾商品 | 1,2家 | 基础报价、起订量、可采购性 | 过度维护造成管理浪费 |
| 稳定畅销商品 | 2,3家 | 交期、质量、补货能力 | 需要分配订单验证备供 |
| 活动爆发商品 | 2,4家 | 库存、产能、分批交付 | 协调成本和价格差异上升 |
| 高风险定制商品 | 1家主供加1家备供 | 版本、模具、文件和责任边界 | 备供验证周期更长 |
这里的数量只是管理建议,不是行业标准。真正的判断依据是替代成本。如果更换一家供应商只需要重新询价,那么备供价值有限;如果更换会导致重新打样、重新认证或重新开模,那么备供就值得提前验证。
创业团队容易把采购降本理解成谈到最低价,但低价采购真正有价值的前提是不会破坏销售和现金流。商品晚到一周,可能错过活动;质量不稳定,可能增加退货和客服成本;起订量过高,可能让资金沉淀在仓库。
可以用一个简单的决策框架计算可交付成本:
可交付成本
= 商品采购金额
+ 包装与运输成本
+ 质检与返工成本
+ 预计售后损失
+ 库存资金占用
+ 延期造成的机会成本
这个公式不要求一开始就精确到每一分钱,但可以迫使团队把隐藏成本摆到台面上。尤其在两个报价只差几个百分点时,稳定性和现金占用往往比单价更值得讨论。
自动化适合处理重复、规则明确、数据结构稳定的工作,例如报价字段校验、复审提醒、状态超时提醒、供应商分组和历史订单汇总。
人工判断仍然适合处理样品手感、工艺细节、包装体验、供应商沟通可信度和异常解释。不要试图用一个总分替代所有专业判断,也不要因为某项分数高就跳过样品验证。
比较稳妥的做法是把系统评分用于“筛选”,把人工评审用于“确认”。系统可以告诉你哪些供应商值得进入下一步,但不能替你决定某个材质是否符合品牌定位,或某种缺陷是否会影响消费者体验。
所有供应商资料集中管理,有利于权限、审计和交接,但如果审批层级过多,也会降低创业团队的响应速度。小额试单不必走和大额放量一样的审批流程。
可以按金额、风险和商品类型设置分级规则:
标准化的目的不是让所有决策变慢,而是让不同风险使用不同程度的控制。如果每件小商品都要经过复杂审批,采购人员会绕开流程;如果大额订单也按口头确认处理,风险又会集中爆发。

“本月完成了多少个采购任务”很容易统计,但不能说明供应商管理是否有效。任务数量增加,可能只是把一个采购项目拆成了更多任务。
我建议至少同时观察过程指标和结果指标。过程指标用于判断流程是否健康,结果指标用于判断流程是否带来了经营价值。
| 指标类别 | 推荐指标 | 判断意义 |
|---|---|---|
| 效率指标 | 首次形成候选池耗时、完整报价耗时、样品决策耗时 | 判断重复劳动是否减少 |
| 质量指标 | 样品通过率、来料合格率、返工率、客诉率 | 判断低价是否牺牲质量 |
| 交付指标 | 准时交付率、平均延期天数、紧急补货成功率 | 判断供应商承诺是否可靠 |
| 资产指标 | 有效供应商占比、可复用报价占比、备供验证覆盖率 | 判断知识是否沉淀为团队资产 |
| 经营指标 | 采购总成本、库存周转天数、缺货损失、售后成本 | 判断采购改善是否传导到业务结果 |
有效供应商占比可以定义为:在最近一个复审周期内,资料完整、关键能力被验证、且能够满足当前至少一种采购场景的供应商数量,占供应商总数的比例。
例如团队共有200条供应商记录,其中只有60条在近六个月内更新过报价或订单结果,且其中40条具备完整交期和质量证据,那么真正有效的供应商占比不能按200条计算,而应以40条作为核心资产。
这个指标能帮助团队识别“虚假繁荣”。如果供应商总数持续上升,但有效供应商占比下降,说明采集速度超过了维护能力,应该暂停扩展,先清理和复审。
订单延期、质量不达标或报价变更,当然可能是供应商执行问题,但也可能源于内部需求不清、规格版本混乱、确认节点缺失或预测变化。
每次异常最好记录四个要素:原始承诺是什么,实际发生了什么,差异在哪个节点产生,下一次用什么字段或规则提前识别。这样复盘才会转化为流程改进,而不是停留在“以后多注意”。

选择电商采购平台时,不要只看是否有供应商列表。真正影响找货效率的,是平台能否把需求、供应商、SKU、报价、样品和订单结果连接起来。
如果平台只能保存供应商名称和任务进度,却不能关联具体SKU版本和历史结果,采购人员仍然要回到外部表格和聊天记录中完成判断,系统的价值就会被削弱。
对创业团队而言,平台选型最应该验证三个动作。第一,能否按照品类、起订量、交期、评分和合作状态筛选供应商;第二,能否查看某个SKU所有供应商的报价与验证结论;第三,能否限制敏感报价、合同和付款信息的访问范围。
很多产品演示会展示大量功能,但采购团队真正高频使用的通常是录入、筛选、评论、附件、状态更新和提醒。功能越多不一定越适合,关键是常用动作是否足够短,数据是否容易复用。
创业公司不一定需要一次性建设复杂系统。可以先用某项目管理平台承载供应商验证流程,用财务系统承载付款和发票,用云端表格做临时数据导入,再通过固定字段和编号保持一致。
但是,商品编号、供应商编号和报价版本必须统一。否则不同系统之间虽然都存了数据,却无法准确判断某次报价对应哪个版本,后续统计也会失真。
当采购量和团队规模继续增长,再考虑把供应商主档、询价、订单、库存和财务系统进行更深的集成。早期最重要的是验证流程是否有效,而不是追求一次性完成所有系统连接。

商品负责人关注卖点和毛利,采购关注价格与交期,运营关注活动节点,仓储关注包装和到货质量。如果各部门对“合格”没有共同定义,供应商档案再完整也无法支撑决策。
建议把以下内容写成团队统一定义:
这些定义看起来偏细,但它们正是跨部门争议的来源。没有统一口径,采购说“按时发货”,仓储却说“晚了三天到仓”,双方都可能认为自己没有错。
小团队不需要复杂会议,但需要固定复盘。建议每周看进行中的采购异常,每月看供应商表现,每季度看供应商组合和品类风险。
周复盘关注执行:哪些订单即将延期,哪些报价即将过期,哪些样品还没有结论。月复盘关注表现:准时交付率、质量问题、响应速度和价格变化。季度复盘关注策略:是否需要增加备供,是否有品类过度依赖某一家供应商,是否应调整采购阶段权重。
复盘结果必须回写到供应商档案。如果问题只留在会议纪要里,下一次采购仍然无法检索到;如果每次异常都能改变供应商状态或评分,组织才真正拥有了学习能力。
不是所有供应商都值得投入同样的沟通资源。核心供应商应当共享滚动预测、产品计划和质量标准;普通供应商保持清晰询价和订单沟通;观察供应商先完成小批量验证;淘汰供应商则保留原因,防止重复进入候选池。
供应商分层不等于对非核心供应商不尊重,而是把有限管理资源用在最影响业务的对象上。创业公司没有足够人力维护几百家深度关系,因此必须通过数据判断哪些供应商值得长期经营。

今天就可以把现有供应商分成四组:近90天有交易的、曾经打过样的、只有联系方式的、已经出现过严重异常的。不要急着评价优劣,先标记证据等级和当前状态。
盘点结束后,团队通常会发现真正可复用的供应商数量远少于表面数量。这是好事,因为它让团队知道下一步是补证据、做复审,还是扩大外部搜索。
试点品类应满足三个条件:采购频率较高,供应商有一定数量,且结果可以在一个月内验证。试点期间只追踪几个关键指标:形成候选池耗时、报价完整率、样品通过率、准时交付率和异常返工次数。
不要同时改采购政策、绩效考核、财务审批和仓储流程。一次改动太多,很难判断效率变化究竟来自哪里。先把供应商资料和采购状态跑通,再逐步扩展到其他环节。
这三个规则看似简单,却能覆盖创业团队最常见的采购失误:拿错旧报价、被销售承诺误导,以及异常经验无法沉淀。
如果四周试点后,采购周期缩短、报价完整率提高、返工减少,说明流程值得复制到更多品类。如果指标没有改善,不要先责怪团队执行力,也不要急着购买更复杂的平台,应当检查字段是否真正服务决策,评分是否有证据,负责人是否清晰。
供应商管理的成熟度,不是看系统里有多少条记录,而是看团队能否在需求变化时快速找到合适的供应商,并且解释这次选择的依据。
我的最终判断是:创业公司提高找货效率,最有效的路径通常不是继续扩大搜索渠道,而是把已经发生过的询价、样品、交付和异常变成可检索、可比较、可复用的供应商资产。电商采购平台真正应该承担的角色,也不是替采购人员做所有决定,而是让正确的信息在正确的节点出现,让经验能够被新人复制,让一次订单的教训不会在下一次采购中重新发生。
下一步,可以从一个品类、20个字段、五种供应商状态和一次真实采购开始。先证明流程能减少返工,再扩展到更多SKU和供应商。等团队能够持续记录证据、复盘结果并调整权重时,供应商管理才真正从“联系人管理”升级为创业公司的采购能力。
我所在的创业团队早期主要靠采购员个人经验找供应商,同一种商品经常重复询价,换人后效率明显下降。我想知道,供应商管理标准化到底应该从哪些环节入手,怎样判断它带来的效率提升不是“感觉变快了”?
供应商管理标准化的核心,不是把供应商名单搬进系统,而是把“找货判断”拆成可复用的规则。我们复盘过一类常见情况:采购员每天收到十几个临时需求,先在聊天记录里翻历史供应商,再重新询价,最后还要找销售确认交期。真正耗时的不是发送询价,而是确认“这家供应商是否适合当前商品”。
更有效的做法,是为每个供应商建立统一档案,至少记录主营品类、起订量、常规交期、价格区间、打样费用、合规资质、历史履约结果和最近一次合作时间。尤其要把“适合什么场景”写清楚,例如低价走量、快速补货、小批量测试和定制开发,这比单纯记录供应商名称更有用。
环节未标准化时标准化后建议观察指标 初步找货依赖个人收藏和聊天记录按品类、交期、起订量筛选找到首批候选所需时间 供应商比较报价格式不一致统一成本与条款字段有效报价占比 复购决策凭印象判断查看历史履约与质量记录复购后异常率 我建议先选择一个高频品类做四周试点,不要一开始就整理全部供应商。
以每周处理100条采购需求的团队为例,如果每条需求平均减少8分钟的重复搜索和确认时间,每周就能释放约13小时。这个数字不代表所有团队都能达到,但它说明应优先测量“单条需求从提出到形成有效候选”的时间。判断项目是否成功,还要看返工率。只统计采购员用了多少时间,容易把问题隐藏起来;
如果报价更快,却因为交期、包装或资质不匹配导致二次询价,效率并没有真正提升。更可靠的指标组合是:首轮有效候选率、平均询价轮次、供应商响应时长和下单后异常率。
我以前以为供应商越多,议价空间和抗风险能力就越强,但实际管理后发现,供应商太多反而会让采购记录失真。我想知道,创业公司怎样区分核心供应商、备选供应商和临时供应商?
供应商池不是通讯录,而是一套有层级的供给结构。创业公司最容易踩的坑,是把“有过联系方式”误认为“可随时采购”。没有经过报价、打样、交付和售后验证的供应商,只能算线索,不能直接进入可下单池。我更建议采用“核心、备选、探索”三级结构。
核心供应商承担稳定复购,备选供应商用于价格比较和产能切换,探索供应商则用于发现新工厂、新材料或新工艺。三级结构的价值在于,采购员不会为了每一单重新从零开始,也不会把所有订单压在单一供应商身上。
层级进入条件主要用途复核频率 核心完成至少一次正式交付且关键指标达标稳定复购、长期协作每月查看履约数据 备选报价、样品或小单表现合格比价、补产能、应急替换每季度复核 探索仅完成初步接触或资料收集新品开发和市场探索有需求时复核 供应商数量可以用“覆盖率”来判断,而不是追求绝对数量。
一个品类至少要回答三个问题:核心供应商暂停供货时,几天内能否切换;销量突然增加时,是否有第二家承担增量;成本上涨时,是否有可验证的替代方案。如果这三个问题都有答案,供应商池通常已经足够健康。还要设置淘汰规则。
例如连续两次交期偏差超过约定范围、质量异常未在规定时间内处理,或者长期不响应更新,都应降低等级。供应商分级一旦没有降级机制,就会变成“只进不出”的名单,最后采购员仍然只能凭个人印象筛选。
我整理过供应商资料,但不同采购员填写的内容完全不同,有人只记电话,有人记了报价,却没有记录起订量和交期。想请教一下,哪些字段是找货效率的关键,哪些信息可以后补?
字段设计应围绕采购决策,而不是围绕供应商档案的完整程度。一个字段只有在能帮助采购员缩小候选范围、判断合作风险或减少重复沟通时,才值得设为必填。否则表单越长,录入质量越差,最后还是回到私聊和表格。我通常把字段分成四组。第一组是筛选字段,包括品类、关键词、适用场景、起订量、常规交期和供货区域;
第二组是比较字段,包括阶梯报价、打样费、物流条件和付款方式;第三组是风险字段,包括资质有效期、历史异常、售后响应和替代材料;第四组是过程字段,包括最近询价时间、最近成交价和当前合作状态。
字段组必填字段为什么重要常见错误 检索品类、关键词、起订量、交期直接决定能否进入候选清单只填大类,不填具体用途 报价数量区间、含税状态、有效期避免不同口径的价格误比只记录一个裸价 履约交付结果、质量结果、异常原因让复购判断有事实依据只写“合作良好” 联系联系人角色、响应时间、备用联系人减少人员变动带来的中断只保留个人手机号 价格字段尤其容易被误用。
采购员记录“每件10元”时,必须同时记录数量、规格、包装、税费和运输条件,否则这个数字无法用于下一次比较。我见过最典型的返工,就是新采购员拿历史低价去询价,最后才发现旧价格对应的是大批量、不含运费且没有定制包装的条件。为了提高填写率,可以把字段分成“首次录入必填”和“交易后补全”两类。
首次录入只要求能完成筛选和初步沟通;样品确认后补充质量记录,正式下单后补充交付结果。这样既不会让采购员在找货开始前填写过多信息,也能让供应商档案随着交易逐步变得可靠。
我比较过几类电商采购平台,功能页面都很丰富,但上线后采购员仍然在聊天软件里问价,平台数据也没有持续更新。我想知道,选型时应该重点测试什么,而不是只看功能数量?
选型时最应该测试的不是“有没有供应商管理模块”,而是一个真实采购需求能否从提出、筛选、询价、比价一直走到结果沉淀。很多平台演示时展示的是完整流程,但实际使用中,采购员可能需要重复录入商品、手动复制报价,或者无法把异常原因回写到供应商档案,导致系统只是新的录入负担。
我建议准备三条真实需求进行现场测试:一条是常规复购,一条是小批量试单,一条是有交期和资质限制的紧急采购。让实际使用者完成操作,并记录从创建需求到形成可下单方案的时间。测试时不要只让管理员演示,因为管理员熟悉字段,不能代表普通采购员的真实使用成本。
测试项目合格表现不合格信号 供应商检索可按品类、起订量、交期等条件组合筛选只能按名称搜索 报价比较能保留数量、税费、物流和有效期等口径只能比较一个单价 异常记录能记录延迟、缺货、质量和处理结果只能写备注,无法统计 数据维护有负责人、更新时间和过期提醒资料长期无人维护 投入产出可以用一个简单公式估算:月度节省工时乘以采购人员的综合小时成本,再加上减少的错采、急采和异常处理成本,减去软件费用、实施成本和维护时间。
若平台每月只能节省几小时,却要求每笔采购增加多次录入,那么即使功能很多,也不适合早期团队。我还会把“数据能否带走”作为硬性条件。供应商档案、询价记录、报价版本、订单结果和评价记录应支持导出,并且字段含义清晰。创业公司业务变化快,平台不能把关键供应商关系锁在不可迁移的数据里;
真正值得购买的,是能让团队形成稳定流程和可复用判断的工具,而不是一份看起来很完整的功能清单。


读者评论
文章把“找货效率”拆成发现、核验、决策和下单准备四个环节,这个划分比较实用。很多团队只看搜索速度,却忽略了报价条件和交期确认,实际返工往往就发生在后面。
供应商分为已验证、待验证、观察、暂停和淘汰五种状态,比单纯积累联系人更有参考价值。尤其记录淘汰原因,确实能避免新人重复联系不合适的供应商。
文中提到不能只比较单价,而要核算起订量、包装、运输和风险成本,这一点很符合创业电商的实际。小批量测款时,低价但起订量过高的供应商未必更划算。
