很多连锁零售商以为,采购流程不规范的根源是“审批节点太少”,但我在参与连锁门店采购梳理时发现,真正让流程失控的往往是账期:供应商什么时候开票、门店什么时候验收、总部什么时候确认应付、异常订单是否暂停付款,这些问题没有被统一记录,采购就会在系统外不断绕行。电商采购平台若只承担下单功能,无法把账期、验收、对账和付款串起来,最后仍然只是一个更快的“下单工具”。
本文的核心判断是:连锁零售商选择电商采购平台时,不能先看商品数量、页面体验或促销能力,而要先看它能否把账期管理转化为可执行的采购规则。好的平台不是单纯延长付款时间,而是让采购需求、供应商承诺、收货证据、发票状态和资金计划形成一条可追溯链路。
很多企业把采购规范理解为“申请,审批,下单,付款”四个步骤。这个理解不完整,因为采购风险通常在审批之后才暴露:实际到货数量与订单不一致,供应商临时替换商品,门店先收货后补单,发票迟迟未到,或者同一批货被不同门店重复确认。
账期管理之所以重要,是因为它把采购流程从“事前审批”延伸到“事后履约”。供应商只有在订单、收货和发票满足约定条件后,才能进入付款周期;门店也不能只凭口头确认把货物标记为已完成。这样一来,付款时间就不再只是财务动作,而成为约束采购行为的最后一道闸门。
我建议连锁零售商在评估平台时,先回答五个问题:账期起算点是什么;谁有权修改账期;部分收货如何计算付款;退货和折让如何影响应付;逾期付款是否能被系统提前预警。如果平台无法清晰回答,说明它大概率只能记录订单,不能管理采购闭环。
零售企业常见的做法是统一设置30天或60天账期。这种做法看起来简单,实际会制造两个问题:优质供应商觉得回款不确定而提高报价,弱势供应商则因为现金流压力减少供货或转向现款交易。
更合理的做法是按照供应商类型、商品周转、履约稳定性和议价能力分层。高频刚需商品需要稳定补货,账期重点应放在履约和对账效率;低频耐用品可能更适合按验收或销售结算;季节性商品则应把账期与销售窗口、退换货责任结合起来。
| 供应商类型 | 适合关注的账期条件 | 采购控制重点 | 不宜采用的做法 |
|---|---|---|---|
| 高频民生商品供应商 | 固定账期、分批对账、异常自动冻结 | 到货及时率、缺货率、批次追溯 | 只按最低报价决定合作 |
| 区域特色商品供应商 | 按批次验收、允许小批量结算 | 商品资质、临期风险、退货责任 | 套用全国统一账期 |
| 季节性商品供应商 | 销售窗口内分段付款、滞销处理 | 预测准确率、库存周转、清退机制 | 把付款节点设在全部销售完成后 |
| 战略合作供应商 | 年度框架协议、月度对账、动态授信 | 综合毛利、供应稳定性、联合预测 | 只用单笔订单比较价格 |
上表中的条件不是固定模板,而是我在连锁采购项目中反复使用的分析框架。企业规模越大,越不能把账期当成一个供应商字段,而应将它设计成不同采购场景下的规则组合。

采购平台功能越多,不代表越适合连锁零售商。真正需要关注的是规则能否落地,以及出现异常时系统是否强制停下来。比如,门店收货数量少于订单数量时,平台能否按实际收货生成应付;供应商发票金额高于合同金额时,能否自动进入复核;采购人员修改账期时,能否保留修改原因和审批记录。
我通常把平台能力分成三层。第一层是记录能力,能记录订单、供应商、商品和付款状态;第二层是校验能力,能够校验采购价、收货量、发票和账期;第三层是控制能力,能够在异常出现时自动限制下单、收货确认或付款申请。对连锁零售商来说,至少要达到第二层,核心品类最好具备第三层能力。
连锁零售采购有一个结构性矛盾:总部通常掌握合同、价格和供应商准入,但门店掌握实际收货、缺货、破损和临期信息。两边如果使用不同口径,账期就会从一个明确条款变成多个解释版本。
例如,总部合同写的是“验收合格后45天付款”,门店却把到货日期当成起算日;供应商认为“送到仓库即算验收”,财务则要求发票入账后才开始计算。每个部门都觉得自己有依据,最后却无法确认应付金额和付款日期。
电商采购平台的价值,不是让总部替门店做所有决定,而是把关键事实统一记录:订单创建时间、实际到货时间、验收结果、退货数量、发票入账时间以及账期起算规则。只有这些时间点被统一,账期才具有可计算性。
在门店运营压力较大的情况下,采购人员经常先通过聊天工具通知供应商送货,门店到货后再补录订单。短期看,这种方式能避免缺货;长期看,它会带来价格失控、供应商绕过比价、门店收货无依据和付款责任不清等问题。
我见过一个较典型的场景:某区域有40多家门店,鲜食辅料由门店临时采购。上线平台前,月度采购订单中约有三成是在收货后补录,财务对账平均需要11个工作日。平台上线后,企业没有简单禁止临时采购,而是增加“紧急采购”通道,要求填写缺货原因、预计销售影响和临时供应商信息,并将账期自动设为短周期复核。
三个月后,补录订单比例降至约8%,财务对账时间缩短到4个工作日。这里真正起作用的不是“禁止”,而是把例外场景显性化,让例外有原因、有边界、有后续处理责任。

很多采购负责人谈账期时只盯着天数,认为60天一定优于30天。但从供应商角度看,60天且经常因对账差异延后,可能不如30天但日期明确、异常可追踪的账期。
在供应商访谈中,我通常会追问三个问题:对账单多久能确认;退货和折让是否有明确处理周期;付款状态能否被供应商主动查询。供应商如果无法获得这些信息,就会把不确定性计入报价,或者降低对小门店的供货优先级。
因此,平台应同时服务采购方和供应商。采购方要获得资金计划和风险控制,供应商要获得清晰的订单状态、验收状态和付款预计日期。账期管理的目标不是把供应商的钱压得更久,而是减少双方对“什么时候、按什么金额付款”的争议。
账期延长确实可能降低短期资金占用,但它不是无成本的资金来源。供应商通常会通过提高报价、减少返利、降低服务水平或缩短供货承诺来弥补资金压力。如果商品毛利本来就低,采购价上升带来的损失可能超过账期收益。
企业应计算账期带来的净收益,而不是只看延后的付款金额。基本思路可以拆为:延后付款产生的资金收益,减去供应商加价、缺货损失、异常处理成本、退货成本和管理成本。
| 项目 | 账期延长可能带来的收益 | 账期延长可能带来的成本 | 判断方式 |
|---|---|---|---|
| 资金占用 | 推迟现金流出 | 供应商可能提高报价 | 比较资金收益率与采购价增幅 |
| 库存安排 | 有更多时间组织销售 | 可能诱发过量采购 | 结合库存周转和滞销率 |
| 供应稳定 | 便于统一付款计划 | 供应商降低优先级 | 观察缺货率和履约承诺 |
| 财务效率 | 付款批次更集中 | 对账争议可能集中爆发 | 比较人工处理时长和异常率 |
在实际测算中,建议按品类和供应商分开计算,不要把全公司采购额直接乘以账期天数。高周转商品、低周转商品和促销商品的资金价值完全不同,统一测算很容易得出错误结论。
有些平台可以填写“30天”“45天”“月结”等字段,但字段存在不代表流程可控。若账期不能与合同版本、订单、收货和发票建立关联,财务仍然需要通过表格核对,采购人员仍然可以线下改价,平台只是增加了一项录入工作。
合格的账期管理至少应具备以下能力:
当平台无法配置规则时,企业常用人工审批来兜底。问题在于,人工审批并不等于风险控制。审批人可能看到了异常,却没有足够时间核对原始单据;同样的异常由不同人员处理,也会形成不同结果。
我更建议采用“系统拦截常规风险,人工处理复杂例外”的方式。例如,采购价超过合同价5%、收货数量超过订单数量10%、发票金额与应付金额差异超过规定值,这些都可以自动触发校验。只有涉及商品替换、临时供应商、重大缺货或质量争议时,才进入人工判断。
这样做的好处是,审批人员不必把精力花在低价值的重复核对上,而可以专注于真正需要业务判断的情况。系统规则越清晰,人工审批的责任边界就越清楚。

连锁零售的采购成本不是报价单上的单价,而是商品从下单到销售完成的总成本。一个报价低2%的供应商,如果缺货率高、临期率高、对账慢、退货困难,最终可能比报价高1%的稳定供应商更贵。
我建议把供应商评价至少拆成五项:采购价格、履约稳定性、商品质量、账期配合度和异常响应速度。账期配合度不是看谁愿意接受最长账期,而是看谁能按时提供准确单据、及时确认差异,并在争议发生时给出可验证的处理记录。
平台选型最容易犯的错误,是先列功能清单,再让业务去适应系统。我建议反过来,从一次真实采购事件开始绘制流程:谁提出需求,谁确认预算,谁选择供应商,谁发起订单,谁收货,谁处理差异,谁确认发票,谁安排付款。
在这个过程中,要特别标出四种节点:
如果一个平台只覆盖订单和付款,却没有把事实节点与资金节点连接起来,账期管理就会出现断点。相反,即使平台界面不够复杂,只要关键节点能够被准确记录并相互校验,也可能更适合企业落地。
三单匹配通常指采购订单、收货记录和发票之间的匹配。对连锁零售商来说,它不能只做金额比对,还要考虑单位、批次、赠品、折扣、税率、退货和分批到货。
例如,订单采购100箱商品,门店实际收货98箱,供应商发票按100箱开具,同时约定2箱为赠品。如果平台只比较发票金额与订单金额,可能错误地认为账目一致;如果平台能识别赠品和实际收货,就能将应付金额拆分得更准确。
我会重点测试以下六类情况,而不是只看演示中的标准流程:
平台能否处理这些情形,远比“是否支持移动端下单”更能说明它的成熟度。因为真实采购很少是完整、整齐、一次性交付的标准订单。

为了避免平台选型时被“支持账期”这种模糊说法误导,我建议把账期能力拆成四个对象进行检查。
规则包括账期天数、起算点、适用范围、节假日处理、部分收货处理和逾期处理。尤其要问清楚“验收后45天”中的验收,是门店点击确认、仓库完成质检,还是系统自动确认。不同起算点可能导致数天甚至数周的付款差异。
账期主体不是简单的供应商名称,还可能涉及供应商法人、分公司、结算主体、品牌方和代销方。若一个供应商在不同区域使用不同结算主体,平台是否能分别管理,直接影响对账和付款准确性。
账期事件包括订单生效、收货完成、发票接收、退货确认、折让确认和争议关闭。系统需要明确哪些事件会启动、暂停或重新计算账期,不能让财务人员靠手工修改日期。
证据包括合同、订单、签收单、验收记录、发票、退货单和沟通确认。没有证据链的账期管理,遇到供应商争议时仍然只能依赖聊天记录和个人记忆。
下面这个案例经过业务信息脱敏,数据采用项目观察与情景化处理,重点用于说明方法,不代表某家企业的公开经营数据。该企业经营约120家社区零售门店,供应商约680家,月均采购订单约2.4万笔,商品以日用百货、食品、清洁用品和区域特色商品为主。
上线前,企业有三个明显问题。第一,约22%的订单由门店或区域采购人员线下发起,之后再补录系统。第二,财务每月需要花费约96个工作日处理订单、收货和发票差异。第三,供应商经常询问“本月到底何时付款”,采购和财务需要重复解释。
企业最初提出的目标是把平均账期从32天延长到45天。我没有建议直接延长,而是先要求把账期口径统一,并把“账期延长”拆成“账期可预测、对账可追溯、异常可处理”三个阶段。
项目组先盘点了现有合同,发现“月结”“验收后结算”“入库后结算”“发票到账后结算”等表述同时存在。很多合同没有说明部分收货如何结算,也没有约定退货发生后付款日期是否顺延。
我们将供应商按合同成熟度分成三组。第一组是条款清晰、订单量大的供应商,优先配置自动账期规则;第二组是条款存在差异但仍可确认的供应商,通过补充协议统一;第三组是临时采购和小额供应商,先采用短周期人工复核,不急于强行纳入复杂规则。
这个顺序很重要。如果一开始就要求全部供应商使用同一套规则,项目会陷入合同争议,平台上线时间也会被拖延。先覆盖高金额、高频率和高风险场景,通常更容易看到效果。
项目组将异常分为可自动放行、需要业务确认和必须冻结三类。订单金额在容差范围内、收货数量略低于订单数量且有合理损耗解释的,可以自动进入对账;供应商替换规格、价格临时调整等,需要采购确认;无订单收货、发票主体不一致、超合同价较多等情况,则必须冻结付款。
这种分级方式减少了“所有事情都要审批”的现象。系统不再把轻微差异和重大风险放在同一条队列里,财务人员能够优先处理高金额、高风险和临近付款日的事项。
企业给供应商开放了订单、收货、对账和付款状态查询。供应商不再需要先找门店,再找采购,最后找财务确认状态。对于差异订单,平台显示差异类型,例如少收、退货未确认、发票金额不符或账期规则缺失。

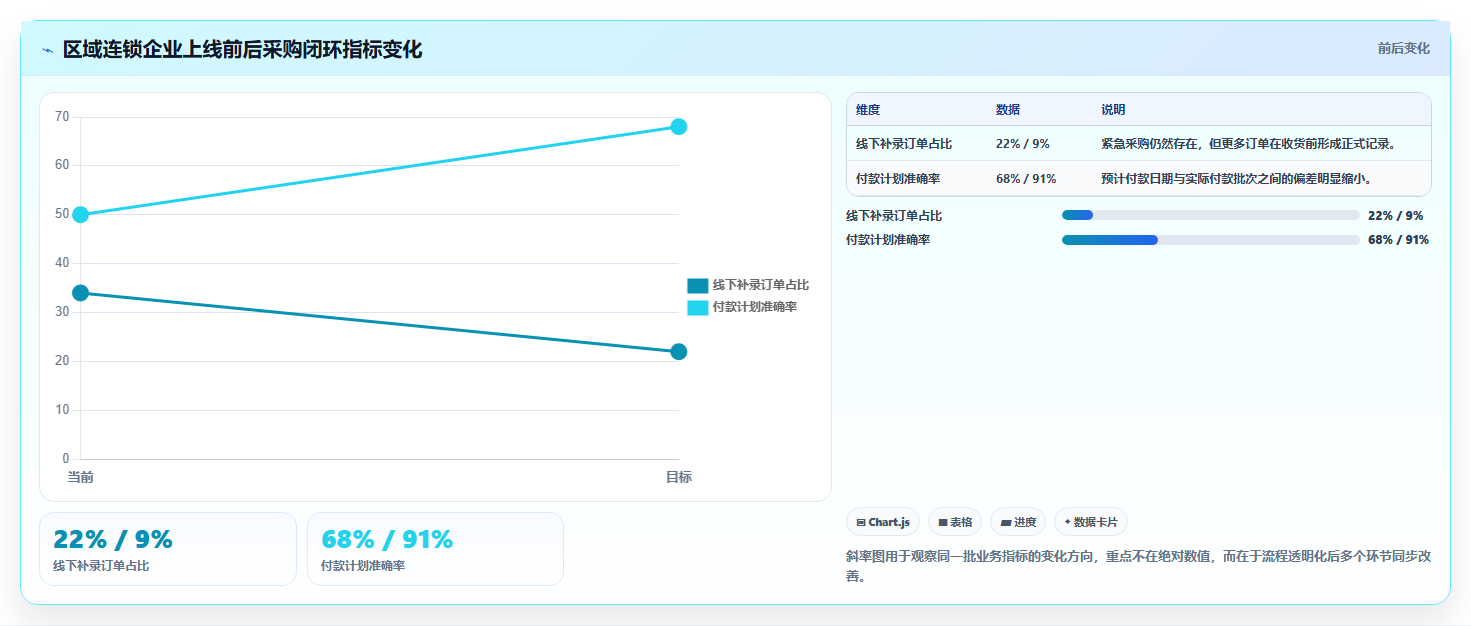

上线四个月后,项目观察到以下变化:线下补录订单占比从22%下降到9%;平均对账处理时间从96个工作日降至41个工作日;供应商重复催款记录减少约37%;付款计划准确率从约68%提升到91%。这些数据是项目过程中的管理统计,不是行业统一标准,但能够说明流程透明度对账期管理的影响。

这个项目也暴露了一个容易被忽略的问题:账期规则上线后,部分门店为了避免订单被系统拦截,出现了拆单行为。原本一张订单被拆成多张小订单,以避开金额阈值或审批规则。
项目组后来增加了“同门店、同供应商、同日、同品类”的关联分析,识别短时间内高度相似的订单,并将拆单次数纳入门店采购评价。两个月后,疑似拆单订单下降约六成。
这说明平台上线不是流程优化的终点。任何规则都会诱发新的规避行为,企业必须持续观察规则执行后的新数据,尤其关注异常从一个环节转移到另一个环节的情况。
不要从采购平台演示开始,而应先建立现状基线。建议选择最近三个月的订单、收货、发票和付款数据,至少抽取高金额供应商、频繁采购门店和异常订单进行核对。
盘点时不要只访谈总部人员。至少要分别访谈采购、门店、仓库、财务和供应商代表,因为同一条流程在不同角色眼里往往完全不同。门店认为自己是在“保障供货”,财务认为自己是在“补漏洞”,供应商则可能认为企业“规则不透明”。
试点不宜只选最容易的品类,否则上线后看不到真实问题。也不建议一开始覆盖全公司。比较稳妥的组合是:选择一个采购量大的标准品类、一个供应商较分散的品类、一个经常发生临时采购的品类,再选择不同规模的门店参与。
试点范围可以按以下方式确定:
试点成功的标准不应只是“系统能用”,而应包括订单完整率、收货及时确认率、发票匹配率、付款计划准确率、异常关闭时长和供应商投诉变化。
采购制度中的“重大差异”“及时验收”“合理范围”如果没有数字边界,平台无法执行,员工也无法判断。企业应把关键规则转换成阈值,例如采购价超过合同价多少需要复核,收货差异超过多少需要重新验收,供应商逾期几次需要降低授信等级。
| 控制事项 | 建议设置的规则维度 | 示意阈值 | 超过阈值后的动作 |
|---|---|---|---|
| 采购价偏差 | 合同价、促销价、区域价 | 超过5% | 采购负责人复核 |
| 收货数量偏差 | 订单数量、实收数量、损耗率 | 超过10% | 门店与仓库共同确认 |
| 发票金额偏差 | 订单金额、收货金额、税率 | 超过2% | 暂停付款并发起对账 |
| 验收时效 | 到货时间、验收完成时间 | 超过24小时 | 门店负责人提醒 |
| 供应商逾期 | 约定交付日、实际交付日 | 连续3次 | 调整供应商评价等级 |
这些数值只是情景示意,企业应根据商品属性和合同条件调整。鲜食、冷链、服装和耐用品的容差不可能完全相同,平台如果只能设置一个全局阈值,往往会造成误拦截或漏拦截。
账期上线后,建议每月召开一次跨部门复盘会,但会议不应停留在“还有多少未付款”。更有价值的问题是:哪些供应商的账期差异最多;哪些门店经常延迟验收;哪些品类因为退货导致付款反复调整;哪些规则被频繁绕过。
可以建立一张管理看板,分成资金、履约、流程和供应商关系四组指标:

小规模连锁企业最常见的问题不是规则太少,而是规则没有被统一执行。此阶段不必一开始追求复杂的供应商授信、自动分摊和多级结算,先把供应商档案、商品编码、采购价、订单、收货和发票状态统一起来。
建议优先完成三件事:所有采购必须有订单;所有收货必须在规定时间内确认;所有付款必须能够追溯到订单和收货记录。账期可以先按供应商等级设置两到三档,不要设计十几种复杂条件。
小企业的优势是组织链路短,负责人可以快速推动规则。关键不是买最复杂的平台,而是避免平台上线后继续保留大量线下表格和聊天审批。
这一阶段通常已经出现区域采购、仓配中心和总部采购并存的情况。企业需要允许区域存在合理差异,但必须统一数据口径。例如,区域可以有不同供应商和价格,但商品编码、订单状态、验收标准、账期起算点和异常类型应尽量统一。
此阶段建议重点建设供应商分级和采购权限。门店可以采购哪些商品,区域可以调整多少价格,总部可以审批哪些账期,应该通过系统权限固化,而不是依赖组织通知。
如果企业已经出现大量月结供应商,应优先建设对账能力。只要对账仍然依靠人工拼接表格,门店数量增长就会直接转化为财务人力增长。
大规模连锁企业的核心难题通常不是有没有流程,而是流程执行后产生的数据是否可信。供应商名称重复、商品规格混乱、同品不同码、区域价格版本不一致,都会影响账期计算和采购分析。
此阶段应建立主数据治理机制,并将供应商授信、账期、采购额度和履约表现关联起来。对于高风险供应商,可以设置订单额度、付款条件和异常冻结规则;对于战略供应商,则可以使用年度预测、滚动订单和月度结算降低交易摩擦。
不要把所有大供应商都自动定义为战略供应商。战略关系应建立在综合收益上,包括价格、供货、质量、促销协同和数据配合,而不是单纯建立在采购金额上。

如果企业当前现金流压力较大,不要简单要求所有供应商延长账期。更稳妥的做法是优先清理历史对账差异,减少无法解释的逾期付款,再与核心供应商协商分层账期。
对现金流敏感但供货重要的供应商,可以采用较短但明确的账期;对资金实力较强、履约稳定的供应商,可以讨论更长账期。企业还可以把促销、退货和返利的结算节点单独拆出,避免所有金额都堆在一个付款日期上。
低毛利零售业不应为了账期多延长几天而接受明显加价。此时应重点看库存周转、缺货率、临期率和退货成本。平台选型要支持价格版本、区域差异和促销返利,否则账期带来的现金收益很可能被采购价差和库存损失吞掉。
在这种情况下,供应商评分中价格权重可以更高,但不能取消履约指标。价格低但经常缺货的供应商,会让门店通过临时采购补货,最终形成更高的综合成本。
当某类商品存在季节性短缺、生产周期长或供应商集中度高时,账期不应成为唯一谈判工具。企业可以用更准确的滚动预测、稳定的订单计划和更快的异常确认,换取供应商的供货优先级。
平台需要让供应商看到未来需求,而不是只看到零散订单。对于核心商品,可以把预测订单、确认订单和实际收货分开管理,避免企业把预测直接当成刚性承诺,也避免供应商完全无法安排产能。
如果企业主数据混乱、合同缺失、门店培训不足,不适合立即上线复杂账期模型。复杂规则建立在准确数据之上,数据质量不足时,规则越复杂,错误越多。
此时应先收敛采购路径,只保留少量明确的采购类型和账期模式。等订单完整率、收货确认率和供应商档案质量稳定后,再增加多区域、多主体、多批次和返利结算等复杂能力。
现场测试时,不要接受只展示“标准订单成功付款”的演示。企业应要求供应商现场完成一张分批到货、部分退货、发票金额不一致且账期已变更的订单。真正的系统能力,往往在异常订单中才会暴露。

零售业务一定会遇到突发缺货、天气影响、临时促销和供应商停供。如果平台把所有非标准采购都视为违规,门店为了完成经营目标,必然会在系统外寻找替代路径。
正确做法是设计紧急采购流程,但要让它具备明确的事后责任:填写原因、选择影响等级、上传凭证、设定补单时限,并在月度复盘中统计各门店和各品类的紧急采购比例。紧急采购不是越少越好,关键是能够解释和持续改进。
有些平台要求门店逐项扫描、逐项拍照、逐项填写质量信息,但没有考虑门店高峰期的人力安排。结果是系统设计得很完整,门店却延迟录入,最后仍然由仓库或财务集中补录。
验收流程应根据商品风险分层。普通标准品可以采用快速数量确认;高价值商品、易损商品和临期商品再增加批次、照片或质量字段。不是所有商品都需要同样复杂的验收动作,流程复杂度应与风险相匹配。
如果门店只被告知“以后必须先下单再收货”,却不知道这项规则如何保护门店、如何减少错价和退货争议,就容易把平台视为总部增加的工作。
培训时应使用门店真实案例说明:没有订单会带来什么后果,收货不及时确认如何影响供应商付款,错误商品编码会如何造成库存和对账差异。只有员工理解规则与自身利益之间的关系,系统动作才会稳定执行。
主数据治理很重要,但不代表所有历史数据都必须在上线前完成。更实际的做法是先治理当前高频商品、核心供应商和重点门店,建立最小可用数据集,再按业务价值逐步扩展。
我通常会把数据分成三类:必须在上线前准确的数据,例如供应商结算主体、商品单位和合同价格;可以在上线后补齐的数据,例如部分低频商品的图片和扩展属性;可以保留历史状态的数据,例如已经完成付款的旧订单。这样既能保证风险可控,也不会让数据工程拖垮业务项目。
平台价值不能只用上线用户数和订单数量衡量。对连锁零售商而言,更值得关注的是:正式订单比例是否提高,收货确认是否及时,三单匹配率是否改善,异常关闭是否更快,预计付款日期是否更准确,供应商是否减少重复催款。
如果平台上线后,订单数量增加了,但补录订单、人工表格和线下审批没有下降,说明企业只是把原有流程搬到了线上。若账期设置得更长,却出现供应商报价上涨、缺货增加和对账争议集中爆发,也不能称为成功。
我对账期管理最重要的判断是:采购管理的终极目标不是获得最长账期,而是让未来的采购支出变得可预测。企业知道哪天需要支付多少钱,供应商知道哪些条件满足后能够收到款,门店知道什么情况下可以采购和收货,财务知道哪些异常需要提前处理,这才是规范采购真正带来的经营价值。
从这个角度看,电商采购平台并不是采购部门的单独工具,而是连接商品、门店、供应商、仓库和财务的经营基础设施。它必须让业务速度和财务控制同时成立,而不是让任何一方长期牺牲。
如果你正在为连锁零售企业选择或升级电商采购平台,可以按以下顺序行动:
最后,我建议企业不要把“能否延长账期”作为平台采购项目的唯一目标。真正值得投入的,是建立一条从需求到付款都能被验证、被解释、被复盘的采购链路。当账期成为流程规则的结果,而不是谈判桌上的单独数字,连锁零售商才真正获得了规范采购、稳定供货和可控现金流之间的平衡。
我在比较采购平台时,最初也以为只要能填写“月结30天、月结60天”就算支持账期。后来实际梳理订单、收货、发票和付款数据,才发现很多平台只是记录账期,无法把账期变成可执行的付款规则。
判断账期能力,不能只看平台有没有“账期”字段,而要看它能否回答三个问题:账期从哪一天开始计算、什么条件会暂停付款、到期后谁负责推动处理。只记录一个天数的系统,本质上仍然需要财务和采购线下对账。
我建议连锁零售商现场演示一笔完整交易:采购员下单,供应商分批送货,门店确认收货,仓库发现短装,供应商补开发票,财务最后付款。要求销售人员展示每个节点如何影响应付金额和到期日。如果对方只能展示“订单账期:60天”,却无法解释部分收货和异常单据如何计算,后续通常会出现大量人工表格。
检查项目合格表现常见风险信号 账期起算点可按收货、验收、发票或对账单规则配置统一从下单日开始计算 分批收货按批次形成应付和到期日整张订单一次性进入付款周期 异常处理短装、退货、质检不合格可暂停对应金额只能整单锁定或整单付款 到期提醒采购、财务、供应商可按角色收到提醒只在财务后台显示红色标记 审计追踪能查看谁修改了账期和付款条件修改记录不可追溯 我更看重“账期事件日志”,而不是账期配置页面。
一次可审计的账期日志至少应该记录订单号、供应商、收货批次、验收结果、发票状态、可付款金额、暂缓金额、预计到期日和操作人。这样财务看到的不是一个模糊的“待付款”,而是一条可以解释的付款链路。在一个匿名连锁零售复盘样本中,平台上线前,财务每月需要人工核对约1800笔采购单,平均每笔耗时约3.6分钟;
启用收货、发票和付款条件的联动后,进入人工复核的订单降到约420笔,单笔复核时间约4.1分钟。节省的不是所有对账时间,而是把人力集中到了真正有异常的订单上。因此,选型时不要问“平台有没有账期管理”,而要问“平台能否让一笔异常付款停在正确的节点,并自动留下证据”。这才是账期推动规范采购流程的关键。
我以前见过门店先收货、采购后补单、财务再凭供应商微信截图付款的情况,账期写得很清楚,实际流程却完全不受控制。我的疑惑是,账期到底应该放在采购流程的哪个环节,才能真正减少人为干预?
账期不是采购流程的末端参数,而应该从供应商准入和合同模板阶段就被固化。若供应商等级、商品类别、门店区域和付款条件没有绑定,采购员每次下单都可能重新谈一次账期,系统自然无法稳定执行。我建议把流程拆成“准入,下单,收货,验收,对账,付款”六个节点,并为每个节点设置不可跳过的控制条件。
比如,供应商没有完成税务信息和银行账户认证,就不能进入正式采购;订单没有关联有效合同,就不能使用特殊账期;收货数量与订单差异超过阈值,就不能自动生成全额应付。准入阶段:维护供应商结算方式、账期上限、发票类型、授信额度和适用门店范围。
下单阶段:系统根据供应商和合同自动带出付款条件,采购员只能在授权范围内申请例外。收货阶段:门店或仓库录入实际数量、批次和破损情况,形成可追溯的收货记录。验收阶段:把质量抽检、临期商品和缺货情况转化为可付款金额或暂缓金额。对账阶段:以订单、收货记录和发票进行三方匹配,差异自动进入异常池。
付款阶段:按照到期日、审批状态和供应商风险等级生成付款计划,而不是按照谁催得急来排序。实际设计中最容易被忽略的是“例外流程”。完全不允许例外,会迫使业务绕过系统;例外太容易,又会让账期规则失效。
比较稳妥的做法是设置例外类型、金额上限、审批人和有效期,例如紧急补货可临时采用15天账期,但必须关联缺货门店、预计销售损失和批准记录。
异常类型建议处理方式不建议做法 收货短装仅对实际收货数量生成应付先按订单全额付款再追供应商 发票金额高于订单冻结差额并通知采购处理财务手工修改金额 质量不合格暂缓对应批次金额,保留复检结果整单永久冻结 紧急采购启用限时例外并记录审批链采购员直接口头承诺账期 一个实用判断标准是:同一笔订单被不同角色打开时,看到的“下一步动作”应该不同。
采购看到的是补单或协商,仓库看到的是验收,财务看到的是匹配和付款,管理层看到的是例外和资金预测。如果所有人都只看到一个待办列表,流程看似统一,实际上责任边界仍然模糊。账期真正规范化的结果,不是财务延迟付款,而是让付款时间由合同、收货和验收事实共同决定。
这样采购敢于承诺可兑现的条件,供应商也能据此安排现金流。
我曾经把延长账期看成最直接的降本办法,后来发现部分供应商会把资金成本加回报价,甚至降低备货意愿。我的问题是,连锁零售商应该怎样判断60天账期到底是在改善现金流,还是把风险转移到了供应链?
账期越长不等于经营结果越好。账期带来的现金流收益,必须与采购报价上浮、供应商缺货概率、提前付款折扣和退换货成本一起计算。只看应付账款增加额,容易得到一个看起来漂亮、实际不完整的结论。
可以先用一个简单模型估算账期收益:账期释放资金约等于日均采购额乘以新增账期天数,再减去供应商价格上浮、资金折价和因供应不稳定产生的损失。比如,日均采购额为80万元,账期从30天延长到60天,理论上释放2400万元资金;
如果供应商平均加价1.2%,按月采购额2400万元计算,单月增加采购成本约28.8万元,这部分必须纳入决策。
变量示例数值管理含义 日均采购额80万元决定账期变化能释放多少资金 账期变化30天增至60天理论释放约2400万元 供应商报价上浮1.2%可能抵消部分现金流收益 关键商品缺货损失按历史毛利测算反映供应稳定性价值 提前付款折扣2%以内分档测试比较延长账期与折扣收益 我更建议采用分层账期,而不是全供应商统一60天。
高周转、标准化、替代供应商多的商品,可以使用较长账期;独家商品、季节性商品和小供应商,则要把供货稳定性放在前面。对于毛利较低但缺货损失很高的核心商品,供应商愿意稳定供货的价值,往往比多出来的15天账期更重要。
一个可执行的分层方式是:战略供应商采用“基础账期加提前付款选项”,普通供应商按合同执行,风险较高或现金流脆弱的供应商采用较短账期并配合订单预测。提前付款不应只是财务临时决定,而应在平台内形成报价,让企业能够比较“现在付少一点”和“晚些付款但价格不变”哪种更划算。供应商健康度也需要被纳入账期看板。
至少观察准时交付率、缺货率、退货争议率、发票准确率和账期投诉次数。匿名复盘中,一家零售企业将所有供应商统一延长至60天后,整体应付周期增加了22天,但核心供应商准时交付率从96%降到91%,促销期缺货损失抵消了约三成资金收益。
我的判断是,账期管理的目标不是把付款尽可能往后推,而是在不破坏供货稳定性的前提下,把现金流、价格和服务水平放在同一张表里比较。能做动态分层和提前付款决策的平台,通常比只能设置固定天数的平台更适合连锁零售场景。
我在做系统选型时,供应商通常只展示订单量、商品数和流程图,很少直接说明账期模块能节省多少钱。我想知道,除了看功能清单,我应该用哪些数据判断上线后是否真的改善了采购效率和资金管理?
评估账期管理投入,不能只计算少买了多少人力,还要看付款准确率、异常处理速度、资金预测偏差和供应商履约变化。采购平台的价值往往不在于让每个人都少点几下,而在于减少跨部门反复确认造成的隐性成本。
上线前建议至少连续记录四周基线数据:采购订单数量、人工对账笔数、三方匹配成功率、付款逾期笔数、供应商催款次数、异常关闭时长和账期预测偏差。没有基线,项目上线后的“效率提升”通常只是主观感受。
指标计算方式建议关注的变化 自动匹配率无需人工修改的订单数÷总订单数是否持续提升,而非首月短暂提升 异常关闭时长异常关闭时间-异常创建时间是否从周级下降到日级 付款预测偏差实际付款额与预测付款额的差额是否能支持资金安排 逾期付款率逾期付款笔数÷应付款笔数是否减少供应商投诉 采购例外率例外订单数÷总订单数是否说明规则不合理或执行绕行 选型时我会要求供应商用企业自己的历史数据做一次“影子运行”。
不改变真实付款,只把过去一个月的订单、收货和发票导入测试环境,观察系统能自动匹配多少笔、哪些数据最常出错、异常是否能定位到责任部门。这个测试比通用演示更容易暴露编码不一致、供应商名称重复和门店收货习惯差异。还要特别检查接口失败后的处理方式。
采购平台与财务系统、仓储系统或电子发票系统连接后,最麻烦的不是接口完全不可用,而是数据偶发重复、延迟或字段被截断。一个订单如果被重复推送两次,平台是否能识别幂等;一张发票晚到三天,账期是否会被错误重置;这些细节会直接影响付款风险。我建议把投入回报拆为三档测算。保守场景只计算人工对账和逾期处理节省;
中性场景加入付款预测改善带来的资金收益;积极场景再加入提前付款折扣和供应商履约改善。若只有积极场景才能回本,项目就不应一次性覆盖全部门店,可以先选择20至30家门店进行试点。试点验收也不要只看系统是否上线,而要设定硬指标。
例如,四周内自动匹配率达到85%以上,异常平均关闭时长下降40%,付款预测偏差控制在5%以内,且关键供应商准时交付率不下降。达不到指标时,优先检查主数据和流程规则,而不是简单归因于员工不会使用。最终,平台是否值得采购,取决于它能否把账期从“财务记录”变成“跨部门协同规则”。
如果系统只能显示到期日,却无法连接合同、收货、发票和异常处理,它的投入回报通常会低于预期。


读者评论
文章把账期从财务条款延伸到收货、验收和对账环节,这个判断比较有价值。尤其是部分收货、退货后如何计算应付,确实是连锁门店最容易出现争议的地方。
先收货、后补单”不一定能靠简单禁止解决,设置紧急采购通道并保留原因和责任人,更符合门店实际。不过文中的改善数据属于情景案例,落地时还需要结合企业原有流程验证。
账期越长不代表现金流收益越高,供应商加价、缺货和人工对账成本都应纳入测算。建议平台选型时重点测试异常拦截、账期修改留痕和供应商查询付款状态等功能,而不只是看商品数量。
