电商采购平台:连锁零售商问题诊断:质量验收卡在账期压力大怎么办
连锁零售商最容易犯的错误,不是放松质量验收,而是把“验收通过”误解成“仓库已经收货”。在我参与过的连锁零售采购流程诊断中,一家拥有126家门店的零售商,曾因供应商账期只有30天、门店销售窗口又很短,把到货检验从逐批抽检压缩成“外箱没破就先入库”。结果三个月后,客诉率从1.8%升到4.7%,退货、补发和门店调拨造成的隐性成本,反而超过了延迟付款带来的资金压力。
这类问题的核心,不是“质量验收和账期只能二选一”,而是必须把付款触发点、验收动作、风险归属和异常处理拆成四个不同节点。只要把所有动作都绑在“最终验收完成”上,采购部门会被账期和供应商催款夹住;如果把所有货物都先付款再验收,零售商又会失去最重要的质量制衡能力。
很多采购负责人会说:“供应商等验收结果才能开票,验收慢一天,账期就少一天。”这句话只说对了一半。验收本身可能只需要抽样、拍照、记录批次和确认数量,但如果到货信息没有提前录入、质量标准没有结构化、异常没有责任人、复检没有时限,货物就会在仓库、采购、品控和财务之间反复流转。
我曾按节点拆过一批日用品采购订单的到货周期。实际检验耗时只有42分钟,但从卸货到形成可付款凭证,平均用了2.6天。其中,等待采购确认占0.7天,异常图片补传占0.4天,供应商补交文件占0.8天,财务等待状态变更占0.7天。真正需要优化的是信息和决策的等待,不是把检验员逼到更快地盖章。

面对账期压力,我更推荐把到货后的业务状态分成三段,而不是简单划分为“合格”和“不合格”。第一段是数量与外观接收,确认货物确实到场、包装和数量没有明显问题;第二段是关键质量放行,对影响安全、功能、合规和消费者体验的指标进行抽检;第三段是结算确认,把合格数量、扣款金额、异常责任和发票资料一并锁定。
这样做的好处是,仓库可以快速完成收货,供应商也能看到订单已经进入处理状态,但付款不会因为“货到了”自动发生。对于低风险、高周转商品,可以按规则快速放行;对于高风险或历史不稳定商品,则保留更完整的检验周期。
一张订单里往往同时存在合格品、待复检品和明确不合格品。如果系统只能提供一个总状态,采购人员就会陷入两种极端:要么整单冻结,供应商催款;要么整单放行,质量风险失控。
更合理的做法是按合格数量、待处理数量和不合格数量拆分结算。合格部分可以按照到货或验收规则进入付款周期,待处理部分暂缓,不合格部分形成拒收、扣款、补货或索赔。这样既不需要用整单冻结惩罚供应商,也不会让供应商因为少量争议批次承担全部现金流压力。
| 订单状态 | 仓库动作 | 质量动作 | 付款建议 | 风险归属 |
|---|---|---|---|---|
| 数量及包装正常 | 完成收货登记 | 按风险等级抽检 | 进入待验收,不立即全额付款 | 未放行前由供应商承担主要质量责任 |
| 部分合格、部分待复检 | 合格品隔离入库 | 对争议批次复检 | 按合格数量部分结算 | 争议部分暂不转移风险 |
| 明确不合格 | 拒收或隔离 | 留存证据并判定责任 | 拒付、扣款或抵扣后续订单 | 按合同和证据链追责 |
| 高风险商品 | 专仓隔离 | 全检或第三方检测 | 检测完成后结算 | 零售商不得以账期压力替代质量控制 |
连锁零售采购的矛盾,通常不是某一个部门造成的。门店希望尽快补货,避免缺货影响销售;仓库希望快速卸货,避免月台拥堵;采购希望不影响供应商合作;财务希望凭证完整、付款节点明确;品控则必须对进入销售环节的商品负责。
如果没有统一的流程状态,所有部门都会用自己的目标解释“到货完成”。门店认为商品已经到了,仓库认为已经收了,采购认为还没有验收,财务认为没有付款依据,供应商则认为零售商已经占用了货物却迟迟不结算。账期压力在这里不是单纯的资金问题,而是状态定义不清造成的组织冲突。
小规模采购时,采购员可能记得某个供应商的包装习惯、某类商品的关键缺陷和某个仓库的收货节奏。但当门店数量增加,供应商、SKU、批次和配送线路同时增长,靠个人记忆维持质量标准几乎必然失效。
从我观察过的连锁采购流程看,最容易漏掉的不是明显破损,而是“看起来没问题但无法追溯”的货物。例如,外箱标签与内包装批次不一致,合格证明日期晚于生产日期,赠品数量与订单备注不一致,或者同一批商品被拆分配送到多个区域仓库。此类问题在收货现场不一定显眼,但一旦出现客诉,就很难判断责任边界。

账期短的采购团队,常见做法是等所有资料齐全后再统一验收。这种做法看似严谨,实际上会制造大面积积压。因为不同质量指标的验证周期并不一样:数量和外观可以在收货时完成,尺寸和功能可能需要当天抽测,保质期和标签可以通过文件核对,部分理化指标则可能需要送检。
把这些动作全部堆在一个“最终验收”节点上,必然让最快的环节等待最慢的环节。我的判断是,只要不同指标的风险性质不同,就应该允许不同的完成时间和不同的放行条件,而不是把所有任务强行放进同一张验收单。
这是最危险也最常见的方式。采购团队为了不影响门店补货,会把待验收商品直接转为可销售库存,再要求品控事后抽查。问题在于,一旦商品已经分发到门店,抽检结果就很难覆盖全部流向,出现不合格时还要进行门店盘点、召回、调拨和消费者沟通。
对低价值商品而言,单件质量损失可能不高,但连锁零售的风险具有放大效应。一批商品被分散到80家门店后,处理一件异常的管理动作可能包括门店通知、库存冻结、现场清点、退货运输和客服解释。不要用单件采购价衡量质量风险,应当计算“异常批次的全链路处置成本”。
有些团队经历过一次严重质量事故后,会把所有商品、所有供应商都纳入全检或长周期验收。这种做法短期内能降低漏检概率,但会迅速增加检验人力、仓储占用和供应商等待成本,最终形成另一种低效率。
质量控制的重点不是每一件商品都执行同样复杂的动作,而是根据风险调整检验深度。供应商历史合格率高、商品风险低、批次稳定时,可以减少抽样频率,但不能取消关键证据留存;高风险商品、首次合作供应商和连续出现异常的批次,则应提高检验强度。
合格率是必要指标,却不是唯一指标。如果一个供应商合格率达到98%,但每次异常都要拖15天才能补货或赔付,零售商仍然会承担较高的库存和现金流风险。
我建议同时观察四个指标:一次验收通过率、异常关闭周期、异常批次金额占比和供应商补救兑现率。前者反映质量稳定性,后者反映供应商是否具备真正的纠错能力。一个合格率略低但异常处理非常快的供应商,有时比合格率很高却拒绝承担责任的供应商更可控。

当验收流程缓慢时,有些采购人员会通过延长付款周期来“平衡”零售商的损失。这种做法可能暂时缓解现金压力,却会让优质供应商提高报价、减少备货,甚至把资源转向付款更稳定的客户。
更糟的是,账期被拉长以后,供应商会把财务成本隐含在单价里。表面上零售商获得了更长账期,实际上商品采购价、最低起订量、运输条件和售后承诺都可能变差。延长账期不是免费融资,供应商通常会通过价格和服务把资金成本收回来。
我通常不先问“这批货要不要全检”,而是先看四个维度:一是消费者安全和合规风险,二是单批次损失金额,三是历史异常频率,四是问题暴露后的召回难度。
安全和合规风险高的商品,即使采购金额不大,也不能仅凭外观放行;单批次金额高的商品,需要关注资金和库存占用;历史异常频繁的供应商,应当提高抽检比例;一旦进入门店后难以召回的商品,则要把放行门槛前置。
| 风险等级 | 典型商品或场景 | 推荐验收方式 | 付款处理 | 管理重点 |
|---|---|---|---|---|
| 低风险 | 标准化包装耗材、低单价日用品 | 数量、外观、标签抽检 | 收货后按短时限自动进入结算 | 减少人工等待,保留批次证据 |
| 中风险 | 功能型家居用品、季节性商品 | 外观加关键功能抽测 | 合格部分结算,异常部分暂缓 | 关注退货率和门店反馈 |
| 高风险 | 食品、儿童用品、接触皮肤类商品 | 文件核验、抽样检测或全检 | 关键结果确认后再结算 | 证据链、召回能力和责任边界 |
| 波动风险 | 连续两批出现异常的供应商商品 | 提高抽样比例并增加复检 | 设置质量保证金或暂缓争议金额 | 观察整改是否有效,不只看承诺 |
判断是否值得延长验收,不应只看订单总额。可以用一个简单的估算方法:质量风险金额等于异常概率乘以异常发生后的直接损失,再加上门店处置、消费者售后、仓储占用和品牌影响的估算成本。
例如,一批采购金额为12万元的季节性商品,历史异常概率为3%,一旦进入门店后发现问题,平均处置成本为8万元,那么预期质量风险约为2400元。如果为了提前两天付款,零售商需要放弃关键抽检,而供应商又没有补货和赔付承诺,那么这笔“节省的时间”并不一定值得。
反过来,如果某类商品采购金额为3万元,历史异常概率低于0.5%,单批次问题可以在仓库内快速隔离,且供应商能够在48小时内补货,那么为它设计复杂的五级审批,也可能是过度控制。

供应商信用放行不是采购关系好就可以享受,而应该建立在可验证记录上。至少要看最近6个月的一次验收通过率、异常关闭时长、补货准时率、批次资料完整率以及赔付执行情况。
我会把供应商分为三组。第一组是稳定供应商,允许低风险商品走快速验收;第二组是可改善供应商,保留采购规模,但对关键批次增加抽检和质量保证金;第三组是高波动供应商,不能因为价格便宜就直接放宽验收,必要时改为小批量、多批次采购。
以上阈值是我用于流程设计的建议基准,不是适用于所有品类的行业标准。食品、母婴、医疗相关商品以及受监管商品,应以法规、合同和企业内部质量要求为更高优先级。
下面这个案例采用匿名化处理,数据来自一组连锁零售采购流程样本的情景复盘。该零售商有126家门店、3个区域配送中心,日均到货约70批。采购团队原先把整张订单作为一个付款单位,只要有一项质量资料未完成,整单就处于冻结状态。
这套流程在供应商数量少时还能运行,但门店扩张后出现三个问题:一是低风险商品被高风险商品拖住;二是合格商品与争议商品无法拆分;三是财务无法判断冻结金额究竟对应多少实际风险。

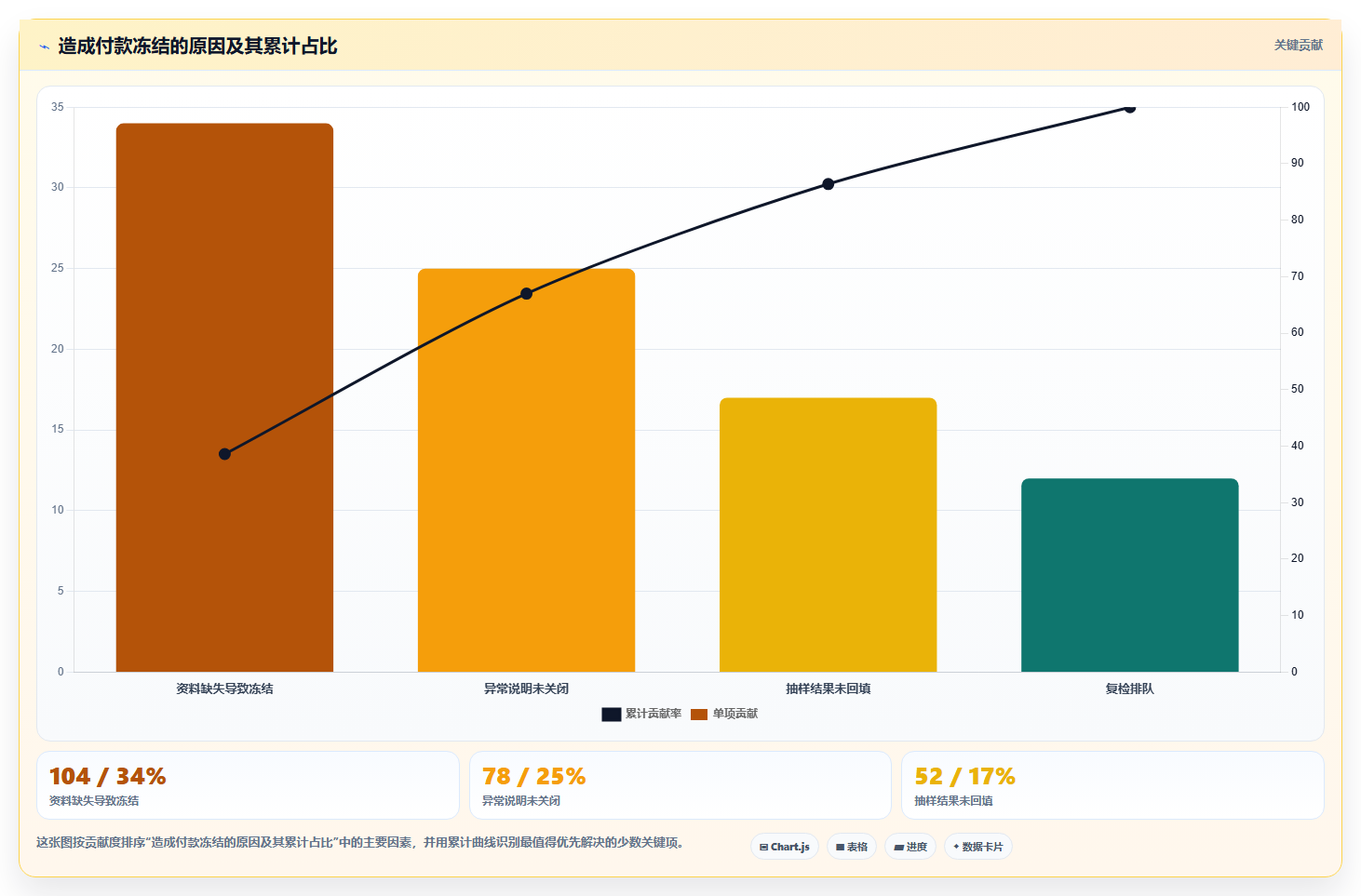

六个月样本中,约61%的冻结订单并不是因为商品明确不合格,而是因为少量文件缺失、抽样结果未回填或供应商异常说明没有形成闭环。换句话说,超过一半的冻结金额,未必代表同等规模的质量风险。

改造时没有一开始就采购复杂设备,而是先调整订单状态和结算逻辑。每批到货必须至少产生三个可追踪数量:合格数量、待定数量和不合格数量。合格数量可以进入销售或可用库存,待定数量进入隔离区,不合格数量进入退货、补货或索赔流程。
同时,验收记录增加五个必填字段:抽样数量、判定标准、实测结果、证据附件和责任人。对于低风险商品,系统允许在数量和外观通过后自动进入短时限结算;对于高风险商品,必须满足指定的文件和检测条件才能放行。
供应商看到的也不再是“整单冻结”,而是明确知道哪一部分货物、哪一项指标、哪一笔金额正在等待处理。这个变化降低了争议沟通成本,也让采购人员不必通过口头解释维持账期关系。
在模拟的8周观察期内,平均从到货到形成可结算金额的时间由2.6天降至0.9天,人工追单次数由每批1.8次降至0.6次,待验收库存占比由14.2%降至7.1%。与此同时,关键商品一次验收通过率没有因为快速放行下降,反而从94.6%提升到96.1%。
这里需要强调,这些是流程复盘中的样本推演,不应当被理解成所有零售企业都能复制的结果。结果改善的真正原因并非某个系统按钮,而是把“可放行的事实”和“仍需处理的风险”拆开了。

先不要直接承诺“到货即付款”,而应把供应商要求拆成三个问题:它需要的是更快确认收货、更早开票,还是确实需要提前获得现金。三者的解决方式完全不同。
我不建议在没有质量保证条款的情况下做全额预付。即使必须提前支付,也要保留批次追溯、异常扣款、补货时限和争议解决方式,否则付款速度越快,后续追责越困难。
此类商品适合采用快速验收,但快速不等于不验。可以将验收动作固定为数量核对、包装检查、关键标签确认和低比例抽样。连续多个批次稳定后,逐步降低人工介入,把重点放在异常监控和供应商评价。
对于这类商品,最值得投入的不是每批增加检验人员,而是建立异常触发规则。例如,同一供应商连续两批外箱破损率超过3%,同一SKU连续两周出现门店退货,或者批次标签缺失率超过1%,系统自动提升抽检等级。
这类商品不能因为账期短就采用“先卖后检”。至少要把生产日期、保质期、批次、标签、合格证明和关键检测要求列成强制项。对不能在仓内即时完成的检测,应明确“待检隔离”状态,禁止自动转为可销售库存。
如果供应商以同行都能快速放行为理由要求降低标准,我会要求它提供书面承诺和责任安排,而不是接受口头保证。质量标准一旦被口头让步,后续发生投诉时,很难证明谁在什么时间、基于什么证据作出了放行决定。
连续异常说明问题可能不是单批偶发,而是生产、包装、运输或文件管理环节存在系统性缺陷。此时不宜只要求供应商“下次注意”,而要把整改拆成原因、措施、完成日期、验证方式和未完成后果。
财务压力大时,建议把付款对象从“订单”改成“风险已经明确的数量”。合格数量可以快速进入付款流程,待复检数量暂缓,不合格数量按照合同执行扣款或退货。这样能释放一部分供应商现金流,同时避免零售商对未知风险全额付款。
还可以设计提前付款折扣,但必须把折扣与验收完成、异常责任和追溯义务同时写进合同。比如,供应商可以获得1%的提前付款折扣,但如果后续出现质量问题,零售商仍有权在后续应付款中扣除退货、检测和处置成本。

快速放行可以减少库存等待和供应商回款压力,但它把一部分控制动作从“到货前后”移动到了“销售过程”。因此,零售商必须同步监控门店退货率、消费者投诉、抽检复核结果和批次召回效率。
如果没有这些下游数据,快速放行就只是降低前端门槛,而不是提高流程效率。我的经验是,允许快速放行的商品,必须有更快的异常反馈机制;否则前端省下的几小时,会在后端变成几天甚至几周的召回处理。
严格验收适用于高风险商品、首次合作供应商和质量波动明显的批次。它能够降低不合格品进入门店的概率,但代价是检验资源、仓储空间和供应商等待时间增加。
严格验收并不意味着所有项目都要全检。应当说明哪些项目是“必须验证”,哪些项目是“抽样验证”,哪些项目可以依据供应商历史记录和文件完成验证。没有边界的严格,只会让品控团队长期处于加班状态,却无法证明额外投入降低了多少风险。
如果供应商能够因为提前付款提供明确折扣,或者承诺更高的备货率、更短的补货周期,那么提前付款可能是合理的商业选择。但这个选择必须建立在可计算的收益上,而不能只是为了结束催款电话。
| 方案 | 主要收益 | 主要代价 | 适用前提 |
|---|---|---|---|
| 整单验收后付款 | 质量责任最清晰 | 供应商等待长,合格部分也被拖延 | 高风险商品或质量不稳定供应商 |
| 到货即付款 | 供应商现金流最稳定 | 质量争议和追偿难度高 | 极低风险、长期稳定且有强合同约束 |
| 按合格数量付款 | 兼顾资金和质量控制 | 需要系统支持数量拆分 | 订单中合格、待定和不合格数量可区分 |
| 提前付款换折扣 | 可能降低采购成本 | 资金占用和后续质量责任并存 | 折扣收益高于资金成本,且保留追责机制 |
| 第三方检测后付款 | 高风险商品证据更强 | 检测费用和周期增加 | 安全、合规或重大客诉风险商品 |
当验收状态、异常证据和付款金额都被结构化记录后,采购人员的口头谈判空间会减少,但企业的整体可信度会提高。供应商不再需要依赖某个采购员解释订单,也不容易因为人员变动而重新争议历史问题。
有些企业担心把规则写得太清楚,会让供应商“钻空子”。实际上,模糊流程才更容易产生争议。规则越清晰,企业越能根据不同风险设置例外,而不是在每次异常发生时临时拍板。
如果准备使用某电商采购平台或某项目管理平台来承载这类流程,第一判断标准不是界面是否漂亮,而是能否把订单、批次、验收、异常和付款状态关联起来。采购订单只记录价格和数量是不够的,质量验收必须能够追溯到具体批次和供应商责任。
落地时可以先选择一个高频但风险可控的品类进行试点,例如日用品、家居耗材或标准包装物。试点的目标不是证明系统功能多,而是验证三件事:合格数量能否及时结算、待定数量能否被隔离、异常责任能否在规定时间内关闭。
如果一开始就把食品、促销赠品、进口商品、定制包装和跨仓配送全部放进同一套流程,项目很容易陷入字段讨论和例外争论。建议先跑通80%的常规场景,再补充高风险和特殊场景。
管理层不需要每天查看所有验收单,但必须能看到风险是否正在扩大。我建议至少建立四张看板:一是待验收金额,二是争议金额及其账龄,三是供应商异常关闭周期,四是门店端质量反馈。
其中,待验收金额只能说明有多少资金尚未进入结算,不能直接说明风险大小;争议金额账龄则能识别哪些问题正在长期占用资金;供应商异常关闭周期用于判断供应商的纠错能力;门店反馈则是检验仓内放行规则是否有效的下游证据。

先随机抽取最近一个月的100笔到货订单,记录每笔订单的到货时间、收货时间、验收完成时间、异常关闭时间、开票时间和付款时间。不要只看平均值,还要看最长时长和超过账期预警线的订单数量。
如果企业无法提供这些时间点,说明当前问题首先是数据留痕不足,而不是验收人员效率低。没有时间戳,就无法判断究竟是仓库慢、品控慢、供应商慢,还是财务状态没有同步。
将冻结订单分为资料缺失、数量差异、质量异常、复检等待、责任未定和财务流程等类别。每一类至少统计订单数量、冻结金额、平均等待时长和责任部门。
通常会发现,金额最大的原因不一定是频率最高的原因。资料缺失可能发生很多次,但每次金额不大;某个高价值商品的复检等待次数少,却可能占据大部分冻结金额。因此需要同时看频率和金额。
将商品风险和供应商稳定性分别评分。商品风险可以从安全、合规、召回难度、单批次金额四个方面判断;供应商稳定性可以从一次通过率、资料完整率、异常关闭周期和补货准时率四个方面判断。
| 组合 | 建议策略 |
|---|---|
| 低风险商品+稳定供应商 | 快速验收,合格数量短时限结算,异常触发升级。 |
| 低风险商品+不稳定供应商 | 保留快速收货,但提高抽样比例,限制采购规模。 |
| 高风险商品+稳定供应商 | 关键项目不可省略,可优化资料和排队效率。 |
| 高风险商品+不稳定供应商 | 严格隔离、检测和责任确认,必要时暂停合作。 |
把“整单验收完成后付款”改写成更清晰的条件组合:哪些事实确认后可以结算,哪些事实确认后只能部分结算,哪些异常必须暂缓,哪些金额可以通过保证金或后续抵扣处理。
合同条款中还应明确验收时限、供应商回复时限、复检时限、异议提出时限和默认处理规则。尤其要避免“甲方验收合格后付款”这种过于笼统的表达,因为它没有说明验收由谁完成、多久完成、部分合格如何结算。
试运行期间,重点观察五个结果:平均结算等待时间、待验收库存占比、异常关闭周期、供应商催款次数和门店质量反馈率。如果等待时间下降但门店反馈率明显上升,说明企业只是把风险从仓库转移到了销售端,不能判定流程优化成功。
试运行结束后,不要只做满意度调查。应当把上线前后的数据按同一口径对比,并保留异常案例。最有价值的复盘通常不是“大家觉得方便了”,而是“哪一类商品提前放行后没有增加风险,哪一类商品必须继续保留严格验收”。

连锁零售商面对账期压力时,最应该做的不是取消验收,也不是无条件延长付款,而是重新定义“已经收货”“可以销售”“可以结算”“质量责任已确认”这四件事。它们可以发生在不同时间,也应当由不同证据支持。
当订单支持批次化管理、验收支持风险分层、异常支持责任闭环、付款支持按合格数量结算时,采购部门就不必在供应商现金流和消费者质量之间被动选边。企业得到的不是单纯更快的付款,而是更可解释、更可复盘的采购协作机制。
我的最终判断是:账期压力下最贵的不是多做一次抽检,而是没有证据地放行一批货。前者通常是可预算、可优化的流程成本;后者会以退货、召回、客诉、供应商争议和信誉损失的形式反复出现。真正成熟的电商采购平台,不是让所有商品都更快通过,而是让低风险商品更快结算,让高风险商品更有证据地等待。
我们有一批门店急着补货,但供应商要求先完成质量验收才能开票,财务又坚持按账期付款,结果货到了却迟迟不能入账。我想知道,质量验收和付款节点能不能拆开设计,既不放松质量控制,也不让供应商承担过大的现金流压力?
可以拆开,但不能简单改成“先付款、后验收”。我在做连锁零售采购流程诊断时,遇到过一家拥有 46 家门店的零售商:到货后平均 6.8 天才能完成验收,供应商账期是 30 天,实际可收款周期被拉长到 37 天以上。
供应商为了覆盖资金成本,把报价整体上调了约 2.1%,采购方表面上拿到了账期,实际却为验收延迟支付了隐性成本。更稳妥的做法是把订单金额拆成“到货确认、抽检通过、异常关闭”三个节点。到货确认只证明数量、包装和运输状态,不等同于最终质量合格;抽检通过后支付大部分货款;
剩余小比例作为质量保证金,等售后观察期结束后释放。
付款节点触发条件建议比例控制目的 到货确认数量、外箱、批次无明显异常50%,60%缓解供应商备货和运输资金压力 质量验收抽检合格,关键指标达标30%,40%确保采购方仍保留质量约束 观察期释放退换货率、客诉率未超阈值5%,10%覆盖隐性质量问题 这套设计的关键不是付款比例,而是验收时钟。
建议在采购平台中分别记录“到货时间、送检时间、出具结果时间、异常关闭时间”,并设置责任人和超时升级规则。过去那家零售商上线后,验收平均时长从 6.8 天降到 2.4 天,供应商实际收款周期缩短约 4 天,采购报价平均下降 0.7%。需要特别避免“默认验收通过”。
如果合同约定超过 48 小时未反馈就视为合格,而仓库又没有能力在 48 小时内完成抽检,采购方会失去质量追责空间。更合理的方式是:数量和外观可以设置自动确认,食品安全、材质、耐用性等关键质量项目必须由指定岗位明确签核。
我原来以为验收慢主要是仓库人手不够,于是考虑增加临时质检人员,但试运行后发现,很多时间耗在找订单、对批次和反复确认标准上。我想判断,连锁零售企业应该先加人,还是先改造采购平台和验收流程?
多数情况下,验收卡顿首先是流程设计问题,其次才是人员不足。我曾对一个区域零售商的 312 笔采购验收记录做过抽样,真正用于测量、称重和外观检查的时间只占 31%;其余时间消耗在找合同、核对版本、等待采购确认和补充供应商资料。可以用“有效质检时间占比”判断问题来源。
计算方式是:有效检查分钟数 ÷ 从货物到仓到验收完成的总分钟数。如果这个比例低于 40%,盲目增加质检人员通常只能让等待环节变短一点,却不会消除重复核对。
现象更可能的根因优先措施 验收员找不到最新标准质量标准分散在邮件、表格和合同中将标准绑定到采购订单和批次 同一商品反复确认是否合格合格阈值没有结构化把尺寸、重量、色差等转为可填写字段 异常处理超过 3 天没有明确的责任人与时限建立异常工单和超时升级 高峰期集中积压所有商品采用同一验收深度按风险等级配置抽检比例 我更建议先做分级验收。
高风险商品,例如食品、儿童用品和接触皮肤的商品,保留批次、资质和关键指标检查;低风险的标准化包装耗材,则可以采用数量核验加外观抽检。这样既不会削弱关键质量控制,也能避免所有 SKU 都被同一套复杂流程拖慢。
在采购平台落地时,至少要实现三件事:订单自动带出验收标准,移动端支持拍照和批次记录,异常能够自动关联供应商、订单和付款节点。一个 18 人仓配团队采用这种方式后,没有增加编制,日均验收单量从 74 单提高到 108 单,平均处理时长下降约 34%。
有些供应商愿意给 1% 到 2% 的提前付款折扣,但财务担心这会破坏原有账期,采购又觉得不拿折扣很可惜。我想知道,怎样计算提前付款是否真的划算,而不是只看表面上的折扣比例?
提前付款折扣不能只看“省了几个点”,要换算成年化收益,再和企业真实资金成本、现金安全边际比较。常见条款如“2/10,30”,意思是 10 天内付款享受 2% 折扣,否则 30 天付款。
采购方为了提前 20 天付款,获得 2% 的金额优惠,其隐含年化收益大约为 2% ÷ 98% × 365 ÷ 20,约等于 37.2%。这个数字看起来很高,但它只有在企业现金充足、没有更高回报用途,且供应商质量稳定时才值得执行。
如果为了拿折扣而占用门店补货资金,导致紧急采购、缺货或短期融资,那么折扣收益很可能被反向成本吃掉。判断项目建议问题处理建议 资金成本提前付款资金是否来自高成本融资?只有折扣年化收益高于综合资金成本时考虑 供应商质量近 3 个月退货率和客诉是否稳定?
质量波动大的供应商不宜全额提前付 库存周转提前付款是否会扩大慢销库存?将折扣与销售速度、库存上限联动 现金安全线付款后能否覆盖未来 4,6 周刚性支出?低于安全线时放弃折扣 我实际更倾向于“部分提前付款”,而不是整单提前付款。例如,质量稳定、销量可预测的商品,可以对 50% 的无争议货款使用折扣;
剩余金额等抽检、退换货和对账完成后再支付。对于新供应商或质量波动较大的商品,折扣应与质量保证金并行,不能用低价换取验收权的弱化。采购平台最好把折扣方案显示为“实际节省金额、占用天数、隐含年化收益、预计现金余额”四项,而不是只显示折扣百分比。
管理层看到这四个数字后,通常更容易判断这是一次真正的资金优化,还是为了追求账面折扣而牺牲经营安全。
我们现在的验收异常主要靠群聊提醒,采购、仓库、财务和供应商经常各自保存一份信息,最后没人说得清是哪个环节延误了付款。我想搭建一套预警机制,但不确定应该监控哪些指标,怎样避免系统产生大量无效提醒?
有效预警不是把所有节点都设置成红色,而是只提醒那些会影响付款、补货或质量责任的事件。我通常把验收预警分为“时效预警、质量预警、资金预警”三类,并为每类设置不同的负责人,避免一条异常同时推给所有人。时效预警关注货到了以后是否被及时处理。例如,到货后 4 小时未完成数量确认,自动提醒仓库;
超过 24 小时未开始抽检,升级给仓储主管;超过 48 小时仍未出结果,通知采购和财务暂停该订单的自动付款流程。这里的“暂停”不是无限期冻结,而是要求责任人填写原因和预计完成时间。
预警类型监控指标建议阈值接收人 时效预警到货至开始验收时长超过 24 小时仓储主管 质量预警批次不合格率超过合同阈值或连续两批异常采购、质量负责人 供应商预警异常关闭平均时长超过 3 个工作日供应商经理 资金预警待验收金额占应付金额比例超过 20%财务负责人 质量预警不能只按单次不合格触发,因为一次运输破损和连续批次质量下降的处理方式不同。
我建议同时观察三项数据:单批不合格率、近 30 天异常频次、异常关闭后复发率。某供应商单次不合格率只有 1.5%,但连续 4 批都出现同一包装问题,风险其实高于一次性出现 4% 不合格的偶发事件。资金预警尤其重要。
某零售商曾发现,系统显示整体账期正常,但待验收金额长期占应付金额的 27%,供应商已经把这部分资金成本反映到后续报价中。通过将“待验收金额”纳入财务看板,并要求超过阈值的订单走快速复核通道,三个月后该比例降到 11%,同时没有提高质量投诉率。
最后,预警必须能回溯到订单、批次、验收标准、责任人和付款状态。若系统只能发消息,却不能留下处理证据,企业仍然会回到“群里问过但没人负责”的状态。采购平台的价值不在于提醒更多,而在于让每一次延误都有明确原因、明确时限和明确后果。


读者评论
文章把“收货、质量放行、结算”拆开讲比较实用,尤其是按合格数量部分结算,确实比整单冻结更能缓解供应商回款压力。不过落地前还需要明确合同中的风险转移和争议处理规则。
不要缩短验收,要缩短等待”这个判断很有价值。很多延误并不是检验耗时,而是资料补交、采购确认和财务状态不同步。建议系统增加超时提醒和责任节点,避免异常长期悬置。
按商品风险分层验收比所有商品一刀切更合理,但低风险商品也不能只看外箱。标签、批次和追溯资料如果缺失,后续出现客诉时仍然很难界定责任。
