电商采购平台:连锁零售商实战复盘:账期谈判中起订量过高的定位步骤
在连锁零售商的账期谈判中,供应商把起订量从每次300箱提高到1200箱,表面上是在争取生产效率,实际可能是在用库存风险换取资金安全。我们曾经处理过一轮类似谈判:采购团队一开始只盯着“60天账期”和“1200箱起订量”两个数字,谈了三周仍没有结果;后来把门店销量、区域仓周转、供应商排产批次和退换货责任放到同一张表里,才发现真正的矛盾不是账期,而是供应商担心货物分散后无法回收现金。
这类问题不能靠一句“我们销量很大”解决,也不能简单把起订量砍回原来的水平。连锁零售商要做的是定位起订量过高的真实来源,再判断它究竟属于生产约束、物流约束、现金流约束,还是供应商的议价策略。本文按照实战中的排查顺序,复盘一套可落地的定位方法,并给出不同库存能力、门店密度和谈判阶段下的取舍方案。
采购人员说“供应商起订量太高”,通常只描述了结果,没有描述原因。真正有效的定位,必须把起订量拆成四个变量:生产批量、运输批量、供应商资金占用和零售商预测可信度。
如果起订量来自生产批量,供应商通常能提供排产记录、原材料采购批量或设备换线成本;如果起订量来自运输批量,供应商会强调整车、托盘、干线和区域配送的成本差异;如果起订量来自资金占用,账期越长,供应商越容易把风险转移到订单规模上;如果起订量来自预测不可信,供应商会要求用更大的订单覆盖需求波动。
我的核心判断是:不要先谈“能不能降低起订量”,先确认供应商把哪一种风险包装成了统一的起订量。只有风险来源明确,谈判方案才不会出现“数量降下来了,单价上涨、交期变长或退货条款恶化”的隐性反弹。
| 表面现象 | 可能的真实约束 | 优先验证材料 | 常见谈判结果 |
|---|---|---|---|
| 每次必须整批采购 | 工厂换线或包装材料起订量 | 排产单、换线时长、包材采购规则 | 允许分批提货,但不一定减少总量 |
| 账期越长,起订量越高 | 供应商资金占用和回款不确定 | 授信政策、历史回款、应收账款周期 | 用保证金、分段付款或金融工具换数量 |
| 不同区域都要求同样数量 | 物流批次或仓配效率约束 | 托盘数、整车装载率、配送线路 | 改为区域合单或中央仓统一采购 |
| 新品也沿用高起订量 | 供应商担心预测失真和滞销 | 试销计划、门店动销、退货责任 | 采用小批试销和阶梯补货 |
供应商真正害怕的不是少生产几箱,而是生产后无法销售、发货后迟迟收不到钱、拆分订单后配送成本失控,以及为了一个客户改变生产节奏却无法持续获得订单。因此,采购方要谈的不是“你少做一点”,而是“我如何让你即使少做一点,也不会承担同等风险”。
在实际谈判中,我会优先设计四种替代方案:总量承诺下的分批提货、中央仓集采下的门店分拨、账期与付款节点绑定、试销订单与补货订单分离。它们的共同点是把风险拆开,而不是把风险简单压回供应商。
举例来说,供应商要求每月1200箱,零售商可以不直接要求改成每月400箱,而是提出“季度承诺3600箱,首批提货600箱,后续按动销分三次提货”。这样供应商仍然获得需求确定性,零售商则避免一次性把现金和库存全部压在仓库里。

连锁零售商看的是门店覆盖、销售增长、现金周转和缺货率。供应商看的是单次订单毛利、排产稳定性、应收账款和客户服务成本。双方都说自己在追求效率,但效率的定义不同。
采购方认为,门店数量多意味着总需求足够大,供应商没有理由要求高起订量。供应商则会反问:总需求是否集中在同一时间、同一区域、同一种规格?如果200家门店每家每周只卖2箱,但订单被分散在多个区域,供应商得到的并不是一个大订单,而是很多低密度的小配送任务。
账期会进一步放大这个差异。零售商希望把付款周期从30天延长到60天或90天,以改善现金流;供应商则会把延长账期视为一笔无息贷款。起订量越高,供应商越容易把这笔资金占用转化为库存和订单门槛。
某连锁零售商拥有186家门店,计划引入一款常温食品。采购团队根据全国月度预测,预计月销量约900箱,因此接受了供应商提出的每月800箱起订量,并要求60天账期。
问题出在区域结构。华东区域预计月销420箱,华南区域230箱,西南区域150箱,其他区域合计100箱。若按区域仓独立下单,四个区域中只有华东接近起订量,其余区域都必须提前压货。
上线两个月后,系统中出现了三个信号:区域仓库存覆盖天数从26天升到68天,临期库存金额占该品类库存的12.4%,供应商则以订单未达到整车装载率为理由,开始收取额外配送费。采购部门原本以为自己谈到了较大的全国订单,实际却同时承担了区域库存和物流零担的双重成本。
后续拆解发现,供应商的800箱要求由三部分构成:一条生产线的单批生产量约500箱,整车经济装载量约240箱,剩余部分则是对60天账期的风险补偿。真正需要通过订单数量解决的只有500箱左右,其他部分可以通过仓配和付款设计处理。

很多团队到正式谈账期时才发现起订量过高,但起订量往往在商品准入阶段就已经决定。采购、商品、供应链和财务没有共同审查供应商的最小生产批量,商品部门只看供货价,采购只看账期,物流只看配送费,财务只看付款周期,最终每个部门都拿到了自己想要的局部最优。
我建议把起订量纳入供应商准入表,不仅记录“最低下单数量”,还要记录最低生产批量、最低运输批量、最低开票金额、最小配送频次、可否分批提货,以及不同账期对应的数量变化。没有这些字段,采购系统里的起订量只能算一个没有解释能力的数字。
年度采购量是供应商评估客户价值的重要依据,但它不能自动替代单次订单的生产和物流约束。供应商真正关心的是订单是否稳定、需求是否可预测、货款是否按期到账,以及订单能否按照既定节奏进入生产。
如果采购方只说“我们一年能买一万箱”,供应商可能会要求签年度框架协议,但把实际交货数量、取消责任和预测偏差责任写得非常模糊。到了补货期,采购方仍然可能被要求按高起订量下单,甚至承担未提货的原材料成本。
更有效的表达方式是把年度量拆成可执行的承诺:季度承诺多少、月度滚动预测提前多少天、确认订单和预测订单分别承担什么责任、低于承诺量时如何补偿。供应商要的不是一个漂亮的年度数字,而是可被排产和收款使用的确定性。
零售商规模较大时,容易认为供应商应该接受更长账期,因为能够获得渠道曝光和稳定订单。但在现金流紧张、原材料价格波动或融资成本较高的阶段,账期可能成为供应商最敏感的成本项。
按照一个简单的估算,如果供应商月均供货金额为80万元,账期从30天延长到60天,就意味着平均增加约80万元应收占用;如果供应商资金综合成本按年化8%估算,单这一项的年化资金成本约为6.4万元。供应商未必会在报价中直接加上6.4万元,而可能通过提高起订量、减少配送频次、取消退货或提高安全库存要求来回收成本。
因此,账期不是不能谈,而是要把它与订单确定性、付款方式和库存责任放在一起谈。单纯要求长账期,往往会换来更高的运营门槛。
“行业都要求这个数量”是谈判中最常见、也最难验证的一句话。它可能意味着供应商所有客户都采用相同包装,也可能只是某个客户的特殊条款被泛化。
我会要求对方把“行业惯例”拆成可核验的业务事实:同规格产品的标准生产批量是多少?换线一次需要多长时间?同一线路的最低发运量是多少?其他客户是按订单量、提货量还是季度总量执行?如果对方不能回答,通常说明这不是硬约束,而是一个尚未被量化的议价边界。
需要注意的是,采购方也不能为了压价而要求供应商公开其他客户的合同。合理的做法是要求提供脱敏后的规则、成本区间或标准报价表,而不是追问具体客户名称和交易价格。
起订量降低后,供应商可能提高单价。采购人员如果只看报价表,会误以为谈判成功;但真实成本还包括仓储、资金、损耗、调拨、临期处理和系统操作。
例如,单箱采购价从100元提高到103元,看起来每箱增加3元;但如果起订量从1200箱降到600箱,使平均库存从900箱降到450箱,按年化资金成本8%、平均库存金额减少4.5万元计算,仅资金占用每年就可能节省3600元。若同时减少临期损耗和跨仓调拨,综合成本反而可能下降。
所以,谈判评价指标应从“采购价”升级为“每个可售单位成本”和“现金转换周期”。采购平台可以把这两个指标设为订单审批的必填字段,避免低价高库存的假性节约。
第一步不是谈判,而是取证。我会要求采购人员把供应商给出的条件整理成一张事实表,并将所有数量转换为统一口径。供应商说“每批一托”,要换算成箱;说“每次一车”,要记录车型和装载率;说“每月不得少于两批”,要转换成月度最低采购金额。
事实表至少要包含以下字段:
这一步的价值在于把“供应商不愿意”变成“供应商在哪个环节不愿意”。没有事实表,谈判很容易陷入双方各自引用经验的争论。
我会用三个公式做第一轮粗定位。它们不需要复杂系统,电子表格就能完成。
如果供应商要求的起订量明显高于三者中的最大值,就要重点怀疑其中包含了风险溢价或议价空间。比如生产批量500箱、运输经济批量240箱、现金风险对应批量700箱,那么1200箱就不太可能完全由生产或物流决定。
这里不能机械地把差额都认定为虚高。供应商可能还承担质检、贴标、特殊包装、订单录入和专属排产等成本。正确做法是继续追问这些成本是否与订单批次有关,是否可以通过固定周期、统一标签或预先确认来降低。

供应商的规则要和历史行为互相验证。我们通常会调取过去6到12个月的订单、发货、开票和排产记录,观察三个问题:供应商是否曾经接受过低于当前起订量的订单;低批量订单是否真的导致了交期或成本显著恶化;供应商是否对不同客户执行不同规则。
如果过去有多次700箱、800箱订单,且交期、单价和配送都没有明显变化,那么“1200箱是工厂硬性要求”的可信度就会下降。此时不必直接指责供应商,而是可以用历史事实提出替代条件:“我们看到过去几次800箱订单都按正常周期交付,是否可以把800箱设为基础批量,1200箱作为价格优惠档位?”
这是一种比“你以前明明做过”更有效的说法。它没有否定供应商的成本逻辑,同时给了对方一个保留价格差异的台阶。
账期谈判最容易停留在“30天还是60天”。我更建议直接计算供应商的平均应收占用,并把账期、订单规模和回款可靠性放在一起。
可以使用一个简化公式:平均资金占用约等于月度供货金额乘以账期天数,再除以30。若月度供货金额为100万元,账期由30天延长至60天,平均资金占用大约增加100万元。若供应商资金成本为年化10%,新增资金成本约为10万元/年。
这个数字一旦被算出来,双方就能讨论更具体的交换:零售商是否可以提供订单确认、减少对账周期、使用电子承兑或保理;供应商是否可以把起订量从1200箱降到800箱;如果账期继续延长,采购方是否接受一定比例的预付款。
账期不是越长越好,而是要看每延长一天带来的现金收益,是否大于由高库存、加价和供应中断造成的损失。
最低起订量是供应商愿意接受的底线,可执行起订量则是零售商在需求、仓容、资金和门店动销条件下能够长期执行的数量。两者经常不同。
如果供应商愿意接受300箱,但零售商的中央仓每次收货低于600箱就无法形成经济运输,300箱并不是最优方案;如果供应商坚持1200箱,但零售商有稳定的季度销量和中央仓,1200箱也不必然不可接受。
我会用四个条件判断可执行起订量:库存覆盖天数不超过目标上限、批次损耗在可控范围、付款后现金流不出现异常波动、门店补货频次不因拆批而失真。只有四个条件同时满足,数量才是真正可执行的。

案例中的采购团队第一次谈判准备了三类材料:全国门店数量、年度预计采购量和竞品报价。谈判重点是要求供应商接受60天账期,同时把起订量从1200箱降到500箱。
供应商的回应很直接:如果起订量降到500箱,单价上调6%,账期只能保留30天,且不承担临期退货。采购团队认为对方在“报复性加价”,但没有足够数据证明这6%到底对应哪些成本,因此双方都回到了各自的立场。
复盘后发现,第一次谈判把三个变量同时推向供应商:更小的订单、更长的账期和更高的退货责任。即便供应商有意合作,也很难接受这种组合,因为它意味着生产、现金和库存风险全部向单一一方集中。
第二轮谈判前,我们先建立了订单和库存的时间轴。零售商承诺季度采购3600箱,但不再要求供应商每次按门店需求拆成多个区域订单,而是统一送至中央仓。供应商按季度承诺安排生产,零售商按月分三次提货,每次600至800箱。
付款方案也做了调整:订单确认时支付10%的预付款,中央仓签收后计入剩余账期,剩余90%在45天内支付。原本要求的60天账期没有完全实现,但供应商获得了部分现金确定性,零售商也把单次库存从1200箱以上降到了600至800箱。
退货责任没有简单地全部转给供应商,而是分成两类:因质量、包装和运输导致的损耗由供应商承担;因零售商预测错误造成的临期库存,双方按照提前预警时间分担。这个划分让供应商愿意接受较低起订量,因为它不再承担所有滞销风险。

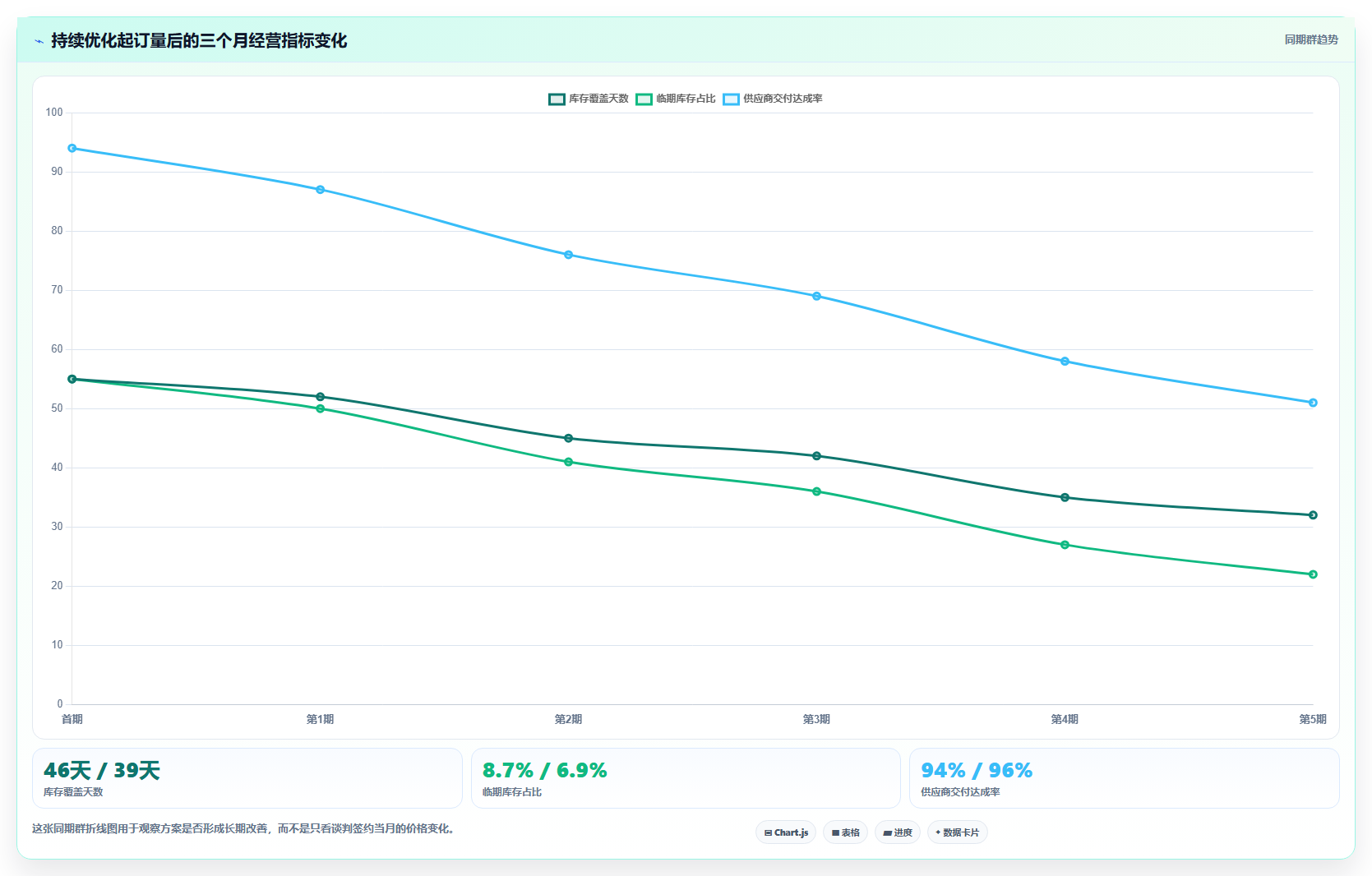

新方案执行三个月后,单箱价格比首次报价高约2.1%,但区域仓库存覆盖从68天降到34天,中央仓的平均库存金额下降约31%,临期库存金额从12.4%降到5.8%。由于集中运输,额外零担费用也基本消失。
如果只看采购价,第二轮方案并不漂亮;如果看综合成本,结果更好。按照内部测算,单位可售成本下降约3.7%,资金占用下降约2.8万元/月,缺货率从7.2%降到4.6%。其中最重要的改善不是价格,而是库存责任和提货节奏被重新设计。
这个案例给我的经验是:当起订量过高与账期同时出现时,优先谈交易结构,通常比直接谈单价更容易获得实质性改善。

新品没有稳定销量,不应该直接套用成熟商品的生产批量和账期条件。采购方需要把订单拆成“验证批”和“放量批”。验证批的目标不是降低所有成本,而是用最小资金验证动销、复购、破损和门店适配性。
我建议新品至少设置三个阶段:首批不超过两周预计销量,第二批根据实际动销补货,第三批才进入正常排产。供应商如果担心小批生产成本,可以让验证批采用通用包装、减少定制标签,或者接受稍高单价,但不能同时要求高起订量、长账期和采购方承担全部临期风险。
对于销量稳定、周转快的商品,较高起订量未必是坏事。只要库存覆盖天数在安全区间内,较大的生产批量可能换来更低价格、更稳定的交期和更高的供应优先级。
这类商品的谈判重点不应是无限压低起订量,而应要求供应商提供缺货赔付、优先排产、价格锁定和紧急补货机制。采购方可以接受每批1000箱,但要明确供应商在促销期、节假日和突发需求期间的最大供货能力。
这里的取舍很清楚:用库存换供应稳定,用批量换价格,但必须把供应稳定写进服务水平协议,而不是停留在口头承诺。
如果总销量足够,但区域需求分散,最有效的方案通常是中央仓集采、区域仓分拨。采购方可以保留供应商的生产批量,同时把门店和区域的“小订单”从供应商端转移到自己的仓配体系中。
不过,中央仓方案并非无成本。它会增加一次入库、仓内操作和干线运输,适合商品保质期较长、需求相对稳定、中央仓有余量的场景。对于冷链、短保或高损耗商品,集中采购可能只是把区域库存风险转移到了中央仓。
| 场景 | 优先方案 | 主要收益 | 主要代价 |
|---|---|---|---|
| 全国总量大、区域分散 | 中央仓集采、分批分拨 | 保留生产批量,降低区域压货 | 增加仓内操作和干线成本 |
| 新品、动销未知 | 试销批量、滚动补货 | 降低滞销和临期风险 | 单位采购价可能更高 |
| 成熟爆品、周转快 | 大批量锁价和优先排产 | 提高供应稳定性,降低单价 | 需要承担更多库存资金 |
| 供应商资金压力大 | 预付款、分段付款、授信工具 | 换取更低起订量或更长合作周期 | 采购方现金灵活性下降 |
| 短保或冷链商品 | 区域小批、频次配送 | 减少临期和温控风险 | 运输频次和配送成本上升 |
如果某个品类只有少数供应商,采购方的议价能力通常会被高估。此时强行要求降低起订量,可能导致供应商降低服务优先级,或者在关键促销期出现交期延误。
更稳妥的做法是把谈判拆成两层:第一层保证供应连续性,明确最低服务水平和紧急响应时间;第二层再优化起订量、账期和价格。必要时可以引入第二供应商,但不一定马上分走大量订单,先完成资质认证和小批测试,也能形成真实的替代能力。
供应商集中度越高,越要重视退出成本。一个看似节省的价格方案,如果导致换供应商需要重新认证包装、质量标准和门店培训,实际成本可能远高于账面差价。

很多采购系统只有“最小采购量”一个字段,导致采购、商品和仓配人员都无法知道这个数字的来源。建议至少拆分为生产起订量、运输起订量、供应商账期起订量和区域配送起订量。
此外,还应记录每个数量对应的价格、交期和付款条件。例如,600箱对应单价102元、交期7天;1000箱对应单价100元、交期5天;1200箱对应单价98.5元、账期60天。只有把数量和条件绑定,系统才能进行真正的方案比较。
如果系统无法支持多个数量档位,采购人员会被迫把最保守的数量填进主数据,最终形成“系统说必须这么买”的假象。久而久之,起订量会从供应商谈判条件变成组织内部的固定规则。
当订单数量高于建议起订量时,系统应自动提示库存覆盖、预计临期日期和付款占用,而不是只判断是否满足供应商规则。订单审批人需要同时看到:下单后可覆盖多少天、区域是否存在过量库存、账期结束前预计销售多少、若销量下降20%会发生什么。
对于高起订量订单,可以设置四类审批触发条件:
这类规则的价值,不是阻止采购下单,而是把“数量合理吗”从个人经验问题变成可追踪的经营判断。
供应商如果只能看到突然增加或减少的正式订单,就会把预测波动当成采购风险。电商采购平台应支持滚动预测、确认订单和锁定订单三层信息,并明确每一层的责任。
例如,未来12周预测可以允许上下浮动30%;未来4周为确认订单,允许上下浮动10%;未来1周为锁定订单,原则上不得取消。供应商可以据此安排原材料和排产,零售商也不会因为一次预测误差就被迫接受过高起订量。
这里要特别注意,预测不是越精细越好。门店数量多、商品动销波动大时,过度精细的单店预测反而会制造虚假准确。对供应商而言,区域和周度层面的预测可能更有排产价值。

我在项目中会要求采购经理每次谈判后填写以下记录。它的作用不是增加文档,而是防止谈判信息只停留在个人记忆里。
| 记录项目 | 应填写内容 | 判断用途 |
|---|---|---|
| 供应商原始要求 | 数量、价格、账期、交期、配送方式 | 建立谈判前基线 |
| 数量理由 | 生产、包材、运输、现金或预测风险 | 定位约束来源 |
| 已提供证据 | 排产表、装载表、历史订单、付款政策 | 判断理由可信度 |
| 采购方可交换条件 | 季度承诺、预付款、集中提货、固定预测 | 设计非价格筹码 |
| 未解决风险 | 临期、取消、质量、交期、价格调整 | 防止只解决表面数量 |
| 最终批准条件 | 最高库存、最大现金占用、可接受加价 | 形成内部决策边界 |
如果商品日均销量稳定,且库存能够在一个生产周期内快速消化,高起订量并不会必然造成资金浪费。关键是计算“库存消化时间”是否小于“商品安全销售周期”。
例如,商品月销量为2000箱,供应商生产周期为10天,每批起订量1000箱,理论上每批库存约覆盖15天。如果商品保质期为12个月,门店销售波动小,且补货频率稳定,那么1000箱可能是合理的经济批量。
但如果月销量只有500箱,同样的1000箱就相当于两个月需求。即使商品保质期较长,也会增加资金占用、仓储和促销依赖。高起订量能否接受,不能只看保质期,还要看现金成本和需求稳定性。
生产批量一旦涉及专用模具、特殊配方或定制包装,短期内很难降下来。此时最实际的办法不是要求供应商每次少生产,而是让供应商一次完成生产,采购方按销售节奏分批提货。
这个方案必须写清楚库存所有权和仓储责任。货物是生产完成后就转移所有权,还是每次提货才转移?未提货商品放在供应商仓库,仓储费由谁承担?如果供应商发生经营风险,采购方已经支付的货物是否有保障?这些问题不明确,分批提货可能变成另一种形式的预付款压货。
如果供应商承认数量要求与账期相关,采购方可以提出分段付款、预付款、自动对账或应收融资等方案。原则是让供应商更快获得现金,同时让零售商不必一次性承受全部库存。
不过,预付款比例不能只由供应商提出。采购方应根据供应商财务稳定性、质量记录、交付历史和替代供应商数量设置上限。对于定制商品,预付款可能合理;对于标准商品,过高预付款会增加供应商切换风险。
有些供应商把高起订量、长账期、不可退货和不稳定交期同时写进合同,却无法提供任何生产或物流依据。如果市场上存在可替代供应商,采购方没有必要花大量时间设计金融和仓配方案来迁就对方。
此时更有效的动作是发起小范围比价和替代测试,把相同规格、相同配送节点和相同账期要求放进统一询价模板。只要有两到三家供应商能够在合理条件下供货,原供应商的所谓行业惯例就会自然失去谈判力量。

采购方可以说:“我们理解单次生产需要保持经济批量,不要求贵司为了我们频繁换线。我们建议季度锁定总量,按月分批提货,并把未提货数量、最长保管时间和价格有效期写入协议。这样贵司保留排产效率,我们也能按真实动销控制库存。”
这段话的重点是承认供应商的生产事实,同时把“生产完成”和“零售商实际提货”拆开。供应商获得订单确定性,采购方获得库存节奏,双方的核心风险不再重叠。
采购方可以说:“如果60天账期造成额外资金占用,我们可以讨论10%预付款、固定对账日和季度采购承诺。但对应地,希望将单次起订量从1200箱调整为800箱,并约定没有逾期记录时,三个月后自动恢复到更优付款条件。”
这比单独要求“账期必须60天”更容易获得回应,因为它把付款确定性和数量优惠放在同一个交换框架里。重要的是,付款改善必须对应明确的数量或服务改善,不能变成没有回报的单方面让步。
其中最容易被忽略的是账期起算点。供应商说“60天账期”,可能从发票开具日计算;采购方理解为签收日计算;财务则按对账完成日计算。三者相差十几天,足以改变供应商对起订量的判断。
起订量应当与商品生命周期、销售预测和供应商履约表现联动。新品进入试销期时采用较低验证批量,销售稳定后进入经济批量,促销或旺季前再通过季度锁量换取价格和供应保障。
合同可以设置季度复核机制:当连续三个月动销达成率超过90%、交付达成率超过95%、临期库存低于目标值时,双方重新评估起订量和价格;当销量连续下降或预测偏差扩大时,允许启用临时小批补货方案。
面对账期谈判中的高起订量,我不会先问“能不能降到多少”,而会依次问五个问题:
如果这五个问题没有回答清楚,继续讨价还价通常只会把问题转移到其他条款。供应商可能接受较低数量,却提高价格;接受长账期,却减少配送频次;接受分批提货,却要求采购方承担所有滞销库存。
如果你正在处理类似谈判,建议先用过去六个月的订单数据做一次小型体检:按供应商、商品、区域和订单批次拆出实际起订量,再把库存覆盖、临期金额、付款周期和配送费用放到同一张表里。
接着,分别向供应商索取生产批量、运输批量、付款条件和历史执行规则,不需要一次拿到所有敏感资料,但必须让口头要求变成可比较的业务条件。最后准备至少两套替代方案:一套偏向分批提货,一套偏向付款结构调整,并用综合成本而不是采购单价做最终判断。
高起订量真正难解决的原因,通常不是供应商太强势,而是采购方还没有把风险拆开、定价并分配。当生产、物流、现金和库存责任被放进同一个交易结构后,谈判就不再是“谁让步更多”,而是“哪种方案能让总成本和供应风险同时处于可接受范围”。这也是连锁零售商使用电商采购平台时,最值得沉淀为系统规则和组织能力的一项经验。

我在谈连锁渠道采购时,最困惑的是供应商一开始把起订量说得非常坚决,但一谈到现款、缩短账期或减少包装要求,数量又能往下调整。我想知道应该先核实哪些信息,才能避免把供应商的谈判策略误判成生产限制。
我处理这类问题时,不会先问“最低能做到多少”,而是先把起订量拆成四种成本来源:原料采购批量、生产排产批量、包装印刷批量,以及供应商为账期承担的资金成本。四者混在一起时,采购方很容易把一个可协商的数量,误认为不可突破的工厂门槛。
第一步是要求供应商分别给出“无定制现货量、常规包装量、专属包装量、专属配方量”。如果四种场景都给出同一个起订量,通常更像销售口径,而不是精确的生产约束。
下面是我在一次连锁零售采购复盘中使用的核验表: 核验项目供应商初始说法进一步拆解后判断 常规商品每款5000件仓库已有约1800件库存或排产口径偏紧 外包装每款5000套印刷厂最低约3000套存在下调空间 专属标签每款5000件标签最低约1000张不应与整批成品绑定 账期成本月结60天才需5000件现款可降至2000件数量实际是资金条件 第二步是做一个“条件交换矩阵”,不要单独压低起订量。
例如,把5000件拆成2000件首单加3000件滚动补货,或将专属包装改为通用包装加贴标。我的经验是,供应商往往不愿意无条件降低数量,但愿意在交付节奏、包装方式、付款节点之间交换。第三步是要求对方给出低于起订量后的具体加价,而不是只说“做不了”。
如果3000件时每件增加0.18元,采购方就能把这笔成本与库存占用、滞销损耗和现金流成本放在同一张表里比较。若对方既不给加价方案,也不给工艺解释,起订量大概率仍是谈判锚点。我通常把以下信号视为“可以继续谈”:不同付款方式对应不同起订量;不同包装方式对应不同起订量;同一供应商给其他渠道的数量明显更低;
或者供应商能接受分批交货。相反,如果涉及专属模具、特殊原料和法规检测,起订量就更可能是真实约束。最终判断不要看供应商是否松口,而要看低起订量方案的总成本。采购方应比较“高起订量低单价”和“低起订量高单价”两种方案的库存资金、仓储、损耗及缺货风险。
只要低起订量方案的综合成本更低,就没有必要为了追求表面单价而接受过量采购。
我以前只盯着采购单价和账期天数,后来发现账期变长后,供应商往往会同步提高起订量。我想知道怎样把资金成本、库存积压和毛利变化放在一起计算,而不是凭感觉判断这笔交易划不划算。
账期谈判中最容易被忽视的一点,是供应商承担的并不只是“晚收钱”,还包括库存生产后无法快速回款的风险。因此,采购方不能只用“多30天账期值多少钱”来判断,而要计算额外起订量带来的库存占用和滞销概率。我在复盘一组连锁门店订单时,先把月均销量、供应商单价、账期和安全库存统一成同一口径。
假设某商品单价为24元,月均销量为1200件,正常账期为30天;供应商提出月结90天,但要求起订量从1200件提高到3600件。表面上看,采购方多拿了60天资金,但库存也增加了约2000件。
项目30天账期方案90天账期方案 起订量1200件3600件 采购金额28800元86400元 额外占用资金基准约57600元 按年化资金成本8%估算基准约4608元/年 若滞销损耗率为6%约1728元约5184元 在这个例子里,90天账期带来的资金收益并不是86400元全部免费使用。
真正需要比较的是节省的资金成本,是否足以覆盖新增库存的仓储、损耗、调价和退货风险。如果商品生命周期短、促销波动大,账期延长反而可能把现金流问题转化为库存问题。我建议把账期和起订量设计成阶梯,而不是接受一个二选一的套餐。
例如:1200件对应30天账期,2000件对应60天账期,2800件对应90天账期,并设置滚动补货和季度返利。这样可以观察实际动销,而不是一开始就为最长账期支付过量库存。还要注意“账期起算点”。
有些合同从发货日开始计算,有些从入库验收开始计算,还有些从对账确认日开始计算,实际差异可能达到10至20天。我的做法是把起算点、对账周期、发票要求和异常退货是否暂停账期全部写进订单条款,否则名义上的90天账期可能只剩下70天左右。
判断标准可以简化为:延长账期带来的资金收益,大于新增库存的资金成本、仓储成本和预估损耗,且不会明显降低周转率,交易才值得接受。如果商品周转慢于45天,我通常不会为了更长账期直接接受三倍起订量,而会优先争取分批交付。
我曾经遇到过门店觉得商品卖得不错,采购部门也想一次多买一点,但供应商仍然坚持高起订量。我的疑惑是,谈判时到底应该拿哪些数据证明真实需求,才能把“我们会卖掉”变成供应商愿意执行的补货方案。
供应商不接受分批采购,很多时候不是不相信采购方,而是不相信采购方的销量预测。谈判中只展示年度销售目标没有说服力,因为目标不能直接转化为生产排期。真正有效的是把需求拆到单店、单周和单SKU,并展示预测误差。我在一次多门店采购项目中,放弃了原先的年度采购承诺,改用过去12周的实际数据建立需求区间。
数据显示,20家门店的周销量中位数为286件,但最高周销量达到470件,最低周销量只有158件。供应商看到这组数据后,才意识到一次性按最高销量备货会制造明显库存风险。
数据维度建议提供的指标用途 门店层面有销量门店数、单店周销、中位数判断真实覆盖面 商品层面动销率、售罄率、退货率判断库存能否消化 时间层面近4周、12周、促销周销量区分常态需求和活动峰值 预测层面预测销量与实际销量偏差评估采购承诺可信度 补货层面交付周期、缺货天数、安全库存确定合理批次 第二个关键数据是“门店覆盖率”,而不是总采购量。
假设全年计划采购12000件,但首批只有30家门店上架,每家每周销售5件,那么首批合理需求可能只有600件左右。把全年数字直接拿来证明首单需求,会让供应商怀疑采购方在用远期目标掩盖当前动销不足。第三个关键数据是预测偏差。我通常会计算过去几次订单的预测销量与实际销量差异。
例如预测1000件、实际760件,误差为24%;如果连续三次误差都超过20%,就不应要求供应商按预测峰值一次生产。更合理的方案是首单按保守值下单,再用补货承诺换取生产优先级。
谈判方案可以设计为“锁产能、不锁库存”:采购方承诺一个季度总量,例如3000件,但拆成1000件首批、1000件按销量触发、1000件保留选购权。供应商获得产能预期,采购方避免一开始承担全部库存。需要注意,选购权必须写明有效期、价格锁定方式和原料涨价处理规则。
我还会把补货触发条件写得足够机械化,例如“连续两周周转率达到目标,且可售库存低于14天需求时触发下一批”。这比“卖得好就补货”更容易执行,也更容易在采购、门店和供应商之间形成一致判断。
我已经确认供应商的起订量不是随口报价,但这个数量仍然超出门店实际消化能力。如果直接放弃,前期选品和渠道投入都会浪费;如果硬着头皮采购,又可能形成库存。此时应该如何设计一个能落地的折中方案?
确认起订量是真实约束后,继续单纯压价或压数量通常不会有效。我的处理顺序是先改变采购对象,再改变交付方式,最后才考虑是否更换供应商。因为很多高起订量问题,本质上不是供应商产能不足,而是采购方把多个独立变量绑定成了一个订单。第一种方案是合并SKU,但必须确认合并后不会制造新的库存风险。
例如同一基础款可以共享原料和生产批次,只在颜色、尺码或标签上做差异。采购方可以把四个SKU分别800件,改成共享生产批次3200件,再按门店需求分配。前提是供应商允许混装、分色和分批出货。第二种方案是把专属定制改为后段定制。
原先供应商可能要求每个专属包装起订5000套,采购方可以改成通用白盒或通用内袋先生产,进入仓库后再贴标、套袋或组合。虽然每件会增加0.2至0.5元的后处理成本,但通常比一次性承担大量专属包装库存更安全。
方案适合情况主要代价风险控制 合并SKU生产基础原料和工艺相同分拣与库存管理复杂明确混装规则 通用包装后定制差异主要在标签和外观增加后处理费用小批量验证包装质量 锁产能分批交付供应商排产稳定可能有仓储或保管费约定交付窗口 联合采购多个区域需求相近协调成本较高统一质量标准 替换供应商综合成本长期不合理重新验证周期较长保留备选供货源 第三种方案是“锁总量、不锁交付”。
例如季度承诺4000件,但只支付首批1000件,其余3000件在90天内按月交付。合同中要写清楚未提货的责任边界、原料价格变动、质量标准是否重新检验,以及供应商是否可以把这批货转给其他客户。我不建议在没有销售证据时用联合采购解决问题。
多个区域或多个渠道合并后,表面上能达到起订量,但各方的包装、交货、退货和促销节奏不同,最后可能只是把一个人的库存风险分散成几个人的协调风险。只有商品规格统一、需求周期接近,联合采购才真正有效。最后要设定退出阈值。
我的做法是给试运行方案设置30至45天复盘点,重点看实际动销、库存周转、缺货率和供应商准时交付率。如果分批交付后的综合成本已经接近更换供应商的成本,就应启动第二供应源,而不是无限期迁就高起订量。
