电商采购合同最容易出问题的地方,往往不是价格谈高了,而是合同签完以后没人能准确回答:这批货到底按哪个版本交付、验收以什么为准、延期几天算违约、退货费用谁承担、平台里的哪条记录可以作为证据。我曾参与过一批促销季采购复盘,订单金额约86万元,供应商并未完全拒绝履约,但因为合同附件、采购单和聊天记录存在三个版本,团队花了11个工作日才核清责任。对采购新手来说,合同管理不是“把合同上传到电商采购平台”这么简单,而是把需求、承诺、执行、验收、付款和争议证据连成一条可追溯链路。
电商采购平台:采购新手进阶版:合同管理的完整方法与步骤
我判断一份采购合同是否合格,不先看格式是否专业,而是先看它能不能在供应商延期、质量争议或价格变化时,快速回答五个问题:买什么、交多少、何时交、怎样验收、出问题由谁承担。只要其中一项只能依赖口头解释,合同就存在执行漏洞。
合同管理的本质,是把采购业务里的“默认理解”改造成“双方都能核验的事实”。例如,“尽快发货”不能作为交付承诺,“促销前到货”也不能作为时间节点;应该改写为“供应商须在6月18日18时前完成全部货物交付至指定仓库,并以仓库签收时间为到货时间”。
在电商采购场景中,合同通常不是孤立存在的。它至少要和采购申请、比价记录、供应商报价单、审批记录、采购订单、交付单、验收单、发票以及付款凭证关联。若只保存最终盖章文件,后续很难证明某个条款是如何形成的,也无法判断执行时到底使用了哪个版本。
我通常把合同资料分成三层。第一层是交易主文件,包括框架协议、采购合同和补充协议;第二层是业务附件,包括报价单、规格书、交付计划和质量标准;第三层是履约证据,包括签收单、验收记录、异常单、整改记录和付款凭证。
三层资料不能只靠文件名区分,而应该在电商采购平台中建立关联编号。比如合同编号为HT-2026-018,采购订单可以使用HT-2026-018-PO03,第三批验收记录使用HT-2026-018-PO03-QA03。这样做的价值在于,发生争议时可以从合同直接追溯到具体批次,而不是在邮箱、聊天软件和个人电脑中反复搜索。

第一类是不确定的交易范围,例如买的是标准品还是定制品,包装是否包含在报价内,赠品和备品是否计入数量。第二类是不确定的履约结果,例如“合格品”的判定到底由谁完成,瑕疵率按整批还是按抽检样本计算。第三类是不确定的责任边界,例如运输途中破损、仓库拒收、平台促销临时取消等情况由谁承担。
对采购新手而言,最有效的改进不是一开始就制作几十页复杂模板,而是先把这三类不确定性拆出来,逐条变成可填写、可核验、可留痕的字段。字段越清楚,合同审核越快;规则越能被系统执行,业务人员越不容易绕开流程。
电商采购通常受活动排期、流量波动和库存周转影响。日常采购可能有两周时间完成询价、审批和签约,但大促前的补货可能只剩三到五天。时间一紧,团队往往先通过聊天软件确认数量和价格,再让供应商发货,最后补签合同。
这种做法短期看似提高了速度,实际却把最重要的条款留到了事后。供应商可能认为价格只适用于首批,采购方却认为它适用于整个活动周期;仓库可能按外箱数量收货,采购方却按单品数量核算;财务可能要求合同含税,供应商报价却是未税价。
我见过一个较典型的情形:某次活动采购12000件赠品,供应商承诺分两批交付。第一批按期到货,第二批晚了4天。采购方认为只要影响活动就应承担全部损失,供应商则认为合同只写了“分批交付”,没有写每批的具体日期。最终双方争议的重点不是有没有延期,而是第二批交付计划是否构成合同义务。
新手经常按照单笔金额决定合同管理力度,觉得金额小就可以简化。这个判断并不可靠。低单价商品如果采购频次高、SKU多、退换货复杂,累计管理成本可能高于一笔高价值定制采购。
我建议用“金额、复杂度、替代难度、业务影响”四个维度判断合同风险。金额只有一个维度;一批售价很低但直接用于平台活动的包装材料,一旦延期,可能导致整场活动无法发货,其业务损失远高于合同金额。
| 采购类型 | 合同金额特征 | 主要风险 | 建议管理方式 |
|---|---|---|---|
| 标准现货商品 | 单笔金额较低、可替代 | 错发、短装、价格波动 | 简化合同,但必须保留订单、交付和验收记录 |
| 活动专用物料 | 金额中等、时间敏感 | 延期导致活动损失 | 锁定批次、时间和逾期处理规则 |
| 定制包装或定制商品 | 金额不一定高、替代困难 | 打样偏差、知识产权、返工责任 | 必须配置样品确认、变更流程和验收标准 |
| 关键原材料 | 金额较高、持续采购 | 供应中断、价格联动、质量波动 | 采用框架合同加分批订单,并设置供应保障机制 |

当供应商数量从十几家增加到几十家,合同管理难点通常从“有没有合同”变成“使用的是哪一版合同”。常见的版本问题包括:采购部保存了最终版,供应商手里是修改前版本;法务更新了付款条款,业务仍在使用旧模板;质量附件改过一次,但采购订单没有同步更新。
解决方法不是要求所有人记住版本,而是让版本本身具备唯一身份。合同正文、附件、补充协议都应有版本号、生效日期和替代关系。电商采购平台应限制失效版本继续被引用,新增采购订单只能选择有效版本,否则系统会把错误带入更多订单。
盖章只说明双方对某份文件作出形式确认,不代表合同已经具备可执行的业务细节。如果合同正文写着“按双方确认的规格供货”,但规格文件没有签字、日期或版本号,真正发生争议时,双方仍然可能对“确认过的规格”有不同理解。
我会把盖章后的合同再做一次“执行可读性检查”:让没有参与谈判的仓库人员只看合同及附件,回答商品是什么、什么时候到、怎么验收。若仓库人员还要去问采购或翻聊天记录,说明合同并没有完成业务交接。
报价单适合表达价格条件,但通常不适合独立承担完整合同功能。报价单里可能写了“含运费”,却没有写配送区域;写了“交期7天”,却没有说明从下单、付款还是确认样品开始计算。报价单还可能随时更新,缺少版本和签署依据。
正确做法是将报价单中的关键内容提取到合同或采购订单中,同时保留原报价单作为定价依据。尤其要把税率、运费、阶梯价格、最低起订量、有效期和返利条件逐一转化成结构化字段。
总量条款只能说明最终要买多少,不能说明每一批什么时候到。对于库存和活动采购,分批交付本身就是核心履约义务。合同至少应列明每一批数量、计划到货日、交付地点、允许提前或延后的范围,以及供应商需要提前多久通知变更。
如果确实无法固定每批数量,可以约定滚动预测机制,例如采购方每周提供未来四周预测,其中第一周为锁定数量,第二至第四周为参考数量。这样既保留供应弹性,又不会让供应商把所有预测都视为无约束信息。
“符合国家标准”并不一定足够,因为不同商品可能适用多个标准,且国家标准未必覆盖包装、色差、尺寸偏差、标签位置、功能稳定性等电商履约问题。采购方应把外部标准和内部验收标准结合起来。
例如定制纸箱的验收,不能只写“材质合格”,还应写明长宽高允许误差、承重测试方法、印刷色差容忍范围、条码可识读率、外箱破损处理和抽检比例。验收标准越接近实际使用场景,争议越少。
有些合同把延期违约金写成每天合同总额的5%,看起来很有威慑力,但没有规定违约金上限,也没有区分部分延期和全部延期。过高且缺乏合理依据的条款,实际执行时可能引发新的争议。
我更倾向于按事件类型拆分责任:延期按未交付部分金额计算,短装按短缺数量对应金额处理,质量不合格则区分返工、换货和退货。对活动采购,可以另外约定关键日期的特别责任,但应明确损失证明和责任上限。
合同签署只是履约管理的起点。真正高频的风险往往发生在签约之后,例如供应商没有确认排产、原材料价格变化、包装样确认延迟、物流线路变更或仓库临时调整收货时间。
合同签署后至少要建立三个提醒:交付前确认、到货前确认、验收后关单。对于连续采购,还应按月检查价格、交付及时率、质量合格率和异常关闭时长,避免合同变成没人使用的存档文件。

我在审核采购合同前,会先问四个问题。第一,商品是否容易替代;第二,质量问题是否会造成批量损失;第三,延期是否会影响销售或履约;第四,发生争议后是否容易取得证据。四个问题的答案,比单纯看采购金额更能决定合同复杂度。
| 判断维度 | 低风险表现 | 高风险表现 | 合同应增加的内容 |
|---|---|---|---|
| 替代难度 | 市场上有多个可替代供应商 | 专用模具、定制工艺或独家资源 | 备选供应、模具归属、退出安排 |
| 质量影响 | 瑕疵可在入库前发现并替换 | 问题会影响消费者或批量销售 | 检验方法、追溯批次、召回和赔偿机制 |
| 交付敏感度 | 延期不会影响销售安排 | 与活动、平台时效或客户承诺绑定 | 分批计划、预警时点、延期责任 |
| 证据可得性 | 有标准订单和系统验收记录 | 依赖口头确认或外部聊天记录 | 系统留痕、签收规则、照片和检测报告 |
如果四个维度中有两个以上属于高风险,我通常不会建议使用最简采购单,而是采用“主合同加订单加附件”的结构。主合同负责稳定规则,订单负责数量和时间,附件负责规格和验收。这样既不需要每次重复谈判,也能适应不同批次的采购变化。
固定项是供应商和采购方长期不变的合作规则,例如保密、知识产权、开票要求、争议解决和廉洁条款。变量项是每次订单都会变化的内容,例如数量、单价、批次、交期和收货地址。触发项是只有特定事件发生时才启动的规则,例如价格超过波动区间、连续两批质量不合格、延期超过关键节点。
这种分类可以显著减少合同维护成本。固定项进入框架合同,变量项放进采购订单或订单附件,触发项则写成清晰的判断条件。新手最容易犯的错误,是把所有内容塞进一份永远修改的长合同,最终导致每次下单都要重新确认整套条款。
合同中的“及时、合理、完整、合格、严重、尽快”等词并非不能使用,但不能成为唯一判断依据。每个形容词后面都应当补上时间、比例、范围或动作。
合同条款能够被计算,系统才有机会自动提醒;能够被提醒,团队才可能在违约发生前采取行动。这也是电商采购平台区别于普通文件存储工具的关键价值。

合同管理的第一步不是复制上一份合同,而是明确本次采购的业务目标。采购申请至少应包含商品用途、预计数量、目标到货日、收货地点、预算、供应商限制、质量要求和业务优先级。
如果需求本身不清楚,合同模板再完善也只能把模糊信息包装得更正式。比如业务部门只写“采购一批活动礼品”,采购人员就无法判断是否需要定制标识、是否分仓发货、是否必须在活动前完成入库。
我建议采购申请设置“不可妥协条件”和“可协商条件”。不可妥协条件包括到货日、关键规格和合规资质;可协商条件包括付款比例、包装方式和交付批次。这样谈判时不会为了小优惠牺牲真正重要的业务目标。
比价前要先统一询价表。供应商必须在同一张表中填写含税单价、最小起订量、交期、运费、付款方式、质保期、样品费用和报价有效期。否则看起来是三家报价,实际上比较的是三种不同的交付方案。
对于定制采购,还应要求供应商确认打样周期、修改次数、模具费用、量产偏差和不合格品处理。报价低但不含打样、检测和返工的方案,最终成本可能更高。
标准品、低金额、可替代的采购,可以采用简版采购合同或订单条款;重复采购、价格波动明显的商品,适合采用框架合同;定制品和活动物料,则要把样品确认、交期节点和验收附件写得更细。
合同结构确定后,采购人员应在电商采购平台中选择对应模板,避免所有采购都使用同一份长模板。模板应根据采购类型配置必填字段,缺少关键字段时不允许提交审批。
这一阶段要特别关注价格、税费、交付、验收和付款之间的连接。价格条款不能脱离数量和交付条件;付款条款不能脱离验收结果;验收条款不能脱离退换货和质量责任。
例如,如果约定“验收合格后支付90%货款”,就必须定义验收合格的时间、验收未完成时付款如何处理,以及剩余10%是质保金还是待结款。否则付款条件看似保护采购方,实际上可能造成供应商现金流压力和后续扯皮。
合同审批不应只看语句是否通顺,而应按角色分工审查。业务人员确认商品和交付,采购人员确认价格和供应商条件,财务人员确认税费和付款,法务或管理人员确认责任、合规与退出机制。
审批意见必须和版本绑定。不能出现审批通过的是A版本,供应商签署的是B版本的情况。系统最好在签署前自动校验正文、附件和订单是否为同一版本,并记录每次修改的差异。
签署完成后,采购人员要把合同中的关键节点转成任务或提醒。最少包括:供应商排产确认、样品确认、发货通知、到货验收、异常反馈、发票提交和付款申请。
我建议设置“交付前两次确认”。第一次在计划交付日前3至5天,确认生产、包装和物流;第二次在发货前,确认实际数量、箱数、物流单号和预计到达时间。这个动作看似增加了几分钟沟通,却能提前暴露大部分延期风险。
仓库收货不等于验收合格。收货记录只能证明货物到达,不能证明数量、外观和功能符合约定。建议将收货、质检和最终验收分成不同状态,并为每种状态设置责任人。
出现异常时,不要只在系统里写“质量有问题”。应记录问题批次、数量、照片、检测结果、发现时间、供应商回复、处理方案和最终关闭时间。若采用退货、换货、折价或返工,应在异常单中注明对合同金额和付款计划的影响。
付款前应执行合同、订单、收货、验收和发票的匹配。对于分批采购,不能因为合同总量已完成就默认所有批次均可付款。每一笔付款都应该能追溯到具体订单和验收结果。
合同关闭后,还要将实际交付数据反馈到供应商评价中。评价不应只看采购价格,还应包括准时交付率、质量合格率、异常响应时长、发票准确率和退换货完成时长。

商品名称必须结合规格、型号、尺寸、材质、颜色、包装和适用场景。对SKU较多的采购,建议将商品明细独立成附件,并保留SKU编码、图片、样品编号和版本日期。
定制商品尤其要写清“以什么为准”。可以约定以双方签字确认的样品、打样文件或电子规格书为准,并明确样品与量产之间允许存在的偏差范围。如果样品只通过聊天软件发送,没有编号和确认时间,量产后很难判断供应商是否偏离约定。
价格条款至少要回答四个问题:单价是否含税,是否含运费,是否包含包装和检测,价格是否随数量或原材料变化。对于阶梯价格,应明确适用的是单批数量、月累计数量还是合同总量。
返利和折扣也要写清触发时间及结算方式。例如“年度采购额达到100万元返3%”仍然不够完整,还需说明采购额按含税还是未税计算、退货订单是否扣除、返利以货款抵扣还是现金支付。
交付条款不能只写日期,还要写交付地点和完成标准。是货物交给物流公司算交付,还是送达仓库并完成签收才算交付?如果运输途中发生破损,谁负责举证、谁承担补发费用?这些问题都应在合同中说明。
对于多仓发货,要把仓库地址、分配数量和允许调整的规则列入订单附件。临时改仓时,必须在系统中产生变更记录,不能只依靠电话通知。否则供应商按旧地址发货,双方都可能认为是对方造成了损失。
验收通常包括数量验收、外观验收、功能验收和资料验收。数量验收确认实收数量与订单一致;外观验收确认破损、污渍、色差和包装;功能验收确认商品实际性能;资料验收确认合格证、检测报告、批次信息或授权文件。
验收异议期限要结合商品特点设置。标准包装商品可以在到货后几个工作日内提出外观异议;需要安装、测试或使用后才能发现问题的商品,则不能简单以签收作为质量终点。
抽检规则应写清样本数量和判定方式。比如每批抽取50件,若关键缺陷超过0件或一般缺陷率超过2%,则整批进入复检。具体标准应由质量团队或业务负责人确认,采购人员不要凭经验随意编写。
电商采购中最常见的变化包括数量调整、颜色替换、交期提前、收货地址变化和包装方式变化。合同应明确哪些变更需要双方书面确认,哪些属于采购方单方通知,哪些变化会触发价格重新核算。
变更记录至少应包括原条款、变更后条款、变更原因、生效时间、影响金额和审批人。系统中保留变更前后的差异,比单独上传一份“最终版”更有价值,因为它能解释价格和交期为何发生变化。
违约条款要让业务人员知道出了问题之后先做什么。建议按“通知、补救、替代履约、费用承担、合同解除”的顺序设计。比如供应商延期后,采购方先发出书面催告;超过约定宽限期仍未交付,采购方可以采购替代货物,合理差价和额外物流费由责任方承担。
合同解除条件不能只写“对方严重违约”。应尽量列举连续几次质量不合格、关键节点延期、资质失效、擅自转包、拒绝整改等可识别情形。对长期合作供应商,还应明确库存、模具、半成品和未结算费用的处理方式。
合同生命周期通常包括起草、评审、审批、签署、生效、履约、变更、续签、到期和归档。每个状态都应有责任人、进入条件和退出条件。比如合同没有完成供应商签署,就不能自动进入生效状态;合同到期前如果没有续签或终止确认,系统应提前提醒。
历史合同可以分批导入,但不要只导入文件。至少要补充合同编号、供应商、合同类型、金额、币种、签署日期、生效日期、到期日期、付款条件和关联订单。否则系统里虽然有文件,搜索和预警仍然无法工作。
合同全文适合阅读,但不适合做自动提醒。交付日期、质保期限、付款节点、违约金比例、最低起订量和价格有效期等信息,最好同时以字段形式保存。
结构化字段不是为了增加录入工作,而是为了让系统能做三件事:到期提醒、异常校验和数据分析。例如合同约定到货日为7月20日,系统就能在7月15日提醒采购确认排产;如果订单交期超过合同允许范围,系统可以提示人工复核。
不同角色应拥有不同权限。采购人员可以发起合同和维护订单,法务或管理人员可以审核条款,财务人员可以查看付款条件和发票状态,仓库人员只需要访问与收货验收相关的内容。
对已生效合同,应限制直接编辑。任何修改都应通过补充协议或变更流程完成,并保留原版本。对失效合同,要限制新订单引用;对即将到期合同,要提醒负责人确认是否续签。
第一个是合同关联订单率,反映合同是否真正支撑采购执行。第二个是验收证据完整率,反映收货之后是否形成可核验记录。第三个是合同到期提前处理率,反映团队是否总在临期被动处理。第四个是异常关闭时长,反映供应商管理和内部协同效率。
这些指标比“上传了多少份合同”更有意义。文件数量只能代表存储动作,不能代表管理质量。一个上传了500份文件、但只有一半订单能关联到验收记录的系统,实际控制能力可能仍然很弱。

这类采购不必套用复杂的框架合同,否则审批时间和维护成本可能超过风险本身。可以使用简版采购条款,重点锁定商品规格、数量、单价、税费、交期、收货地址、退换货和开票要求。
取舍在于:减少合同深度,换取更高处理速度;但不能减少履约证据。即便不签长合同,也应保留订单、物流、签收、验收和异常记录。低金额不等于可以没有责任边界。
这类采购首先锁定关键日期,再谈价格优化。合同应设置分批交付计划、发货确认节点、延期预警、替代采购和活动取消时的处理方式。
如果供应商无法承诺固定交付日,可以考虑拆单采购,将一部分订单分配给备选供应商。这样会增加采购协调和物流成本,却能降低单一供应商延期导致整体活动失效的风险。
定制采购必须把样品确认放在合同前置环节。样品应编号、拍照或留存电子文件,并由双方确认。量产前要再确认生产版本,不能默认“样品确认”自动等同于“量产标准确认”。
取舍在于:严格打样会延长前期周期,但能明显降低批量返工和退货成本。对于颜色、尺寸和印刷内容敏感的商品,宁愿多花两天确认样品,也不要把整个批次当成最终验收环节。
优先考虑框架合同加分批订单。框架合同固定付款、质保、保密、合规和争议处理;每个订单单独写数量、单价、交期和仓库。价格波动明显时,可以引入指数联动或定期复核机制,但要写清数据来源、触发阈值和调整上限。
长期合作并不意味着可以减少记录。恰恰因为订单多、合作久,才更需要保留每批交付和质量表现。否则供应商评价会被“总体感觉”替代,采购方也无法识别质量逐步下降的趋势。
新供应商往往报价有吸引力,但产能、资质、交付稳定性和售后能力需要验证。合同中应设置较小的试单、样品确认、分阶段付款和质量留款,避免一开始就承担全部供应风险。
付款安排可以与履约节点绑定,例如样品合格支付小比例预付款,首批验收合格后支付大部分货款,剩余款项在质保期或异常关闭后支付。具体比例应结合行业惯例和供应商议价能力确定,不宜机械套用。
当市场供给紧张或供应商具有稀缺能力时,采购方未必能争取到完整的强势条款。这时应把有限的谈判资源放在最关键的风险上,例如交期确定性、关键质量指标、停供通知期和异常响应时间。
取舍在于:为了获得供应保障,可能需要接受较高价格、较长预付款周期或较低违约上限。但即使在弱势谈判中,也应争取保留交付记录、质量追溯、变更通知和替代采购权,这些是后续降低损失的基本工具。

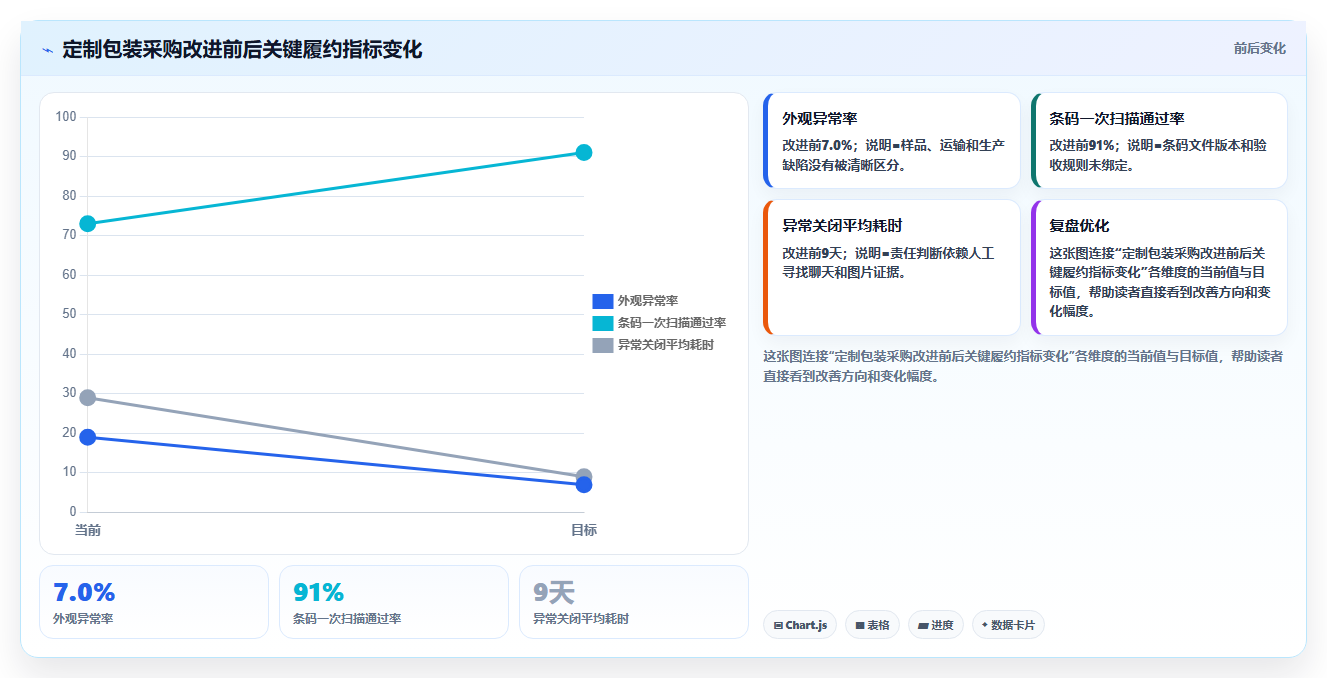

下面这个案例来自我整理的一类典型项目,采购内容是电商活动使用的定制包装盒,合同金额约32万元,数量约8万套,涉及两个仓库和三次分批交付。项目开始时,供应商报价单写明单价、纸张材质和预计交期,但没有明确印刷色差、内衬尺寸和分仓数量。
第一批到货后,仓库发现约7%的包装盒存在压痕,部分条码无法扫描。采购方认为这些问题属于明显质量缺陷,供应商则认为外箱运输造成的压痕不属于生产责任,且条码内容是采购方后续提供的文件。
复盘时发现,双方各自都有依据:供应商保存了采购方确认过的设计文件,采购方保存了仓库拍摄的异常照片,但没有一份文件同时说明最终版本、包装要求和条码验收标准。
这些表并不是为了增加文档,而是把原来散落在不同人员手中的事实集中起来。每张表都绑定合同编号和订单编号,且只允许使用一个有效版本。供应商确认样品后,系统自动冻结样品版本;如果业务部门要改设计,必须发起变更并重新确认。
改进后的第二次采购,合同正文只增加了约两页,但附件字段更加具体。供应商按批次提交发货信息,仓库按抽检结果填写验收,异常批次由采购人员在系统内发出整改要求。第二批采购中,异常率从7%左右下降到2.1%,异常关闭平均耗时从9天降到3天。
这里最值得注意的是,质量改善并不完全来自供应商能力提升,也来自双方对“什么算不合格”有了共同定义。合同管理对质量的作用,常常不是直接把质量变好,而是让质量问题更早暴露、更快定位、更容易处理。

如果企业刚开始建设电商采购平台,不必一开始就上线所有复杂功能。我建议先完成四项基础动作:统一合同编号、强制维护交期和验收字段、关联采购订单与付款记录、建立到期和交付提醒。这四项能够先解决版本混乱、节点遗忘和证据分散的问题。
第二阶段再加入供应商评分、价格趋势、异常分析和自动续签提醒。系统建设应围绕业务痛点迭代,而不是为了展示功能数量。采购人员真正需要的不是更多按钮,而是少做重复核对、少依赖个人记忆,并且在出现争议时能快速还原事实。

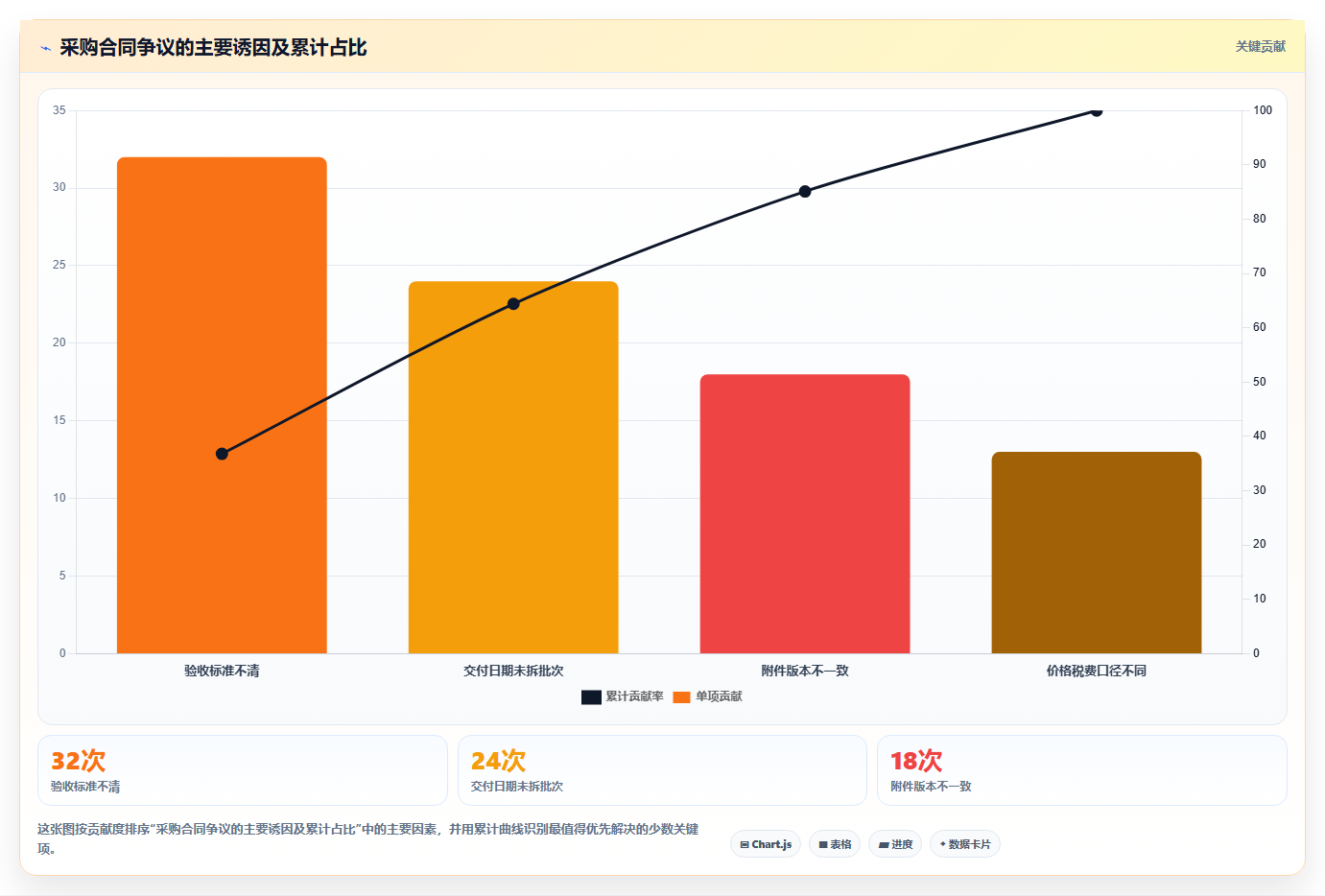

正常订单往往只能证明流程顺利完成,异常订单才真正暴露合同设计是否有效。哪些供应商经常延期,哪些商品验收争议最多,哪些仓库的异常反馈最慢,哪些付款节点最容易卡住,这些数据都应反过来影响下一轮合同谈判和供应商选择。
例如,同一供应商的准时交付率可能达到96%,看起来表现不错,但如果剩余4%的订单全部集中在大促节点,实际风险可能远高于全年平均值。采购分析不能只看平均数,还要看关键日期、关键SKU和关键仓库的分布。
选择电商采购平台时,不要只问能不能上传合同、发起审批和导出报表。更关键的问题是:合同能否关联报价、订单、收货、验收、发票和付款;变更是否有版本差异;到期和交付是否能自动提醒;异常是否能追溯到具体批次。
如果平台只能保存文件,却不能管理合同字段和履约节点,企业仍然需要依赖表格、邮件和聊天软件完成核心工作。这样的系统看起来完成了数字化,实际上只是把纸质档案换成了电子档案。
如果你是刚开始负责合同管理的采购人员,我建议不要等待制度全部完善,可以选取最近一个月内的20笔采购订单做小范围检查。把它们按标准品、活动物料、定制品和长期采购分类,统计合同关联率、附件完整率、验收记录完整率和异常关闭时长。
我的核心观点是:电商采购合同管理的先进程度,不取决于合同写了多少页,而取决于一笔采购从需求到付款结束后,团队能否在几分钟内还原“谁在什么时间,以什么版本,承诺了什么,交付结果如何”。采购新手真正的进阶,不是学会更多法律术语,而是学会把商业承诺写成字段、节点、标准和证据。先从20笔真实订单开始治理,再逐步把有效规则固化到电商采购平台中,通常比直接购买一套复杂流程更容易成功。
我刚开始做电商采购时,以为合同管理就是把供应商报价、付款方式和交期写进模板,后来才发现真正容易出问题的是版本、验收和异常处理。我想知道,一份采购合同从谈判前的准备到履约结束,怎样做才能既不拖慢下单,又能在争议发生时拿得出证据?
我实际参与过一次家居类电商采购流程改造:团队有38家供应商、126份有效合同,原来主要靠邮件附件和共享表格管理。第一次盘点时发现,17份合同找不到最新盖章版,9份合同的交期与系统采购单不一致,3家供应商已经更换收款账户但没有完成正式变更。结果不是单纯的文档混乱,而是付款、补货和索赔都缺少可执行依据。
我的判断是,采购合同管理不能从合同模板开始,而要从业务事实开始。先明确采购对象、交付节点、验收标准、结算口径和异常责任,再把这些内容固化成合同条款,最后才是归档和提醒。顺序反过来,合同看起来很完整,实际仍然无法处理争议。
一份可落地的合同流程,建议拆成六步: 采购需求确认:记录商品编码、规格、数量、目标成本、交付仓库、最晚到货日和可接受替代品。供应商资料核验:核对主体名称、统一社会信用代码、收款账户、授权签字人、开票信息和历史履约记录。
商务条件谈判:不要只谈单价,还要同时谈起订量、价格有效期、补货周期、运费、税率、促销支持和缺货责任。合同条款评审:采购、财务、法务或业务负责人分别确认自己承担的风险,避免由采购人员单独判断所有条款。
签署与版本归档:合同编号、版本号、生效日期、附件清单和审批记录必须一一对应,作废版本不能继续出现在日常搜索结果中。履约与关闭:收货、质检、对账、付款、索赔、补充协议和续签意向都要回写到同一合同记录。
我后来把合同台账改成了以下字段,最有价值的不是合同名称,而是能直接触发行动的字段: 字段具体记录方式解决的问题 交付节点约定日期、宽限期、逾期起算点分开记录避免把自然日、工作日和入仓日混为一谈 验收标准抽检比例、合格率、异议期限、证据要求避免收货后才发现没有退换依据 价格条件含税单价、运费、阶梯价、调价通知期避免报价单与结算金额不一致 付款条件付款触发事件、发票要求、扣款范围避免付款节点只写一个模糊比例 变更记录变更事项、原条款、新条款、批准人和生效日避免口头承诺取代正式合同 电商采购最容易被忽略的是验收条款。
比如“质量合格后付款”看似合理,但没有说明谁判定、抽检多少、多久提出异议,发生争议时双方仍然各说各话。我通常会把验收拆成外观、数量、功能、包装和合规文件五类,并明确每一类的判定方式。在工具选择上,合同数量较少时,结构化表格加统一文件夹可以启动,但必须设置唯一合同编号、下拉字段、权限和到期提醒。
供应商超过20家、合同超过50份,或采购单、入库单、发票和合同需要关联时,使用某采购管理平台会更稳妥,因为它能把合同条件与业务单据关联,而不是只保存附件。我改造后的团队,用合同编号关联采购订单和入库单,合同查找平均耗时从约11分钟降到2分钟;付款争议从每月平均8起降到3起。
这个结果并不是因为换了一个系统,而是因为我们先统一了字段和责任,再让工具承载流程。新手可以把合同关闭标准设为:货物完成验收、发票完成核验、应付账款完成对账、质量或交期争议已经关闭、原件和补充协议齐全。只要其中一项未完成,合同就不应简单标记为已完成,否则后续追责时很容易漏掉尾款、押金或索赔。
我以前和供应商谈判时,最关心的是报价能不能再降一点,直到一次大促前遇到缺货,才发现低单价并没有带来低采购成本。我想知道,电商采购合同里哪些条款最值得反复确认,怎样判断一个看起来便宜的报价是否真的划算?
我做过一次家电配件采购对比:供应商甲含税报价低于供应商乙每件2.4元,但甲的起订量是乙的3倍,交期多7天,缺货赔付只按延迟部分货值的1%计算,且不承担加急物流。把仓储、资金占用、加急运输和缺货造成的促销损失算进去后,甲的实际综合成本反而高出约6.8%。
这次之后,我不再把合同谈判目标写成单价最低,而是写成可验证的到货成本和履约成本最低。建议用总成本而不是报价做比较。一个实用的计算口径是:采购总成本等于商品价、税费、运费、包装或定制费、检验费、资金占用成本、异常处理成本和预期缺货损失之和。
预期缺货损失不必精确到财务模型,但至少要用历史缺货频次乘以单次损失做估算。
条款类别我会确认的细节常见陷阱 价格含税还是未税、价格有效期、调价依据、阶梯价生效条件报价单写含税,合同附件却按未税结算 数量预测量是否等于承诺量、允许上下浮动比例、超量和少量处理采购预测被供应商理解为最低采购承诺 交付交付地点、交付完成定义、分批交付、逾期起算点供应商发货即被视为完成交付,实际尚未入仓 质量样品标准、抽检比例、瑕疵分级、退换货时限和费用承担只写符合国家标准,没有写电商销售所需的具体标准 售后返修、补发、召回、客诉响应时间和备件供应售后责任没有对应联系人和响应时限 违约违约事件、计算基数、上限、补救期限和解除条件只写承担违约责任,却没有计算规则 我认为最值得单独谈判的是三个触发条件。
第一是交付完成条件,必须区分发货、到仓、验收合格和可销售入库;第二是价格调整条件,要写明原材料、汇率或税率变化达到什么幅度才可以申请调价;第三是补救条件,供应商出现缺货、批量不良或客诉激增时,必须在多长时间内补货、换货或提交整改方案。付款条款也不应只写“月结30天”。
更清晰的表达方式是:以验收合格、发票合规、对账确认和无重大质量争议中的哪一个事件作为付款起算点,并说明部分验收、部分退货和争议金额如何处理。这样既保护采购方现金流,也减少供应商因付款口径不明而反复催款。我通常会做一个供应商条件评分表,把价格、交期、质量、付款、售后和异常成本分别加权。
例如价格占30%、交付占20%、质量占20%、付款占10%、售后占10%、异常处理占10%。如果供应商在价格项得分最高,但交付和质量明显落后,就不应直接判定为最优供应商。对于新手,最有效的做法不是把合同写得特别长,而是把每个重要承诺都改写成可检查的句子。
比如不要写“供应商应及时交货”,而要写“供应商应在采购订单确认后5个工作日内完成送达指定仓库,逾期超过2个工作日,采购方可以要求补发、改用加急运输或按约定计算违约责任”。
我经历过一次到货数量没问题、但客户退货率持续升高的采购项目,追查后发现合同只有一句“如有质量问题由供应商负责”,没有定义什么叫质量问题,也没有规定举证和处理时限。我想知道,怎样把验收、退货和索赔写成仓库、客服、采购都能照着执行的流程?
我处理过一批日用百货采购异常:仓库抽检合格率为97%,但上线后因包装破损和配件缺失产生的客户退货率达到5.4%。供应商认为产品本身合格,仓库认为抽检已经完成,客服则只有客户照片。最后我们用了两周才还原问题。这个案例让我确认,验收不是一个动作,而是一条从收货证据到责任认定的链路。
合同验收至少应分成四层:数量验收、外观验收、功能或规格验收、销售合规文件验收。不同层级的验收时点可以不同,不能用一次签收证明替代全部验收。尤其是隐蔽瑕疵,应该保留在合理发现期限内提出异议的权利。
环节建议记录责任角色时限示例 到货登记送货单、箱数、批次、外包装照片仓库到货当日 数量核对实收数量、短装数量、差异照片仓库与采购24小时内 质量抽检抽检比例、缺陷分类、样品编号、检测结果质检或业务验收人3个工作日内 异常通知异常批次、问题描述、证据附件、处理要求采购发现后1个工作日内 责任处理补货、换货、退款、返工或费用承担采购与供应商双方确认后约定 抽检比例不能只写“按双方约定标准执行”,因为很多项目从未真正约定过。
我会针对高价值、高退货率或定制商品提高抽检比例,并为外观、尺寸、功能和包装分别设置合格标准。对于无法现场验证的功能,可以把上线后客诉率、返修率或第三方检测结果纳入后验依据。退货条款要回答五个问题:谁提出申请、什么证据可以成立、谁承担往返运费、退回后多久完成判定、供应商多久补发或退款。
若只约定“质量问题可退货”,仓库就无法判断一般销售退货、运输破损和供应商质量问题的边界。索赔金额也要有计算基础。我更倾向于把直接损失和可证明的必要费用分开:直接损失包括不合格货值、检测费、返工费和合理运输费;必要费用可以包括因供应商原因发生的紧急替代采购差价,但需要保留采购订单、物流单和付款凭证。
这样比直接写一个很高的固定罚金更容易被业务接受,也更容易实际执行。在证据管理上,我建议每个异常都建立唯一编号,关联采购订单、合同条款、批次、照片、检测报告、聊天或邮件确认、处理结论和付款扣款记录。某采购管理平台可以帮助关联这些记录,但工具不能替代责任认定;
如果验收人没有按时上传证据,系统里保存的仍然只是一个空流程。我后来把异常处理分成轻微、一般和重大三级:轻微问题允许补发或下次订单抵扣;一般问题要求限期整改并承担处理费用;重大问题可以暂停采购、启动召回或评估解除合同。分级的价值在于,团队不用每次都重新争论处理方式,采购人员也不会因为担心越权而拖延。
我曾经遇到过合同明明已经到期,采购订单却仍然沿用旧价格;也遇到过供应商先在聊天工具里答应改交期,后来又否认承诺。我想知道,合同签完之后,怎样通过台账、提醒和变更流程把它真正管起来,而不是只在续签前临时找文件?
合同签署完成只是管理的起点。我见过一个团队把合同文件全部上传到某项目管理平台,却仍然发生重复采购和过期价格结算,原因是合同附件没有与采购订单、商品编码和有效期关联。这个案例说明,电子化归档不等于可执行管理,真正重要的是让合同条件进入日常采购动作。
我建议把合同生命周期拆成签署、履约、变更、预警、续签和关闭六种状态。每种状态都要有进入条件和负责人,例如签署状态必须完成审批和双方盖章,履约状态必须关联有效采购订单,关闭状态必须完成对账、索赔和押金处理。状态名称越少越好,但每个状态的判断标准要明确。
管理动作触发时间负责人输出物 生效确认双方完成签署后采购正式版本、附件清单、合同摘要 履约提醒交付日前7天或按品类设置采购与供应商交付确认、缺货风险清单 价格复核价格有效期前15至30天采购与财务新旧价格对比、调价依据 到期预警到期前60、30、7天采购负责人续签、替代供应商或停止采购决策 合同关闭全部义务完成后采购与财务结算结果、争议结论、归档记录 变更管理是最容易失控的部分。
任何涉及价格、数量、交期、规格、收款账户、验收标准或责任承担的变化,都不应只停留在聊天记录里。最少要记录变更原因、原条款、新条款、影响范围、审批人、供应商确认方式和生效时间。我会把变更分成三类。低风险变更,例如联系人或送货预约方式调整,可以走简化审批;
中风险变更,例如交期、包装或小幅价格调整,需要采购负责人和财务确认;高风险变更,例如收款账户、核心规格、独家供应或责任条款变化,需要重新评估并形成补充协议。这样的分级比所有变更都走同一套流程更容易执行。到期提醒不能只提醒合同日期,还应提醒价格有效期、质保期、押金退还日、独家采购期限和最低采购承诺。
一次盘点中,我们发现合同虽然还有两个月才到期,但价格条款提前15天失效;如果只看合同到期日,团队会在之后继续沿用旧价格。选择工具时,我会优先看四个能力:是否能按合同字段检索,是否能把合同与采购订单和供应商关联,是否能按事件发送提醒,是否能保留版本和审批轨迹。
某项目管理工具适合追踪跨部门任务,但如果无法管理合同金额、付款条件和供应商主数据,就不应把它当作完整的采购合同系统。建议每月看一组简单指标,而不是堆很多报表:合同按期续签率、逾期交付率、合同外采购金额占比、价格变更审批及时率、异常关闭周期和合同检索平均耗时。
我的经验是,合同外采购金额占比比“已上传合同数量”更能反映管理质量,因为上传文件并不代表业务真的按合同执行。
我刚开始做电商采购时,以为合同管理就是把供应商报价、付款方式和交期写进模板,后来才发现真正容易出问题的是版本、验收和异常处理。我想知道,一份采购合同从谈判前的准备到履约结束,怎样做才能既不拖慢下单,又能在争议发生时拿得出证据?
新手最容易犯的错误,是把合同管理理解为文件管理。真正有效的做法是先把采购流程拆成需求、谈判、审批、签署、履约、验收、结算和关闭八个节点,再为每个节点设置必须产生的记录。没有记录的节点,发生争议时就只能依赖个人记忆。
可以先建立一张最小合同台账,字段包括供应商主体、商品范围、合同编号、金额或计价方式、有效期、价格有效期、交付周期、验收规则、付款节点、联系人、收款账户、审批状态和原件位置。字段不宜一开始就做得过多,先保证采购、仓库和财务都能使用。我建议新手把所有条款分为三层。
第一层是不能缺失的底线条款,包括主体、标的、价格、数量、交付、验收、付款和违约;第二层是根据品类增加的业务条款,包括保质期、包装、定制、售后、召回和促销支持;第三层是出现特殊风险时才启用的条款,包括独家供货、价格保护、模具归属、知识产权和数据保密。
如果团队目前没有专门的合同系统,可以先用结构化表格和权限清晰的文件目录运行一个月,统计合同数量、异常数量、查找时间和逾期情况。供应商数量增加、合同状态复杂或需要跨部门协作后,再引入某采购管理平台,把合同字段、采购订单、入库记录和付款状态关联起来。
最终判断一套方法是否有效,不是看合同模板有多少页,而是看三个问题能否在五分钟内回答:这批货依据哪份合同采购,供应商当前应承担什么义务,如果出问题团队能拿出哪些证据。能稳定回答这三个问题,合同管理才真正从文档动作变成了采购控制能力。


读者评论
文中把合同拆成主文件、业务附件和履约证据三层,这个方法很实用。实际采购中最容易漏的是验收记录和异常处理单,只有签收没有质量结论,后面很难判断责任。建议再补充不同岗位的归档责任和关单时限。
对“低单价不等于低风险”的判断很认同。我们曾遇到活动物料金额不高,但晚到两天就影响整批订单发货,损失远高于采购金额。按业务影响和替代难度分级,比单看合同金额更合理。
版本管理确实是多供应商采购中的难点。合同、报价单、规格书和采购订单只要有一个版本不同,就可能出现各说各话。编号关联和失效版本禁止引用能减少混乱,但临时变更仍应要求双方确认并留痕。
