sku库存管理里,最容易被误解的一件事是:安全库存不是“多买一点货”,也不是解决库存准确率的万能按钮。我的实际判断是,采购人员只有把安全库存设成一套会随需求、交期和数据质量变化的控制参数,才能同时减少缺货催单、临时加急和账实不符。单纯把库存上限提高,往往只会把问题从“缺货”换成“积压”。
采购人员每天处理的并不只是下单动作,还包括供应商交期确认、缺料预警、替代料判断、到货差异追踪和内部催料。库存一旦长期贴近零点,任何一个交期波动都会变成紧急任务,采购时间被大量消耗在“救火”上。
合理的安全库存可以吸收一部分需求波动和供应波动,使采购从被动补货转向按规则补货。但这里的关键词是“合理”。安全库存覆盖的是不确定性,不应该覆盖长期预测错误、采购周期失真或仓库漏记等管理缺陷。
我通常把安全库存定义为“为不确定性付出的可解释成本”,而不是“为了安心而储备的数量”。每增加一件库存,都应当能够回答三个问题:它防范哪一种波动?预计减少多少缺货或加急?如果需求不发生,多久会变成呆滞库存?
很多企业把库存准确率简单理解为“系统数量和盘点数量是否一致”。这个定义太窄。对于采购决策,至少要同时观察数量准确率、可用状态准确率和时间准确率。
安全库存只能直接改善“可用库存不足时的缓冲能力”,不能直接修复漏扫、错发、错位、重复编码和未及时入账。如果系统显示有一百件,但其中三十件已经被生产线领走,安全库存参数越精确,采购得到的错误结论反而越快。
采购效率不能只看平均下单时间。更有价值的指标是每周需要人工干预的SKU数量、临时加急次数、重复确认次数、交期变更次数,以及因缺料引发的跨部门沟通量。
在我参与过的一次仓储改善项目中,团队并没有先追求“所有SKU都自动补货”,而是先对高频物料做分层。经过六周的参数校准,重点SKU的临时加急采购次数从每周42次降到17次,采购人员每天用于追踪缺料的时间从约3.5小时降到1.6小时。这个结果并非来自库存总量大幅增加,而是来自更准确的可用库存、交期和需求输入。

采购系统里的“库存”通常是多个状态的合计值,包括现有库存、在途库存、已分配库存、待检库存、冻结库存和可用库存。如果采购直接拿现有库存减去需求,很容易出现看似库存充足、实际上无法满足生产的情况。
我建议采购在补货规则中使用“预计可用库存”,而不是简单使用“账面库存”。一个实用的计算方式是:预计可用库存=现有可用库存+确认在途量-已分配量-预计消耗量。对于质量待检或供应商尚未确认的在途物料,不应按百分之百计入。
例如,某电子装配企业系统显示某连接器库存为8,000个,其中可用库存4,600个、待检1,200个、生产预留1,500个、冻结700个。采购如果按照8,000个判断,可能会延后下单;但真正可自由使用的数量只有4,600个,扣除生产预留后仅剩3,100个。
一家企业可能有10,000个SKU,盘点后总体准确率达到98%。这个数字看起来不错,但如果剩余2%的错误集中在高价值、长交期或关键生产物料上,实际经营风险仍然很高。
因此,我不会只看全仓平均准确率,而会把SKU按年消耗金额、缺料影响、供应交期和替代难度分层。A类物料即使数量少,也需要更高的盘点频率和更严格的出入库控制;C类低价值物料则可以采用更低成本的抽盘方式。
| SKU层级 | 典型特征 | 库存准确率目标 | 建议盘点频率 | 采购关注重点 |
|---|---|---|---|---|
| A类关键物料 | 高金额、长交期、缺货影响大 | 98%至99.5% | 每日抽盘或每周循环盘点 | 交期波动、可用量、供应商履约 |
| B类常规物料 | 中等金额、需求相对稳定 | 97%至98.5% | 每月循环盘点 | 补货点、批量、订单合并 |
| C类低值物料 | 低金额、替代性强、消耗分散 | 95%至97% | 每季度抽盘 | 最小采购量、仓储空间、处理成本 |
上表中的目标值不是统一行业标准,而是我在项目初期用于分层管理的建议基准。企业应结合盘点成本、缺料损失和物料关键性调整,不能为了追求一个漂亮的准确率而无限增加盘点人力。
采购人员经常把供应商说的“7天交货”直接录入系统。但实际交期可能是5天、8天、12天甚至更长。安全库存计算如果使用一个固定交期,就会低估晚交风险。
我建议至少使用过去三个月到六个月的真实收货记录,统计下单日期、供应商确认日期、实际到货日期和入库完成日期。尤其要区分“货到了仓库”和“货完成检验并可用”之间的时间差,否则系统交期看起来很稳定,生产端仍然会频繁等待。

统一增加20%或30%是最容易执行的办法,却是最缺乏管理意义的办法。稳定消耗的标准件、季节性物料、长尾备件和高价值定制件,其需求波动完全不同,统一比例必然导致一部分SKU缺货,另一部分SKU积压。
安全库存应当由需求波动、交期波动、服务目标和物料价值共同决定。对低价值且供应稳定的螺丝增加大量库存,可能只是占用货架;对长交期且停线损失高的芯片只增加20%,可能仍然不够。
如果销售预测连续三个月偏低,实际消耗远超预测,那么补充安全库存只能延迟暴露问题。采购最后会看到库存不断下降、补货点被频繁触发,甚至误以为供应商交期不稳定。
我的判断顺序是:先检查预测偏差,再检查交期偏差,最后才调整安全库存。如果需求预测的平均绝对百分比误差已经超过50%,继续提高缓冲数量通常不是最优先动作,应该先把预测口径、订单冻结期和促销信息同步机制修好。
库存账实不符有时并不是少了货,而是单位换算错误。系统以箱为单位,仓库按个数领料;或者采购按卷下单,生产按米消耗。若包装转换关系没有锁定,数量会在多个环节逐渐偏离。
批次和有效期也会影响真正的可用库存。某些化学品、食品包装和电子元件不能只看数量,还要看剩余保质期、先进先出执行情况和批次质量状态。系统有库存,不代表这些库存适合当前订单。
直接把系统数量改成盘点数量,确实可以让报表暂时变准确,却会掩盖错误发生在哪个环节。如果不追查差异原因,下个月还会重复出现同样的问题。

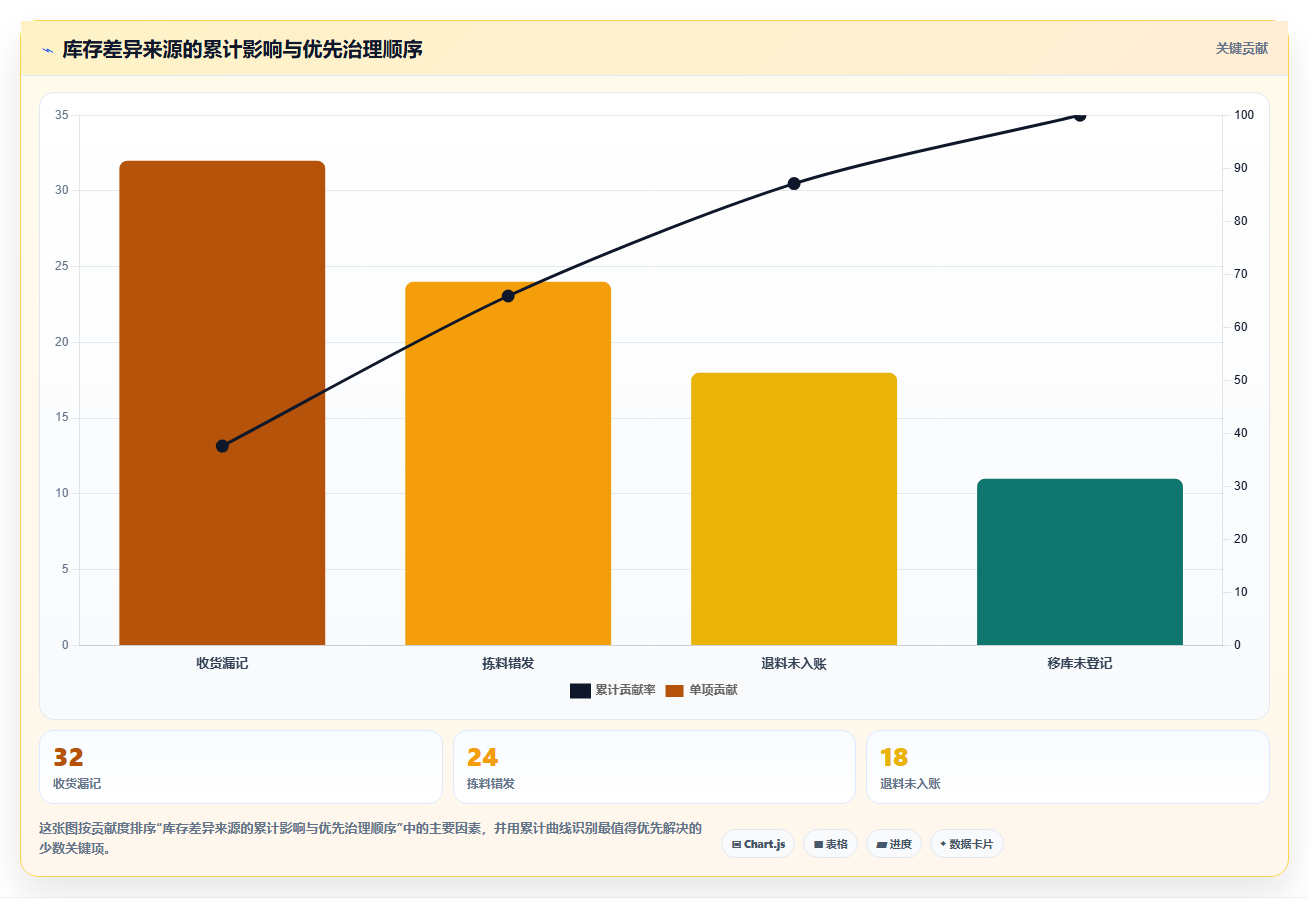

每一次调整都应当记录差异类型,例如收货漏记、拣料错发、退料未入账、移库未登记、单位换算错误、报废未处理或盘点误差。只有差异原因被分类,采购才能知道安全库存应该吸收哪种风险,仓库才能知道控制点应该放在哪里。

在途库存只有在供应商已发货、物流可追踪、数量已确认且到货时间可靠时,才适合部分计入预计可用库存。尚未生产、仅有采购订单、供应商还没有明确出货日期的订单,不应等同于确定在途。
我会把在途分为三类:已出货并有物流信息、已确认生产但未出货、仅下单未确认。三类库存分别使用100%、50%和0%或其他经过验证的折算系数。折算系数不是拍脑袋,而是根据过去订单兑现率滚动修订。
安全库存的核心不是复杂公式,而是先区分风险来源。需求波动表示每天或每周用量变化;交期波动表示供应商到货时间变化。两者都稳定时,安全库存可以较低;两者同时波动时,缓冲需要明显提高。
在需求近似稳定、交期也较稳定的情况下,可以使用较简单的经验模型:安全库存=平均日需求×交期波动天数,或者安全库存=平均日需求×目标缓冲天数。这种方法易于落地,适合数据基础较弱的企业。
当数据量足够时,可以采用统计模型。常见表达是:安全库存=服务水平系数×需求与交期综合波动。这里的服务水平系数代表企业愿意为降低缺货概率支付多少库存成本。服务水平越高,库存通常越高,但并不是所有SKU都值得追求同一服务水平。
我不建议企业给所有SKU设置99%的服务水平。对停线风险高、替代困难、采购周期长的关键物料,可以设置98%至99%的目标;对普通标准件设置95%至97%;对低值、易采购、可替代物料则可接受更低水平。
服务水平本质上是一个经营选择,而不是纯粹的数学指标。把服务水平从95%提高到99%,可能需要增加很多库存,但减少的缺货次数未必与资金占用成比例。采购应当把缺货损失、加急运费、停线损失和库存持有成本放在同一张表里比较。
| 物料场景 | 建议服务目标 | 安全库存倾向 | 主要原因 | 不适合的做法 |
|---|---|---|---|---|
| 关键生产设备备件 | 98%至99% | 较高 | 缺件可能造成长时间停机 | 只按历史平均用量补货 |
| 稳定消耗的标准件 | 95%至97% | 中等 | 需求和交期都相对可预测 | 按高波动物料配置缓冲 |
| 季节性促销物料 | 按阶段调整 | 动态变化 | 需求集中且预测误差大 | 全年固定一个安全库存值 |
| 低值通用耗材 | 90%至95% | 较低 | 替代容易、缺货损失有限 | 为了高准确率频繁盘点 |
安全库存不应该永远使用过去12个月的平均值。对于需求正在增长的SKU,长周期平均会低估当前消耗;对于已经进入衰退期的SKU,长周期平均又会导致过度备货。
较实用的做法是同时观察三种窗口:近30天看短期变化,近90天看近期稳定性,近12个月看季节性。采购可以把近90天作为主基准,再用近30天和历史同期进行修正。
例如,某耗材过去12个月平均月需求为1,000件,最近90天上升到1,300件,最近30天达到1,500件。如果增长来自一次性项目,不能直接把1,500件当作长期需求;如果增长来自客户订单持续增加,则应及时提高基准需求,否则安全库存会持续被消耗。
这是很多安全库存方案没有考虑的地方。若某SKU的账实准确率只有90%,系统显示的可用库存就存在较大误差。此时直接使用标准公式,会得到一个看似精确、实际上建立在不可靠输入上的结果。
我更倾向于把库存准确率作为风险修正项。准确率高的SKU按标准参数运行;准确率低但业务重要的SKU,不是简单增加大量安全库存,而是先提高盘点频率、锁定领退料流程,并在短期内设置较小的人工校验缓冲。
当库存准确率低于需求预测准确率时,优先修库存数据;当库存准确率较高但缺货仍频繁时,再优先修需求和交期参数。这是避免“用库存掩盖数据问题”的关键判断。

下面案例采用项目复盘中的匿名化、比例化数据,部分数值经过四舍五入,适合用于说明方法,不代表某一家企业的公开统计。该企业有约4,800个活跃SKU,其中A类物料约420个,采购人员每天需要处理生产缺料提醒。
改善前,系统总体库存准确率为96.8%,但A类物料准确率只有92.4%。企业每周平均发生31次临时催料,其中约三分之一并不是供应商真的迟交,而是系统库存未及时扣减或待检库存被错误计入可用量。
团队没有直接提高全部SKU的安全库存,而是选出80个高频、高影响SKU进行试点,连续记录库存变动、实际消耗、供应商交期和缺料事件。试点周期为八周,前两周清理基础数据,后六周观察参数效果。
其中最有价值的不是公式,而是第六步。安全库存一旦连续被大幅消耗,就说明它正在承担超出设计范围的风险。此时可能是需求增长、供应商迟交、生产计划改变,也可能是库存账面虚高,必须先判断原因。

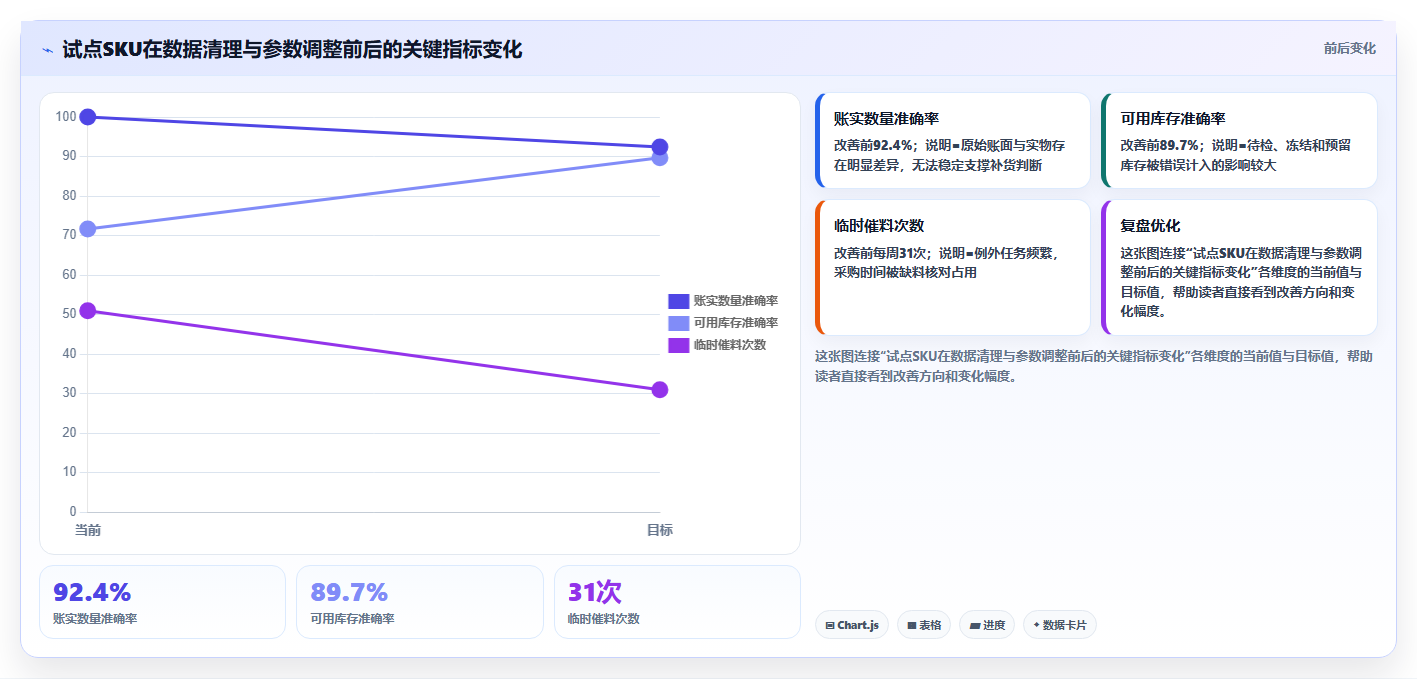

八周后,80个试点SKU的账实数量准确率从92.4%提高到98.1%,可用库存准确率从89.7%提高到97.3%。临时催料次数从每周31次下降到14次,采购人员用于核对库存和交期的时间下降约44%。
但平均库存金额只下降了6.5%,并没有出现“准确率提高后库存大幅下降”的理想化结果。原因是其中一批长交期物料原先库存确实偏低,数据修正后反而需要补足安全库存。
这正是库存管理中经常被忽略的取舍:库存准确率提高,可能先暴露真实的库存缺口。短期库存金额上升并不一定是失败,只要缺料、加急和停线风险下降,并且新增库存有明确的周转计划。

试点数据还显示,80个SKU中有12个SKU的平均交期变化不大,但最长交期比平均交期多出5天以上。这些SKU平时不会频繁触发缺货,却在少数供应商延期时造成严重影响。
因此,采购参数不能只看平均交期,还要看交期的离散程度和最差情景。对于高影响物料,我会单独建立“交期尾部清单”,要求供应商提前预警,并设置替代供应商、临时替代料或关键客户订单优先级。

这类SKU最适合建立自动补货规则。采购只需要确认平均日需求、补货周期、最小采购量和安全库存,系统按预计可用库存触发建议订单。
这类物料不需要采购人员每天手工调整数量。过度干预反而会让规则失效,因为每次人工修改都可能缺少记录,最终无法判断参数是否有效。
如果供应商交期稳定,但需求波动明显,安全库存只能解决部分问题。采购应与销售、计划部门确认订单冻结期、促销计划和项目变化,避免把一次性需求误认为长期需求。
对于季节性SKU,可以使用分阶段参数。旺季前逐步提高补货点,旺季结束后快速下调安全库存,同时设置去库存方案。直接全年采用旺季参数,会让淡季库存周转明显恶化。
这类物料最容易被误判为“需求没有问题,所以安全库存不必太高”。实际上,需求越稳定,供应商晚交越容易成为主要缺货原因。采购应记录供应商实际交期分布,而不是只看平均交期。
如果供应商交期波动长期无法改善,增加安全库存可能只是短期方案。长期仍应通过合同交期、违约责任、备选供应商和供应商产能评估降低根因风险。
这是最复杂的场景。需求和供应同时不稳定时,公式结果容易变得很大,系统可能建议采购大量库存。采购应先把SKU分成“必须保障”“可以替代”“可以延迟”三类,明确不同订单的供货优先级。
对于必须保障的物料,可以采用更高安全库存、锁定产能或提前采购;对于可以替代的物料,应优先建设替代料清单;对于可以延迟的物料,则不应为了追求高服务水平持续占用现金。

库存准确率从90%提高到97%,通常能明显减少缺料误判;从97%提高到99.5%,可能需要更多盘点、扫码和复核成本。这个提升是否值得,取决于SKU的缺货损失,而不是指标本身。
对停线损失每小时数万元的关键物料,投入人员做高频盘点通常合理;对低值螺母、包装辅料和常用耗材,若每次盘点成本高于可能造成的缺货损失,就应采用简化流程,而不是追求极限准确率。
安全库存的成本包括资金占用、仓储空间、保险、损耗、过期和价格下降。缺货的成本则包括加急运输、生产等待、客户延期、信誉损失和订单取消。采购要比较两类成本的边际变化。
举例来说,某关键物料每缺货一次可能造成5万元停线损失,而增加1万元安全库存后,预计每年可以少发生一次缺货,那么增加库存有明确经济意义。反过来,某低值物料增加3万元库存只能减少几百元加急运输费,就不应为了提高服务水平盲目备货。
自动补货适合高频、稳定、可替代的SKU。它的优势是减少遗忘和重复计算,但缺点是无法理解一次性项目、客户取消、供应商停产和质量事故。
人工审核适合高价值、长交期、需求突变和供应风险高的SKU。它的优势是能够结合业务背景,缺点是容易受经验偏差和沟通延迟影响。最合理的方式通常不是二选一,而是让系统负责计算建议,让采购负责审查异常。
| 管理方式 | 适用SKU | 优势 | 风险 | 控制要求 |
|---|---|---|---|---|
| 自动补货 | 需求和交期稳定的常规物料 | 速度快、规则一致、减少遗漏 | 基础数据错误会被快速放大 | 设置异常阈值和参数复核日期 |
| 采购人工审核 | 关键件、长交期件、项目件 | 能结合业务变化和供应风险 | 依赖个人经验,响应速度不稳定 | 要求记录判断依据和审批痕迹 |
| 双重机制 | 高金额且需求波动明显的物料 | 兼顾规则效率和业务判断 | 流程稍复杂,初期需要培训 | 明确哪些情况必须人工介入 |
有些企业习惯先加库存,却忽略了缩短供应周期可能更便宜。若供应商能够从20天交货缩短到12天,企业可能不需要继续持有8天需求量的缓冲。
采购可以把安全库存拆成“需求缓冲”和“交期缓冲”。需求缓冲解决客户订单波动,交期缓冲解决供应商迟交。若通过供应商协同、运输优化或质检前移可以缩短交期,优先降低交期缓冲,通常比永久增加库存更健康。

不要一开始就覆盖全仓。建议选择50至100个高频SKU,或者选择一个缺料影响明显的产品线作为试点。范围太大,团队很难判断参数调整到底带来了什么效果。
第一周的目标不是算出完美安全库存,而是确保每个输入字段都有定义。没有统一口径,后续任何公式都只是把错误包装成数字。
需求数据至少要排除明显异常,例如一次性项目领料、盘点调整、退货冲销和重复出库。否则某一笔异常大领料会把平均需求拉高,导致后续长期过量采购。
交期数据要从采购订单追踪到可用入库,不能只追踪供应商发货。对于需要检验的物料,检验等待时间应该单独记录,并判断它是否可以通过质检资源改善,而不是永久纳入库存缓冲。
补货点通常由交期内预计需求加安全库存构成。采购还要同时设置最小采购量、供应商包装量、价格阶梯和订单合并周期,否则安全库存虽然算对了,实际下单数量仍可能造成过量库存。
建议为每个SKU建立参数卡,至少包含以下字段:
试运行时不要只看库存金额是否下降。建议重点观察缺货事件、加急次数、库存差异、参数触发次数、订单取消率和库存周转。若采购订单增加但缺料下降,可能是原来下单太晚;若库存金额下降但加急增加,说明压库过度。
每周召开一次短会,只讨论异常SKU。每个异常都要归入需求、交期、库存、主数据、供应商或流程六类之一。这样,团队才能持续积累可复用的判断规则,而不是每周重新争论同一件事。

安全库存增加后,缺货减少是必要结果,但还不够。采购还要检查减少的缺货是不是通过提前采购实现,是否同时带来呆滞、过期或库存周转恶化。
建议至少同时看服务水平、平均库存、库存周转率和加急采购金额。单独看任何一个指标,都可能产生误导。例如库存周转率提高,可能是库存压得过低;服务水平提高,可能是库存大量增加。
一个好的参数体系不一定能消除所有异常,但应该能解释异常。比如某SKU连续两周跌破安全库存,系统和采购人员应当知道是需求增长、供应商延迟、生产计划提前还是库存扣减错误。
如果团队只能说“最近情况特殊”,却无法指出数据变化和责任环节,说明参数体系还停留在经验管理阶段。真正成熟的管理不是没有异常,而是异常发生后能够快速定位、复盘并修正。
建议同时发布三个准确率:总体数量准确率、A类SKU准确率和可用库存准确率。总体准确率可以作为运营概览,但采购最需要关注的是关键SKU和可用状态。
如果总体准确率达到99%,但关键长交期物料只有94%,就不应把项目判定为成功。反过来,如果低值C类物料准确率略低,但没有造成采购和生产风险,也不必投入过多成本追求极限标准。

在SKU库存管理中,安全库存不是越高越安全,也不是越低越高效。它更像一面镜子:需求预测不准时,它会暴露计划问题;供应商交期不稳时,它会暴露供应链问题;库存状态混乱时,它会暴露仓库流程问题。
采购人员真正要做的,不是不断修改一个库存数字,而是判断这项缓冲到底在保护什么。如果安全库存长期被消耗,却没有触发原因分析,它就会变成慢性缺货;如果安全库存从未被消耗,却持续占用资金,它就可能是没有复核的历史惯性。
最稳妥的库存改善路径,通常不是先买更多,而是先让采购看到更接近事实的库存;不是先追求全自动,而是先让每一个补货参数都能解释、能复核、能被业务接受。当安全库存真正成为风险控制参数,采购人员才会从“每天催货”转向“管理波动”,库存准确率也才会从盘点报表上的数字,变成可以支撑经营决策的可靠基础。
我以前习惯按“近三个月平均销量×一个月”给SKU设安全库存,结果畅销品仍然断货,慢销品却越积越多。后来我想弄清楚,安全库存究竟应该按销量、交期,还是按供应商波动来计算?
安全库存不是“多备一点货”,而是用来覆盖需求波动和补货周期波动的缓冲量。采购人员真正需要控制的,不是库存绝对值,而是缺货风险与资金占用之间的关系。我在一次SKU清理中抽取了1,260个活跃SKU,先按过去90天平均销量统一设置安全库存。
一个月后复盘发现,统一规则让低销量SKU的库存金额增加了18%,但高波动SKU的缺货率只下降了2.6个百分点,说明“平均销量法”忽略了供应商交期和需求离散程度。更稳妥的基础公式是:安全库存=服务水平系数×需求标准差×补货周期平方根。
若供应商交期也经常波动,则应进一步采用需求与交期的综合波动模型,而不是只看销售数量。
SKU类型需求特征建议安全库存逻辑管理重点 稳定畅销品销量高、波动小按需求波动和交期计算优先避免断货 促销型商品平销期低、活动期突增拆分日常库存与活动库存活动前单独校准 长尾商品低销量、偶发需求设置最低采购批量和人工审核避免被公式自动放大 交期不稳定商品供应商交期离散提高交期缓冲,不盲目提高常备量推动供应商改善交付 实际执行时,我建议采购人员至少保留三个字段:近90天日均需求、需求标准差、实际平均交期。
系统每周自动刷新需求数据,采购人员只审核异常SKU,通常比逐个手工修改库存上限更高效。还要特别注意服务水平的分层。核心销售SKU可以按95%至98%的供货目标设置,普通SKU可按90%至95%设置,低周转SKU则不应为了追求高服务水平而长期备货。
安全库存的价值,不在于让所有SKU都“绝不缺货”,而在于让有限库存优先保障最值得保障的SKU。
我负责的SKU从几百个增长到几千个后,最头疼的不是不会计算,而是每天都有采购参数需要调整。安全库存如果要靠人工逐个维护,最后往往会变成一套没人愿意使用的复杂表格。
SKU规模扩大后,安全库存管理的关键不是公式更复杂,而是把SKU分成不同的管理层级。所有SKU都使用同一套参数,会造成两个结果:高价值商品得不到足够关注,低价值商品却消耗大量采购时间。
我曾将3,800个SKU按照“销售金额、缺货损失、需求波动、供应商交期”四个维度打分,再分为重点监控、规则自动化和例外处理三组。实施六周后,采购人员每天需要手工查看的SKU从3,800个降到约420个,采购确认耗时从4.5小时降到2.1小时。
管理层级SKU占比处理方式复核频率 重点监控约10%人工审核需求、库存和在途量每日 规则自动化约65%系统按公式生成建议采购量每周 例外处理约25%仅在缺货、呆滞或参数异常时处理触发式 建议把采购任务设计成“异常队列”,而不是“全量待办”。
例如,只有当可用库存低于安全库存、供应商交期连续两次超出阈值、近14天销量较基准上涨50%以上,或者库存覆盖天数超过180天时,才进入人工审核。这里有一个容易被忽略的细节:在途库存必须纳入可用库存判断,但不能直接等同于现货库存。若订单已经确认、预计到货日期可靠,可以按折扣比例计入;
如果供应商经常延期,则应降低在途库存的可计入比例,否则系统会持续高估库存,采购人员反而错过补货时点。自动化并不意味着完全不需要人工。最有效的做法是让系统负责计算,让采购人员负责判断异常原因,例如销量是否来自一次性大客户订单、供应商是否临时停产、促销是否已经结束。
这样才能真正减少重复劳动,而不是把手工工作转移到另一个表格里。
我们仓库盘点后的库存准确率经常能达到98%以上,但采购部门仍然遇到系统显示有货、实际却找不到货的情况。我想知道,库存准确率和真正可采购、可销售的库存之间,究竟差在哪里?
库存账面准确率高,不代表采购决策准确。账面数量只回答“系统记录了多少”,而采购真正需要知道的是“有多少可用、什么时候可用、能否满足目标订单”。如果把冻结库存、质检库存、退货待处理库存和已分配库存都当成可用库存,系统数字再准确也会产生错误建议。
我在一次仓库与采购联合排查中,发现某类SKU账面准确率达到99.1%,但可销售库存准确率只有93.4%。差异主要来自已分配未拣货、质检未完成和库位调整未及时回传,缺货投诉并不是盘点误差造成的,而是库存状态定义不清。
库存状态是否计入可用库存常见风险建议处理 正常现货全额计入库位或数量记录错误定期循环盘点 已分配库存不计入重复承诺给新订单及时扣减可用量 质检库存按预计合格率折算把待检货当成现货设置质检时限 在途库存按到货可靠度折算供应商延期导致虚高引入交期可信度系数 退货待处理通常不计入退回商品无法直接销售完成检验后再释放 采购建议量至少应基于“可用库存+可靠在途库存”,而不是简单使用账面库存。
一个更接近实际的判断公式是:可采购库存=正常现货-已分配量-冻结量+预计可释放量+折算后的在途量。提高准确率时,我不建议一开始就要求所有仓库每天全盘。
更有效的是根据SKU风险设置循环盘点:高价值、高销量和高缺货损失SKU每天或每周抽盘,中低价值SKU按月或按季度抽盘,同时重点检查库存状态流转是否及时。如果采购人员仍然频繁发现“系统有货但实际不能用”,优先检查状态字段、订单分配逻辑和入库回传时间,而不是继续提高安全库存。
增加库存只能掩盖数据口径问题,还可能让资金占用进一步上升。
我遇到过一次促销活动,销售预测比平时高出三倍,但活动结束后库存又快速积压。后来供应商还延期交货,团队一度想直接把所有相关SKU的安全库存翻倍,但我担心这种做法会带来更大的库存风险。
面对促销和供应商延期,最忌讳的是直接把安全库存整体翻倍。安全库存解决的是不确定性,促销备货解决的是已知的增量需求,供应商延期解决的是补货周期变化,三者应该拆开管理。我曾复盘一个持续14天的促销项目:活动前按平销数据设置安全库存,活动中临时提高安全库存,结果活动结束后仍有31%的额外库存未消化。
后来改成“基准安全库存+活动增量库存+交期缓冲”的三段式方法,活动结束后30天的库存金额下降了24%,重点SKU缺货率仍保持在目标范围内。
因素应调整的对象不建议的做法判断依据 预计销量增加活动需求预测永久提高安全库存活动周期和历史转化率 供应商延期补货周期和在途可信度所有SKU统一加库存实际交期分布 季节性上涨时间分段的需求基准直接使用全年平均销量去年同期和近期趋势 活动结束采购上限和补货开关继续按活动参数采购销量回落速度和剩余库存 具体操作上,先用历史同期销量、活动曝光、转化率和预售量估算活动需求,再把这部分增量单独标记为活动库存。
活动库存应设置释放日期,日期到达后自动恢复平销参数,并触发一次库存覆盖天数检查。对于供应商延期,不要只看供应商承诺的交期,要记录“承诺交期”和“实际到货交期”两组数据。例如某供应商平均承诺7天、实际平均11天,且标准差达到3天,那么采购模型就应按实际交付分布设置缓冲,而不是继续使用7天。
我还建议设置停止采购条件:当库存覆盖天数超过活动结束后预计销售周期的1.5倍,或活动SKU的实际销量连续三天低于预测值的60%时,暂停自动补货并转人工复核。安全库存的调整应该有开始时间和结束时间,没有结束时间的临时策略,最终都会变成新的库存浪费。


读者评论
把安全库存和账面库存区分开这一点很实用,尤其是待检、冻结、生产预留物料如果全部算进去,采购很容易误判。实际落地时,预计可用库存的状态维护恐怕比公式本身更关键。
文章没有把安全库存简单等同于多囤货,这个判断比较客观。按物料价值、交期和缺料影响分层设置服务目标,比统一增加20%更适合制造企业,也更容易控制资金占用。
用加急采购次数和人工追踪时间衡量采购效率,比只看下单速度更有参考价值。不过文中的改善数据属于情景模拟,企业应用时还应结合自身订单季节性、供应商数量和盘点质量验证。
