电商运营管理系统:电商新手场景拆解:业务扩张如何做到缩短处理时间
很多电商新手以为,业务扩张后处理时间变长,是因为订单更多、客服更忙、仓库更拥挤。实际情况往往相反:真正拖慢团队的,通常不是业务量本身,而是同一条信息被重复录入、同一个异常被多人确认、同一项任务没有明确负责人。一个日均订单从300单增长到1500单的店铺,如果仍靠聊天窗口、Excel和个人记忆协作,处理时长可能增长五倍以上;如果先重做流程,再配置电商运营管理系统,订单量增长五倍,人工处理时间未必同步增长。
我在参与电商团队流程梳理时,见过一个很典型的场景:店铺从单平台经营扩张到两个平台、三个仓库和十几名运营人员后,老板第一反应是继续招人。后来复盘发现,客服、运营、仓库每天重复核对同一批数据,真正用于有效处理的时间不到总工时的一半。团队没有先解决“信息如何流动”,而是直接扩大“处理信息的人数”,结果就是人越多,确认越慢,责任边界越模糊。
我判断一个电商团队是否具备扩张能力,不会先看它有多少员工,而会看四个时间:订单确认时间、异常识别时间、任务交接时间、结果回写时间。四个时间里,最容易被忽略的是任务交接和结果回写。它们不直接产生销售,却会吞掉大量运营工时。
例如,一条客户反馈从客服转给运营,运营再转给仓库,仓库处理后通过群消息回复运营,运营再告诉客服。表面上只有三个人参与,实际上形成了五次信息转发和两次人工确认。若每次等待平均8分钟,一条异常就可能消耗40分钟以上。
业务扩张真正需要优化的,不是“谁做得更快”,而是“哪些动作不应该再由人重复做”。系统的价值也不是把纸面流程搬到线上,而是把订单、库存、任务、负责人、截止时间和处理结果放进同一条可追踪链路。
新手最容易从复杂功能开始,例如搭建漂亮的经营看板、设计复杂审批流、增加很多标签字段。但处理时间下降最快的地方,往往是最普通的动作:批量分配任务、自动提醒逾期、统一填写异常原因、关联订单和客户、自动生成待处理清单。

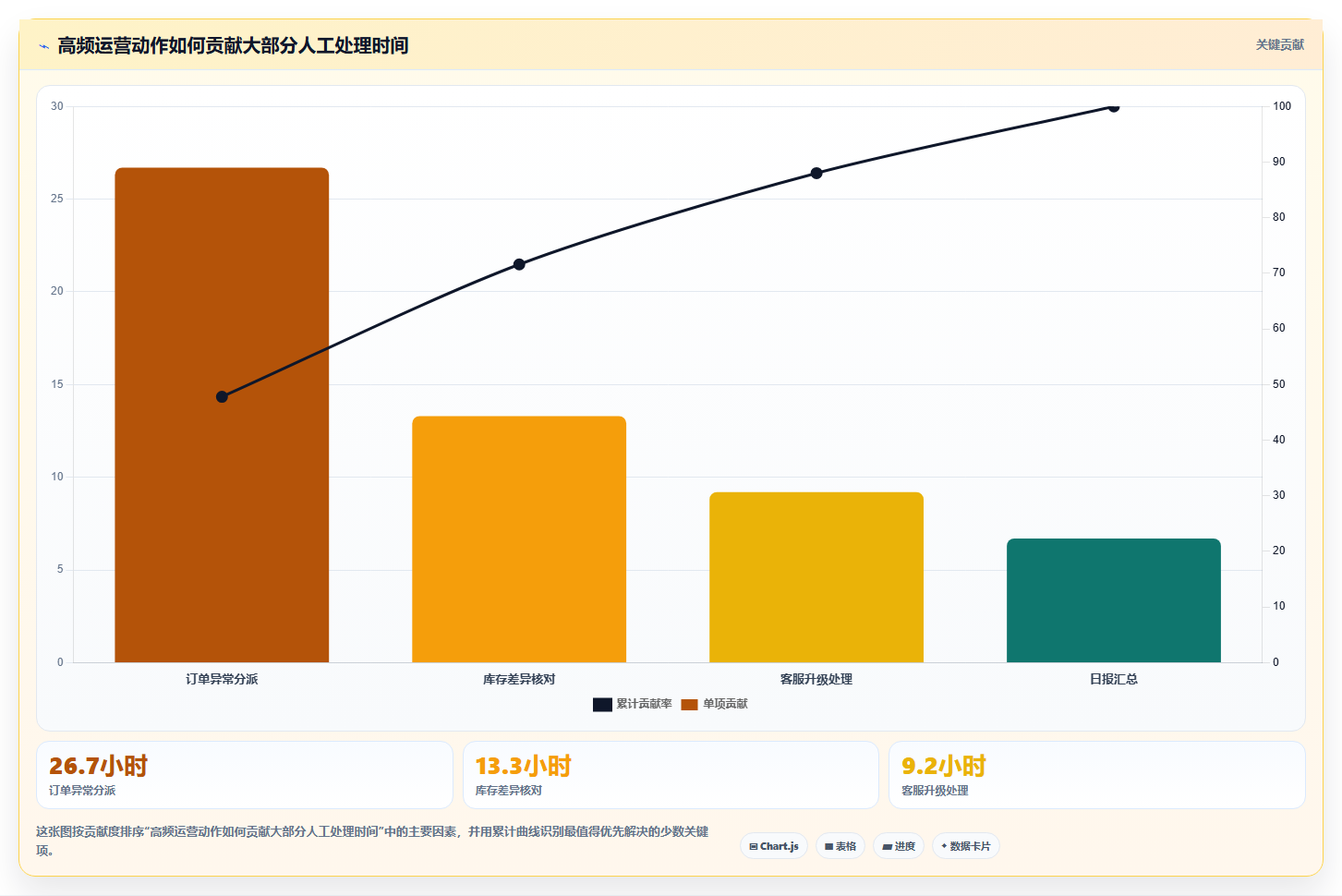

我的经验是,优先级可以按“发生频率×单次耗时×错误代价”计算。每天发生100次、每次耗时3分钟的动作,通常比每周发生一次、每次耗时2小时的动作更值得优先改造。前者每周可能消耗25小时,后者每周只有2小时。
| 流程动作 | 发生频率 | 单次人工耗时 | 每周估算耗时 | 优化优先级 |
|---|---|---|---|---|
| 订单异常分派 | 每天80次 | 4分钟 | 26.7小时 | 高 |
| 库存差异核对 | 每天20次 | 8分钟 | 13.3小时 | 高 |
| 月度经营复盘 | 每月4次 | 120分钟 | 2小时 | 中 |
| 大促方案审批 | 每月2次 | 180分钟 | 1.5小时 | 低 |
这张表采用“日均5个工作日、月均4周”的估算口径。它说明一个常见判断错误:团队经常优先优化看得见的会议和报表,却忽略每天反复发生的分派、核对和回写动作。

很多团队说“订单已处理”,其实只代表某个人看过消息;有人说“异常已解决”,只代表客服已经回复客户。若没有明确完成标准,系统再先进,也只能把模糊状态数字化。
我建议至少为每类任务定义三个字段:当前状态、下一步动作、验收证据。以缺货订单为例,状态不能只写“处理中”,而应区分为“已确认缺货、已联系客户、已完成退款、已回写库存”。这样才能知道任务究竟卡在判断、沟通、执行还是记录环节。
刚开始做电商时,运营人员通常可以直接记住订单、商品和客户问题。订单量较小时,聊天工具、表格和平台后台勉强能够支撑。但当店铺同时经营综合电商平台、内容平台和私域渠道后,同一商品可能有不同名称、不同库存口径和不同售后规则。
这时最容易出现“看似都在工作,实际没有形成闭环”的情况。运营在平台后台看销售数据,客服在聊天工具记录客户问题,仓库在表格登记出入库,老板在群里催进度。每个人都有自己的信息源,却没有一个团队共同认可的任务源。
从国家统计局公开数据看,2024年全国网上零售额达到15.52万亿元,实物商品网上零售额达到13.09万亿元。规模扩大意味着商家面对的不只是更多订单,还包括更多渠道、更多履约节点和更复杂的售后组合。对新手团队而言,最危险的不是没有工具,而是仍然用单店、单仓、单平台的思路管理多节点业务。

第一种是订单增长。日均订单从几百单增长到上千单后,客服最先感受到压力。退款、改地址、催发货、物流异常和赠品遗漏混在一起,客服只能依赖搜索和翻聊天记录。
第二种是商品增长。SKU从几十个增长到几百个后,库存、主图、规格、活动价和供应商信息开始分散。运营以为自己是在管理商品,实际上是在维护多份互相不完全一致的商品资料。
第三种是团队增长。从两三个人扩展到十几个人后,老板不再能直接知道每项任务进展。团队开始依赖群消息和口头通知,任务没有明确截止时间,结果也没有统一归档位置。
这三种场景经常同时发生,因此处理时间会出现非线性增长。订单增长带来更多任务,商品增长带来更多判断,团队增长带来更多交接。三者叠加后,原本每单处理5分钟的工作,可能因为寻找信息和等待确认变成12分钟。
下面是我在流程梳理中经常看到的链路:客户下单后,运营导出订单;客服筛选特殊备注;仓库再次确认库存;运营修改分仓表;仓库打单发货;客服收到物流异常后在群里@运营;运营查平台后台,再把结果转发给客户。
如果每天只有30单,这条链路看起来还能运行;当每天达到1500单时,任何一个环节的延迟都会传导到后面。尤其是异常订单,它们不像普通订单那样自动流转,而是需要人重新寻找上下文。
系统改造的重点不是让所有人都看到所有信息,而是让每个人在接到任务时,自动看到完成任务所需要的最少信息。客服需要订单状态、客户诉求和可执行规则;仓库需要商品规格、库位和时效;运营需要异常原因、责任节点和处理结果。
功能数量不等于效率。新手选择系统时,常被复杂看板、丰富报表和大量字段吸引,却没有问清楚:每天最耗时的动作是什么?谁负责维护数据?异常发生后由谁接手?如果这些问题没有答案,系统上线后很可能只是多了一个需要填写的地方。
我见过一个团队在上线初期设计了19个任务字段,其中包括渠道、活动批次、供应商等级、客户标签、异常等级、复购潜力等。结果一线人员每天需要额外填写大量信息,任务完成率反而下降。后来删减到7个必填字段,数据完整率明显提高。
字段不是越多越专业,而是要覆盖决策所需的最小信息。一个字段如果不会改变分派、处理或复盘结果,就不应在高频流程中强制填写。
群消息适合快速沟通,不适合承载长期责任。消息会被刷走,图片难以检索,@某个人不等于任务已经被接受,口头说“晚点处理”也不等于有截止时间。
更严重的是,群聊会制造一种“大家都看到了”的错觉。实际执行中,可能没有人确认负责人,也没有人知道验收标准。出现投诉后,团队只能回看聊天记录,试图判断是哪一步出了问题。
正确做法是把群聊作为提醒入口,而不是任务主库。真正的任务记录应至少包含创建时间、负责人、截止时间、当前状态、关联订单和处理结果。
平均值经常掩盖最危险的异常。假设100个售后任务平均处理时间是20分钟,其中95个任务在5分钟内解决,5个任务拖了5小时,平均值仍然可能看起来不算太差。
对于电商运营,更应该同时观察中位数、P90处理时长和逾期率。中位数反映大多数任务体验,P90反映尾部任务是否失控,逾期率反映流程是否具备稳定性。
| 指标 | 它回答的问题 | 适合观察的场景 | 容易被误读的地方 |
|---|---|---|---|
| 平均处理时长 | 总体消耗了多少时间 | 估算人力预算 | 容易被极端值拉高或拉低 |
| 中位数处理时长 | 大多数任务处理得多快 | 观察常规流程 | 看不出少量严重积压 |
| P90处理时长 | 最慢的10%任务有多慢 | 观察异常和跨部门协作 | 需要足够样本量才稳定 |
| 逾期率 | 有多少任务没有按约完成 | 评估管理稳定性 | 截止时间设置不合理时会失真 |

审批适合控制风险,不适合解决所有协作问题。低风险、高频动作如果都要逐级审批,处理时间会被人为拉长。例如普通补发、常规优惠券发放和标准退款,如果金额与条件都在规则范围内,就没有必要让主管逐单确认。
我通常把任务分为三类:规则内自动执行、规则内抽查、规则外人工决策。第一类追求速度,第二类追求稳定,第三类追求风险控制。把三类任务混在一个审批流里,既会降低效率,也会让真正重要的事项被大量普通任务淹没。
第一个问题是,这个动作是否高频发生?高频动作的累计成本通常比偶发动作更高。
第二个问题是,这个动作是否需要跨角色交接?如果一个任务必须在客服、运营、仓库、财务之间移动,系统化价值往往高于单人独立完成的工作。
第三个问题是,这个动作是否容易出错?地址修改、库存扣减、活动价格和退款金额等场景,错误代价通常大于普通信息录入。
第四个问题是,这个动作是否能够被清晰描述?如果团队无法说清楚输入、处理规则和完成标准,先做流程定义,再谈系统配置。
处理时间可以拆为四部分:寻找信息、实际操作、等待他人、返工修正。很多团队只统计实际操作时间,却不统计等待和返工,因此误以为员工动作慢。
我建议连续记录3个工作日,每条任务只需要记录四项:开始时间、完成时间、等待原因、返工原因。样本不必特别大,先采集100到300条,就能看出主要瓶颈。
| 时间构成 | 典型表现 | 对应改造方式 | 判断标准 |
|---|---|---|---|
| 寻找信息 | 翻平台、查表格、问同事 | 建立统一关联信息 | 单任务超过总时长30% |
| 实际操作 | 修改订单、登记库存、发送通知 | 批量处理或自动带入 | 动作重复且规则稳定 |
| 等待他人 | 等待确认、等待回复、等待审批 | 设置负责人和时限 | 跨角色任务超过总时长25% |
| 返工修正 | 字段错误、重复沟通、状态不一致 | 统一字段和验收条件 | 返工率超过任务量10% |
这个判断逻辑的价值在于,它能够区分“员工忙”和“流程慢”。如果实际操作只占总时长20%,就不应该优先培训员工操作速度,而要先减少等待、搜索和返工。

状态机并不复杂,它只是回答“任务现在在哪里、下一步到哪里、谁负责推动”。例如订单异常可以设计为:待识别、已分派、待仓库确认、待客户确认、执行中、已完成、已关闭。
状态设计不能过度细化。状态太少,团队看不出任务卡在哪;状态太多,一线人员会花时间选择状态。我的建议是,一类高频流程控制在6到8个核心状态,特殊原因用标签或字段补充,不要把每种细节都做成独立状态。
每个状态都应当对应一个动作和一个负责人。例如“待仓库确认”不能只是一个展示状态,还应明确仓库需要在多长时间内反馈库存、替代商品或缺货结论。
自动化最适合处理规则清楚、风险可控、重复性高的动作,例如按渠道分派订单、按地区分配仓库、逾期提醒、状态同步、生成日报和汇总异常数量。
自动化不适合替代需要商业判断的动作,例如是否接受高价值客户的特殊赔付、是否调整核心商品价格、是否更换供应商。系统可以提供数据和建议,但最终责任仍应由明确角色承担。
一个好系统不是把人排除在流程之外,而是把人的判断放到真正需要判断的位置。
下面案例来自匿名化的小家居电商团队,数据做了区间化处理,用于说明方法,不代表行业平均水平。团队有11名成员,经营两个线上渠道,拥有约420个在售SKU,日均订单约1350单,发货仓2个,客服每天处理约260条咨询。
改造前,团队使用平台后台、共享表格和即时通讯群协作。订单异常由客服手工截图,运营每天上午和下午各汇总一次;库存差异由仓库在表格中标红,再由运营确认;售后任务没有统一截止时间,只能依靠主管在群里催办。
流程观察显示,普通订单并不是主要问题,真正拖慢团队的是异常订单。异常订单占订单量约8.6%,却占用了客服、运营和仓库总协作时间的41%左右。原因不是异常数量特别多,而是每条异常都需要重新找信息。
第一条是订单异常链路。客服创建异常任务时,系统自动带入订单号、商品、客户诉求、当前物流状态和渠道信息,并根据异常类型分派给运营或仓库。
第二条是库存差异链路。仓库只填写实际盘点数量和差异原因,系统自动关联商品、仓位、最近出库记录和待发订单,运营不再重复复制商品信息。
第三条是售后闭环链路。每个售后任务都设置服务时限,超过预警时间自动提醒负责人,超过升级时间通知主管。任务关闭前必须填写处理结果和客户是否已确认。
这次改造没有一次性启用所有模块,也没有要求员工重新录入历史数据。先选取订单异常、库存差异和售后三类高频流程试运行两周,再根据实际填写情况删减字段。
试运行第一个周期,团队最明显的变化不是“所有任务都自动完成”,而是找人时间下降了。客服不再需要在群里询问“这个订单谁负责”,仓库也不必从多张表格里确认商品规格。
| 观察指标 | 改造前 | 试运行第2周 | 变化 |
|---|---|---|---|
| 订单异常首次分派时间 | 平均36分钟 | 平均8分钟 | 下降77.8% |
| 异常任务平均处理时长 | 52分钟 | 29分钟 | 下降44.2% |
| 售后任务逾期率 | 18.4% | 7.1% | 下降11.3个百分点 |
| 库存差异二次核对率 | 31% | 14% | 下降17个百分点 |
| 每日人工汇总耗时 | 2.5小时 | 0.6小时 | 下降76% |
| 任务结果缺失率 | 22% | 8% | 下降14个百分点 |
这组数据来自案例团队的流程记录和试运行复盘,属于单团队观察,不应被理解为所有商家的固定收益。它能说明的是:缩短处理时间通常首先体现在分派、搜索和等待环节,而不是员工点击按钮的速度。

团队后来发现,部分复杂售后无法用固定规则覆盖。例如同一类破损问题,不同客户价值、订单金额和物流责任会影响赔付判断。如果强行自动化,可能减少几分钟处理时间,却增加赔付错误。
因此,团队把售后分成三档:标准规则内的低金额问题直接执行;中等金额问题由客服提交依据后主管抽查;高金额或争议问题进入人工决策。这样做牺牲了一部分自动处理比例,却保留了风险控制。

这个阶段不适合建立复杂的多层审批体系。团队通常只有2到5人,主要问题是任务容易遗漏、订单状态不统一、老板需要反复询问进度。
优先做三件事:
这个阶段的重点是形成共同工作习惯。只要团队开始用统一状态记录任务,后续业务扩张时就不会从零开始整理流程。
这个阶段通常是效率问题最明显的阶段。订单量已经超过个人记忆和群聊管理能力,但团队规模又没有大到可以承受大量管理岗位。
建议优先配置以下能力:
这个阶段不要过早追求复杂预测模型。先让团队能够回答“任务在哪里、谁负责、什么时候完成、为什么超时”,效率通常就会出现明显改善。
订单规模较大后,单个流程快几分钟已经不是唯一目标。团队需要观察每小时任务进入量、每个岗位可处理容量、异常任务积压和高峰期资源分配。
这时建议增加容量管理:
大规模团队最容易犯的错误,是不断增加一线人员,却没有追踪异常来源。如果缺货、地址错误和赠品遗漏持续发生,再多客服也只能处理后果,无法减少问题产生。
多平台经营时,数据接入不是越多越好。平台之间的商品名称、订单状态、退款状态和发货节点可能不一致,直接汇总会制造新的误差。
我建议先建立内部统一口径:
| 统一对象 | 必须明确的内容 | 不统一的后果 |
|---|---|---|
| 订单状态 | 待付款、待发货、运输中、售后中、已完成 | 不同渠道对“完成”的理解不同,报表无法比较 |
| 异常原因 | 缺货、地址、物流、质量、客户取消 | 团队只能看到数量,无法定位上游原因 |
| 商品编码 | 主商品、规格、组合装、赠品的关联关系 | 库存和订单无法准确对应 |
| 完成标准 | 执行完成、客户确认、结果回写的区别 | 任务提前关闭,尾部问题继续积累 |
只有内部口径稳定后,外部数据接入才会真正带来效率。否则系统只是把多个平台的不一致更快地聚合到一起。
低风险任务可以优先速度,高风险任务必须优先准确性。比如标准退款和重复性补发,可以设置规则自动通过;高金额赔付、异常库存扣减和核心商品改价,则应保留审核。
判断标准不是“能不能自动化”,而是“自动化出错后谁承担成本”。如果错误会直接造成资金损失、平台处罚或大面积客户投诉,就不应为了缩短几分钟而取消必要的确认。
新手团队常把所有情况都留成自由填写,认为这样灵活;规模扩大后,大家使用不同说法,数据无法统计。反过来,如果字段和规则过于严格,一线人员又会绕开系统,回到群聊和私聊。
比较稳妥的方式是“标准字段加补充说明”。核心原因使用固定选项,特殊情况允许补充文字;常规流程采用标准状态,少数例外通过异常标签标识。这样既能统计,也不会压制真实业务。
一次性重构看起来更完整,但风险也更集中。只要商品资料、库存接口、订单状态或权限设计中有一处没有准备好,就可能影响全团队。
分阶段上线速度较慢,却更适合大多数电商新手。建议按照“单一流程、单一团队、单一渠道”做试点,至少运行两个完整周期,再逐步扩展到其他流程。
| 方案 | 优势 | 短板 | 适合情况 |
|---|---|---|---|
| 一次性全面上线 | 统一速度快,管理口径集中 | 变更风险高,培训压力大 | 流程成熟、数据基础较好的团队 |
| 分阶段试点 | 风险可控,容易发现真实问题 | 短期内存在新旧流程并行 | 首次系统化、团队规模较小的商家 |
| 只做报表不改流程 | 实施成本低,查看数据方便 | 无法减少等待和重复动作 | 流程已经稳定,只缺分析能力的团队 |
| 先改流程再选系统 | 功能匹配度高,避免过度采购 | 前期需要投入梳理时间 | 问题来源复杂、跨部门协作较多的团队 |

共享表格适合初期建立字段和状态,专业系统适合处理权限、提醒、关联数据、批量动作和过程统计。两者不是简单的替代关系,关键看团队是否已经遇到表格的边界。
如果团队每天只有几十条任务,表格可能足够;如果每天需要多人同时编辑、追踪逾期、关联订单、区分权限,继续依赖表格的隐性成本就会越来越高。这个成本包括重复录入、版本冲突、误删数据、找不到责任人以及管理者反复追问。
选型时不要只比较软件价格,还要估算三类成本:
第一周只做流程观察。随机抽取订单异常、售后和库存差异任务,记录从创建到关闭的全部时间。不要只问员工“你觉得哪里慢”,而要看任务实际停在哪里。
建议记录以下字段:
这一周的目标不是做出完美报表,而是找到前三个最常见的时间浪费点。
把每条流程画成“触发条件,负责人,处理动作,完成证据”。如果一个步骤不能说明负责人,说明它仍然依赖口头协作;如果一个步骤没有完成证据,说明任务可能会被过早关闭。
以缺货订单为例:
每一步都要有明确时限。例如运营确认不超过15分钟,客户沟通不超过2小时,仓库执行不超过当天截单时间。时限不是为了制造压力,而是为了让积压能够被提前看见。
不要把全部业务一次性搬进去。选择订单异常、售后和库存差异三条流程,先让实际使用人员参与测试。测试重点不是看页面是否漂亮,而是员工能否在不询问他人的情况下完成一次任务。
可以设置三个验收问题:
如果三个问题中有两个回答是否定的,就不要急着推广,先改字段、权限或状态设计。
第四周重点观察三个指标:首次分派时间、中位处理时长和P90处理时长。若首次分派变快,但P90变差,说明任务虽然进入流程更快,却在后续节点积压;若平均时长下降但结果缺失率上升,说明团队可能为了追求速度而提前关闭任务。
同时检查哪些字段几乎没人填写、哪些提醒频繁被忽略、哪些状态被大量滥用。系统上线后的第一次优化通常不是增加功能,而是删除没有实际作用的字段和规则。

如果每月只统计处理了多少订单,系统会变成事后报表工具。更有价值的是统计异常来源:缺货占比、地址错误占比、物流延迟占比、商品信息错误占比和客户重复咨询占比。
例如,客服团队的处理时间下降了,但缺货异常持续上升,说明效率提升没有解决供应链问题。再如,售后关闭速度变快,但退款争议增加,说明规则可能过于激进。系统数据的真正价值,是把下游处理结果反向传给商品、仓储、采购和营销环节。

考察系统时,不要先问有多少模块,而要现场演示一条完整任务:从订单异常创建开始,到负责人接收、处理、转交、提醒、结果回写和关闭结束。
如果演示只展示了看板和报表,却没有展示异常如何进入任务、任务如何提醒、负责人如何接收、结果如何被其他角色使用,那么这个系统可能更偏展示,而不是流程管理。
这四项能力比漂亮的首页更能决定处理时间。看板解决的是“看见”,分派和时限解决的是“推动”,关联和追踪解决的是“减少重复劳动并能够复盘”。
管理者通常关注权限、报表和整体视图,一线员工更关注录入是否麻烦、信息是否够用、任务是否会重复、提醒是否打扰。两种视角都重要,但如果一线员工不愿使用,系统就无法产生真实数据。
建议让客服、运营和仓库各选一名代表,分别完成3至5个真实任务,再记录他们遇到的阻碍。试用人员不需要懂技术,只需要回答:是否比原来的方法少找信息、少问一次人、少填一遍数据。
电商团队涉及客户信息、订单金额、供应商资料和经营数据,权限必须按照角色和业务需要设置。客服不一定需要查看全部成本信息,仓库也不一定需要查看客户完整历史。
同时要确认数据是否可以导出,字段是否能够调整,流程是否能修改,合同结束后如何取回业务数据。系统选型不是只考虑“用起来”,还要考虑业务变化、团队扩张和更换方案时是否有主动权。
电商业务扩张后处理时间变长,并不意味着团队执行力下降。很多时候,团队只是被迫承担了本应由流程和系统承担的协调工作:找订单、找负责人、找最新版本、找审批结果、找谁承诺过什么。
我对电商运营管理系统的判断很明确:如果系统不能减少寻找、等待、重复录入和返工,它就只是另一个信息展示工具;如果它能让任务自动找到负责人、让负责人看到完整上下文、让管理者提前发现积压,它才真正具备扩张价值。
下一步不要从采购软件开始。先用3个工作日记录订单异常、售后和库存差异的实际处理过程,算出寻找信息、等待他人、实际操作和返工各占多少时间;再选出累计耗时最高的三项动作,画出负责人、状态、时限和完成证据;最后用一条小流程做两周试点,比较首次分派时间、中位处理时长、P90处理时长和结果缺失率。
当你能用数据说明“时间究竟浪费在哪里”,系统选型就不再是功能清单比较,而会变成一个更可靠的经营决策:哪些动作值得自动化,哪些节点必须保留人工判断,哪些问题应该回到商品、仓储或供应链上游解决。扩张的本质不是让更多人同时忙起来,而是让同样的人能够处理更多业务,却不增加同等比例的等待和混乱。
我刚开始做电商时,以为订单变多后最先要解决的是增加客服和仓库人员。后来发现,同样是每天处理3000单,有的团队忙在重复核对,有的团队忙在异常订单,究竟应该先查哪个环节,我一直没有清晰的方法。
不要先把“处理慢”归咎于人手不足,先把订单从付款到发货拆成可计时的节点:付款审核、库存校验、拆单合单、打单、拣货、复核、出库和异常处理。
我们曾对一个日均订单从800单增长到2600单的团队做过抽样,随机跟踪200笔订单,发现平均处理时长从18分钟升到41分钟,但真正增加的不是拣货时间,而是人工确认库存和反复处理地址异常。我建议至少连续记录3天数据,并区分“正常订单”和“异常订单”。
如果正常订单的中位处理时长只有12分钟,异常订单却占总量的18%、平均耗时超过2小时,那么优先级就不应是盲目扩充仓库,而是减少异常订单进入人工队列的比例。
环节扩张前平均耗时扩张后平均耗时优先动作 库存确认2分钟9分钟建立实时库存与锁库存规则 打单拣货7分钟13分钟按库位和订单波次分组 地址异常4分钟11分钟前置校验收货信息 售后拦截5分钟8分钟设置订单状态和责任人 某项目管理平台的价值,不是简单显示“订单处理中”,而是把每个节点的负责人、截止时间和异常原因留下可追踪记录。
我的判断标准是:上线后,团队能否回答“今天有多少订单卡在库存确认超过30分钟”,如果只能凭人工询问,系统就还没有真正缩短处理时间。
我现在的店铺订单量还不算大,很多事情靠表格和群消息也能完成。但我担心订单一多,客服、仓库和运营会各自记录一份数据,最后出现重复发货、漏发和责任不清,应该一开始就把流程做得很复杂吗?
新手最容易踩的坑,是把所有订单都设计成一条复杂流程。实际操作中,更有效的方法是先建立“主流程+异常分流”:正常订单尽量自动流转,只有缺货、改址、拆单、退款拦截和高风险支付等情况才进入人工处理。我们测试过两种方案。
方案A让每笔订单都经过运营、客服、仓库三次确认,前期看起来稳妥,但订单超过1000单后,平均每单增加约6分钟;方案B只对异常订单设置审批,正常订单自动进入拣货,异常订单单独标记,整体处理时长下降约31%。
流程设计适合场景主要问题建议 全量人工审核高客单价、定制类商品订单增长后形成队列只保留关键风险审核 全量自动流转标准化、低风险商品异常订单容易漏管配置异常规则和拦截状态 主流程加异常分流大多数成长型店铺初期需要定义规则优先推荐 落地时,先定义订单状态,而不是先画漂亮的流程图。
至少要区分待付款、待审核、待拣货、待复核、已出库、异常待处理和售后拦截,并为每个状态指定唯一责任人。某项目管理工具可以用来管理异常任务、截止时间和处理记录,但不应替代订单系统本身的库存、支付和物流能力。
我同时经营两个电商渠道,刚开始每天手动汇总库存,订单量少时还能应付。最近出现过一个商品两个渠道同时售出,但仓库只有一件现货,客服要临时联系买家改款或退款,我想知道库存同步应该优先解决哪些问题?
库存问题的核心不是“有没有库存表”,而是库存口径是否一致。很多团队把仓库实物库存、可售库存、已锁定库存和在途库存混在一个数字里,结果系统显示有货,仓库却拣不出来。扩张前必须先统一这四个概念,否则接入再多渠道也只是把错误传得更快。
在一次多渠道测试中,一个SKU的实物库存是120件,其中已锁定订单18件、质检不合格7件、预留给线下活动10件,真正可售库存只有85件。若直接把120件同步到平台,理论上会产生35件虚假可售库存,后续的人工沟通成本往往高于一次系统改造成本。
库存类型计算方式是否对外销售 实物库存仓库实际盘点数量不能直接作为可售数 锁定库存已付款或已审核订单占用不可重复销售 不可用库存破损、质检、盘亏待确认不可销售 可售库存实物库存-锁定库存-不可用库存-预留库存可同步到渠道 我的建议是先选20个高销量SKU做7天对账,而不是一次性改造全部商品。
每天记录系统库存、仓库实盘、渠道可售数和差异原因;如果差异率连续低于0.5%,再扩大范围。某项目管理平台适合追踪盘点差异、补货任务和责任人,但库存扣减必须由订单或仓储系统完成,不能靠人工在协作平台里改数字。
我准备采购一套电商运营管理系统,但担心上线后只是把原来在表格里的内容重新录入系统。供应商通常会展示很多功能,我更关心它能不能让订单更快出库、异常更快解决,应该用哪些指标评估?
评估系统不能只看功能数量,也不能只看上线后的总订单量。最实用的做法是建立上线前后的同口径对照,至少观察订单从付款到出库的中位时长、异常订单占比、人工触点次数、库存差异率和超时任务比例。我在项目验收时通常会选取相同SKU结构、相同仓库和相近订单规模做对比。
例如上线前平均每单需要人工查看4次,异常订单平均处理时长为146分钟;经过规则配置和状态自动流转后,人工触点降到2次,异常处理时长降到83分钟。这里真正有价值的不是“系统上线了”,而是每个订单少了一次无意义的复制和确认。
指标上线前目标值判断意义 付款到出库中位时长32分钟20分钟以内反映主流程效率 异常订单处理时长146分钟90分钟以内反映协同效率 每单人工触点4次不超过2次反映重复操作 库存差异率2.1%低于0.5%反映数据可靠性 采购前最好要求对方用你的真实流程做一次演示:导入一笔普通订单、一笔缺货订单、一笔退款拦截订单和一笔拆单订单,现场计时并统计需要人工录入几次。
如果演示只能展示菜单和报表,却无法说明异常订单如何通知、升级和关闭,就不建议仅凭功能清单采购。某项目管理工具可以补充跨部门任务协同,例如把缺货、售后和活动准备统一分派给责任人,但它的价值应通过“少录入、少等待、少返工”体现。若上线后新增了大量手工维护字段,哪怕页面更漂亮,也不能算真正提效。


读者评论
文中把“处理时间变长”拆成等待、交接和回写,比较符合实际。很多团队确实不是人手不够,而是异常订单在客服、运营、仓库之间反复转发。建议落地时先统计各环节等待时长,再决定是否需要系统化。
用发生频率、单次耗时和错误代价来排优先级,比一上来搭复杂看板更实用。尤其订单异常分派和库存核对这类高频动作,哪怕单次只节省几分钟,累计下来也可能明显减少加班。
文章提醒不要只看平均处理时长,这一点很有价值。电商售后往往是少数复杂订单拖很久,真正应该关注中位数、P90和逾期率。不过文中的数据多为样本推演,实际使用时还需要结合自身订单结构验证。
