电商运营管理系统:运营主管场景拆解:团队标准化如何做到缩短处理时间
我曾经参与过一个日均处理约4200条运营任务的电商团队诊断:团队有18名运营人员、4名设计、3名客服主管,工具也不少,但一个商品价格异常从发现到完成修正,平均仍要4小时以上。后来我们没有先增加人手,而是把“谁发现、谁判断、谁审批、谁执行、谁复核”拆成标准流程,并将关键字段、时限和责任人固化到电商运营管理系统中。六周后,同类问题的平均处理时间降到58分钟,返工率从21.4%降到7.8%。
真正缩短时间的,不是增加按钮,而是减少团队在反复确认、等待回复和寻找资料上的时间。
很多团队把标准化理解成统一话术、统一表格或统一日报格式。这些动作有价值,但它们通常只解决了信息呈现问题,并没有解决运营处理过程中最耗时的判断问题。
运营主管真正需要标准化的,是一件事情进入团队后,大家能否按照同一条路径做出判断。例如,商品转化率下降时,团队要先看流量、点击、库存、价格、评价还是投放?如果每个人的排查顺序不同,即使最终结论一致,也会消耗大量时间。
我的判断是,团队标准化至少要固定五件事:触发条件、判断顺序、责任边界、处理时限、完成证据。缺少其中任何一项,系统里的流程都容易沦为“任务搬运”。
一个任务从创建到关闭的总时长,通常由四部分组成:实际操作时间、信息寻找时间、沟通等待时间和返工时间。很多主管只盯着实际操作时间,却忽略了后三项。
例如,修改一个活动页面的优惠规则,真正修改页面可能只需要12分钟,但运营人员先花8分钟找活动规则,再等设计确认素材尺寸20分钟,等主管审批35分钟,最后因为缺少生效时间又返工18分钟。这样算下来,页面修改本身只占总耗时的约13%。
因此,电商运营管理系统的首要价值不是让员工“点得更快”,而是把隐性等待变成可见节点,让主管知道任务究竟堵在资料、审批、执行还是复核。

我不建议运营主管一开始就把所有流程搬进系统。流程过多、字段过细、审批过长,会制造新的操作成本。真正值得固化的,是那些重复发生、跨岗位协作、错误代价高、需要追溯的工作。
例如每日查看店铺数据,可以先保留轻量记录;但价格调整、活动报名、库存预警、商品下架、客服批量回复和大促页面修改,就适合进入标准流程。前者主要是个人判断,后者通常涉及多个角色和较高风险。
标准化的边界不是“所有事情都一样”,而是“相似风险的事情采用相似的处理路径”。这也是运营主管设计系统时最重要的取舍。
在5人以内的运营小组里,很多信息可以依靠口头同步。主管知道谁负责哪个店铺,设计知道哪个活动优先,客服也能直接找到对应运营。这种方式看似高效,实际上依赖少数人的记忆和即时在线。
当团队扩张到15人以上,问题会迅速暴露。新人不知道历史规则,兼职人员不知道紧急任务,多个店铺使用不同的命名方式,运营主管每天要在群聊、表格、邮件和私聊之间来回切换。
我在一次排查中看到,某团队关于“同款商品主图是否需要更新”的信息分散在三个群聊、两份表格和一条私聊记录中。任务最终完成了,但没有任何人能准确回答:谁批准了修改、修改依据是什么、哪一个版本已经上线。
下面是我常用来诊断团队效率的场景:某商品在活动期间被发现前台售价低于最低利润线。
如果这七步没有明确责任人,常见结果是发现问题的人在群里发一句“价格有问题”,然后等待别人接手。有人以为商品负责人会处理,有人以为主管已经批准,有人直接修改了价格,却没有通知客服。
如果任务进入系统后只写一句“尽快处理价格异常”,看似完成了数字化,实际上仍然没有形成标准化。系统必须让任务携带足够的上下文,例如商品编码、当前售价、利润底线、影响活动、订单数量、截图、建议动作和复核要求。

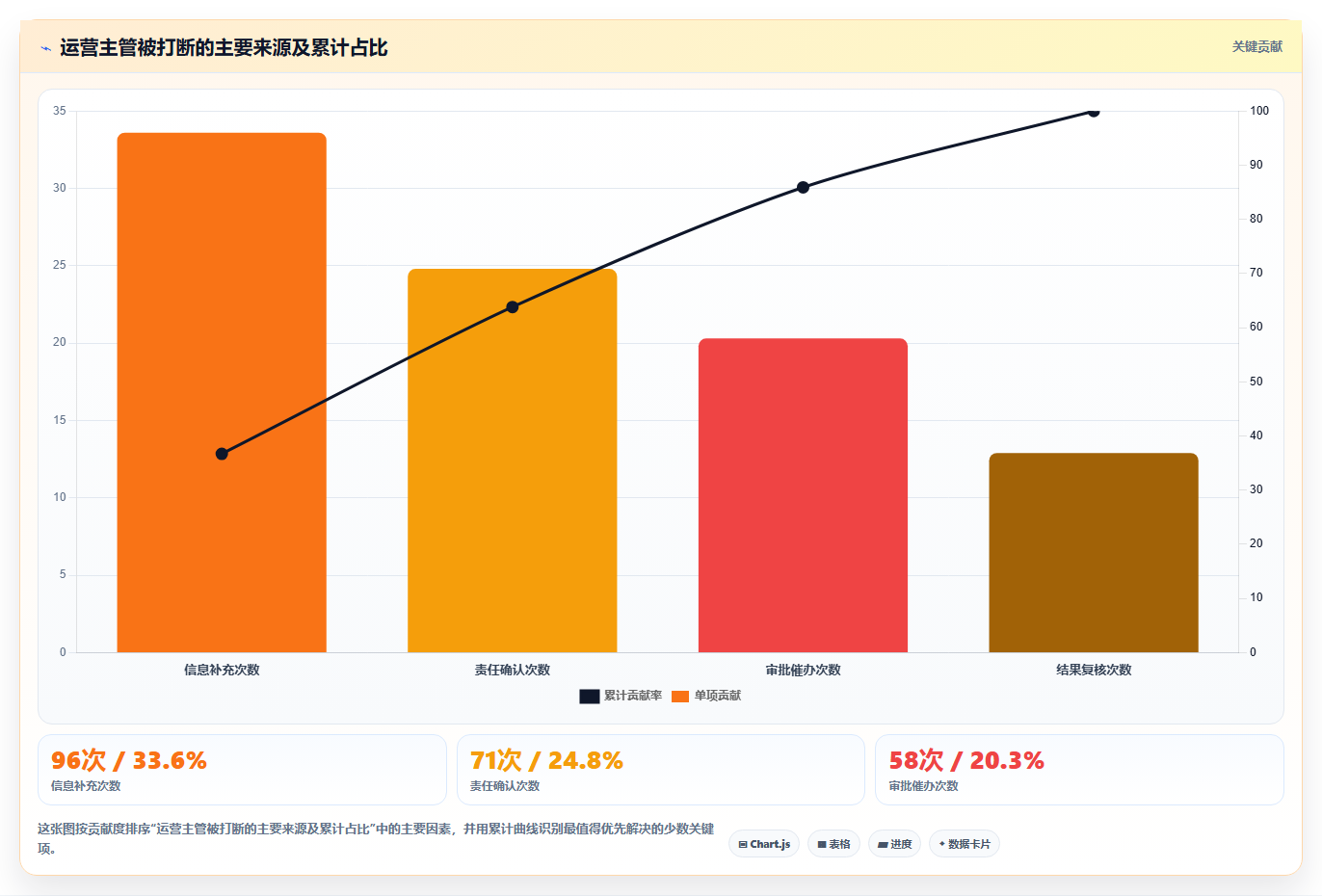

运营主管的时间通常不是被一项大任务占用,而是被大量短时打断切碎。一次审批可能只需3分钟,但如果一天有30次审批,且每次都要重新询问背景,就会消耗超过两小时。
我建议主管连续记录五个工作日的打断来源,而不是凭感觉判断团队问题。通常可以分为以下几类:
| 打断来源 | 常见表现 | 真正原因 | 适合的系统动作 |
|---|---|---|---|
| 信息补充 | “链接、截图、成本是多少?” | 任务创建时缺少关键字段 | 设置必填字段和模板 |
| 责任确认 | “这个谁来改?” | 岗位边界模糊 | 配置默认负责人和协作人 |
| 审批催办 | “主管看一下,比较急” | 没有分级时限和提醒机制 | 设置优先级、到期提醒和升级规则 |
| 结果复核 | “改完了吗?现在生效了吗?” | 完成标准不清楚 | 定义复核字段和完成证据 |

任务数量增加,不等于管理能力增强。有些团队上线系统后,把每条群消息、每次数据查看、每个临时想法都建立成任务,结果每天产生数百条低价值记录。
这种做法会带来三个后果。第一,真正紧急的异常被淹没;第二,员工为了减少录入时间而随意填写;第三,主管把大量时间花在清理无效任务上。
我的建议是采用“任务准入规则”。只有满足以下任一条件的事情,才进入正式任务流:
单人可在10分钟内完成、没有协作依赖且不需要留痕的事项,可以使用个人清单或轻量记录,不必进入复杂流程。
字段设计是最容易被低估的环节。有人希望一次性收集商品、渠道、活动、成本、库存、供应商、素材、投放和客服信息,结果创建一个任务要填写30多个字段。
字段太多会造成两个问题:创建者为了快速提交而乱填,后续处理者又必须重新询问;其次,很多字段在任务初始阶段并不重要,却被强制要求,导致真正紧急的问题无法快速进入流程。
我通常把字段分成三层:
这样做的核心是让信息随着流程逐步补齐,而不是把所有负担压在任务创建者身上。对于突发价格异常,先提交截图和商品编码比等待填写完整成本表更重要;对于日常活动排期,则可以要求更完整的前置字段。
“本周完成了138个任务”是一个结果数字,但它不能告诉主管团队是否高效。一个团队可能完成很多低难度任务,却让三个高风险任务卡在审批环节。
更有价值的指标应该至少包括:首响时间、处理时长、等待时长、返工次数、逾期率和一次通过率。尤其要把“处理时长”和“自然时长”分开。
自然时长是从创建到关闭的时间;处理时长是员工真正投入的工作时间。两者差异很大时,说明效率问题可能不在执行能力,而在流程等待和资源协调。

有些团队为了降低错误,把所有修改都设置成主管审批,甚至连低风险标题调整也需要审批。这会让主管成为流程瓶颈,也削弱一线人员的责任感。
审批应该按照风险分级,而不是按照岗位习惯配置。低风险、可回滚、影响范围小的动作可以授权给岗位负责人;高风险、不可逆或涉及利润和合规的动作才需要升级。
| 事项类型 | 风险特征 | 建议审批方式 | 关闭证据 |
|---|---|---|---|
| 日常标题微调 | 可回滚、影响小 | 岗位负责人自审 | 前后台页面截图 |
| 主图或详情页替换 | 可能影响转化和合规 | 运营与设计双人确认 | 版本号、上线时间、页面截图 |
| 全店优惠调整 | 影响利润和大量订单 | 主管或商品负责人审批 | 价格测算、审批记录、复核结果 |
| 大促库存与价格联动 | 高金额、高并发、难回滚 | 跨部门联合审批 | 活动配置、库存快照、风险预案 |
我在设计运营流程时,会给每类工作做一个简单评分,避免团队凭感觉推进。评分不追求数学上的绝对准确,主要用于比较优先级。
第一个维度是发生频率。每天发生几十次的工作,即使单次只节省两分钟,累计收益也很可观。第二个维度是协作人数。参与角色越多,越容易出现信息断层。第三个维度是错误成本。价格、库存和合规问题的错误代价,通常高于普通内容调整。第四个维度是可复制性。如果一套流程可以复制到多个店铺,标准化的投资回报会更高。
可以采用以下简化公式:
流程标准化优先级 = 发生频率 × 协作复杂度 × 错误成本 × 可复制性
每项按1至5分评估。总分较高的流程优先设计,低分流程先保留弹性,不要为了完整而完整。
| 流程 | 发生频率 | 协作复杂度 | 错误成本 | 可复制性 | 总分 |
|---|---|---|---|---|---|
| 活动价格调整 | 4 | 5 | 5 | 5 | 500 |
| 库存预警处理 | 5 | 4 | 5 | 4 | 400 |
| 日常标题优化 | 5 | 2 | 2 | 4 | 80 |
| 临时选题记录 | 3 | 1 | 1 | 2 | 6 |
这里的总分是便于排序的示意值,并不代表财务收益。它的作用是提醒团队:不要先优化最容易做成表格的事项,而要先处理最容易造成等待、损失和重复沟通的事项。
系统配置前,我会要求团队选择一项高频任务,连续追踪至少20个真实样本。每个样本记录创建时间、首次响应时间、每次转交时间、审批时间、执行时间、复核时间和关闭时间。
这一步经常能发现流程图里不存在的“影子步骤”。比如运营先在群里问主管,主管说让商品负责人确认,商品负责人又在另一个群里问供应链,供应链给出结论后没有回到原任务,运营最后只能凭记忆完成操作。
只有把这些影子步骤记录下来,主管才能判断哪些步骤应该取消,哪些应该前置,哪些应该自动提醒,哪些必须保留为风险控制。

标准化流程最容易失败的地方,是把“已修改”“已处理”“已沟通”当成完成状态。这些描述只能说明有人做过动作,不能说明业务结果已经稳定。
例如,库存预警任务不能以“已联系仓库”为完成标准,而应该至少包含:库存已确认、可售数量已更新、活动库存是否锁定、前台展示是否正常、客服是否收到口径。
我建议每个流程都设计“关闭证据清单”,并且控制在3至5项。证据太少无法复核,证据太多会增加执行负担。
以下案例来自我参与的一次运营流程改造,数据经过脱敏和区间化处理,但保留了原始问题结构。团队负责四个店铺,日均任务约140条,主要任务包括活动配置、商品信息维护、库存异常和客服口径同步。
改造前,团队有三个明显瓶颈。第一,任务入口不统一,约62%的任务先出现在即时通讯群里;第二,运营主管是默认审批人,约47%的任务都需要主管手动确认;第三,关闭标准不一致,任务关闭后仍有约五分之一需要补充资料或返工。
| 指标 | 改造前 | 第3周 | 第6周 | 变化 |
|---|---|---|---|---|
| 平均自然处理时长 | 4小时12分钟 | 2小时06分钟 | 58分钟 | 下降77.0% |
| 平均实际操作时长 | 39分钟 | 35分钟 | 32分钟 | 下降17.9% |
| 任务返工率 | 21.4% | 12.6% | 7.8% | 下降13.6个百分点 |
| 审批平均等待时间 | 86分钟 | 41分钟 | 18分钟 | 下降79.1% |
| 任务逾期率 | 18.7% | 10.2% | 6.1% | 下降12.6个百分点 |
| 主管每日人工催办次数 | 34次 | 18次 | 9次 | 下降73.5% |
我们没有按部门建立模板,而是按运营场景建立模板。原因很简单:同一个部门内部的工作差异很大,而同一个场景往往跨越多个部门。
第一类是商品信息变更,包含标题、主图、详情页和属性调整。第二类是价格与活动配置,包含优惠、满减、套餐和活动报名。第三类是库存与履约异常,包含缺货、超卖、库存锁定和发货延迟。第四类是客户口径与内容同步,包含客服话术、公告、评价回复和售后规则。
每个模板只预置与该场景有关的字段。例如价格与活动配置模板要求填写原价、活动价、优惠叠加规则、最低利润线和生效时间;库存异常模板则要求填写可售库存、锁定库存、预计补货时间和受影响订单数。
模板不是越专业越好,而是要让一线人员不需要猜“这里应该填什么”。字段旁边最好直接写口径,例如“库存数量填写可售库存,不填写仓库总库存”。这种短提示比额外培训更有效。
改造前,所有任务都被标记为“紧急”,主管每天收到大量没有真正优先级的提醒。我们把任务分成四级,并为每一级规定首次响应、方案确认和关闭时间。
| 等级 | 判断条件 | 首次响应 | 方案确认 | 典型任务 |
|---|---|---|---|---|
| P0 | 正在造成重大资金或合规风险 | 10分钟内 | 30分钟内 | 大面积错误售价、违规页面 |
| P1 | 影响核心商品或当日活动 | 30分钟内 | 2小时内 | 主推商品库存异常、活动配置错误 |
| P2 | 影响局部转化或客服效率 | 4小时内 | 当日完成 | 详情页信息缺失、话术未同步 |
| P3 | 优化建议和低风险调整 | 1个工作日内 | 3个工作日内 | 标题测试、素材备选、流程优化 |
分级后,一个明显变化是员工不再通过“多发几次消息”来争取关注,而是根据影响范围选择正确等级。主管也可以把注意力集中在P0和P1任务上,减少被低风险事项打断。

以前的审批消息通常是“这个方案可以吗”,主管需要重新查看链接、询问成本、确认影响范围。我们把审批内容改成结构化选项:影响范围、建议方案、预计损失、回滚方式和截止时间。
主管在审批时不再从零开始调查,而是判断“接受方案A、选择方案B,还是退回补充”。这看似只是表单变化,实际上把审批从信息收集动作变成管理决策动作。
对于高频、低风险的事项,我们还设置了授权规则。例如商品运营可以在利润率不低于底线、活动影响不超过指定范围的条件下自行调整;超出范围时,系统自动要求升级审批。
过去任务完成的依据主要是执行人员手动勾选。改造后,我们要求执行人填写修改内容和生效时间,由复核人验证前台表现或后台状态。
复核并不是为了增加一道形式检查,而是为了区分“动作完成”和“结果完成”。尤其在平台存在缓存、延迟生效或多端展示差异时,后台显示成功并不代表消费者看到的页面已经正确。
六周观察中,返工率下降幅度最大的是价格和库存类任务。原因并不是员工突然更细心,而是系统要求他们在关闭前回答三个问题:后台是否修改、前台是否生效、相关岗位是否获得通知。

如果团队人数在5至8人,最大的风险通常不是流程复杂,而是信息分散。此时不必建立复杂审批链,先解决任务入口和命名规则即可。
小团队的取舍是保留速度,避免过度流程化。如果每个事项都需要多人审批,系统反而会破坏团队原本的灵活性。
当团队进入10至30人区间,最值得投入的是责任分配、审批时限和异常升级。这个阶段最常见的问题是“大家都在忙,但任务仍然没人真正负责”。
建议为每个任务设置一个最终负责人,而不是只设置多个参与人。参与人可以共同提供信息,但最终负责人必须对任务从创建到关闭负责。
同时,应建立“默认负责人+升级负责人”机制。默认负责人超时后,系统提醒其直属主管;连续超时或影响等级上升时,再升级到运营主管。这样既避免主管介入过早,也避免任务长期无人处理。
大促期间最容易出现两种极端:一种是所有事情都走平时审批,导致活动窗口错过;另一种是为了追求速度,完全依靠群聊和口头指令,最终产生大量错价、错库存和客服投诉。
我更建议使用“大促专用简化流程”。它可以减少普通字段,但必须保留风险字段,包括影响商品范围、价格底线、库存边界、生效时间、回滚方式和复核人。
大促流程可以采用双轨制:
这样做的关键不是让所有任务变快,而是让低风险任务不堵住高风险任务,同时不牺牲高风险事项的可追溯性。
多店铺团队很容易为每个店铺复制一套流程,最后形成四套字段、四套状态和四种统计口径。这样虽然看起来贴近业务,实际上会严重增加培训、维护和跨店铺比较的成本。
我的做法是先区分“共性流程”和“店铺差异”。例如价格异常、库存预警和页面修改可以使用共性流程;不同店铺的活动规则、负责人和时限,则作为参数配置,而不是重新设计流程。
这会带来一个重要好处:主管可以横向比较不同店铺的处理时长和返工率,判断问题究竟来自人员能力、平台差异还是业务规则。

流程越严格,理论上的错误率可能越低,但处理速度也可能变慢。流程越自由,员工动作更快,却更依赖个人经验。运营主管不能追求单一方向的极致,而要根据错误代价决定控制程度。
| 管理方式 | 优势 | 短板 | 适用场景 |
|---|---|---|---|
| 完全自由处理 | 速度快、灵活性高 | 难追溯、易重复犯错 | 低风险内容优化 |
| 统一模板处理 | 信息完整、便于复制 | 需要培训和维护 | 高频协作任务 |
| 多级审批处理 | 风险控制强 | 等待时间长、主管易成为瓶颈 | 大额价格、合规和重大活动 |
| 分级授权处理 | 兼顾速度与风险 | 规则设计复杂 | 中大型团队和多店铺运营 |
如果一项错误可以在几分钟内回滚,且影响范围小,我通常倾向于授权处理;如果错误会直接影响大量订单、利润或平台合规,则宁可多花几分钟建立审批和复核。
统一流程有利于培训、统计和复制,但并不是所有店铺都应该使用完全相同的时限。例如高客单价商品和低客单价日用品的价格异常,影响金额可能完全不同;新品测试和成熟爆款的页面修改,也不应采用相同审批标准。
可以把流程拆成三层:
这样既保证了管理底线一致,又允许业务保留必要差异。系统配置中最值得保留的不是大量自由字段,而是少量可调整参数。
自动提醒、自动分派、自动生成周期任务都能减少重复劳动,但自动化并不适合处理所有异常。规则明确、输入稳定、结果可验证的事项适合自动化;输入复杂、涉及策略判断和上下文分析的事项仍然需要人工决策。
例如,库存低于安全线可以自动创建预警;但是否暂停广告、是否切换替代商品、是否调整活动力度,则需要结合毛利、补货周期、历史转化和客户承诺判断。
我建议按照以下顺序推进自动化:
越靠近资金、库存和客户承诺的动作,越需要保留人工复核。自动化的目标是减少机械操作,不是把责任隐藏在规则后面。

不要第一天就配置流程。先抽取最近一周的50至100条任务,记录它们的来源、类型、负责人、等待节点、返工原因和关闭证据。
这一步要特别关注三类样本:处理时间最长的任务、重复出现的任务、关闭后又重新打开的任务。它们通常比平均值更能说明流程缺陷。
不要同时改造十种流程。建议选择一个高频场景和一个高风险场景,例如库存预警加活动价格调整。前者能够快速验证效率,后者能够验证责任、审批和复核机制。
为每个场景写清楚以下内容:
状态不宜太多。大多数运营任务使用“待处理、处理中、待审批、待复核、已完成、已取消”即可。状态的价值在于说明下一步动作,而不是描述所有可能发生的情况。
每个状态都要对应一个责任人。例如“待审批”不能只是一个标签,而应该自动通知审批人,并在超过时限后触发提醒。否则状态越多,管理含义越弱。
试运行时,不要只看员工是否愿意使用,还要观察他们如何绕开流程。常见反弹包括:先在群里说完再补任务、模板字段随意填写、把所有事项标成最高优先级、任务关闭后不上传证据。
这些反弹不一定说明员工抵触,而可能说明流程比实际工作复杂,或者系统字段没有反映真实判断过程。主管应先问“为什么需要绕开”,再决定是培训、删字段还是调整权限。
第一轮复盘不需要追求完整报表,只要回答四个问题:平均等待时间是否下降、返工主要发生在哪个节点、哪些任务仍然依赖私聊、哪些字段几乎没人正确填写。
如果平均处理时长下降,但员工录入时间明显增加,说明系统可能把管理成本转移给了一线人员;如果任务完成量上升,但一次通过率下降,说明团队可能在追求关闭数量。只有同时观察速度、质量和负担,复盘才有意义。

不同电商运营团队的差异,不在于有没有任务、审批和报表,而在于系统能否承载具体的业务判断。选型时,我更关注以下问题:
如果系统只能展示任务数量和完成率,却无法回答“任务卡在哪里、为什么返工、哪类流程最耗时”,它更像一个记录工具,而不是运营管理系统。
演示环境里的流程通常很顺利,但真实运营任务往往包含缺字段、临时变更、多人协作和超时升级。试用时,应该拿一条真实的价格异常、一条库存异常和一条活动页面修改任务进行测试。
重点观察五个细节:创建任务是否需要重复录入、责任人是否能自动确定、审批人能否快速理解背景、执行后是否容易完成复核、主管能否看到瓶颈原因。
如果试用人员在15分钟内无法完成一条真实任务的创建和流转,后续大规模使用通常会遇到更高阻力。功能数量再多,也无法抵消操作路径过长造成的流失。
系统投资不应只比较账号费用,还要计算实施、培训、维护和流程迭代成本。另一方面,收益也不只是员工少点几次按钮,而是主管少做多少次催办、员工少等待多少时间、错误少造成多少损失。
可以使用一个保守估算方法:
月度可量化收益 = 每月任务数 × 单任务节省的等待时间 × 参与岗位的综合人力成本系数 + 可避免的返工成本 + 可避免的异常损失
例如,每月800条任务平均减少45分钟等待,即可减少600小时自然等待。即使这些时间不能全部转化为直接产出,也足以说明流程改善的价值。真正评估时,还要把员工录入时间增加的部分扣除。

很多团队在系统建设上花了大量时间讨论字段、状态和权限,却没有回到最初的问题:运营人员为什么需要等待,主管为什么需要反复确认,任务为什么明明完成了还要返工。
如果一个流程让员工填写了更多内容,却没有减少沟通;让主管看到了更多任务,却没有更早发现风险;让团队产生了更多记录,却没有更快完成工作,那么它只是把线下混乱搬到了线上。
第一是处理时间是否真正下降,尤其是等待时间,而不只是员工操作时间。第二是一次通过率是否提升,避免团队通过快速关闭任务制造虚假效率。第三是主管是否从“人工催办者”变成“异常处理者”,把精力放到高风险决策和流程改进上。
我最看重的不是某个月完成了多少任务,而是团队遇到同类问题时,是否还能稳定地走同一条路径。一个优秀的标准化系统,应当让新人也能完成大部分常规任务,让资深员工把经验沉淀为规则,让主管能从数据中发现流程瓶颈。
如果你准备开始改造,不建议先购买一套复杂系统,也不建议先写一份几十页的制度。先选取最近发生过的20条价格、库存或活动任务,逐条标记等待节点、返工原因和缺失信息。
电商团队缩短处理时间的关键,不是让每个人更快地完成更多动作,而是让正确的信息在正确的节点一次到位。当系统能够把任务入口、判断路径、责任边界和完成证据连接起来,标准化才会从一套管理要求,变成团队每天都能感受到的效率提升。
我负责过一个包含运营、客服、仓储和设计的电商团队,最初大家都在用自己的表格和聊天记录推进工作。流程文件写了不少,但新人仍然要反复问人,我想知道标准化到底应该标准化什么,才不会变成形式主义?
我在实际梳理电商运营流程时发现,最容易做错的一件事,是把标准化理解成“所有人都必须按同一种方式工作”。真正有效的标准化,不是统一每个人的操作习惯,而是统一任务进入团队后的判断依据、交付物和升级条件。
例如,活动提报不应该只要求填写“活动名称、上线时间、负责人”,还要固定记录商品范围、价格校验人、库存阈值、素材状态和风险等级。这样做的价值在于,运营主管不需要再通过聊天记录补齐关键信息,执行人员也不必在任务开始后才发现缺少前置条件。我通常把流程拆成三层:第一层是所有项目都必须经过的主路径;
第二层是按业务类型变化的分支路径;第三层是异常处理路径。日常上新、临时调价和大促活动不应共用一条完全相同的流程,否则轻量任务会被复杂审批拖慢,大型任务又会因为缺少检查节点而产生返工。
标准化对象建议固定内容对处理时间的影响 任务入口统一任务类型、优先级、截止时间、负责人减少反复确认,通常能缩短10%,20%的沟通时间 交付标准明确图片尺寸、文案字段、数据口径和验收人减少因格式不一致造成的返工 异常升级规定库存、价格、投诉量等触发阈值避免问题停留在个人判断阶段 复盘记录记录原因、影响范围、解决动作和责任环节让同类问题不再重复消耗主管时间 在一个约15人的运营协作团队中,我会先抽取过去两周处理量最高的20类任务,统计它们从提出到完成的平均耗时、等待耗时和返工次数。
通常真正拖慢流程的不是执行动作,而是等待确认、补充信息和重复修改。先解决这三类浪费,比一开始编写几十页制度更有效。我的判断标准是:新人能否在不询问老员工的情况下完成80%的常规任务;主管能否在30秒内看出任务卡在哪里;异常任务能否在规定时间内自动升级。
如果三个问题中有两个答不上来,说明团队缺的不是更多制度,而是更清晰的流程结构。
我曾经遇到过一种情况:系统里的任务完成数量增加了,会议也少了一些,但大促结束后返工和加班反而更多。我想知道,评估流程优化时应该看哪些数据,才能确认标准化确实提升了效率?
判断处理时间是否缩短,不能只看“任务完成数”或“平均完成时长”。这两个指标很容易被批量拆分、延后关闭任务或压缩任务定义影响。运营主管更应该把时间拆成等待、执行、返工和审批四部分,找出效率提升究竟发生在哪里。我在复盘电商流程时,会先定义三个口径。流转时间是任务从创建到关闭的全部时间;
实际处理时间是成员真正投入操作的时间;返工时间则是因为信息缺失、标准错误或审批反复产生的额外时间。很多团队的流转时间下降了,但返工时间上升,这不叫效率提升,只能算把问题隐藏得更深。
指标计算方式适合判断的问题 首次响应时间首次接单时间-任务创建时间团队是否及时接住需求 一次通过率无需修改直接验收的任务数÷完成任务数需求和交付标准是否清楚 返工占比返工耗时÷总处理耗时效率问题来自执行还是沟通 超时率超过承诺时间的任务数÷任务总数排期是否符合真实产能 异常闭环时间异常发现到解决的平均时长跨部门协作是否顺畅 我建议至少做一次“优化前后同口径对比”。
例如,选取连续两周的商品上新任务,要求任务类型、团队成员和业务量尽量接近,再比较中位流转时间、一次通过率和返工占比。之所以更看重中位数,是因为少数大型活动会把平均数拉高,导致主管误判常规流程。一个可参考的复盘样本是:某团队改造前的上新任务中位流转时间为26小时,一次通过率为61%,返工占比为24%;
统一入口、验收字段和素材检查后,中位流转时间降至15小时,一次通过率升至84%,返工占比降至11%。这里最有说服力的不是“快了11小时”,而是返工和等待同时下降,说明流程并没有靠压缩质量换取速度。如果系统只能展示完成数量,却不能追踪状态停留时间、退回原因和超时节点,就不适合直接用来判断运营效率。
数据看板必须能回答“为什么慢”,而不只是告诉你“做了多少”。
我经历过一场大促,运营已经提交了活动方案,设计说没有最终商品清单,仓储说没有锁定库存,客服又拿不到统一话术。每个部门都认为自己完成了工作,但整体上线仍然延迟,我想知道跨部门流程应该怎样划分责任和交接条件?
跨部门流程最常见的问题不是没有负责人,而是每个部门都有负责人,却没有明确“什么状态才算交接完成”。如果运营提交的任务只写“请设计活动页面”,设计部门很难判断商品范围、卖点优先级、尺寸规格和截止时间是否已经确认,后续反复追问就会变成隐形排队。我更推荐使用“交接条件”设计流程,而不是只按部门分配任务。
每一次交接都应至少明确输入、输出、验收人和异常回退方式。比如运营交给设计的不是一个模糊需求,而是经过商品、价格和库存确认的素材包;设计交回的也不是一句“已完成”,而是包含源文件、导出规格和自检结果的交付包。可以把大促流程设计成一条主链,同时为高风险节点设置闸门。
商品清单未锁定时,页面设计只能进入准备状态;价格未完成二次校验时,不能进入发布状态;库存低于阈值时,系统或主管必须触发人工确认。这样能把风险拦在上线前,而不是等客服收到投诉后再处理。
交接节点前置条件接收方验收内容失败后的动作 运营→设计商品、卖点、价格、尺寸已确认素材字段完整且无歧义退回运营补充,不直接口头沟通 运营→仓储活动商品和预计销量已锁定库存、备货和发货能力可支撑标记风险并调整活动范围 运营→客服优惠规则、售后政策已定稿话术覆盖常见问题和例外情况由运营统一修改版本 发布→复盘上线时间、监控指标已设置数据和异常责任人明确进入异常处理流程 在某次流程复盘中,我发现一个看似只需5分钟的价格确认,实际经常等待4小时以上,因为任务在聊天窗口里被多个消息淹没。
把价格校验改成系统中的独立节点,并规定“2小时未处理自动提醒、4小时未处理升级主管”后,等待时间明显下降。这里的关键不是提醒更多,而是让等待拥有可见的责任边界。我的经验是,跨部门流程不宜追求所有人都进入同一个看板后自由更新。看板必须让每个部门只看到与自己有关的动作,同时让主管看到全链路的阻塞点。
对执行人员来说,流程要足够简单;对主管来说,流程必须足够透明,这两个目标需要通过权限、视图和状态设计来平衡。
我看过不少电商团队购买系统后,最后只把它当成任务清单使用,流程仍然靠群聊、表格和口头提醒维持。预算有限的情况下,我想知道应该优先验证哪些功能,怎样通过小范围试运行判断系统是否值得长期投入?
选择系统时,我不会先看功能数量,而会先观察它能不能把团队最常见的三类浪费显性化:需求信息不完整、任务等待无人负责、交付结果无法验收。很多平台拥有自动化、报表和复杂权限,但如果任务入口仍然允许随意填写,系统只会把混乱更快地记录下来。优先验证的第一项是可配置的任务模板。
模板至少要支持不同任务类型使用不同字段,例如上新、调价、活动报名、售后升级和内容制作不能共用一套表单。字段还应支持必填、条件显示和负责人自动分配,否则模板会因为过于复杂被团队绕开。第二项是流程状态和自动提醒。系统不仅要能显示“进行中”,还应区分待补充、待审核、执行中、待验收、已完成和异常状态。
提醒最好基于超时、优先级和前置条件触发,而不是所有任务统一轰炸成员,否则提醒本身会变成新的噪音。第三项是可追溯的变更记录。价格、库存、活动规则和客服话术都属于高风险信息,系统应能记录谁在什么时间修改了什么内容,以及修改前后的差异。
出现客诉或活动损失时,团队才能判断是需求变更、执行错误还是验收遗漏,而不是依赖个人记忆。
验证项目现场测试方法合格标准 任务模板让新人独立创建一次上新任务10分钟内完成,且关键信息无缺失 流程配置模拟一次退回、转交和异常升级不依赖管理员临时手动修改 数据统计查询一个月内各状态停留时间能定位等待最长的部门和节点 权限与留痕模拟价格变更和版本回溯能看到修改人、时间和前后内容 使用成本让运营、客服、仓储共同试用两周核心任务不再依赖群聊补充信息 我建议采用“一个场景、两周、三项指标”的试用方法。
选取一个高频且边界清楚的场景,例如商品上新或活动提报,连续运行两周,只比较首次响应时间、一次通过率和返工占比。不要一开始把所有部门和所有流程都迁移进去,否则出了问题也无法判断是系统问题、流程问题还是培训问题。系统是否值得购买,最终取决于它能否形成团队的共同工作记忆。
任务模板沉淀了什么信息,流程节点规定了谁在何时做判断,变更记录保留了为什么这样处理,这三部分比“有没有某个高级功能”更能决定标准化能否持续。如果试用期间成员仍频繁回到群聊确认截止时间、补充附件和寻找最新版本,就说明系统尚未成为事实上的工作入口。
此时不应急着增加更多自动化,而应先减少字段歧义、明确状态定义,并由运营主管规定哪些事项必须在系统内完成。


读者评论
把总耗时拆成操作、找资料、沟通等待和返工四部分很有参考价值。很多团队确实不是执行慢,而是审批和补信息耗时。尤其是价格异常这类场景,明确责任人与复核证据,比单纯增加任务数量更有效。
字段分层设计比较实用,创建、处理、关闭阶段分别补充信息,能避免一开始填写过多内容。不过实际落地时还要定期清理低价值字段,否则流程运行一段时间后仍可能变得繁琐。
文章里的数据和图表属于情景模拟,适合用来理解分析方法,但不宜直接当作普遍结论。不同平台、店铺规模和业务复杂度差异很大,正式调整流程前,最好先连续记录一周真实的等待、返工和逾期数据。
