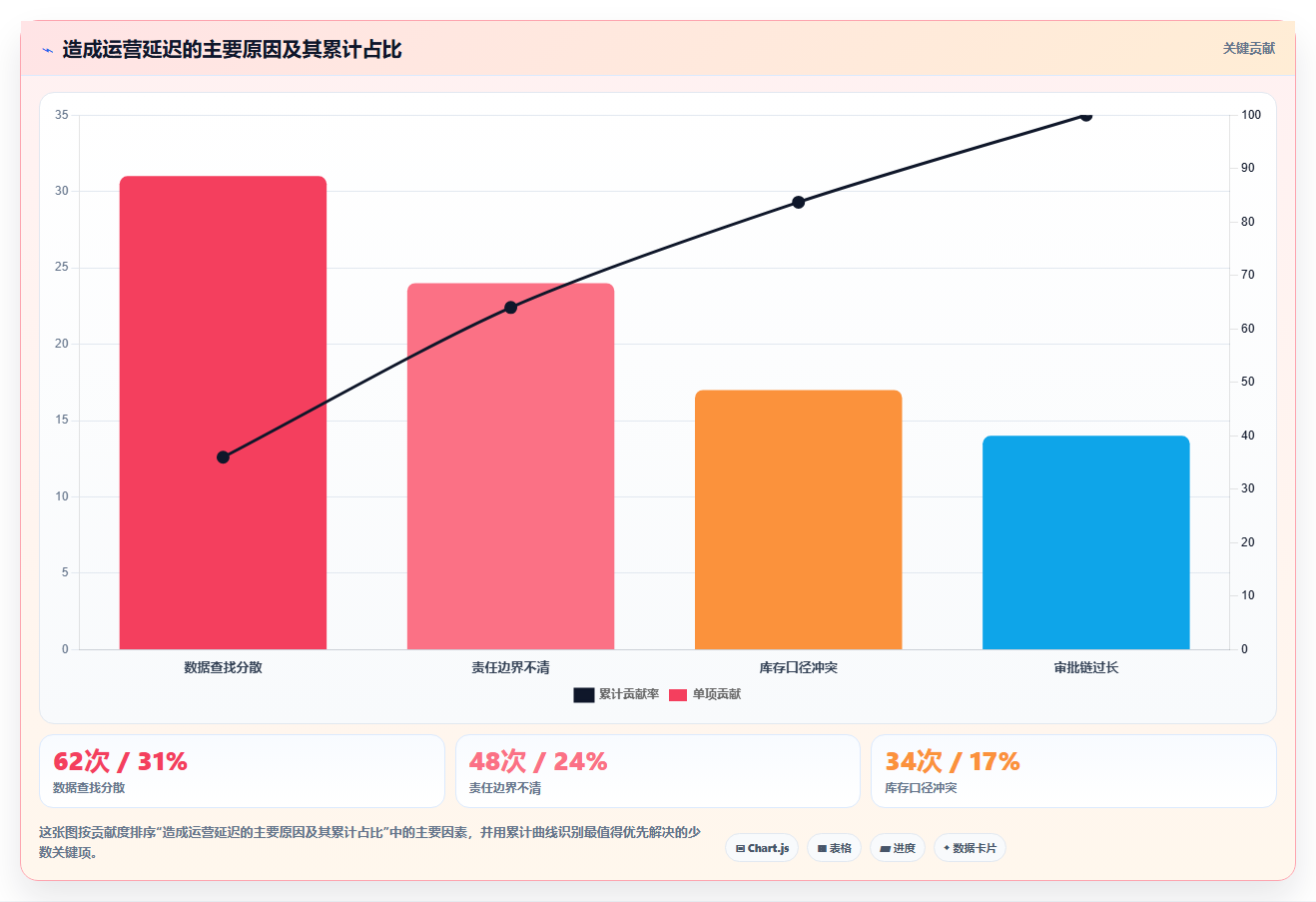

电商运营管理系统真正能带来增长的地方,往往不是“多了几个功能”,而是把原本分散在店铺后台、客服工具、仓储系统、表格、群聊和审批流里的信息,压缩成一条可以追踪、可以判断、可以复盘的处理链路。我在复盘多个电商团队时发现,一个活动商品从发现库存异常到完成页面调整,平均耗时从原来的4,8小时降到40,90分钟,带来的并不只是人力节省,更重要的是减少了错过流量窗口、误报缺货和重复沟通造成的销售损失。
因此,《电商运营管理系统:运营主管增长视角:用系统集成放大缩短处理时间》的核心,不是讨论“要不要上系统”,而是判断哪些环节值得集成、哪些数据必须实时、哪些动作不能自动化,以及缩短处理时间后能否真的转化为库存周转、活动转化率和毛利改善。
很多团队把系统价值理解为“让员工少填几张表”。这只是最表层的收益。运营主管真正应该关注的是:一个业务信号出现后,经过多少次转发、复制、确认和重新录入,才会变成一次有效动作。
例如,某商品转化率突然下降,运营需要先看店铺数据,再找投放同事确认流量变化,再让客服统计咨询关键词,最后让商品负责人判断是否调整页面。每个环节单独看都合理,但如果信息不能自动汇集,就会形成四次等待和三次重复解释。
系统集成的第一目标,是把“发现问题,判断原因,分派任务,完成处理,验证结果”串成闭环,而不是单纯把数据集中到一个页面。
如果只是把多个系统的报表放在一个大屏上,却没有任务生成、责任归属和结果回写,那么这仍然是“信息展示”,不是运营管理。
平均处理时长很容易掩盖问题。一个团队平均每天处理异常需要2小时,看起来并不严重,但如果其中20%的高优先级异常发生在大促、直播或平台流量峰值前,延迟30分钟就可能造成明显损失。
我在实际复盘中更看重三个时间指标:异常被发现的时间、责任人开始处理的时间、处理结果被验证的时间。三者分别对应监控能力、协同能力和闭环能力。很多系统只统计第三个指标,导致管理者误以为“任务已经完成”,却没有看到前面已经浪费了半天。
| 时间指标 | 管理问题 | 建议观察口径 | 对增长的影响 |
|---|---|---|---|
| 异常发现时长 | 问题是否被及时看见 | 从异常发生到首次被系统或人员识别 | 影响流量窗口和损失扩大速度 |
| 首次响应时长 | 是否有人明确接手 | 从生成提醒到责任人首次操作 | 影响问题是否持续扩散 |
| 处理完成时长 | 方案是否真正执行 | 从首次响应到动作完成 | 影响库存、页面和投放修正速度 |
| 结果验证时长 | 是否确认动作有效 | 从处理完成到关键指标稳定 | 影响错误方案持续时间 |
所以,系统选型不能只问“有没有数据看板”,还要问“能不能按异常等级定义响应时限,能不能追踪每一个时间节点”。

缩短处理时间并不等于让所有动作都自动执行。库存同步错误、优惠规则误配置、错误下架和重复发券,都会让“效率提升”变成新的经营风险。
我的判断标准是:凡是可能直接影响价格、库存承诺、用户权益和资金结算的动作,自动化前必须具备校验、审批和回滚机制;凡是低风险、重复性强、规则明确的动作,才适合直接自动化。
运营主管应当把自动化分为三类:自动提醒、自动生成建议、自动执行。前两类通常可以快速落地,第三类需要结合风险等级逐步开放。这样既能获得处理速度,也不会把系统变成无人监管的“自动放大器”。
电商团队从单一店铺发展到多平台、多店铺、多仓库后,数据口径会迅速分裂。一个商品可能在前台显示为可售,在仓库系统中处于待质检状态,在采购表中显示为已补货,在客服群里却被标记为“暂不承诺发货”。
这不是单纯的数据同步问题,而是“业务状态没有统一定义”的问题。系统可以传递数据,但无法自动解决不同部门对“可售”“预售”“锁定库存”“可发库存”的理解差异。
我见过一个典型场景:运营按照店铺库存做促销排期,仓储按照可拣货库存做发货承诺,财务按照已支付订单做收入预测。三套数字都没有明显错误,但它们的统计口径不同,最终导致活动商品被提前放量,客服又不得不逐单解释延迟发货。
系统集成的前提不是“所有数据都接进来”,而是先确定每一种业务状态的唯一解释权。
日常运营中,员工可能需要复制商品编号、截图数据、填写异常表、在群里描述背景,再等待负责人确认。单次操作可能只需要5分钟,但等待回复往往超过1小时。
大促期间,这种等待会被同时放大。一个运营主管可能要在十几个群里确认库存、价格、素材和排期,团队成员则反复询问“这个问题谁负责”“现在能不能改”“修改后需要谁审核”。当异常数量超过团队承载能力,主管就从增长管理者变成了人工路由器。
系统集成要解决的不是每个岗位都少做一步,而是让问题带着上下文自动到达正确的人。例如,库存风险提醒应当同时带有商品编码、仓库可发量、近两小时销量、活动结束时间和建议动作。信息完整,责任人才无需重新追问。
运营看到点击率下降,可能认为主图有问题;客服看到咨询增加,可能认为规格说明不清;售后看到退款上升,可能认为实际体验不符。若这三类数据互不关联,团队就容易选择最熟悉的解释,而不是最接近事实的解释。
在一个家居类商品复盘中,团队最初计划更换主图,因为点击后的加购率下降。进一步关联客服会话后发现,用户大量询问“是否需要自行安装”;再结合退款原因,主要问题是页面没有明确安装难度和配件清单。最后调整详情页说明和客服快捷回复,比直接更换主图更有效。
这个案例说明,系统集成的价值并不是让运营看到更多数据,而是把不同数据放在同一个决策节点上,避免单指标驱动错误动作。

接入十个系统,不代表业务协同能力强。如果每个系统仍然使用不同的商品编码、订单状态和库存口径,接入越多,数据清洗和解释成本越高。
我建议运营主管在评估集成成熟度时,不要先问“接了多少接口”,而要问以下四个问题:
如果答案是否定的,那么当前阶段需要解决的是数据治理和流程定义,而不是继续增加接入数量。
大屏能够让管理者看到销售额、订单量、转化率和库存,但“看见”与“处理”之间仍然隔着判断和执行。很多团队上线大屏后,早会展示更漂亮了,异常处理速度却没有改善。
原因在于大屏通常按照业务部门展示数据,而异常往往跨部门发生。运营看到转化下降,仓储看到库存减少,客服看到咨询变多,三个部门各自拥有局部视角,却没有一个共同的处理对象。
更有效的做法是把看板从“指标展示”升级为“经营队列”。每条异常都应该具备优先级、影响范围、责任人、截止时间、建议动作和验证指标。这样,主管看到的不是一堆数字,而是一组可以排序的增长机会或经营风险。
全自动是很多系统项目的宣传终点,却不一定是电商运营的起点。流程本身没有稳定下来时,自动化只会把混乱更快地传播。
例如,团队尚未统一“低库存”的判断标准,就直接设置自动下架;不同仓库的安全库存没有区分,就让系统自动暂停投放;客服标签还没有规范,就根据标签自动判断退款原因。这类设计上线后,错误往往不是偶发,而是批量发生。
更稳妥的路径是:先自动采集,再自动提醒;再自动生成建议,最后对低风险动作开放自动执行。每一步都要保留人工抽检比例,并明确回滚条件。
很多采购评估只比较订阅费、实施费和接口费,却忽略了处理延迟带来的机会成本。对于高频上新的店铺,一个爆款素材晚上线4小时,可能损失的是整个流量峰值;对于低毛利商品,一次错误优惠可能抵消数天利润。
我通常会把延迟成本拆成四部分:销售机会损失、广告浪费、库存积压和人工协调成本。这样可以避免因为系统采购费用看起来较高,就忽略不集成所付出的隐性成本。

不是所有流程都值得优先做系统集成。我会用一个简单的三维判断法:发生频次、延迟损失、规则清晰度。
发生频次高,说明节省一次操作可以重复获得收益;延迟损失高,说明系统响应速度会直接影响经营结果;规则清晰度高,说明自动化后出错概率较低。三项同时较高的流程,应当优先建设。
| 流程类型 | 发生频次 | 延迟损失 | 规则清晰度 | 优先级判断 |
|---|---|---|---|---|
| 库存低于安全线提醒 | 高 | 高 | 高 | 优先自动提醒,谨慎自动下架 |
| 客服问题归因 | 高 | 中 | 中 | 先统一标签,再做半自动分析 |
| 大促价格调整 | 中 | 高 | 低至中 | 必须保留审批和回滚 |
| 新品页面优化 | 中 | 中 | 低 | 适合沉淀数据,不适合完全自动化 |
| 日报汇总 | 高 | 低 | 高 | 适合快速自动化,但增长价值有限 |
这个判断方法的一个重要好处,是避免团队把大量时间花在“容易做但价值低”的日报自动化上,却迟迟没有处理库存、活动和客服反馈之间的关键断点。
很多系统项目从页面出发:做一个运营看板、一个商品列表、一个任务中心。但增长问题通常由事件触发,因此我更建议先梳理业务事件。
例如,可以定义以下事件:商品库存跌破安全线、活动商品转化率连续两小时下降、退款原因集中出现、客服咨询量超过基准、投放消耗增长但成交未同步、仓库发货时效超过承诺。
每个事件都需要明确五个要素:
这样做的结果,是系统围绕经营问题组织信息,而不是让员工自己在多个页面中寻找问题。
系统集成中最难的部分通常不是接口,而是主数据。商品名称、规格、条码、仓库编码、活动编码和渠道商品编码,如果没有统一映射,后续的任务、报表和归因都会失真。
我建议至少建立以下主数据规则:
没有单一事实源,系统集成只能让错误更快流转;建立单一事实源,才可能让处理时间缩短后仍保持准确。
所有异常都要求“马上处理”会让团队产生告警疲劳。更合理的方式是根据经营影响设置不同服务等级。
| 异常等级 | 典型场景 | 首次响应目标 | 处理与升级建议 |
|---|---|---|---|
| 紧急 | 价格错误、库存承诺冲突、支付异常 | 10分钟内 | 运营主管直接关注,必要时暂停相关活动 |
| 高 | 核心商品转化率连续下降、投放异常消耗 | 30分钟内 | 指定责任人处理,1小时未解决自动升级 |
| 中 | 客服咨询集中、素材点击下降 | 2小时内 | 进入运营队列,按影响范围排序 |
| 低 | 报表缺失、标签不规范、非核心页面问题 | 1个工作日内 | 纳入日常优化,不打断高优先级任务 |

下面这个案例采用匿名化经营数据和情景化处理,数据口径来自我参与过的电商流程复盘,具体金额与品牌信息已做脱敏。团队经营家居用品,覆盖三个线上渠道、两个区域仓库,日均订单约4200单,运营、商品、客服和仓储合计18人。
上线前,团队主要依靠店铺后台导出、仓库日报、客服标签表和群聊协同。运营主管每天早上花1.5,2小时整理数据,活动期间还要在中午和晚上各增加一次人工检查。
问题最集中在三个地方:核心商品库存预警滞后,客服反馈不能及时传给商品负责人,投放消耗和页面转化变化没有自动关联。
原流程只看店铺展示库存,忽略了锁定订单、质检库存和跨仓调拨。系统集成后,团队重新定义可承诺库存:
可承诺库存=可拣货库存-已锁定未发订单-安全库存+可在承诺时间内调拨的库存。
这个公式不是为了追求复杂,而是为了让运营、客服和仓储讨论同一个数字。系统每天实时计算,并将库存风险分为“预计24小时内跌破安全线”和“已经影响活动承诺”两类。
改造后,运营看到的提醒不再只是“库存不足”,而是包括商品、渠道、仓库、近四小时销量、预计耗尽时间和可选动作。客服可以据此调整发货承诺,投放人员也能及时降低预算或切换替代商品。
过去客服每天汇总一张问题表,商品负责人通常隔天才能看到。集成后,系统将咨询量、关键词、会话标签和退款原因按商品聚合,当同一问题在24小时内达到设定阈值,就生成商品优化任务。
需要强调的是,系统没有直接判断“用户为什么退款”,而是把原始反馈、客服标签和售后原因并列展示。商品负责人必须完成一次人工归因,选择页面信息、质量体验、物流承诺、规格误解或其他原因,并写明证据。
这一设计看起来比完全自动归因慢,但它减少了错误结论。三周后,团队发现两个高频咨询问题原本被误判为“客服解释不到位”,实际是详情页对尺寸和安装方式描述不够清楚。
投放消耗上升并不一定是投放本身的问题。若商品库存不足、到货时间变化或页面承接信息不完整,广告仍然可能继续带来点击,却无法形成有效成交。
因此,系统设置了一个组合提醒:当小时级广告消耗高于过去7天同小时均值30%,同时加购率下降20%以上,且库存可承诺天数低于2天时,任务优先级自动提升。
运营接到任务后,先判断是暂停投放、替换素材、调整页面承诺,还是切换到另一个仓库。这个规则没有直接替运营做决定,但减少了运营寻找证据的时间。

经过约8周的稳定运行,团队对比了上线前后同类活动的运营数据。以下数据为匿名化样本和情景推演,不代表所有电商团队的行业平均水平,但可以说明评估系统价值时应当观察什么。
| 指标 | 改造前 | 改造后 | 变化 | 解释 |
|---|---|---|---|---|
| 核心异常首次发现时长 | 约96分钟 | 约18分钟 | 下降81% | 从定时巡检转为事件提醒 |
| 跨部门责任确认时长 | 约42分钟 | 约8分钟 | 下降81% | 按异常类型自动匹配责任岗位 |
| 库存承诺错误率 | 2.8% | 1.1% | 下降61% | 统一可承诺库存口径 |
| 活动商品页面问题修正周期 | 约26小时 | 约9小时 | 下降65% | 客服反馈直接进入商品任务队列 |
| 投放异常人工复核耗时 | 每日约3.5小时 | 每日约1.2小时 | 下降66% | 将消耗、转化和库存放在同一判断场景 |
值得注意的是,处理时长下降并没有直接让所有销售指标同步上涨。前两周,团队只是少花时间找数据,成交变化并不明显。到第三周以后,随着异常处理规则稳定,页面修正、库存调整和预算切换变得更及时,活动商品的有效加购率才出现持续改善。
这说明系统集成的收益通常存在滞后:先改善过程指标,再通过过程稳定性影响结果指标。如果上线一周就要求销售额显著增长,容易把流程建设误判为失败。

如果团队人数少、渠道有限,最常见的问题不是数据量太大,而是关键任务过度依赖某一个人。运营主管既看数据、又派任务、又催进度,任何一个环节卡住,整个团队都要等待。
这类团队不适合一开始建设复杂的数据中台,更适合从三个轻量场景开始:
中小团队的第一阶段目标,可以设为减少主管手工追踪时间,而不是追求所有系统实时打通。只要核心异常能自动到达责任人,通常就能获得明显收益。
多店铺团队的问题更容易出现在状态冲突和权限失控。不同渠道的活动规则、发货时效和库存策略可能不同,不能简单把所有数据合并成一套规则。
这类团队应当先建立渠道维度和仓库维度的规则差异。例如,同一个商品在渠道甲可以承诺48小时发货,在渠道乙只能承诺72小时;同一个仓库对普通订单可用,对直播专属库存却不可用。
权限也必须随流程设计。商品负责人可以修改详情页信息,但不一定能修改价格;运营可以调整预算,但高风险活动需要主管审批;仓储可以更新发货状态,但不应直接更改活动库存上限。
多店铺系统集成的核心不是“统一一切”,而是统一数据语言,同时保留必要的经营差异。
大促团队每天面对的异常数量远高于日常运营,最怕的是所有提醒都被标成高优先级。最终结果是重要告警淹没在普通任务里。
建议按照“影响金额、影响用户数、距离活动结束时间、是否可回滚”建立优先级模型。影响金额高、时间窗口短且不可逆的异常,应当进入主管视图;可以延后、影响较小的事项,则进入普通队列。
直播团队还应当特别关注分钟级数据和库存承诺。直播间的销量变化快,日级报表没有决策价值;但分钟级数据也不能直接用于所有判断,因为短时波动可能来自主播节奏、优惠券发放或流量切换。
我的建议是使用“短周期触发、长周期确认”:用5,15分钟数据发现异常,用30,60分钟数据确认趋势,避免系统因为单个峰值频繁触发错误动作。
低毛利商品对错误动作非常敏感。一次错误优惠、一次重复补偿或一次无效投放,可能直接吞掉订单利润。因此,这类团队应当优先建设成本与利润相关的联动规则。
低毛利团队不一定需要最复杂的系统,但必须更重视财务口径。仅看销售额,会让一些“卖得越多亏得越多”的动作被误判为增长。
高复购业务的增长不只来自首次成交,还来自交付体验、补货周期和售后解决速度。系统集成应当把订单、履约、售后和客户再次购买行为关联起来。

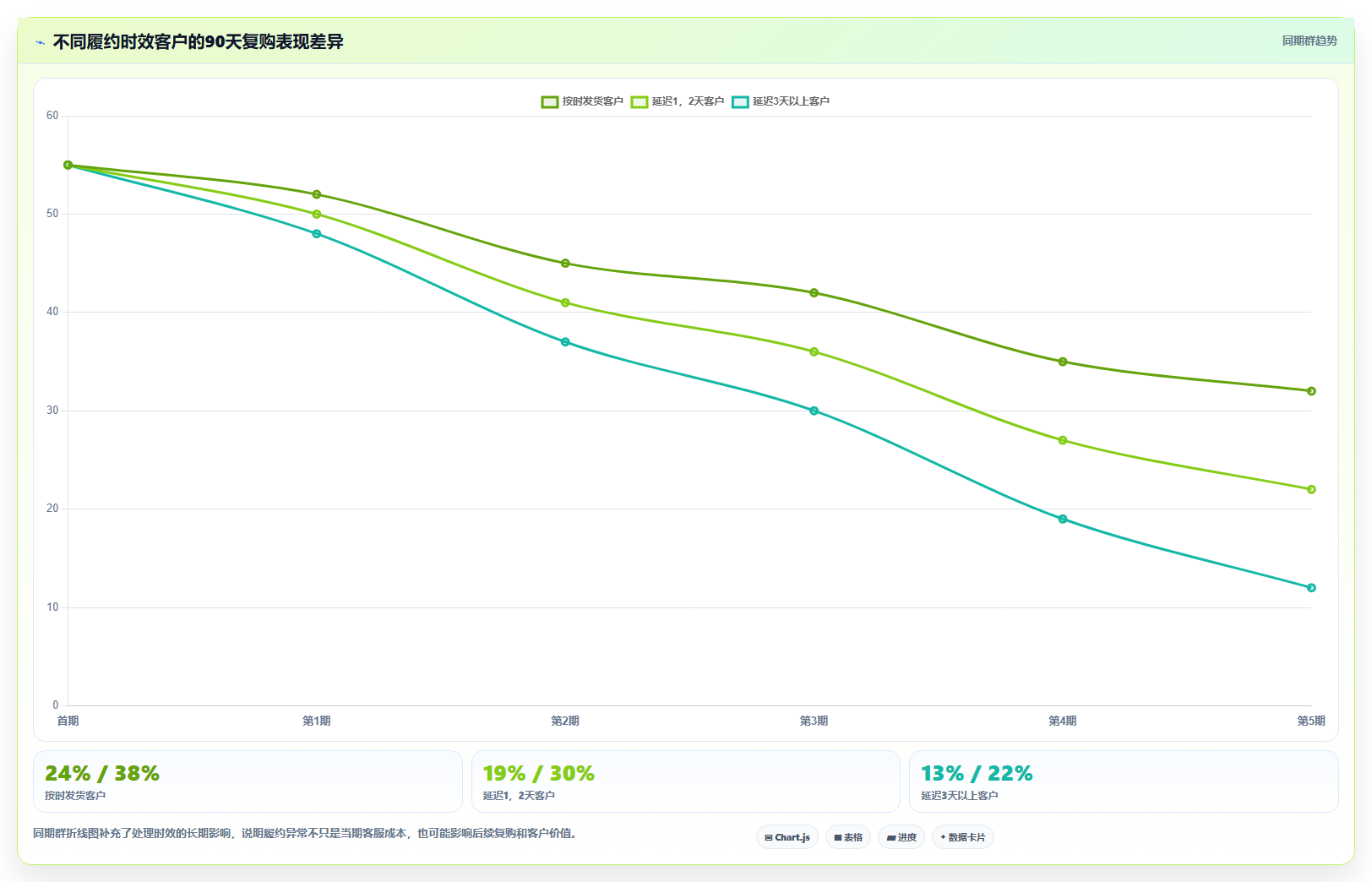

例如,某类消耗品的复购周期约为30,45天。如果系统发现一批客户因延迟发货产生售后,后续复购率低于正常群体,就不能只把问题归给客服团队,而要让仓储时效进入客户价值分析。
这类业务适合建立同期群观察:按首次购买时间、商品批次、仓库和履约时效分组,比较30天、60天和90天复购表现。这样,系统集成带来的收益会从“少处理几张表”延伸到客户生命周期管理。

实时同步听起来最先进,但并非所有业务都需要实时。库存、支付、订单状态通常需要高时效;经营分析、商品周报和部分财务汇总则可以接受小时级或日级同步。
如果所有数据都要求实时,会增加接口压力、失败重试、权限管理和监控成本。更合理的做法是按照业务损失确定同步频率:
| 数据类型 | 建议时效 | 原因 | 主要风险 |
|---|---|---|---|
| 支付与订单状态 | 分钟级或准实时 | 影响履约和售后处理 | 重复写入、状态回退 |
| 可承诺库存 | 分钟级 | 影响销售承诺和活动放量 | 仓库状态延迟、锁定库存遗漏 |
| 客服问题聚合 | 15,60分钟 | 需要趋势判断,不必逐条实时 | 标签质量和重复归类 |
| 投放与经营分析 | 小时级 | 避免过度响应短时波动 | 归因窗口不同造成误判 |
| 利润与财务汇总 | 日级或结算周期 | 需要完整成本数据 | 暂估成本与最终成本差异 |
同步频率的设计,本质上是经营风险与技术成本之间的平衡。不要让“实时”成为没有业务依据的采购指标。
自动提醒几乎没有不可逆风险,自动生成建议风险中等,自动修改价格、库存和投放策略则可能直接影响收入。自动化深度越高,系统越需要保留版本、审批、日志和回滚。
我建议每一个自动动作都写清楚四项内容:
例如,系统可以在库存快速下降且投放转化恶化时自动降低预算,但不要直接关闭全部投放;可以自动生成页面修改建议,但不要自动发布未经审核的价格和承诺信息。
有些团队希望一个系统覆盖商品、订单、库存、客服、投放、财务和项目协同。这样做的好处是入口统一,但也可能导致每个模块都只能满足基础需求。
我的判断是:核心交易和库存数据应尽量保持权威源稳定,运营协同系统负责连接业务事件、任务和结果;专业工具则继续承担自己最擅长的功能。系统之间通过明确的数据接口和状态映射协同,而不是为了“集中”强行替换所有工具。
如果某项目管理工具擅长任务协同,可以承担异常处理、责任分派和复盘;如果某项目管理平台擅长流程审批,可以承担大促配置和权限控制。但商品、订单和库存的权威数据仍需由相应业务系统负责,避免协同系统成为第二套库存账本。
自建方案适合业务规则高度独特、数据资产重要且技术团队稳定的企业,但需要长期承担接口维护、权限治理和版本升级成本。采购成熟系统适合希望快速改善流程的团队,但要接受部分流程需要适应产品边界。
混合方案通常更适合处于扩张期的电商企业:基础数据和通用流程采用成熟能力,差异化的库存算法、利润规则和经营看板通过接口或扩展开发实现。
| 方案 | 优势 | 短板 | 适用情况 |
|---|---|---|---|
| 自建 | 规则自由度高,数据控制力强 | 周期长,维护成本高 | 业务复杂、技术团队成熟 |
| 采购成熟系统 | 上线快,通用能力完整 | 定制边界和数据迁移需评估 | 急需改善协同、内部技术资源有限 |
| 混合方案 | 兼顾速度与差异化能力 | 接口治理要求高 | 处于多渠道扩张或组织升级阶段 |

第一周最重要的工作,是选取过去两周内真实发生过的20,30个异常,逐条还原从发现到解决的全过程。不要只访谈负责人,因为负责人通常会描述理想流程;要查看导出时间、群聊记录、任务记录和修改日志。
建议记录以下字段:
这一步往往会发现,团队以为最耗时的是数据录入,实际最耗时的是等待确认;以为问题来自系统功能不足,实际问题是责任边界没有定义。
试点不宜同时覆盖所有业务。优先选择高频、损失明确、规则相对稳定的场景,例如库存预警、投放异常提醒、客服问题聚合或售后超时升级。
每个试点场景必须写清楚基线数据和目标数据。例如,库存异常发现时长从96分钟降至30分钟以内;责任确认时长从42分钟降至10分钟以内;活动商品页面问题修正周期从26小时降至12小时以内。
目标不应只写“提升效率”,而要写成可以被系统日志和业务报表共同验证的数字。
第三周不要急于追求漂亮页面,应完成商品编码、订单状态、库存状态、活动编号和责任岗位的映射。对于每个字段,明确来源、更新频率、是否允许修改以及修改后的影响范围。
权限设计也要同步完成。尤其要区分查看权限、建议权限、执行权限和审批权限。很多事故不是因为系统算错,而是因为一个岗位拥有超出职责范围的修改权限。
第四周先让系统完成异常识别、任务生成、责任分派和超时升级。所有价格、库存上限和预算动作仍由人工确认。
这一阶段要观察告警质量,而不是告警数量。建议统计准确告警率、重复告警率、无效告警率、首次响应率和超时率。如果无效告警过多,员工会迅速形成忽略习惯。
当提醒规则稳定后,再为任务增加建议动作。例如库存风险可以建议降投放、切换仓库或调整承诺;页面问题可以建议补充规格、安装说明或使用场景;投放异常可以建议检查素材、落地页和库存状态。
建议动作必须带有依据和置信边界,不能只给出一句“建议优化”。运营主管需要知道建议来自哪些数据、适用什么场景、可能带来什么副作用。
第六周要比较的不只是上线前后的平均时长,还应设置相似活动或相似商品作为对照,观察处理速度提升是否伴随错误率下降、利润改善和售后减少。
如果销售额上涨,要继续追问:增长来自流量增加、价格变化、库存改善,还是处理速度提升?如果销售额没有变化,也要看是否减少了损失、降低了人工成本或提高了问题发现能力。

过程指标包括异常发现时长、首次响应时长、任务按时完成率、跨部门等待时长、重复录入次数和无效告警率。这些指标通常在系统上线后较快变化,是判断流程是否被真正采用的第一层证据。
如果首次响应时长没有改善,即使系统页面很完整,也说明任务没有送达正确的人,或者团队仍然依赖群聊。若无效告警率持续升高,则说明规则太宽,系统正在制造新的噪声。
质量指标包括库存承诺错误率、价格配置错误率、重复发券率、错误下架次数、售后升级率和任务返工率。速度与质量必须一起看,否则团队可能通过粗暴关闭任务或批量修改数据来制造“效率提升”。
尤其需要关注返工率。一次任务被快速完成后又被重新打开,往往说明解决的是表面现象,没有处理根因。返工率下降,比单纯完成任务数量增加更能说明流程质量改善。
结果指标包括活动转化率、有效加购率、广告投入产出、库存周转天数、缺货损失、退款率、毛利贡献和复购率。结果指标不一定全部归因于系统,但系统必须能说明哪些业务动作可能影响了这些变化。
我建议采用“指标链”而不是单个结果指标。例如:
这条链路比直接宣称“系统让销售额增长”更可信,也更容易被财务和管理层接受。

处理时间缩短的意义,不在于员工每天多完成几个任务,而在于组织能够更早看见经营变化,更快完成必要动作,并且更早知道动作是否有效。
如果系统只是让员工更快地填表,增长价值有限;如果系统让库存风险更早暴露、页面问题更快修正、投放浪费更早停止、履约异常更快升级,那么它才真正进入经营系统的范畴。
很多项目从“购买什么系统”开始,最后却陷入功能比较。更好的起点是选择一个完整闭环:一个异常、一组相关数据、一个责任岗位、一个处理动作和一个验证指标。
例如,库存异常闭环可以是:系统读取订单和仓储状态,计算可承诺库存,提醒运营和仓储,执行预算或承诺调整,最后验证缺货率和活动转化率。只要这个闭环能够稳定运行,再复制到客服、投放和售后场景,系统价值就会逐步扩大。
建议运营主管在下一周完成以下动作:
我的独特判断是:电商运营管理系统的核心竞争力,不是把所有业务都搬进一个界面,而是让组织在流量、库存、履约和用户反馈发生变化时,少一次等待、少一次重复解释、少一次错误决策。
当处理时间缩短能够被清晰地连接到更少的销售损失、更快的页面迭代、更低的库存风险和更高的客户复购时,系统集成才真正从后台效率工具,变成了增长放大器。
我所在的团队曾经同时使用店铺后台、客服系统、仓储系统、财务表格和项目管理工具。最初大家以为“接得越多越先进”,但上线后发现接口数量增加了,运营主管每天审批和追问的时间却没有明显下降。我想知道,系统集成到底应该按照什么顺序推进,才能直接改善履约和运营效率?
我判断集成优先级不能按“哪个系统最容易接”来排,而要按“哪个环节最消耗人工等待时间”来排。电商团队真正的瓶颈通常不是录入动作本身,而是订单状态、库存异常、售后责任和活动进度分散在多个地方,导致运营主管不断追问和人工确认。
我在一次电商运营流程复盘中,把一个订单从支付成功到售后关闭拆成了42个动作,其中需要人工复制、核对或催办的动作有17个。优先集成订单、库存、售后和任务协同后,日均人工核对次数从约260次降到95次,单个异常订单的平均处理时间从18分钟降到7分钟。
优先级建议集成对象解决的主要问题判断指标 第一优先级订单与库存系统避免超卖、漏单和重复确认异常订单处理时长 第二优先级客服与售后系统减少跨系统查单和重复描述首次响应至闭环时长 第三优先级项目协同与审批系统让活动、改价和补货有明确责任人逾期任务比例 第四优先级财务与数据分析系统减少经营数据二次整理日报、周报制作时间 一个常被低估的集成对象是项目协同系统。
它不一定直接处理订单,却能把“库存不足、差评上升、活动素材延期、售后政策变更”等异常转成有负责人、有截止时间、有升级规则的任务。运营主管因此不必依赖群聊逐条追问,处理时间缩短往往来自协同链路,而不是来自接口数量。我的建议是先选择一个高频、跨部门、可量化的流程做试点,例如“库存异常到补货决策”。
如果试点前没有记录平均处理时长、参与角色数量和重复沟通次数,上线后就无法证明系统集成真的带来了增长收益。
我以前参与过一次系统上线,接口每天同步数万条订单,管理层因此认为项目很成功。但一线运营仍然需要在群里确认库存、催促售后和手工整理日报,大家只是从“复制数据”变成了“检查同步是否正确”。除了接口调用量和同步成功率,我还应该看哪些指标?
判断处理时间是否真正缩短,必须从“系统做了多少事”转向“业务完成一件事用了多久”。接口调用量、同步条数和成功率只能说明技术链路运行正常,不能说明运营人员少做了多少判断、等待和重复沟通。我通常会把处理时长拆成四部分:信息查找时间、等待其他部门回复的时间、实际操作时间,以及返工时间。
很多系统上线后,实际操作时间确实减少了,但等待和返工没有下降,所以总周期几乎不变。
指标上线前示例上线后目标说明 异常订单首次定位6分钟2分钟以内能否自动带出订单、库存和责任环节 跨部门等待时间42分钟15分钟以内是否自动通知并设置升级规则 重复录入次数每单3至5次不超过1次判断字段是否真正贯通 异常返工率约18%低于8%判断数据口径和流程校验是否可靠 我特别看重“从异常出现到责任人首次接单”的时间,因为这是运营主管最容易被隐藏成本拖住的地方。
某次复盘中,系统把异常自动推送给了责任人,但没有设置超时升级,结果首次接单时间只从31分钟降到25分钟,改善非常有限。后来增加15分钟未接单升级和30分钟主管提醒,平均时间才降到9分钟。还要区分平均值和中位数。平均值容易被少数大型订单拉高,建议同时观察P50、P90和最差10%订单的处理时长。
对增长团队而言,最有价值的往往不是让普通订单快30秒,而是把高峰期最慢的一批订单从数小时压缩到可控范围。如果系统供应商只展示同步量、在线率和接口成功率,却不能帮助你建立异常处理时长、返工率和跨部门等待时间的基线,我不会把这种项目视为完整的效率项目。
我曾遇到过订单状态在店铺后台显示“已发货”,仓储系统却仍然是“待拣货”,客服只能反复截图确认。后来我们发现,问题并不是接口断了,而是不同系统对同一个状态的定义完全不同。系统集成时,除了技术接口,还需要重点检查哪些业务规则?
最常见的坑不是接口连不上,而是“接口成功传输了一种双方都理解不同的数据”。例如,店铺系统的“已发货”可能代表生成了物流单号,仓储系统的“已发货”则代表包裹已经完成出库。如果不先统一状态语义,数据同步越快,错误决策反而越快。
我会在项目开始前建立一张业务对象与状态映射表,至少覆盖订单、支付、库存、发货、退款、换货和任务状态。每个状态都要写清楚触发条件、来源系统、允许回退与否,以及出现冲突时由谁裁决。
对象常见冲突处理方式 订单取消后又收到发货回传按时间戳和仓库出库事实判定,禁止简单覆盖 库存可售库存与锁定库存口径不同明确可售库存公式,并保留变更日志 售后退款完成但订单仍显示进行中拆分退款状态与订单履约状态 任务群聊已处理但系统任务未关闭设置关闭条件和责任人确认动作 第二个高风险点是幂等和重复回传。
促销高峰期可能出现网络重试、队列延迟或人工补推,如果系统没有唯一业务单号和幂等规则,就会造成重复建单、重复扣减库存或重复通知。我的做法是要求每个关键事件都带业务唯一键,并保留原始事件、处理结果和失败原因,不能只保存最终状态。第三个坑是把异常流程当成正常流程的附属品。
真正消耗运营时间的往往是缺货、拆单、部分退款、地址修改和跨仓发货。上线验收时,我会要求至少用20组异常订单做回放测试,并记录系统是否能自动识别、分派、升级和关闭,而不是只测试一条正常订单链路。如果一个集成项目没有状态字典、异常队列、重试机制和人工兜底入口,我会建议暂缓全量上线。
稳定的系统不是完全不需要人工,而是让人工只处理系统无法安全判断的少数情况。
我们团队业务变化很快,既有多个销售渠道,也有频繁的活动、选品和售后规则调整。自己开发看起来更灵活,但担心维护成本和人员依赖;直接购买平台又担心流程被限制。我想从运营增长和处理效率的角度,判断哪种方式更适合中型电商团队。
我不会把“自研还是购买”当成技术偏好问题,而会先看流程是否稳定、异常是否复杂、内部是否有长期维护能力。电商团队最容易低估的不是首次开发费用,而是三个月后的规则变更、接口升级、权限调整、数据补偿和节假日故障响应。
我曾把一个中型团队的方案放在同一张表里比较:自研首期开发约4个月,初始投入看似可控,但每次渠道规则变化都需要排期;采用成熟平台后,基础流程约6周完成,但仍需为特殊售后和历史数据清洗预留预算。最终选择不是单纯比较软件价格,而是比较12个月内可交付的业务变化次数。
判断维度更适合购买平台更适合自研或深度定制 业务流程订单、库存、售后和协同流程较常见存在强行业特有规则,标准流程无法覆盖 变化速度希望4至8周内上线并持续迭代有稳定产品团队和长期技术路线 团队能力缺少接口、数据和运维专职人员有专职开发、测试、运维和安全人员 风险承受更重视稳定性、权限和审计能够承担故障、延期和长期维护风险 我的经验是,最稳妥的方案通常不是二选一,而是“标准能力购买,关键差异定制”。
例如订单同步、权限、审批、任务提醒和报表基础能力交给某项目管理平台或成熟业务系统;企业独有的价格计算、分仓规则和会员权益,通过开放接口或轻量服务扩展。选型时一定要做真实场景演示,而不是听销售介绍功能清单。我会准备三类测试:大促期间的订单洪峰、部分退款与换货组合、以及跨部门活动延期。
要求供应商现场展示数据流、异常提示、权限隔离、操作日志和人工补偿方式,并把关键承诺写进验收标准。如果团队目前连处理时长、返工率和异常类型都没有统计,直接购买或自研都可能失败。建议先用两周完成流程盘点,再选一个高频场景做小范围试点;当试点能稳定减少30%以上的人工等待时间,再决定是否扩大集成范围。


读者评论
文章把“缩短处理时间”拆成发现、响应、执行和验证四个阶段,这个视角比较实用。很多团队确实只统计任务完成时长,却忽略了异常发现和责任确认已经消耗了大量时间。
我比较认同先统一库存、订单和商品状态口径,再谈系统集成。数据接得越多不一定越有效,如果各部门对“可售库存”的定义不同,自动化反而可能放大错误。
文中关于自动化分级的建议比较稳妥。库存、价格和用户权益相关动作确实不适合一开始就全自动,先做提醒和建议,再配合审批、抽检与回滚,更符合电商实际运营风险。
