电商仓库最危险的时刻,不是库存差一点,而是系统里的库存看起来很准确,仓库主管却无法解释“为什么今天又缺货”。在我参与过的仓配项目中,订单系统、库存表、采购表、物流后台和人工盘点表各自都能报数,但同一款商品经常出现四个可用库存:运营认为还能卖,采购认为已在途,仓库认为已被占用,财务则按另一个口径计算库存金额。真正需要解决的,不是简单购买一套电商运营管理系统,而是让仓库主管在数据不完整、流程不稳定、预算受约束的情况下,仍然能控制实施风险。
很多企业把数据孤岛理解成“系统之间没有打通”。这句话没有错,但不够准确。仓库主管真正承受的风险,是不同系统里的数据无法被放在同一个业务上下文中解释。
例如,库存数量为负数,可能是盘点错误,也可能是订单已锁定但尚未出库;发货及时率下降,可能是仓库效率变慢,也可能是平台订单截单时间改变;缺货率上升,可能是采购不足,也可能是安全库存参数长期没有维护。
如果系统只能把数据集中起来,却不能说明数据的来源、时间、责任人和业务状态,那么它只是把孤岛搬进了一个更大的页面。
我判断一套系统是否值得实施,通常先看三个问题:
如果三个问题都不能回答,优先级就不应该是增加报表数量,而应该是统一关键业务口径。
面对多个平台、多仓、多渠道和大量历史数据,企业往往会产生一种冲动:先把订单、商品、库存、采购、财务、物流全部打通,再开始使用。这个方案在项目计划书里很完整,在仓库现场却很容易失控。
我更建议采用“小范围闭环、分阶段扩展”的方法。先选一个仓库、一个主要销售渠道、一个高频品类,完成订单接收、库存锁定、拣货出库和异常反馈四个环节。只要这个闭环能稳定运行,再扩展到退货、调拨、采购和多仓协同。
这样做的价值不是降低软件费用,而是降低错误传播的范围。一次性连接十个数据源,任何一个字段映射错误,都可能影响全公司的订单和库存;先在单仓验证,错误可以被隔离,责任也更容易定位。

仓库主管在选型时通常被功能清单吸引,但实施失败往往不是因为少了某个功能,而是因为三类风险没有提前控制。
| 风险类型 | 典型表现 | 主管需要控制的变量 | 优先验证方式 |
|---|---|---|---|
| 业务风险 | 订单状态与现场动作不一致 | 状态定义、异常规则、人工介入边界 | 用真实订单走完整流程 |
| 数据风险 | 同品不同码、库存口径冲突 | 主数据、时间戳、库存状态、数据责任人 | 抽取高频SKU逐条核对 |
| 实施风险 | 项目延期、员工抵触、上线后回退 | 范围、培训、切换方案、验收标准 | 先做单仓试点和回滚演练 |
我的经验是,仓库主管最应该参与的是业务风险和实施风险,而不是把全部精力放在接口技术细节上。技术团队可以判断接口能否调用,但只有现场负责人知道“一个订单被拆成三个拣货任务后,实际会不会造成重复拣货”。
国家统计局公布的数据显示,2024年全国网上零售额达到约15.5万亿元,同比增长约7.2%。国家邮政局公布的快递业务量也持续保持高位。对电商企业来说,订单增长本身并不可怕,可怕的是订单、库存和履约能力增长在不同系统里发生。
订单平台关注成交和支付,仓库关注可拣货库存,采购关注供应商交期,财务关注库存金额,客服关注承诺时间。每个部门都在使用正确的数据,却可能得出不同的结论。
大促期间,这种差异会被放大。日常每天几百单时,人工在群里确认一次就能解决;每天几万单时,一个“暂不可售”状态延迟十分钟,就可能产生大量超卖、催发和退款。
某服饰企业曾经同时使用平台后台、仓库软件、采购表和财务库存表。一次促销活动前,运营根据平台库存开放了某款羽绒服的销售,系统显示可售库存还有820件。
仓库主管打开现场库存表,发现实物库存只有760件。采购人员说还有180件在途,财务表则显示库存总量为940件。表面看,运营的820件并不离谱。
进一步核对后发现,180件在途商品中有120件尚未完成质检,不能作为可销售库存;760件实物中有96件已经被售后退回,尚未完成重新入库;平台锁定订单占用了210件,但仓库系统只同步了其中一部分。
最终真正可承诺库存只有454件。若继续按820件售卖,至少会产生366件潜在超卖。问题不在某一张表算错,而在于“库存”这个词没有被拆分成可销售、已锁定、待质检、待上架和在途等状态。

很多企业以为减少软件数量就能解决孤岛。但在实际项目中,即使只使用两个系统,如果商品编码、仓库编码和库存状态定义不一致,孤岛仍然存在。
我曾经见过同一款商品在三个系统中分别被记录为“黑色M”“BL-M”和“SKU-2048”。人工知道它们是同一件商品,系统却无法自动匹配。更麻烦的是,组合装、赠品和套装商品常常没有统一的父子关系,导致销售数量、拣货数量和采购数量互相冲突。
因此,数据治理的起点不是数据库,而是业务对象。企业要先确定“什么是一个商品”“什么是一个库存单位”“什么情况下库存可以承诺”,再决定系统如何存储。
接口数量是一个很容易被展示、却很难证明价值的指标。某些项目上线时接入了订单、支付、物流、采购、财务、客服和营销数据,看起来十分完整,但现场人员仍然需要每天导出表格核对库存。
原因很简单:接口只是传递数据,不负责保证数据语义一致。一个系统传“已发货”,另一个系统传“已出库”,第三个系统传“物流已揽收”,如果没有定义它们之间的顺序和判定条件,系统越多,状态冲突越多。
我在评估接口时,会把问题改成三句:
如果三个问题没有明确答案,这个接口就不应进入第一阶段。
历史数据迁移是实施中最容易被低估的工作。企业往往希望把多年订单、商品、库存和采购记录一次性迁入新系统,以便“数据完整”。但历史数据中的重复商品、失效编码、缺失单位和错误状态,会把旧问题原封不动带入新系统。
更稳妥的做法是把历史数据分成三层:
| 数据层 | 内容 | 处理策略 |
|---|---|---|
| 运行必需数据 | 在售商品、有效仓库、当前库存、未完成订单 | 清洗后迁移,必须逐项验收 |
| 查询参考数据 | 历史订单、已完成采购、旧物流记录 | 可只读迁移或保留原系统查询 |
| 低价值历史数据 | 重复草稿、失效商品、无责任人的临时表 | 归档,不进入新系统核心流程 |
迁移不是把所有过去搬到未来,而是选择哪些过去仍然值得影响今天的决策。
仓库现场永远会遇到系统没有覆盖的情况,例如同一批货存在包装破损、临期、赠品缺失、外箱混码或临时换库。很多企业为了“规范”,把所有例外都设计成审批流程,最后员工为了赶发货,绕开系统直接处理。
系统应该约束高风险动作,而不是阻止所有现场判断。比如,普通库位调整可以由班组长处理,但涉及负库存、跨仓调拨、拆箱销售和批量报损,就必须保留原因、责任人和审批记录。
我把异常流程分成三档:
上线只是系统开始接受真实业务的那一天,不是项目结束的证明。真正需要观察的是上线后两周到六周内,异常是否下降、员工是否仍在使用私表、主管是否能够独立查询和处理问题。
我通常会要求项目组同时设置“上线指标”和“稳定指标”。上线指标包括账号开通、流程配置、接口联通和培训完成;稳定指标则包括库存准确率、订单状态一致率、异常关闭时效和人工表格使用率。

系统选型时,我会把需求放入一个二维矩阵:一条轴是对客户承诺和资金占用的影响,另一条轴是实施复杂度。高影响、低复杂度的需求,应该优先;低影响、高复杂度的需求,应当暂缓。
| 需求 | 决策影响度 | 实施复杂度 | 建议阶段 |
|---|---|---|---|
| 可售库存与锁定库存分离 | 高 | 中 | 第一阶段 |
| 订单状态统一与异常回传 | 高 | 中 | 第一阶段 |
| 库位、批次和效期管理 | 高 | 中高 | 视品类决定 |
| 全渠道智能补货预测 | 中高 | 高 | 第二阶段 |
| 复杂绩效积分和个性化看板 | 中 | 中 | 稳定后建设 |
| 营销内容与仓库任务深度联动 | 低至中 | 高 | 暂缓评估 |
如果一家企业连库存锁定逻辑都没有,就不应先投入复杂预测。预测建立在稳定数据之上,数据状态没有统一时,算法只会更快地产生错误建议。
最小可行闭环不等于功能最少,而是能够验证关键决策链。对多数电商仓库而言,我建议至少包含以下节点:
这六个节点跑通后,才有必要讨论采购预测、供应商协同和高级分析。因为它们依赖的是基础交易数据,而不是页面数量。
“主数据要统一”是每个项目都会写的要求,但如果不落到岗位动作,就等于没有要求。仓库主管需要推动企业明确四类责任:
每个字段都应该有“谁创建、谁修改、谁审核、谁可以查看”的记录。尤其是商品包装数量和库存单位,一旦定义错误,拣货、采购和财务都会出现连锁偏差。
实施项目最常见的失控方式,是不断追加需求。运营提出新的渠道,采购提出新的供应商协同,财务提出新的成本核算,仓库提出新的绩效指标,最后原本三周可以完成的单仓试点变成三个月还无法上线。
我建议在立项时设置三条停止线:
停止线不是保守,而是为了避免把未知问题扩散到更多业务。

下面案例来自我参与过的匿名仓配项目复盘,数据经过脱敏,部分对比为情景模拟,用于说明决策方法,不代表行业平均水平。企业有一个中心仓、两个前置仓,日均订单约4200单,大促期间峰值接近18000单。
企业原先的问题并不是没有系统,而是系统之间的边界不清。订单平台负责接单,仓库软件负责打印和出库,采购使用电子表格维护在途,客服通过聊天工具查询异常。仓库主管每天早上要花约两小时核对库存,下午还要花一小时确认未发订单。
项目组没有先做三仓全量连接,而是选择中心仓的家居收纳品类进行试点。该品类SKU约680个,订单占中心仓总量的46%,同时存在多件装、组合装和赠品,足以暴露主数据和库存分配问题。
第一项是统一商品编码。项目组把680个SKU逐一分为单品、多件装、组合装和赠品四类,建立父子商品关系。对于已经停止销售但仍有库存的商品,保留查询编码,但禁止继续进入新订单。
第二项是拆分库存状态。现场盘点不再只记录“实际数量”,而是分别记录可销售、锁定、待质检、待上架、破损和待退供应商六种状态。
第三项是确定时间口径。订单接收时间、库存锁定时间、拣货完成时间、出库时间和物流揽收时间分别记录,不能再用一列“处理时间”代替所有节点。
第四项是定义异常责任。缺货由库存负责人确认,商品信息错误由商品负责人处理,接口失败由系统负责人处理,超过承诺时间的订单由仓库主管升级。
试点上线第一个星期,仓库员工并没有立刻变快。由于扫码动作增加,平均单笔拣货耗时从43秒上升到48秒。若只看效率,项目似乎失败了。
但第二周开始,异常处理耗时明显下降。原来仓库主管需要在三张表和两个后台之间反复查询,现在可以从订单详情直接看到锁定时间、拣货任务、缺货原因和最后处理人。

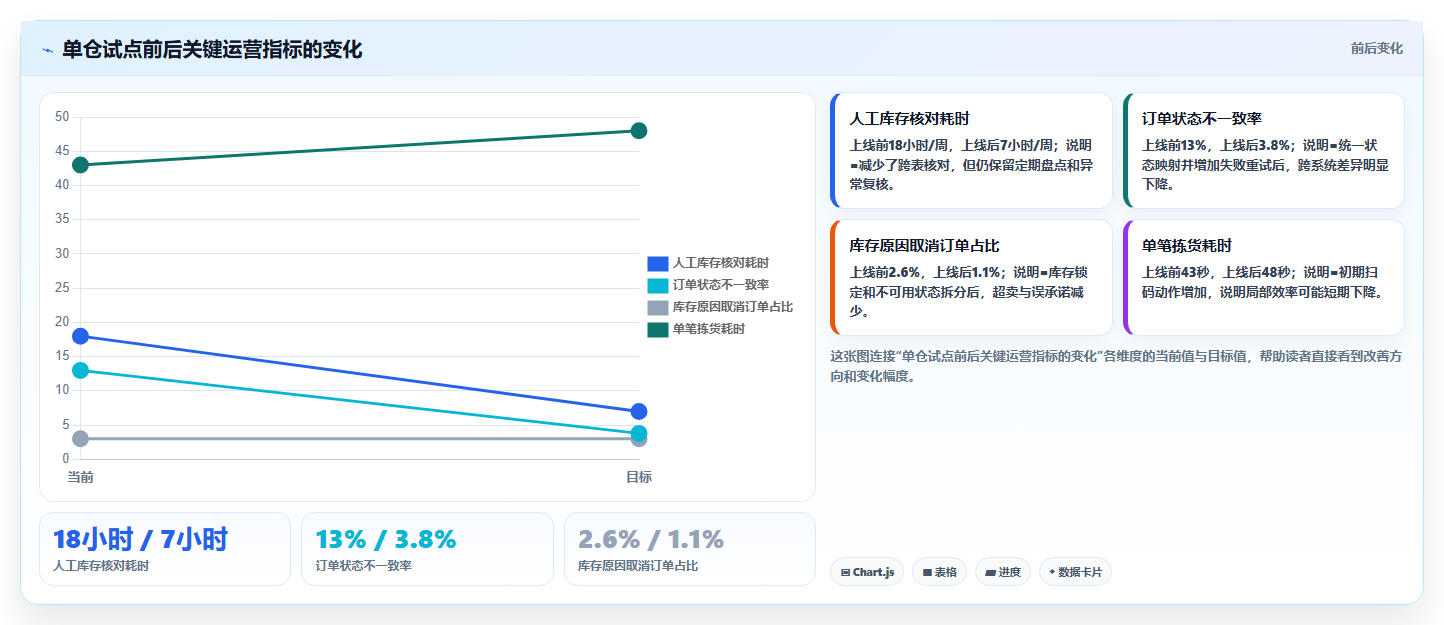

四周后,人工库存核对时间从每周约18小时下降到7小时;订单状态不一致率从约13%下降到3.8%;因库存状态不清导致的取消订单占比从2.6%下降到1.1%。这些数据不是系统自动带来的,而是因为企业先定义了状态和责任。

该项目没有让所有异常自动关闭,也没有把所有库存调整设置成自动回写。原因是现场仍有一些业务规则没有稳定,例如组合装拆分、赠品替换和退货重包装。
对这些场景,项目采用“半自动”:系统自动识别异常类型并生成待处理任务,员工确认原因后才更新库存状态。等连续四周的异常原因分布稳定,才考虑把低风险类型自动化。
这体现了一个重要原则:自动化的前提不是系统能做,而是企业能够稳定判断什么情况下应该做。
项目开始时,仓库主管应带着实施团队走一遍真实订单。不要只展示正常订单,还要选取取消订单、缺货订单、拆单订单、组合装订单、退货订单和物流异常订单。
建议至少记录以下内容:
流程图不应只写“订单,仓库,物流”,而要写清楚每个节点的输入、输出、责任人和异常分支。
试点边界需要同时限定仓库、渠道、品类、订单类型和时间范围。只限定仓库而不限定品类,往往仍然太大;只限定品类而不限定订单类型,又可能被复杂售后场景拖慢。
我建议用以下方式设定第一阶段:
| 边界维度 | 推荐做法 | 不推荐做法 |
|---|---|---|
| 仓库 | 选择一个管理基础较好的中心仓 | 一开始同时改造所有仓库 |
| 渠道 | 选择订单量最大且接口稳定的主渠道 | 同时接入所有小渠道和定制渠道 |
| 品类 | 选择能代表主要问题的高频品类 | 只选择最简单、无法验证风险的品类 |
| 订单类型 | 先覆盖普通订单,再逐步加入拆单和售后 | 第一天就纳入全部特殊订单 |
| 时间范围 | 连续运行两至四周并覆盖周末 | 只用一天的历史订单做演示 |
第一轮核对主数据,重点看商品编码、规格、单位、包装数量和仓库关系。第二轮核对余额数据,重点看当前库存、锁定库存、在途库存和待处理退货。第三轮核对交易数据,重点看订单状态、出库记录、物流单号和取消记录。
每一轮都应采用抽样加全量校验。高频SKU、近期有异常的SKU和金额较高的SKU必须全量核对;低频且低价值SKU可以抽样。
不要只问“系统里的数对不对”,还要问“这个数字在什么时间点成立”。库存是动态数据,没有时间戳的准确数字,很快就会变成误导。

很多项目只设计上线方案,却没有设计失败后的回滚方案。仓库主管应提前确定:如果接口中断、库存差异扩大或员工无法完成操作,订单如何继续发货,哪些环节可以暂时切回旧流程,哪些数据需要人工补录。
回滚方案至少包括以下内容:
如果项目团队无法在纸面上说明“系统坏了以后怎么发货”,说明系统还没有达到可上线状态。
仓库员工不需要记住所有菜单,但必须知道异常发生时该做什么。培训应以任务为单位,而不是以模块为单位。
例如,不要只讲“库存管理模块包含入库、出库和盘点”,而要演练“拣货时发现少一件,如何标记缺货、是否触发替代、谁确认库存调整、客服什么时候能看到结果”。
每个岗位至少练习三类场景:正常操作、常见异常和系统故障。仓库主管则要额外练习数据追溯、权限审批、日报核对和回滚操作。
如果企业只有一个仓库、日均订单低于两三千单、SKU数量有限,最优先解决的通常不是复杂排程,而是订单状态、库存锁定和异常记录。
这类企业可以采用轻量化方案:统一商品编码,明确可售库存口径,设置订单异常看板,并让仓库主管每天只看三类数字,待发订单、缺货订单和库存差异。
取舍在于,部分高级功能可以暂缓,但主数据和异常记录不能省。规模小不代表风险小,一次大促超卖可能直接影响现金流和口碑。
多仓企业最容易犯的错误,是让每个仓库按照自己的方式处理订单。结果是同一个商品在不同仓库有不同状态,渠道承诺也没有统一规则。
这类企业应先明确:
系统的重点是规则透明。仓库主管不一定要亲自修改所有规则,但必须能看到系统为什么把某订单分配给某仓库。
强批次品类不能只看总库存。批次、效期、质检状态和先进先出规则会直接影响可售数量。若系统只能记录SKU总数,却不能追踪批次,库存可视化会制造虚假安全感。
这类企业应优先验证:
这类项目实施复杂度较高,但风险边界不能通过“先不记录”来降低。可以缩小试点范围,却不能删掉关键质量字段。
如果企业大量使用第三方仓库,最大风险往往不是仓库内部效率,而是双方对库存和订单状态的定义不同。外部仓可能把“已拣货”作为完成,品牌方却要等物流揽收后才认为发货。
此时应先建立每日或小时级对账机制,至少对比订单数、出库数、取消数、库存余额和异常数。只有当对账稳定后,再考虑将更多操作下沉到统一系统。
与外部仓合作时,合同中还应明确数据延迟、异常响应、盘点差异和赔付依据。系统无法替代商业责任,接口也不能替代服务约定。
快速扩张企业最怕的是“靠熟人管理”。某个仓库主管经验丰富时,库存和异常还能维持稳定;一旦增加新仓或更换人员,原本隐藏在个人经验里的规则就会失效。
这类企业应优先沉淀标准流程、异常分类、权限边界和指标口径。系统不是为了把老员工的经验锁住,而是为了让新团队能够按同一套规则工作。
扩张阶段还要避免把总部流程设计得过于复杂。标准化应保留必要的统一,给不同仓库留出处理本地差异的空间,否则员工会通过线下绕行来恢复效率。

企业经常在自建系统、采购标准化平台和混合方案之间犹豫。我的判断不会从“哪种更先进”开始,而会看业务变化速度、内部技术能力和流程稳定程度。
| 方案 | 优势 | 主要风险 | 适合情况 |
|---|---|---|---|
| 自建系统 | 规则可深度定制,数据控制力强 | 周期长,维护和人员依赖高 | 流程高度独特、技术团队稳定的企业 |
| 采购标准化系统 | 上线较快,常见流程成熟 | 个性流程可能需要妥协或二次开发 | 希望快速规范基础流程的企业 |
| 混合方案 | 核心交易标准化,特殊能力保留自建 | 边界管理和接口治理更复杂 | 已有核心系统、又需要逐步升级的企业 |
如果企业的基础流程还没有稳定,我通常不建议立即自建复杂系统。因为自建会把业务不确定性转化为代码,后续每一次规则变化都需要技术人员参与。
标准化并不是让所有仓库完全一样,而是把影响数据一致性和客户承诺的部分统一起来。商品编码、库存状态、订单状态和异常责任通常应该统一;拣货路线、工作台布局、班组排班和部分包装方式,可以根据现场保留差异。
我会把差异分成三类:
如果一套系统要求仓库为适应页面而改变已经有效的安全动作,应当重新评估。系统应该让管理更稳定,而不是为了追求界面统一牺牲现场安全。
自动化越高,不代表风险越低。自动分配、自动补货、自动调整库存都能减少人工,但一旦规则错误,影响范围也会扩大。
我建议根据业务风险设置自动化级别:
| 动作 | 建议自动化程度 | 保留人工确认的原因 |
|---|---|---|
| 订单接收和格式校验 | 高 | 规则清晰,错误可拦截 |
| 普通订单库存锁定 | 高 | 能减少重复承诺 |
| 缺货替代和跨仓转单 | 中 | 涉及客户体验、运费和库存责任 |
| 库存报损和负库存调整 | 低至中 | 涉及财务价值和责任追溯 |
| 退货重新上架 | 低 | 需要质量检查和商品状态判断 |
系统采购成本通常只占实施总成本的一部分。真正容易被忽略的成本包括主数据整理、接口开发、盘点差异、培训、加班、试运行、旧系统并行和上线后的异常处理。
我建议用“总风险成本”评估方案,而不是只比较软件报价。可以把成本拆成:
有些方案报价更低,但需要企业长期依赖人工导表和二次核对,最终总成本反而更高。仓库主管需要关注的是每月减少了多少无效劳动、异常损失和管理盲区,而不是首页价格。

总订单量、总库存金额和总发货量适合向上汇报,但不适合直接指导现场。仓库主管每天应先看异常分布,再看总体数据。
我建议每日固定检查五项:
异常看板应该能按原因、责任人、发生时间和处理时长筛选。只有能看到重复模式,仓库主管才有机会从救火转向改善。
有些团队会把“异常关闭数量”作为工作成绩,但关闭数量多不一定代表流程变好。可能只是员工频繁制造异常,再迅速关闭。

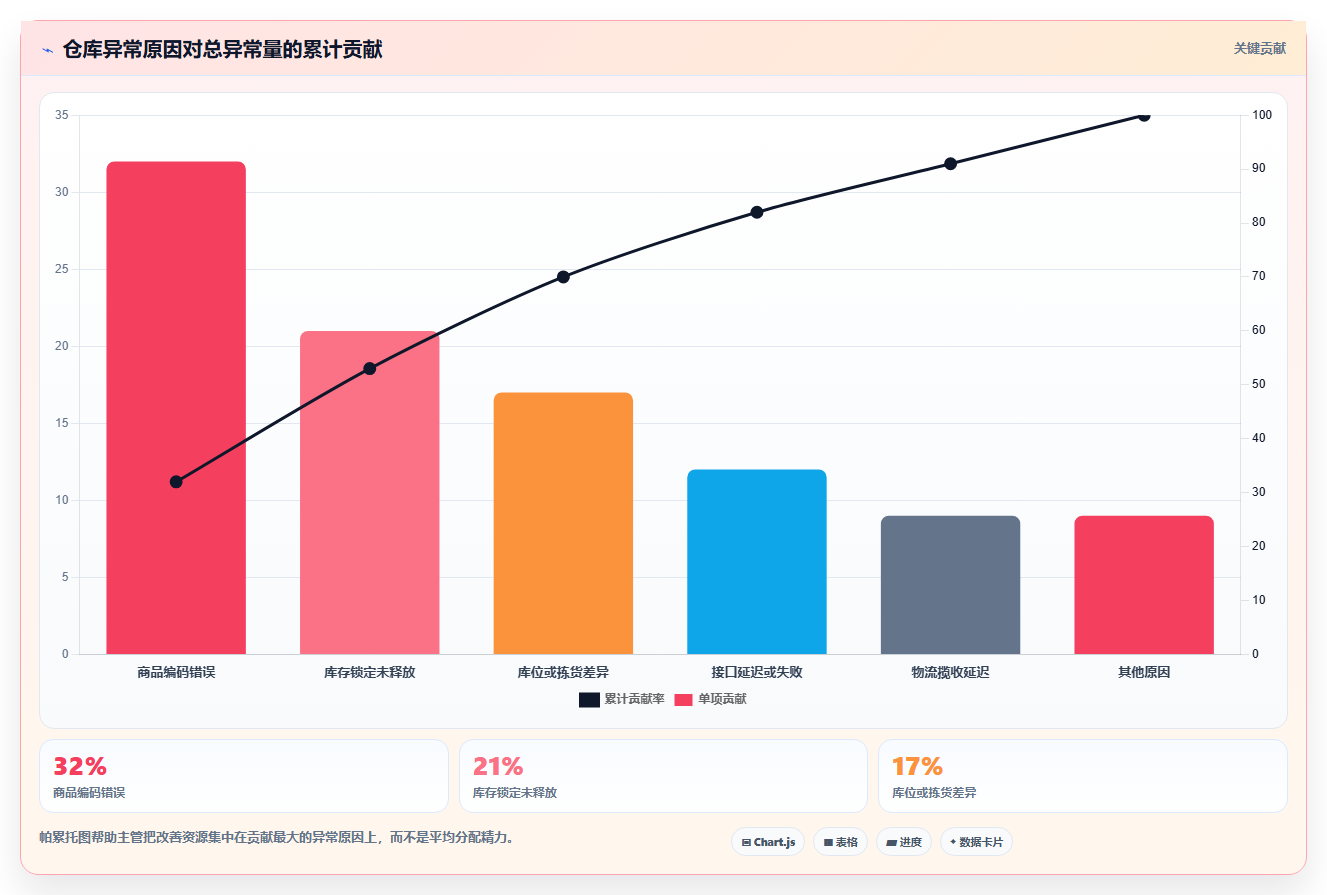

更有价值的是观察异常原因的帕累托分布。例如,缺货、商品编码错误、库位错误、接口延迟、包装破损和物流揽收延迟中,前两类可能占全部异常的70%。这时应优先处理主数据和盘点,而不是给员工增加更多提醒。
每周复盘应包含三个问题:
系统上线后,权限容易出现两个极端:权限过宽,任何人都能修改库存;权限过窄,所有小事都要找主管审批。前者带来审计风险,后者造成管理瓶颈。
每月应检查高风险动作的操作记录,包括负库存调整、批量报损、跨仓调拨、商品编码修改和订单强制关闭。对于连续一个月没有使用、但保留高权限的账号,应及时收回或降级。
规则也要随着业务变化调整。促销期的安全库存、普通时期的安全库存和供应不稳定时期的安全库存,不应长期使用同一个数值。

如果企业已经明确主要痛点,并且能指定商品、仓库、订单和系统责任人,就可以启动试点。即使数据还不完美,也可以边清洗边验证,但必须知道哪些数据是上线必需的。
适合启动的信号包括:
如果企业连基本的商品清单、仓库清单和在售规则都无法确定,或者不同部门对“发货完成”的定义完全不同,那么直接扩展系统功能通常会加剧混乱。
此时应先花两到四周完成基础治理:
基础治理完成后,系统实施会更快,因为项目组面对的是已经做过判断的数据,而不是一堆等待解释的历史记录。
如果供应商只展示标准流程,不愿意使用真实异常订单测试;如果项目范围不断扩张,却没有新增资源;如果企业内部没有人对主数据负责;如果上线前没有回滚方案,这些都是需要暂停评估的信号。
还有一种情况更隐蔽:管理层希望通过系统解决部门之间的责任冲突,却不愿意明确规则。系统可以记录责任,不能替企业替代决策。没有业务共识时,系统越精细,争议越容易被放大。
验收时,我不会只问页面能否打开、接口是否联通,而会让仓库主管亲自回答四个问题:
如果这四个问题能在真实环境中被回答,系统才具有管理价值。否则,即使报表漂亮、功能齐全,也只是把复杂性藏起来。
面对数据孤岛,仓库主管最容易掉进两个陷阱:要么认为必须先完成全面数据整合,结果项目迟迟无法启动;要么认为买一套系统就能自动统一数据,结果上线后继续依赖私表和人工核对。
更可行的路径是从一个高价值、可控范围的业务闭环开始,先统一商品、订单、库存和异常这四类关键对象,再逐步扩展到采购、调拨、退货、预测和多仓协同。
我始终认为,电商运营管理系统的核心价值不是“把所有数据放在一起”,而是让仓库主管知道:这个数字从哪里来、在什么时候成立、由谁负责、下一步应该采取什么动作。
下一步可以先做一张“数据孤岛风险表”,列出当前使用的系统、关键字段、数据更新时间、责任人和常见冲突;再挑选一个仓库和一类高频商品,连续追踪两周的订单状态、库存状态和异常处理时长。只要能找出最影响客户承诺和资金占用的三个断点,就已经具备了开始试点的依据。
不要先问系统能不能覆盖所有流程。先问它能否让最关键的库存和订单决策变得可解释、可复核、可回滚。对于仓库主管而言,这才是兼顾控制力与实施风险的真正决策标准。
我所在的仓库曾经同时使用订单后台、库存表格和快递对账系统。每天都能看到很多数字,但我发现采购、仓库和运营拿着不同版本的库存数据开会,真正想确认一件商品能不能发货,反而要靠人工在群里反复核对。到底哪些迹象说明数据孤岛已经从“效率问题”变成了“决策风险”?
我判断数据孤岛是否严重,不看系统数量,而看同一个问题需要经过几次人工转述才能得到答案。仓库主管最应该先检查三个场景:可售库存是否与实物库存一致、订单状态是否与出库状态一致、退货是否及时回写库存。如果其中两个场景需要人工导出、复制或二次确认,数据孤岛已经开始影响经营决策。
我曾在一个日均约八千单的仓库做过一轮数据核对。运营表显示某款商品还有1,260件可售库存,仓库实盘为1,118件,待质检退货中还有96件,系统却把其中一部分直接计入可售。最终可承诺库存只有1,022件,前台数字比实际可发数量高出约23%。这类差异不只是盘点误差,而是“库存口径没有被统一”。
建议先做一张“决策链路表”,不要一上来就讨论系统功能: 决策问题需要的数据常见断点风险 今天还能卖多少实物库存、锁定库存、质检库存退货和锁单未同步超卖、延迟发货 哪些订单必须优先出库付款、承诺时效、渠道等级订单状态靠人工筛选错过时效、赔付增加 是否需要补货销量、在途、采购周期、安全库存各部门使用不同表格积压或断货 我的经验是,真正值得优先治理的不是所有数据,而是会触发资金、时效和客户承诺的数据。
商品名称不统一固然麻烦,但如果不会直接导致错发或补货错误,可以放到第二阶段;可售库存、订单状态和退货状态则应该列为第一批治理对象。仓库主管可以用“人工核对次数、数据更新时间差、异常关闭时长”三个指标做基线。
若一个关键决策平均需要三次以上人工确认,或两个系统的数据更新时间相差超过30分钟,就不建议继续靠制度补漏洞,而应进入系统整合或流程重构阶段。
我最担心的不是买错系统,而是上线期间仓库不能正常发货。过去我们有过一次全量切换的教训:接口没有完全跑通,拣货单打印异常,团队只好临时恢复旧表格,结果同一批订单出现了两套状态。我想知道,怎样设计一个既能验证效果、又不会拖垮日常发货的实施路径?
控制实施风险的核心,不是把项目拆成更多会议,而是把不可逆的变化推迟,把可逆的验证提前。我的做法是采用“单仓、单渠道、单品类、单流程”的灰度方式,先验证数据和作业链路,再扩大范围。不要第一天就把所有仓库、渠道和业务规则同时切过去。
在一次试运行中,我们先选了一个日均约1,500单、SKU数量约600个的普通仓,避开大促和新品首发。第一周只接入订单同步、库存锁定和出库回传三个环节,采购、售后和复杂退货暂时保持原流程。这样做的好处是,即使接口出现问题,也可以通过旧流程兜底,不会让整个发货网络停摆。
建议按下面的门槛推进,而不是按日历推进: 阶段范围放行条件回退方式 沙盒验证模拟订单、库存、取消单关键字段映射正确率达到99.5%不影响生产系统 小批量试运行单仓、单渠道、单品类漏单率低于0.1%,库存差异低于0.3%切回旧系统接单 并行运行扩大到主要品类连续7天无重大异常,人工补单量下降保留双轨核对 正式切换全业务范围完成权限、备份、应急演练按预案恢复快照 最容易被忽略的是“回退按钮”必须在上线前定义清楚。
什么情况算重大故障、谁有权暂停同步、未完成订单如何重新入队、库存差异由谁确认,都要写进应急预案。没有明确责任人的回退方案,实际上等于没有方案。我还建议把项目验收从“功能是否上线”改为“异常是否可追踪”。
正常订单跑通并不难,真正能检验系统质量的是取消订单、部分发货、拆单、退货未质检、库存为负和接口重复回传。至少用这六类异常做演练,再决定是否扩大实施范围。
以前我的仓库每天都有十几张报表,但开会时大家还是会问“今天最该处理什么”。订单量、库存量和发货量分别看都没问题,放在一起却无法告诉我哪里正在形成风险。我想知道,仓库主管的看板到底应该展示哪些指标,怎样避免做成一堆看起来很专业、实际上没人使用的图表?
仓库看板不应该以“能展示多少指标”为目标,而应回答三个问题:今天是否会延迟、哪些库存正在占用现金、哪个环节正在制造异常。我的经验是,主管级看板最好控制在12个核心指标以内,并且每个指标都要能对应一个动作,否则它只是电子版报表。我曾把一个包含36个指标的仓库首页压缩成三层。
第一层看结果,第二层看原因,第三层看待处理任务。调整后,晨会从原来的40分钟缩短到约22分钟,异常订单的首次响应时间从平均70分钟降到28分钟。这里的关键不是图表变漂亮,而是每个红色数字都能直接下钻到订单、SKU或库位。
看板层级建议指标主管要做的决定 结果层准时发货率、库存准确率、缺货率、退货处理时长判断整体是否失控 原因层待拣订单、拣货差错、接口失败、库存差异金额定位最主要瓶颈 行动层超时订单清单、负库存SKU、待复核退货、异常任务负责人明确谁在什么时间处理什么 指标必须带上时间窗口和口径。
例如“库存准确率98%”没有意义,必须说明是按SKU数量、按库存件数,还是按库存金额计算;“当天发货率”也要明确分母是否排除付款后取消单。很多部门争论数据,不是因为谁算错了,而是因为大家使用了不同分母。我特别建议增加一个“数据新鲜度”提示。
订单看板如果延迟20分钟,和延迟4小时,对仓库主管是完全不同的决策环境。可以将数据更新时间、接口失败次数和未同步记录数放在看板顶部;当数据源不可靠时,系统应该明确提示“暂不适合据此承诺库存”,而不是继续展示一个精确到个位数的数字。最后,每个指标都要绑定阈值、负责人和动作。
例如准时发货率低于97%时,自动要求主管查看按波次、库区和承运商拆分的数据;库存差异金额超过日均销售额的0.5%时,触发循环盘点。看板只有连接到行动规则,才真正具备管理价值。
我对系统选型最困惑的地方是:供应商演示时几乎什么都能做,但真正落地后,最基础的库存同步和异常处理反而要额外开发。我们预算有限,也没有专职项目经理,不可能只看功能清单做决定。仓库主管应该用什么标准判断一个系统是否适合自己的团队?
我不会先问系统有多少功能,而会先算三笔账:异常订单每月造成多少直接损失、人工核对占用了多少工时、上线失败后能否恢复发货。系统的价值通常不在于替人完成所有工作,而在于减少高频、规则明确、出错代价高的重复判断。
可以先用一个简单模型估算投资边界:月度可量化收益=减少的人工工时成本+减少的错发与赔付成本+减少的库存占用成本。比如一个仓库每月因重复核对消耗420小时,按每小时35元计算就是14,700元;错发和超时赔付平均每月18,000元;若系统能保守降低其中30%,月度可验证收益约9,810元。
这个数字比“系统能支持很多场景”更适合拿来做预算讨论。
评估维度低风险表现高风险表现 数据接口字段映射清楚,有失败重试和日志只承诺“支持对接”,不展示异常记录 库存口径可区分实物、锁定、质检、可售库存只提供一个库存数字 实施方式支持灰度、并行和回退要求一次性切换全部业务 异常处理可追踪、可分派、可关闭依赖群聊和线下表格 维护能力业务人员能配置基础规则每次改规则都要付费开发 演示环节不要只看供应商准备好的标准订单,应该带着自己的五类脏数据去测试:重复订单、部分发货、退款后重新下单、组合商品拆分、退货未完成质检。
要求对方现场展示数据如何流转、异常在哪里出现、谁能修改、修改后是否留下日志。我还会把“上线后的最小可用范围”写进合同或项目计划,而不是只写模块名称。比如明确首期必须完成订单同步、库存锁定、出库回传、异常日志和权限审计;报表美化、复杂预测和非核心自动化可以后置。
这样既能控制预算,也能避免项目被大量定制需求拖到无法验收。最终选型建议采用“功能适配度40%、实施与回退风险30%、数据治理能力20%、总拥有成本10%”的评分方式。若一个产品功能评分很高,但接口日志不透明、实施依赖单一顾问、无法进行小范围试运行,我宁愿选择功能少一些但可控性更强的方案。
对仓库主管来说,稳定地发出正确订单,永远比演示中拥有更多按钮重要。
